地下连续墙施工工序说明
- 格式:docx
- 大小:1.37 MB
- 文档页数:30
【地下连续墙施工工序图】1、导墙开挖图片
2、导墙支模
3、导墙混凝土浇筑
4、导墙施工完后的照片
5、成槽
6、基坑深为:22.7m,施工方案:上部8.5m为土钉墙加锚杆支护,下部为地下连续墙加锚杆支护。下面几张图片就是上部土钉墙加锚杆支护图片。
7、钢筋笼制作
8、下钢筋笼
9、提出问题:还用锁口管这样弱后的技术?
一辩答:〖谁说我的技术落后!!!〗锁口管是柔性,谈不上落后吧,只能说比较薄弱,在很多工程中还是有应用的。另外一种是刚性,对于防渗和整体受力性能都比较好,比如用十字形钢板,当然相应的造价就高了
二辩答:我觉得基本概念有误。当然也可能各地的叫法不一样。
锁口管只是施工过程中的一项措施,并非永久性结构;它主要用于浇筑混凝土时防止混凝土侧面不平整,导致相邻一幅
地下墙施工困难、后期漏水,同时也防止背后土体坍塌。而您说的刚性接头、柔性接头是属于附在钢筋笼上的永久性的部件。两者有根本区别。
三辩继续答:其实楼猪的图中的锁口管是要拔除的,不是你说的柔性接头。
四辩继续答:是的,你们可能没有看到拔管用的机械吧...当灌注完后,混凝土初凝后开始拔出.....
成槽设备没有看清楚,应该是绳索式的吧,这种设备应该能成50多米吧,泥浆护壁的照片没有啊,地下连续墙中泥浆是很重要的啊。
【成槽机械来了】

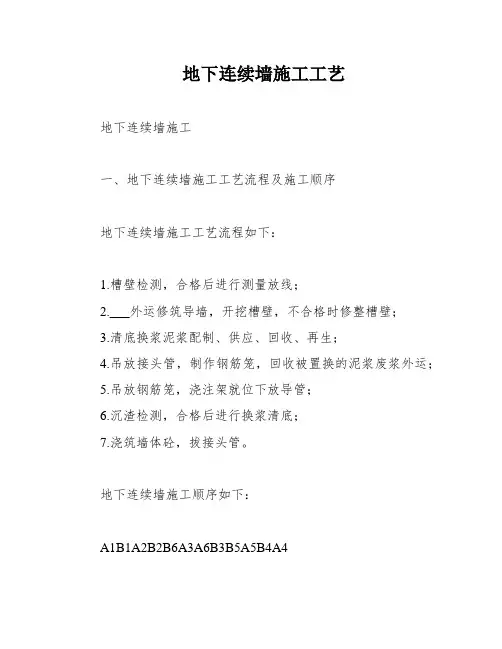

五、地下连续墙施工工艺
1. 地连墙施工流程图
2. 地连墙的施工工艺
1) 导墙施工
放线:根据设计图纸,在-8.50m自然地坪上用石灰放出槽线。开挖导沟:为了确保导墙后的原状土不受扰动和地下管线的安全,导墙挖土采用人工挖土,导墙深度为1200mm,挖土宽950mm。同时在开挖导沟后应及时施工第六层土钉,并将土钉主筋和墙网筋与导墙钢筋连为一体。为了保证导墙不滑移及沉降,导墙上部从导墙内侧分别向基坑侧外翻800mm、土钉墙侧外翻600mm。
支模钢筋绑扎:钢筋绑扎按照图纸,要求导墙为土胎模,内为12mm厚大芯板模,外加50mm×100mm横向和纵向背楞,及支撑,导墙结构详见“地连墙导墙施工断面图”。
浇注回填及养护:混凝土浇注之前先清理槽底的渣土和灰尘。浇注混凝土时,使用插入式振捣棒。导墙浇捣应比自然地坪高出100mm。防止室外水进入槽内。导墙浇注完成24小时之后覆盖塑料薄膜养护。拆模后,每隔2M加一根横向支撑以控制导墙中距离和变形。
导墙养护
质量要点:导墙和连续墙的中心必须一致,竖向面保证垂直。检查项目允许偏差或允许值(mm)检查方法
导墙宽度W+40 用钢尺量
墙面平整度<5 用钢尺量
平面位置±10 用钢尺量
2) 泥浆配制
椐据工程地质条件和水文地质情况,护壁泥浆拟采用膨润土造浆,并掺外加剂处理以改善泥浆护壁性能。配合比为:水:膨润土:纯碱:CMC=1:::。
泥浆的搅拌,先在搅拌筒中加水1/3,开动搅拌机。在定量水箱不断加水的同时,加入膨润土,纯碱液,搅拌3min后,加入CMC继续搅拌五分钟,如直接使用,则搅拌时间延长二分之一,每10罐抽查泥浆试样一组,测试全部指标。在循环使用过程中,每班应进行一次泥浆质量检测,以便有效地控制好泥浆质量。对新配制泥浆每8小时用空压机搅动一次,每24小时测试合格后方能应用。新制的泥浆比重控制在以下,使用过的循环泥浆比重控制在以下。
3) 成槽
挖槽护壁:本工程6米槽段采用一槽三抓挖槽法,异型槽段依槽段而定。挖槽采取跳挖施工,根据设计确定的单元槽段长度,在导墙顶面上编号进行测量放线,导墙顶面下标注泥浆面位置。先在每一个挖掘单元的两端分别使用液压抓斗成槽至设计标高,然后将成槽设备抓斗移至该槽段的中部,抓槽至设计标高。就位前要求场地处理平整坚实,以满足施工垂直度要求,保证吊车履带与导墙垂直。
抓斗成槽:挖槽要连续施工,因故中断施钻时,应将液压抓斗从沟槽内提出,并使设备远离槽段,以防塌方埋钻或设备
侧翻。抓斗提升出地面时要及时补浆,以保持槽内泥浆面高度,一般应使泥浆保持在导墙顶面下500mm左右,挖槽过程中随着槽深的向下延伸,要随时向槽内补浆,使泥浆面始终位于泥浆面标志处,直至槽底挖完,以防坍槽。泥浆的回收及再生:地下连续墙由于使用泥浆循环成槽的方法,泥浆大量携渣流返泥浆池。采用重力沉渣与机械处理相结合使用。
4) 清槽
槽段挖至设计标高后,在插放接头管和钢筋笼之前,若槽底沉渣超出设计要求或规范规定,应采用抓斗重复清渣或者采用空压机气举法清底,直到满足要求再进行下部工序施工。若槽内泥浆比重过大,采用“换浆法”置换泥浆,将泥浆比重调换至以内,以利于混凝土的灌注。
5) 钢筋网片加工
在预留的加工平台处,设置钢筋网片台架制作台,台架大于钢筋网片尺寸。且不会产生不均匀沉降。台面平整其翘曲小于10mm。
制作:
钢筋网片制作应严格按照设计要求施工。钢筋网片制作前,检查所有钢筋网片的材质,核对钢筋网片的钢筋尺寸、直径、配筋间距、预埋件、保护层垫块、预留筋等布置必须满足设计要求;网片钢筋用对焊连接。纵向和横向钢筋加工成网片
后底部尽量做成楔形,便于插入槽内,同时用红油漆注明槽段编号。
钢筋网片制作注意锚杆套筒预埋件的焊接、绑牢,且预留的位置应与现场的降水井避开,避免施打锚杆时破坏降水井成品。
6) 锁口管吊装
在单元槽段成槽后,在槽一端吊放锁口管,锁口管采用φ580×4的钢管制作。
锁口管接头的施工程序如下图所示。施工时,待一个单元槽段土方挖好后,在槽段的端部用吊车将锁口管放入。
锁口管接头属于铰接连接,其存在一些不足。如,接头刚度较差、整体性较差;接头呈圆弧光面,无拐点,接头处局部可能发生渗漏水。通过设置预应力锚杆,可以在一定程度上提高地下连续墙的整体性和刚度。
7) 钢筋网片吊装
吊装: 钢筋网片应在清槽完后3~4h内吊装完毕。注意钢筋网片的起吊方式、吊点
网片起吊
网片下放布置,吊点不得少于4个,为不使钢筋网片发生较大的变形,起吊点分别在端头和0.5L处。
钢筋网片吊放必须垂直对准槽中心,吊放应缓慢进行,发现受阻及时吊起经处理后重新吊放。下放到设计标高后,应用
