1、2、3、4、5、6、7、1、砼护壁平均厚度已经包括定额解释(一)第66条中按设计断面周边增加20mm;二、钻孔桩:
如果设计桩顶标高大于自然地坪标高,高出自然地坪桩芯砼也包括在内!在汇总表中扣除,另列项汇总;一、挖孔桩-圆桩带扩头:
计 算 说 明
计算表中“土层挖孔总深(m)”一列中已经扣除150mm高度[即定位砖护壁高度];
底部扩头部分按实计算;

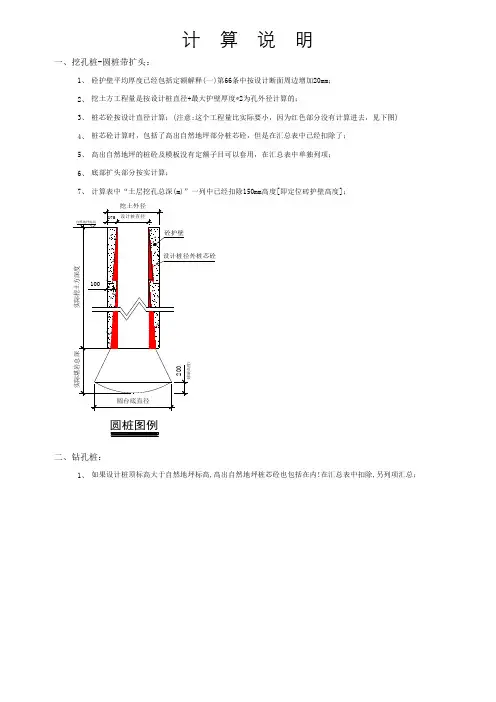

高出自然地坪的桩砼及模板没有定额子目可以套用,在汇总表中单独列项;桩芯砼计算时,包括了高出自然地坪部分桩芯砼,但是在汇总表中已经扣除了;桩芯砼按设计直径计算;(注意:这个工程量比实际要小,因为红色部分没有计算进去,见下图)挖土方工程量是按设计桩直径+最大护壁厚度*2为孔外径计算的;。
建筑桩基水平计算表
以下是一个简单的建筑桩基水平计算表的示例:
说明:
1.序号:桩的序号。
2.桩径:桩的直径。
3.桩长:桩的长度。
4.桩身混凝土强度等级:桩身混凝土的强度等级。
5.单桩承载力:单根桩所能承受的最大竖向承载力。
6.水平承载力:单根桩所能承受的最大水平承载力。
请注意,这只是一个示例,实际应用中需要根据具体情况进行计算和调整。
在进行建筑桩基水平计算时,需要考虑地质条件、施工方法、材料性能等多种因素,以确保安全可靠的设计和施工。
桩基工程工程量的计算一、定额项目设置及说明1、本章定额共包括七部分112个子目,修改子目13个项目,补充定额30个项目,定额项目组成见表2、各类桩综合考虑了不同的土壤类别、不同的机械型号与规格、桩断面等因素,除另有规定者外,均不得换算。
3、定额中综合考虑了预制桩的喂桩及送桩的因素,使用中亦不再作调整。
4、砼灌注桩将桩的成孔和灌注砼分为两个定额项目,使用时要注意分别套用相关定额子目。
5、灰土井桩(2-64,2-65)为综合定额,使用时要注意定额表上边的工作内容。
6、修改子目:走管式打桩机打孔(2-20~2-22)螺旋钻机成孔和重锤夯扩(2-23~2-25),CFG桩成孔(2-61~2-63),泥浆制作、运输(2-97~2-100)见补充定额P87、重锤夯扩定额中填充材料,应按补充定额下面的脚注进行换算。
补充定额P98、CFG桩修改为单项定额,成孔和砼灌注应分开执行。
9、基坑支护脚手架执行十三章15m以内外脚手架子目(13-1)。
10、机械进出场按第十六章计算。
二、主要项目工程量计算1、预制钢筋混凝土桩预制钢筋砼桩应分别列项计算制桩(分砼、钢筋、模板)、运桩、打桩或压桩等内容,应分别套用相应各分部定额。
其中制桩套用第四章,运桩套用第六章,打桩或压桩、接桩则执行本章定额。
①预制钢筋砼桩制作工程量(定额第四章)砼、模板工程量:V=图纸计算的桩体积×1.02钢筋工程量:G=按图纸计算的钢筋重量×1.02②预制钢筋砼桩运输工程量(定额第六章)V=图纸计算的桩体积×1.019③打(压)入预制钢筋砼桩工程量(本章定额)V=图纸计算的桩体积×1.015*打(压)入预制钢筋混凝土桩按设计桩长加桩尖长度乘以桩截面积以“m3”计算,定额的消耗量已考虑了桩尖虚空部分的因素。
图纸计算的桩体积=桩断面积×桩长(包括桩尖)×根数=桩断面积×总桩长(包括桩尖)桩断面积、桩长、根数可直接从清单中知道以上)15M④接桩(一般型钢焊接接桩按接头个数计算⑤凿桩头:余桩长度在0.5m以内的为凿桩,0.5m以外的为截桩,同时还应计算凿桩。
任务8桩基工程计量与计价8.1桩基工程清单工程量计算8.1.1桩基工程清单工程量计算要点一、2013《房屋建筑与装饰工程工程量计算规范》主要清单项目打桩清单项目及计算规则灌注桩清单项目及计算规则二、工程量计算规则及要点1.预制钢筋混凝土方桩、预制钢筋混凝土管桩等项目计量单位为“米”时,工程量按图示桩长(包括桩尖)计算;计量单位为立方米时,按截面积乘以图示桩长(包括桩尖)计算;计量单位为“根”时,工程量以根数计算。
预制钢筋混凝土方桩、预制钢筋混凝土管桩项目以成品桩编制,应包括成品桩购置费,如果用现场预制,应包括现场预制桩的所有费用。
预制钢筋混凝土方桩、预制钢筋混凝土管桩工程内容有:工作平台搭拆、桩机竖拆、移位、沉桩、接桩、送桩、桩尖制作安装、填充材料、刷防护材料等。
2. 截(凿)桩头项目适用于规范附录B 和C 所列桩的截(凿)。
3.打试验桩和打斜桩应按相应项目单独列项,并在项目特征中注明试验桩或斜桩(斜率)。
4.项目特征中的桩长应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面到设计桩底的深度。
5.项目特征中的桩截面(桩径)、混凝土强度等级、桩类型等可以直接用标准图代号或设计桩型进行描述。
8.1.2桩基工程清单工程量计算举例例8.1.1 某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,自然地面标高-0.45m ,桩顶标高-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m3。
本工程人工单价、除成品管桩外其他材料单价、机械台班单价、企业管理费费率11%,利润费率6%,按《计价定额》执行不调整,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.477%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
一、定额项目设置及说明1、本章定额共包括七部分112个子目,修改子目13个项目,补充定额30个项目,定额项目组成见表2、各类桩综合考虑了不同的土壤类别、不同的机械型号与规格、桩断面等因素,除另有规定者外,均不得换算。
3、定额中综合考虑了预制桩的喂桩及送桩的因素,使用中亦不再作调整。
4、砼灌注桩将桩的成孔和灌注砼分为两个定额项目,使用时要注意分别套用相关定额子目。
5、灰土井桩(2-64,2-65)为综合定额,使用时要注意定额表上边的工作内容。
6、修改子目:走管式打桩机打孔(2-20~2-22)螺旋钻机成孔和重锤夯扩(2-23~2-25),CFG桩成孔(2-61~2-63),泥浆制作、运输(2-97~2-100)见补充定额P87、重锤夯扩定额中填充材料,应按补充定额下面的脚注进行换算。
补充定额P98、CFG桩修改为单项定额,成孔和砼灌注应分开执行。
9、基坑支护脚手架执行十三章15m以内外脚手架子目(13-1)。
10、机械进出场按第十六章计算。
二、主要项目工程量计算1、预制钢筋混凝土桩预制钢筋砼桩应分别列项计算制桩(分砼、钢筋、模板)、运桩、打桩或压桩等内容,应分别套用相应各分部定额。
其中制桩套用第四章,运桩套用第六章,打桩或压桩、接桩则执行本章定额。
①预制钢筋砼桩制作工程量(定额第四章)砼、模板工程量:V=图纸计算的桩体积×1.02钢筋工程量:G=按图纸计算的钢筋重量×1.02②预制钢筋砼桩运输工程量(定额第六章)V=图纸计算的桩体积×1.019③打(压)入预制钢筋砼桩工程量(本章定额)V=图纸计算的桩体积×1.015*打(压)入预制钢筋混凝土桩按设计桩长加桩尖长度乘以桩截面积以“m3”计算,定额的消耗量已考虑了桩尖虚空部分的因素。
图纸计算的桩体积=桩断面积×桩长(包括桩尖)×根数=桩断面积×总桩长(包括桩尖)桩断面积、桩长、根数可直接从清单中知道④接桩(一般15M以上)型钢焊接接桩按接头个数计算⑤凿桩头:余桩长度在0.5m以内的为凿桩,0.5m以外的为截桩,同时还应计算凿桩。
人工挖孔桩、旋挖桩工程量计算表在建筑工程中,桩基础是一种常见且重要的基础形式,其中人工挖孔桩和旋挖桩因其各自的特点在不同的工程场景中得到广泛应用。
而准确计算它们的工程量对于工程预算、成本控制以及施工进度安排都具有至关重要的意义。
接下来,我们将详细介绍人工挖孔桩和旋挖桩工程量的计算方法,并通过示例来进行具体说明。
一、人工挖孔桩工程量计算1、桩身土方量人工挖孔桩的桩身土方量通常按照圆柱体体积进行计算。
计算公式为:V =π×r²×h,其中 V 表示桩身土方体积,π 取 314,r 为桩身半径,h 为桩身高度。
需要注意的是,在实际计算中,桩身半径应考虑护壁的厚度。
一般来说,护壁会比桩身直径大一定尺寸,以确保施工安全和桩身质量。
2、护壁工程量护壁通常为现浇混凝土结构,其工程量计算分为护壁体积和护壁钢筋量两部分。
护壁体积计算:护壁一般呈圆台形状,体积计算公式为 V =1/3×π×h×(R²+ R×r + r²),其中 h 为护壁高度,R 为护壁上口半径,r 为护壁下口半径。
护壁钢筋量计算:根据设计图纸确定钢筋的规格、间距和长度,然后计算钢筋的总长度和重量。
3、桩芯混凝土量桩芯混凝土量的计算方法与桩身土方量类似,只是将土的体积替换为混凝土的体积。
即:V =π×r²×h,其中 r 为桩芯半径,h 为桩芯高度。
4、扩大头工程量如果人工挖孔桩设计有扩大头,其工程量的计算相对复杂一些。
扩大头一般呈圆台或圆锥形状,体积计算公式分别为:圆台形:V =1/3×π×h×(R²+ R×r + r²)圆锥形:V =1/3×π×r²×h其中,h 为扩大头高度,R 为扩大头上口半径,r 为扩大头下口半径。
二、旋挖桩工程量计算1、桩身混凝土量旋挖桩桩身混凝土量的计算同样按照圆柱体体积计算,公式为:V=π×r²×h。
