(完整版)抹灰安全技术交底
- 格式:doc
- 大小:28.01 KB
- 文档页数:4

.施工准备1. 作业前准备1.1 对于砖墙,应在抹灰前一天浇水湿透。
1.2 在粉刷前对所有墙面、混凝土柱面应先进行喷浆处理。
1.3 墙体表面的灰尘、污染应清除干净。
2. 施工机具砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、灰勺、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺等。
二、质量要求1.抹灰层与基层之间必须粘结牢固,抹灰层无脱层、空鼓,面层应无爆灰和裂缝。
2.表面应光滑、洁净,接茬平整。
3.护角、孔洞、槽、盒周围管道背后等应整齐、平整、光滑。
4.抹灰总厚度应符合设计要求。
5.立面垂直度:3mm;平整度:3mm;阴阳角方正:3mm;墙裙勒脚上口直线:3mm。
质量要求符合《建筑装饰装修工程施工质量验收规范》 (GB50210-2001)的规定。
三、工艺流程墙面清理→ 墙面浇水湿润→基层处理(混凝土面喷涂界面剂)→吊垂直、套方、抹灰饼→ 抹底层砂浆(刮糙)→冲筋→ 抹中层砂浆→抹罩面砂浆( 6 厚1:2.5 水泥砂浆)→ 验收→ 养护四、操作工艺1、墙面清理,剔除灌缝混凝土凸出部分及杂物,然后用刷子蘸水把表面残和浮尘清理干净。
2、墙面浇水:墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇二次)。
3、对混凝土面层涂刷界面剂。
4、贴灰饼:室内砖墙抹灰层的平均总厚度。
首先根据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,但最少不应少于7mm。
墙面凹度较大时要分层衬平,操作时先贴上灰饼再贴下灰饼,贴灰饼时要根据室内抹灰要求,选择下灰饼的正确位置,用靠尺板找好垂直与平整。
灰饼宜用1:3 水泥砂浆做成5cm见方的形状。
5、抹底层灰:灰饼制作好后待灰饼初凝后可进行底面刮糙工作,刮糙前应确保墙面湿润并且没有明水方可进行,刮糙过程重应严格控制砂浆厚度,应薄薄一层控制在7mm左右,完全覆盖基层即可,不得超出灰饼高度。

抹灰工程安全技术交底一、任务概述抹灰工程是建筑施工中的重要环节,为确保施工质量和工人安全,必须进行抹灰工程安全技术交底。
本文将详细介绍抹灰工程的安全技术要点,包括施工前的准备工作、施工过程中的安全措施以及施工后的清理工作。
二、施工前准备工作1. 确认施工区域:在开始抹灰工程之前,必须确定施工区域的范围,并进行标识,以避免其他人员误入施工区域。
2. 清理施工区域:清理施工区域的杂物和危险物,确保施工区域整洁,防止工人绊倒或受伤。
3. 检查施工工具和设备:检查抹灰工程所需的工具和设备,确保其完好无损并符合安全要求。
4. 确定施工方案:根据建筑设计图纸和相关要求,制定详细的施工方案,明确抹灰工程的施工步骤和要求。
三、施工过程中的安全措施1. 佩戴个人防护装备:在进行抹灰工程时,工人必须佩戴个人防护装备,包括安全帽、防护眼镜、口罩、耳塞、防护手套等,以保护自身安全。
2. 使用安全工具和设备:工人在进行抹灰工程时,必须使用符合安全要求的工具和设备,如抹灰刀、抹灰机等,确保施工过程中的安全性。
3. 防止高处坠落:如果抹灰工程需要在高处进行,必须设置安全防护措施,如搭建脚手架、使用安全带等,以防止工人从高处坠落。
4. 防止粉尘污染:抹灰工程会产生大量粉尘,工人必须佩戴口罩,并在施工现场设置粉尘防护措施,如湿润施工、设置风机等,以防止粉尘对工人的危害。
5. 确保施工区域通风良好:在进行抹灰工程时,必须确保施工区域通风良好,及时排除施工过程中产生的有害气体,保证工人的健康与安全。
6. 注意电气安全:如果抹灰工程需要使用电动工具,必须确保电气设备的安全性,避免电击事故的发生。
四、施工后的清理工作1. 清理施工现场:在抹灰工程完成后,必须进行现场的清理工作,包括清除施工过程中产生的废弃物和杂物,保持施工现场的整洁。
2. 检查施工质量:对抹灰工程进行质量检查,确保抹灰层的平整度和粘结性符合要求,以保证施工质量。
3. 检查安全措施:对施工过程中使用的安全措施进行检查,确保其有效性和合规性,以提高施工安全性。
抹灰技术交底一.材料准备1.材料准备(1)水泥的进场必须有出厂质量产品合格证进场应有检测报告及有关说明资料,在使用前应必须要进行批次复试,水泥进场应按计划用量分批进场,控制进场水泥的积压,以保证水泥的质量。
(2)进场中砂不得含泥量超过5%,含泥量超标的中砂决不能进场。
(3)抹灰前应按计划购进界面剂,界面剂在存放时应按有关说明储藏待用,使用时按说明比例用量使用。
(4)建筑701胶购进时,应有产品说明保质期等要求,使用时应严格控制用量。
(5)石灰膏:使用时不得含有未熟化颗粒及其他杂质,质地洁白、细腻。
(6)水泥钉选用规格3×35质量必须符合质量要求。
(7)抹灰工20人,滚筒搅拌机一台,铁锹10把,手推车5辆,5mm筛子一张,水管50米,钢丝刷、錾子等。
2、机械用具的准备砂浆搅拌机应安放在指定的位置,水源及排水通畅。
运输工具必须符合施工要求,应密封性能良好。
刮尺长度要求2米~2.5米为宜,尺杆、木抹应平直。
3、作业条件结构验收优良,同意粉刷。
安装电管开槽、走管检查合格。
二、施工方法1、工艺流程墙面清理——浇水充分湿润——吊垂直、找方正、作灰饼——基层处理——抹底层灰抹中层灰——抹罩面灰——养护2、基层清理(1)砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等。
(2)混凝土基体:表面凿毛或在表面洒水润湿后涂刷1:1 水泥砂浆(加适量胶粘剂或界面剂)(3)在混凝土结构与砌体连接处设置加强措施,在接缝处使用耐碱玻璃纤维网格布,每边敷设宽度不低于10cm,直接用抹灰砂浆固定于墙面。
3、浇水湿润一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润。
4、吊垂直、套方、找规矩、做灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。
当墙面凹度较大时应分层衬平。
每层厚度不大于7~9mm。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。

一、交底对象1. 施工单位:抹灰施工队全体成员2. 施工时间:[具体日期]3. 施工地点:[具体工程名称及地点]二、交底目的为确保抹灰施工过程中的安全,预防事故发生,特进行安全技术交底。
三、交底内容1. 施工现场安全管理(1)进入施工现场必须遵守项目部各项规章制度,办理门禁卡,进行实名制登记。
(2)每个操作工人严格执行安全施工操作规程,新工人进入现场前要做好现场三级安全教育。
(3)凡进入施工现场的施工人员必须戴好安全帽,系好帽带。
严禁酒后作业,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。
2. 抹灰施工安全操作规程(1)抹灰高度超过2米时,要搭设马凳或操作平台,并在施工前检查是否牢固。
脚手架上工具、材料要分散放稳,不得超负荷堆放。
(2)上架前先检查架子是否稳定,有无松动、缺挡、开裂等,架板有无裂痕、腐朽,杜绝一切安全隐患。
(3)使用的人字梯不准有断档,拉绳必须结牢并不得站在最上一层操作,不要站在高梯上移位,在光滑地面操作时,梯子脚下要绑布或其他防滑物。
(4)中小型机具必须检验合格,履行验收手续后方可使用。
同时应由专门人员使用操作并负责维修保养。
3. 特殊部位施工安全注意事项(1)四口、五临边必须防护到位。
保证三不伤害(不伤害自己、不伤害他人、不被他人伤害)。
(2)对安全事项坚持“四不放过”的原则,禁止私自拆除安全防护设施。
(3)室内抹灰使用的木凳、金属支架应搭设平稳牢固,脚手板跨度不得大于2m。
架上堆放材料不应过于集中,在同一跨度内操作人员不超过两人。
(4)禁止在门窗、暖气片、洗脸池等器物上搭设脚手板。
在阳台部位抹灰,外侧应设防护栏杆或挂设安全网。
严禁踩踏脚手架的防护栏杆和阳台板上进行操作。
(5)外墙进行抹灰(或饰面)时,料具堆放重量不得超过脚手架的容许荷重;操作前应对脚手架进行检查,如有损坏应及时修理加固。
严禁踩踏脚手架护栏杆操作和攀附脚手架上下。
(6)外墙抹灰(或饰面)工序一般由上而下,如需上下层同时操作时,应在脚手架与墙身距离的空隙部位采取遮隔防护措施。
抹灰施工安全技术交底交底内容:一、工艺流程:墙体顶部填塞清理墙地面窗台配筋细石砼吊线、贴灰饼冲筋、抹阳护角喷涂结合层或滚涂界面剂张挂玻纤布抹灰清理养护二、操作要点:1、墙体砌筑7天后顶部与梁板交接处预留的30~50mm空隙用防腐木楔打紧(双面,间距600mm)后用微膨胀砂浆采用注浆器灌注,严禁直接用手甩。
2、墙身孔洞用相同材料封堵严密,管线槽盒用1:3水泥砂浆抹平,清扫墙面并剔除多余物件、修正门窗洞口边沿;收集楼地面垃圾用电梯运下卸至指定地点堆放统一外运,注意要把砌体施工时粘结在楼地面上的砂浆和混凝土一并凿除。
3、按完成面上500mm的水平标高控制点(已标在楼层每个柱上)结合窗台设计高度(要扣除装饰面30mm)用两条靠尺和若干ф8钢筋夹紧,并保持外侧低于内侧15mm形成坡度,内配3ф8钢筋用C20细石砼抹平,厚度控制在30~50mm间,1小时后方可脱尺。
4、按墙面垂直平整情况吊垂线、套方找规后贴灰饼,横向间距以1.8m为宜,上个灰饼高度离地2.0m,下个灰饼高度离地250mm。
灰饼贴完4小时墙面稍洒水后可冲筋(以竖筋为宜,宽度50mm)墙面阳角宜结合贴灰饼、冲筋过程用靠尺反贴墙身另一面,1:3水泥砂浆抹平稍干后再用素水泥浆做成护角。
5、混凝土墙、柱面事先用建筑胶水与水泥、细砂加水适量充分搅拌后采用空压机满喷一遍形成毛面结合层,加气块墙面必须采用滚筒满涂界面剂使加气块毛细孔封闭,消除抹灰时因吸水过快而使砂浆强度下降和产生空鼓现象。
喷、涂前必须洒水润湿基层。
6、加气块墙体必须满挂玻纤网格布。
钢丝网用电锤打眼植入塑料锚栓后再用20mm长水泥钉固定、玻纤网格布可用益胶泥黏贴固定,固定点间距均为500mm。
两种网材固定后离墙面应有2~3mm的间隙,使网材置于抹灰层之中,可用长宽各为20mm的金属或塑料垫片;两种网格搭接长度不应少于150mm,搭接应平整、连续和牢固,不得起拱变形。
7、墙面抹灰顶部应高于吊顶100mm,底部离楼地面250mm(预留地面装饰层及踢脚线高度)。
抹灰工程安全技术交底一、任务概述抹灰工程是建造施工中的重要环节之一,对于确保建造物的结构、美观和使用寿命具有重要意义。
为了保障抹灰工程的安全和质量,本次技术交底将重点介绍抹灰工程的安全注意事项和操作规范。
二、安全注意事项1. 个人防护在进行抹灰工程之前,务必穿戴好个人防护装备,包括安全帽、防护眼镜、防尘口罩、耐酸碱手套和防滑鞋等。
这些装备能够有效减少工作过程中的安全风险,保护施工人员的安全。
2. 施工现场管理(1)施工现场应设置明显的安全警示标志,包括施工区域划定、禁止入内标志、危(wei)险提示标志等,以提醒人员注意安全。
(2)施工现场应保持整洁有序,杂物和工具要摆放整齐,防止跌倒和碰撞等意外事故。
(3)施工现场应设置紧急疏散通道,确保人员在紧急情况下能够迅速撤离。
3. 使用安全工具和设备(1)使用抹灰工具时,要确保其完好无损,切勿使用损坏的工具。
(2)搭建脚手架时,要按照规范进行搭建,并设置必要的安全设施,如安全网、扶手、脚手板等。
(3)使用电动工具时,要检查电源线是否破损,确保接地良好,避免触电事故。
4. 高空作业安全(1)进行高空作业时,必须佩戴安全带,并正确使用安全绳索进行固定。
(2)在高空作业过程中,要注意脚下的稳固性,避免踩空或者滑倒。
(3)注意天气状况,避免在大风、雷雨等恶劣天气下进行高空作业。
三、操作规范1. 基层处理(1)在进行抹灰工程之前,应先对基层进行处理。
处理前应检查基层的平整度和强度,如有不符合要求的情况,应及时进行修补和加固。
(2)基层处理时,要使用专用的基层处理剂,按照施工要求进行涂刷或者抹平。
2. 石膏抹灰(1)石膏抹灰前,要先进行湿润处理,使基层吸湿,以增强石膏和基层的粘结力。
(2)石膏抹灰时,要均匀涂抹,厚度控制在规定范围内,避免过厚或者过薄。
(3)石膏抹灰后,要进行养护,保持适宜的湿润度,防止开裂和脱落。
3. 水泥砂浆抹灰(1)水泥砂浆抹灰前,要先进行湿润处理,使基层吸湿,以增强砂浆和基层的粘结力。

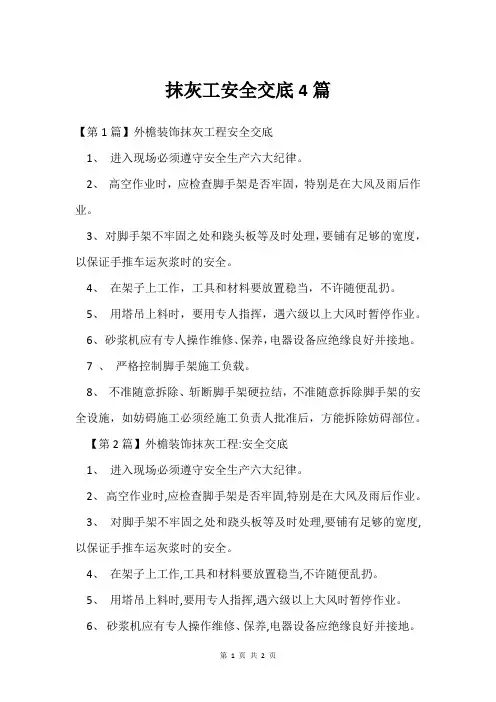

抹灰工安全交底4篇
【第1篇】外檐装饰抹灰工程安全交底
1、进入现场必须遵守安全生产六大纪律。
2、高空作业时,应检查脚手架是否牢固,特别是在大风及雨后作业。
3、对脚手架不牢固之处和跷头板等及时处理,要铺有足够的宽度,以保证手推车运灰浆时的安全。
4、在架子上工作,工具和材料要放置稳当,不许随便乱扔。
5、用塔吊上料时,要用专人指挥,遇六级以上大风时暂停作业。
6、砂浆机应有专人操作维修、保养,电器设备应绝缘良好并接地。
7 、严格控制脚手架施工负载。
8、不准随意拆除、斩断脚手架硬拉结,不准随意拆除脚手架的安全设施,如妨碍施工必须经施工负责人批准后,方能拆除妨碍部位。
【第2篇】外檐装饰抹灰工程:安全交底
1、进入现场必须遵守安全生产六大纪律。
2、高空作业时,应检查脚手架是否牢固,特别是在大风及雨后作业。
3、对脚手架不牢固之处和跷头板等及时处理,要铺有足够的宽度,以保证手推车运灰浆时的安全。
4、在架子上工作,工具和材料要放置稳当,不许随便乱扔。
5、用塔吊上料时,要用专人指挥,遇六级以上大风时暂停作业。
6、砂浆机应有专人操作维修、保养,电器设备应绝缘良好并接地。
7 、严格控制脚手架施工负载。
8、不准随意拆除、斩断脚手架硬拉结,不准随意拆除脚手架的安全设施,如妨碍施工必须经施工负责人批准后,方能拆除妨碍部位。
【第3篇】外墙装饰抹灰工程安全交底记录表
工程名称
施工部位
或层次
主体
施工内容
外墙装饰抹灰
交底项目
安全交底
交底日期
年月日
内容。
抹灰工程安全技术交底一、任务概述抹灰工程是建筑施工中的重要环节,涉及到施工人员的安全问题。
为了确保抹灰工程的顺利进行,保障施工人员的人身安全,本次安全技术交底旨在详细介绍抹灰工程的施工安全要求和注意事项。
二、施工安全要求1.人员配备抹灰工程施工现场必须配备足够的合格施工人员,施工人员应持有相关证书,并经过专业培训。
2.施工现场安全(1)施工现场应设置明显的安全警示标志,标示施工区域和危险区域,确保人员能够清晰识别。
(2)施工现场应保持整洁,杂物应及时清理,防止堆放物品倒塌导致的伤害。
(3)施工现场应配备必要的安全设施,如防护网、安全带等,确保人员的安全。
3.施工工具和材料安全(1)施工工具应符合国家标准,使用前应进行检查,确保完好无损。
(2)施工材料应符合相关标准,使用前应进行检验,防止使用不合格材料导致的安全问题。
4.施工操作安全(1)施工人员应佩戴符合要求的个人防护装备,如安全帽、防护眼镜、防护口罩等。
(2)施工人员应熟悉施工操作流程,按照规范要求进行施工,杜绝违规操作。
(3)施工过程中,应注意周围环境和施工区域的安全,避免发生坍塌、坠落等意外事故。
5.应急预案(1)施工现场应制定详细的应急预案,明确各类突发情况的处理措施。
(2)施工人员应熟悉应急预案,掌握逃生和自救技能,确保在突发情况下能够保证自身安全。
三、施工安全注意事项1.高处作业安全(1)高处作业时,必须佩戴安全帽、防滑鞋和安全带,并正确使用安全带进行固定。
(2)高处作业时,应注意脚下的安全,避免踩空或滑倒。
2.防护措施(1)进行抹灰作业时,应佩戴防护眼镜和口罩,防止灰尘进入眼睛和呼吸道。
(2)避免直接接触抹灰材料,可使用手套等防护用具。
3.施工区域安全(1)施工现场应设置明显的安全警示标志,标明施工区域和危险区域。
(2)施工现场应保持整洁,避免杂物堆积,防止发生意外伤害。
4.施工工具使用(1)施工工具应经过检查,确保完好无损,避免使用破损或损坏的工具。

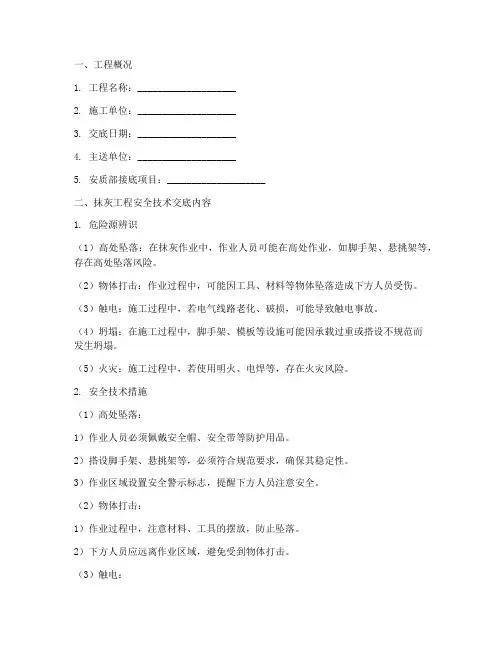

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 交底日期:____________________4. 主送单位:____________________5. 安质部接底项目:____________________二、抹灰工程安全技术交底内容1. 危险源辨识(1)高处坠落:在抹灰作业中,作业人员可能在高处作业,如脚手架、悬挑架等,存在高处坠落风险。
(2)物体打击:作业过程中,可能因工具、材料等物体坠落造成下方人员受伤。
(3)触电:施工过程中,若电气线路老化、破损,可能导致触电事故。
(4)坍塌:在施工过程中,脚手架、模板等设施可能因承载过重或搭设不规范而发生坍塌。
(5)火灾:施工过程中,若使用明火、电焊等,存在火灾风险。
2. 安全技术措施(1)高处坠落:1)作业人员必须佩戴安全帽、安全带等防护用品。
2)搭设脚手架、悬挑架等,必须符合规范要求,确保其稳定性。
3)作业区域设置安全警示标志,提醒下方人员注意安全。
(2)物体打击:1)作业过程中,注意材料、工具的摆放,防止坠落。
2)下方人员应远离作业区域,避免受到物体打击。
(3)触电:1)定期检查电气线路,确保其完好。
2)作业人员必须穿戴绝缘手套、绝缘鞋等防护用品。
3)禁止在潮湿环境下进行电气作业。
(4)坍塌:1)脚手架、模板等设施搭设应符合规范要求,确保其稳定性。
2)定期检查脚手架、模板等设施,发现问题及时整改。
3)作业人员必须遵守操作规程,避免超载使用。
(5)火灾:1)施工现场严禁使用明火。
2)电焊作业应采取防火措施,如配备灭火器、防火毯等。
3)加强施工现场消防安全管理,定期进行消防演练。
3. 应急预案(1)高处坠落:1)发现作业人员高处坠落,立即停止作业,设置警戒区域。
2)迅速组织救援,将伤者送往医院救治。
(2)物体打击:1)发现物体坠落,立即停止作业,设置警戒区域。
抹灰工程安全技术交底引言概述:抹灰工程是建造施工中的重要环节,其安全技术交底对于保障施工工人的安全和工程质量具有重要意义。
本文将从五个大点出发,详细阐述抹灰工程安全技术交底的相关内容。
正文内容:一、安全技术交底的重要性1.1 提高施工工人的安全意识1.2 防范施工中的安全事故1.3 保障抹灰工程的质量和进度二、抹灰工程安全技术交底的内容2.1 工程施工的基本要求2.2 抹灰工程的施工流程2.3 抹灰工程中的安全措施2.4 使用抹灰工具和材料的注意事项2.5 紧急情况下的应急措施三、抹灰工程安全技术交底的方式3.1 班前交底3.2 示范操作交底3.3 安全教育培训3.4 定期检查和复查3.5 安全技术交底记录的保存和归档四、抹灰工程安全技术交底的注意事项4.1 交底内容的准确性和全面性4.2 交底过程中的交流和互动4.3 交底对象的理解和接受程度4.4 交底记录的及时性和规范性4.5 交底结果的评估和改进五、抹灰工程安全技术交底的效果评估5.1 工程施工中的安全事故发生率5.2 工程质量和进度的达标情况5.3 施工工人的安全意识和技术水平提升情况总结:抹灰工程安全技术交底是保障施工工人安全和工程质量的重要手段。
通过提高施工工人的安全意识、防范施工中的安全事故、保障抹灰工程的质量和进度等方面的内容,可以有效提升施工工程的安全性和质量。
同时,抹灰工程安全技术交底的内容、方式、注意事项以及效果评估等方面的要求也需要得到充分的重视和落实。
惟独通过全面、准确、有效的安全技术交底,才干确保抹灰工程的安全施工和工程质量的达标。
抹灰工程安全技术交底标题:抹灰工程安全技术交底引言概述:抹灰工程是建筑施工中非常重要的一个环节,其质量直接影响到建筑物的外观和使用寿命。
在进行抹灰工程时,安全技术交底是非常关键的一环,能够有效保障施工人员的安全,提高工程质量。
本文将详细介绍抹灰工程安全技术交底的内容。
一、施工前安全交底1.1 确认施工人员的资质和技术水平在进行抹灰工程前,施工单位应对施工人员进行资质审核,确保其具备相关技术水平和经验。
同时,要求施工人员参加相关安全培训,了解抹灰工程的施工要求和安全注意事项。
1.2 检查施工现场的安全设施施工单位应在施工现场设置必要的安全设施,如安全带、安全网等,确保施工人员在高空作业时有可靠的保护措施。
同时,要对施工现场进行全面检查,清除可能存在的安全隐患。
1.3 制定施工计划和安全预案在进行抹灰工程前,施工单位应制定详细的施工计划和安全预案,明确施工流程和安全措施。
同时,要对施工人员进行安全技术交底,让他们了解施工过程中可能存在的危险,并提前做好应对措施。
二、施工过程中的安全交底2.1 强化现场管理施工单位应加强对施工现场的管理,确保施工人员遵守相关规定,穿戴好安全防护用具,遵守安全操作规程。
同时,要定期进行安全检查,及时发现和解决安全问题。
2.2 防止高空坠落事故在进行高空抹灰作业时,施工人员应注意固定好安全带,避免发生高空坠落事故。
施工单位应设置安全网和安全防护栏杆,提供安全作业环境。
2.3 防止化学伤害在进行抹灰工程时,施工人员应注意避免接触有害化学物质,穿戴好防护用具,如手套、口罩等。
施工单位应提供安全防护用具,并对施工人员进行安全操作指导。
三、施工后安全交底3.1 清理施工现场施工完成后,施工单位应及时清理施工现场,清除施工垃圾和材料,确保施工现场整洁有序。
同时,要对施工质量进行检查,确保抹灰工程符合相关标准。
3.2 安全交底和总结施工单位应对抹灰工程进行安全交底和总结,总结施工中存在的安全问题和不足,提出改进意见和措施。
抹灰作业安全技术交底范本.docx一:一、抹灰作业安全技术交底1. 前言本文档是针对抹灰作业的安全技术交底,旨在保证抹灰作业的安全性,防范事故的发生。
通过本文档,工作人员可以了解抹灰作业的安全要求、作业流程、注意事项等内容。
2. 技术要求2.1 抹灰施工人员应具备相应的职业资格,了解抹灰材料的性质、用途及操作方法。
2.2 抹灰作业前,必须对施工区域进行检查,确保周围环境没有杂物、无物体垂直运输。
2.3 抹灰施工时,使用的抹灰材料必须符合国家标准,严禁使用过期、变质等质量不合格的材料。
2.4 在抹灰作业现场,应设置明显的安全警示标识,并配备必要的安全防护用品,如安全帽、防尘口罩、护目镜等。
3. 作业流程3.1 搭设脚手架:根据施工高度和作业需要,合理搭设脚手架,确保脚手架稳定、承载力足够强度。
3.2 准备抹灰材料:按照规定比例配置抹灰材料,保证材料质量合格。
3.3 基层处理:对基层墙面进行处理,清除灰尘、松散部分,并确保基层墙面干燥。
3.4 抹灰施工:采用适当的工具和方法,进行抹灰作业,注意材料厚度、表面平整度等要求。
3.5 完工验收:及时清理施工现场,保持施工区域的整洁,进行抹灰质量的验收。
4. 注意事项4.1 施工人员应定期参加安全教育培训,了解抹灰作业的安全常识和操作规程。
4.2 抹灰作业中应注意自身安全,避免高处坠落、物体打击等事故。
4.3 使用抹灰材料时,应按照规定比例配制,避免材料过多或过少导致施工质量问题。
4.4 抹灰材料的存放应符合要求,避免材料湿润、变质等质量问题。
5. 附件本文档涉及到的附件包括施工图纸、工具清单、安全警示标识图等。
6. 法律名词及注释本文所涉及的法律名词及注释包括施工安全法、安全生产法等。
二:一、抹灰作业安全技术交底1. 前言本文档是针对抹灰作业的安全技术交底,旨在保证抹灰作业的安全性,防范事故的发生。
通过本文档,工作人员可以了解抹灰作业的安全要求、作业流程、注意事项等内容。
抹灰工施工安全技术交底1.脚手架使用前应检查脚手板是否有空隙、探头板、护身栏、挡脚板,确认合格,方可使用吊篮架子升降由架子工负责,非架子工不得擅自拆改或升降。
2.作业过程中遇有脚手架与建筑物之间拉接,未经领导同意,严禁拆除。
必要时由架子工负责采取加固措施后,方可拆除。
3.脚手架上的工具、材料要分散放稳,不的超过允许荷载。
4.采用井字架、龙门架、外用电梯垂直运送材料时,预先检查卸料平台通道的两侧边安全防护是否齐全、牢固,吊盘(笼)内小推车必须加挡车掩,不得向井内探头张望。
5.外装饰为多工种立体交叉作业,必须设置可靠的安全防护隔离层。
贴面使用的预制件、大理石、瓷砖等,应堆放整齐、平稳,边用边运。
安装时要稳拿稳放,待灌浆凝固稳定后,方可拆除临时支撑。
余料、边角料严禁随意抛掷。
6.脚手板不得搭设在门窗、暖气片、洗脸池等非承重的物器上。
阳台通廓部位抹灰,外侧必须挂设安全网。
严禁踩踏脚手架的护身栏杆和阳台栏板进行操作。
7.室内抹灰采用高凳上铺脚手板时,宽度不得少于两块(50cm)脚手板,间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。
高度超过2m时,应由架子工搭设脚手架。
8.室内推小车要稳,拐弯时不得猛拐。
9.在高大门、窗旁作业时,必须将门窗扇关好,并插上插销。
10.夜间或阴暗处作业,应用36V以下安全电压照明。
11.瓷砖墙面作业时,瓷砖碎片不得向窗外抛扔。
剔凿瓷砖应戴防护镜。
12.使用电钻、砂轮等手持电动机具,必须装有漏电保护器,作业前应试机检查,作业时应戴绝缘手套。
13.遇有六级以上强风、大雨、大雾,应停止室外高处作业。
抹灰工施工安全技术交底(二)一、施工前的安全准备:1. 了解建筑工地的安全规定和管理制度,遵守工地的管理要求;2. 所有施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等;3. 检查工具和设备的完好性,确保能够正常使用;4. 确保工作现场的通风良好;5. 了解建筑材料的特性和使用方法。
墙面抹灰施工安全技术交底一、施工准备(一)材料及主要机具(1)水泥:325号,普通硅酸盐或矿渣硅酸盐水泥。
(2)砂子:中砂;使用前过孔径5mm筛子,含泥量不超过5%,不得含有杂物。
(3)石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为3mm×3mm的筛子过滤。
或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于 3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质。
提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌。
(4)纸筋:白纸筋和草纸筋,使用前用水浸泡、捣碎。
罩面用的纸筋宜用机碾磨细,不含杂质。
稻草、麦秸应坚韧、干燥,不含杂质,纤维长度不得超过30mm。
稻草、麦秸使用前应经石灰浆浸泡处理。
(5)麻刀:必须均匀、柔韧、干燥,不含杂质,长度在10~30mm。
拍打松散。
(6)防裂剂:使用防裂剂应满足施工方案所规定的性能指标,如pH值、粘度、相对密度、初凝时间、不挥发物成分等进行测试。
(7)粉煤灰、膨胀珍珠岩粉(密度为40~300kg/m3)、107胶等。
(8)主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为 50mm×50mm、30mm×30mm)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。
(二)作业条件对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程。
(1)加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作。
(2)抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。
检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆嵌塞严实。
(3)按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。
操作平台及架木应离开墙面及门窗口200~250mm,以利操作。
抹灰工程安全技术交底一、工程概述抹灰工程是建造装修过程中的一项重要工作,主要目的是对墙面进行修饰和保护,提高建造物的美观性和耐久性。
然而,在进行抹灰工程时,必须严格遵守相关的安全技术规范,以确保施工过程的安全性和质量。
二、施工前准备1. 施工前必须对施工区域进行安全检查,确保没有明显的安全隐患。
2. 检查施工材料的质量和数量,确保符合设计要求。
3. 检查施工工具和设备的完好性,并进行必要的维护和保养。
三、人员安全1. 所有参预抹灰工程的人员必须具备相应的安全意识和技能,并接受相关的安全培训。
2. 工人必须穿戴符合安全要求的个人防护装备,包括安全帽、安全鞋、手套等。
3. 施工现场必须设置明显的安全警示标志,以提醒工人注意施工区域的安全。
四、施工现场安全1. 施工现场必须保持整洁,杂物必须及时清理,以防止滑倒和绊倒事故的发生。
2. 施工现场必须设置安全防护网或者栏杆,以防止工人从高处坠落。
3. 施工现场必须设置消防设备,并确保其正常运行。
4. 施工现场必须保持通风良好,以防止有害气体积聚。
五、施工工艺安全1. 施工前必须对墙面进行检查,确保墙面结构符合抹灰要求。
2. 施工前必须进行墙面的湿润处理,以提高抹灰层的附着力。
3. 施工过程中必须使用符合标准的抹灰砂浆,严禁使用含有有害物质的砂浆。
4. 施工过程中必须控制好抹灰层的厚度,以避免浮现裂缝和空鼓。
5. 施工过程中必须进行适当的抹灰层的压实,以提高其密实度和耐久性。
6. 施工过程中必须注意防水处理,以保证墙面的防水性能。
六、施工后安全1. 施工完成后必须对施工现场进行清理,确保没有杂物和危(wei)险物品。
2. 工人必须妥善保管工具和设备,以防止被他人误用或者造成伤害。
3. 施工后必须对抹灰层进行质量检查,确保符合设计要求。
七、应急措施1. 施工现场必须配备急救箱,并确保工人了解急救措施。
2. 工人必须了解施工现场的紧急疏散路线和安全出口位置。
3. 工人必须知晓施工现场的紧急联系方式,并能够迅速报警求助。

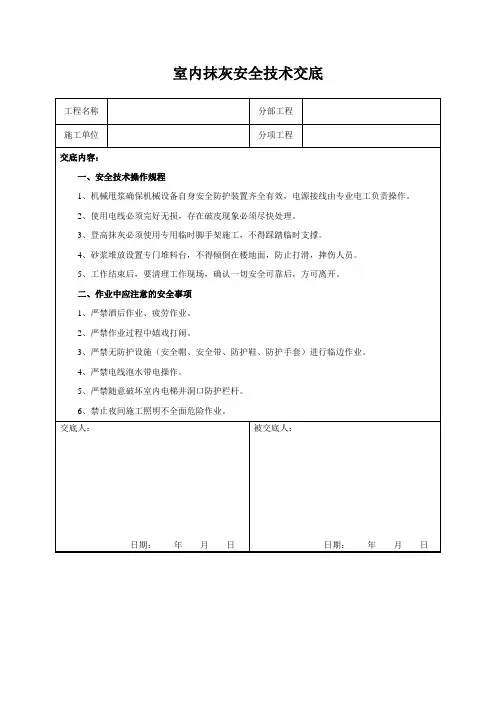

技术交底记录编号:工程名称交底日期施工单位交底项目内外墙抹灰工程交底内容:一:前期准备:1、施工过程中,必须坚持“以人为本”、“安全第一、预防为主”的安全生产方针,做好人员进场安全技术交底,“三统一”。
2、作业平台要有安全防护围栏、通道铺板满铺并固定、“四口”、“五临边”做好围蔽,做到工完料清。
3、按图施工,按砂浆配合比要求,对所需原材料的品种、规格、质量进行复检验收。
4、严格按图纸和工艺工序施工;基层处理→拉毛→吊线→打控制钉→挂钢丝网→湿热砖面吊线→样板→抹灰→靠尺检查、角尺检查→验收。
整改施工过程不得减序跳序(工艺工序)。
5、砂浆强度等级必须符合设计要求,找平较厚的墙面需分层、硬化后二次挂网抹灰找平。
二:工艺要求:1、砂浆搅拌机、投料计量设备、瓦刀、手推车、水准仪、卷尺、靠尺、锤线球、水平尺等。
2、确认砂浆配合比、建立砂浆搅拌台或池,并对砂浆强度等级、配合比、搅拌制度、操作规程等进行挂牌,现场搅拌配合比不得使用添加粉、剂(砂浆王、砂浆精等)。
3、抹灰部位的灰渣、杂物已清除干净,设控制钉,弹线、基层及砖以浇水湿润。
4、砂浆搅拌:先向已转动的搅拌机内加入适量的水,再依次投入砂子、水泥等原材料,加水搅拌,时间不得少于2min。
5、应经常拉线检查,以保持墙面平整、阴阳角平直,防止砌成“螺丝”墙。
6、抹灰前设控制点找平、雨棚、门、窗上檐下部设滴水鹰嘴(配合贴砖尺寸),抹灰前完成所有金属接地(金属门、窗、楼梯、阳台栏杆),灰面未硬化不得涂抹覆盖,成品保护(及时清理污染清水混凝土结构面)。
7、抹灰前就要为后期外墙砖装饰排砖,调整门窗留洞高低、大小、左右做微调。
三:质量要求:1、砂浆搅拌时严格按配合比对其原材料进行重量计量。
2、砂浆应随拌随用,水泥砂浆应在3h内用完;当施工期间最高气温超过30℃时,应在拌成后2h内使用完毕。
3、抹灰成品做到平面平整,阴阳角无扭斜、无凹凸,靠尺检查,坚持三级自检,不合格及时整改。
交底内容:一、主要材料及机具:1.水泥:P.C.32.5水泥。
2.砂子:宜采用中砂,平均粒径0.35~0.5mm,细度模数为3.0~2.3,使用前要过筛(孔径为0.5cm)。
要求颗粒坚硬、洁净、无杂质,含泥量不超过3%。
3. 水:使用现场的自来水。
4. 石灰膏:熟化期不应少于15d,一般为15~30d。
5. 水泥石灰砂浆强度等级为M5,水泥砂浆强度等级为M15。
6.其它材料及工具:砂浆搅拌机、手提式搅拌机、发泡胶、线坠、小白线、2m靠尺、托线板、钢卷尺、扫帚、砂纸、钢丝刷、攒子、喷壶、木抹子、铁抹子、阴角抹子、阳角抹子。
二、施工准备:1.必须经过有关部门进行结构工程验收,达到合格标准;并且墙边+500mm建筑控制线清晰可见。
2.检查门窗框位置是否正确,与墙连接是否牢固。
连接处缝隙用1:2.5水泥砂浆分层嵌塞密实,若缝隙较大(>3cm )时,采用豆石混凝土填塞密实,门口钉设板条保护,因目前门窗尚未安装,预留门窗安装部位不抹灰,等后期安装完再抹灰到位;将砼构件、门窗过梁、梁垫、圈梁、构造柱等表面凸出部分凿平。
对有蜂窝、麻面、露筋、疏松部分的砼凿到实处,把外露的钢筋头、铁丝剔除清掉;脚手眼、窗台砖、内隔墙与楼面底处应堵实和补砌整齐。
3.管道穿越的墙洞,及时安放套管并用豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网,接线盒用纸堵严。
4.门框及其他木制配件安装完毕,其他预埋铁件位置和标高应准确无误,并做好防腐、防锈处理。
5.根据室内高度和抹灰现场的具体情况,提前钉搭好抹灰操作用的高凳和架子,现搭架子要离开墙面及墙角200~250mm以利操作。
6.不同材料处墙体连接处抹灰钉20*20钢丝网一层,而且宽度不下于300mm。
三、操作工艺:填充墙体、墙、梁结构层基层清理→挂镀锌钢丝网→浇水湿润墙面基层→素水泥浆一遍(或者甩浆)→贴灰饼冲筋→打底灰→抹面层灰→修补预留孔洞、电气箱、槽、盒→清理→洒水养护1、基层清理,应清除墙面浮灰、污垢、废旧模板等,且洒水湿润,并将胀模混凝土构件按图纸尺寸予以剔除。
抹灰工施工安全技术交底一、施工前准备1. 物料准备:在进行抹灰工施工前,需要检查所需要的物料是否具备,包括石膏粉、沙子、水泥等。
确保物料质量合格、无异常,避免使用不合格的材料给施工过程带来风险和安全隐患。
2. 工具准备:确认所需要的工具是否齐备,包括批刀、拖刀、刮板、施工腰带等。
检查工具是否完好、无缺陷,确保施工过程中能够正常使用,不会影响施工安全。
3. 施工区域准备:在进行抹灰工施工前,需要对施工区域进行清理和化验。
清除施工区域内的障碍物,确保施工区域整洁、干净。
同时还需要在施工区域化验,检查是否有对施工有影响的潮湿、渣土、坏墙体等情况,确保施工安全。
二、施工时的安全措施1. 低压电源:在进行抹灰工施工时,需要利用低压电源供电。
确保电源工作正常、无短路、漏电等现象,避免给施工操作人员带来电击等危险。
2. 安全防护措施:抹灰工施工过程中,需要佩戴好安全帽、眼镜、口罩、手套等防护用具。
防护用具能够保护施工人员的头部、眼睛、口鼻和双手,避免受到坠落物、尘埃、刮伤等伤害。
3. 粉尘控制:抹灰施工过程中会产生大量的粉尘。
要采取措施控制粉尘扩散,如搭建临时封闭、进行湿拖、开启机械排风等措施。
避免粉尘对施工人员的健康造成危害。
4. 高空作业:如果抹灰工作需要在高处进行,需要采取相应的高空作业措施,如佩戴安全带、建立安全围蔽网、设置防滑措施等。
确保高处的安全,避免发生坠落事故。
5. 施工道路保护:如果抹灰工作需要通过施工道路进行运输,需要采取相应的交通保护措施。
设置警示标志,确保施工道路的畅通,避免施工过程中发生交通事故。
三、施工后的安全处理1. 保洁工作:抹灰工施工完成后,需要对施工现场进行保洁工作。
清理施工区域内的垃圾、废料、杂物等,保持施工区域干净、整洁。
2. 安全检查:在抹灰工施工完成后,需要进行安全检查。
检查施工现场是否存在安全隐患,如有需要及时处理。
查看施工过程中使用的工具是否完好,如有损坏需要及时更换。
安全技术交底记录
搅拌机操作工
1、搅拌机按施工平面图位置安置在坚实平整的地方,用支架或支脚筒架稳,不准以轮胎代替支撑。
轮胎卸下保管好。
搭设防雨或保温防护棚,棚顶材料要防砸。
机手操作处应设绝缘操作台。
2、开机前检查离合器、制动器和防护装置,钢丝绳轨道、滑轮是否良好,确认无问题后方可开机搅拌。
3、工作中要思想集中,坚守岗位。
不得擅离职守;机械运转时不得在转筒内用工具扒料防止伤人。
4、料斗提升时严禁在料斗下行走,料斗坑需清理时,必须挂好保险链后再清理。
5、修理和清理转筒粘结物时,必须切断电源,再电料闸上挂禁止合闸标牌,设专人看护,避免伤害事故。
6、工作完毕后,涮转筒的废水应流入沉淀池内,不准到处乱放废水,停工后拉闸断电锁好闸箱。
交底日期:年月日
交底人(签名):
被交底人(签名):。
