外墙岩棉板施工工艺方案

  • 格式:doc
  • 大小:124.50 KB
  • 文档页数:8

下载文档原格式

  / 8
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

岩棉板施工工艺

1、本工程为薄抹灰岩棉保温系统,由于岩棉板材料本身具有强度低、吸水率大、

憎水性强等特点,若岩棉保温系统构造不合理,保温饰面层未来存在鼓泡、塌陷等隐患,所以,必须对岩棉板两面抹涂界面剂、每隔300mm安装盘型铆钉机设置双网等必要德尔增强、防水措施,确保保温系统安全与稳定性。2、本项目为岩棉外保温系统且采用70mm厚容重为160kg/m³,因此对外墙抹灰

砂浆有较高的要求。外墙抹灰除应满足平整度、垂直度要求外,还要保证抹灰强度及与混凝土墙体的粘结强度,保证无空鼓、裂缝、起皮、起砂等质量缺陷。

3、岩棉板自身容重较大因此对于粘接面积应达到百分之八十。岩棉板不易打磨

因此在控制平整度是应在粘结岩棉板时进行调整。对岩棉板收口部位加翻包网以保证粘结强度。阳角采用护角以保证阳角的顺直。

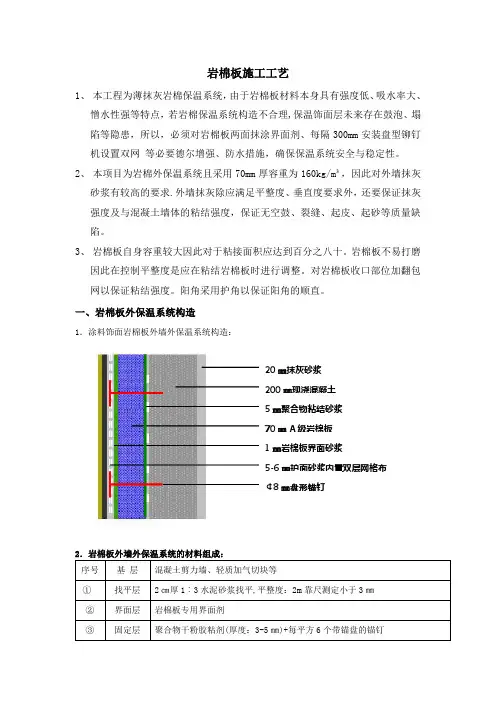

一、岩棉板外保温系统构造

1.涂料饰面岩棉板外墙外保温系统构造:

20㎜抹灰砂浆

200㎜现浇混凝土

5㎜聚合物粘结砂浆

70㎜A级岩棉板

1㎜岩棉板界面砂浆

5-6㎜护面砂浆内置双层网格布

¢8㎜盘形锚钉

2.岩棉板外墙外保温系统的材料组成:

序号基层混凝土剪力墙、轻质加气切块等

①找平层2㎝厚1︰3水泥砂浆找平,平整度:2m靠尺测定小于3㎜

②界面层岩棉板专用界面剂

③固定层聚合物干粉胶粘剂(厚度:3-5㎜)+每平方6个带锚盘的锚钉

二、岩棉板外保温系统操作流程

三、岩棉外保温系统施工技术规程

1.对施工环境的要求

●施工环境、基层及使用的材料的温度不低于+5Cº。

●不应在强风环境中或夏季高温阳光直射时墙面上施工,以避免外墙外保温体系在施工

过程中结皮而影响施工质量。

●对尚未硬化的材料,应避免雨水的冲刷,必要时应对施工中的墙面加以保护。

●在外墙外保温体系中应使用该公司提供或指定的配套材料,以确保材料的相容性及整

个体系的质量。

2.建筑物和外墙体的要求

●墙体的湿度不应高于其与环境的平衡湿度。

●墙体表面不得有污迹灰尘污或脂肪类物质。

●墙体应达到设计要求的强度,特别是墙体表面应具有足够的附着力(≥0.3N/mm²)。●墙体应平整,平度整为:8㎜/2.0m(现浇混凝土墙体);5㎜/2m(砖混墙体)。

●内墙抹灰砂浆、水泥砂浆地坪应在外保温体系施工前完成,并达到干燥硬化的要求。

●门窗框、水平设置的构件(如窗套预制窗套、穿墙管等),必须在外保温体系施工之前

安装完毕,外墙面设置的护拦、固定管道、空调等外挂件所用的支架也应预先安装完毕。

●应避免在固定脚手架上施工。

●对所有水平方向的构件(如跳檐、窗台板、女儿墙压顶、固定外墙面构件用的支架等)

都需预留外保温体系所需的施工厚度,并做相应的滴水槽(线)和防锈处理。

●现浇混凝土对拉螺栓孔必须作聚氨酯发泡胶、JS防水涂膜处理。

3. 岩棉板外保温系统施工控制要点

(1)挂基准线

在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,基准钢线之间挂水平线,以控制保温板粘贴的垂直度和平整度。

(2)弹控制线

根据建筑立面设计和外墙外保温技术要求,在墙面上弹出外门窗水平、垂直控制线及伸缩缝、装饰线条等部位的水平、垂直控制线。

(3)镀锌角钢安装

根据合同要求,所有外墙窗口下方需安装50*50*3镀锌角钢,以加强窗口部位保温强

度。角钢每300mm用M6*60膨胀螺栓固定于主体上。

(4)涂刷防水涂膜

●对预先安装的窗框、副框、混凝土对拉螺栓孔等节点部位,必须涂刷二遍JS防水涂料,厚度≥1.0㎜。

●对涂刷JS防水涂料的基层,必须清理浮尘,确保基层干净。

●防水涂膜必须厚薄均匀,无气孔,死角部位必须涂刷到位。

隐检1:防水涂膜必须厚薄均匀,无气孔,死角部位必须涂刷到位。

(5)岩棉板表面涂抹专用界面剂

步骤一:专用界面剂的配制

●在干净的塑料桶里倒入一定量的洁净水,采用手持式电动搅拌器边搅拌边加粉剂黏结剂,加水量约为粉剂的22%,分搅拌5-7分钟,直到搅拌均匀,稠度适中(约80),放置5分钟熟化;使用时,再搅拌一下即可使用。

切记:搅拌充分,粘度确保专用界面砂浆流动度,加水尽可能量少,不可加水过多;注意专用界面剂只需加洁净水,不可加入其他添加料如:水泥、砂、防冻剂及其他异物;注意调好的粘结剂宜在2小时内用完;工作完毕,务必及时清洗干净工具。

隐检2:经验观察搅拌好专用界面剂流动状态良好、稠度适宜,渗透性好。

步骤二:抹涂专用界面砂浆

●将岩棉板放置平整,用长毛滚筒蘸取专用界面剂,在岩棉板上均匀滚涂,厚度达1-2㎜,待其渗透至岩棉板内部后,用抹子均匀压抹界面砂浆,略见岩棉板本色。

隐检3:专用界面砂浆厚度1-2㎜,抹子抹压至略见岩棉板本色为宜。

(6)岩棉板的安装

步骤一:聚合物干粉胶粘剂的配制

●在干净的塑料桶里倒入一定量的洁净水,采用手持式电动搅拌器边搅拌边加粉剂黏结剂,加水量约为粉剂的22%,分搅拌5-7分钟,直到搅拌均匀,稠度适中(约110),放置5分钟熟化;使用时,再搅拌一下即可使用。

切记:搅拌充分,粘度确保刚粘贴上的岩棉板不下垂,加水尽可能量少,不可加水过多;注意聚合物干粉胶粘剂只需加洁净水,不可加入其他添加料如:水泥、砂、防冻剂及其他异物;注意调好的粘结剂宜在2小时内用完;工作完毕,务必及时清洗干净工具。

隐检4:经验观察搅拌好粘结剂均匀、状态良好、新鲜、稠度适宜。

步骤二:翻包网格布

●网格布翻包:在岩棉板收口部位,如窗洞口、结构缝两侧等需预先粘贴窄幅网格布,其宽度约250mm,翻包部分宽度约100㎜。

隐检5:检查网格布翻包前先弹线标定位置,翻包符合规范要求。

步骤三:排板、选板、切板
