屋面挤塑板保温方案(用)
- 格式:doc
- 大小:615.50 KB
- 文档页数:27
屋面挤塑板保温防水施工方案一、施工准备:1.施工前审核图纸,编制防水工程施工方案。
2.找平层坡度应符合设计要求.不得有空鼓、开裂、起砂、脱皮等缺陷。
3.各种阴阳角、管根抹圆角。
4.立面上卷最小高度要保证≥250mm。
5.做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖。
6.下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
7.安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
8.出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工。
二、技术准备:1、熟悉工程的图纸和资料,掌握根据国家规范、地方性标准制定的施工工艺。
2、了解材料性能指标,掌握施工要点,明确施工工序。
3、提供工程所需要的材料和技术质量标准,并向施工现场的安装负责人和工人进行技术交底,做好技术指导,确保质量和现场安全无事故。
2、材料准备:三、材料及要求1.规格、材质满足设计要求。
2、挤塑板:表观密度、外观形状、尺寸、厚度根据工程设计。
到达施工现场必须有齐全的合格证、质量检测报告、环保检测报告及备案登记证明等资料。
3、.防水卷材:4mm厚自粘式聚酯胎湿铺防水卷材。
必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
材料介绍自粘防水由聚酯膜、自粘胶料、基料和隔离膜构成、厚度分4mm,施工时采用水泥为基料配辅佐料作湿铺的满粘工艺。
使用满粘工艺可防止因防水层局部破坏而导致的窜水现象。
同时可缩短工期。
主要特点(1)、超强粘结能力、与基层粘合程度超乎想象、具备刚性防水功能、一层防水即得到两道防线。
(2)、节约资源、降低资源消耗、而防水效果奇佳、高标准防水材。
(3)、施工更显防水之功效。
第1篇一、工程概况挤塑板保温施工方案适用于新建建筑物的外墙保温和旧建筑物外墙保温改造工程。
本方案旨在通过科学、合理的施工方法,确保挤塑板保温层施工质量,提高建筑物的保温性能,降低能源消耗,改善室内舒适度。
二、施工准备1. 材料准备(1)挤塑板:选用符合国家标准的高密度挤塑板,厚度、密度、抗压强度等指标应符合设计要求。
(2)粘结剂:选用环保型、粘结强度高、耐候性好的粘结剂。
(3)网格布:选用耐碱、耐老化、强度高的网格布。
(4)锚固件:选用与挤塑板厚度相匹配的锚固件。
(5)密封材料:选用耐候性好的密封材料。
2. 工具准备(1)切割工具:美工刀、磨板机等。
(2)安装工具:冲击钻、电锤等。
(3)其他工具:卷尺、水平尺、锤子等。
3. 人员准备施工人员应具备相应的施工技能和经验,经过专业培训,持证上岗。
三、施工工艺流程1. 基层处理(1)清除基层表面的浮灰、油污、松动颗粒等。
(2)检查基层平整度,如有裂缝、蜂窝、麻面等缺陷,应进行处理。
2. 粘结剂施工(1)将粘结剂搅拌均匀。
(2)用刮刀将粘结剂均匀涂抹在基层表面。
(3)将挤塑板粘贴在粘结剂上,确保挤塑板平整、牢固。
3. 锚固件施工(1)在挤塑板上的锚固孔中插入锚固件。
(2)用冲击钻将锚固件固定在基层上。
4. 网格布施工(1)在挤塑板上均匀涂抹粘结剂。
(2)将网格布粘贴在粘结剂上,确保网格布平整、牢固。
(3)用专用工具将网格布压入粘结剂中。
5. 密封材料施工(1)在接缝处涂抹密封材料。
(2)确保密封材料填充饱满、平整。
6. 表面处理(1)检查挤塑板保温层质量,如有缺陷,应进行处理。
(2)根据设计要求,进行表面处理,如涂刷涂料、粘贴饰面材料等。
四、施工质量控制1. 材料质量:选用符合国家标准、质量合格的材料。
2. 施工工艺:严格按照施工工艺流程进行施工,确保施工质量。
3. 施工环境:确保施工环境干燥、整洁、通风良好。
4. 施工质量检查:在施工过程中,定期进行质量检查,发现问题及时处理。
挤塑板屋面保温施工方案挤塑板屋面保温施工方案一、施工前准备工作1.1 确认屋面保温材料选用:挤塑板屋面保温材料具有优良的隔热性能和抗压性能,适用于屋面保温施工。
1.2 清理屋面:清理屋面表面的尘土、油污等杂物,确保屋面干净整洁。
1.3 确保屋面平整:对于有凹凸不平的部位,需要进行修补,确保屋面平整。
二、施工方法2.1 喷涂胶水:在屋面表面均匀喷涂胶水,以增加挤塑板的粘附力。
2.2 定位定位线:根据施工图纸和实际要求,在屋面上划定保温层的区域,标出定位线。
2.3 切割挤塑板:根据定位线的大小,使用电锯或切割机将挤塑板切割成相应尺寸的板材。
2.4 铺设挤塑板:将切割好的挤塑板按照定位线的顺序,依次铺设在屋面上。
2.5 固定挤塑板:在挤塑板上均匀撒布胶水,然后使用封口带将挤塑板固定在屋面上。
2.6 处理接缝:挤塑板之间的接缝需要进行处理,可以使用填缝胶进行封闭,确保接缝处紧密无漏。
2.7 表面处理:施工完成后,对屋面进行表面处理,确保其平整光滑。
三、施工注意事项3.1 温度要求:施工时的环境温度应在5℃以上,避免低温下施工导致胶水和挤塑板的粘结力下降。
3.2 施工技术:施工人员需要具备一定的技术和经验,能够熟练操作电锯、切割机等工具。
3.3 施工现场环境:施工现场应保持整洁,避免碰撞、摩擦等不良情况导致挤塑板损坏。
3.4 施工质量检查:施工完成后,需要进行质量检查,确保挤塑板的固定性和整体效果。
总结:挤塑板屋面保温施工方案主要包括施工前的准备工作、施工方法与步骤以及施工过程中需要注意的事项。
通过精确的测量、切割和固定,结合适当的胶水和填缝胶,保证挤塑板在屋面上紧密固定,并处理好接缝,确保屋面保温效果。
同时,施工过程中需要注意控制温度,保持施工现场整洁,严格把关施工质量。
以上方案可有效提高屋面保温效果,提高屋面的整体保温性能。
屋面保温工程挤塑式聚苯乙烯隔热保温板专项施工方案1. 编译说明1、本保温施工方案是根据岳阳洞庭湖国际公馆一期设计文件中屋顶保温系统的要求编制的。
2、本保温施工方案的保温施工工艺、保温施工方法、质量验收等应按以下标准编制:●《发泡聚苯板薄抹灰外墙保温系统》JG149-2003●《保温用挤塑聚苯乙烯泡沫塑料》GBT10801.2-2002●《外墙外保温建筑结构(一)》02J121-1●《屋面工程技术规范》GB50345-2004二、项目概况洞庭湖国际公馆一期别墅及多层洋房项目;项目建设地点:岳阳楼区50000平方米湖滨第二工业区; 500天。
本项目由广东黄河实业集团岳阳置业有限公司投资建设,湖南新天建设工程设计有限公司设计,湖南友谊工程咨询有限公司监制,龙源建设承办。
集团有限公司;闵文标为项目经理,程秀义为技术工程师。
主要的。
2、绝缘材料1.材料选择●保温主要材料:屋顶保温采用XPS挤塑聚苯板,规格为:60mm厚聚苯板。
2、材料介绍:本产品保温系统保温层的组成材料。
具有耐高压、不吸水、不透气、质轻、防潮、耐腐蚀、使用寿命长、导热系数低等优良性能。
是一种优质的环保保温材料。
执行《保温用挤塑聚苯乙烯泡沫塑料》GBT10801.2-2002标准三、施工准备一、材料准备保温材料应符合规定的质量要求。
主要保温材料运至施工现场后,应提供相关证明、出厂检验报告等材料;会同主管等单位对来料进行抽样检验,合格后方可使用。
2、技术准备施工前应了解设计文件和图纸,掌握施工中的详细结构及相关技术要求,做好技术交底工作。
3、保温底座的验收●施工前需确认前项工程已完成施工,预埋管件已安装完毕。
●若保温基层为水泥砂浆,找平层不得松散、起砂、起皮、空心。
表面应平整、牢固。
●若保温基层为防水层,应将完工的防水层清洗干净,施工基层应平整、牢固、无油污、无渣、无浮灰。
4、施工设备的准备绝缘施工设备主要有:剪纸机、螺丝刀、钢刷、方头铲、手推车、钢丝钳、粗砂纸、电动搅拌机、塑料搅拌桶、冲击钻、橡胶锤、抹子、压力机、阴阳角刮水器、电缆桥架、尺寸2m尺等。
屋面挤塑板保温节能施工方案随着全球环境问题日益严峻,建筑节能问题已越来越受到关注。
屋面保温使用挤塑板已成为目前应用广泛的建筑保温方法之一。
挤塑板是一种高效的保温材料,应用于屋面保温可以有效提高建筑的保温性能,降低建筑能耗,达到节能减排的目的。
本文将介绍屋面挤塑板保温节能施工方案。
一、挤塑板介绍挤塑板是利用发泡聚苯乙烯为原材料,经挤压模具成型后制成的一种新型保温材料。
挤塑板有良好的保温隔热性能,同时具备良好的防潮、防水、防震、防火等功能。
在屋面、墙体、地面等建筑保温中应用广泛。
二、屋面挤塑板保温方案2.1 施工材料及工具挤塑板、墙角线、防火涂料、角钢、自攻螺丝、密封胶、打眼机、齿刀板、地漏等。
2.2 施工步骤2.2.1 框架结构安装根据设计制定悬挑量,进行加固材料安装,安装墙角线,选用超强力自攻螺丝固定框架。
2.2.2 屋面防水处理进行屋面防水处理,包括防水卷材、防水涂料、防水涂膜等。
防水层必须达到防水标准要求,以确保屋面整体的防水性能。
2.2.3 挤塑板安装选用规格与硬度均相同的挤塑板,固定在框架上,采用法兰式结构固定挤塑板。
挤塑板之间应排列整齐,边缘需要保持平整,保证挤塑板在屋面上的整齐程度。
2.2.4 后续处理打眼机在挤塑板上打出与大地漏孔相对应的出水孔,安装角钢。
将边角用齿刀板切成固定大小。
脱模后进行角钢定位,角钢用自攻螺丝连接,使用密封胶密封缝隙,覆盖防火涂料完成施工。
三、施工注意事项3.1 施工保质施工人员必须具备一定的专业知识和技能,严格按照施工图纸和操作规程进行施工,保障施工现场的安全和质量。
3.2 施工环境施工过程中,现场要干燥、通风良好,不能存在火源和明火,保持工地卫生,避免影响施工质量。
3.3 施工要求施工过程中要注意挤塑板的处理,保证其整齐程度,同时防火性能、防水性能、保温性能均需符合施工标准要求。
四、保温效果采用挤塑板施工的屋面保温系统,具有较好的保温性能和防水性能,同时还能有效减少建筑物能耗,实现节能减排的目的。
屋面挤塑板保温节能施工方案1.施工前准备:a.安全措施:施工人员需佩戴好安全帽、安全鞋和手套等个人防护装备,并设置警示标志。
b.材料准备:准备好所需的挤塑板、胶粘剂、封口条、梯子等材料和工具。
c.清理工作:清理屋面表面的灰尘、油污和杂物,保证施工面基础平整、干燥。
2.施工过程:a.固定挤塑板:使用专用的胶粘剂将挤塑板粘贴在屋面上,要确保胶水均匀涂抹、翻边部分胶粘牢固。
b.封口处理:用封口条对挤塑板接缝处进行密封处理,确保接缝部分的保温性能。
c.加固处理:对大梁、悬挑等部位进行加固处理,以增强整个屋面的结构稳定性。
d.定位设备:根据需要,对天窗、通风管道等设备进行定位处理,以确保施工后设备使用正常。
3.竣工验收:a.清理工作:施工完成后,清理施工现场,确保周围环境整洁。
b.检查质量:对施工过程中的关键节点进行检查,确保施工质量达到要求。
c.功能测试:对天窗、通风管道等设备进行功能测试,以确保安装正确、使用正常。
d.资料整理:整理施工过程中的相关资料,包括施工图纸、验收记录等,并存档备查。
1.施工准备阶段:a.了解施工要求和工期计划,准备好所需的材料和设备。
b.清理施工区域,确保建筑屋面表面干净整洁。
c.提前做好安全措施,确保施工过程中的安全。
2.挤塑板粘贴施工:a.使用胶粘剂将挤塑板粘贴在屋面上,每块挤塑板之间应有一定的覆盖度,确保接缝平整。
b.粘贴前要对挤塑板进行检查,确保无损碰,尺寸正确。
c.将胶粘剂均匀涂抹在挤塑板的背面,并按照施工图纸的要求进行排列和拼接。
3.封口处理:a.使用封口条对挤塑板的接缝部分进行密封处理,确保接缝处的保温性能。
b.封口条应与挤塑板表面平行,并且要覆盖到挤塑板的一定范围内,以提高密封性。
4.加固处理:a.对屋面大梁和悬挑等结构进行加固处理,提高屋面的结构稳定性。
b.使用专用的连接件,将挤塑板固定在屋面上,并确保其牢固可靠。
5.定位设备:a.根据设计要求,对于屋面上设备的位置进行定位和标记。
屋面挤塑板保温施工方案屋面挤塑板保温施工方案一、施工准备工作1. 确定施工区域,清理施工场地,保证施工现场整洁清净。
2. 对施工现场进行检测,确保施工地面平整、无杂物、无油污等。
3. 搬运、储存保温材料,确保材料的完整性和质量,并将材料摆放在干燥通风处。
4. 准备所需工具和设备,例如电动锤、搅拌器、切割机等。
二、基层处理1. 清理基层表面的浮沙和尘土,确保基层表面干燥、坚固。
2. 如有裂缝和凹凸不平的地方,应使用填缝剂和水泥砂浆进行修补,使基层表面平整。
三、施工保温材料1. 按照设计图纸的要求,将挤塑板切割成需要的尺寸。
2. 将切割好的挤塑板块按照设计要求放置在基层上,注意板块之间的缝隙应尽量减小。
3. 使用胶粘剂或特殊固定件将挤塑板固定在基层上,确保固定牢固。
四、填充胶粘剂1. 在挤塑板的缝隙处使用胶粘剂进行填充,确保板块之间的缝隙密封。
2. 使用专用工具将胶粘剂压实,确保胶粘剂填充的充实均匀。
五、保护层1. 根据设计要求,在挤塑板上涂抹保护层,保护层可选择涂料或其他耐候耐水的材料。
2. 涂抹过程中要均匀、细致,确保保护层的厚度和质量。
六、拆模1. 应根据涂抹保护层后的施工工艺要求,等待保护层完全干燥后进行拆模。
2. 小心拆除模板,避免对保温层造成损伤。
七、验收1. 检查施工质量,保温材料的固定是否牢固、无松动现象。
2. 检查保护层的均匀性和质量,确保保护层的厚度和涂抹质量符合要求。
3. 检查保温系统是否满足设计要求的保温效果。
4. 如有不符合要求的地方,及时进行调整和修复。
以上是屋面挤塑板保温施工的基本步骤和方案,保温施工需要有经验的施工人员进行操作,并严格按照设计要求进行施工。
保温材料的选用和施工质量直接影响着屋面保温的效果,因此要选择优质的材料和施工队伍,确保施工质量达到要求。

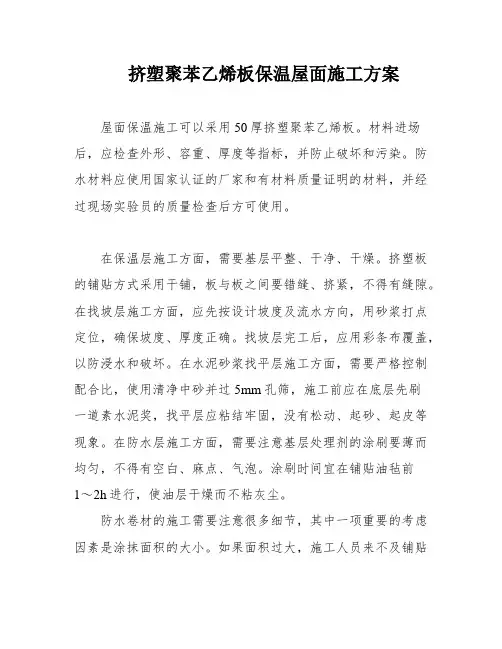

挤塑聚苯乙烯板保温屋面施工方案屋面保温施工可以采用50厚挤塑聚苯乙烯板。
材料进场后,应检查外形、容重、厚度等指标,并防止破坏和污染。
防水材料应使用国家认证的厂家和有材料质量证明的材料,并经过现场实验员的质量检查后方可使用。
在保温层施工方面,需要基层平整、干净、干燥。
挤塑板的铺贴方式采用干铺,板与板之间要错缝、挤紧,不得有缝隙。
在找坡层施工方面,应先按设计坡度及流水方向,用砂浆打点定位,确保坡度、厚度正确。
找坡层完工后,应用彩条布覆盖,以防浸水和破坏。
在水泥砂浆找平层施工方面,需要严格控制配合比,使用清净中砂并过5mm孔筛,施工前应在底层先刷一道素水泥奖,找平层应粘结牢固,没有松动、起砂、起皮等现象。
在防水层施工方面,需要注意基层处理剂的涂刷要薄而均匀,不得有空白、麻点、气泡。
涂刷时间宜在铺贴油毡前1~2h进行,使油层干燥而不粘灰尘。
防水卷材的施工需要注意很多细节,其中一项重要的考虑因素是涂抹面积的大小。
如果面积过大,施工人员来不及铺贴卷材,时间过长易被风沙尘土污染或露水打湿;而面积过小,则会影响下道工序的施工,从而拖延工期。
卷材防水层的一般工艺流程包括基层表面清理、修补、喷涂基层处理剂、节点附加增强处理、定位、弹线、试铺、铺贴卷材、收头处理、节点密封、清理检查修整以及保护层施工等步骤。
在铺贴卷材时,需要注意铺贴方向,应平行于屋脊铺贴。
施工顺序方面,应先做好节点、附加层和屋面排水比较集中部位的处理,然后由屋面最低标高处向上施工。
铺贴天沟、檐口卷材时,宜顺天沟、檐口方向,减少搭接。
在搭接方法及宽度要求方面,应采用搭接法,上下层及相邻两副卷材的搭接缝应错开。
平屋面卷材搭接缝应顺水流方向搭接。
叠层铺设的各卷材,在天沟与屋面的连接处应采用叉接法搭接,搭接缝应错开。
接缝宜留在屋面或天沟侧面,不宜留在沟底。
预留凹槽,卷材嵌凹槽并用压条固定密封。
卷材搭接长度应满足一定的要求。
对于屋面特殊部位的附加增强层和卷材铺贴要求,檐口将铺贴到檐口端头的卷材裁齐后压入凹槽内,然后将凹槽用密封材料嵌填密实。
挤塑聚苯板(XPS)保温屋面施工交底部位:保温屋面交底内容:1.材料选择屋面保温材料采用100厚挤塑型聚苯板,要求导热系数为0.030W/(mk),容重为40kg/m3,材料进场后由材料员进行外观验收,检查外形、容重、厚度。
外形整齐,厚度允许偏差±4mm。
应根据块材单块体积,计算其重量检查容重是否超标,办理验收手续和记录。
保温材料堆放要注意防潮,防止破坏和污染。
防水材料,出厂质量证明文件应齐全,使用国家认证的厂家和有材料质量证明的材料,同时由现场实验员负责取样送检,合格后方可使用。
2.施工方法:(1)保温层施工①基层应平整、干净、干燥;②挤塑板的铺贴方式采用干铺;③挤塑板不应破碎、缺棱角,铺设时遇有缺棱掉角、破碎不齐的,应锯平拼接使用。
④板与板间之间要错缝、挤紧,不得有缝隙。
若因挤塑板裁剪不方正或裁剪不直而形成缝隙,应用挤塑板条塞入并打磨平。
(2)找坡层施工①先按设计坡度及流水方向,用砂浆打点定位,确保坡度、厚度正确。
②铺设水泥陶粒找坡,用平板振动器压实适当,表面平整,找坡正确。
③找坡层完工后,应用彩条布覆盖,以防浸水和破坏。
④铺设找坡层时,应按设计规定埋设好排气槽、管。
(3)水泥砂浆找平层施工①水泥砂浆要求:严格控制配合比,使用清净中砂并过5mm孔筛,含泥量不大于3%。
②做好防水基层的处理,板面上的垃圾、杂物、硬化的砂浆块等必须请除干净,墙上四周必须弹出水平标高控制线(50线)。
孔洞、管线应事前预埋、预留,严禁事后打洞。
③施工前应在底层先刷一道素水泥奖,找平层应粘结牢固,没有松动、起砂、起皮等现象,表面平整度≤5mm。
④找平层应设置30宽分隔缝,间距不大于6m×6m。
⑤在女儿墙、管道出屋面处均做成半径不小于10~15cm的圆角。
⑥防水层施工前,现场要进行基层检验:一般是将一块薄膜覆盖在找平层上,经过一夜后第2天早上掀起薄膜处没有明显的潮湿痕迹,则可进行防水层施工。
(4)防水层施工①冷底子油的涂刷A.基层处理剂的涂刷要薄而均匀,不得有空白、麻点、气泡;B.涂刷时间宜在铺贴油毡前1-2h进行,使油层干燥而不粘灰尘;基层处理剂涂刷后宜在当天铺完防水层,但也要根据具体情况灵活确定。

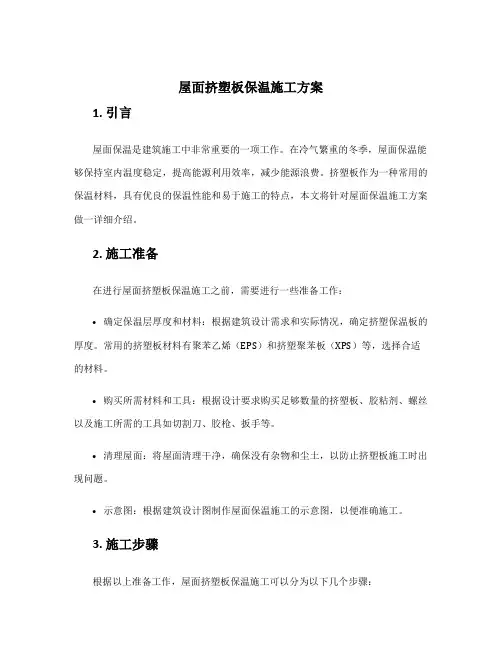

屋面挤塑板保温施工方案1. 引言屋面保温是建筑施工中非常重要的一项工作。
在冷气繁重的冬季,屋面保温能够保持室内温度稳定,提高能源利用效率,减少能源浪费。
挤塑板作为一种常用的保温材料,具有优良的保温性能和易于施工的特点,本文将针对屋面保温施工方案做一详细介绍。
2. 施工准备在进行屋面挤塑板保温施工之前,需要进行一些准备工作:•确定保温层厚度和材料:根据建筑设计需求和实际情况,确定挤塑保温板的厚度。
常用的挤塑板材料有聚苯乙烯(EPS)和挤塑聚苯板(XPS)等,选择合适的材料。
•购买所需材料和工具:根据设计要求购买足够数量的挤塑板、胶粘剂、螺丝以及施工所需的工具如切割刀、胶枪、扳手等。
•清理屋面:将屋面清理干净,确保没有杂物和尘土,以防止挤塑板施工时出现问题。
•示意图:根据建筑设计图制作屋面保温施工的示意图,以便准确施工。
3. 施工步骤根据以上准备工作,屋面挤塑板保温施工可以分为以下几个步骤:3.1 定位根据示意图确定挤塑板的位置和施工顺序。
用线锤和粉笔进行标记,在屋面上做出定位。
3.2 测量与切割根据实际测量,将挤塑板切割成所需的尺寸。
使用切割刀沿着标记线进行切割,确保切割准确、整齐。
3.3 清洁和涂胶清洁挤塑板和屋面的表面,确保没有杂物和灰尘。
然后在挤塑板的四个边缘和中心部位均匀涂抹胶粘剂。
使用胶枪将胶粘剂均匀涂布在挤塑板的接触面上,确保胶水的均匀性。
3.4 固定挤塑板将涂有胶水的挤塑板放置在屋面上的定位处,并轻轻按压,确保挤塑板和屋面完全贴合。
根据需要,可以使用螺丝进行固定,将挤塑板牢固地固定在屋面上。
3.5 排列拼接根据设计要求,将每块挤塑板依次排列拼接,确保挤塑板之间的间隙平均并且牢固连接。
3.6 建立边缘保护在屋面挤塑板保温施工过程中,要特别注意屋面的边缘和角落。
通过添加边缘保护材料,增强屋面挤塑板保温的完整性,防止保温材料因外界因素而受损。
3.7 吊顶施工挤塑板保温完成后,进行吊顶施工。

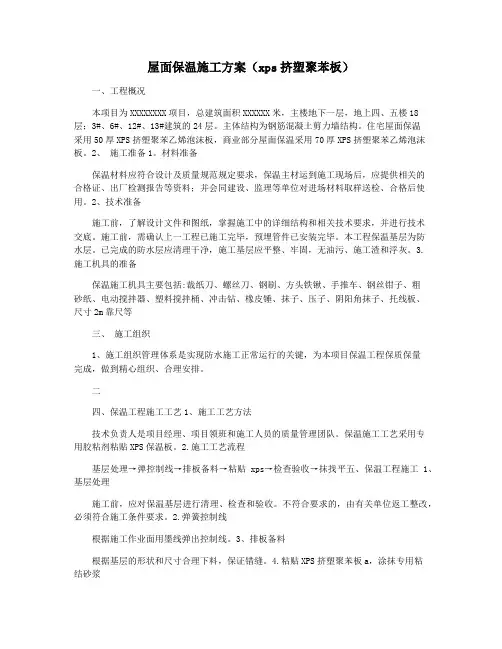

屋面保温施工方案(xps挤塑聚苯板)一、工程概况本项目为XXXXXXXX项目,总建筑面积XXXXXX米,主楼地下一层,地上四、五楼18层;3#、6#、12#、13#建筑的24层。
主体结构为钢筋混凝土剪力墙结构。
住宅屋面保温采用50厚XPS挤塑聚苯乙烯泡沫板,商业部分屋面保温采用70厚XPS挤塑聚苯乙烯泡沫板。
2、施工准备1。
材料准备保温材料应符合设计及质量规范规定要求,保温主材运到施工现场后,应提供相关的合格证、出厂检测报告等资料;并会同建设、监理等单位对进场材料取样送检、合格后使用。
2、技术准备施工前,了解设计文件和图纸,掌握施工中的详细结构和相关技术要求,并进行技术交底。
施工前,需确认上一工程已施工完毕,预埋管件已安装完毕。
本工程保温基层为防水层。
已完成的防水层应清理干净,施工基层应平整、牢固,无油污、施工渣和浮灰。
3.施工机具的准备保温施工机具主要包括:裁纸刀、螺丝刀、钢刷、方头铁锹、手推车、钢丝钳子、粗砂纸、电动搅拌器、塑料搅拌桶、冲击钻、橡皮锤、抹子、压子、阴阳角抹子、托线板、尺寸2m靠尺等三、施工组织1、施工组织管理体系是实现防水施工正常运行的关键,为本项目保温工程保质保量完成,做到精心组织、合理安排。
二四、保温工程施工工艺1、施工工艺方法技术负责人是项目经理、项目领班和施工人员的质量管理团队。
保温施工工艺采用专用胶粘剂粘贴XPS保温板。
2.施工工艺流程基层处理→弹控制线→排板备料→粘贴xps→检查验收→抹找平五、保温工程施工1、基层处理施工前,应对保温基层进行清理、检查和验收。
不符合要求的,由有关单位返工整改,必须符合施工条件要求。
2.弹簧控制线根据施工作业面用墨线弹出控制线。
3、排板备料根据基层的形状和尺寸合理下料,保证错缝。
4.粘贴XPS挤塑聚苯板a,涂抹专用粘结砂浆用专用粘结剂满涂基层上面,涂层厚2~10mm;在平屋面保温时,如基层符合要求,也可采用点框粘结法,在板面四周涂抹一圈搅拌好的专用粘结剂,其宽度为50mm,板面中央均匀涂抹5~6个点,保证粘贴面积不小于30%。
南蒲办事处庄科棚户区改造(龙域华都)项目屋面工程屋面聚苯板保温防水施工方案编制人:审核人:审批人:河南省蒲安建设工程有限公司2020年7月22日目录1、屋面聚苯板保温防水施工方案 ------------------------------------------------------------------------------------------------------- 2一、工程概况:--------------------------------------------------------------------------------------------------------------------------------- 2二、施工准备:--------------------------------------------------------------------------------------------------------------------------------- 2三、施工工艺流程------------------------------------------------------------------------------------------------------------------------------- 4四、施工方法: ---------------------------------------------------------------------------------------------------------------------------------- 5五、操作工艺 ---------------------------------------------------------------------------------------------------------------------------------- 7六、施工要点: -------------------------------------------------------------------------------------------------------------------------------- 10七、细部节点施工要求------------------------------------------------------------------------------------------------------------------- 12八、工程验收----------------------------------------------------------------------------------------------------------------------------- 13 十、成品保护 -------------------------------------------------------------------------------------------------------------------------------- 14屋面聚苯板保温防水施工方案一、工程概况:1.本工程上人平屋面与不上人平屋面防水等级为Ⅰ级,屋面防水做法为3+4厚层SBS改性沥青防水卷材。
洞庭湖国际公馆一期屋面保温工程专项施工方案编制:审核:上海龙元建设工程有限公司岳阳洞庭湖国际公馆项目部2011年4月20日一、编制说明1、本保温施工方案依据岳阳洞庭湖国际公馆一期项目设计文件中屋面保温系统要求编制.2、本保温施工方案的保温施工工艺、保温施工工法、质量验收等,依据以下标准编制:●《膨胀聚苯板薄抹灰外墙外保温系统》JG149-2003●《绝热用挤塑聚苯乙烯泡沫塑料》GBT10801.2-2002●《外墙外保温建筑构造(一)》02J121-1●《屋面工程技术规范》GB50345—2004二、工程概况洞庭湖国际公馆一期别墅及多高层洋房工程;工程建设地点:岳阳楼区湖滨二工区;别墅为砖混结构,多高层为框剪结构;地上2-10层;地下1层;50000平方米;总工期:500天。
本工程由广东黄河实业集团岳阳房地产有限公司投资建设,湖南新天建筑工程设计有限公司设计,湖南友谊工程咨询有限公司监理,龙元建设集团有限公司组织施工;由闵文标担任项目经理,程修义担任技术负责人.二、保温材料1、材料选用●保温主材:屋面保温采用XPS挤塑聚苯板,规格为:60mm厚聚苯板。
2、材料简介:该产品保温系统保温层的组成材料。
具有高抗压、不吸水、不透气,轻质、防潮、耐腐蚀、使用寿命长、导热系数低等优异性能,属高品质环保性保温材料。
执行《绝热用挤塑聚苯乙烯泡沫塑料》GBT10801.2-2002标准三、施工准备1、材料准备保温材料应符合规定的质量要求,保温主材运到施工现场后,应提供相关的合格证、出厂检测报告等资料;并会同监理等单位对进场材料取样送检、合格后使用。
2、技术准备施工前应了解设计文件和图纸,掌握施工中的细部构造及有关技术要求,做好技术交底。
3、保温基层检查、验收●施工前,需确认前项工程已施工完成、预埋管件等已安装完毕。
●如保温基层是水泥砂浆,找平层不得有酥松、起砂、起皮、空鼓现象。
表面应平整牢固。
●如保温基层为防水层,应将已完工防水层打扫干净,施工基层做到平整、牢固、无油污、建渣和浮灰等。
第1篇一、项目背景随着我国建筑行业的快速发展,节能减排和绿色建筑的理念逐渐深入人心。
屋面保温作为建筑节能的重要组成部分,对于降低建筑能耗、改善室内环境具有重要意义。
本方案旨在为某建筑工程的屋面保温提供一套科学、合理、高效的施工方案。
二、工程概况1. 工程名称:XX住宅小区屋面保温工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总面积约10000平方米4. 设计要求:屋面保温层厚度为100mm,保温材料为挤塑聚苯板(XPS),热阻系数为0.046m²·K/W。
三、施工准备1. 施工人员:组织一支具有丰富经验的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
2. 施工材料:挤塑聚苯板(XPS)、保温砂浆、抗裂砂浆、玻纤网布、防水材料、锚固件、密封膏等。
3. 施工设备:切割机、搅拌机、喷枪、水平尺、卷尺、线锤等。
4. 施工图纸:仔细阅读施工图纸,了解屋面结构、保温层设计、防水层设计等。
四、施工工艺1. 基层处理- 清理屋面,去除杂物、油污、松散的砂浆等。
- 检查屋面防水层,如有破损或缺陷,应进行修补。
- 对屋面进行干燥处理,确保无积水。
2. 保温材料铺设- 按设计要求切割挤塑聚苯板,确保尺寸准确。
- 在屋面基层上涂刷界面剂,增强基层与保温材料的粘结。
- 将切割好的挤塑聚苯板铺设在屋面基层上,注意板缝对接严密,避免缝隙过大。
- 使用锚固件固定挤塑聚苯板,锚固件间距不宜大于600mm。
3. 保温砂浆施工- 按照保温砂浆的配比要求,将材料搅拌均匀。
- 使用喷枪将保温砂浆均匀涂抹在挤塑聚苯板上,厚度控制在10-15mm。
- 确保保温砂浆层平整,无空鼓、裂缝等缺陷。
4. 抗裂砂浆施工- 在保温砂浆层固化后,涂刷抗裂砂浆,厚度控制在3-5mm。
- 撒布玻纤网布,确保网布与抗裂砂浆粘结牢固。
5. 防水层施工- 在抗裂砂浆层固化后,进行防水层施工。
- 按照防水材料的施工要求,进行涂刷或铺设。
屋面挤塑板保温施工方案1. 引言屋面保温是建筑节能的重要措施之一,在建筑保温中挤塑板具有良好的保温性能和施工方便性。
本文将介绍屋面挤塑板的保温施工方案。
2. 施工材料准备在进行屋面挤塑板保温施工前,我们需要准备以下材料:•挤塑板:选择适当厚度和密度的挤塑板,常用的材料有聚苯乙烯(EPS)、聚氨酯(PU)等。
•胶粘剂:选用专门用于挤塑板的胶粘剂,确保粘接牢固。
•螺栓和螺母:用于固定挤塑板。
•防水卷材:确保屋面保温系统的防水性能。
3. 施工步骤3.1 清洁基层在进行挤塑板保温施工前,需要先清洁基层,确保基层表面平整干净,无尘污物。
可以使用清水和清洁剂进行清洁。
3.2 基层处理在基层表面涂刷一层专用基层处理剂,提高挤塑板的粘结力和附着力。
在涂刷处理剂后,需要等待其完全干燥。
3.3 挤塑板安装将挤塑板按照设计要求进行切割和布置,通过胶粘剂粘接在基层上。
注意挤塑板的缝隙要保持紧密,确保保温效果。
对于较大面积的挤塑板,可以使用螺栓和螺母进行固定。
3.4 砂浆保护层在挤塑板表面涂刷一层砂浆保护层,增加挤塑板的抗压强度和保护作用。
砂浆可选择聚合物改性砂浆或耐候水泥砂浆等。
3.5 防水层施工在挤塑板保温层上覆盖防水卷材,并采用热熔、焊接或粘贴等方式进行固定。
确保防水层的连续性和完整性,防止水分渗漏。
3.6 保温层修整对已安装的挤塑板保温层进行修整处理,确保表面平整。
可以使用刮板、打磨机等工具进行修整。
3.7 表面涂层在挤塑板保温层表面进行涂层处理,增加保温层的耐候性和装饰效果。
可以选择聚合物涂料、石膏涂料等。
4. 施工注意事项•在进行屋面挤塑板保温施工时,需要确保天气适宜,避免雨雪天气进行施工。
•施工时需要注意人员安全,佩戴防护设备,防止发生意外事故。
•在挤塑板施工过程中,需要严格按照施工图纸和规范要求进行施工,确保质量。
•挤塑板保温施工后应检查保温层的平整度,防止出现凹凸不平的情况。
•临近管道、通风口等设备时,需要采取相应的保护措施,避免施工对设备的影响。
屋面挤塑板保温施工方案屋面挤塑板保温施工方案:一、工程概述:在屋面保温施工中采用挤塑板作为保温材料,通过将挤塑板固定在屋面上,形成隔热层,达到保温效果,并且具有透气、减震、防火的特点。
二、施工步骤:1.清理屋面:清除屋面上的杂物、尘土,并确保屋面平整干净。
2.打膜:使用防水膜对屋面进行打底处理,起到防潮的作用。
3.固定挤塑板:将挤塑板通过胶水或者专用固定膏黏贴在屋面上,并进行整齐排列。
4.填缝处理:将挤塑板之间的缝隙用专用填缝剂进行填充,确保隔热层的连续性。
5.打磨调平:根据需要,对挤塑板进行打磨修整,使其表面平整、光滑。
6.涂装防护层:对挤塑板进行涂装防护,提高挤塑板的耐候性和美观性。
三、技术要求:1.挤塑板的选材应符合国家标准,并通过质量检测。
2.挤塑板的固定应牢固可靠,保证不会因为外力而脱落或产生变形。
3.挤塑板之间的接缝应紧密,无明显的缝隙,确保隔热层的连续性。
4.对挤塑板进行涂装防护时,要均匀、细致,确保涂层的厚度和质量。
四、安全措施:1.施工过程中应严格遵守安全操作规程,佩戴好安全防护用具。
2.搬运挤塑板时要注意轻拿轻放,避免与人员发生碰撞。
3.使用胶水时要通风良好,避免产生刺激性气味对人体影响。
4.施工现场要做好防火措施,严禁吸烟、火种等。
五、质量保证:1.挤塑板的选材要符合国家标准,具有相应的质量证明。
2.施工过程中严格按照施工程序进行,确保施工质量。
3.对挤塑板的固定和接缝处理要进行专业检测,确保隔热层的连续性。
以上就是屋面挤塑板保温施工方案的内容,通过这样的施工方案,可以有效地提高屋面的保温效果,保护屋面结构,提高建筑的节能性能。
同时,在施工过程中,要严格遵守相关的安全规程,确保施工的安全。
屋面挤塑板保温方案屋面是房屋的最高部分,也是最容易受到外界环境条件的影响的部分。
在寒冷的冬季,屋面往往会变得寒冷,导致室内温度下降。
为了解决这个问题,我们可以采用屋面挤塑板保温方案。
首先,我们需要在屋面上铺设防水层,可以使用防水卷材或喷涂型防水涂料。
这样可以有效地防止雨水渗入屋面,并保护挤塑板不被水分侵蚀。
然后,我们需要将屋面挤塑板铺设在防水层上。
挤塑板有各种规格和厚度可供选择,我们可以根据屋面的特点和需求选择适合的挤塑板。
在铺设挤塑板时,要注意板与板之间的接缝要紧密、不得有空隙,以确保保温效果。
接下来,我们可以使用专用的粘结剂或合适的固定装置将挤塑板固定在屋面上。
固定时,要确保挤塑板与屋面的接触面积大,粘结牢固,以提高保温效果。
在挤塑板铺设完成后,我们可以将屋面进行整平处理,以确保屋面的平整度和美观度。
最后,我们需要在挤塑板表面施工遮阳层或防晒层。
这样可以有效地减少夏季阳光的直射,减轻热量对屋面的影响,提高屋面的保温效果。
除了上述的屋面挤塑板保温方案,我们还可以考虑其他的保温措施。
例如,在屋面下方可以进行层层加固隔热层,如岩棉保温、聚氨酯发泡、封闭气泡膜等,以提高整体的保温效果。
需要注意的是,屋面挤塑板保温方案的选择应根据实际情况进行,如屋面结构、气候条件、使用需求等。
同时,在施工过程中要严格按照相关规范进行,确保施工质量和保温效果。
总之,屋面挤塑板保温方案是一种有效的屋面保温措施,可帮助提高屋顶的保温性能。
通过合理选择挤塑板材料,严格施工规范,可以有效地减少能源消耗,提高屋面的保温效果。
目录一、工程概况1二、技术施工方案编制依据2三、施工条件2四、材料要求3五、主要施工工具4六、施工准备4七、.工艺流程4八、操作要点4九、质量要求5十、成品保护6十一、平安措施6十二、文明施工12挤塑板屋面保温隔热工程施工方案一、工程概况工程名称:XX监狱棚户区改造工程B区建立单位:XX联智房地产开发XX设计单位:蓝图工程设计XX监理单位:黔西南州XX工程监理XX公司施工单位:XX鼎丰源建立工程XX工程地址:XX市桔丰路本工程总建筑面积69614.65 ㎡,建筑层数为地上28层;建筑高度92.85米,构造形式为框架剪力墙,民用建筑工程设计等级住宅二级;设计使用年限50年;建筑耐火等级一级;防水等级:屋面为Ⅱ级。
屋面保温采用50mm厚绝热用挤塑聚苯乙烯泡沫板。
二、技术施工方案编制依据DBJ08-113-2005"住宅建筑节能工程施工质量验收规程"JGJ134-2010"夏热冬冷地区居住建筑节能设计标准"GBTK2006"国家建筑标准设计图集"DGJ32/J 19-2006"民用建立节能工程施工质量验收规程"DGJ32/J 23-2006"民用建立节能工程现场热工性能检测标准"GB50210-2001"建筑装饰装修工程质量验收规X"GB50300-2013"建筑工程施工质量验收统一标准"GB50203-2011"砌体工程施工质量验收规X"GB50204-2015"混凝土构造工程施工质量验收规X"三、施工条件1. 施工现场应做到通电、通水,并保证工作环境清洁。
2.操作地点环境温度和基层墙体外表温度均不得低于5ºC,风力不大于5级。
冬季施工时,应采取适当的保护措施。
3.雨天施工时应采取有效防水措施。
4.铺设保温材料的基层〔构造层〕施工完以后,将预制构件的吊钩等进展处理,处理点应抹入水泥砂浆,经检查验收合格,方可铺设保温材料。
屋面挤塑板保温防水施工方案一、施工准备:1.施工前审核图纸,编制防水工程施工方案。
2.找平层坡度应符合设计要求.不得有空鼓、开裂、起砂、脱皮等缺陷。
3.各种阴阳角、管根抹圆角。
4.立面上卷最小高度要保证≥250mm。
5.做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖。
6.下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
7.安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
8.出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工。
二、技术准备:1、熟悉工程的图纸和资料,掌握根据国家规范、地方性标准制定的施工工艺。
2、了解材料性能指标,掌握施工要点,明确施工工序。
3、提供工程所需要的材料和技术质量标准,并向施工现场的安装负责人和工人进行技术交底,做好技术指导,确保质量和现场安全无事故。
2、材料准备:三、材料及要求1.规格、材质满足设计要求。
2、挤塑板:表观密度、外观形状、尺寸、厚度根据工程设计。
到达施工现场必须有齐全的合格证、质量检测报告、环保检测报告及备案登记证明等资料。
3、.防水卷材:4mm厚自粘式聚酯胎湿铺防水卷材。
必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
材料介绍自粘防水由聚酯膜、自粘胶料、基料和隔离膜构成、厚度分4mm,施工时采用水泥为基料配辅佐料作湿铺的满粘工艺。
使用满粘工艺可防止因防水层局部破坏而导致的窜水现象。
同时可缩短工期。
主要特点(1)、超强粘结能力、与基层粘合程度超乎想象、具备刚性防水功能、一层防水即得到两道防线。
(2)、节约资源、降低资源消耗、而防水效果奇佳、高标准防水材。
(3)、施工更显防水之功效。
(4)、安全环保、采用水泥基材料湿铺、无需底涂、热熔、无挥发性溶剂、无火灾隐患、无人生伤害。
(5)实用恶劣的施工环境、潮湿、不平整基面可从容应对。
(6)、抗破坏能力强、如有破坏、修补及其简单。
二、施工工艺流程1.基层要求(1)、基层养护满足设计和规范要求。
防水工程施工前,应对前项工程进行质量验收,合格后方可施工。
各种预埋管件按设计及规范要求事先预埋,并做好密封处理。
(2)、基层表面已清理干净,并基本平整,无明显突出部位。
基面阴阳转角抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm.(3)、施工时基面无明水,如有积水部位,则扫除积水后即可施工。
2、坡屋面卷材铺贴方向(1)、屋面坡度在3%以内时,卷材宜平行屋脊铺贴。
(2)、在3%~15%时,卷材可平行或垂直屋脊铺贴。
(3)、坡度大于15%或受振动的屋面,卷材应垂直屋脊铺贴。
(4)、上下层卷材不得相互垂直铺贴。
1)上人屋面:清理基层→分格→20厚(最薄处)1:2.5水泥砂浆0.5%找平找坡层、压光缝内用建筑防水密封膏封严→4厚自粘式聚酯胎防水卷材→干铺土工布或厚塑料膜一层→70厚挤塑板保温层→中间放置Φ50排气管(布置详见后附图)→40厚C30收缩补偿防水砼0.5%找坡,表面压光,内配Φ4@150双向钢筋网片应偏上放置保护层>10每4—6米不>36㎡设分格缝,缝宽20缝中钢筋断开,缝内用建筑防水密封膏封严→20厚1:4干硬性水泥砂浆1%找坡,贴8~10厚地砖铺平拍实,缝宽5~8→1:1水泥砂浆填缝。
2)非上人屋面:清理基层→分格→20厚(最薄处)1:2.5水泥砂浆0.5%找平找坡层、压光缝内用建筑防水密封膏封严→4厚自粘式聚酯胎防水卷材→干铺土工布或厚塑料膜一层→中间放置Φ50排气管(布置详见后附图)→70厚挤塑板保温层→40厚C30收缩补偿防水砼0.5%找坡,表面压光,内配Φ4@150双向钢筋网片应偏上放置保护层>10每4—6米不>36㎡设分格缝,缝宽20缝中钢筋断开,缝内用建筑防水密封膏封严。
三、施工方法:1)找坡层施工:①先按设计坡度及流水方向,用砂浆打点定位,确保坡度、厚度正确。
②铺设水泥炉渣找坡,用平板振动器压实适当,表面平整,找坡正确。
③找坡层完工后,应用彩条布覆盖,以防浸水和破坏。
④铺设找坡层时,应按设计规定埋设好排气管(采用Φ50排气管排气,每36m2。
设置一个出气口排气管出屋面完成面高度不小于200)。
2)保温层施工:①基层应平整、干净、干燥;②挤塑板的铺贴方式采用干铺;③挤塑板不应破碎、缺棱角,铺设时遇有缺棱掉角、破碎不齐的,应锯平拼接使用。
④板与板间之间要错缝、挤紧,不得有缝隙。
若因挤塑板裁剪不方正或裁剪不直而形成缝隙,应用挤塑板条塞入并打磨平。
3)水泥砂浆找平层施工:①水泥砂浆要求:严格控制配合比,使用清净中砂并过5mm孔筛,含泥量不大于3%。
②做好防水基层的处理,板面上的垃圾、杂物、硬化的砂浆块等必须请除干净,墙上四周必须弹出水平标高控制线(50线)。
孔洞、管线应事前预埋、预留,严禁事后打洞。
③施工前应在底层先刷一道素水泥浆,找平层应粘结牢固,没有松动、起砂、起皮等现象,表面平整度≤5mm。
④找平层应设置20宽分隔缝,间距不大于6m×6m。
⑤在女儿墙、管道出屋面处均做成半径不小于10~15cm的圆角。
⑥防水层施工前,现场要进行基层检验:一般是将一块薄膜覆盖在找平层上,经过一夜后第2天早上掀起薄膜处没有明显的潮湿痕迹,则可进行防水层施工。
⑦注意气候变化,如气温在0℃以下或终凝前可能下雨时,不宜施工。
如必须施工时,应有技术措施,保证找平层质量。
基层清理、湿润→节点加强处理→抹水泥(砂)浆→大面铺贴防水卷材→提浆、排气→长、短边搭接粘结→组织验收。
1、施工工艺(1)、基层清理、润湿:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。
(2)、节点加强处理:在节点部位(如:天沟、檐沟、檐口、泛水、阴阳角、施工缝、变形缝、穿墙管道)先做加强层,具体详见防水节点处理大样。
(3)、抹水泥(砂)浆:其厚度视基层平整情况而定,铺抹时应注意压实、抹平。
在阴角处,应抹成半径为50mm以上的圆角。
铺抹水泥(砂)浆的宽度比卷材的长、短边宜各宽出100~300mm,并在铺抹过程中注意保持平整度。
当采用聚合物水泥复合防水涂料作为粘结层时,最后一遍防水涂料涂刮方法与此相同。
(抹水泥砂浆)(4)、大面铺贴防水卷材:揭除防水卷材下表面隔离膜,将防水卷材铺贴在已抹水泥(砂)浆的基层上,卷材采用自粘搭接的方式,搭接宽度应符合设计要求或规范规定。
(边抹水泥浆、边铺贴湿铺专用型聚酯复合防水卷材)5、提浆、排气:用木抹子或橡胶板拍打卷材表面,提浆、排出卷材下表面的空气,使卷材与水泥砂浆紧密贴合。
(6)、长、短边搭接粘结:采用自粘搭接方式,在水泥初凝厚揭除搭接部位的边膜,然后用手持小压辊对搭接部位进行碾压,排出空气,使之粘贴牢固。
(7)、卷材铺贴完毕后,卷材收头、管道、及女儿墙立面等部位采用 1.5mm 厚聚合物水泥复合涂料进行复合设防。
(8)、坡屋面施工的具体做法:卷材应平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度,满粘法均为80mm,且端头茬要错开50mm。
卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长边与流水坡向垂直。
注意卷材配制应减少阴阳角处的接头。
铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不可拉的太紧,且不得有邹褶、空鼓等现象。
2、施工注意事项(1)、自粘式防水卷材铺贴时,在卷材收口处应临时密封(可用胶带或厚水泥砂浆密封),以防止立墙收头处水份过快散失。
(2)、相邻两排卷材的短边搭接应相互错开300mm幅宽以上,以免多层接头重叠而使得卷材粘贴不平服。
(3)、水泥浆硬化(一般为48h)前,防水层不得上人以免破坏防水层。
(4)、在防水层施工中或防水层已完成而保护层未完成时,禁止任何无关人员进入现场,严禁穿带铁钉、铁掌的鞋进入现场,以免扎伤防水层。
防水施工人员、物料进入,必须遵守轻拿轻放的原则,严禁尖锐物体撞击卷材防水层。
(5)、防水层施工完毕后,不得在防水层上开洞或钻孔安装机器设备。
施工时材料应妥善放置,避免高空落物。
(6)、施工过程中水泥浆未达到硬化前,如遇雨应及时采取遮雨措施。
防水层施工完毕后应尽快组织验收,及时隐蔽,不得长时间暴晒。
3、质量评定标准(1)、卷材与胶结材料必须符合设计和施工及验收规范的规定。
检查产品出厂合格证、试验资料的技术性能指标,现场取样试验。
(2)、防水卷材的物理性能指标应分别符合相应标准。
(3)、进入工地现场的防水卷材应有外包装,早外包装上应有完整的标识,包括:产品名称、生产厂商及地址、商标、生产日期或批号、检验合格标识、序列号。
(4)、随材料应同时提供材料出厂检验报告。
(5)、材料进场后应进行取样抽检。
(6)、卷材防水层及变形缝、预埋管跟等细部做法,必须经隐蔽工程验收,使其符合设计要求和施工验收规范的规定。
(7)、卷材防水层的基层应牢固、平整,阴阳角处呈圆弧或钝角,表面洁净;底胶涂刷均匀,无漏涂、透底。
(8)、检查隐蔽工程验收记录.(9)、卷材防水层的铺贴构造和搭接、收头粘贴牢固严密,无损伤、空鼓等缺陷(10)、卷材防水层的保护层应符合设计要求的做法。
(三)、防水节点的处理1、细部防水做法(1)、天沟、檐沟的防水做法:①沟内附加层在天沟、檐沟与屋面交接处宜空铺。
②卷材防水层应由沟底翻上至沟外檐顶部,卷材收头应用防水涂料处理③在天沟、檐沟与细石混凝土防水层的交接处,应留凹槽并用防水涂料处理。
(2)、檐口的防水做法:①铺贴檐口800mm范围内的卷材应采取满粘法。
②卷材收头应压入凹槽,采用PMC防水涂料处理。
(3)、女儿墙泛水的防水做法①铺贴泛水处的卷材应采取满粘法。
②砖墙上的卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理;也可压入砖墙的凹槽内,凹槽距屋面找平层不应小于250mm,凹槽上部的墙体应做防水处理。
细部构造防水处理细部构造防水主要是阴阳角、变形缝、施工缝、后浇带、穿墙管道、埋设件等细部构造的防水处理。
在突出墙面的管根、阴阳角等部位,做卷材附加层,附加层宽度不小于500mm,两边均匀搭接250mm,要求进行满粘,附加层做法如下图所示。
③混凝土墙上的卷材收头应防水涂料处理。
(4)、水落口的防水构造做法:①水落口杯上口的标高应设置在沟底的最低处。
②防水层贴入水落口杯内。
③水落口周围直接500mm范围内的坡度不应小于5%,并应采用防水涂料涂封。
(5)、变形缝的防水做法:①变形缝的泛水高度不应小于250mm,②防水层应铺贴到变形缝两侧砌体的上部。
