(完整)房屋建筑工程施工组织设计范本盛安福郡项目施工组织设计编制单位:盛安建筑工程有限公司编制人:李楠编制日期: 2018年4月3日审核人:审核日期:审批人:审批日期:目录第一章概况 (7)1.1编制依据 (7)1。
2编制范围 (7)1.3国家法律、法规及验收标准 (7)1。
4工程概况 (8)1.5管理目标 (9)第二章施工组织设计 (11)1、工程质量的技术组织措施 (11)1。
1工程质量控制目标 (11)1.2质量保证体系 (11)1。
3 建全质量管理制度 (16)1。
4施工项目质量预控 (17)1。
5 主要质量检测方法 (20)1。
6主要分部分项工程施工技术质量措施 (21)1。
7质量通病和防治办法 (25)2、安全生产的技术组织措施 (36)2。
1安全管理目标 (36)2.2安全管理保证体系 (36)2.3安全管理制度 (38)2。
4临时用电管理措施 (39)2。
5消防管理措施 (40)2.6安全防护管理措施 (44)2.7施工机械管理措施 (46)3、文明施工的组织措施、环境保护的措施 (47)3.1管理目标 (47)3。
2组织机构 (47)3。
3管理制度 (48)3。
4现场围护 (48)3。
5现场管理 (49)3.6人员管理 (50)3.7交通组织 (51)3。
8办公生活设施整洁 (51)3.9营造良好的文明氛围 (52)3.10环境保护措施 (53)4、确保工期的技术组织措施 (61)4。
1建立完善的计划保证体系 (61)4.2技术保证措施 (62)4.3管理措施 (62)4。
3加强与业主、设计及监理单位的协调 (63)4。
4水、电供应措施 (63)4.5施工项目资金管理保障措施 (64)5、施工方案和项目部组成人员 (65)5。
1施工部署 (65)5。
2施工测量 (70)5。
3地基工程 (71)5.4模板工程 (74)5.5钢筋工程 (81)5.6混凝土工程 (83)5.7砌体工程 (87)5。
目录第1章综合说明第2章施工总体部署第3章施工项目管理组织机构建制第4章施工准备第5章施工现场平面布置第6章施工方案与技术措施第7章工程重点、难点部位施工技术保证措施第8章工期进度计划与措施第9章质量管理体系与措施第10章季节(雨、冬)施工质量保证措施第11章安全管理体系与措施第12章文明、环境保护管理体系与措施第13章工程施工协调配合第14章降低工程成本节约资源与优化设计方案第15章工程技术资料管理与技术计划第16章善后服务附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第1章综合说明第1节编制说明一、衷心感谢业主对我公司的信任,给予我公司参加阆中市七里新区千鹤四区搬迁还房工程第三标段投标的机会,我们深知工程的特殊性和重要性,将十分珍惜此次难得的机会,借业主方搭设的舞台,一展我公司的实力!二、在接到设计图纸和招标文件后,公司多次组织工程技术人员对图纸进行仔细认真的研究,反复阅看,并召开了方案研讨会,针对本工程的重、难点进行研究方案论证比较,力求编制的施工组织设计科学、合理、详尽,具有很强的可操作性和针对性。
三、为了更好地完成施工组织设计的编制,我公司组织了专业人员前往施工现场进行踏勘和了解,并对现场进行了实测实量,获得了宝贵的施工现场的数据、图片等第一手资料,对场地周边环境和各种条件有了很深的了解,诸如道路交通、场地地形地貌,场地围挡情况、施工供水、排水、供电情况,周围环境等,这对施工组织设计的制定和今后现场施工十分有益。
四、我公司作为总承包单位,对该工程重点和难点方面积累了较为丰富的施工经验,形成了一套成熟先进的施工技术和管理经验,特别是对施工管理和协调,与业主、设计、监理和政府部门的配合、协作等。
同时我们结合本工程的特点,进行了认真细致的方案设计和比选,制定了专项施工方案和保证措施,为本工程的园满完成奠定了基础。
房建工程施工组织设计一、工程概况本项目为XX市XX区XX街道住宅小区,位于XX市XX区XX街道,占地面积约XX平方米,总建筑面积约为XX平方米。
本项目包括XX栋住宅楼、XX栋配套设施建筑和XX平方米的地下停车场。
建筑结构类型为钢筋混凝土框架结构,基础形式为独立基础。
二、施工特点及难点1. 施工场地狭小,施工期间需要合理规划施工场地,确保施工顺利进行。
2. 工程量大,施工周期紧,需要合理安排施工进度,确保按时完成工程。
3. 钢筋混凝土框架结构施工要求高,需要严格按照规范进行施工,确保工程质量。
4. 地下停车场施工难度大,需要特别关注地下防水、排水等问题。
5. 施工过程中,需加强与建设单位、设计单位、监理单位的沟通与协作,确保工程顺利进行。
三、施工组织设计1. 施工总体布局根据工程概况及特点分析,本项目施工总体布局分为施工现场和生活区两部分。
施工现场包括钢筋加工区、模板加工区、混凝土搅拌区、施工材料堆放区等;生活区包括办公区、生活住宿区、食堂等。
2. 施工顺序及流向施工顺序:首先进行场地平整、基础施工,然后进行主体结构施工,最后进行屋面、装修及附属设施施工。
施工流向:施工现场入口设置专门的材料入口和人员入口,施工材料从材料堆放区搬运至施工区域,施工完成后,废弃材料运出施工现场。
3. 施工方案选择依据工程概况及特点分析,本项目采用以下施工方案:(1)钢筋混凝土框架结构施工:采用现场加工钢筋,模板采用木模和钢模相结合的方式,混凝土采用现场搅拌的方式。
(2)地下停车场施工:采用明挖法施工,注重地下防水、排水等措施。
4. 施工进度计划本项目施工进度计划采用网络图进行编制,明确各施工阶段的开始时间、结束时间和相互之间的关系。
施工进度计划应确保工程按时完成,同时合理利用人力资源、施工机械和建筑材料。
5. 施工准备工作计划施工准备工作包括:施工场地平整、施工道路建设、临时设施搭建、施工材料采购、施工机械设备准备等。
房建施工组织设计范本目录第1章工程概况1第2章施工总体部署12.1 施工部署12.2 工期控制12.3 施工准备1第3章主要施工方法及技术措施13.1 基坑支护工程13.2 人工挖孔桩施工13.3 施工测量13.4 桩承台、地梁、底板施工13.5 地下室结构施工13.6 无粘结预应力钢筋施工13.7 主体框架结构施工13.8 砼泵送技术13.9 砌体工程13.10 乳胶漆施工13.11 天花吊顶工程13.12 楼地面工程13.13 屋面坐砌陶质寸半方大阶砖13.14 外墙面砖施工13.15 墙面花岗岩施工13.16 防水工程施工13.17 抹灰、油漆工程13.18 门窗安装工程13.19 玻璃幕墙安装工程13.20 外排栅搭设工程1第4章施工进度安排1第5章施工总平面布置15.1 施工平面布置15.2 施工临时用水计算15.3 施工临时用电计算1第6章设备配置及材料进场16.1 主要施工机械计划表16.2 主要材料进场计划1第7章人力配备第8章质量保证措施18.1 质量控制程序18.2 质量保证的检测、试验措施18.3 质量保证技术措施1钢筋工程1模板工程1混凝土工程1砖砌体工程1抹灰工程楼地面工程1门窗安装工程1油漆工程18.4 质量保证体系1第9章对专业施工单位的配合第10章文明施工及安全保证措施110.1 安全施工管理体系110.2 安全施工措施110.3 临时用电安全110.4 机械安全1塔吊使用安全110.5 施工现场管理110.6 施工现场的料具110.7 施工现场的环境卫生110.8 施工现场的环境保护110.9 施工现场的消防保卫措施1第11章工期保证措施1第12章降低成本措施1第13章成品保护措施1第14章施工管理组织机构1第15章施工进度计划横道图和网络图1 第16章施工平面布置图1第17章基坑支护及土方开挖分区图1 第18章塔吊基础大样图11第一章工程概况××工程,位于***市××大道与××路交界处,××大道东側,××路南側,××××新城E1区内,该工程是由广州××发展股份有限公司投资兴建,**省××设计研究院设计,由2层地下室、地上4层裙楼和2栋塔楼组成,共计30层,天面标高为97.50m,局部屋面水池顶标高为105.500m,用地面积为8069.75M2,总建筑面积为63649M2。
房建工程施工组织设计范本一、工程概况1.1 工程名称:XXXX住宅小区房建工程1.2 工程地点:XX市XX区1.3 工程规模:占地面积XX平方米,总建筑面积XX平方米,包括XX栋住宅楼、XX栋配套设施楼等。
1.4 工程性质:住宅小区房建工程1.5 建设单位:XXXX房地产开发有限公司1.6 设计单位:XXXX建筑设计研究院1.7 施工单位:XXXX建筑工程有限公司二、施工组织设计编制依据2.1 国家及地方相关法律、法规、标准及规范2.2 工程设计文件及图纸2.3 施工合同及招标文件2.4 施工组织设计规范及指南2.5 施工现场条件及资源供应情况2.6 施工经验及类似工程案例三、施工总体部署3.1 施工目标确保工程质量达到设计要求和验收标准,安全无事故,进度符合合同要求,文明施工,为业主提供满意的服务。
3.2 施工原则严格遵循国家法律、法规和施工规范,执行施工合同和设计文件;坚持以人为本,强化安全管理;科学组织施工,确保工程质量;优化资源配置,提高施工效率。
3.3 施工组织结构建立健全项目管理体系,设置项目经理部、技术质量部、安全部、施工部、材料设备部、财务部等职能部门,明确各部门职责和岗位责任制。
四、施工进度计划4.1 施工进度计划编制依据施工图纸、设计文件、施工合同、施工组织设计规范及施工现场实际情况。
4.2 施工进度计划概述本工程拟分为三个施工阶段:前期准备阶段、主体结构施工阶段、装饰装修阶段。
各阶段施工进度计划详见施工进度计划表。
4.3 施工进度计划表(附施工进度计划表)五、施工准备5.1 技术准备编制施工组织设计、施工方案、施工工艺流程、施工质量计划、安全施工方案等文件;组织施工图纸会审和技术交底。
5.2 现场生产准备完成施工现场的平整、排水、供电、供水等基础设施;设立施工标志;搭建临时用房;采购施工材料;组织劳动力、施工机械和设备。
5.3 施工许可证办理按照地方政府要求,办理施工许可证等相关手续。
一、施工组织设计施工组织设计目录1、概况2、施工总体部署3、各分部分项工程的施工方案4、质量承诺及质量保证措施5、施工机械的进场计划6、工程材料的进场计划7、冬雨季施工措施8、地下管线及其他地上地下设施的加固措施9、保证安全生产、文明施工、减少扰民降低环境污染和噪音的措施10、工期承诺和工期保证措施附表一、拟投入本工程的主要施工机械设备情况表附表二、劳动力安排计划附表三、施工进度计划横道图附表四、施工总平面图附表五、临时用地表一、概况1、建设工程概况:云南省烟草公司昆明市公司石林分公司维则烟点扩建项目工程,主要建设烟叶仓库,综合楼及厕所;主体结构均为钢筋混凝土现浇框架结构,钢筋混凝土独立基础。
二、施工总体部署(一)、项目部组建:根据项目法,由公司委派项目经理1名,负责工程的全面工作,并组建项目部,设若干个职能管理小组,建立由项目经理领导,项目副经理控制,基层检查的三级管理系统,形成横向从整体工程到各分部分项工程,纵向从项目经理到作业班组的管理网络。
(二)、施工规划及开工准备1、施工规划a、结构砼采用现浇砼,砼泵浇筑,机械振捣,钢筋集中加工、制作,现场绑扎、成型,模板采用覆合板,另配小钢模,外脚手采用双排全封闭钢管脚手架;b、装饰施工:主体结构结束,中间验收后进行,由上而下,此阶段装饰人员、水电安装人员进场较多,应加强施工工序的协调管理,相互配合;c、零星工程:此阶段主要为室外工程,室内工程基本结束,派专人负责成品保护,同时现场留有足够的人力、物力进行善后工作,工程技术资料应着手整理、装订、送审;d、扫尾竣工:由项目经理牵头组织进行,自查、自纠,然后会同业主、监理、设计等有关方面进行预检、验收。
2、施工准备a、领取相关施工图、收集相关的图集,规范规程及强制性条文等;b、组织学习、会审图纸,进行技术交底,及时与设计单位及业主联系解决相关疑问;c、编制施工预算及分部分项工程的材料分析,编报材料需求计划;d、编报施工进度计划实施细则,分解工程进度控制目标,明确各自职责;e、建立工程技术档案。
房建项目工程施工组织设计一、工程概况本项目为XX房建项目,位于XX市中心区域,占地面积约XX平方米,总建筑面积约为XX平方米。
工程主要包括XX栋住宅楼、XX栋商业楼、地下停车场及配套设施。
工程结构类型为钢筋混凝土框架结构,基础形式为桩基承台基础。
二、施工特点及难点1. 施工场地狭小,施工布置要求高。
2. 工程量大,施工周期紧,需合理安排施工进度。
3. 钢筋混凝土框架结构,对模板及钢筋施工要求高。
4. 桩基承台基础,施工质量要求高。
5. 地下停车场施工,需注意防水及通风问题。
6. 施工过程中,需充分考虑周边环境及交通的影响。
三、施工组织设计1. 施工部署(1)根据工程特点及难点,合理组织施工队伍,确保施工顺利进行。
(2)做好施工过程中的质量、安全、环保等工作,确保工程质量达到优良标准。
(3)建立健全施工现场管理制度,提高施工效率。
2. 施工进度计划(1)根据工程量及施工特点,编制施工总进度计划,明确各阶段施工时间。
(2)合理安排各栋楼的施工顺序,确保工程顺利进行。
(3)针对关键工序,如桩基、模板、钢筋等,制定详细施工计划,确保施工质量。
3. 施工准备(1)做好施工现场的平整、排水等工作,为施工创造良好条件。
(2)采购足够的建筑材料、构件及施工设备,确保施工需要。
(3)对施工人员进行安全教育及技能培训,提高施工安全意识。
4. 施工现场布置(1)合理规划施工现场,确保施工场地狭小的问题。
(2)明确施工区域的界限,确保施工安全。
(3)合理布置施工现场的临时设施,如办公、生活、生产等区域。
5. 施工质量控制(1)建立健全质量管理体系,确保施工质量。
(2)严格把控原材料及构件的质量,确保工程质量。
(3)加强施工过程中的质量检查,及时整改存在的问题。
6. 安全生产管理(1)制定施工现场安全生产制度,提高施工人员的安全意识。
(2)做好施工现场的安全防护工作,如脚手架、安全网等。
(3)加强施工现场的巡查,及时发现并整改安全隐患。

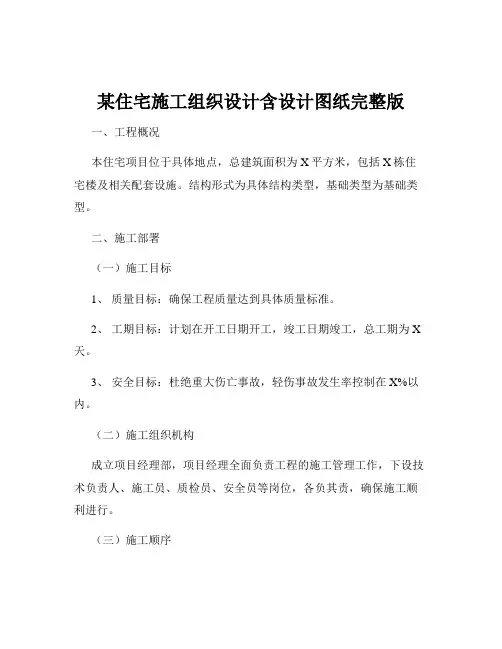

某住宅施工组织设计含设计图纸完整版一、工程概况本住宅项目位于具体地点,总建筑面积为X平方米,包括X栋住宅楼及相关配套设施。
结构形式为具体结构类型,基础类型为基础类型。
二、施工部署(一)施工目标1、质量目标:确保工程质量达到具体质量标准。
2、工期目标:计划在开工日期开工,竣工日期竣工,总工期为X 天。
3、安全目标:杜绝重大伤亡事故,轻伤事故发生率控制在X%以内。
(二)施工组织机构成立项目经理部,项目经理全面负责工程的施工管理工作,下设技术负责人、施工员、质检员、安全员等岗位,各负其责,确保施工顺利进行。
(三)施工顺序遵循“先地下,后地上;先主体,后装修;先土建,后安装”的原则,合理安排施工顺序。
三、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,编制施工组织设计及各专项施工方案。
2、做好技术交底工作,确保施工人员了解施工工艺和质量要求。
(二)现场准备1、平整场地,修筑临时道路和排水设施。
2、搭建临时办公、生活设施。
(三)材料准备根据施工进度计划,提前采购各类建筑材料,并确保材料质量符合要求。
(四)劳动力准备组织各工种施工人员进场,进行安全教育和技能培训。
四、主要分部分项工程施工方法(一)基础工程1、土方开挖采用机械开挖与人工清槽相结合的方式,确保基底土质不受扰动。
2、基础钢筋工程钢筋的制作和安装严格按照设计和规范要求进行。
3、基础混凝土工程选用优质混凝土,采用泵送方式浇筑,加强振捣和养护。
(二)主体结构工程1、模板工程采用模板类型,确保模板的强度、刚度和稳定性。
2、钢筋工程钢筋的连接方式根据设计要求采用绑扎、焊接或机械连接。
3、混凝土工程严格控制混凝土配合比,保证混凝土的浇筑质量。
(三)砌体工程选用符合要求的砌块,砌筑时保证灰缝饱满,拉结筋设置符合规范。
(四)装饰装修工程1、内外墙抹灰基层处理干净,分层抹灰,控制平整度和垂直度。
2、楼地面工程按照设计要求进行施工,保证地面平整、无空鼓。
3、门窗工程门窗的安装位置准确,开启灵活,密封性能良好。
房屋建筑工程施工组织设计范本完整版一、前言房屋建筑工程施工组织设计是在施工前充分考虑施工过程中所涉及的各种因素,制定出合理、安全、高效的施工组织方案。
本文为房屋建筑工程施工组织设计范本完整版,旨在指导工程师和相关人员进行施工组织设计。
二、工程概况本工程为XXXXXXXX(填写详细的工程名称),位于XXXXXXX(填写具体地点),总建筑面积为XXXX平方米。
建筑设计符合XXXXX(填写具体标准要求),施工期限约为XXXXX个月。
三、施工目标1. 安全目标保障施工过程中工人和相关人员的人身安全,预防和避免施工事故的发生。
2. 质量目标确保施工过程中各项工程质量指标符合相关标准和规范要求。
3. 进度目标优化施工组织方案,合理分配资源,保证施工进度的合理安排和顺利推进。
四、安全管理措施1. 施工现场设置合理的安全警示标志,明确安全区域和禁止区域。
2. 提供必要的劳动保护用品和设备,确保施工人员的人身安全。
3. 进行安全培训,提高施工人员的安全意识和技能。
4. 定期进行安全检查和隐患排查,及时消除安全隐患。
5. 建立健全的应急预案,妥善处理突发安全事件。
五、质量管理措施1. 严格按照施工图纸和设计要求进行施工,确保工程质量。
2. 严格控制施工材料的选用和施工工艺的操作,避免质量问题。
3. 进行定期的工序检查和质量验收,及时处理质量问题。
4. 建立质量档案,追溯和记录施工过程中的质量问题。
六、进度管理措施1. 制定详细的施工进度计划,明确各施工阶段的工期目标。
2. 确保材料和设备的供应及时到位,不延误施工进程。
3. 进行施工进度跟踪和监控,及时发现和解决进度偏差。
4. 针对施工进展情况,及时调整施工组织方案,保证整体进度安排。
七、施工机械与设备管理(根据实际情况,可适当增加或删减相关内容,下述为示例)1. 制定机械设备使用计划,根据施工需要合理安排机械设备的使用时间和地点。
2. 定期进行机械设备的检查和维护,确保其正常运转。
1综合说明 (4)2项目控制目标 (5)3编制依据 (6)4工程概况与特点分析 (7)4.1工程概况 (7)4.2工程特点: (9)5 施工部署 ................................................. 1 05.1项目控制目标......................................... 1 05.2施工/项目管理组织.................................... 1 05.3项目施工布置......................................... 1 25.4项目施工机械安排.................................... 1 35.5劳动力组织及劳务队伍素质............................ 1 35.6实现项目各目标的措施............................ 1 36 施工准备 ................................................. 1 56.1技术准备............................................. 1 56.2物资准备............................................. 1 56.3劳动组织准备......................................... 1 66.4现场准备............................................. 1 7 7项目施工管理机构和项目部组成人员.......................... 1 87.1项目管理机构:...................................... 1 87.2项目部管理人员...................................... 1 87.2项目部管理人员...................................... 1 9 8分部分项工程主要施工方案、施工方法及施工工艺 .............. 2 08.1基础工程............................................. 2 08.3主体结构施工技术方案............................ 2 48.4 装饰工程........................................... 3 38.5楼地面施工技术方案............................... 4 08.6门窗工程............................................. 4 49 新技术、新工艺的应用................................... 5 3 10施工进度计划及工期保证措施............................... 5 410.1 进度控制的原则.................................... 5 510.2 进度控制的方法.................................... 5 510.3 工期保证措施...................................... 5 5 11质量保证体系、强制性条文、质量保证措施................... 5 711.1质量保证体系 ...................................... 5 811.2工程质量目标 ...................................... 5 811.3 强制性施工条文.................................... 5 811.4 工程质量保证措施.................................. 6 112 安全技术、文明及环保保证措施........................... 6 612.1 项目安全保证体系图................................ 6 612.2 施工现场的安全保证措施............................ 6 612.3 安全施工保证措施............................... 6 812.4文明施工及环保措施 ................................ 7 413 消防保卫措施 ............................................ 7 614 临时用电方案........................................... 7 714.1. ............................................................................................ 总配电........................................................ 7 814.2 二级配电.......................................... 7 814.3 三级配电.......................................... 7 814.4活动开关箱(盘) ................................... 7 914.5安全技术措施 ...................................... 7 915 季节性施工技术措施..................................... 8 015.1 雨期施工技术措施............................... 8 015.3 夏季施工技术措施:................................ 8 116 试块留置计划 ............................................ 8 5 17现场主要施工机具设备一览表............................... 8 6 18 劳动力需用量一览表....................................... 8 7 19施工网络计划图........................................... 8 8 20施工现场平面布置图................................... 8 9我公司能有机会参加蚌埠市龙子湖区长淮卫镇东风村敬老院公寓食堂工程的竞标深表感谢,对招标文件各项内容完全接受。

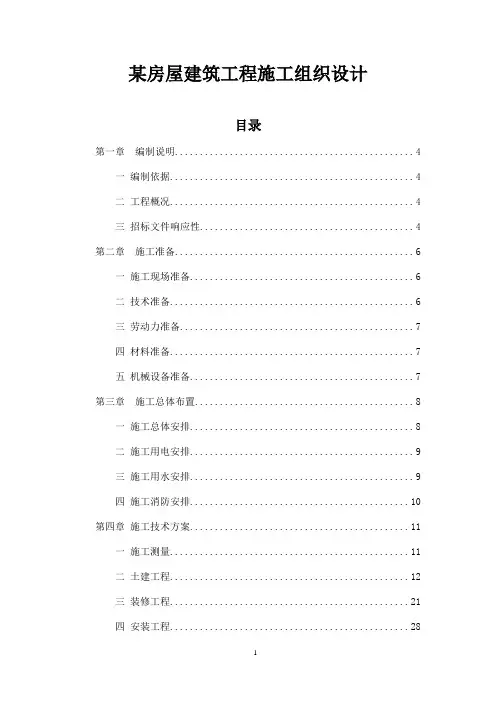

某房屋建筑工程施工组织设计目录第一章编制说明 (4)一编制依据 (4)二工程概况 (4)三招标文件响应性 (4)第二章施工准备 (6)一施工现场准备 (6)二技术准备 (6)三劳动力准备 (7)四材料准备 (7)五机械设备准备 (7)第三章施工总体布置 (8)一施工总体安排 (8)二施工用电安排 (9)三施工用水安排 (9)四施工消防安排 (10)第四章施工技术方案 (11)一施工测量 (11)二土建工程 (12)三装修工程 (21)四安装工程 (28)第五章季节性施工措施 (42)一雨季施工措施 (42)二施工防暑措施 (43)三高温施工措施 (44)四冬季施工措施 (45)第六章施工总进度计划及工期保证措施 (48)一施工总体进度计划 (48)二工期保证措施 (48)第七章劳动力及材料供应计划 (53)一劳动力投入计划 (53)二主要材料供应计划 (54)第八章工程质量保证措施 (57)一施工质量目标 (57)二工程质量管理保证措施 (57)三工程质量技术保证措施 (58)四质量检查和检测手段 (59)五材料、设备施工质量保证措施 (60)第九章安全文明施工及环保措施 (62)一安全施工保证措施 (62)二文明施工保证措施 (66)三环境保护措施 (68)第十章主要施工机械设备配备及布置 (70)一主要施工机械设备的配备 (70)二主要施工机械设备的布置 (70)三机械设备保证措施 (71)附表一拟投入本招标项目的主要施工机械设备表 (74)附表二拟配备本招标项目的试验和检测仪器设备表 (76)附表三劳动力计划表 (78)附表四计划开、竣工日期和施工进度网络图 (79)附表五施工总平面图 (80)附表六临时用地表 (81)第一章编制说明一编制依据1、本工程施工招标文件和图纸。
2、本工程有关的施工技术标准、规范和验收标准。
3、招标单位提供的其他资料。
4、我公司组织的现场踏勘情况及公司现有的技术力量装备、施工经验等。
房屋建筑工程施工组织设计范本完整版房屋建筑工程施工组织设计是建筑工程中非常重要的一环,它直接关系到工程的质量、进度和安全。
本文将从理论和实践两个方面对房屋建筑工程施工组织设计进行探讨。
一、理论部分1.1 施工组织设计的目的施工组织设计是指在建筑工程施工前,根据工程的特点和要求,对施工过程中的人、机、料、法等要素进行合理安排和协调,以达到保证工程质量、节约成本、缩短工期的目的。
1.2 施工组织设计的内容施工组织设计主要包括以下几个方面的内容:(1)施工方案:根据工程的特点和要求,制定出合理的施工方案,包括施工方法、工艺流程、作业顺序等。
(2)人力资源配置:根据施工方案的需要,合理配置施工人员,包括技术人员、管理人员、工人等。
(3)物料供应计划:根据施工方案的需要,制定出合理的物料供应计划,包括原材料、半成品、配件等。
(4)现场布置:根据施工方案的需要,合理布置现场,包括施工区域、设备存放区、材料堆放区等。
(5)安全生产措施:根据国家有关法律法规和标准,制定出合理的安全生产措施,包括安全教育培训、安全检查制度、应急预案等。
1.3 施工组织设计的步骤施工组织设计的步骤主要包括以下几个方面:(1)了解工程情况:了解工程的性质、规模、位置、结构特点等信息。
(2)分析工程特点:分析工程的技术难度、施工条件、影响因素等。
(3)制定施工方案:根据工程情况和分析结果,制定出合理的施工方案。
(4)制定施工组织设计书:将施工方案和其他相关信息整理成施工组织设计书。
二、实践部分2.1 施工组织设计的实施过程施工组织设计的实施过程主要包括以下几个方面:(1)编制施工方案:根据施工组织设计书中的内容,编制出具体的施工方案。
(2)培训技术人员:对参与施工的人员进行技术培训,提高其技术水平和操作能力。
(3)采购物料:根据物料供应计划,采购所需的原材料、半成品和配件等。
(4)布置现场:按照现场布置图的要求,合理布置现场,确保各项工作有序进行。
完整房建施工组织设计房建施工组织设计是指在房屋建设项目实施过程中,对项目进行全面组织、协调和管理的一项重要任务。
它涉及到施工过程中各个环节的组织安排、工序的衔接、资源的合理配置等内容,旨在确保施工项目能够按时、按质、按量完成。
一、项目概况本次房建施工项目为一栋多层住宅楼,总建筑面积为1000平方米,共有5层,建设周期为12个月。
二、组织机构3.施工现场主任:负责施工现场的管理和组织,监督施工进度和质量,协调各分包单位的工作。
三、施工流程1.前期准备:完成项目立项手续,确定项目的目标和要求。
成立项目组,明确各岗位职责和工作任务。
2.施工准备:制定施工方案,包括工程技术方案、施工组织设计、物资计划等。
组织施工人员进行技术交底和安全培训。
3.土方工程:进行场地平整、基坑挖掘等土方作业,保证施工安全和工期进度。
4.结构工程:进行框架搭建、混凝土浇筑、钢筋加工等结构施工工序。
5.安装工程:进行各种设备和管道的安装,包括电气设备、水暖设备、通风设备等。
6.室内装修:进行地砖、墙面、天花板、门窗的安装和油漆装饰等室内装修工作。
7.检验验收:进行施工质量验收和安全检查,确保房屋质量符合相关标准和要求。
8.竣工交付:完成项目的所有工程和配套设施,整理工地并清理现场,移交给业主方。
四、资源管理1.人力资源:根据施工计划和工作量安排,合理安排施工人员和分包单位,确保施工进度。
2.物资资源:根据工程需要,制定物资计划,保证施工过程中所需物资的供应和使用。
3.设备资源:通过租赁或购买设备,满足施工过程所需的各种机械设备和工具。
五、质量控制1.制定施工质量管理手册,明确质量要求和标准。
2.成立质量监督小组,定期巡查施工现场,发现问题及时处理。
3.进行施工工序的过程控制,保证每个环节的工艺要求得到满足。
4.做好施工记录和档案管理,便于质量检查和验收。
六、安全管理1.制定施工安全管理制度,建立安全责任制。
2.对施工人员进行安全培训,提高其安全意识和操作技能。
房屋建筑工程施工组织设计范本完整版房屋建筑工程施工组织设计是建筑工程中非常重要的一环,它直接关系到工程的质量、进度和安全。
在进行施工组织设计时,需要考虑到很多因素,如施工现场的环境、人员配置、材料供应等等。
下面我将从以下几个方面来探讨房屋建筑工程施工组织设计的相关内容。
一、施工前的准备工作在进行房屋建筑工程施工组织设计之前,需要先做好充分的准备工作。
要对施工现场进行勘察,了解地形地貌、土壤情况、水源供应等情况,以便为后续的设计提供依据。
要对设计方案进行论证和技术交底,明确各方的责任和要求。
要制定详细的施工计划和进度表,确保工程能够按时按质完成。
二、施工现场的环境管理施工现场的环境管理是非常重要的一环。
在进行房屋建筑工程施工组织设计时,需要考虑到环境对工程的影响,采取相应的措施来保护环境。
例如,可以采用封闭式管理模式,对施工现场进行围挡和覆盖,防止扬尘污染;可以设置垃圾分类桶和垃圾回收站,对垃圾进行分类处理;还可以采用水循环利用系统,减少水资源的浪费等。
三、人员配置和培训在进行房屋建筑工程施工组织设计时,需要合理配置人员,并对其进行相应的培训。
要根据工程的规模和难度,确定所需的人员数量和岗位职责。
要对新进场的人员进行安全教育和技能培训,提高其安全意识和操作能力。
要加强对在职人员的管理和考核,确保其能够按照要求完成工作任务。
四、材料供应和管理在进行房屋建筑工程施工组织设计时,需要考虑到材料供应和管理的问题。
要与供应商建立长期稳定的合作关系,确保材料的质量和供应量。
要加强对材料的管理,建立完善的库存管理制度和配送体系,避免材料浪费和损坏。
要加强对材料的检验和验收工作,确保符合质量标准和要求。
五、安全管理和风险控制在进行房屋建筑工程施工组织设计时,需要重视安全管理和风险控制工作。
要建立完善的安全管理体系和制度,明确各项安全管理要求和流程;要加强对施工现场的安全检查和监督工作,及时发现和处理安全隐患;要加强应急预案的制定和演练工作,提高应对突发事件的能力。
第一章工程概况1.1工程概况农九师一六六团永盛小区8#底商住宅楼(B段)工程,位于农九师一六六团团,砖混结构,地上五层,地下一层,总建筑面积9053.32m2,其中:2#:2890.9㎡;3#:2890.9㎡;6#:1635.76㎡;7#:1635.76㎡;建筑类别:三类,建筑耐火等级二级,屋面防水等级Ⅱ级,设计合理使用年限50年。
开工日期:2012年6月8日,竣工日期:2012年10月30日,总工期:144日历日。
1.2建筑设计内容一、工程作法:室内部分(1)地面做法:素土夯实;60厚C20细石混凝土压实抹光。
(2)楼面做法:(地板辐射做法)客厅、卧室等房间:钢筋混凝土楼板;聚苯板保温层一层30厚,以上为20厚;玻璃布基铝箔贴面一层;铺18号镀锌低碳钢丝网,用15号低碳钢丝,加热管绑牢;沿外墙内侧贴20*50聚苯乙烯泡沫保温层,高与垫层上皮平;C15细石混凝土垫层随打随抹平,加热管上皮最薄处大于50厚。
厨房、卫生间:钢筋混凝土楼板;一道4mm厚SBS防水卷材防水层,四周卷起300;玻璃布基铝箔贴面一层;聚苯板保温层一层30厚,以上为20厚;铺18号镀锌低碳钢丝网,用15号低碳钢丝,加热管绑牢; C15细石混凝土垫层随打随抹平,从门口向地漏找坡1%坡,加热管上皮最薄处大于30厚;1.5厚聚氯酯防水涂料膜防水层,四周卷起300。
楼梯地面及外阳台地面:20厚1:2.5水泥砂浆抹面压实赶光;素水泥浆结合层一道。
(3)内墙面楼梯间:15厚1:3水泥砂浆打底;5厚1:2.5水泥砂浆罩面压光;5厚1:2.5水泥砂浆罩面压光;刷白色内墙涂料两道。
地下室:清水砖墙1:2水泥砂浆勾缝;刷大白浆。
卫生间、厨房:12厚水泥砂浆打底划毛;12厚1:2水泥砂浆打底划毛;6厚1:2水泥砂浆结合层。
其余房间:10厚1:3水泥砂浆打底;8厚1:1:4混合砂浆抹面;6厚1:2水泥砂浆结合层。
顶棚地下室、楼梯间外其余房间:板底腻子刮平,现浇钢筋混凝土板。
扶手:楼梯:Φ16圆钢栏杆,栏杆间距110,水平段长大于500时栏杆高1050,铁栏杆表面刷防锈漆一遍,找腻子一遍,豆绿绿色调合漆两遍。
室外部分外墙面贴90厚EPS板保温,屋面设120厚EPS板保温层,外挑阳台底板设120厚EPS板保温板,地下室顶板侧均贴80厚EPS板保温板。
外墙二、四层沿楼板位置设置300mm宽燃烧性能为A级的保温材料防火隔离带,女儿墙屋面与外墙交界处,屋面开口部位(上人孔)四周的保温层采用防火隔离带宽度不小于500mm的A级保温材料。
二、屋面做法非上人屋面(自上而下):7mm厚SBS(3mm+4mm厚上层带页岩);30厚C20细石混凝土找平层;碎加气块找2%坡最薄处为30;120厚EPS板保温;隔气层:乳化沥青一道;钢筋混凝土板。
三、建筑节能设计1.3结构设计说明一、建筑场地自然条件地基土质为圆砾,地基承载力特征值:240kpa,地基土标准冻深1.5m。
勘探深度50m内未见地下水。
建筑物安全等级二级,砌体施工质量控制等级B级。
二、地基基础基础应置于圆砾层上,地基基础设计等级为丙级,基础为砖基础。
基础施工完后,用不含对基础有侵蚀作用的戈壁土或黄土分层回填夯实,压实系数≥0.94。
三、墙体标高±0.00m以下的墙体采用普通烧结粘土砖,砖强度等级MU10,水泥砂浆强度等级M10。
±0.00m以上所有墙体采用烧结多孔粘土砖,砖强度等级MU10,标高±0.00—2.7m混合砂浆强度等级M10,标高2.7m—8.3m,混合砂浆强度等级M7.5,标高8.3以上混合砂浆强度等级M5,砖砌女儿墙采用砖强度等级MU10混合砂浆强度等级M5.0。
填充墙采用M5.0混合砂浆砌A30加气块。
四、钢筋混凝土构件钢筋混凝土梁、板、柱等现浇构件,混凝土强度等级为C20,钢筋为HPB235级,HRB335级;RRB550,未注明受力钢筋混凝土保护层厚度:板20,梁、柱30。
一层窗下三皮砖灰缝内外墙设水平钢筋。
顶层墙体门窗洞口过梁上三皮砖灰缝内设水平钢筋。
1.4给排水设计说明一、采暖本工程采暖热负荷为13.534kw,采暖方式采用地板辐射采暖,采暖热媒为50-40℃低温热水,系统最大阻力为11.5kpa,采暖热指标为47.9w/m2。
楼梯间采用散热器采暖,散热器采用THW(Ⅱ)80-600-0.8,每组散热器均装D10放风一个。
采暖干管、立管采用焊接钢管,闸阀DN>32采用焊接,其余丝接,地板辐身采暖系统过滤器后连接分集水器支管采用耐热聚乙烯(PE-RT)地面辐射采暖管壁厚不小于2.3mm,使用等级为4级。
散热器,明露的采暖管及支托吊架均刷樟丹及白色调合漆各两遍防腐。
系统安装完后,需进行冲洗,冲洗前,要将流量仪表、除污器卸下用短管相连,冲洗完后,重新装上,然后进行水压试验,系统试压为0.6mpa,10分钟内压隆不超过0.02mpa,不渗不漏为合格。
地板敷设采暖加热盘管全部采用d20,耐热聚乙烯(PE-RT)地面辐射采暖管壁厚不小于2.0mm,管系列为S5,盘管距墙面最近处为10cm。
分、集水器上装设放气阀。
二、给排水本楼由市政管网直供,管网为下行上给式,不设高位生活水箱。
给水干管采用PP-R管,支管采用PERT饮用水管,预埋生活热水给水支管采用PERT热水管,应用级别为S4,专用配件及阀门热熔连接。
给水系统试压为0.6mpa,1h压降不超过0.05mpa,然后在0.8mpa的状态下稳压2h,压力降不超过0.03mpa,不渗不漏为合格。
户内水表采用插卡式水表。
排水立管及支管采用UPVC双壁螺旋消音管,出屋面及埋地出户管采用机制柔性铸铁管。
隐蔽或埋地的排水管在隐蔽前必须做灌水试验,其灌水高度不低于底层卫生器具的上边缘或底层地面高度,满水15min水面下降后,再灌满观察5min,液面不降,管道及接口无渗漏为合格。
地下室及管道井内采暖供回水管道,给水管道采用岩棉保温,外缠玻璃丝布保护层。
采暖、给水管道穿越伸缩缝处采用软连接,管道外采用比管径大两号的管径大两号的套管,内用填料填充。
1.5电气设计说明一、配电系统负荷分类:住宅照明,三级负荷。
供电电源:本工程从小区电力外网引来一趟380/220进户电源,进线电缆穿保护管埋地敷设,直接进入地下层总配电箱。
采用树干式及放身式供电方式。
照明、插座均由不同的支路供电,插座回路除空调插座外,所有插座回路均设漏电断路器保护。
二、设备安装住宅总配电箱在地下室楼梯间墙上暗装,上皮距梁底0.2m。
每层电表箱在楼梯间墙上暗装,底边距地1.5m。
住户配电箱在住宅内嵌墙暗装,底边距地1.6m。
开关、插座分别距地1.4m、0.4m暗装,卫生间内插座选用防潮、防溅型安全插座。
三、导线选择及敷设电源总进线选用YJV-1KV交联聚氯乙烯铜芯电力电缆穿钢管室外冻土层下暗敷设。
照明干线选用BV-0.5KV聚氯乙烯绝缘铜芯导线穿钢管地下室地面内暗敷,敷设深度不小0.5m。
照明支线选用BV-0.5KV聚氯乙烯绝缘铜芯导线暗敷设,住宅内支线均穿氧指数32以上的PVC管沿墙及楼板暗敷。
四、防雷与接地系统及安全措施室外接地,接地电阻不大于4欧姆。
采用总等电位联接,总等电位板由紫铜板制成,应将建筑物内地圈梁钢筋、设备进线总管等进行联结,总等电位联结线采用40*4热镀锌扁钢,总等电位联结均采用等电位卡子,禁止在金属管上焊接,卫生间采用局部等电位联结,从适当地方引出两根Φ16结构钢筋至局部等电位箱(LEB),局部等电位箱暗装,底边距地0.3m。
将卫生间内所有金属管道、金属构件联结。
过电压保护:在电源总配电箱内装设电涌保护器。
有线电视引入端,电话引入端等设配的信号浪涌保护器。
接地型式采用TN-C-S系统,电源在进户处做重复接地。
五、有线电视系统电视信号由室外有线电视岗手井引来,进楼处预埋SC40钢管。
系统采用750MHZ邻频传输,要求用户电平满足64±4Db,图象清晰度不低于4级。
放大器箱、分支分配器箱分别安装在各楼梯间墙上暗装,底边距1.5m。
电视插座暗装,底边距地0.4m与强电插座间距大于0.3m。
六、电话系统市政电话电缆先由室外引入手孔井至地下室总接线箱,再由总接线条引至各单元层过线箱,各层过线箱分线给户内的每个电话插座。
每层的电话过线在楼梯间墙上暗装,底边距1.5m。
盒底距地1.5m,与强电插座间距大于0.3m。
七、网络布线系统由室外引来的数据网线至地下层网络设备配线箱,现由配线箱配线给各单元各层的住宅用户。
信息机插座选用JR45超五类型,与网线匹配,底边距地0.4m与强电插座间距大于0.3m。
八、楼宇访客对讲系统本工程采用总线制访客对讲系统。
设独立的访客对讲系统,门口防盗门上安装,对讲分机挂墙安装在住户门厅内,距地1.5m。
各单元层间的线路穿PVC管在墙内暗敷。
第二章施工组织设计2.1施工现场条件说明本施工场地基本平坦,无其它障碍物和构筑物,能满足施工要求。
经现场察勘和地质资料的查阅,地下无其它洞穴、埋藏物和管线,地下水位埋置较深,无需考虑地下排水施工。
施工用电从市政电网引入,施工用水可从市政管网中引入。
2.2施工项目管理网络图施工管理体系规划原则实施建立三层次管理方案,矩阵式管理模式,公司机关为经营决策和宏观调控管理层,并服务和监督项目施工的全过程。
项目经理部为项目施工的管理层,负责组织和实施项目责任目标规划,并服从于公司管理层。
施工队伍为劳务专业化作业层,负责完成各专业项目的劳务作业,并服从于项目管理层。
各层次均层层制定岗位责任目标,建立目标管理和考核办法,通过以过程控制、动态管理、节点考核,严格奖罚的管理制度,实现“四控制,三管理,一协调”,确保项目责任目标的实现。
2.3施工工序的组织安排,关键节点控制措施1、以先地下后地上,先结构后装饰,先土建后安装的基本程序。
先地上后地下;既在地上工程开工前应先完成地下的基础、管道、管线、土方等地下设施的施工然后进行地上的工序施工先土建后安装;既土建施工应先于水暖、电卫、智能等设备安装,但设备的予埋管线及予埋构件按工艺要求于土建同步进行。
2、根据本工程的设计特征将本工程划分为三个施工阶段,既地基与基础阶段施工→主体结构阶段施工→装饰阶段施工(包括地面工程、门窗安装工程、屋面工程及装饰工程)。
基础及主体施工设置一个施工队,并且将施工队分成木工班、瓦工班、钢筋班、安装班四个班组完成施工,木工班负责模板制安、细木制安工作,瓦工班负责砼施工、砌体施工,钢筋班负责钢筋制做与安装工作,安装班负责管线及设备的预留预埋第三章施工准备3.1现场准备1、施工道路规划施工场外道路以利用原有永久道路,场内临时运输道路按材料、构件运输和人为行走的需要,沿其仓库、堆场及各种临设的交通进行布置。
