二次结构施工质量通病及整改

  • 格式:ppt
  • 大小:2.05 MB
  • 文档页数:15

下载文档原格式

  / 15
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3)施工中不得采用随意增加石灰膏、微 沫剂等的掺量来改善砂浆的和易性。
4)砂浆搅拌采用两次投料法,先加入部 分砂子、水和全部塑化材料,将塑化材料
八、线盒与墙体偏差大
线盒外漏 宽度过大
措施:线盒出墙面不应大于5mm,凹进去增加套盒,凸出超过5mm的要求返 工。
九、线槽剔凿随意,表观质量差
措施:尽量先做好管线,验收合格后再砌筑,若必须后开槽,需用无齿锯切割 整齐。
wenku.baidu.com二次结构砌筑质量通病 及预防整改措施
一、干砖上墙

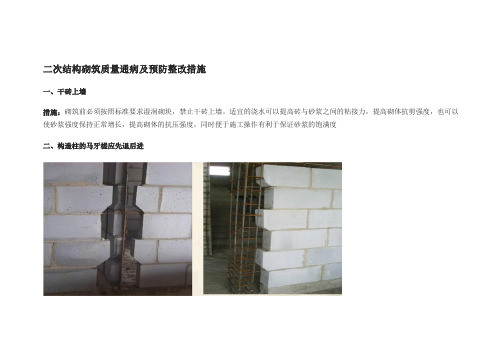

措施:砌筑前必须按照规范要求湿润砌 块,禁止干砖上墙。适宜的浇水可以提高 砖与砂浆之间的粘接力,提高砌体抗剪强 度,也可以使砂浆强度保持正常增长,提 高砌体的抗压强度,同时便于施工操作有 利于保证砂浆的饱满度
二、构造柱的马牙槎应先退后进
三、灰缝大小不均匀,不饱满,存在瞎缝、 假缝、透明缝等。
五、圈梁和构造柱出现蜂窝、麻面现象。构造柱 顶混凝土封堵不严,个别用砖头、砂浆封堵。
预防措施:支模是模板表面要清理干净,刷好 脱模剂。浇筑混凝土时用振捣棒振捣到位,必 须等到混凝土强度达到拆模要求时再拆模,不 可提前拆模。
处理措施:将要浮浆和石子凿除,用清水清洗 干净,再用高一个标号的砼修补,面积小的话 可以用高标号的砂浆修补。
措施:要严格砌筑砂浆和易性,适宜的和易 性有利于灰缝饱满。砌筑时禁止塞缝,塞缝易 造成瞎缝、透明缝,水平缝厚度采用皮数杆控 制。
灰缝均匀 饱满
四、植筋深度不够, 植筋胶不饱满。
预防措施:植筋打孔 完毕后,将植筋孔内 杂物清理干净报项目 部验收,验收通过后 方可植筋。植筋时必 须先将植筋胶塞入孔 内再插钢筋,不得将 钢筋裹上植筋胶后再 植入孔内。
拆模过早 蜂窝麻面
六、构造柱钢筋搭接长度不够、成型感官差、 箍筋加密区没有加密、箍筋绑扎漏扣等。
七、砂浆强度不稳定、砂浆和易性差
预防措施:
1)砂浆配合比的确定,应结合现场的材 质情况进行试配,在满足砂浆和易性的条 件下,控制砂浆强度。
2)建立施工计量工具检验、维修、保管 制度,设专人计量,以确保计量的准确性。
措施: 二次结构放线后,必须尽快进行 一次结构的处理,完成后,才能 进行砌筑。
十、线盒部位灌灰不实
线盒部位 灌灰不实
措施:线盒固定完成后,必须由二次结构施工人员采用细石混凝土或水泥砂浆 灌实。
十一、墙体顶部未斜砌
顶部未采用 斜砌
措施:所有二次结构顶部均应采用斜砌,角度为45~60度且应顶实。
十二、水电与结构冲突
一次结构未处理,墙体已砌筑 , 导致水电与二次墙体矛盾,给后 期整改造成困难
