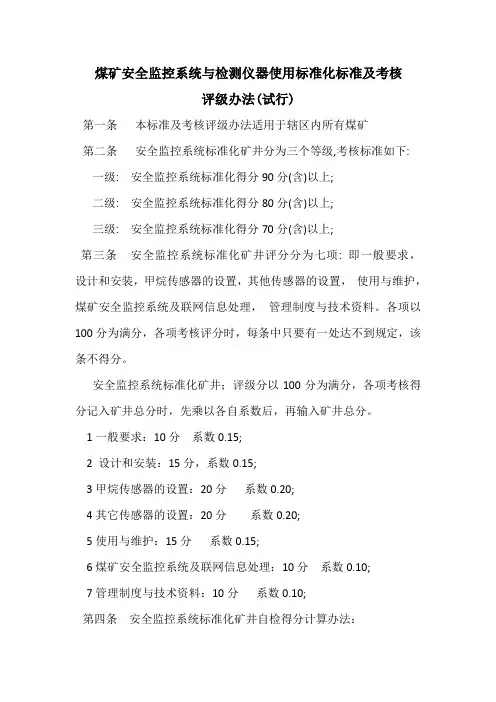

煤矿安全监控系统与检测仪器使用标准化标准及考核评级办法(试行)第一条本标准及考核评级办法适用于辖区内所有煤矿第二条安全监控系统标准化矿井分为三个等级,考核标准如下: 一级: 安全监控系统标准化得分90分(含)以上;二级: 安全监控系统标准化得分80分(含)以上;三级: 安全监控系统标准化得分70分(含)以上;第三条安全监控系统标准化矿井评分分为七项: 即一般要求,设计和安装,甲烷传感器的设置,其他传感器的设置,使用与维护,煤矿安全监控系统及联网信息处理,管理制度与技术资料。
各项以100分为满分,各项考核评分时,每条中只要有一处达不到规定,该条不得分。
安全监控系统标准化矿井;评级分以100分为满分,各项考核得分记入矿井总分时,先乘以各自系数后,再输入矿井总分。
1一般要求:10分系数0.15;2 设计和安装:15分,系数0.15;3甲烷传感器的设置:20分系数0.20;4其它传感器的设置:20分系数0.20;5使用与维护:15分系数0.15;6煤矿安全监控系统及联网信息处理:10分系数0.10;7管理制度与技术资料:10分系数0.10;第四条安全监控系统标准化矿井自检得分计算办法:本年度内每月各项实际得分之和本年度各项得分—―――――――――――――――12(个月)本年度矿井得分—本年度各项得分乘以各自系数之和。
第五条安全监控系统标准化矿井必达条件;1.考核年度内,实现安全生产安全目标;2.无“三超”(超能力,超强度,超定员生产),“四隐瞒”(隐瞒作点地点,隐瞒实际产量,隐瞒入井人数,隐瞒伤亡人数)行为;3.安全评估等级为C级(含)以上;4.制度并执行安全监控系统标准化检查考评及奖惩制度。
第六条安全监控系统标准化矿井检查考核办法:1安全监控系统标准化矿井各项检查考核,市煤炭局半年进行一次,区(市)煤炭局每季进行一次,矿井每月进行一次。
2 安全监控系统标准矿井各项检查考核采取动态检查,每次检查的记录存档,作为年终评级考核的依据。

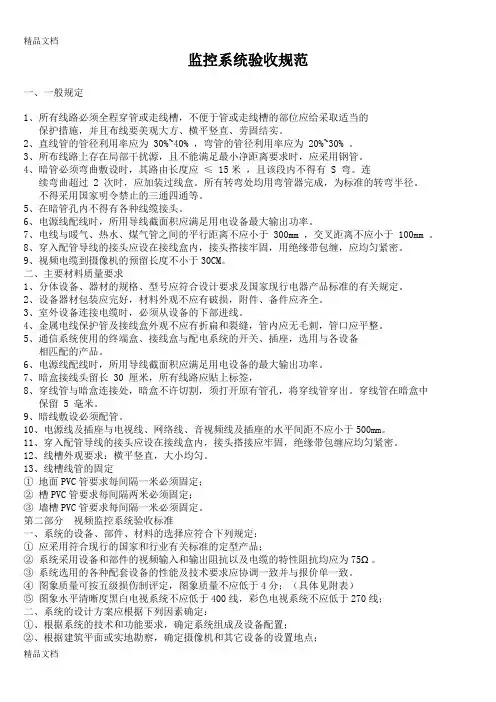

监控系统验收规范一、一般规定1、所有线路必须全程穿管或走线槽,不便于管或走线槽的部位应给采取适当的保护措施,并且布线要美观大方、横平竖直、劳固结实。
2、直线管的管径利用率应为 30%~40% ,弯管的管径利用率应为 20%~30% 。
3、所布线路上存在局部干扰源,且不能满足最小净距离要求时,应采用钢管。
4、暗管必须弯曲敷设时,其路由长度应≤ 15米,且该段内不得有 S 弯。
连续弯曲超过 2 次时,应加装过线盒。
所有转弯处均用弯管器完成,为标准的转弯半径。
不得采用国家明令禁止的三通四通等。
5、在暗管孔内不得有各种线缆接头。
6、电源线配线时,所用导线截面积应满足用电设备最大输出功率。
7、电线与暖气、热水、煤气管之间的平行距离不应小于 300mm ,交叉距离不应小于 100mm 。
8、穿入配管导线的接头应设在接线盒内,接头搭接牢固,用绝缘带包缠,应均匀紧密。
9、视频电缆到摄像机的预留长度不小于30CM。
二、主要材料质量要求1、分体设备、器材的规格、型号应符合设计要求及国家现行电器产品标准的有关规定。
2、设备器材包装应完好,材料外观不应有破损,附件、备件应齐全。
3、室外设备连接电缆时,必须从设备的下部进线。
4、金属电线保护管及接线盒外观不应有折扁和裂缝,管内应无毛刺,管口应平整。
5、通信系统使用的终端盒、接线盒与配电系统的开关、插座,选用与各设备相匹配的产品。
6、电源线配线时,所用导线截面积应满足用电设备的最大输出功率。
7、暗盒接线头留长 30 厘米,所有线路应贴上标签,8、穿线管与暗盒连接处,暗盒不许切割,须打开原有管孔,将穿线管穿出。
穿线管在暗盒中保留 5 毫米。
9、暗线敷设必须配管。
10、电源线及插座与电视线、网络线、音视频线及插座的水平间距不应小于500mm。
11、穿入配管导线的接头应设在接线盒内,接头搭接应牢固,绝缘带包缠应均匀紧密。
12、线槽外观要求:横平竖直,大小均匀。
13、线槽线管的固定① 地面PVC管要求每间隔一米必须固定;② 槽PVC管要求每间隔两米必须固定;③ 墙槽PVC管要求每间隔一米必须固定。

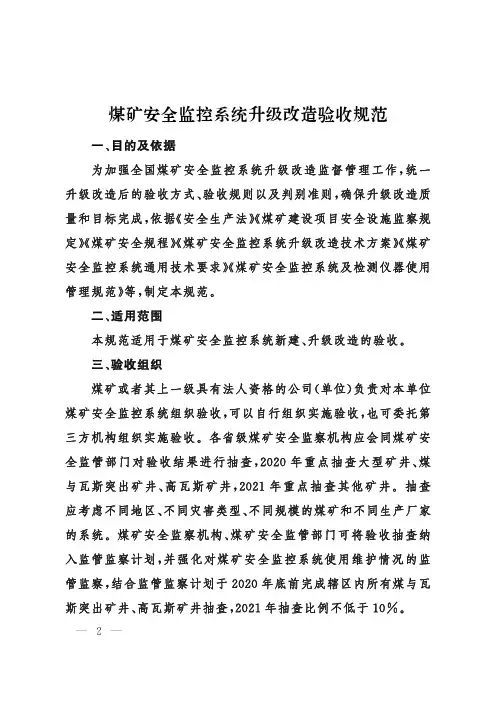

煤矿安全监控系统升级改造验收规范一㊁目的及依据为加强全国煤矿安全监控系统升级改造监督管理工作,统一升级改造后的验收方式㊁验收规则以及判别准则,确保升级改造质量和目标完成,依据«安全生产法»«煤矿建设项目安全设施监察规定»«煤矿安全规程»«煤矿安全监控系统升级改造技术方案»«煤矿安全监控系统通用技术要求»«煤矿安全监控系统及检测仪器使用管理规范»等,制定本规范.二㊁适用范围本规范适用于煤矿安全监控系统新建㊁升级改造的验收.三㊁验收组织煤矿或者其上一级具有法人资格的公司(单位)负责对本单位煤矿安全监控系统组织验收,可以自行组织实施验收,也可委托第三方机构组织实施验收.各省级煤矿安全监察机构应会同煤矿安全监管部门对验收结果进行抽查,2020年重点抽查大型矿井㊁煤与瓦斯突出矿井㊁高瓦斯矿井,2021年重点抽查其他矿井.抽查应考虑不同地区㊁不同灾害类型㊁不同规模的煤矿和不同生产厂家的系统.煤矿安全监察机构㊁煤矿安全监管部门可将验收抽查纳入监管监察计划,并强化对煤矿安全监控系统使用维护情况的监管监察,结合监管监察计划于2020年底前完成辖区内所有煤与瓦斯突出矿井㊁高瓦斯矿井抽查,2021年抽查比例不低于10%.2四㊁验收条件申请验收的煤矿安全监控系统需符合以下条件.1.按«煤矿安全监控系统升级改造技术方案»要求,取得有效煤矿矿用产品安全标志;2.完成安装调试后经不少于3个月的试运行且运行正常;3.经升级改造承担单位或者使用单位测试和自评估,满足«煤矿安全监控系统升级改造技术方案»要求.五㊁验收内容验收内容包含以下3类共29个项目.1.合规性:包括安标有效性(系统型号及生产单位㊁系统安标有效性㊁纳入安标管理的产品安标有效性㊁系统的本安关联特性)㊁技术资料完整性(单机设备合格证明文件㊁系统图纸㊁设计方案㊁综合报告)㊁组成设备合规性和管理合规性(管理制度㊁系统帐卡及报表),共11个项目;2.试运行有效性:包括试运行期间历史数据有效性和完整性,共2个项目;3.技术性能指标:包括传输数字化㊁抗电磁干扰能力㊁系统架构㊁采掘面传感器防护等级㊁报警及断电控制(分级报警㊁异地断电能)㊁多网多系统融合㊁格式规范化㊁自诊断及自评估(传感器自诊断㊁传感器定期未标校提醒)㊁瓦斯涌出及火灾等预测预警㊁应急联动㊁系统性能指标(巡检周期㊁备用电源供电时间㊁模拟量传输误差)㊁加密存储功能共16项技术性能指标.33类验收内容所对应的29个项目中,设14项 否决项 和15项 符合项 ,否决项检查结果为 合格 或者 不合格 ,符合项检查结果为 符合 或者 不符合 .附录A为验收项目汇总表,附录B为验收检测技术规范,附录C为验收检查表.六㊁验收基本流程原则上按照以下工作流程开展系统验收.1.成立验收组,推选出组长,明确工作任务和要求;2.制定验收方案,一矿一案;3.召开验收会议,明确需要提供的资料㊁仪器设备及人员配合要求,宣布验收纪律和验收工作要求.4.对照29项验收项目开展验收检查.5.召开验收人员闭门会,讨论验收结果.6.召开验收结果通报会,通报验收结果,指出存在问题,提出整改要求㊁整改完成时间及验收复查要求.七㊁验收结果判定原则验收结果判定实行组长负责制,分为验收通过㊁整改后通过和验收不通过3种情况.1.验收通过.29项验收项目检查结果中,14项否决项均 合格 ㊁15项符合项均 符合 ,则判定为验收通过;2.整改后通过.项目检查结果中 否决项 均合格, 符合项 少于6项(含6项)不符合,判定为整改后通过.整改周期视具体4不符合项目而定,原则上不超过6个月;超过6个月未完成整改或者整改后仍不符合,则判定为系统验收不通过.3.验收不通过.验收结果中出现 否决项 不合格,或者出现 符合项 超过6项不符合,则判定为系统验收不通过.5附录 A(规范性附录)煤矿安全监控系统升级改造验收项目汇总表— 6 —附录B1 适用范围本规范规定了适用范围,检测人员、设备要求,检测条件,检测准备要求,检测项目及方法,以《煤矿安全监控系统升级改造技术方案》确定的13项内容为重点。
煤矿安全监控系统验收规

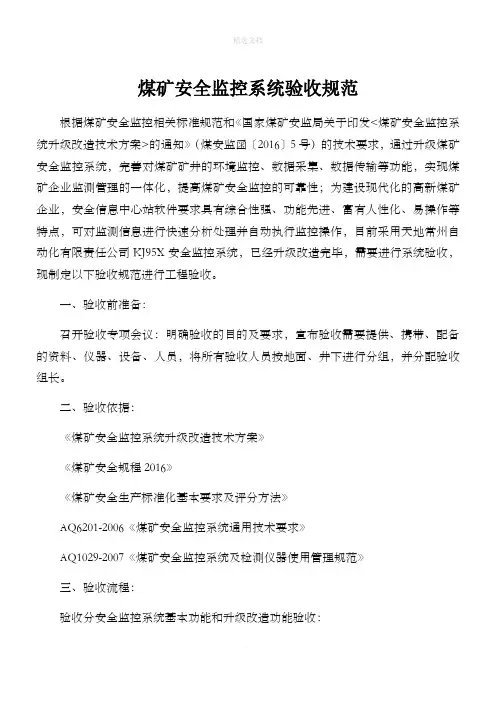

根据煤矿安全监控相关标准规和《国家煤矿安监局关于印发<煤矿安全监控系统升级改造技术方案>的通知》(煤安监函〔2016〕5号)的技术要求,通过升级煤矿安全监控系统,完善对煤矿矿井的环境监控、数据采集、数据传输等功能,实现煤矿企业监测管理的一体化,提高煤矿安全监控的可靠性;为建设现代化的高新煤矿企业,安全信息中心站软件要求具有综合性强、功能先进、富有人性化、易操作等特点,可对监测信息进行快速分析处理并自动执行监控操作,目前采用天地自动化有限责任公司KJ95X安全监控系统,已经升级改造完毕,需要进行系统验收,现制定以下验收规进行工程验收。
一、验收前准备:
召开验收专项会议:明确验收的目的及要求,宣布验收需要提供、携带、配备的资料、仪器、设备、人员,将所有验收人员按地面、井下进行分组,并分配验收组长。
二、验收依据:
《煤矿安全监控系统升级改造技术方案》
《煤矿安全规程2016》
《煤矿安全生产标准化基本要求及评分方法》
AQ6201-2006《煤矿安全监控系统通用技术要求》
AQ1029-2007《煤矿安全监控系统及检测仪器使用管理规》
三、验收流程:
验收分安全监控系统基本功能和升级改造功能验收:
基本功能包含:瓦斯电、风电闭锁测试,分站备用电池测试、机房设施齐备等方面。
升级改造功能验收:参考国家相关技术标准逐项进行,验收过程中对于不符合国家规定项目各个科室和安全信息中心现场协调解决办法,制定整改期限再次进行
验收。
验收全部合格并符合国家相关规定要求后,统一签字确认验收结果。
四、所需资料、仪器、设备
附表1
安全监控系统验收表——基本功能部分
附表2
安全监控系统验收表——升级改造部分。

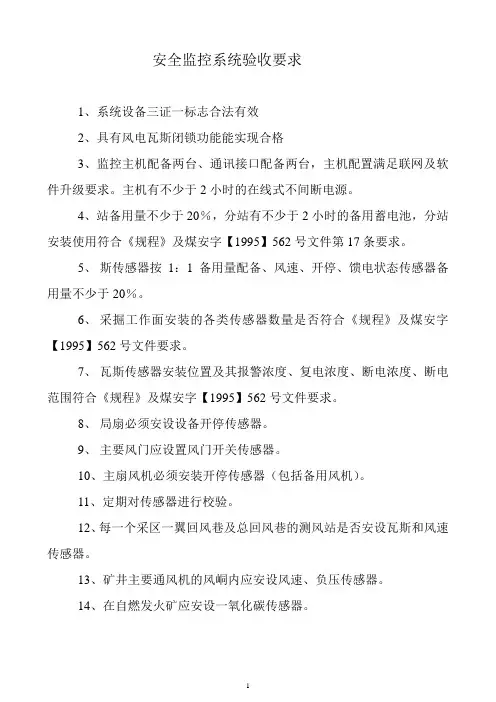

安全监控系统验收要求1、系统设备三证一标志合法有效2、具有风电瓦斯闭锁功能能实现合格3、监控主机配备两台、通讯接口配备两台,主机配置满足联网及软件升级要求。
主机有不少于2小时的在线式不间断电源。
4、站备用量不少于20%,分站有不少于2小时的备用蓄电池,分站安装使用符合《规程》及煤安字【1995】562号文件第17条要求。
5、斯传感器按1:1备用量配备、风速、开停、馈电状态传感器备用量不少于20%。

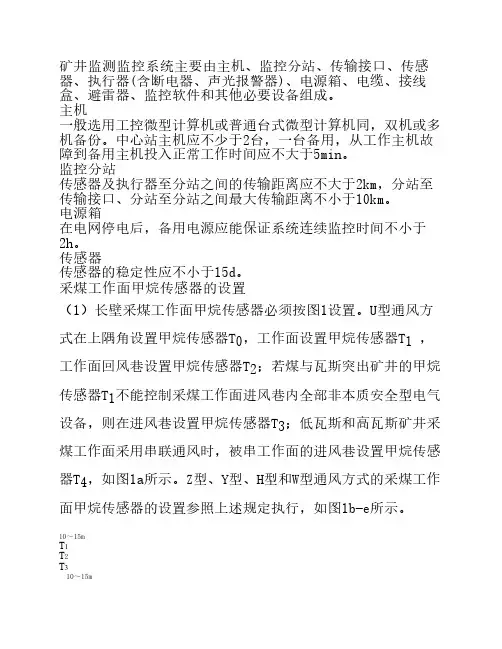

6、采掘工作面安装的各类传感器数量是否符合《规程》及煤安字【1995】562号文件要求。
7、瓦斯传感器安装位置及其报警浓度、复电浓度、断电浓度、断电范围符合《规程》及煤安字【1995】562号文件要求。
8、局扇必须安设设备开停传感器。
9、主要风门应设置风门开关传感器。
10、主扇风机必须安装开停传感器(包括备用风机)。
11、定期对传感器进行校验。
12、每一个采区一翼回风巷及总回风巷的测风站是否安设瓦斯和风速传感器。
13、矿井主要通风机的风峒内应安设风速、负压传感器。
14、在自燃发火矿应安设一氧化碳传感器。
监控软件系统及信息处理验收要求1、具有实时数据在线显示、传输、存储能力及自检能力;具有历史数据存储、游览、分析能力。
具有曲线图、柱状图显示功能。
具有报表打印功能。
2、可以正常准确上传数据。
3、监控软件经常州煤科院认证。
4、主控接口有合法有效的煤安标志。
5、系统实现联网。
系统连续稳定运行不少于15日,且市、县矿数据统一。
6、系统故障每班不大于3次,每次持续时间不大于3分钟,系统故障期间有安全措施。
7、监控主机不得兼做其它工作,必须配备防病毒软件。
8、按规定时间传送监控日报表。
9、监控系统出现异常情况采取相应措施。
除手工记录外,必须在电脑上填写处理结果。
10、监控日报表按时报送、审阅。
监控报表定期分析,掌握瓦斯涌出规律,并制定相应措施。
组织机构、技术资料及地面机房验收要求1、有负责安全监测工作的分管领导。
2、专职安全监测员、维修员、值班员配备齐全。
附件:煤矿安全监控系统升级改造验收规范征求意见稿 )二O—九年六月一、目的及依据为加强全国煤矿安全监控系统升级改造监督管理工作,统一改造升级后煤矿安全监控系统验收方式、验收规则以及判别准则,确保煤矿安全监控系统升级改造质量和目标完成,依据《煤矿安全规程(2016 )》《煤矿安全监控系统升级改造技术方案》、AQ6201 、AQ1029 等制定本规范。
二、适用范围本规范适用于全新安装的煤矿安全监控系统和改造后升级的煤矿安全监控系统的验收。
各省对煤矿安全监控系统升级改造有特殊要求的,应满足其规定三、验收主体验收工作由各省级煤矿安全监察机构负责验收的开展方式是验收内容中的合法性、试运行有效性由煤矿安全监察机构自行组织,技术性能指标可委托第三方检测机构(第三方检测机构需通过安标国家中心培训考核,并由省级煤矿安全监察机构备案和授权)组织实施。
各省级煤矿安全监察机构应根据辖区内煤矿数量、种类、升级改造工作进展等制定验收实施方案。
四、工作要求委托第三方检测机构组织实施验收的,省级煤矿安全监察机构应做好监督和抽查工作,抽查比例应在验收实施方案中明确,原则上不低于5%。
五、验收条件申请验收的煤矿安全监控系统需符合以下条件。
1. 按《煤矿安全监控系统升级改造技术方案》要求,取得有效煤矿矿用产品安全标志;2. 完成安装调试后经不少于三个月的试运行且运行正常;3. 经升级改造承担单位或使用单位测试和自评估,满足《煤矿安全监控系统升级改造技术方案》要求以及各省特殊要求。
六、验收内容验收内容包含以下三类22 个项目。
1. 合法性:包括安标有效性、技术资料完整性、设备合法性和管理合规性,共4个项目;2. 试运行有效性:包括试运行期间历史数据有效性和完整性,共2个项目;3. 技术性能指标:包括传输数字化、抗电磁干扰能力、系统架构、采掘面传感器防护等级、分级报警功能、断电功能、多网多系统融合功能、格式规范化、传感器自诊断功能、传感器定期未标校提醒功能、瓦斯涌出及火灾等预测预警功能、应急联动功能、巡检周期、备用电源供电时间、模拟量传输误差、加密存储功能共16 项技术性能指标。
煤矿安全监控系统验收报告
煤矿安全监控系统验收报告
根据国家对煤矿安全生产的要求,为确保煤矿生产安全,我公司设计并实施了一套煤矿安全监控系统,现报告验收情况如下:
一、验收时间
本次煤矿安全监控系统验收工作于XXXX年XX月XX日开始,于XXXX年XX月XX日结束。
二、验收内容
1. 根据设计要求,本系统应能够对煤矿生产中的人员、车辆、设备、环境等进行实时监控,并能及时预警和处理异常情况。
2. 本系统应能够提供完善的管理和记录功能,能够定位并记录煤矿生产中出现的问题和异常情况,并通过数据分析和报告的方式提供有价值的参考。
3. 本系统应具有高度的安全性和稳定性,能够承受恶劣的矿井环境和不可预测的外部干扰。
三、验收结果
1. 本次验收过程中,系统能够按照设计要求对煤矿生产中的人员、车辆、设备、环境等进行实时监控,并能及时预警和处理异常情况。
2. 本系统的管理和记录功能得到了认可,能够定位并记录煤矿生产中出现的问题和异常情况,并通过数据分析和报告的方式提供有价值的参考。
3. 在实际应用中,系统的安全性和稳定性表现良好,能够承受恶劣的矿井环境和不可预测的外部干扰。
四、结论
本次煤矿安全监控系统验收结果良好,系统的功能和性能符合设计要求和国家标准,并能够满足煤矿生产中的实际需求。
为确保煤矿生产安全提供了有力的保障。

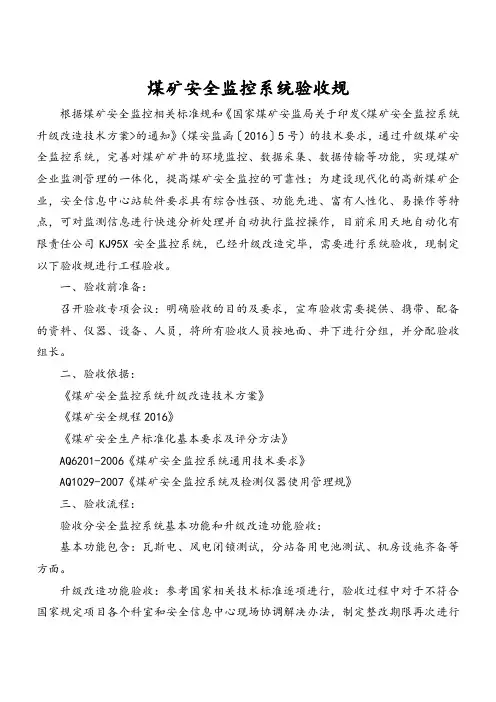

煤矿安全监控系统验收规范根据煤矿安全监控相关标准规范和《国家煤矿安监局关于印发<煤矿安全监控系统升级改造技术方案>的通知》(煤安监函〔2016〕5号)的技术要求,通过升级煤矿安全监控系统,完善对煤矿矿井的环境监控、数据采集、数据传输等功能,实现煤矿企业监测管理的一体化,提高煤矿安全监控的可靠性;为建设现代化的高新煤矿企业,安全信息中心站软件要求具有综合性强、功能先进、富有人性化、易操作等特点,可对监测信息进行快速分析处理并自动执行监控操作,目前采用天地常州自动化有限责任公司KJ95X安全监控系统,已经升级改造完毕,需要进行系统验收,现制定以下验收规范进行工程验收。
一、验收前准备:召开验收专项会议:明确验收的目的及要求,宣布验收需要提供、携带、配备的资料、仪器、设备、人员,将所有验收人员按地面、井下进行分组,并分配验收组长。
二、验收依据:《煤矿安全监控系统升级改造技术方案》《煤矿安全规程2016》《煤矿安全生产标准化基本要求及评分方法》AQ6201-2006《煤矿安全监控系统通用技术要求》AQ1029-2007《煤矿安全监控系统及检测仪器使用管理规范》三、验收流程:验收分安全监控系统基本功能和升级改造功能验收:基本功能包含:瓦斯电、风电闭锁测试,分站备用电池测试、机房设施齐备等方面。
升级改造功能验收:参考国家相关技术标准逐项进行,验收过程中对于不符合国家规定项目各个科室和安全信息中心现场协调解决办法,制定整改期限再次进行验收。
验收全部合格并符合国家相关规定要求后,统一签字确认验收结果。
四、所需资料、仪器、设备附表1安全监控系统验收表——基本功能部分.附表2安全监控系统验收表——升级改造部分....本文档部分内容来源于网络,如有内容侵权请告知删除,感谢您的配合!。

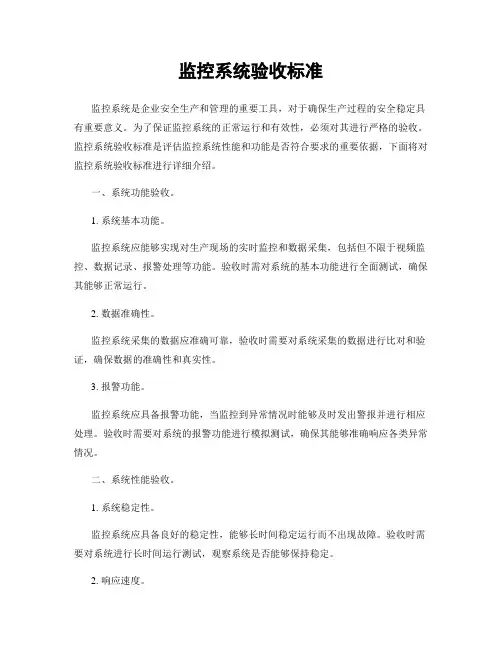

监控系统验收标准监控系统是企业安全生产和管理的重要工具,对于确保生产过程的安全稳定具有重要意义。
为了保证监控系统的正常运行和有效性,必须对其进行严格的验收。
监控系统验收标准是评估监控系统性能和功能是否符合要求的重要依据,下面将对监控系统验收标准进行详细介绍。
一、系统功能验收。
1. 系统基本功能。
监控系统应能够实现对生产现场的实时监控和数据采集,包括但不限于视频监控、数据记录、报警处理等功能。
验收时需对系统的基本功能进行全面测试,确保其能够正常运行。
2. 数据准确性。
监控系统采集的数据应准确可靠,验收时需要对系统采集的数据进行比对和验证,确保数据的准确性和真实性。
3. 报警功能。
监控系统应具备报警功能,当监控到异常情况时能够及时发出警报并进行相应处理。
验收时需要对系统的报警功能进行模拟测试,确保其能够准确响应各类异常情况。
二、系统性能验收。
1. 系统稳定性。
监控系统应具备良好的稳定性,能够长时间稳定运行而不出现故障。
验收时需要对系统进行长时间运行测试,观察系统是否能够保持稳定。
2. 响应速度。
监控系统对于异常情况的响应速度直接影响到事故的处理效果,验收时需要对系统的响应速度进行测试,确保在发生异常情况时能够及时响应。
三、系统安全验收。
1. 数据安全。
监控系统采集的数据应具备保密性和完整性,验收时需要对系统的数据传输和存储进行安全性测试,确保数据不会被泄露或篡改。
2. 系统安全。
监控系统本身也需要具备一定的安全性,防止被恶意攻击或病毒感染。
验收时需要对系统的安全性进行测试,确保系统不会受到外部攻击。
四、系统维护验收。
1. 设备维护。
监控系统的设备需要进行定期的维护和保养,验收时需要对设备的维护情况进行检查,确保设备能够正常运行。
2. 系统更新。
监控系统的软件需要进行定期更新,验收时需要对系统的更新情况进行检查,确保系统能够及时更新到最新版本。
以上就是监控系统验收标准的详细介绍,通过对监控系统的功能、性能、安全和维护等方面进行严格的验收,可以确保监控系统能够正常运行并发挥其应有的作用,为企业的安全生产和管理提供有力支持。
监控系统验收规范一、一般规定1、所有线路必须全程穿管或走线槽,不便于管或走线槽的部位应给采取适当的保护措施,并且布线要美观大方、横平竖直、劳固结实。
2、直线管的管径利用率应为 30%~40% ,弯管的管径利用率应为 20%~30% 。
3、所布线路上存在局部干扰源,且不能满足最小净距离要求时,应采用钢管。
4、暗管必须弯曲敷设时,其路由长度应≤ 15米,且该段内不得有 S 弯。
连续弯曲超过 2 次时,应加装过线盒。
所有转弯处均用弯管器完成,为标准的转弯半径。
不得采用国家明令禁止的三通四通等。
5、在暗管孔内不得有各种线缆接头。
6、电源线配线时,所用导线截面积应满足用电设备最大输出功率。
7、电线与暖气、热水、煤气管之间的平行距离不应小于 300mm ,交叉距离不应小于 100mm 。
8、穿入配管导线的接头应设在接线盒内,接头搭接牢固,用绝缘带包缠,应均匀紧密。
9、视频电缆到摄像机的预留长度不小于30CM。
二、主要材料质量要求1、分体设备、器材的规格、型号应符合设计要求及国家现行电器产品标准的有关规定。
2、设备器材包装应完好,材料外观不应有破损,附件、备件应齐全。
3、室外设备连接电缆时,必须从设备的下部进线。
4、金属电线保护管及接线盒外观不应有折扁和裂缝,管内应无毛刺,管口应平整。
5、通信系统使用的终端盒、接线盒与配电系统的开关、插座,选用与各设备相匹配的产品。
6、电源线配线时,所用导线截面积应满足用电设备的最大输出功率。
7、暗盒接线头留长 30 厘米,所有线路应贴上标签,8、穿线管与暗盒连接处,暗盒不许切割,须打开原有管孔,将穿线管穿出。
穿线管在暗盒中保留 5 毫米。
9、暗线敷设必须配管。
10、电源线及插座与电视线、网络线、音视频线及插座的水平间距不应小于500mm。
11、穿入配管导线的接头应设在接线盒内,接头搭接应牢固,绝缘带包缠应均匀紧密。
12、线槽外观要求:横平竖直,大小均匀。
13、线槽线管的固定① 地面PVC管要求每间隔一米必须固定;② 槽PVC管要求每间隔两米必须固定;③ 墙槽PVC管要求每间隔一米必须固定。
