水泵房安装安全技术措施示范文本
- 格式:docx
- 大小:80.97 KB
- 文档页数:6
文件编号:TP-AR-L8212In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________水泵房安装安全技术措施正式样本水泵房安装安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、排水管道运输、安装安全措施1、排水管道装车时,必须有负责人指挥,根据所运管道的大小选用料架子,要事先留有便于摘挂钩和插销的位置。
2、搬运管道时,一根管道必须要有2个人以上抬,要做到轻拿轻放,装入料架子的管道应垫好,捆牢,扎紧,不易晃动。
3、运送管道途中,须派人随车监护,发现问题,及时处理。
4、管道下放时,由专人把它放到指定的位置。
5、整个搬运过程中,由专人指挥,其余工作人员听从安排,要做到齐心一致。
6、管道安装过程中,安装进水管路时,要水平或向上翘。
7、水泵、电机水管上应装逆止阀和操作闸阀及泄流孔具、逆止阀应安装在操作阀之上。
8、管道之间连接螺栓应扭到位。
二、地面搬运水泵、电机、开关安全措施1、用铲车吊运水泵电机时,一定要用破断拉力不少于5倍的钢丝绳千斤挂劳。
平稳开运至井口轻放于料架子内。
2、上下绞车道,要用葫芦千斤将水泵与料架子棍牢固,防止松动跑出。
3、用人推运料架子时,一定要齐心协力,防止掉道及碰坏设备。
主排水泵房更换3#主排水泵的安全技术措施因主排水泵房3#主排水泵的轴承损坏末端漏水严重,为保证泵房正常排水,特组织进行更换,计划用时7小时。
为了确保此项施工安全顺利完成,特制定如下安全技术措施:一、劳动组织施工安全负责人:xxx施工负责人:xxx参加施工人员:xxx、xxx等施工时间:2023年4月6日 08时00分—15时00分二、施工步骤、要求:(一)故障泵的拆卸:1. 变电所变电工将3#主排水泵对应电源开关停电闭锁,悬挂警示牌。
2. 关闭水泵上方的配水大闸阀,松掉3#主排水泵底脚螺栓,拆除联轴器护罩,将联轴器连接螺栓逐一拆下,螺栓统一归放。
3. 拆除水泵泵体的底脚固定螺栓。
4. 使用钢丝绳固定好3# 吸水井内的水泵吸水管,拆除泵体与吸水管的连接螺栓。
5. 在水泵上方起重工字钢梁上挂一个5t 手拉葫芦,利用一根完好的钢丝绳扣和5t 手拉葫芦将水泵泵体吊运到通道侧小平板车上,用手扳葫芦固定在小平板车上。
6. 清理水泵房内杂物,保证小平板车运行无阻。
7. 作业人员将小平板车推到中央水泵房入口处,利用ED7多功能车将其运至升井。
8. 泵体升井至机电科进行检修。
(二)新泵的安装:1. 得到机电科负责人核准新泵完好情况后,方可将新泵装车下井。
2. 利用梯子在水泵房门口巷道正上方的专用起吊锚索上悬挂一个完好的5t手拉葫芦。
3. 利用ED7多功能车将新泵运至泵房口的小平板车上,然后推动小平板车到水泵安装位置。
4. 利用水泵上方起重工字钢梁配合5t 手拉葫芦将水泵吊运至水泵安装基础上, 作业人员配合撬棍调整水泵位置, 找正水泵底脚螺栓位置,调整水泵水平位置进行固定,紧固地脚螺栓。
5. 对接逆止阀和泵体排水口,紧固连接螺栓。
6. 对接吸水管与泵体吸水口,紧固连接螺栓。
7. 安装联轴器螺栓并紧固,安装固定联轴器护罩。
8. 待检查安装全部完毕后,通知变电所变电工给3#主排水泵送电,由专职水泵工按照开泵标准作业流程开泵进行试运行。
泵房施工安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月泵房施工安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、泵房现状:泵房三台水泵共用一个小井,无配水闸阀,不符合安全要求,需要改造。
二、工程要求及施工工艺:为满足规程及安全要求,需要在泵房内施工一个吸水小井和一段配水巷,小井规格为:¢1.5*3.5m,井壁采用混凝土浇灌,井壁厚度为:250mm。
配水巷长7m,半圆拱砌碹支护巷道,配水巷净高1.5 m,净宽1.2 m,吸水小井及配水巷均采用风镐施工,人工出碴,严禁放炮作业。
三、劳动组织:泵房改造施工实行“三八”制作业,每班配掘工3人,扒碴工2人,推车工2人,安全员1人,技术员1人,合计9人。
根据工作面工作量及安全要求,配足够人员,保证正常循环作业。
四、运输方式:施工后的矸,由扒碴工装入矿车,再由推车工将矸石推入副井底,由副井升井,运平地碴堆。
五、通风方式:改造水仓地点保证全负压通风,及时清理现场碴和杂物,保证风路畅通。
六、安全技术措施:(1)对工人进行安全培训,考试合格,持入井证上岗施工;(2)为保证安全和现场情况,采用风镐落碴,人工清碴,要严格交接班制度,当班问题,当班处理,不留事故隐患,要严格遵守敲帮问顶制,防止落碴伤人。
水泵房安装安全技术措施水泵房安装安全技术措施1. 引言水泵房是供水系统中至关重要的设施,为确保其正常运行和安全性,本文档旨在提供水泵房安装过程中的安全技术措施。
本文档包含安装前、安装中和安装后的相关要求和措施。
2. 安装前的安全技术措施2.1 选址和设计2.1.1 选址应避免地质灾害风险区域,确保基坑稳定和无地下水涌流。
2.1.2 设计应符合当地相关规范和标准,考虑风险评估和安全系数。
2.2 施工准备2.2.1 施工前应制定详细的施工方案和安全操作规程,如安全交底、装备检查、危(wei)险源识别等。
2.2.2 工程材料应按照像关标准采购,材料检查合格后方可使用。
3. 安装中的安全技术措施3.1 基坑开挖3.1.1 选用适当的开挖方法,如爆破、机械挖掘等,根据地质条件进行选择。
3.1.2 基坑边坡应设置护坡,确保坡度稳定和人员安全。
3.2 泵房结构安装3.2.1 安装泵房时应按照设计要求进行施工,使用稳定的起重设备和工具。
3.2.2 施工人员应熟悉安装工艺,严格遵守安全操作规程,确保安全。
3.3 电气设备安装3.3.1 安装电气设备前应进行电气系统绝缘测试和防雷测试。
3.3.2 电气设备安装应遵循相关安全操作规程,确保接地和绝缘措施有效。
4. 安装后的安全技术措施4.1 设备调试4.1.1 在设备调试前,应进行系统检查和试运行。
确保水泵房设备能正常运行。
4.1.2 在调试过程中,应有专人监控设备运行状态,避免异常情况导致事故发生。
4.2 安全培训和操作规程4.2.1 安装完成后应组织相关人员进行安全培训,包括设备操作、维护和紧急情况处理等。
4.2.2 应制定完善的操作规程和应急预案,确保人员能正确操作设备并应对突发情况。
5. 附录本文档所涉及附件如下:- 设备选型和安装图纸- 材料验收记录- 设备调试记录- 安全培训记录6. 法律名词及注释本文档所涉及的法律名词及注释如下:- 设施:指水泵房整体设备和管道系统。
一、工程概况1. 工程名称:XX水泵房安装工程2. 施工单位:XX公司3. 施工地点:XX地点4. 施工期限:XX年XX月XX日至XX年XX月XX日二、安全注意事项1. 施工人员必须遵守国家有关安全生产的法律、法规和标准,认真执行本安全技术交底。
2. 施工人员必须经过专业培训,取得上岗资格,方可参与水泵房安装工程。
3. 施工现场应设置明显的安全警示标志,施工人员必须遵守现场安全规定。
4. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等。
5. 施工人员应穿戴整齐,不得穿硬底鞋、高跟鞋、拖鞋等。
三、安全技术措施1. 施工人员进入施工现场,必须佩戴安全帽,扣好帽带,不得穿硬底鞋及有跟鞋作业。
2. 高处作业时,必须使用安全带,并正确系好,防止坠落。
3. 施工现场应设置安全防护栏杆,施工人员不得跨越栏杆作业。
4. 上下立体交叉作业时,必须设置隔离设施,防止物体坠落伤人。
5. 施工过程中,应保持施工现场整洁,及时清理废弃物料,防止滑倒摔伤。
6. 施工现场应设置消防设施,如灭火器、消防沙等,并确保其有效。
7. 施工现场应设置排水设施,防止积水,确保施工安全。
8. 施工过程中,严禁酒后作业、疲劳作业,确保施工人员精力充沛。
四、施工操作规程1. 施工人员应熟悉水泵房安装图纸,掌握安装工艺和施工要求。
2. 施工人员应按照施工图纸和技术规范进行施工,确保工程质量。
3. 施工过程中,严格按照操作规程进行,不得随意更改。
4. 施工人员应正确使用工具和设备,不得违规操作。
5. 施工过程中,发现安全隐患,应立即停止作业,及时上报并采取措施整改。
五、验收标准1. 水泵房安装工程完成后,应按照国家有关标准进行验收。
2. 验收内容包括:施工质量、安全措施、施工进度等。
3. 验收不合格的工程,应立即整改,直至合格。
六、附则1. 本安全技术交底自发布之日起生效。
2. 施工单位应将本安全技术交底作为施工过程中的重要依据,严格执行。
水泵房技术安全操作规程范本第一章总则第一条为了规范水泵房的技术操作,确保人身安全和设备安全,制定本规程。
第二条水泵房技术操作人员必须严格遵守本规程,做到严格执行、及时反馈、防患于未然,杜绝任何因技术操作不当导致的事故发生。
第三条水泵房技术操作人员必须具备相应的技术能力,严格执行操作规程,勇于发现并及时解决问题,确保水泵房的正常运行。
第四条水泵房技术操作规程适用于所有水泵房的技术操作人员,包括维修人员和监控人员。
第五条水泵房技术操作规程必须与相关国家法律法规保持一致,并按照实际情况进行适当的调整。
第六条违反本规程的,将依据相关法律法规进行处理,并承担相应的法律责任。
第二章水泵房技术操作人员的基本要求第七条水泵房技术操作人员必须具备以下基本要求:(一)具有合法的水泵房技术操作资格证书。
(二)具备良好的身体条件和健康状况,不得患有影响操作安全的疾病。
(三)具备良好的职业道德素质,遵守职业操守。
(四)具备良好的沟通能力和团队协作意识,能够与相关人员积极配合。
(五)具有较强的应急处理能力和风险判断能力。
(六)熟悉相关的水泵房技术操作知识和操作流程。
第三章水泵房技术操作的安全措施第八条在水泵房技术操作过程中,必须严格遵守以下安全措施:(一)操作人员必须着装整齐,穿戴好防护装备。
(二)操作人员必须熟悉水泵房的结构和设备,了解各种设备的工作原理和性能参数。
(三)操作人员必须定期进行设备的检查和维护,确保设备的正常运行。
(四)操作人员必须定期进行应急演练,提高自身的应急处理能力。
(五)操作人员必须熟悉水泵房的安全规定,了解紧急情况下的应急处置措施。
(六)操作人员必须严格遵守操作规程,做到规范操作、严肃纪律。
(七)操作人员必须对作业现场进行安全检查,确保现场安全。
第四章水泵房技术操作的操作流程第九条水泵房技术操作必须按照以下流程进行:(一)准备工作:操作人员必须对作业现场进行检查,确保场地整洁有序,设备运行正常。
(二)设备操作:操作人员根据操作需要,按照相应的工艺要求进行设备操作。
水泵安装安全措施(通用版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0905水泵安装安全措施(通用版)施工地点:井下1260水泵房作业时间:2011年7月27日开工施工项目:拆除旧水泵,安装新水泵施工负责人:胡厚安全负责人:祝启升工作人员:高亮亮、陈亮、郭飞、杨开乐、刘志红作业时存在的危险源:1、设备移位挤压伤人2、管子滑落伤人3、拨、放吸水管时管子滑入水井或人员滑落水井4、主管路支撑不好主管下落伤人5、新泵安装不正,地脚紧固不牢试运行时设备事故6、人员触电7、作业完成后未认真清理现场8、旧泵拆除新泵在安装过程中,矿井涌水量增加时,排水能力短缺事故安全技术措施:1、设备移位时必需用吊链移动,用钢丝绳套捆绑2、管路支撑要牢固可靠,管子抱卡坚固3、吸水管路拆除与安装时,吸水井口必需有防护栏,接近吸水井口人员必需细安全带4、新泵安装时用百分表进行对轮找整,各坚固地脚不得歪斜与别劲,紧固牢靠无松动现象5、由于进入雨季,现1260水泵房必需保证其他两台水泵正常运行,在拆除三号泵之前对一号、二号水泵及供电设备进行全面检查与保养6、提前将三号新水泵起动设备更换,高低压供电设备整定合理,并带动旧水泵运行三天,确保起动设备投入运行后稳定可靠,方可更换新泵7、旧水泵拆除前要将φ219主管路排水试验后,确保φ219主管路正常8、三号新水泵安装后排水主管路分例运行,新泵使用φ219主管路,二号、一号旧泵使用φ127主管路9、旧泵拆除后及时安装新泵,尽量缩短新泵安装时间,防止出现涌水量大的不利局面,必要时进行抢救进安装10、在新泵安装过程中,调节各区队用水量,尽量减少生产用水量,缓减排水压力11、在三号新泵安装期间,开拓队东西1000水平工作面排水时间错开,东西工作面不得在同一时间开泵12、三号新泵运行后,设备调试稳定并运转10天后,系统稳定方可进行二号泵更换,在二号泵更换期间,各项措施与三号泵相同,二号泵安装运行后作为备用,并使用φ219主管路,一号旧泵仍使用φ127主管路13、一号泵安装前,新φ219主管路主管路必需安装调试完毕,在新旧泵更替期间确保两趟主管路排水或一用一备XXX图文设计本文档文字均可以自由修改。
水泵房安全技术规程范文根据水泵房的安全管理需要,编制了以下的水泵房安全技术规程范文,供参考:第一章总则第一条为了保障水泵房的安全运行,提高水泵房设备的性能和使用寿命,确保工作人员的人身安全和环境的安全,制定本规程。
第二条本规程适用于供水企事业单位的水泵房的管理和维护。
第三条水泵房应具备安全管理人员,并指定专人负责水泵房的安全管理工作。
第二章水泵房的安全要求第四条水泵房的设计和施工应符合国家相关规定和标准,建筑结构应牢固,设备布置合理。
第五条水泵房应按照用途划分区域,建立明确的通行和安全防范措施。
第六条水泵房应保持通风良好,排气设备应安装合理,以便及时排除室内产生的有害气体。
第七条水泵房应设有应急通道,并保持通畅,以便在发生紧急情况时迅速疏散。
第三章水泵房的设备管理第八条水泵房应保持设备的良好状态,设备运行时应无异常声响和震动,如果发现异常应及时停机检修。
第九条水泵房应定期对设备进行检查、保养和维修,定期更换易损件和老化设备。
第十条水泵房应建立设备档案,记录设备的使用情况、维护记录等,并做好设备的保养和维修记录。
第十一条水泵房应定期进行设备的实验检定,确保设备的准确性和安全运行。
第十二条水泵房应做好设备的定期保养和维护工作,保证设备的完好运行。
第十三条水泵房应配备专业维修工具和安全防护设备,工作人员必须佩戴个人防护用品进行维修。
第四章水泵房的安全防范第十四条水泵房应配备消防器材,并定期检查消防设施的完好性和有效性。
第十五条水泵房应建立安全防范制度,明确人员的职责和安全责任。
第十六条水泵房应建立完善的巡检制度,定期对设备和场所进行巡视,并及时发现和排除隐患。
第十七条水泵房应设置安全警示标识,明确危险区域和安全措施。
第十八条水泵房应制定应急预案,明确各类突发事件的应对措施和责任分工。
第五章工作人员的安全教育和培训第十九条水泵房应开展定期的安全教育和培训,提高工作人员的安全意识和操作技能。
第二十条水泵房的工作人员应具备相关岗位的资质和证书。
水泵房安装安全技术措施引言:水泵房是用于水泵设备的存放与运行的场所,其安装安全至关重要。
本文将从五个大点出发,详细阐述水泵房安装的安全技术措施。
概述:正文:一、结构设计1.确保水泵房具备足够的强度和稳定性,以抵御地震、台风等自然灾害;2.考虑水泵房的通风、排水、防潮等措施,以确保房间内的环境舒适且有利于水泵设备的工作。
3.针对水泵房的尺寸和形状,合理设计出入口与通道,以便日常维护和设备更换的方便。
二、设备选型1.根据工程需求选择适宜的水泵设备,并确保其质量合格;2.对设备进行全面检查,验证其符合相关标准和法规,确保设备的可靠性和安全性;3.对电机及其启动和保护装置进行合理配置,以提高设备的运行可靠性和安全性。
三、电气安装1.电缆布线需满足国家相关标准规定,并注重防火、防潮和防腐蚀;2.安装过程中应合理布置接地线,提高设备的安全性;3.安装电气设备时应严格按照规范操作,控制好电气箱的接地和接线。
四、通风排烟1.根据水泵房的尺寸和工作环境,合理设计通风系统,确保房间内的空气流通和温度调节;2.安装通风设备时,注意通风口和排烟口的布置和数量,保证室内空气流动的合理性;3.考虑到潮湿环境,选择防爆型通风设备以增加设备运行的安全性。
五、火灾控制1.安装火灾报警系统,并与其他设备联动,及早发现火灾隐患;2.安装灭火设备,如手提灭火器、消防栓和自动喷水灭火系统;3.考虑到水泵房内的动火作业,配置合适的防爆电器设备,并制定消防安全操作规范。
总结:水泵房安装安全技术措施的重要性不可忽视。
在结构设计、设备选型、电气安装、通风排烟和火灾控制等方面,都需严格按照标准操作,确保安全可靠。
只有综合考虑各个方面的安全因素,水泵房才能在正常运行中发挥其应有的效能。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改水泵安装安全技术措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes水泵安装安全技术措施(标准版)一、编制说明:因矿井建设与生产要求,机电部门准备于2013年6月开始对1285水泵房新增安装一台水泵,为保证施工期间施工人员的人身安全及设备安装质量和不影响正常生产,特编制下列措施:二、施工内容:安装水泵一台,两趟8寸排水管。
三、施工日期:2013年6月四、施工现场管理人员:总指挥:彭德君施工负责人:彭接萍技术负责人:赖敏安全负责人:刘菊全五、编制依据《煤矿安装工程质量检验评定标准》(MT5010-95)《电气装置安装工程施工及验收规范》GB50171-92《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92《煤矿安全规程》六、施工准备1、劳动力机械组织施工中当遇到其它因素受阻影响工期,机电部门采取相应措施,如加班、增加劳力和施工机械等措施,确保工期。
本工程所需的主要设备、人员统一在矿自有设备、人员中调配,在接到通知后1天内可以组织、调配并运往到施工现场。
部分设备须临时租用的将在最短时间内进场。
主要工种进场计划:钳工:6人、电工:5人、起重工:2人、电焊工:1人、普工:3人共计:17人2、技术准备在安装前施工人员必须认真会审图纸,熟悉设计图纸及有关的技术资料,审查校对有关设计图纸,根据设备运输路线,施工现场安装位置进行全面了解,编写施工技术文件。
完成以上工作后对施工人员进行技术交底并进行安全教育,制定安全技术措施。

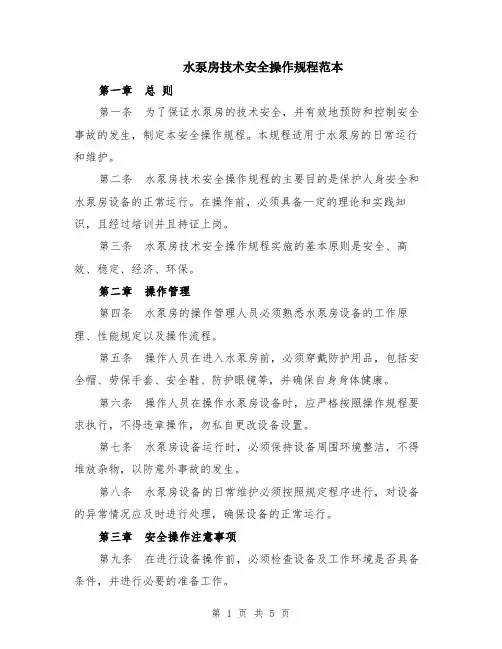

水泵房技术安全操作规程范本第一章总则第一条为了保证水泵房的技术安全,并有效地预防和控制安全事故的发生,制定本安全操作规程。
本规程适用于水泵房的日常运行和维护。
第二条水泵房技术安全操作规程的主要目的是保护人身安全和水泵房设备的正常运行。
在操作前,必须具备一定的理论和实践知识,且经过培训并且持证上岗。
第三条水泵房技术安全操作规程实施的基本原则是安全、高效、稳定、经济、环保。
第二章操作管理第四条水泵房的操作管理人员必须熟悉水泵房设备的工作原理、性能规定以及操作流程。
第五条操作人员在进入水泵房前,必须穿戴防护用品,包括安全帽、劳保手套、安全鞋、防护眼镜等,并确保自身身体健康。
第六条操作人员在操作水泵房设备时,应严格按照操作规程要求执行,不得违章操作,勿私自更改设备设置。
第七条水泵房设备运行时,必须保持设备周围环境整洁,不得堆放杂物,以防意外事故的发生。
第八条水泵房设备的日常维护必须按照规定程序进行,对设备的异常情况应及时进行处理,确保设备的正常运行。
第三章安全操作注意事项第九条在进行设备操作前,必须检查设备及工作环境是否具备条件,并进行必要的准备工作。
第十条操作人员应将注意力集中在设备运行状态上,并随时观察设备运行情况,如有异常情况,应及时停机检修。
第十一条操作人员应熟悉设备的安全保护装置的功能和操作方法,并时刻保持设备的安全。
第十二条操作人员在进行人员上下联锁操作时,必须确保设备停机并拉下电源开关,以确保人员的安全。
第十三条遇到突发事故时,操作人员应迅速报警并采取紧急措施,确保人员的安全并防止事故扩大。
第十四条操作人员应经常参加相关培训,不断提高自身的安全技术水平,并定期进行技术考核。
第十五条操作人员必须熟悉水泵房的应急预案,掌握事故应急处理知识和技能。
第四章环境保护第十六条在进行设备操作时,需要注意噪音和振动对周围环境的影响,并采取相应措施进行调整。
第十七条操作人员应正确使用化学药品,并妥善保管、储存和处理相关废弃物,做到环保无污染。
编号: DG-2015-14呼图壁县东沟煤炭有限责任公司煤矿井下中央水泵房安装工程安全技术措施编制日期:编制人:审核:执行日期:井下中央水泵房安装措施审签字时间2015年月日地点调度会议室负责人组织部门施工单位机电安装队编制人人员签字部门签字时间部门签字时间安全科通风副总通风科地测副总机电科机电矿长调度室安全矿长生产技术科生产矿长总工批准会审意见:井下中央泵房设备安装安全技术措施一、主要工程量:水泵安装:3台主排水泵、3台射流泵、2台强排水泵的安装、配电及各种管路、阀组安装调试。
二、施工准备组织一只技术力量强,安装经验丰富的施工队伍,施工前进行一次技术培训及安全培训。
施工所用的槽钢、垫铁、管路、闸阀、螺栓、手拉葫芦、电焊机等材料工器具准备完毕,并运至泵房。
施工所用电源直接引自井下变压器,并在泵房安装3只防爆灯,供施工照明。
三、施工方法(一)、安装顺序基准放线-----大件的卸运-----机械安装-----电气安装-----排水管路安装------试运行。
(二)、施工放线根据矿方提供图纸,本单位组织测量技术人员进场复测,保证水泵的安装位置准确无误。
(三)、设备安装1、总则1)、设备安装工程应按设计施工。
当施工时发现设计有不合理之处,应及时提出实质性建议,并经设计变更批准后,方可按变更后的设计施工。
2)、安装的机械设备,主要的或用于重要的部位的材料,必须符合设计和产品标准的规定,并应有合格证明。
3)、设备安装中采用的计量和检测器具、仪器、仪表和设备,应符合国家现行计量标准的规定,其精度分级不应低于被检对象的精度分级。
4)、设备安装中的隐蔽工程,应在工程隐蔽前进行检验,并做出记录,合格后方可继续隐蔽安装。
5)、设备安装中,应进行自检、互检和专业检查,并对每道工序进行检验和记录。
工程验收时,应以记录为依据。
2、放线就位和调平找正1)、设备就位前,应按设计图和有关建筑物的轴线标出平面十字中心线和标高控制点,在基础上标定安装基准线。
水泵安装安全技术措施为确保水泵正确顺利完成安装任务,特制定本安全技术措施,便于工人进行安装:一. 安装组织机构总指挥:副总指挥:指挥部成员:安装人员:二. 施工时间:三. 施工地点:四. 施工单位:五、施工技术措施:1、所有参加安装回收人员必需熟悉设备构造及装拆原理,并熟练掌握钳工、起重工操作有关知识。
2、设备清点、检查、运输→基础划线、凿毛、垫铁铺设→基础螺栓二次灌浆→设备安装→附件安装.3、方法和内容3.1垫铁安装:将混凝土基础表面修凿粗糙。
凿出混凝土基础面深度应该达到坚硬的混凝土表面。
平面平均粗糙度为30~40毫米。
采用无收缩的灌浆料将厂家配带的平铁粘合在基础上.模具根据基础标高和平垫铁尺寸制作,灌浆料混合均匀稳定且没有块状的灰浆.粘垫铁之前混凝土基础应通过喷洒水或使用湿布等方法使其保持湿润,时间为24小时。
粘垫铁时用干布去掉混凝土基础表面的游离态水。
粘垫铁之后应对灰浆垫块进行养护,每台循环水泵设置平铁20块,在每个地脚螺栓两侧各设置1块平铁,平铁顶面标高及中心应符合图纸要求,使用水平仪将平铁找平.3。
2基础垫板安装:3.2。
1将垫铁位置按要求处理好并配制在基础上,将基础垫板、定位螺丝或调节螺丝放到基础上,保证基础垫板上平面与地面持平。
用水平仪调整基础垫板水平度不大于0.3mm/m。
3.2。
2将地脚螺栓清扫干净放入基础导轨的孔中,同时拧上螺母,使螺纹露出大约10mm左右。
3.3泵的上半部分安装:3。
3.1泵外壳及泵上半部分作为一个整体供货.这个整体要垂直抬升,并在首次安装设备前进行部分解体。
用桥式起重机将水泵上半部分从水平方向提升至垂直方向,放下稳固。
将出水泵盖与底座间的螺丝松开,将水泵盖吊起,放下稳固,要防止出水泵盖颠倒或旋转。
3.3。
2检查所有螺丝接头,与安装说明相符。
将提升设备固定在底座上.将部件慢慢下降,装至泵井里,并将导轨沉至定位螺丝及调节螺丝上。
3。
4上半部分与基础垫板对中3.4.1用定位螺丝及调节螺丝来对中,可使用线锤检查上半部分与基础垫板纵向及横向对中。
水泵房安全技术规程汇编(15篇范文)第1篇水泵房安全技术规程(1)进入泵房内必须穿戴好劳动保护用品,泵体各部必须保持清洁干净,地面各处都要进行清扫。
(2)非岗位人员不得随意出入泵房,非岗位人员不得触动泵房内一切设备(检修人员除外)。
(3)岗位操作人员严禁擅自脱岗、串岗、睡岗,更不准酒后上岗。
(4)水泵停运后必须进行全面检查,并达到随时起动状态。
(5)发现水泵出水压力波动较大或有异常声音时应立即停止运行,进行检查,清除故障后再转泵。
(6)运转水泵的水压、电流、电机温度不得超过规定的范围。
第2篇水泵房工段职业健康安全操作规程1.未经公司有关部门和车间领导的同意,非岗位人员不得进入本工段(检修人员例外),进出人员必须履行登记手续。
2.位员工上班前应穿戴好劳保用品,否则不准进入生产岗位,进入塔区必须戴好安全帽.3.班前班中不准饮酒,岗位上不准会客严格遵守劳动纪律处坚持工作岗位认真执行安全规程,拒绝违章操作.4.因工作和检修需要,需进行危险作业和动火作业时,必须先办理危险作业证和动火作业证,并按要求采取措施经批准后方可作业.5.因工作或检修需要需进入储水池里面作业,应作为危险作业看待,作业时2人以上在场。
6.未经公司有关部门和车间领导的同意,非岗位人员不得进入本工段(检修人员例外),进出人员必须履行登记手续。
7.严禁用水布及湿布放在轴承上作为冷却轴承用。
8.机械在运转过程中禁止修理,严禁用抹布和棉丝擦拭转动设备及点饥通风口。
9.各备用设备必须随时处于良好备用状态,有故障即使汇报、排除。
10.严禁急剧开、关阀门,阀门不应关得太紧,平时要注意阀门的保养。
11.电气设备发生故障必须随时找电工修理,非电工人员禁止拆修电气设备。
12.严禁在蒸汽管道和暖气包上烤晒衣服和放置燃品,以免引起火灾。
13.消防器材应配置齐全完好,并定期检查按期更换,做到人人会用,不得挪作它用。
14.上下楼梯要注意安全,冬季要及时排除积雪和积水,以免滑。
水泵房安全技术规程是指在水泵房的设计、施工、运行和维护过程中,为了保障人身安全和设备正常运行的一系列技术规范和要求。
下面是水泵房安全技术规程的一些主要内容:1. 涉及人员安全的规定:- 建立和完善水泵房管理制度,明确责任和权限;- 确保水泵房内的工作人员具备相关的专业知识和技能,进行必要的培训和考核;- 加强职工的安全教育和防护意识培养,提供必要的劳动保护设施和个人防护用品;- 规范作业程序,遵守操作规程,严禁违章操作。
2. 消防安全的规定:- 设立消防设施,包括消防灭火器、火灾报警器等,定期进行检查和维护;- 配备良好的照明和通风系统,确保室内空气质量和视线畅通;- 确保水泵房的独立电源和应急照明设备;- 定期进行消防演练,提高应急处理能力。
3. 电气安全的规定:- 严格执行电气安全规范,遵守电气操作规程;- 定期对电气设备进行检查、维护和试验,及时发现和排除故障;- 确保电气设备的接地和漏电保护措施有效;- 禁止在水泵房内存放易燃易爆物品,控制火源。
4. 水泵设备安全的规定:- 确保水泵的选型、安装、维护符合相关的技术标准和要求;- 定期进行巡检,及时发现和处理设备故障;- 加装必要的保护设备,如温度传感器、流量传感器等;- 确保水泵房内的管道、阀门等设备具备良好的密封性和正常运行。
除了以上内容,水泵房安全技术规程还涉及到其他方面,如环境保护、操作规程、事故应急处置等。
在实际应用中,需要根据具体的情况和要求进行适当的调整和完善。
水泵房安全技术规程(二)是指对水泵房的安全要求和管理措施进行规范,以确保水泵房的安全运行。
下面是水泵房安全技术规程的一般内容:1. 设计和建设要求:- 水泵房的设计应符合国家相关技术标准,并考虑防火、防爆、防电击等因素。
- 建设过程中应进行严格的质量控制,确保设备可靠。
- 水泵房应设有足够的安全通道和疏散通道,以确保人员的安全。
2. 设备选型和安装:- 水泵和配套设备应按照规定的技术参数进行选型,并且应符合国家相关标准的要求。
井下泵房安装水泵施工安全技术措施(一)一、施工概况我矿泵房现装设1台水泵,为保证井下供水系统的可靠等因素,为此领导研究决定对泵房增设一台水泵和一台软起动开关。
为确保水泵的安装顺利进行,特编制施工安全技术措施,望认真传达贯彻,以确保此项工作安全顺利保质保量的完成。
二、施工时间:三、施工地点:四、施工负责人:施工技术负责人:施工安全负责人:五、施工前的准备1、施工前要认真组织所有参加人员学习施工措施,以确保安装标准及安装质量。
2、准备好所用工具,如手拉葫芦、大锤、扳手、电焊机、氢气乙炔1套、皮尺、水平尺、钢锯弓、手锤、保险带,钢丝绳鼻子等。
3、提前把所用的材料运到现场。
如镀锌管、垫铁、铁板、螺丝、角铁、槽钢等。
4、提前把新电机、水泵、开关运到不影响施工处的地方。
六、安全技术措施(一)、设备的装车1、在装车前一定要认真检查矿车或平板车是否完好。
2、装车时当用行车起吊时,行车要有操作证人员操作。
行车司机要听清施工负责人发出的准确信号,严禁无信号或信号不清时开动行车。
3、在起吊设备时,用Φ12.5的钢丝绳鼻子起吊,有断丝、锈蚀、插接不符合要求的钢丝绳鼻子不得使用。
4、钢丝绳勾头要挂牢固、挂对称,要防止设备倾斜、翻滚、脱钩现象的发生。
5、捆绑设备时用Φ12.5的钢丝绳捆牢、捆紧,并且要捆两道。
6、当钢丝绳受力后,设备先距地面50mm左右,停留5分钟无异常现象方可正式起吊,起吊后下方不得有人员走动。
行车司机要开车平稳,不得急停急开造成设备有较大的摆动。
7、设备放置在平板车上时,装车要平衡,重心要适中,特别是两头不得出平板车,如出平板车要采取防碰措施,防止把设备碰坏。
8、水泵、电机等大件要用螺丝固定在平板车上,螺丝要齐全紧固。
9、在装车时所有参加人员要带好安全帽及防护用品,设备吊起后下面不的有人员走动。
(二)、设备运输1、对超高、超宽的设备要采取特殊措施,防止在运输中损坏设备。
2、对电气设备要采取防淋雨措施,防止在地面雨淋或到井下淋水受潮。
水泵房安全技术规程范文一、引言水泵房是供水系统中重要的组成部分,其安全运行对于保障供水系统的稳定运行至关重要。
为了确保水泵房的安全性,制定本技术规程,规范水泵房的设计、施工和维护等方面的要求。
二、水泵房设计要求1. 动力系统设计(1)水泵房的电源系统应符合国家规定的电气设计标准,确保电源的可靠供应。
(2)电机的额定功率和电气设备的容量应满足水泵房的实际需求。
(3)电气设备的布置应合理,便于操作、维修和故障排除。
2. 水泵选择和布置(1)根据供水需求和水泵的性能要求,选择合适的水泵。
(2)水泵室内的水泵和管道应合理布置,易于维修和检修操作。
3. 消防设施(1)水泵房设有消防设施,包括灭火器、消防水带等。
(2)消防设备应定期检查、维护,确保其可靠性。
4. 安全出口和避难通道(1)水泵房应设置大小合理、能满足疏散人员需要的安全出口。
(2)避难通道应保持畅通,方便人员疏散。
三、施工要求1. 施工单位应具备相应的工程承包资质和人员技术能力,确保施工质量。
2. 施工过程中应注意施工人员的安全教育和劳动安全保护措施。
3. 施工人员应按照设计要求进行施工,材料应符合国家标准。
4. 施工完成后,应进行验收,确保水泵房的安全性。
四、维护要求1. 定期巡检(1)对水泵和水泵系统进行定期巡检,确保其运行正常。
(2)巡检过程中应记录巡检情况,并及时处理发现的问题。
2. 设备维护(1)对水泵设备按照维护计划进行定期维护。
(2)维护过程中应注意关键部位的检查和清洁,确保设备的正常运行。
3. 清洁和防腐(1)定期对水泵房进行清洁,包括地面和设备的清洁。
(2)对水泵房的金属部位进行防腐处理,延长设备寿命。
五、应急预案1. 制定水泵房的应急预案,并进行演练,熟悉操作流程,提高应急处理能力。
2. 应急预案中应包括突发事件的处理流程、人员疏散措施和报警方法等。
六、培训和教育1. 对水泵房操作人员进行培训,确保其具备必要的专业知识和操作技能。
水泵房安装安全技术措施
示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
水泵房安装安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、排水管道运输、安装安全措施
1、排水管道装车时,必须有负责人指挥,根据所运管
道的大小选用料架子,要事先留有便于摘挂钩和插销的位
置。
2、搬运管道时,一根管道必须要有2个人以上抬,要
做到轻拿轻放,装入料架子的管道应垫好,捆牢,扎紧,
不易晃动。
3、运送管道途中,须派人随车监护,发现问题,及时
处理。
4、管道下放时,由专人把它放到指定的位置。
5、整个搬运过程中,由专人指挥,其余工作人员听从
安排,要做到齐心一致。
6、管道安装过程中,安装进水管路时,要水平或向上翘。
7、水泵、电机水管上应装逆止阀和操作闸阀及泄流孔具、逆止阀应安装在操作阀之上。
8、管道之间连接螺栓应扭到位。
二、地面搬运水泵、电机、开关安全措施
1、用铲车吊运水泵电机时,一定要用破断拉力不少于5倍的钢丝绳千斤挂劳。
平稳开运至井口轻放于料架子内。
2、上下绞车道,要用葫芦千斤将水泵与料架子棍牢固,防止松动跑出。
3、用人推运料架子时,一定要齐心协力,防止掉道及碰坏设备。
4、严禁野蛮装卸设备,要做到轻拉慢放。
5、整个搬运安装过程,应安排专人统一指挥,其余工作人员应听从口令,服从安排,步调一致。
三、井下搬运水泵、电机、开关安全措施
1、搬运、水泵、电机、开关人员必须事先熟悉搬运路道及巷道状况。
2、行走路道一定要畅通,路道和有杂物阻挡时要先清理通顺后再进行搬运。
3、搬运水泵、电机、开关时注意力要集中,如果前后有同时扛运,必须保持10米以上间距,防止间距过小相互碰伤。
4、扛运水泵、电机、开关时要量力而行,每人平均载重不得超过30公斤。
5、合力搬抬水泵、电机、开关时要有统一口令、同时用力。
用手抓物料时一定要抓牢,避免抓滑出现意外。
6、水泵、电机、开关运送到指定地点后一定要轻放到指定位置,严防猛扔摔坏物品或弹伤人员。
四、井下水泵、电机安装安全技术措施
在井下使用葫芦吊水泵、电机时要严格遵守下列规定:
1、使用葫芦吊大件时,首先检查链条的完好情况,葫芦应固定在顶板完好、支护牢靠的地点,并设专人观察,随时注意葫芦运行情况及周围环境,严禁强拉硬扯或超载使用。
若水泵、电机须暂时停留半空中,要把小链拴在大链上,并穿上限位销,防止滑链伤人。
2、钩头起吊时,用力要均匀,发现葫芦受力异常时要及时查明原因。
3、起吊、拉运水泵、电机时,首先要保护好易损部位,防止损坏设备。
直接用葫芦吊起水泵、电机时,人身体要躲开葫芦和被吊物体可能窜出的地方。
4、起吊水泵、电机前必须发出信号,人员离开水泵、电机,起吊物下方或下部严禁站人。
将吊绳逐渐涨紧,使设备微离基面100mm左右,进行试吊,检查物件应平
衡。
如有异常,立即停止吊运,将水泵、电机放回原处后进行处理。
5、被吊物体的活动部分必须可靠牢固,试吊可靠后正式起吊。
6、在任何情况下,严禁用人体重平衡被吊运的重物,不得用手直接接触已被重物涨紧的吊绳、吊具;严禁用手直接接触对接面、连接孔或缝隙。
7、活动部分要牢固可靠,并将各部螺丝、销子补齐、紧固。
请在此位置输入品牌名/标语/slogan
