深基坑开挖安全技术交底
- 格式:doc
- 大小:51.50 KB
- 文档页数:3
深基坑安全交底8篇【第1篇】深基坑开挖-安全交底交底内容:(1)施工时在基坑周围10m范围内,不得堆放重物。
(2)土方开挖应在降水达到设计要求,并确保地下水位低于开挖面1米以上进行。
(3)土方开挖应及时将标高控制点引测到基坑坑壁上,用水准仪量测出标记,以防超挖。
(4)土方开挖应经常测量和校核平面位置、水平标高和边坡坡度。
(5)土方开挖尽量避开雨季施工,做好坑底排水工作,并注意边坡的稳定加强检查,发现问题及时处理。
(6)坑底侧向位移出现,立即停止坑边的挖土,在围护桩外侧卸载并视情况或坑底堆土或抛石块,待稳定后,对坑底土层进行注浆等加固处理,待养护期后再继续开挖。
(7)基坑产生漏水,及时用素混凝土或采用钢丝喷射混凝土浇平。
(8)产生管涌或坑底隆土现象,暂停挖土施工,立即在该处注浆加固。
(9)开挖按踏步式逐行进行,不准一次突发性开挖到底,避免土体短时期大量挖除后,造成围护结构侧向应力增大过快。
(10)挖土过程中,保证地下水位离挖土面2米以上,为保证排水效果,应配备足够潜水泵和泥浆泵进行明(暗)沟排水。
(11)基坑底不得超挖。
挖机至离坑底时留20-30厘米用人工挖土。
(12)为防止开挖过程中,围护体系发生意外,挖土深度应严格控制,每次挖土绝不超挖。
(13)严格控制超挖量,土方挖土时排水沟不得靠边设置。
(14)做好开挖样板制工作,即凡每一次开挖前,挖一段样示范,操作者换班时,做好挖深、操作方法等交接班,确保开挖质量。
(15)做好土方开挖的工程桩保护工作,开挖时根据桩记录明确每根桩的标高,挖土机在桩的周边2米外挖土,2米内用人工挖土,桩超长部分及时割除。
(16)基坑上口四周设置安全防护栏杆,下基坑设置人行扶梯,栏杆扶梯应符合安全要求,并适时进行检查。
(17)负责围护结构工程施工人员,应在基坑开挖过程中配备堵漏材料和抢救措施,一旦围护结构出现渗漏,立即进行抢救堵漏。
(18)各道工序,各种机械,各工种要遵守各自的安全操作规程,注意相互间的安全距离,施工机械不得碰撞围护结构。

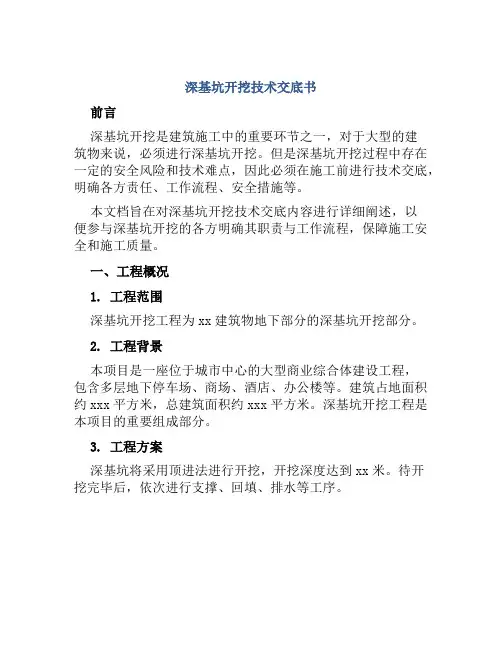

深基坑开挖技术交底书前言深基坑开挖是建筑施工中的重要环节之一,对于大型的建筑物来说,必须进行深基坑开挖。
但是深基坑开挖过程中存在一定的安全风险和技术难点,因此必须在施工前进行技术交底,明确各方责任、工作流程、安全措施等。
本文档旨在对深基坑开挖技术交底内容进行详细阐述,以便参与深基坑开挖的各方明确其职责与工作流程,保障施工安全和施工质量。
一、工程概况1. 工程范围深基坑开挖工程为xx建筑物地下部分的深基坑开挖部分。
2. 工程背景本项目是一座位于城市中心的大型商业综合体建设工程,包含多层地下停车场、商场、酒店、办公楼等。
建筑占地面积约xxx平方米,总建筑面积约xxx平方米。
深基坑开挖工程是本项目的重要组成部分。
3. 工程方案深基坑将采用顶进法进行开挖,开挖深度达到xx米。
待开挖完毕后,依次进行支撑、回填、排水等工序。
二、工作流程1. 施工前准备(1)技术交底施工前进行技术交底,明确施工各方责任,明确工作流程和安全措施,制定施工方案。
(2)施工方案制定施工方案制定是深基坑开挖的重要环节,包括施工工艺、方法、流程、安全措施、设备选型等。
制定施工方案时,需考虑施工环境、季节气候、风险评估、紧急应对预案等因素。
(3)材料准备准备好所需的支撑结构、回填材料、施工用水、设备等材料。
(4)设备布置将所需设备布置于施工现场,并进行试运行检查。
2. 开挖施工(1)弱结构处理在开挖前需要进行弱结构处理,以免对周围环境造成不必要的影响。
(2)机械进洞机械设备进入洞穴进行开挖。
(3)支护施工开挖完毕后,进行支护施工,按照施工方案进行支撑。
(4)回填施工支护完毕后进行回填施工,回填深度应达到施工方案要求。
(5)排水施工回填完毕后进行排水施工,在保证周围环境安全的前提下,排走深基坑内的水分。
3. 施工结束(1)设备回收施工结束后将设备进行回收,并进行保养、检修、清洗等工作。
(2)清理现场清理施工现场,保持作业环境整洁。
(3)编制施工记录编制好施工记录,并留做备查。
深基坑安全技术交底三篇第一篇:基础施工安全交底深基坑施工是一个高风险的行业,对施工安全有着极高的要求。
在基础施工安全交底中,应包括以下内容:- 基础设施:对所有安全设备、紧急救援设备、通风和消防系统进行详细介绍。
- 工作场所:对施工人员工作场地、工具使用等工作条件做全面的梳理和安排。
- 工作流程:对基础施工的工作流程和标准操作规程进行详细介绍,确保每个环节都高效、稳定、安全。
- 安全制度:对所有的安全纪律、安全意识以及在施工过程中的相关控制措施进行详细阐述。
第二篇:施工期安全交底在深基坑施工的过程中,随着深度的不断加深,施工的风险也随之增加。
因此,施工期安全交底至关重要,应包括以下内容:- 安全风险:对施工现场的各类风险进行分析和评估,制定相应的风险控制策略。
- 入坑前交底:对工人在进入基坑前应了解的安全知识进行交底,确保工人包括职业病预防、伤害预防等相关常识们了解清楚。
- 工作纪律:对现场施工各类纪律要求做详细交底。
例如,施工期间禁止酒后工作和吸烟等规定。
- 应急预案:制定针对各种安全事故情况下的应急救援预案,确保安全。
第三篇:完工前安全交底在深基坑工程即将完工的阶段,需要将安全交底做到最后,以确保工程最后一步的安全和高效。
完工前安全交底应包括以下内容:- 安全防范:在深基坑最后收尾阶段,需要针对所有安全隐患进行全面检查和整改。
- 工作纪律:再次重申各项操作规程和工作纪律要求,确保维持施工人员的安全状态。
- 现场支援:最后针对安全成果,必要的安全支援设备再次进行核查和检验,确保在最后阶段万无一失。
深基坑工程安全技术交底是深化安全管理的一项重要任务。
只有坚决抓好安全,确保安全生产才能有序推进。
技术交底书交底单位:工程名称受控编号交底单位日期接收单位接收人交底内容:深基坑安全技术交底一、基坑土方开挖安全保证举措(1)开挖基坑前,仔细作好现场检查研究,认识施工地区内原有的地下建筑物、地下管线及其余影响正常开挖设备的散布状况。
(2)按设计要求在基坑内外作好降水平备工作,在基坑四周设置排水渠,实时排水。
(3)基坑开挖后四周用钢管设置 1.2m 高防备栏进行围护,安装围护网,并涂刷醒目标志保证夜间施工安全。
(4)围护构造一定关闭合拢后才能开挖,开挖过程中应注意土壁的改动状况,如有异样现象,应立刻停止开挖,实时上报,并采纳加固举措。
(5)开挖过程中按设计要求周期性对桩位及埋设的水平点进行观察、量测,实时掌握桩的位移和基坑沉降,保证基坑开挖安全稳固。
(6)当土方开挖到相应支撑处,一定按设计要求实时架设钢支撑,使基坑的变形知足设计要求。
(7)常常检查土壁的稳固状况。
(8)因为基坑开挖后,底部不行防止会有少许积水,所以特别注意用电安全,经常检查各样用电设备、漏电保护器及电缆线的完满性,发现破绽实时更正。
(9)土方外运时 , 全部运输及装卸机械一定恪守其相应的 << 安全操作规程 >>, 司机持证上岗 ,进入市里时恪守交通法例 ,不超运超载。
二、施工安全保证举措(1)进入施工现场人员一律戴安全帽,并接受入场教育。
(2)对施工人员增强安全施工的教育,按期进行安全检查专业安全检查。
(3 )基坑支护由有资质的专业人员施工,对加工机械的安全操作规程及注意事项进行交底,并由机械技师对全部机械性能进行检查,合格后方可使用。
(4 )土方开挖时 ,要按标准放坡,本工程采纳高压发射砼护壁,保证基坑的稳固性,基坑周边一定设置防备栏杆,上下基坑搭设暂时马道。
( 5)土方开挖时发掘机开挖,防止挖土机械碰撞土壁和桩身。
(6 )要注意基坑支护构造内的水平位移及地面沉降监测,其控制范围为水平位移不大于 5.0cm ,地面沉降不超出 2.5cm 之内。
矿山(深基坑开挖)工程安全技术交底1. 引言本文档旨在对矿山深基坑开挖工程的安全技术进行交底,以确保工程施工期间的安全性和可靠性。
在进行深基坑开挖工程之前,必须充分了解并遵守以下安全技术要求。
2. 安全技术要求2.1. 工程施工前期准备:- 评估地质和水文条件,了解地质构造及地下水情况,制定相应应对措施。
- 制定详细的开挖方案和相应的施工计划,包括开挖顺序、支护措施、排水设施等。
- 安排专业工程师进行施工方案评估和安全性评价,确保施工计划符合相关规范和标准。
2.2. 施工现场管理要求:- 确定施工范围,设置明显的安全警示标志,限制闲杂人员进入施工现场。
- 只允许经过培训和持证上岗的人员进行操作和管理,确保人员具备足够的专业知识和技能。
- 定期检查施工现场的安全状况,及时发现和纠正可能存在的安全隐患。
2.3. 基坑开挖和支护要求:- 采用合理的开挖顺序,按照设计要求逐步开挖,防止坍塌和塌方事故的发生。
- 针对地基土质、水位及周边环境等情况,选择适当的支护方式,如土工合成材料、钢支撑等。
- 严格控制基坑开挖的深度和边坡坡度,避免发生边坡失稳和坑底沉降。
2.4. 排水和防渗要求:- 按照设计要求设置合理的排水系统,确保基坑内水位控制在合理范围内。
- 定期清理和维护排水设备,确保排水通畅有效。
- 对于周边地质条件复杂的基坑,采取适当的防渗措施,防止地下水渗入导致地基不稳定。
2.5. 监测和报警要求:- 安装并实施监测设备,对基坑开挖进展、支护结构变形等进行实时监测。
- 设置合理的预警和报警机制,一旦监测到异常情况立即采取应急措施,确保施工安全。
3. 结论在矿山深基坑开挖工程中,安全技术交底是确保工程施工安全的重要环节。
遵守上述安全技术要求,合理组织施工和现场管理,能够有效预防和控制施工事故的发生,保障人员和设备的安全。
各相关人员在施工前必须接受足够的安全技术培训和教育,确保能够正确理解和执行安全技术要求。
质量技术交底记录对深坑内露出的桩头按照设计标高截桩,如不能一次截到设计标高,安排分多次截桩。
第二步,二层挖土至-7.1m(局部开挖至-5.1m)。
(见开挖剖面图一、二)处于边坡的工程桩,确保放坡比例,并使用钢管搭设井子架形式,将井子架连接成群进行连接加固,并采用钢管脚手架设置斜撑。
土方开挖完成后,进行浇筑护坡混凝土。
6、出口段基坑开挖:挖土机械及方式:先采用四台1.4m3反铲挖机进行第一步整体开挖,第一步开挖完成后,安排两台挖机开挖-7.55m深坑,以接力的形式进行,土方用自卸汽车运走。
第一步,开挖至-4.50m(局部开挖至-4m);对深坑内露出的桩头按照设计标高截桩,如不能一次截到设计标高,安排分多次截桩。
第二步,二层挖土至-7.55m(局部开挖至-5.6m,-6.1m)。
(见开挖剖面图一、二)处于边坡的工程桩,确保放坡比例,并使用钢管搭设井子架形式,将井子架连接成群进行连接加固,并采用钢管脚手架设置斜撑。
土方开挖完成后,进行浇筑护坡混凝土。
7、严格按照方案设计坡顶、坡脚、基坑底排水沟,形成完整的排水系统。
8、基坑开挖预留结构施工操作面1000mm宽,设置300*300排水沟,每15m设置一个集水坑,集水采用排水泵抽出。
9、基坑开挖在距基坑边缘500mm处夯铺一道挡水坝(见下图),以防止地表水流入基坑。
挡水坝高于现场地面500mm,底面宽800mm,顶面宽500mm,或使用300mm高砖砌挡墙,同时基坑四周设置300地面上的积水及时引入现场大临规划的排水沟。
10、在开挖好的基坑内,设置供人员、材料上下的临时通道和卸料平台。
11、土方堆放:施工现场不得堆放土方,运至现场指定地点,用于柱基础、设备基础等基坑回填。
12、基坑开挖要求及控制事项:。
第1篇一、工程概况本项目位于[项目地址],总建筑面积[总建筑面积],基坑深度[基坑深度]。
本次技术交底主要针对基坑施工过程中的技术要点、施工工艺、质量控制、安全防护等方面进行详细说明。
二、施工准备1. 施工人员:施工人员需具备相关资质,并经过专业培训,确保掌握基坑施工技术。
2. 施工材料:严格按照设计要求,选用合格的材料,确保施工质量。
3. 施工设备:配备挖掘机、装载机、自卸车、吊车等施工设备,确保施工进度。
4. 施工图纸:熟悉施工图纸,明确施工范围、施工工艺、质量控制标准等。
三、施工工艺1. 地质勘察:施工前进行地质勘察,了解地下情况和土壤稳定性,为施工提供依据。
2. 基坑支护:根据地质条件,选择合适的支护形式,如钢板桩支护、锚杆支护等。
3. 挖掘与土方工程:使用挖掘机、装载机等设备进行基坑挖掘,确保基坑尺寸和形状符合设计要求。
4. 地下水控制:采用降水、排水、防渗等措施,降低地下水位,确保基坑施工安全。
5. 支护结构施工:按照设计要求,进行支护结构施工,确保支护结构稳定可靠。
6. 深基坑施工:针对深基坑施工,采用分层开挖、分层支护、分层回填等措施,确保施工安全。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。
2. 施工质量:严格按照施工规范进行施工,确保施工质量。
3. 监测与验收:定期进行监测,发现问题及时整改,确保施工质量。
五、安全防护1. 施工人员安全:加强施工人员安全教育,提高安全意识。
2. 施工现场安全:设置安全警示标志,确保施工现场安全。
3. 机械安全:定期检查机械设备,确保机械设备运行正常。
4. 防护措施:针对深基坑施工,采取相应的防护措施,如防坠落、防坍塌等。
六、施工进度1. 制定合理的施工进度计划,确保施工进度。
2. 加强现场管理,确保施工进度。
3. 合理安排施工人员、材料、设备等资源,提高施工效率。
七、总结基坑施工是建筑工程的重要组成部分,关系到整个工程的稳定性和安全性。
一、交底目的为确保深基坑开挖及支护施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本安全技术交底。
二、交底对象全体参与深基坑开挖及支护施工的作业人员、管理人员及监督人员。
三、交底内容1. 施工前的准备工作- 施工前,必须对施工区域进行详细的地质勘察,了解土质、地下水位、地下管线等情况。
- 制定详细的施工组织设计和安全技术措施,并经相关部门审核批准。
- 对施工人员进行安全技术培训,确保其掌握相关安全知识和操作技能。
2. 基坑开挖安全要求- 开挖前,必须进行排水、降水,确保基坑内无积水。
- 严格按照分层、分步、对称、平衡、限时的原则进行开挖。
- 开挖过程中,必须确保边坡稳定,防止坍塌事故发生。
- 严禁超挖,未支护前不准超挖。
- 开挖过程中,应随时检查支护结构的安全性,发现异常立即停止作业,并采取应急措施。
3. 基坑支护安全要求- 根据开挖深度、土质条件、地下水位、邻近建筑物等情况,选择合适的支护结构。
- 支护结构的设计、施工、验收必须符合相关规范要求。
- 支护结构应具备足够的强度和刚度,确保在施工过程中稳定可靠。
- 支护结构施工过程中,应采取有效措施防止碰撞、损坏。
4. 机械设备安全要求- 机械设备必须符合国家安全标准,并定期进行维护保养。
- 作业人员必须熟悉机械设备的使用方法,确保操作安全。
- 机械设备操作人员必须持证上岗。
5. 个人防护措施- 作业人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
- 作业人员不得穿拖鞋、高跟鞋等不安全鞋具。
- 作业人员不得在施工区域吸烟、饮酒。
6. 应急措施- 制定应急预案,明确事故发生时的处理流程。
- 定期进行应急演练,提高应急处置能力。
- 事故发生后,应立即启动应急预案,采取有效措施进行救援。
四、交底要求1. 施工单位必须严格执行本安全技术交底内容,确保施工安全。
2. 施工人员必须认真学习并掌握安全技术交底内容,严格遵守操作规程。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识。

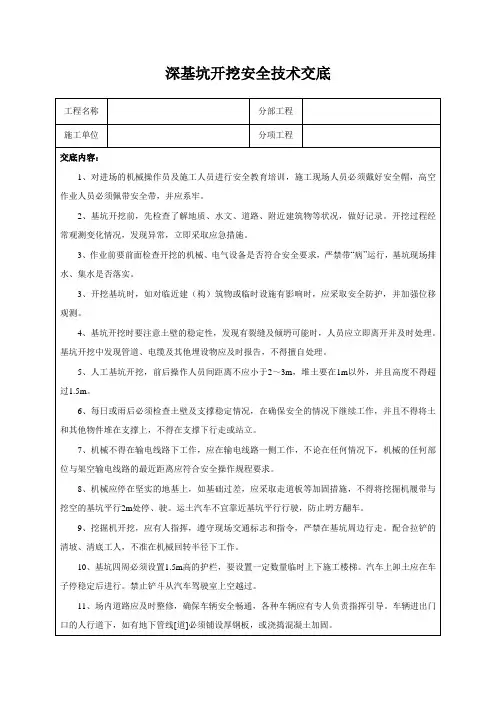

深基坑开挖安全技术交底程基坑开挖工程工种土方一、施工安全保证措施1、施工现场安全保证措施(1)施工现场的布置符合防火、防洪、防雷电等安全规定。
有防止行人、车辆等坠落的安全设施;危险地点悬挂按照GB2893-82《安全色》和GB2894-82《安全标志》规定的标牌,夜间有人经过的坑、洞设红灯示警,施工现场设置大幅安全宣传标语。
(2)现场的生产、生活区均设足够的消防水源和消防设施网点,消防器材设专人管理不得乱拿乱动,并组成一个由15-20人的义务消防队,所有施工人员要熟悉并掌握消防设备的性能和使用方法。
(3)各类房屋、库棚、料场等的消防安全距离符合国家或公安部门的规定,室内不得堆放易燃品;严禁在木工加工场、料库、油库等处吸烟;现场的易燃杂物,随时清除,严禁在有火种的场所或其近旁堆放。
(4)氧气瓶不得沾染油脂,乙炔发生器有防止回火的安全装置,氧气瓶与乙炔发生器隔离存放。
(5)施工现场的临时用电,严格按照《施工现场临时用电安全技术规范》JGJ46-xx的规定执行。
2、施工机械的安全控制措施(1)各种机械操作人员和车辆驾驶员,必须取得操作合格证,不操作与操作证不相符的机械;不将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案,专人管理。
(2)操作人员必须按照本机说明书规定,严格执行工作前的检查制度和工作中注意观察及工作后的检查保养制度。
(3)指挥施工机械作业人员,站在可让人了望的安全地点,并明确规定指挥联络信号。
(4)使用钢丝绳的机械,在运转中严禁用手套或其它物件接触钢丝绳,用钢丝绳拖、拉机械或重物时,人员远离钢丝绳。
(5)定期组织机电设备、车辆安全大检查,对检查中查出的安全问题,按照“四不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。
3、高处作业的安全保证措施本工程自然地面距基底深约2-5米,坑内施工属高处作业,凡进入基坑内进行作业必须符合下列要求:(1)所有进入施工现场的人员戴好安全帽,并按规定配戴劳动保护用品,和安全带等安全工具。
深基坑开挖安全技术交底咱们搞工程建设的都知道,深基坑开挖可不是闹着玩的,那可得万分小心,不然出了事儿,后果不堪设想。
今天就来跟大家好好唠唠这深基坑开挖的安全技术交底。
先来说说为啥这深基坑开挖这么重要。
前阵子我去一个工地,就看到一个刚开始挖的深基坑。
那大坑往那一站,就跟个张着大口的怪兽似的。
当时我就在想,这要是安全没做到位,掉进去个人,或者边上塌了,那得多吓人。
咱们开挖前,得把准备工作做足咯。
地质勘察报告得仔细研究,就像医生看病前先了解病人的身体状况一样。
得清楚地下有没有管线啊,有没有流沙啥的。
要是不弄清楚,一铲子下去,挖断了管线,那可就麻烦大了。
再说这放坡和支护,那也是有讲究的。
放坡的角度得合适,不能太陡,不然土自己就往下滑了。
支护呢,就像是给大坑穿上了一层坚固的铠甲,得选对材料,安装牢固。
我记得有个工地,因为支护没做好,晚上下了一场雨,第二天早上一看,边上的土塌了一大片,幸好当时没人在那,不然真得出大事儿。
开挖的时候,可不能乱挖一气。
要分层分段开挖,就跟切蛋糕似的,一层一层来。
而且挖出来的土不能堆在坑边,不然就像给大坑增加了负担,容易导致坍塌。
有一次我看到一个工地,土堆得跟小山似的,离坑边特别近,我赶紧跟负责人说,这可不行,得赶紧运走,不然太危险了。
机械设备的使用也得小心。
挖掘机、装载机啥的,操作手得有证,还得技术熟练。
有个新手操作手,开挖的时候不小心碰到了支护结构,把支护桩都弄歪了,吓得大家一身冷汗。
人员安全更是重中之重。
工人下坑作业得戴安全帽,系好安全带。
坑边得设置防护栏杆和警示标志,提醒大家别靠近。
我就碰到过一个调皮的小孩,跑到坑边玩耍,幸好被及时发现给劝走了。
排水措施也不能忽视。
要是坑里积水了,不仅影响施工,还会让坑壁变得不稳定。
得提前做好排水系统,让水乖乖地流走。
总之,深基坑开挖安全无小事。
咱们每个人都得把安全放在心上,严格按照规范和技术交底来操作。
不能心存侥幸,觉得没啥事儿。
只有这样,才能保证咱们的工程顺顺利利,大家也都能平平安安回家。
基坑开挖及支护安全技术交底一、基坑开挖安全技术交底内容1、进入施工现场必须戴好安全帽,必须遵守安全生产六大纪律。
2、现场施工区域应有安全标志和围护设施,深基坑周围要设临边防护,人员上下要有专用爬梯。
3、所有现场作业人员应严格执行有关施工机具安全操作规程,无特种作业证禁止操作施工机械。
4、挖土方前对周围环境要认真检查,不能在危险岩石或建筑物下面进行作业。
5、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。
6、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其它物件堆在支撑上,不得在支撑下行走或站立。
混凝土支撑梁底板上沾粘物必须及时清除。
7、坑壁渗水、漏水应及时排除,防止因长期渗漏而使土体破坏,造成挡土结构受损。
8、挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。
9、人工挖土,前后操作人员间要保持安全距离,一般不应小于2.5米,堆土要在1m以外,并且不得超过1.5m;多台机械开挖,挖土机间距应大于10米,挖土要自上而下,逐层进行,严禁先挖坡脚的危险作业。
10、机器挖土,启动前应检查离合器、钢丝绳等,经历收合格和空车试运转正常后再开始作业。
11、机械挖土,应严格控制开挖面坡度和分层厚度,防止边坡和挖土机下的土体滑动。
挖土机作业半径内不得有人进入。
机械手必须持证作业。
12、弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡脚至坑边距离应按挖坑深度、边坡坡度和土的类别确定,在边坡支护设计时应考虑堆土附加的侧压力。
13、XXX开挖时,挖土机机器应停在坚实的地基上,如基础过差,应采取走道板等加固措施。
不得将挖土机履带与挖空的基坑平行2米停、驶。
运土汽车不宜接近基坑平行行驶,防止塌方翻车。
二、基坑支护安全技术交底内容1、施工现场应划定作业区,安设护栏并设安全标志,非作业人员不得入内。
2、先开挖后支护的沟槽、基坑,支护必须紧跟挖土工序,土壁裸露时间不宜超过4小时。
基坑开挖安全技术交底一、危险源辨识基坑开挖危险因素辨识及控制要点如下:危险因素辨识及控制措施序号危险源易发生安全事故类型主要控制措施1基坑开挖未分段分层开挖,未能及时支护,未设置监测点坍塌1、编制专项施工方案并经专家论证;2、项目技术负责层层交底,施工现场开挖严格落实方案要求;3、安排专人旁站,时刻关注基坑开挖情况,时刻对操作手交底;4、设置沉降监测点,每日对数据分析形成日报,达到预警值立即停止作业,召开分析会;2开挖机械未设置报警器、操作人员玩手机佩戴耳机等机械伤害1、加强对人员安全教育,加强现场巡查,发现此类问题直接对班组进行处罚;2、加强班前会教育,每日提醒;3钢支撑架设滞后坍塌1、严格按照深基坑开挖方案及时架设,并督促挖机手作业过程中注意防护,严禁碰撞钢支撑;4喷锚滞后或者喷锚质量不满足要求坍塌1、工作面出来后及时挂网喷锚,防止桩间土流失;2、加强挂网固定及搭接质量,喷锚过程严禁人员站在正前方,严禁与挖机交叉作业;3、对喷锚面进行抹灰处理;5土方运输机械伤害交通事故1、夜间土方运输必须安排专人指挥,穿放光背心;2、夜间设置足够的照明;3、扬尘防止工作落实到位,动火必须湿法作业,车辆进站进行冲洗;二、一般安全要求及控制措施1、施工人员必须按安全技术交底要求进行挖掘作业。
2、土方开挖前必须做好降(排)水,防止地表水,施工用水和生活废水侵入施工场地或冲刷边坡。
3、挖土应从上而下逐层挖掘,土方开挖应遵循“开槽支撑,先撑后挖,分层挖掘,严禁掏(超)挖”的原则;4、坑(槽)沟必须设置人员上下通道或爬梯,严禁在坑壁上掏坑攀登上下。
5、土方深度超过2m时,周边必须设两道防护栏杆;危险处夜间设红色警示灯。
6、配合机械挖土、清底、平地修坡等作业时,不得在机械回转半径以内作业。
7、作业时要随时注意检查边坡变化,发现有裂纹或部分塌方,必须采取果断措施,将人员撤离,排除隐患,确保安全。
8、坑(槽)沟边1m以内严禁堆土、料;不准停放机械。
钢结构(深基坑开挖)工程安全技术交底1. 项目概述本文档旨在向相关工作人员交底钢结构(深基坑开挖)工程的安全技术要点,确保施工过程中的安全性和可靠性。
2. 施工准备在进行钢结构(深基坑开挖)工程之前,必须进行充分的施工准备工作。
准备工作内容如下:- 地勘和地质调查:通过对施工地进行地质勘测,了解地质情况,评估工程风险。
- 工程设计:根据地质调查结果,制定合理的施工方案和钢结构设计。
- 设备调试和保养:确保施工所需的设备及机械设施处于良好状态,进行必要的检修和维护工作。
- 施工人员培训和安全交底:培训施工人员,确保他们理解并遵守施工安全规范。
3. 施工过程中的安全要点在施工过程中,需注意以下安全要点:- 基坑开挖:在进行基坑开挖前,必须进行周边结构的支护工作,确保施工安全。
- 钢结构搭设:钢结构搭设过程中,要确保各个连接点牢固可靠,必要时进行补强和固定。
- 安全防护设施:设置必要的安全防护设施,如安全网、护栏和防滑措施,保障施工人员的人身安全。
- 施工现场管理:对施工现场进行严格的管理,保持清洁有序,避免杂乱和安全隐患。
4. 紧急应变措施在施工过程中,需做好紧急应变措施的准备,以防止意外事件的发生。
- 事故报警:如出现事故,必须及时报警并通知相关负责人。
- 伤员救治:如有人员受伤,要及时进行紧急救治,并通知医疗机构提供进一步的救治措施。
- 施工现场撤离:如遇火灾、瓦斯泄漏等危险情况,应迅速组织施工人员有序撤离工地。
5. 施工结束和验收完成钢结构(深基坑开挖)工程后,需进行验收工作。
- 工程质量检查:对钢结构工程进行质量检查,确保达到设计要求和安全标准。
- 安全交底和总结:对施工过程中的安全问题进行总结,提出改进建议,并向相关人员做好安全交底工作。
6. 安全责任与监督在施工过程中,各个相关单位和人员都有安全责任和监督义务。
必须建立健全的安全管理机制,并定期进行安全检查和评估,确保施工安全的持续性和稳定性。
深基坑土方开挖安全技术交底一、前言深基坑土方开挖是建筑工程中不可或缺的一项工作,然而由于其涉及到的风险较大,施工过程中安全问题必须高度重视。
为确保施工安全,本文将就深基坑土方开挖的安全技术进行交底,以确保施工人员具备必要的安全意识和操作技能。
二、施工前的准备工作1. 安全评估:在土方开挖工程施工前,必须进行全面的安全评估,包括对地质条件、周边环境和工程特点的认真分析,以确定施工中可能出现的风险点和处理办法。
2. 施工方案:根据安全评估的结果,制定合理的施工方案,并在方案中明确土方开挖的工艺流程、所需设备和材料等要求。
三、施工中的安全措施1. 安全标志:在施工现场周边、开挖区域及附近的可视范围内设置明确的安全标志,以提醒工作人员和过往人员注意施工区域的危险性。
2. 打桩支护:根据土层情况和施工方案的要求,及时进行打桩支护,确保开挖过程中的侧方稳定性。
3. 掘进监测:利用先进的监测设备对土壤位移、地下水位等进行实时监测,并建立监测记录,及时发现并处理异常情况。
4. 排水处理:在进行土方开挖的同时,必须对开挖区域进行有效的排水处理,确保工地排水通畅,避免因积水造成的安全隐患。
5. 通风防尘:开挖过程中会产生大量扬尘和有害气体,为保护施工人员的身体健康,必须进行有效的通风和防尘处理。
四、施工后的安全控制1. 安全巡视:对已开挖区域进行定期巡视,检查作业面的稳定性和周围环境的安全情况,及时发现并处理问题。
2. 填充处理:在土方开挖完成后,根据施工方案的要求,及时进行填充处理,以恢复施工前的地表状况,并提高土方开挖后的地基稳定性。
3. 施工记录:对每一次开挖工序和验收结果进行详细记录,包括开挖深度、土方质量等,以供后期工作参考和施工质量评估。
五、应急处理措施1. 紧急撤离:如发生地质灾害或其他突发情况,及时启动应急预案,组织工作人员安全撤离,并通知相关部门进行救援。
2. 现场救护:在施工现场配备专业救护人员和急救设备,在发生意外事故时能够及时进行救治。
铁路(深基坑开挖)工程安全技术交底1. 项目概述深基坑开挖工程是指在铁路基础设施建设中,通过开挖深处的土层来达到为工程建设提供稳定基础的目的。
本文档旨在对铁路深基坑开挖工程的安全技术进行交底。
2. 安全技术要求铁路深基坑开挖工程涉及到复杂的土壤力学和地下水力学问题,因此在工程施工中必须严格遵守以下安全技术要求:- 在施工前进行充分的工程勘察和技术分析,确保对地下情况的准确了解。
- 使用合适的开挖技术和施工设备,确保开挖过程的稳定和安全。
- 采取有效的地下水处理措施,确保工程施工过程中不受地下水位影响。
- 根据工程实际情况灵活调整施工方案,确保开挖过程的安全和顺利进行。
- 建立完善的风险评估和应急措施,确保在发生意外情况时能够及时应对。
3. 施工人员培训为确保深基坑开挖工程的安全施工,必须对施工人员进行专业培训和交底,使其具备以下技能和知识:- 对土壤力学和地下水力学有一定的了解,能够准确判断地下土层和水位情况。
- 掌握基坑开挖的相关技术和操作方法,能够熟练使用施工设备和工具。
- 具备应急处理和安全防范的能力,能够在紧急情况下有效应对。
4. 监督和检查在深基坑开挖工程施工过程中,需要进行定期的监督和检查,以确保施工安全和质量:- 设立专门的监督人员,对施工现场进行全面监管。
- 定期检查施工设备和工具的运行状况,确保其正常工作。
- 针对施工过程中出现的问题和隐患,及时采取纠正措施。
- 对施工人员进行定期的安全培训和考核,提高他们的安全意识和技能水平。
5. 安全保障措施为保证深基坑开挖工程的安全施工,需要采取以下保障措施:- 设立施工安全管理组织,负责制定和执行安全管理制度。
- 配备足够的施工设备和工具,确保施工过程中的安全操作。
- 建立健全的安全监测和预警系统,对施工现场和周边环境进行定期监测。
- 加强施工现场的安全宣传和教育,增强相关人员的安全意识和责任感。
以上是对铁路深基坑开挖工程安全技术的交底内容,希望全体施工人员能够严格遵守相关要求,确保施工过程的安全和顺利进行。
