外墙岩棉保温施工技术交底外墙保温技术在建筑工程中具有非常重要的作用,能够有效地提高建筑的保温、隔音和耐火性能。
而岩棉保温材料是当前较为先进的外墙保温材料之一。
因其具有良好的隔热性能、吸音性能和防火性能等优点,成为广泛使用的外墙保温材料。
本文将就岩棉保温材料的施工技术进行交底。
一、材料准备在进行岩棉保温材料的施工之前,需要准备相关的材料和设备,主要包括:•岩棉板:材质为岩石棉短纤维,厚度一般为50mm、80mm、100mm等,尺寸为1200mm * 600mm。
•接口剂:用于粘贴岩棉板和粘贴网格布的胶水。
•玻纤网格布:用于加固岩棉板之间的空隙和裂缝,防止墙体开裂。
•防护网:用于进行护面,防止墙面受损或外力破坏。
•混凝土准备刀:用于切割岩棉板,使其更加贴合墙体。
二、施工前准备岩棉保温材料的施工需要进行施工前准备工作,主要包括以下几个方面:2.1 墙体检查在进行岩棉保温材料的施工之前,需要对墙体进行详细的检查,包括墙面平整度、墙体的垂直度以及墙体的承重能力等方面,以保障后续工作进行的安全和保障施工的质量。
2.2 清理工作施工过程中需要对墙体进行清理,需清除墙体表面的尘埃、污垢等杂物,确保墙体表面干净洁净。
2.3 声音处理在进行施工前,需要对周边环境和邻近住户进行沟通,尤其对于悬挂式岩棉板的施工,需要进行充分的防噪处理,以保证周边住户的生活安宁。
三、施工步骤岩棉保温材料的施工分为以下几个步骤:3.1 喷接界面剂在进行岩棉板粘贴之前,需要先将接口剂喷涂在墙体表面上,铺满地面,并均匀刮平。
3.2 粘贴岩棉板将处理过的岩棉板贴在喷涂了接口剂的墙体表面上,根据需求进行裁剪,尽可能地贴满,可以采用靠半间距固定的方法,即固定前后两块,对剩余的进行切割贴上。
3.3 加固网格布在岩棉板上喷涂接口剂,将纤维网格布覆盖在岩棉板表面上,将网格与墙体表面相贴合,使用平刮子将其敲平,注意纤维网格布的边角处要做处理。
3.4 粘贴岩棉板对于宽度较大的岩棉板,需要采用“拼缝法”粘贴上。
一、交底目的为确保保温岩棉施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特制定本安全技术交底。
二、交底内容1. 工程概况(1)工程名称:____________________(2)工程地点:____________________(3)工程规模:____________________2. 施工准备(1)人员准备:所有参与保温岩棉施工的人员必须经过专业培训,掌握相关安全操作规程。
(2)材料准备:保温岩棉、胶粘剂、抹面胶浆、耐碱网格布、锚栓等材料必须符合国家相关标准,并经检验合格。
(3)机具准备:切割机、搅拌机、冲击钻、螺丝刀、靠尺、塞尺、垂直仪、墨斗、钢尺、方尺、探针等。
3. 施工工艺及要求(1)基层处理:基层表面应清洁、无油污、蜡、脱模剂、涂料、风化物、污垢、霜、泥土等,表面平整度允许偏差4mm。
(2)界面剂喷刷:在岩棉板双面及板侧面喷刷界面剂,确保粘结牢固。
(3)岩棉板粘贴:根据建筑立面设计和外保温技术要求,在墙面弹出控制线,用胶粘剂粘贴岩棉板,确保粘贴平整。
(4)抹面及网格布压入:抹第一道抹面胶浆,压入耐碱网格布,锚栓锚固抹面胶浆复合耐碱玻纤网层。
(5)第二道抹面胶浆及网格布压入:抹第二道抹面胶浆,并压入耐碱网格布。
(6)第三道抹面胶浆:薄抹第三道抹面胶浆。
4. 安全注意事项(1)施工环境温度不得低于5℃,不得高于40℃。
(2)雨雪天气不得施工,雨后24小时或施工后24小时会下雨不易施工。
(3)门窗需用美纹纸进行保护处理。
(4)施工人员必须佩戴安全帽、防尘口罩、手套等防护用品。
(5)高空作业人员必须佩戴安全带,并设置安全防护措施。
(6)切割机、搅拌机等设备必须接地,防止漏电。
(7)施工过程中,注意防止火灾事故的发生,严禁吸烟。
(8)施工完毕后,及时清理现场,确保施工安全。
三、交底时间____________________年________________月________________日四、交底人____________________五、接受交底人____________________六、备注本安全技术交底由施工单位负责组织实施,并对施工过程进行监督,确保施工安全。
外墙岩棉保温施工技术交底一、施工准备在开始施工之前,需要进行以下准备工作:1. 确定施工现场:根据施工图纸和设计要求,确定施工现场,并清理好现场。
2. 材料准备:准备好需要使用的岩棉板材、胶粘剂、固定件等施工材料,并进行质量检查。
3. 设备准备:准备好电动切割机、电钻、固定枪等施工所需设备,并检查设备的工作状态。
二、施工步骤1. 基层处理:确保外墙基层平整、牢固、无起砂等问题,如果有问题需要进行修补。
2. 安装固定件:根据设计要求,在基层上预先安装合适的固定件,并确保固定件的水平度。
3. 岩棉板材切割:根据施工图纸的尺寸要求,使用电动切割机将岩棉板材按需求进行切割。
4. 岩棉板材固定:将切割好的岩棉板材按照预先安装的固定件位置进行固定,采用固定枪进行固定。
5. 接缝处理:在岩棉板材的接缝处,使用岩棉胶进行密封处理,确保接缝处不会出现漏风、漏水等问题。
6. 罩面处理:对已固定好的岩棉板材表面进行罩面处理,使用专用的聚合物水泥砂浆进行涂抹,增加外墙保温系统的耐久性。
7. 后续处理:在罩面处理完成后,对整个施工区域进行清理,确保现场整洁。
三、施工注意事项在进行外墙岩棉保温施工时,需要注意以下事项:1. 安全第一:在施工过程中,要严格遵守安全操作规程,佩戴好安全防护装备,并保持工作现场的整洁和无障碍。
2. 材料质量:选用质量可靠的岩棉板材和固定件,确保施工质量和外墙保温的效果。
3. 尺寸精确:按照施工图纸和设计要求,进行准确的尺寸测量和岩棉板材的切割,确保施工质量。
4. 接缝处理:接缝处的处理要严密,使用专用的岩棉胶进行密封,确保接缝处不会出现问题。
5. 罩面涂抹:在进行罩面处理时,要注意涂抹的均匀性和整体的美观性。
6. 施工速度:在岩棉板材固定后的接缝处理和罩面涂抹要及时进行,避免材料因长时间的暴露而受到损失。
通过以上施工步骤和注意事项,可以确保外墙岩棉保温施工的质量和效果。
在施工过程中,需严格按照相关规范和标准进行操作,并及时进行施工质量的检查和控制,以保障外墙保温系统的长期使用效果。
外墙岩棉保温施工技术交底外墙岩棉保温施工技术交底一、工程概况本工程为外墙岩棉保温系统工程,位于市中心繁华地段,建筑面积为5000平方米,建筑高度为100米。
该工程包括外墙保温层、防水层、装饰面层等多个部分,其中外墙保温层采用岩棉保温材料。
本工程的建设周期为6个月,投资总额为300万元。
二、施工流程外墙岩棉保温施工流程如下:1、清理外墙表面,去除油污、灰尘等杂质,保证墙面干燥、平整。
2、安装固定件,固定件应设置在墙面的角落和边缘处,固定件的间距应控制在600mm左右。
3、铺设岩棉保温材料,岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实。
4、安装防水层,防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。
5、安装装饰面层,装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。
三、技术要点外墙岩棉保温施工技术要点如下:1、岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实,不得有间隙。
2、固定件应选择合适的规格和间距,固定件的间距应控制在600mm 左右。
3、防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。
4、装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。
四、安全要求外墙岩棉保温施工安全要求如下:1、施工人员应佩戴安全帽、安全带等防护用品,确保人身安全。
2、施工现场应设置安全警示标志,防止无关人员进入施工现场。
3、高空作业时应搭设脚手架或使用吊篮等设备,确保作业安全。
4、电气设备应安装漏电保护装置,防止漏电事故发生。
五、质量要求外墙岩棉保温施工质量要求如下:1、岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实,不得有间隙。
2、固定件应选择合适的规格和间距,固定件的间距应控制在600mm 左右。
3、防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。
4、装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。
引言:岩棉板施工技术交底是指在岩棉板施工过程中,对施工工艺、材料选择、施工要求等内容进行全面阐述和交底的过程。
岩棉板作为一种常用的建筑保温材料,具有良好的隔热、隔音和防火性能,广泛应用于建筑各个部位。
因此,对岩棉板的施工技术进行详细的交底,能够确保施工质量和效果。
本文将从岩棉板施工工艺、材料选择、施工要求等方面展开讨论,以期帮助读者全面了解岩棉板施工技术交底的重要性和具体实施方法。
一、施工工艺1.1岩棉板的安装准备1.2基层处理1.3岩棉板的切割和预留1.4岩棉板的固定和烟道处理1.5密封处理二、材料选择2.1岩棉板的选购要点2.2喷涂胶黏剂的选择2.3鉴别封闭材料的质量2.4密封材料的选用2.5辅助材料的选择三、施工要求3.1岩棉板施工现场要求3.2施工时的安全措施3.3施工人员的技术要求3.4施工质量要求3.5施工进度控制要求四、施工注意事项4.1确保施工环境的干燥与洁净4.2保证岩棉板的平整度和垂直度4.3安全用电和用气4.4施工过程中防火措施4.5施工完成后的验收和整理五、常见问题及解决方法5.1岩棉板漏风、漏水问题的解决5.2岩棉板施工中的常见质量问题及处理方法5.3岩棉板施工过程中的安全问题与应对措施5.4岩棉板施工时常见困难及解决方法5.5岩棉板施工后的维护与保养总结:岩棉板施工技术交底对于确保岩棉板施工质量和效果至关重要。
本文详细介绍了岩棉板施工工艺、材料选择、施工要求等方面的内容,并提供了施工注意事项和常见问题的解决方法。
通过遵循正确的施工工艺和要求,选择合适的材料,并严格控制施工过程中的质量和安全,可以保证岩棉板施工的顺利进行和施工效果的达到。
希望本文对读者了解岩棉板施工技术交底有所帮助,并能在实践中得到应用。
外墙岩棉保温技术交底一、工程概况本工程为_____建筑,位于_____,总建筑面积为_____平方米。
外墙保温采用岩棉保温系统,以提高建筑物的保温性能,降低能源消耗,提高居住舒适度。
二、施工准备1、材料准备岩棉板:规格为_____,容重不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。
胶粘剂:采用专用胶粘剂,与岩棉板和基层墙体具有良好的粘结性能。
抹面胶浆:采用抗裂抹面胶浆,具有良好的柔韧性和抗裂性能。
耐碱玻纤网格布:单位面积质量不小于_____g/m²,断裂强力经向不小于_____N/50mm,纬向不小于_____N/50mm。
锚固件:采用塑料膨胀锚栓,有效锚固深度不小于_____mm,单个锚栓抗拉承载力不小于_____kN。
2、工具准备电动搅拌器、抹子、靠尺、阴阳角抿子、砂纸、壁纸刀、冲击钻等。
3、作业条件基层墙体应平整、坚实、干燥,无油污、脱模剂等妨碍粘结的附着物。
外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求和施工规范的规定。
伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出保温层的厚度。
三、施工工艺流程1、基层处理清理基层墙体表面的浮灰、油污、脱模剂等杂物,对凸起、空鼓和疏松部位进行剔除和找平。
基层墙体的平整度偏差不应大于 4mm,当偏差超过 4mm 时,应采用 1:3 水泥砂浆进行找平。
2、弹控制线根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
在建筑外墙大角(阳角、阴角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。
3、配制胶粘剂将胶粘剂按照产品说明书的要求进行配制,用电动搅拌器搅拌均匀,静置 5min 后再次搅拌均匀即可使用。
胶粘剂应随用随配,配制好的胶粘剂应在 2h 内用完。
4、粘贴岩棉板采用条粘法或点框法在岩棉板背面涂抹胶粘剂,涂抹面积不应小于岩棉板面积的 50%。

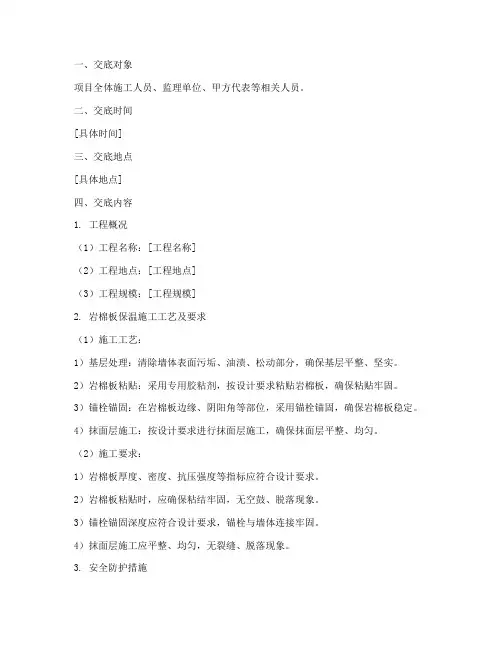

一、交底对象项目全体施工人员、监理单位、甲方代表等相关人员。
二、交底时间[具体时间]三、交底地点[具体地点]四、交底内容1. 工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模]2. 岩棉板保温施工工艺及要求(1)施工工艺:1)基层处理:清除墙体表面污垢、油渍、松动部分,确保基层平整、坚实。
2)岩棉板粘贴:采用专用胶粘剂,按设计要求粘贴岩棉板,确保粘贴牢固。
3)锚栓锚固:在岩棉板边缘、阴阳角等部位,采用锚栓锚固,确保岩棉板稳定。
4)抹面层施工:按设计要求进行抹面层施工,确保抹面层平整、均匀。
(2)施工要求:1)岩棉板厚度、密度、抗压强度等指标应符合设计要求。
2)岩棉板粘贴时,应确保粘结牢固,无空鼓、脱落现象。
3)锚栓锚固深度应符合设计要求,锚栓与墙体连接牢固。
4)抹面层施工应平整、均匀,无裂缝、脱落现象。
3. 安全防护措施(1)施工人员应穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
(2)施工过程中,应确保施工现场安全,禁止酒后作业、疲劳作业。
(3)高空作业时,应系好安全带,防止坠落。
(4)施工过程中,应注意防火、防爆,禁止使用明火。
(5)施工现场应设置安全警示标志,提醒施工人员注意安全。
4. 环境保护措施(1)施工过程中,应减少扬尘、噪音等污染。
(2)施工垃圾应及时清理,避免污染环境。
(3)施工结束后,应对施工现场进行清洁,恢复原状。
五、注意事项1. 施工前,应熟悉施工图纸和施工规范,了解工程概况和施工要求。
2. 施工过程中,应严格按照施工工艺和施工要求进行操作。
3. 施工过程中,应密切注意安全防护措施,确保施工安全。
4. 施工过程中,应关注环境保护措施,减少对环境的影响。
六、交底人[交底人姓名]七、记录人[记录人姓名][日期]。
岩棉板外保温技术交底交底内容具体工序:1)基层检查及处理2)粘贴岩棉板3)防护层施工(在防护砂浆内埋置玻璃纤维网格布)4)安装盘形锚钉5)竣工验收1.一般性要求1)施工期间,施工环境、基层墙体及所有使用的材料的温度不应低于+5℃。
2)不应在大风环境中或夏天温度高于+35℃的阳光直射的墙面上施工,以避免材料在施工过程中“结皮”而影响施工质量。
3)应避免尚未硬化的材料受到相对恶劣的气候条件的直接作用,特别是避免雨水的冲刷。
必要时应对新施工的墙面加以保护。
4)材料必须使用体系的专用配套材料,因为这关系到体系的材料相容性及体系的质量保证。
2.基层墙体的检查与处理1)墙体应具有足够的强度,特别对外岩棉施工墙体基面平整度、垂直度的要求(详见表1),在施工中交叉使用外落地脚手架,并对工程楼号外墙基面垂直度、平整度进行放线测量,放线部位为:外墙大角(阳角、阴角)。
对于未达到要求的墙面,及时通知土建方进行剃凿或修补,达标后再进行下道工序施工。
表12)测量每层窗口能否水平交圈,及时通知土建方进行剃凿或修补,达标后再进行下道工序施工。
3)测量阳台内侧墙面垂直度和平整度,不符合标准(表1)的及时通知土建方进行剃凿或修补,达标后再进行下道工序施工。
4)墙面的附属构件、管道、支架、护栏、企业标志牌、彩灯架、空调套管等用的支架也必须预先安装完毕。
5)水平构件(挑檐、窗台板、女儿墙盖顶板)均须挑出墙面净距15cm以上,保证外保温所需的施工厚度。
并做必要的滴水处理。
铁构件,还需作防锈处理。
3.粘贴岩棉板在粘贴岩棉板之前应先弹出水平线,从上到下所有边角拉上竖线保证垂直,然后再拉上水平线,岩棉板每层都要垂直的竖线上拉水平线这样才能保证粘贴的岩棉板垂直平整1)选用建筑粘胶,按重量比为5∶1(干粉∶水)的比例加水充分搅拌均匀即可使用(机械搅拌),墙面平整度达标的情况下理论用量建筑粘胶为2)视基面平整度不同,岩棉板可以整面粘贴(条粘法,平整度≤5mm/2m)时采用)或以点边粘贴的方法(5mm<平整度≤10mm/2m时采用)涂抹粘结胶浆(详见附图1)。
岩棉板保温施工技术交底岩棉板保温施工技术交底干挂铝板岩棉外保温工程技术交底:交底内容:外墙岩棉保温工程本技术交底针对外墙岩棉保温工程施工进行的专项技术交底。

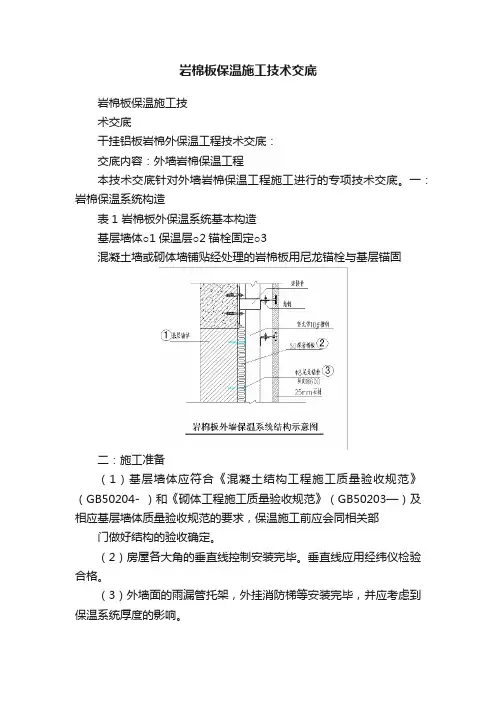

一:岩棉保温系统构造表1 岩棉板外保温系统基本构造基层墙体○1保温层○2锚栓固定○3混凝土墙或砌体墙铺贴经处理的岩棉板用尼龙锚栓与基层锚固二:施工准备(1)基层墙体应符合《混凝土结构工程施工质量验收规范》(GB50204- )和《砌体工程施工质量验收规范》(GB50203—)及相应基层墙体质量验收规范的要求,保温施工前应会同相关部门做好结构的验收确定。
(2)房屋各大角的垂直线控制安装完毕。
垂直线应用经纬仪检验合格。
(3)外墙面的雨漏管托架,外挂消防梯等安装完毕,并应考虑到保温系统厚度的影响。
(4)外窗的辅窗安装完毕。
(5)墙面脚手架孔,穿墙孔及墙面缺损处用相应材料修整好。
(6)混凝土梁或墙面的钢筋头和凸起物清除完毕。
(7)根据工程量、施工部位和工期要求制定施工方案,要样板先行,经过样板确定定额损耗,保温施工前施工负责人应熟悉图纸。
(8)外保温工程施工前,外墙龙骨架应须经过验收,焊部、防锈应符合设计要求和质量要求,门窗框或辅框应安装完毕。
伸出墙面的雨水管卡,各种进户管线和其它设备的予埋件、连接件应安装完毕,并按外保温系统厚度留出间隙。
卡件、支架与保温相接处应用玻璃棉填平,做到无缝隙、无渗漏。
三:基层界面处理(1)墙面应清理干净,清洗油污、清扫灰尘等。
墙面松动、风化部分应剔除干净。
墙表面凸起物大于10㎜时应剔除。
(2)堵脚手架眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,然后用水泥砂浆补齐砌严。
四:岩棉板的安装(钻孔安装尼龙锚栓)施工机具1、确定岩棉板定位线,铺贴岩棉板,根据施工图在锚栓安装部位钻孔,将尼龙锚栓和螺丝钉同时敲入压紧岩棉板,每平方米墙面上至少设置5个锚固件,且每块岩棉板不少于2个锚固件。
2、岩棉板的排板要求:按标准整张幅面(规格:1200X600)进行自下而上沿水平方向横向按1/2板长交错铺贴。
一施工准备:1.材料要求:1.1、105mm及80mm厚金属岩棉板及配套锚固钉2、主要机具:塔吊、卷尺、锤子、电锯、电刨、水平尺等。
3、作业条件:3.1、外墙柱钢筋绑扎完毕,放置外墙保温。
3.2、梁钢筋绑扎完毕,放置梁部位保温。
二施工工艺:1、金属岩棉板施工: 1.1、工艺流程:金属岩棉板进场→外墙体柱钢筋绑扎完→安装金属岩棉板→安装锚固钉→安装模板→绑扎梁钢筋→安装梁部金属岩棉板→安装飘窗板下部岩棉板→板钢筋绑扎1.2、操作工艺:1.2.1、施工准备:1.2.1.1、岩棉板进场后根据厚度规格尺寸进行摆放。
1.2.1.2、熟悉图纸。
1.2.1.3、外墙钢筋绑扎完毕。
1.2.2、模板安装工艺:1.2.2.1、外墙各阳角、阴角及其他必要处应挂基准线,并在每个楼首层的适当位置弹出水平线,以控制岩棉板的垂直度及水平度。
1.2.2.2、施工时根据建筑物外形和结构特点,进行排版,选择合适的拼接块,应尽量减少拼接,并控制尺寸,避免过大或过小,保证施工高效便捷。
1.2.2.3、安装顺序:先边侧,后中间,先大面后小面。
保证横向、竖向拼缝及阴阳角搭接处平整严密。
1.2.2.4、排版错缝,阴阳角处每层岩棉板应相错互锁,竖缝应逐行错缝,且错缝不小于200mm。
1.2.2.5、安装锚固:安装固定原则:确认排版正确无误后,采用配套专用锚杆通过塑料垫盘锚入钢筋混凝土墙。
三、质量要求:1、岩棉板切割用电锯,严禁手锯和斧子切割。
2、岩棉板拼缝严密,保证平整严密。
3、选择合适的拼接块。
4、排版错缝,阴阳角相错互锁。
5、安装锚固钉按要求施工。
四、成品保护:1、加强成品保护教育,提高施工人员的成品保护意识,贯彻成品保护条例施工中各专业工种紧密配合,合理安排工序,严禁颠倒工序作业。
2、对已经施工完的保温墙体,不得随意开凿孔洞。
不得在金属网岩棉板上放置易燃及溶剂型化学物品,不得在上面加工作业电气焊,应防止重物撞击墙体,如拆除脚手架严禁将窗洞口作为脚手架支点或固定点使用,防止脚手架砸碰损坏。
岩棉板保温技术交底披露内容:一、施工准备1.1 机器准备(1)主要机具水桶,剪刀,铲刀,手提式搅拌器,手推车,塑料桶,垂直运输设备,铁锹,铲刀,脚手架或吊篮、锯齿型批刀,平口批刀,美工刀,铝合金刮尺,扫帚,滚筒,冲击钻,螺丝刀,切割机等,靠尺,塞尺,垂直仪,墨斗,钢尺,方尺,探针等。
1.2 门店储备40、55厚岩棉板、塑料膨胀钉、无机轻质保温砂浆(玻化微珠)、抗裂砂浆、耐碱网格布。
1.3 操作条件(1)外墙无起壳空鼓现象,并经有关部门验收合格。
(2)岩棉板、保温砂浆等外保温材料的合格证齐全,并通过复验。
(3)施工环境温度不得低于5 ℃,不得高于40 ℃。
(4)雨雪天气不能施工(雨后24小时或施工后24一小时后会下雨,所以很难施工)。
(5)检查所用材料是否符合设计要求,施工机具是否满足使用要求,脚手架是否安全可靠等。
二、工艺流程:工艺流程:基层处理配置胶粘剂粘贴岩棉板安装固定件无机轻质保温砂浆(玻化微珠)耐碱网格布抗裂砂浆保温系统验收三、施工方法1、基层墙体处理在主体施工期间,清理留在墙上的钢筋头、废模板;清扫墙面的浮灰,清洗油污;凸出墙面的沙浆、砖、混凝土等清除干净,穿墙孔洞应用膨胀细石砼予以封闭。
2、粘结砂浆将粘结砂浆倒入容器中,按配合比进行搅拌,搅拌时间不少于5min,搅拌必须充分、均匀、稠度适中。
3、粘合剂3.1在岩棉板表面上用点框结合法涂抹粘合剂;3.2为了杜绝产生冷热桥,岩棉板的侧边不得涂抹粘合剂,沾到侧边的砂浆应立即刮除。
做到无碰到灰。
4、粘贴岩棉板4.1涂有粘结砂浆的岩棉板从柱基开始,或从每个节点的部位开始自下而上,岩棉板长边沿水平方向铺设粘贴;4.2垂直接缝应逐行交错1/2板长或≥200mm;4.3墙角两侧的岩棉板应交错搭接,并保证墙角垂直度;4.4第一次施工时应在门窗洞口每侧切开200mm,等所有的安装工序结束后进行二次施工,用于二次施工的门窗等洞口的四角应用整块岩棉板切割成型,不得拼接,岩棉板的接缝距洞口四角距离应大于200mm,洞口四边的其它岩棉板宽度也应不小于200mm。
岩棉保温安全技术交底
岩棉保温属于一种常用的建筑保温材料,具有很好的保温隔热效果。
在进行岩棉保温工作时,需要严格遵守相关安全技术规范,以下是岩棉保温安全技术交底的内容:
1. 安全意识:保证施工人员具备良好的安全意识,认识到岩棉保温施工工作存在的危险性和风险,严禁违章操作。
2. 岩棉材料选用:选择符合国家标准的优质岩棉材料,确保其质量合格,避免使用伪劣产品。
3. 个人防护措施:施工人员必须正确佩戴个人防护用品,如安全帽、防护眼镜、口罩、手套和防护鞋等。
4. 设备检查:施工前应对使用的工具和设备进行检查,确保其完好无损,可正常使用。
5. 施工现场清理:施工过程中及时清理现场,避免材料积堆,确保施工道路畅通,防止滑倒和摔伤事故的发生。
6. 施工高度控制:对于高空作业,必须设置防护措施,如安全网、安全带等,确保施工人员的人身安全。
7. 火源禁止:施工现场严禁使用明火和电焊等火源,避免引发火灾事故。
8. 预防电击:保证施工现场的电气设备正常运行,避免电气事
故的发生。
9. 防止呼吸危害:施工过程中应佩戴防尘口罩,避免吸入岩棉颗粒,以防止呼吸道疾病。
10. 团队协作:施工人员之间要加强沟通协作,密切关注施工
情况,及时发现并解决安全隐患。
以上内容是岩棉保温安全技术交底的基本要点,为了确保施工人员的人身安全和施工质量,必须严格执行并加以监督。
同时,持续进行安全培训和宣传,提高施工人员的安全意识和技术水平,才能有效预防和减少安全事故的发生。
一、工程概况1. 工程名称:[具体工程名称]2. 工程地点:[具体工程地点]3. 施工单位:[具体施工单位]4. 设计单位:[具体设计单位]5. 监理单位:[具体监理单位]二、施工准备1. 材料准备:- 岩棉板:按照设计要求选择厚度、密度和等级的岩棉板。
- 胶粘剂:选择符合国家标准、性能稳定、环保型胶粘剂。
- 网格布:耐碱网格布,规格和厚度应符合设计要求。
- 锚固件:塑料膨胀钉,规格和数量应符合设计要求。
- 找平层材料:水泥砂浆或其他找平材料。
2. 机具准备:- 刮刀、锯齿型批刀、平口批刀、美工刀、铝合金刮尺、扫帚、滚筒、冲击钻、螺丝刀、切割机等。
- 测量工具:靠尺、塞尺、垂直仪、墨斗、钢尺、方尺、探针等。
3. 作业条件:- 外墙体无起壳、空鼓现象,并经有关部门验收合格。
- 岩棉板、胶粘剂等外保温材料产品合格证齐全并经复试合格。
- 施工环境温度不得低于5℃,不得高于40℃。
- 雨雪天气不能施工(雨后24小时或施工后24小时会下雨不易施工)。
- 门窗需用美纹纸进行保护处理。
- 检查所用材料是否符合设计要求,施工机具和工具是否符合使用要求,脚手架或吊篮是否安全可靠,施工人员是否经过专业培训。
三、施工工艺1. 基层处理:- 基层表面应清洁、无油污、蜡、脱模剂、涂料、风化物、污垢、霜、泥土等其他妨碍粘结的材料。
- 基层应坚实平整,表面平整度允许偏差4mm。
局部凸起、空鼓、疏松和有妨碍粘结的污染物应剔除。
2. 岩棉板粘贴:- 基层墙体处理完成后,根据建筑立面设计和外保温技术要求,在墙面弹出外门、窗口的水平、垂直控制线以及伸缩缝线、装饰条线、装饰缝线等。
- 在墙面弹出岩棉板分隔线,每个楼层适当位置挂垂直基准线。
- 使用胶粘剂将岩棉板粘贴在墙面上,确保粘贴牢固、平整。
3. 找平层施工:- 在岩棉板粘贴完成后,进行找平层施工,确保墙面平整度符合设计要求。
4. 网格布施工:- 在找平层施工完成后,将耐碱网格布压入找平层中,确保网格布与找平层粘结牢固。
保温岩棉技术交底一、工程概述本次保温岩棉施工应用于_____工程,旨在提高建筑物的保温性能,降低能源消耗,为使用者提供更舒适的室内环境。
施工范围包括_____等区域。
二、材料要求1、保温岩棉板保温岩棉板应符合国家相关标准,其密度、导热系数、燃烧性能等指标应满足设计要求。
外观应平整,无明显缺陷,如裂缝、破损、油污等。
2、粘结剂粘结剂应具有良好的粘结性能,与保温岩棉板和基层墙体相容性好,且符合环保要求。
3、锚固件锚固件应采用不锈钢或经过防腐处理的金属件,其规格、数量和锚固深度应根据设计要求确定。
4、耐碱玻纤网格布耐碱玻纤网格布应具有良好的耐碱性能和抗拉伸性能,其单位面积质量和网孔尺寸应符合设计要求。
三、施工准备1、技术准备施工前,施工人员应熟悉施工图纸和技术交底,明确施工工艺和质量要求。
同时,应进行现场勘察,了解基层墙体的状况,制定合理的施工方案。
2、基层处理基层墙体应平整、坚实、干燥,无油污、脱模剂、空鼓、裂缝等缺陷。
对凸起、空鼓和疏松部位应剔除并找平,对凹进部位应用 1:3 水泥砂浆找平。
基层墙体的平整度和垂直度应符合相关标准要求。
3、材料准备根据施工进度计划,提前组织保温岩棉板、粘结剂、锚固件、耐碱玻纤网格布等材料进场,并进行检验和验收。
材料应分类存放,防雨防潮。
4、施工机具准备准备好电动搅拌器、抹子、靠尺、钢尺、电钻、冲击钻等施工机具,并确保其性能良好。
四、施工工艺1、弹控制线根据建筑立面设计和外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
2、挂基准线在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制保温岩棉板的垂直度和平整度。
3、配制粘结剂将粘结剂按照产品说明书的要求进行配制,用电动搅拌器搅拌均匀,静置 5 分钟后再次搅拌,使其具有适宜的稠度。
4、粘贴保温岩棉板(1)采用点框法粘贴保温岩棉板,在板的周边涂抹粘结剂,宽度50mm,厚度 8-10mm,在板的中间均匀涂抹 8 个直径 100mm 左右的粘结点,粘结点的厚度 8-10mm,粘结面积不小于 50%。
外墙岩棉保温施工技术交底一、施工流程外墙岩棉保温施工是目前常见的保温施工方式之一。
下面将介绍外墙岩棉保温施工的具体流程。
1. 准备工作在施工前,首先需要进行准备工作。
包括制定施工方案、购买施工材料、准备施工工具等。
2. 清洁墙面清洁墙面是保证施工效果的重要环节。
在施工前,需要将墙面上的灰尘、油污等清除干净。
可以使用清洁剂和水来清洁墙面,确保墙面干净整洁。
3. 打底涂料处理在清洁完墙面后,需要进行打底涂料处理。
打底涂料可以提高墙面的附着力,增强保温层和墙面的粘结力。
涂料的选择应根据实际情况来确定,一般可以选择具有防水和抗碱性能的涂料。
4. 安装保温板在打底涂料干燥后,可以开始安装保温板。
保温板可以选择岩棉板,其具有良好的隔热性能和吸音性能。
安装时需要注意保温板的平整度和垂直度,确保安装质量。
5. 粘贴和加固在保温板安装完成后,需要进行粘贴和加固工作。
在保温板表面涂抹专用的粘结剂,并使用扣子或螺栓将保温板固定在墙面上。
确保保温板与墙面之间无空隙。
6. 防护层处理在保温板固定完成后,需要进行防护层的处理。
防护层可以选择涂料、石材等材料。
涂料应选择优质的防水、防霉、耐候性能好的产品,以增加外墙保温系统的使用年限。
7. 表面处理最后一步是进行外墙表面的处理。
可以选择刷涂、贴瓷砖等方式进行表面装饰,使外墙更加美观。
二、施工注意事项1. 施工安全在进行外墙岩棉保温施工时,需要重视施工安全。
施工过程中应严格遵守安全操作规程,佩戴安全帽、手套等个人防护用具。
2. 保温板安装保温板安装过程中,要确保板与板之间、板与墙之间无空隙,保证保温效果。
安装时需要注意保温板的平整度和垂直度。
3. 防护层施工选择优质的防护材料进行涂抹,确保外墙保温系统的使用年限。
严格按照材料说明书的要求进行施工,确保施工质量。
4. 表面装饰在进行外墙表面的处理时,可以选择不同的装饰方式。
要确保装饰层与保温层之间的粘结力,防止装饰层脱落。
5. 施工环境施工时要保证施工环境的整洁、干燥,避免污染保温材料。
保温岩棉施工技术交底保温岩棉这玩意儿,在建筑施工里可是个重要角色。
今天就来跟大家好好唠唠保温岩棉施工的那些事儿。
咱先说说为啥要用保温岩棉。
就说我前段时间去一个刚建成的小区,一进去就感觉不对劲,冬天那屋里冷得跟冰窖似的。
后来一打听,原来是保温没做好。
这可把住户们坑惨了,电费蹭蹭涨,屋里还不暖和。
所以啊,这保温岩棉施工可得认真对待,不然受苦的可就是住在里面的人啦。
那保温岩棉施工前都要准备啥呢?首先,材料得备齐咯。
保温岩棉板要选质量好的,别为了省那几个钱买些次品,到时候出问题就麻烦大了。
还有胶粘剂、锚固件这些小玩意儿,一个都不能少。
施工工具也得准备妥当,像裁纸刀、电钻啥的,都得保证能正常使用。
施工的时候,基层墙面得处理干净。
我就见过一个工地,墙面坑坑洼洼的就开始贴保温岩棉,那能贴牢才怪呢!得把墙面的灰尘、油污啥的都清理掉,有凹凸不平的地方还得抹平,这样保温岩棉才能贴得稳稳当当。
接下来就是粘贴保温岩棉板啦。
胶粘剂可不能随便涂,要均匀、满涂,不然有的地方粘不住,风一吹就掉了。
粘贴的时候从下往上,一块一块地贴,相邻的板子之间要紧密拼接,不能留缝隙。
要是有缝隙,那热量不就从这儿跑出去啦?锚固件的安装也有讲究。
不能随便找个地方就打钉子,得按照规定的间距和位置来。
而且钉子要打进去足够深,不然起不到固定的作用。
还有个细节大家可别忽略,那就是在门窗洞口这些地方,要特别处理好。
要用整块的保温岩棉板切割出合适的形状,不能有拼凑的痕迹,不然看起来不美观不说,还影响保温效果。
施工完成后,也不能拍拍屁股走人。
得检查一遍,看看有没有松动的地方,有没有漏粘的地方。
要是发现问题,赶紧补救。
总之啊,保温岩棉施工这活儿,看着简单,其实处处都得细心。
只要咱们按照规范来,把每个环节都做好,就能让房子暖暖和和的,住的人也舒心。
可别像我之前去的那个小区似的,到时候后悔都来不及。
大家都记住了吧?。
精选文档外墙保温施工一、施工准备(1)主要施工工具电动搅拌机、电钻、两米靠尺、吊线、美工刀或楔形锯、直尺、美工笔、橡皮锤、铁抹子、阳角抹子;阴角抹子、壁纸刀、方尺等。
二、施工工艺流程:基层清理→丈量放线、挂线→安装托架→锚固专用锚固件于基层→洞口粘贴翻包网格布→抹粘结沙浆→粘贴保温板(板两表面及侧面涂刷界面剂)→压入翻包网格布→抹面胶浆压入第一层网格布→胀栓固定岩棉板→抹面抗裂胶浆压入第二层网格布→涂料饰面。
以以下图:.2.1 基层墙体应坚固、平坦,突出物应剔除铲平,垂直度和平坦度在同意误差以内,并保证无空鼓、脱层和裂痕等缺点,凸出过大的部分又非结构性部位尽量剔除平坦。
2.2 依据楼层的高低及墙体部位的不一样合理部署,依据建筑设计及外墙外保温的技术要求,在墙面弹出外门窗的水平、垂直控制线及伸缩缝、装修缝线等。
在建筑的大角(阴角和阳角)及其余必需处挂垂直基准线,每个楼层合适地点挂水平线,以控制岩棉保温板的垂直度和水平度。
布局放线后,基层安装专用的角钢托架,以上部位每三层设一层托架。
.2.3 机械固定件在安装前必定要先做防锈办理后方可安装使用。
固定和安装岩棉板托架,依据施工规范和资料、托架尺寸,用膨胀螺栓将托架固定于基层墙面。
2.4 将岩棉板按托架的地点和尺寸从下向上铺设好。
2.5 粘贴岩棉板(点粘法 +胀栓锚固)岩棉应在施工现场用专用界面剂在岩棉板两表面及侧面均匀涂刷。
界面剂能够采用喷涂、辊涂、刷涂的方式涂覆。
2.6.2 岩棉板的粘贴采纳条粘法,在岩棉板面上抹上已经配置好的粘接沙浆并用专用锯齿抹子均匀涂好后立刻将岩棉板贴在墙面上,粘贴时应柔和、均匀挤压,并随时用托线板检验垂直平坦,每贴完一块板,应实时除去挤出的沙浆。
岩棉板粘贴应分段自下而上沿水平方向横向铺贴,每排板应错缝1/2 板长,局部最小错缝尺寸不得小于200 mm。
当遇有突出墙面的建筑配件时,应用整幅岩棉板套割,其切割边沿应顺直、平坦,不得用零板拼集。
