表C2-1

编 号

工程名称 南宁市轨道交通*号线工程土建*标 交底日期 2016年6月6日

施工单位 **集团有限公司

分项工程名称

交底提要 **站附属工程1、2号风道围护桩技术交底

交底内容

审核人 交底人 接受交底人

工机械的放置平稳及施工现场的文明与安全。 (5) 测量放线

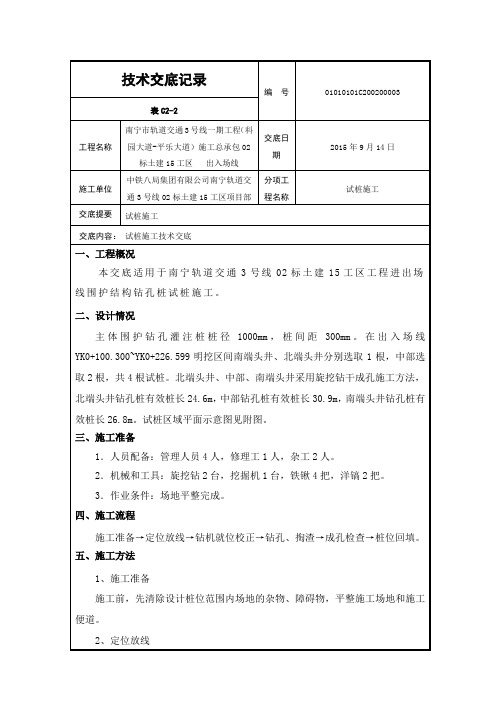

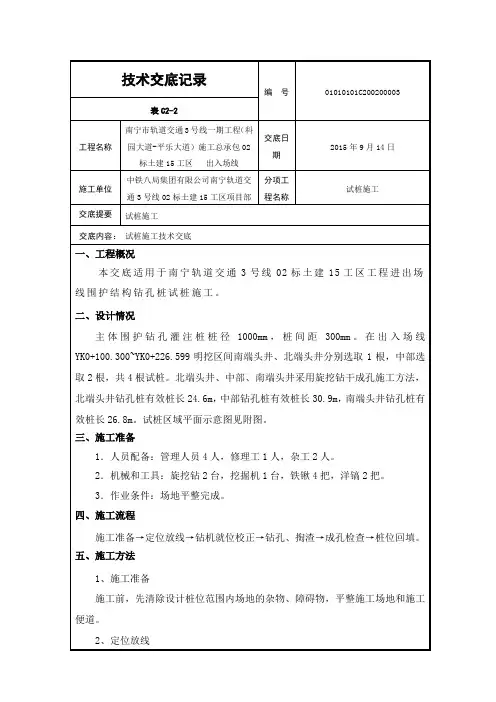

根据甲方提供的测量放线基准点布现场测量控制网并进行复核。利用复核后的导线点、水准点,用全站仪精确定出桩位,分别在纵横方向设置牢固的控制桩。桩位必须反复校核,护筒埋置后,再次进行校核,确认无误后进行拴桩,为钻机就位对中、钢筋骨架找中等后续工作创造便利条件。围护桩定位示意见图

围护桩定位示意图

2、埋设护筒

根据测放的设计桩位准确对中埋置护筒,护筒定位时先对桩位进行复核,作十字栓点控制。根据十字控制桩线挖护筒孔位,吊放入护筒,并确

桩心

木桩

桩位

定位线

表C2-1

编 号

工程名称 南宁市轨道交通*号线工程土建*标 交底日期 2016年6月6日

施工单位 **集团有限公司

分项工程名称

交底提要 **站附属工程1、2号风道围护桩技术交底

交底内容

审核人 交底人 接受交底人

格控制笼顶标高,达到设计标高后固定吊杠。

钢筋笼吊装时在根据钢筋笼的长度确定3个吊点。起吊时采用3点起吊,主钩用滑轮带两个吊点,副钩吊点在主钩吊点下端,3个吊点沿钢筋笼长度均匀分布。吊点部位要加强焊接,确保吊装稳固。吊放时,先吊直、扶稳,保证不弯曲、扭转。对准孔位后,缓慢下沉,避免碰撞孔壁。钢筋笼起吊和吊放如下图所示。

钢筋笼起吊示意图

表C2-1

编 号

工程名称 南宁市轨道交通*号线工程土建*标 交底日期 2016年6月6日

施工单位 **集团有限公司

分项工程名称

交底提要 **站附属工程1、2号风道围护桩技术交底

交底内容

审核人

交底人

接受交底人

钢筋笼吊放示意图

6、导管安装

采用直径250~300mm 导管灌注水下混凝土,导管吊装前进行试拼,作闭水、抗拉试验,保证接口连接紧密,不漏水。

导管接口加密封圈,黄油封口,施工中破损的密封圈及时更换,以避免浇筑过程中泥浆渗入导管。第一次使用前对导管进行闭水打压试验,试水压力0.6~1.0MPa ,不漏水为合格。导管尽量位于桩孔中央,安装后进行导管升降试验,保证不碰撞钢筋骨架。漏斗安放在导管顶端。

导管安装结束后,在灌注水下混凝土前,检查孔底的沉渣厚度。沉渣

护筒

吊车

钢筋笼

桩孔

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
