第一章1、土方工程施工的特点及组织施工的要求有哪些?特点:(1)量大面广;(2)劳动强度大,人力施工效率低、工期长;(3)施工条件复杂,受地质、水文、气侯影响大,不确定因素多。
要求:(1)土体必须有足够的承载力。
(2)断面、标高尺寸准确。
2、什么是土的可松性?可松性系数的意义如何?用途如何?自然状态下的土,经过开挖以后,其体积因松散而增加后虽然回填压实,仍不能恢复到原来的体积,这种性质称为土的可松性土的可松性程度用可松性系数表示。
最初可松性系数KS=V2 /V1最后可松性系数KS’=V3 /V1V1 ——土在自然状态下的体积。
V2 ——土经开挖后松散状态下的体积。
V3 ——土经回填压实后的体积。
意义:土的可松性对土方量得平衡调配,确定运土机具的数量及弃土坑的容积,以及计算填方所需的挖土体积、确定预留回填土的体积和堆积面积等均有很大影响。
3、基坑排水、降水的方法各有那几种?各自的适用范围如何?基坑排水常用明沟和暗沟(盲沟)排水法,原理是通过沟槽降水引入集水井,再用水泵排出。
明沟集水井法可用于基坑排水,也可用于降低水位。
明沟集水井法设备简单、排水方便,费用较低;易用于粗粒土层和渗水量小的黏性土。
当土层为细砂和粉砂时,地下水渗流会带走细粒,易导致边坡坍塌或流砂现象。
当地下水位较高且基底为粘土层时,易引起坑底隆起。
降水:明沟集水井法,井点降水法井点降水法特点效果明显,使土壁稳定、避免流砂、防止隆起、方便施工;可能引起周围地面和建筑物沉降。
4、试述流沙现象产生的原因及其主要防治方法。
原因:处于基坑底部的颗粒,土不仅受到水的浮力,而且受动水压力的作用,有向上举的趋势,当动水压力大于或等于土的浸水密度时,土颗粒处于悬浮状态,并随地下水一起流入基坑,即发生流砂。
土粒被水流带到基坑内。
流砂的防治减小动水压力;减小或平衡动水压力或改变动水压力的方向。
具体措施:抢挖法:及组织分段抢挖,挖到标高后立即铺席并抛大石以平衡动水压力,压住流砂。
第1篇一、土方工程施工1. 土方工程施工主要应解决的问题:土壁稳定、施工排水、流砂防治和填土压实。
2. 影响土方工程施工的参数:土的工程分类、质量密度、含水量、渗透系数、可松性系数。
3. 植筋施工工艺过程:钻孔、清孔、填胶粘剂、植筋、凝胶。
4. 后张法施工工艺过程:浇筑构件的同时留设孔道-穿预应力筋-张拉-锚固-孔道灌浆。
5. 后张法预应力施工,孔道留设的方法有:钢管抽芯法、胶管抽芯法、预埋波纹管法。
6. 砖砌体施工的工艺过程:抄平-放线-摆砖样-立皮数杆-立头角-挂线-砌筑-勾缝。
二、场地平整与基础处理1. 场地平整:场地平整是土方工程施工的第一步,包括场地平整、挖填方、排水、边坡处理等。
2. 基础处理:基础处理包括地基处理、基础施工等,以确保建筑物稳定。
三、地基处理1. 原地面处理:包括临时排水、原地面平整、坑穴处理及碾压、清除表层植被、挖除树根等。
2. 地基加固:地基加固包括换填、压实、注浆、锚杆、搅拌桩、旋喷桩等。
四、结构安装工程1. 旋转法和滑行法:旋转法布置构件应使柱子的帮扎点、柱脚中心和杯口中心三点位于同一起重机半径的圆弧上;滑行法应使绑架点、基础杯口中心两点共弧,在起重半径的圆弧上。
2. 模板及支撑体系:保证结构和构件各部分的形状、尺寸、及相互位置的正确性;具有足够的强度、刚度、稳定性;构造简单装拆方便,能多次周转使用;接缝严密,不得漏浆。
1. 施工缝接续施工:应将施工缝表面清扫干净,清除水泥薄层和松动石子,并浇水湿润,铺一层水泥浆或与混凝土成分相同的水泥砂浆,再继续浇注混凝土。
2. 影响灰浆饱满度的因素:砌筑方法;砂浆的和易性(包括流动性和保水性)。
六、后张法预应力施工1. 孔道留设方法:钢管抽芯法、胶管抽芯法、预埋波纹管法。
2. 留设时应注意:管道不允许漏浆;管道要有足够的强度,保证在砼重力作用下不变形;管道要能按要求传递粘结应力。
通过以上知识点,我们可以更好地了解土木工程施工的各个环节,为实际工程提供理论支持。
1土的工程分类:一类土(松软土)砂土粉土;二类土(普通土)粉质粘土;三类土(坚土)砾石土;四类土(砂砾坚土)2土的可松性:自然状态下的土经开挖后,体积因松散而增加,以后虽经回填压实,仍不能回复原来的体积。
3土的边坡度=h/b=1/(b/h)=1:m,m=b/h为边坡系数4设计标高H。
第一章土方工程1零线:先求出方格中边线两端施工高度有“+”“-”中的零点,将相邻两零点连接起来,即为零线2完整井:水井底部达到不透水层非完整井:水井底部未达到不透水层3流砂:粒径很小,无塑性的土壤,在动水压力推动下,极易失去稳定,而随地下水一起流入坑内称为流砂现象。
产生原因:内因:取决于土壤的性质,当土的孔隙度大,含水量大,粘粒含量少,粉粒多。
渗透系数小,排水性能差等均容易产生流砂现象。
外因:地下水及其产生动水压力的大小(地下水位高,基坑排水造成水位差较大,动水压力大,易发生) 1)当动水压力≥浮水重度,会推动土壤失去稳定,形成流砂2)当基坑位于不透水层内,而不透水层下面为承压蓄水层,坑底不透水层的覆盖厚度的重量小于承压水的顶托力时,基底可能发生管涌冒砂现象4影响填土压实的因素:合理设计填方边坡,正确选择土料和填筑方法。
第二章地基处理与桩基工程1地基加固原理:将土质由松变实,将土的含水量由高变低2桩基按受力分为摩擦桩和端承桩;按施工方法分为预制桩和灌注桩3桩基施工:当桩的混凝土达到设计等级的70%方可起吊,达到100%方可运输和打桩。
桩在起吊和搬运时,必须平稳,不得损坏吊点,必须符合设计要求,满足弯矩最小的原则。
4重锤的选择要求:重锤低击打桩顺序的选择:消散集土效应5打桩质量控制原则:承受轴向荷载的摩擦桩以入土深度控制,应以标高为主,而以最后贯入度作为参考;端承桩反之。

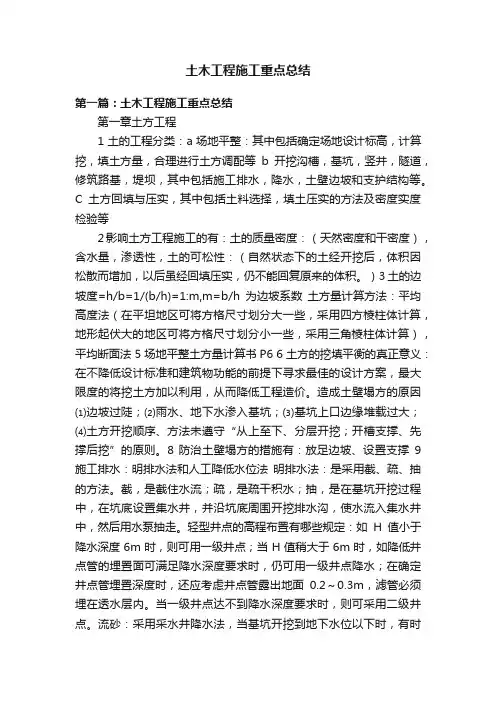

6泥浆护壁作用:用泥浆保护孔壁,防止塌孔和排出土渣而成孔,对不论地下水位高或低的土层都适用第三章 砌体工程1砌筑砖墙工艺:抄平,放线,摆砖样,立皮数杆,立头角和勾缝等工艺。
土木工程施工是指在土地上应用各类建筑材料、设备,通过勘测、设计、施工等工程技术活动,建造出满足人类生活、生产需要的各类工程设施。
土木工程施工包括土方工程、基础工程、结构工程、装饰工程等多个方面,其中土方工程是土木工程施工的基础。
土方工程包括土的工程分类、土方量计算、土方开挖、运输、回填和压实等环节。
在进行土方工程时,需要充分了解土的质量密度、含水量、渗透性、可松性等特性,以便选择合适的施工方法和设备。
土方量计算是土方工程中的重要环节,常用的计算方法有平均高度法和平均断面法。
土方开挖需要遵守从上至下、分层开挖的原则,防止土壁塌方。
土方回填和压实是土方工程的最后一道工序,对于保证工程质量和安全具有重要意义。
基础工程是土木工程施工的重要组成部分,包括浅基础和深基础两种形式。
浅基础主要有扩展基础、联合基础、浅埋式独立基础等,深基础主要有沉井、地下连续墙、桩基础等。
基础工程的质量直接关系到整个工程的安全和稳定,因此在施工过程中需要严格控制施工质量。
结构工程是土木工程施工的核心部分,包括梁、板、柱、墙等承重构件的施工。
结构工程施工需要严格按照设计图纸和规范进行,确保工程质量和安全。
在结构工程施工中,常见的施工方法有现浇法和预制法。
现浇法是指在施工现场按照设计图纸进行混凝土浇筑,预制法是指在工厂预先制作好构件,然后运输到施工现场进行安装。
装饰工程是土木工程施工的最后环节,主要包括室内外墙面、地面、天花板的装修。
装饰工程施工需要注重美观、实用、环保等方面的要求,以满足人们的审美需求和使用功能。
在装饰工程施工中,常见的施工方法有涂料、贴砖、木作、布艺等。
综上所述,土木工程施工的重点包括土方工程、基础工程、结构工程和装饰工程等方面。
在施工过程中,需要充分了解和掌握各类建筑材料的特性、施工方法和技术要求,以确保工程质量和安全。
同时,土木工程施工还需要注重环保、节能等方面的要求,以适应社会发展需求。
土木工程施工期末考试重点知识复习资料第一章土方工程1.通常情况下,w≤5%的为干土;5%30%的为湿土。
2.土的含水量随气候条件、雨雪和地下水的影响而变化,对土方边坡的稳定性及填方密实程度有直接的影响。
3.在一定程度上,土的干密度反映了土的颗粒排列紧密程度。
土的干密度愈大,表示土愈密实。
土的密实程度主要通过检验填方土的干密度和含水量来控制。
4.土的可松性:天然土经开挖后,其体积因松散而增加,虽经振动夯实,仍然不能完全复原,土的这种性质称为土的可松性KS= V2/ V1 KS′= V3/ V1KS、KS′——土的最初、最终可松性系数;V1——土在天然状态下的体积,m3;V2——土挖出后在松散状态下的体积,m3;V3——土经压(夯)实后的体积,m3。
土的最初可松性系数KS是计算开挖工程量、车辆装运土方体积及挖土机械的主要参数;土的最终可松性系数是计算土方调配、回填所需挖土工程量的主要参数,【例1.3】已知基坑体积2000m3,基础体积1200 m3,土的最初可松性系数1.14,最后可松性系 1.05,问应预留多少回填土(天然状态下)?需外运的土用装载量为5m3/每车的汽车运走,求所需车次?解:解:预留夯实土:2000-1200=800 m3;预留原土:800/1.05=762 m3;外运原土:2000-762=1238 m3;外运松土:1238×1.14=1412 m3;车次:1412/5=282.4 需要283车次。
作业【例1.1】已知某基坑体积V=581.3m3,土的KS=1.20,KS’=1.10。
挖出土装载量为4m3/每车的汽车运走,求所需车次。
解:原土V1= V=581.3 m3,由KS= V2/ V1,得外运松土:V2=KS* V1=1.2*581.3 =697.56 m3车次:697.56/4=175 需要175车次【例1.2】某工程需回填土的体积为120m3 ,所取土的KS=1.20,KS’=1.03。

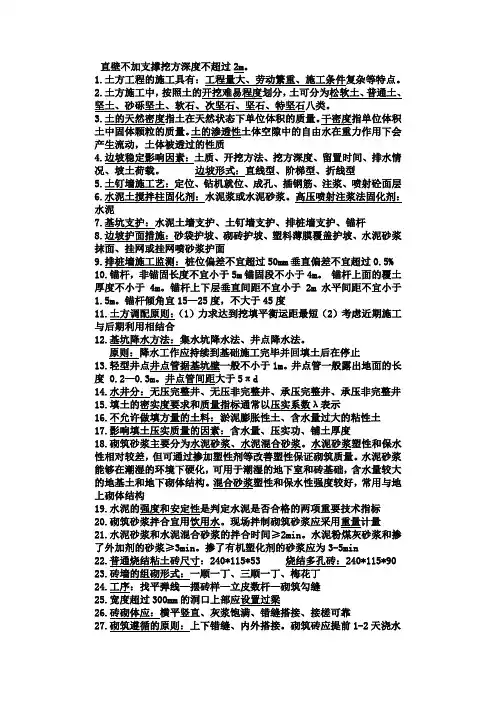

直壁不加支撑挖方深度不超过2m。
1.土方工程的施工具有:工程量大、劳动繁重、施工条件复杂等特点。
2.土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。
3.土的天然密度指土在天然状态下单位体积的质量。
干密度指单位体积土中固体颗粒的质量。
土的渗透性土体空隙中的自由水在重力作用下会产生流动,土体被透过的性质4.边坡稳定影响因素:土质、开挖方法、挖方深度、留置时间、排水情况、坡土荷载。
边坡形式:直线型、阶梯型、折线型5.土钉墙施工艺:定位、钻机就位、成孔、插钢筋、注浆、喷射砼面层6.水泥土搅拌柱固化剂:水泥浆或水泥砂浆。
高压喷射注浆法固化剂:水泥7.基坑支护:水泥土墙支护、土钉墙支护、排桩墙支护、锚杆8.边坡护面措施:砂袋护坡、砌砖护坡、塑料薄膜覆盖护坡、水泥砂浆抹面、挂网或挂网喷砂浆护面9.排桩墙施工监测:桩位偏差不宜超过50mm垂直偏差不宜超过0.5%10.锚杆,非锚固长度不宜小于5m锚固段不小于4m。
锚杆上面的覆土厚度不小于4m。
锚杆上下层垂直间距不宜小于2m水平间距不宜小于1.5m。
锚杆倾角宜15—25度,不大于45度11.土方调配原则:(1)力求达到挖填平衡运距最短(2)考虑近期施工与后期利用相结合12.基坑降水方法:集水坑降水法、井点降水法。
原则:降水工作应持续到基础施工完毕并回填土后在停止13.轻型井点井点管据基坑壁一般不小于1m。
井点管一般露出地面的长度 0.2—0.3m。
井点管间距大于5πd14.水井分:无压完整井、无压非完整井、承压完整井、承压非完整井15.填土的密实度要求和质量指标通常以压实系数λ表示16.不允许做填方量的土料:淤泥膨胀性土、含水量过大的粘性土17.影响填土压实质量的因素:含水量、压实功、铺土厚度18.砌筑砂浆主要分为水泥砂浆、水泥混合砂浆。
水泥砂浆塑性和保水性相对较差,但可通过掺加塑性剂等改善塑性保证砌筑质量。
土木工程施工知识点总结第一章土方工程土方工程概述土方工程主要包括土方的开挖(爆破)、运输、填筑、压实等工程,以及土方的边坡、土壁支护、基坑排水与降水等准备与辅助工程。
常见的土方工程有:场地平整、基坑基槽开挖、XXX回填、景观填土/开挖、路基填筑等。
土方工程施工特点土方工程的工程量大,成本高,施工周期长,施工条件复杂,受天气影响大,对运输道路路面存在污染等特点。
土的工程分类土方工程根据土的开挖难易程度的不同,可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石等八类。
土的工程性质土的工程性质包括土的密度、含水量、可松性和渗透性等。
其中,土的密度包括天然密度和干密度;土的含水量是土中所含水的质量与土的固体颗粒的质量的比值;土的可松性是指土在开挖和回填过程中可发生的体积变化;土的渗透性是指土体的透水机能,用渗透系数K表示。
场地标高设计与土方调配场地设计标高的确定需要按照挖填平衡原则进行计算,即场地内的土方在平整前和平整后相等,从而达到挖方和填方平衡。
场地设计标高的调整需要考虑土的可松性和场地泄水坡度。
土方工程量计算及土方调配需要计算各方格角点施工高度,确定零线位置,计算挖方区、填方区土方量,并进行土方调配,以使土方总运输量最小或土方运输成本最小的条件下,确定填、挖部位土方的调配方向和数量,从而缩短工期和降低成本。
稳定层分为:深井、浅井。
井点降水法是一种有效的基坑降水方法,通过抽取地下水来降低地下水位,达到稳定土壁、防止流砂和涌水的目的。
轻型井点和管井是常用的两种井点降水系统,根据基坑的宽度和土质情况,可以选择不同的布置方式。
在设计井点系统时,需要考虑高程和涌水量等因素。
虽然井点降水法效果明显,但也可能会引起周围地面和建筑物沉降,需要谨慎使用。
基坑降排水工程是基坑工程中不可缺少的一部分,其目的是为了防止滑坡、塌方、坑底隆起,减少坑壁支护结构的水平荷载,避免影响施工,防止地基承载力下降,以及保证在较干燥的状态下施工。
土木工程施工复习重点一、施工组织设计与监理1. 施工组织设计:包括项目总体布置、施工队伍组织、施工进度计划、施工方法和工艺、劳动力和材料组织、施工设备和仪器的选择和使用等内容。
2. 监理:监督施工过程中的质量、进度和安全等方面,保证工程顺利进行和达到设计要求。
二、基坑工程1. 基坑支护结构设计原则:包括支护结构的选择、设计参数的确定、支护方式和顺序的确定等。
2. 基坑开挖方法和注意事项:挖土顺序、边坡坡度、支护措施、施工安全等。
三、地基处理工程1. 土方开挖和填筑:包括挖填土的施工方法、施工质量控制、场地均整度要求等。
2. 地基处理方法:包括沉降预测、地基加固、地基改良等。
四、桩基工程1. 桩基施工工艺:包括桩的类型选择、桩基础设计、桩基施工质量控制、桩基施工中需注意的问题等。
2. 桩基机械和设备:包括静力桩机、动力桩机、振动桩机等使用方法和注意事项。
五、地下工程1. 隧道施工工艺:包括隧道施工步骤、隧道开挖方法、支护结构设计等。
2. 地下工程的检测和监测:包括地下水位监测、沉降监测、地下管线探测等。
六、钢结构工程1. 钢结构施工工艺:包括钢结构的搭设、固定、焊接等。
2. 钢结构质量控制:包括焊缝的质量控制、材料的验收等。
七、混凝土工程1. 混凝土施工工艺:包括混凝土的配合比设计、浇筑方法、养护方法等。
2. 混凝土施工质量控制:包括混凝土的试块制作、强度检测、工程验收等。
八、护坡工程1. 护坡结构设计原则:包括护坡类型选择、坡度设计、植被种植等。
2. 护坡材料选择和施工方法:包括石料种类选择、施工工艺、坡面处理等。
以上为土木工程施工的复习重点,希望大家能够认真学习,对于将来的施工工作有所帮助。
祝大家考试顺利!。
土木工程施工重点总结第一篇:土木工程施工重点总结第一章土方工程1土的工程分类:a场地平整:其中包括确定场地设计标高,计算挖,填土方量,合理进行土方调配等b开挖沟槽,基坑,竖井,隧道,修筑路基,堤坝,其中包括施工排水,降水,土壁边坡和支护结构等。
C土方回填与压实,其中包括土料选择,填土压实的方法及密度实度检验等2影响土方工程施工的有:土的质量密度:(天然密度和干密度),含水量,渗透性,土的可松性:(自然状态下的土经开挖后,体积因松散而增加,以后虽经回填压实,仍不能回复原来的体积。
)3土的边坡度=h/b=1/(b/h)=1:m,m=b/h为边坡系数土方量计算方法:平均高度法(在平坦地区可将方格尺寸划分大一些,采用四方棱柱体计算,地形起伏大的地区可将方格尺寸划分小一些,采用三角棱柱体计算),平均断面法 5 场地平整土方量计算书P6 6 土方的挖填平衡的真正意义:在不降低设计标准和建筑物功能的前提下寻求最佳的设计方案,最大限度的将挖土方加以利用,从而降低工程造价。
造成土壁塌方的原因⑴边坡过陡;⑵雨水、地下水渗入基坑;⑶基坑上口边缘堆载过大;⑷土方开挖顺序、方法未遵守“从上至下、分层开挖;开槽支撑、先撑后挖”的原则。
8 防治土壁塌方的措施有:放足边坡、设置支撑9 施工排水:明排水法和人工降低水位法明排水法:是采用截、疏、抽的方法。
截,是截住水流;疏,是疏干积水;抽,是在基坑开挖过程中,在坑底设置集水井,并沿坑底周围开挖排水沟,使水流入集水井中,然后用水泵抽走。
轻型井点的高程布置有哪些规定:如H值小于降水深度6m时,则可用一级井点;当H值稍大于6m时,如降低井点管的埋置面可满足降水深度要求时,仍可用一级井点降水;在确定井点管埋置深度时,还应考虑井点管露出地面0.2~0.3m,滤管必须埋在透水层内。
当一级井点达不到降水深度要求时,则可采用二级井点。
流砂:采用采水井降水法,当基坑开挖到地下水位以下时,有时坑底土会进入流动状态,随地下水涌入基坑,这种现象称为流砂现象。
继续教育学院本科学位考试课程《土木工程施工》知识点一、必须掌握的基本概念(可能的题型为名词解释)——30个局部性施工规律,全局性施工规律,建设程序,施工准备工作,施工组织设计,依次施工,平行施工,主导施工过程,流水节拍,流水步距,流水施工工期,固定节拍流水,成倍节拍流水,分别流水,流水线法,网络计划技术,网络图,双代号网络图,单代号网络图,工作总时差,工作自由时差,工作干扰时差,时标网络计划,网络计划优化,工期优化,费用优化,资源优化,S形曲线比较法,香蕉曲线,前锋线,施工顺序。
二、一般掌握的知识点(可能的题型为填空、单选、多选、判断等客观题)——29个1、根据编制对象的不同,施工组织设计如何分类?2、施工组织设计的主要内容有哪些?3、施工组织方式有哪三种?流水施工指示图标有哪两种?4、与流水施工有关的主要参数有哪些?5、一般专业流水施工组织分为哪三种?6、常用的流水步距确定方法有哪三种?7、网络计划有哪些分类?8、网络计划时间参数的计算方法有哪些?9、按预期目标的不同,网络计划优化分为哪三种?10、网络计划执行情况的检查方法有哪四种?11、概况地说,工程进度拖延的原因主要有哪几个方面?12、施工部署的内容主要有哪几个方面?13、施工组织总设计的技术经济指标有哪些?14、施工总进度计划的编制可以分为哪四个步骤?15、简单的单位工程施工组织设计,其内容是哪三项?16、单位工程施工组织设计的核心内容是什么?17、确定施工顺序应考虑的主要因素有哪几个方面?18、施工方案选择一般包括哪些内容?19、流水线法的具体步骤是哪些?20、施工方案的技术经济评价方法有哪两种?其定量分析指标是哪几个?21、单位工程施工进度计划编制过程是哪些?22、单位工程施工平面图的比例尺一般多大?其主要内容右哪些?23、写出单位工程施工平面图设计的步骤?24、为什么在设计单位工程施工平面图时,应首先考虑垂直运输机械的位置?25、施工道路的设计有哪些要求?26、在进行流水施工组织时,哪些施工过程需要列入流水作业中?27、在划分施工段时,为什么说施工段数要适当?28、流水步距的总数和施工过程数是什么关系?请写出固定节拍流水、成倍节拍流水的流水节拍的计算公式。
土木工程施工重点土木工程施工的重点有很多,包括施工前的准备工作、施工过程中的质量控制、材料的选择和使用、施工设备的安排等方面。
本文将从这些方面对土木工程施工的重点进行详细介绍。
1. 施工前的准备工作在开始土木工程施工之前,需要进行充分的准备工作,包括确定施工方案、准备施工人员和设备、选定施工材料等。
其中,施工方案的确定是施工的第一步,需要根据设计方案和实际情况确定施工的具体过程和方法,包括施工的顺序、工期的安排、施工安全措施等。
同时,还需要做好施工人员和设备的准备工作,确保施工人员具有相应的技能和工作经验,施工设备能够正常运转。
2. 施工过程中的质量控制在土木工程施工过程中,质量控制是至关重要的一环。
施工单位应建立健全的质量管理体系,明确各个工序的质量要求和检验标准,加强质量监督和检验工作,及时处理施工中出现的质量问题。
另外,施工过程中还需要进行质量记录和档案管理,确保施工质量符合相关标准和规范。
3. 材料的选择和使用土木工程所使用的材料直接关系到工程的质量和性能,因此需要严格控制材料的选择和使用。
施工单位应选择合格的材料供应商,保证材料质量符合相关标准和规范。
在施工过程中,应按照设计要求使用材料,并严格控制材料的存储和保管,避免材料受到损坏或污染。
4. 施工设备的安排土木工程施工需要使用大量的施工设备,如挖掘机、起重机等。
在施工过程中,需要合理安排施工设备的使用,确保施工进度和质量。
同时,还需要对施工设备进行维护和检修,确保设备的正常运转和安全使用。
另外,在施工现场要加强对施工设备的管理,做好安全防范措施,避免发生安全事故。
5. 施工现场的环境保护土木工程施工过程中,需要注意保护施工现场的环境,避免对周围环境造成污染和破坏。
施工单位应加强对施工废物和废水的处理,避免直接排放造成环境污染。
另外,在施工过程中还需要对周围生态环境进行保护,合理利用资源,避免对周边生态环境造成破坏。
总之,土木工程施工是一个复杂的过程,需要施工单位严格按照相关规范和标准进行操作,合理安排施工进度和质量控制,保证工程质量和安全。
第1章 土方工程1.1 土方工程概述(选择判断题) 一、土方工程主要内容 土方的开挖(爆破)、运输、填筑、压实等工程;土方的边坡、土壁支护、基坑排水与降水等准备与辅助工程。
常见的土方工程有:场地平整、基坑基槽开挖、土方回填、景观填土/开挖、路基填筑等等。
二、土方工程施工特点工程量大,成本高;施工周期长;施工条件复杂;受天气影响大;对运输道路路面存在污染。
三、土的工程分类按照土的开挖难易程度的不同(八类):松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石。
总结:一二锹,三四镐;五类棍锤余三爆 四、土的工程性质 1、土的密度; 1)天然密度ρ:天然状态下单位体积土的质量,与密实程度和含水量有关;一般 =16-20 KG/m3。
2)干密度ρd :单位体积土中固体颗粒的质量,是检测填土密实程度的指标;105℃,烘干3-4h 。
2、土的含水量;含水量是土中所含水的质量与土的固体颗粒的质量的比值。
1)天然含水量2)最佳含水量--可使填土获得最大密实度的含水量(击实试验、手握经验确定)。
3、土的可松性(简答题);最初可松性系数KS 最后可松性系数KS'V1----土在天然状态下的体积; V2----土经开挖后的松散体积;V3----土经回填压实后的体积。
4、土的渗透性。
土体的透水机能,用渗透系数K 表示。
K 的意义:水力坡度(i=ΔH/L )为1时,单位时间内水穿透土体的速度(V=Ki )。
1.2 场地标高设计与土方调配 一、场地设计标高的确定1、按挖填平衡原则确定设计标高; 计算原则:场地内的土方在平整前和平整后相等,从而达到挖方和填方平衡,即挖方总量等于填方总量(挖填平衡,不考虑场地标高要求)。
计算步骤:划分方格网;确定各方格角点的自然标高z ; 计算初步设计标高z0 。
2、场地设计标高的调整; 1)考虑土的可松性; 2)考虑场地泄水坡度。
二、土方工程量计算及土方调配(论述题)%100221⨯-=G G G w 12V V K S =13'V V K S =1、计算各方格角点施工高度Hi ;2、确定零线(挖填的分界线)位置;3、挖方区、填方区土方量计算; 四方棱柱体法:1)角点全挖或全填情况 2)角点部分挖填情况hT hW 分别为方格角点中填方、挖方施工高度的总和; h 为方格四角点施工高度的总和. 4、土方调配。
土木工程施工技术复习重点1-1 土的工程性质有:可松性、含水量、透水性含水量影响:含水量越大,土就越湿,对施工越不利。
含水量对挖土的难易、施工时的放坡、回填土的夯实等均有影响。
地下水的流动以及土中渗透速度都与土的透水性有关。
1-2 土的可松性:自然状态下的土经开挖后组织被破坏,其体积因松散而增大,以后虽经回填压实,也不能恢复为原来状态时的体积。
土的可松性程度,一般用最初可松性系数和最后可松性系数来表示。
1-3 确定场地平整设计标高时应考虑哪些因素?满足生产工艺和运输的要求;满足设计时考虑的最高洪水位的影响;充分利用地形,尽量使挖填平衡(如土的可松性的影响),以减少土方运输量。
1-4试述按填、挖平衡时,确定场地平整设计标高的步骤与方法?1、初步确定场地设计标高(H0)(1)将场地划分为区隔(正方形),确定各方格角点标高(平坦,则地形图+插入法;起伏,则现场木桩方格网,测量)。
(2)挖填平衡,算体积列方程,2、计算设计标高的调整值:考虑土的可松性影响,考虑泄水坡度。
1-5 在什么情况下对场地设计标高要进行调整?如何调整?1.土的可松性的影响:由于土具有可松性,回填压实回复不了原来状态,要相应提高设计标高。
2、考虑泄水坡度对设计标高的影响。
1-6 流砂的主要成因是什么?防治流砂的途径是什么?有哪些有效措施?由于地下水的水力坡度大,即动水压力大,而且动水压力的方向(与水流方向一致)与土的重力方向相反,土不仅受到水的浮力,而且受到动水压力的作用,有向上举的趋势。
当动水压力等于或大于土的浸水密度时,土颗粒处于悬浮状态,并随地下水一起涌入基坑,即发生流砂现象。
防治途径:减小或平衡动水压力;设法使动水压力的方向向下;截断地下水流。
有效措施:①在枯水期施工,减少动水压力;②抛大石块,以平衡动水压力;③打板桩,增加水流途径,减少动水压力;④水下挖土,平衡或减少动水压力;⑤井点降低地下水位,使动水压力向下;⑥搅拌桩或地下连续墙,截水,支承土水压力。
《土木工程施工》期末复习1.钢筋下料长度的计算直钢筋下料长度=直构件长度-保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯折量度差值+弯钩增加长度箍筋下料长度= 箍筋下料长度=箍筋周长+箍筋调整值【例5。
2】某建筑物简支梁配筋如图5—25所示,试计算钢筋下料长度。
钢筋保护层取25mm.(梁编号为L1共10根)①号钢筋下料长度(6240+2×200-2×25)—2×2×25+2×6。
25×25=6802(mm)②号钢筋下料长度6240—2×25+2×6。
25×12=6340(mm)③号弯起钢筋下料长度上直段钢筋长度240+50+500-25=765(mm)斜段钢筋长度(500-2×25)×1。
414=636(mm) 中间直段长度6240—2×(240+50+500+450)=3760(mm)下料长度(765+636)×2+3760-4×0.5×25+2×6.25×25=6824(mm)④号钢筋下料长度计算为6824mm。
⑤ 号箍筋下料长度 宽度200—2×25+2×6=162(mm) 高度500-2×25+2×6=462(mm) 下料长度为(162+462)×2+50=1298(mm )2。
为什么要进行钢筋下料长度的计算? 答:如果下料长度按钢筋的外包尺寸的总和来计算,则加工后的钢筋尺寸将大于设计要求的外包尺寸或者弯钩平直段太长造成材料的浪费.3。
场地设计标高,施工高度的计算 ①计算各角点的设计标高②调整设计标高③计算施工高度⎪⎪⎭⎫ ⎝⎛+++=∑∑∑----N H H H H H i i i i 4432432104.吊装方法的优缺点结构吊装方法有分件吊装法、综合吊装法三种。
第1篇1. 土方工程土方工程主要包括场地平整、坑、槽开挖、土方填筑等。
在施工过程中,要关注以下要点:(1)土的工程性质:了解土的天然含水率、干密度、自然密度、可松性、渗透性等,为施工提供依据。
(2)场地设计标高:根据生产工艺、运输要求、地形、泄水坡度、排水要求等因素确定场地设计标高。
(3)土方调配:力求达到挖填平衡,减少运输量,降低运输费用。
2. 基础工程基础工程主要包括桩基、地下基础等。
施工要点如下:(1)桩基施工:根据地质条件选择合适的桩型,如摩擦型桩、端承型桩等。
(2)地下基础施工:注意施工质量,确保基础稳定,防止不均匀沉降。
3. 混凝土结构施工混凝土结构施工是土木工程中的关键环节,以下要点需关注:(1)混凝土配比:根据工程要求,合理配比水泥、砂、石等原材料。
(2)浇筑方法:预制法和现浇法是常见的浇筑方法,根据工程特点选择合适的方法。
(3)养护:混凝土浇筑完成后,要采取适当的养护措施,保证混凝土强度和耐久性。
4. 钢结构施工钢结构施工要点如下:(1)焊接:确保焊接质量,避免出现焊接缺陷。
(2)防腐:钢结构易受腐蚀,施工过程中要做好防腐处理。
5. 装饰装修工程装饰装修工程主要包括墙面、地面、门窗等施工。
以下要点需关注:(1)墙面:注意墙面平整度、垂直度,确保施工质量。
(2)地面:选择合适的地面材料,保证地面平整、耐磨、易清洁。
(3)门窗:安装门窗时,注意尺寸、开启方向,确保门窗功能正常。
6. 绿色施工技术绿色施工技术在土木工程施工中越来越受到重视,以下要点需关注:(1)节能:采用节能材料和技术,降低能耗。
(2)环保:减少施工过程中的污染物排放,保护环境。
(3)资源循环利用:提高施工废弃物资源化利用率。
总之,土木工程施工技术涉及多个方面,施工人员需具备丰富的专业知识,严格按照施工规范进行操作,确保工程质量、安全、进度和成本。
同时,要关注绿色施工技术的发展,提高施工技术水平,为我国土木工程事业的发展贡献力量。
土木工程施工技术要点1.施工机械的选择与配置:根据不同工程项目的特点和要求,选择适当的施工机械设备,如挖掘机、起重机、混凝土搅拌站等。
配置合理的设备数量和种类,以保证施工的顺利进行。
2.施工组织与管理:制定施工计划,明确各个施工阶段的工作任务和工期,并合理安排施工人员和设备。
建立施工现场的管理制度,包括安全,环境和质量管理,以确保施工过程的安全有序。
3.土方工程施工:土方工程是土木工程中最常见的工程之一、在土方开挖过程中要注意土质的情况,合理选择开挖方法和土方机械设备。
保证土方开挖的平整度和坡度,并及时处理土方开挖产生的泥土或岩石。
4.混凝土工程施工:混凝土工程是土木工程的重要组成部分。
在混凝土浇注前,要对模板进行检查和修复,保证模板的牢固和平整。
使用合适的混凝土搅拌机,控制混凝土的配比和浇注时间,保证混凝土的质量。
5.钢筋工程施工:钢筋是土木工程中重要的结构材料。
在钢筋施工中,要按照设计要求正确安装和连接钢筋,保证钢筋的几何形状和安装位置。
注意钢筋的防锈处理,以避免钢筋锈蚀。
6.建筑施工技术:土木工程中的建筑施工包括墙体砌筑、地板铺设等。
在砌筑过程中,要注意墙体的垂直度和水平度,保证墙体的质量。
地板铺设时,要注意地板的平整度和坡度。
7.施工质量控制:土木工程的质量控制是保证工程质量的关键。
要通过严格的施工技术措施,如现场巡视,抽检等,确保工程按照设计要求进行,合理选择施工材料,保证施工质量。
8.安全施工:土木工程的安全施工是保障施工人员安全的重要环节。
要建立健全的安全制度和操作规程,进行安全教育和培训,提供必要的防护设施和设备,严格执行安全操作规范,确保施工安全。
9.环境保护:在土木工程施工过程中要注重环境保护。
采取措施减少施工对环境的污染,如进行固体废弃物的分类处理,控制噪声和粉尘污染等。
10.施工过程的监测和记录:在施工过程中要进行监测和记录工作。
包括对施工材料的检测,对施工质量的抽检,对施工进度的追踪等。
建造师考级土木工程施工技术要点建筑工程是现代社会发展的重要支撑,而建造师考级是评定建筑工程专业技术水平的标准之一。
在土木工程施工中,建造师需要掌握一系列的技术要点,以确保工程的安全、质量和效率。
本文将重点介绍建造师考级土木工程施工技术的要点,帮助考生更好地备考。
一、基础设施施工技术要点1. 地基与基础施工技术地基的稳定性是基础设施的关键,建造师应了解常见的地基处理方法、基槽开挖与支护技术等。
2. 混凝土工程技术混凝土是基础设施施工中常用的主要材料,建造师需要熟悉混凝土配合比设计、浇筑与养护技术等。
3. 钢结构工程技术钢结构在基础设施建设中具有广泛的应用,建造师需要了解钢结构设计、制作、安装及连接技术等。
二、道路与桥梁施工技术要点1. 道路工程技术道路施工技术包括路基处理、路面铺设、交通标线等方面,建造师需熟悉道路工程的施工工艺与质量控制。
2. 桥梁工程技术桥梁施工技术要点涉及桥墩、桥台、梁段的施工及吊装、测量等,建造师需了解桥梁施工的关键技术和安全要求。
三、水利工程施工技术要点1. 水库工程技术水库工程的施工要点包括上游坝基处理、坝体建造、泄洪建筑物等,建造师应掌握水库工程施工的关键技术。
2. 渠道工程技术渠道工程的施工技术要点包括开挖、边坡处理、渠道衬砌、防渗控制等方面,建造师需要掌握渠道工程的施工工艺与质量控制。
四、隧道与地下工程施工技术要点1. 隧道工程技术隧道施工技术要点包括隧道掘进方法、支护与排水技术、施工时间控制等,建造师需了解隧道工程的施工流程与安全措施。
2. 地下建筑工程技术地下建筑施工技术要点涉及地下综合管廊、地铁站场等,建造师需要了解地下建筑的施工工艺与管线布置。
五、工程质量与安全要点1. 工程质量要点建造师应了解质量控制体系、质量检测与验收技术要求等,确保工程质量符合相关标准和规范。
2. 工程安全要点建造师需熟悉施工安全管理、施工作业安全操作规程等,确保施工过程中的安全性与高效性。
土木工程施工重点整理(一)填空题(二)选择题(三)简答题(四)计算题 (四题)一、土的工程分类及性质1、 按开挖难易程度将土分为八类松软土; 普通土; 坚土 砾砂坚土; 软石; 次坚石; 坚石; 特坚石。
2、 土的工程性质(土的质量密度、含水量、渗透性、可松性)(1)土的质量密度分天然密度和干密度。
土的天然密度,是指土在天然状态下单位体积的质量,用ρ表示;它影响土的承载力、土压力及边坡的稳定性。
土的干密度,是指单位体积土中固体颗粒的质量,用ρd 表示;它是检验填土压实质量的控制指标。
(2)土的含水量土的含水量W 是土中所含的水与土的固体颗粒间的质量比,以百分数表示: %100*干干湿-G G G w式中 C 湿——含水状态时土的质量; G 干——烘干后土的质量。
(3)土的渗透性土的渗透性是指水在土体中渗流的性能,一般以渗透系数K 表示。
达西地下水流动速度公式v =KI,(4)土的可松性土具有可松性,即自然状态下的土,经过开挖后,其体积因松散而增加,以后虽经回填压实,仍不能恢复其原来的体积。
二、 土方量的计算1、基坑土方量即可按拟柱体的体积公式)F 4F (F 6H V 201式中 H ——基坑深度(m); F1,F2——基坑上下两底面积(m2); F0——F1与F2之间的中截面面积(m2);21s V V K 土在天然状态下的体积土经开挖后的松散体积=最初可松性系数13's V V K 土在天然状态下的体积土经回填压实后的体积最后可松性系数2、 当基槽和路堤沿长度方向断面呈连续性变化时其土方量可以用同样方法分段计算)F 4F(F 6L V 20111 式中 V1——第一段的土方量(m3); L1——第一段的长度(m);将各段土方量相加即得总土方量,即: V V V V21 式中 V1,V2…Vn ——为各分段土的土方量(m3)。
三、集水井排水或降水集水井法是在基坑开挖过程中,沿坑底的周围或中央开挖排水沟,并在基坑边角处设置集水井。
第1篇一、施工前的准备工作1. 施工图纸:在施工前,必须对施工图纸进行仔细审查,确保图纸的完整性和准确性。
2. 施工方案:根据施工图纸,制定合理的施工方案,包括施工顺序、施工工艺、施工质量要求等。
3. 施工组织设计:根据施工方案,编制施工组织设计,明确施工进度、人员配置、材料供应、设备使用等。
4. 施工现场布置:根据施工组织设计,合理布置施工现场,确保施工顺利进行。
二、施工过程中的重点1. 土方工程:包括场地平整、基坑开挖、土方填筑等。
施工过程中要注意土方的稳定性、排水、降水等。
2. 基础工程:包括桩基础、地基处理、地下室等。
施工过程中要注意基础的承载能力、防水、防渗等。
3. 结构工程:包括主体结构、装饰装修等。
施工过程中要注意结构的稳定性、抗震、防火等。
4. 机电安装工程:包括给排水、电气、暖通、消防等。
施工过程中要注意设备的安装质量、管线布局、接口连接等。
5. 质量控制:施工过程中要严格执行质量标准,加强原材料、施工过程、成品保护等方面的质量控制。
6. 安全生产:施工过程中要高度重视安全生产,加强施工现场安全管理,确保施工人员生命财产安全。
三、施工后的验收与交付1. 施工验收:在施工完成后,组织相关部门对工程进行全面验收,确保工程质量符合要求。
2. 工程交付:验收合格后,办理工程交付手续,确保工程顺利投入使用。
四、土木工程施工的重点注意事项1. 施工现场管理:施工现场要整洁有序,施工人员要遵守现场规章制度,确保施工环境安全。
2. 施工进度管理:严格按照施工计划进行施工,确保工程按期完成。
3. 施工成本控制:在保证工程质量和安全的前提下,合理控制施工成本。
4. 环境保护:在施工过程中,要注重环境保护,减少对周边环境的影响。
5. 施工技术更新:紧跟行业发展趋势,不断引进新技术、新材料、新工艺,提高施工水平。
总之,土木工程施工是一项复杂的系统工程,要确保工程质量、安全、进度和成本,就必须在施工前、施工过程中和施工后进行全面、细致的管理。
土木工程施工重点整理(一)填空题(二)选择题(三)简答题(四)计算题 (四题)一、土的工程分类及性质1、 按开挖难易程度将土分为八类松软土; 普通土; 坚土 砾砂坚土; 软石; 次坚石; 坚石; 特坚石。
2、 土的工程性质(土的质量密度、含水量、渗透性、可松性)(1)土的质量密度分天然密度和干密度。
土的天然密度,是指土在天然状态下单位体积的质量,用ρ表示;它影响土的承载力、土压力及边坡的稳定性。
土的干密度,是指单位体积土中固体颗粒的质量,用ρd 表示;它是检验填土压实质量的控制指标。
(2)土的含水量土的含水量W 是土中所含的水与土的固体颗粒间的质量比,以百分数表示: %100*干干湿-G G G w = 式中 C 湿——含水状态时土的质量; G 干——烘干后土的质量。
(3)土的渗透性土的渗透性是指水在土体中渗流的性能,一般以渗透系数K 表示。
达西地下水流动速度公式v =KI ,(4)土的可松性土具有可松性,即自然状态下的土,经过开挖后,其体积因松散而增加,以后虽经回填压实,仍不能恢复其原来的体积。
二、 土方量的计算1、基坑土方量即可按拟柱体的体积公式)F 4F (F 6H V 201++= 式中 H ——基坑深度(m); F1,F2——基坑上下两底面积(m2); F0——F1与F2之间的中截面面积(m2);21s V V K 土在天然状态下的体积土经开挖后的松散体积=最初可松性系数13's V V K 土在天然状态下的体积土经回填压实后的体积最后可松性系数=2、 当基槽和路堤沿长度方向断面呈连续性变化时其土方量可以用同样方法分段计算)F 4F (F 6L V 20111++= 式中 V 1——第一段的土方量(m3); L 1——第一段的长度(m);将各段土方量相加即得总土方量,即: V V V V +⋯⋯++=21式中 V1,V2…Vn ——为各分段土的土方量(m3)。
三、集水井排水或降水集水井法是在基坑开挖过程中,沿坑底的周围或中央开挖排水沟,并在基坑边角处设置集水井。
将水汇入集水井内,用水泵抽走(图1—18)。
这种方法可用于基坑排水,也可用于降水。
1、排水沟的设置排水沟底宽应不少于0.2~0.3m ,沟底设有0.2%~0.5%的纵坡, 在开挖阶段,排水沟深度应始终保持比挖土面低0.4~0.5m2、集水井的设置集水井应设置在基础范围以外的边角处。
间距应根据水量大小、基坑平面形状及水泵能力确定,一般为20~40m 。
三、流沙(概念、原因及其防治 )1、流沙:采用集水井降水法当基坑开挖到地下水位以下时,有时坑底会进入流动状态,随地下水涌入基坑,这种现象称为流沙现象。
2.流砂发生的原因动水压力是流砂发生的重要条件。
产生流砂现象主要是由于地下水的水力坡度大,即动水压力大,而且动水压力的方向(与水流方向一致)与土的重力方向相反,土不仅受水的浮力,而且受动水压力的作用,有向上举的趋势,当动水压力等于或大于土的浸水密度时,土颗粒处于悬浮状态,并随地下水一起流入基坑,即发生流砂现象。
3、流砂的防治流砂防治的主要途径是减小或平衡动水压力或改变其方向。
具体措施为:(1)抢挖法(2)水下挖土法(3)打钢板桩或作地下连续墙法(4)在枯水季节开挖(5)井点降水法五、井点降水法井点降水法就是在基坑开挖前,预先在基坑四周埋设一定数量的滤水管(井),利用抽水设备从中抽水,使地下水位降落到坑底标高以下,并保持至回填完成或地下结构有足够的抗浮能力为止。
1、轻型井点布置(1)平面布置①单排布置:当基坑(槽)宽度<6m、降水深度≯5m时可采用单排布置。
井点管应布置在地下水的上游一侧,两端的延伸长度不宜小于坑槽的宽度B。
②双排布置:当基坑(槽)宽度>6m时应采用。
③环型或U 型布置:当基坑面积较大时,应采用环型布置(考虑施工机械进出基坑时宜采用U 型布置)。
采用双排、环型或U型布置时,位于地下水上游一排的井点间距应小些,下游井点的间距可大些。
如采用U形布置,则井点管不封闭的一段应在地下水的下游方向。
图1-26 单排井点布置简图(a)平面布置;(b)高程布置1一总管;2-井点管;3一抽水设备(2)高程布置井管的埋置深度HA,可按下式计算(图1-27b):H A≥H1十h十iL(m) (1-22)式中H1——总管平台面至基坑底面的距离(m);h——基坑中心线底面至降低后的地下水位线的距离,一般取0.5~1.0m;i——水力坡度,根据实测:环形井点为1/10,单排线状井点为1/4;当计算出的HA大于降水深度6m时1、降低总管安装平台面的标高2采用二级井点3采用其他井点六、边坡稳定条件及其影响因素边坡稳定条件是在土体的重力及外部荷载作用下所产生的剪应力小于土体的抗剪强度。
影响土方边坡稳定性的因素:土质、挖方深度(或填方高度)、边坡留置时间、排水情况、边坡上的荷载情况以及土方施工方法等因素。
七、机械化施工一、推土机的几种作业方法:1下坡推土法2分批集中一次推送法3沟槽推土法4并列推土法5斜角推土法二单斗挖土机施工1、正铲挖土机正铲挖土机的挖土特点是:“前进向上,强制切土”。
可分为正向挖土侧向卸土和正向挖土后方卸土两种。
2.反铲挖土机施工反铲挖土机的挖土特点是:“后退向下,强制切土”。
可分为:沟端开挖、沟侧开挖3.拉铲挖土机施工拉铲挖土机的挖土特点是:“后退向下,自重切土”。
也分为沟端开挖和沟侧开挖。
4.抓铲挖土机施工抓铲挖土机的挖土特点是:“直上直下,自重切土”。
适于施工面狭窄而深的基坑、深槽、沉井等开挖,清理河泥等工程,最适于水下挖土,或装卸碎石、矿渣等松散材料。
八、土方填筑与压实(P50)1碎石类土、砂土、爆破石渣及含水量符合压实要求的粘性土均可作为填方土料。
冻土、淤泥、膨胀性土及有机物含量大于8%的土、可溶性硫酸盐含量大于5%的土均不能做填土。
填方土料为粘性土时,应检验其含水量是否在控制范围内,含水量大的粘土不宜做填土用。
2填方应尽量采用同类土填筑。
当采用土料的透水性不同时,不得掺杂乱倒,应分层填筑,并将透水性较小的土料填在上层,以免填方内形成水囊或浸泡基础。
3填方施工应接近水平地分层填土,分层压实,每层填铺的厚度应根据土的种类及使用的压实机械而定1、填土压实方法:碾压法、夯实法及振动压实法。
2、影响填土压实的因素:压实功的影响、含水量的影响、铺土厚度的影响九、桩的概念及分类1、按桩的传力及作用性质的不同:可分为端承桩和摩擦桩。
端承桩:是穿过软弱土层并将建筑物的荷载直接传递给坚硬土层的桩摩擦桩:是把建筑物的荷载传布到桩四周土中及桩尖下土中的桩,但荷载的大部分靠桩四周表面与土的摩擦力来支撑。
2、按施工方法的不同:桩身可分为预制桩和灌注桩。
3、桩的起吊、运输和堆放1、钢筋混凝土预制桩应在混凝土达到设计强度的70%方可起吊;达到设计强度的100%才能运输和打桩。
2、桩在起吊和搬运时,吊点应符合设计规定。
吊点位置的选择随桩长而异,并应符合起吊弯矩最小的原则。
(0.707 0.293)(0.207 0.586 0.207) (0.145 0.355 0.355 0.145)(0.104 0.292 0.208 0.292 0.104)3、当运距不大时,可采用滚筒、卷扬机等拖动桩身运输;当运距较大时可采用小平台车运输。
运输过程中支点应与吊点位置一致。
4、桩在施工现场的堆放场地必须平整、坚实。
堆放时应设垫木,垫木的位置与吊点位置相同,各层垫木应上、下对齐,堆放层数不宜超过4层。
4、打入桩的施工工艺桩机就位→吊桩→打桩→接桩→送桩→截桩十、灌注桩施工灌注桩是在施工现场的桩位上就地成孔,然后在孔内灌注混凝土或钢筋混凝土而成。
根据成孔方法的不同可以分为干作业成孔、泥浆护壁成孔、套管成孔、人工挖孔灌注桩等。
灌注桩与预制桩相比由于避免了锤击应力,桩的混凝土强度及配筋只要满足使用要求就可以,因而具有节省钢材、降低造价、无需接桩及截桩等优点。
常见质量问题及处理方法(1)断桩断桩主要是由于土体因挤压隆起造成已灌完的尚未达到足够强度的混凝土桩断裂。
避免断桩的措施有一下几点:a.布桩过密时可采用跳打法以减少振动的影响。
b.合理制定打桩顺序。
如断裂部位距地面较近,应将断桩段拔出,略增大面积或用铁箍联接,再重新浇筑混凝土补做桩身。
如断裂部位距地面较远,可在断桩附近补桩。
(2)缩径桩缩径桩也称缩孔桩、瓶颈桩,指桩身某部分桩径缩小。
缩径常出现在饱和淤泥土质中,产生的主要原因是:a.在含水量高的粘性土中成孔时,土体收到强骚扰和挤压,产生很高的空隙水压力,桩管拔出后,这种水压力作用在新浇筑的塑性混凝土桩身上,使桩身产生不同程度的缩径。
b.若拔管速度过快,管内混凝土量少或和易性差,使混凝土扩散性差,或者桩距过小,桩身受挤压造成缩径。
施工时应经常观测管内混凝土的下落情况,比较充盈系数。
出现缩径可用复打法处理。
(3)吊脚桩是指桩底部混凝土隔空或混凝土混入泥砂而形成软弱夹层。
造成吊脚桩的原因是:a预制桩尖质量差被打碎后泥沙挤入桩管或桩尖挤进桩管内,而拔管时,管内混凝土高度不足,振动不足,待桩管拔到一定高度时,桩尖才下落,卡在硬土层或悬在半空中。
b振动沉管时活瓣桩尖抽管时不张开,至一定高度才张开,混凝土下落,但有空隙,不密实。
防止出现吊脚桩的措施有:施工前严格检查预制桩尖的规格、强度和质量;沉管时用吊锤检查桩尖是否缩入桩管或活瓣桩尖是否张开。
发现桩尖缩入桩管或活瓣桩尖未张开后应立即将桩管拔出,回填砂后再沉管,也可用复打或反插法处理。
十一、砌筑体施工工艺1、砌筑工艺流程(P86)(1)抄平(2)放线(3)摆砖(4)立皮数杆(5)盘角、挂线(6)砌砖(7)清理2、砌筑体的质量要求(1)横平竖直:水平灰缝的厚度应该不小于8mm,也不大于12mm,适宜厚度为10mm。
(2)砂浆饱满:砌体水平灰缝的砂浆饱满度不得小于80%。
(3)上下错缝:错缝长度一般不应小于60mm(4)接槎可靠:砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对于不能同时砌筑而又必须留置的临时间断处应砌成斜槎,以保证接槎部位的砂浆饱满,斜槎的水平投影长度不应小于高度的2/3 。
非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,也可留直槎,但直槎必须做成凸槎,并加设拉结钢筋。
十二、模板工程1、模板的安装支设必须符合下列规定:(1)模板及其支架应具有足够的承载能力,刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力及施工荷载。
(2)要保证工程结构和构件各部分形状尺寸和相互位置的正确。
(3)构造简单,装拆方便,并便于钢筋的绑扎和安装,符合混凝土的浇筑及养护等工艺要求。
(4)模板的拼(接)缝应严密,不得漏浆。
(5)清水混凝土工程及装饰混凝土工程所使用的模板,应满足设计要求的效果。
