水利工程施工监理规范SL
- 格式:docx
- 大小:490.34 KB
- 文档页数:60

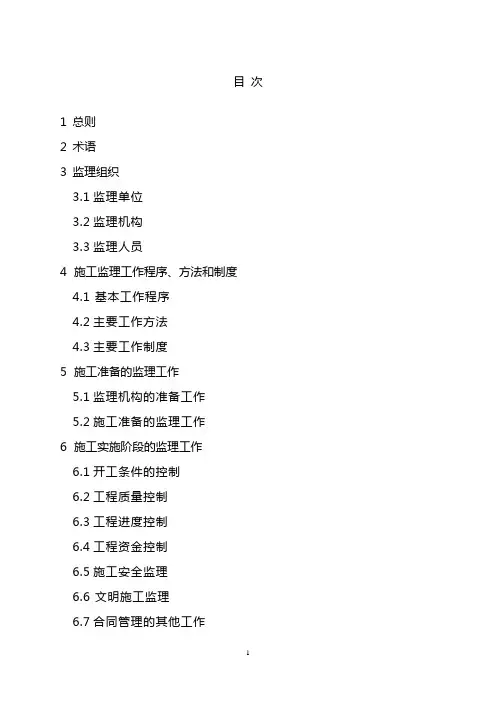

目次1 总则2 术语3 监理组织3.1监理单位3.2监理机构3.3监理人员4 施工监理工作程序、方法和制度4.1基本工作程序4.2主要工作方法4.3主要工作制度5 施工准备的监理工作5.1监理机构的准备工作5.2施工准备的监理工作6 施工实施阶段的监理工作6.1开工条件的控制6.2工程质量控制6.3工程进度控制6.4工程资金控制6.5施工安全监理6.6文明施工监理6.7合同管理的其他工作6.8信息管理6.9工程质量评定与验收7 缺陷责任期的监理工作附录A监理规划编制要点及主要内容附录B监理实施细则编制要点及主要内容附录C 施工监理主要工作程序框图附录D 监理报告编制要求及主要内容附录E 施工监理工作常用表格标准用词说明条文说明1总则1.0.1为加强对水利工程施工监理单位和监理人员施工监理活动的管理,规范监理工作,提高监理服务水平,依据有关法律、法规和规章,制定本标准。
1.0.2本标准适用于我国境内依法必须实行监理的水利工程建设项目的施工监理,其他水利工程施工监理可参照施行。
水土保持工程施工监理、机电及盖属结构设备制造监理、水利工程建设环境保护监理等应分别依据相关专业监理规范开展监理工作。
1.0.3 监理单位应按照国务院水行政主管部门批准的资质等级许可的范围承揽监理业务,并接受各级水行政主管部门的监督和管理。
1.0.4依法必须实行监理的水利工程,应按照水利工程招标投标管理有关规定,确定具有相应资质的施工监理单位。
监理业务委托应执行国家规定的工程监理收费标准。
1.0.5监理单位应遵守国家法律、法规和规章以及有关技术标准,独立、公正、诚信、科学地开展监迤工祚,履行监理合同约定的义务。
1.0.6监理机构应按照监理合同和施工合同约定,开展水利工程施工质量、进度、资金的控制活动,以及施工安全和文明施工的监理工作,加强信息管理,协调施工合同有关各方之间的关系。
1.0.7水利工程施工监理应以下列文件为依据:1国家和国务院水行政主管部门有关工程建设的法律、法规和规章。
目次1 总则2 术语3 监理组织3.1监理单位3.2监理机构3.3监理人员4 施工监理工作程序、方法和制度4.1 基本工作程序4.2主要工作方法4.3主要工作制度5 施工准备的监理工作5.1监理机构的准备工作5.2施工准备的监理工作6 施工实施阶段的监理工作6.1开工条件的控制6.2工程质量控制6.3工程进度控制6.4工程资金控制6.5施工安全监理6.6 文明施工监理6.7合同管理的其他工作6.8信息管理6.9工程质量评定与验收7 缺陷责任期的监理工作附录A监理规划编制要点及主要内容附录B监理实施细则编制要点及主要内容附录C 施工监理主要工作程序框图附录D 监理报告编制要求及主要内容附录E 施工监理工作常用表格标准用词说明条文说明1总则1.0.1为加强对水利工程施工监理单位和监理人员施工监理活动的管理,规范监理工作,提高监理服务水平,依据有关法律、法规和规章,制定本标准。
1.0.2本标准适用于我国境内依法必须实行监理的水利工程建设项目的施工监理,其他水利工程施工监理可参照施行。
水土保持工程施工监理、机电及盖属结构设备制造监理、水利工程建设环境保护监理等应分别依据相关专业监理规范开展监理工作。
1.0.3 监理单位应按照国务院水行政主管部门批准的资质等级许可的范围承揽监理业务,并接受各级水行政主管部门的监督和管理。
1.0.4依法必须实行监理的水利工程,应按照水利工程招标投标管理有关规定,确定具有相应资质的施工监理单位。
监理业务委托应执行国家规定的工程监理收费标准。
1.0.5监理单位应遵守国家法律、法规和规章以及有关技术标准,独立、公正、诚信、科学地开展监迤工祚,履行监理合同约定的义务。
1.0.6监理机构应按照监理合同和施工合同约定,开展水利工程施工质量、进度、资金的控制活动,以及施工安全和文明施工的监理工作,加强信息管理,协调施工合同有关各方之间的关系。
1.0.7水利工程施工监理应以下列文件为依据:1国家和国务院水行政主管部门有关工程建设的法律、法规和规章。

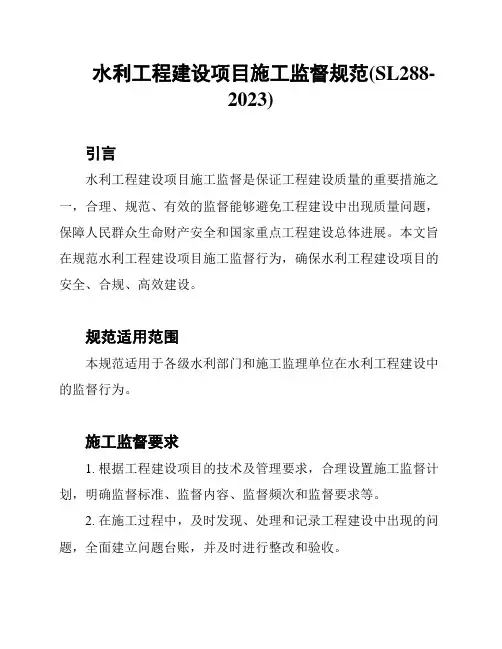

水利工程建设项目施工监督规范(SL288-
2023)
引言
水利工程建设项目施工监督是保证工程建设质量的重要措施之一,合理、规范、有效的监督能够避免工程建设中出现质量问题,保障人民群众生命财产安全和国家重点工程建设总体进展。
本文旨在规范水利工程建设项目施工监督行为,确保水利工程建设项目的安全、合规、高效建设。
规范适用范围
本规范适用于各级水利部门和施工监理单位在水利工程建设中的监督行为。
施工监督要求
1. 根据工程建设项目的技术及管理要求,合理设置施工监督计划,明确监督标准、监督内容、监督频次和监督要求等。
2. 在施工过程中,及时发现、处理和记录工程建设中出现的问题,全面建立问题台账,并及时进行整改和验收。
3. 关注施工现场的安全生产、文明施工和环境保护,并建立相应的监督机制,确保施工现场“三同时”要求的落实。
4. 加强对施工单位的监督力度,对不符合规定要求的行为及时予以纠正或制止,并按规定进行处罚。
5. 安排专门人员进行施工监督,对施工单位的技术资料、工程质量及验收合格情况进行检验核实,对施工单位在工程建设中存在的违法行为及时监督和处罚。
6. 严格执行水利工程建设标准和考核要求,对工程建设项目的质量、进度和安全生产等情况进行监督考核,及时评估施工质量和施工单位的综合表现。
结语
本文主要围绕水利工程建设项目施工监督规范进行规范,明确了施工监督的具体要求,旨在规范水利工程建设项目的施工监督行为,促进工程质量的提高和施工效率的提升。
各级水利部门和施工监理单位应严格遵守本规范,切实加强对水利工程建设项目施工监督的管理,确保水利工程建设安全、合规、高效的建设。

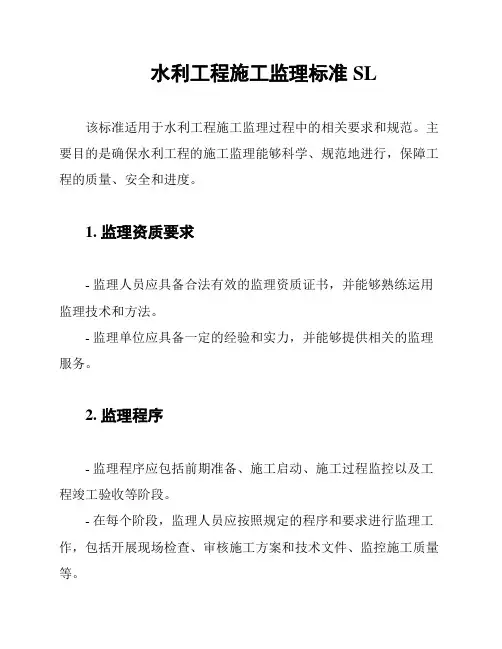

水利工程施工监理标准SL
该标准适用于水利工程施工监理过程中的相关要求和规范。
主要目的是确保水利工程的施工监理能够科学、规范地进行,保障工程的质量、安全和进度。
1. 监理资质要求
- 监理人员应具备合法有效的监理资质证书,并能够熟练运用监理技术和方法。
- 监理单位应具备一定的经验和实力,并能够提供相关的监理服务。
2. 监理程序
- 监理程序应包括前期准备、施工启动、施工过程监控以及工程竣工验收等阶段。
- 在每个阶段,监理人员应按照规定的程序和要求进行监理工作,包括开展现场检查、审核施工方案和技术文件、监控施工质量等。
3. 监理要求
- 监理人员应对施工方案进行审核,确保其符合相关设计要求和法律法规。
- 监理人员应进行现场巡视,及时发现和解决施工中的问题和风险。
- 监理人员应对施工质量进行监控,包括对材料、施工工艺和施工质量进行检查和评估。
- 监理人员应按照合同要求和规范要求,对竣工验收进行监督和评估。
4. 监理报告
- 监理人员应及时编写监理报告,包括工程进度、质量问题和安全事故等情况的记录和评估。
- 监理报告应准确、完整地反映工程施工情况,为业主和相关部门提供参考和决策依据。
以上为水利工程施工监理标准SL的主要内容,旨在提供一个科学、规范的施工监理框架,以保障水利工程的顺利进行。

CB01施工技术方案申报表(承包【】技案号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构签收后,发包人份、设代机构份、监理机构份、承包人份。
CB02施工进度计划申报表(承包【】进度号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构签收后,发包人份、设代机构份、监理机构份、承包人份。
CB03 施工图用图计划报告(承包【】图计号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构签收后,发包人份、设代机构份、监理机构份、承包人份。
CB04资金流计划申报表(承包【】资金号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构签收后,发包人份、监理机构份、承包人份。
CB05施工分包申报表(承包【】分包号)合同名称:合同编号:说明:1、本表一式份,由承包人填写。
监理机构签收后,发包人份、监理机构份、承包人份。
2、本表中的分包工作金额=合同单价×分包工程量。
CB06现场组织机构及主要人员报审表(承包【】机构号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构审查后,发包人份、监理机构份、承包人份。
CB07原材料/中间产品进场报验单(承包【】报验号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构审核后,发包人份、监理机构份、承包人份。
CB08施工设备进场报验单(承包【】设备号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构审核后,发包人份、监理机构份、承包人份。
CB09工程预付款申报表(承包【】工预付号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构签收后,发包人份、监理机构份、承包人份。
CB10材料预付款报审表(承包【】材预付号)合同名称:合同编号:说明:本表一式份,由承包人填写,作为CB33表的附表,一同流转,审批结算时用。
CB11施工放样报验单(承包【】放样号)合同名称:合同编号:说明:本表一式份,由承包人填写。

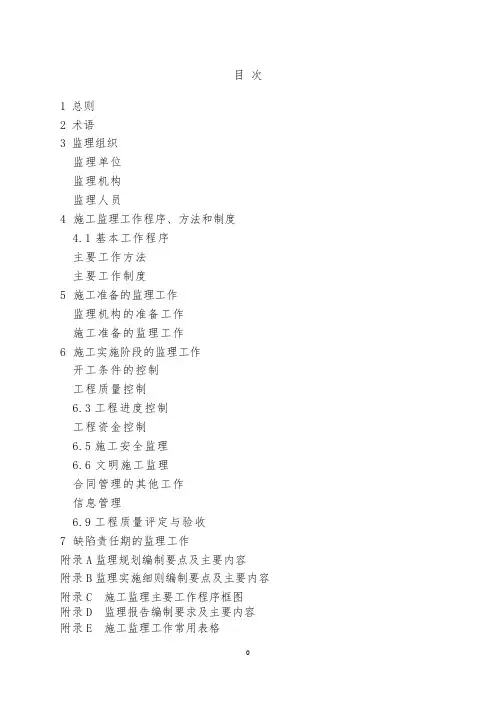

目次1 总则2 术语3 监理组织监理单位监理机构监理人员4 施工监理工作程序、方法和制度4.1 基本工作程序主要工作方法主要工作制度5 施工准备的监理工作监理机构的准备工作施工准备的监理工作6 施工实施阶段的监理工作开工条件的控制工程质量控制6.3工程进度控制工程资金控制6.5施工安全监理6.6 文明施工监理合同管理的其他工作信息管理6.9工程质量评定与验收7 缺陷责任期的监理工作附录A监理规划编制要点及主要内容附录B监理实施细则编制要点及主要内容附录C 施工监理主要工作程序框图附录D 监理报告编制要求及主要内容附录E 施工监理工作常用表格标准用词说明条文说明1总则为加强对水利工程施工监理单位和监理人员施工监理活动的管理,标准监理工作,提高监理服务水平,依据有关法律、法规和规章,制定本标准。
本标准适用于我国境内依法必须实行监理的水利工程建设项目的施工监理,其他水利工程施工监理可参照施行。
水土保持工程施工监理、机电及盖属结构设备制造监理、水利工程建设环境保护监理等应分别依据相关专业监理标准开展监理工作。
1.0.3 监理单位应按照国务院水行政主管部门批准的资质等级许可的范围承揽监理业务,并接受各级水行政主管部门的监督和管理。
依法必须实行监理的水利工程,应按照水利工程招标投标管理有关规定,确定具有相应资质的施工监理单位。
监理业务委托应执行国家规定的工程监理收费标准。
监理单位应遵守国家法律、法规和规章以及有关技术标准,独立、公正、诚信、科学地开展监迤工祚,履行监理合同约定的义务。
监理机构应按照监理合同和施工合同约定,开展水利工程施工质量、进度、资金的控制活动,以及施工安全和文明施工的监理工作,加强信息管理,协调施工合同有关各方之间的关系。
水利工程施工监理应以以下文件为依据:1国家和国务院水行政主管部门有关工程建设的法律、法规和规章。
2工程建设标准强制性条文〔水利工程部分〕。
3经批准的工程建设项目设计文件。
水利工程施工监理规范S LThe document was finally revised on 2021目次1 总则2 术语3 监理组织监理单位监理机构监理人员4 施工监理工作程序、方法和制度基本工作程序主要工作方法主要工作制度5 施工准备的监理工作监理机构的准备工作施工准备的监理工作6 施工实施阶段的监理工作开工条件的控制工程质量控制工程进度控制工程资金控制施工安全监理文明施工监理合同管理的其他工作信息管理工程质量评定与验收7 缺陷责任期的监理工作附录A监理规划编制要点及主要内容附录B监理实施细则编制要点及主要内容附录C 施工监理主要工作程序框图附录D 监理报告编制要求及主要内容附录E 施工监理工作常用表格标准用词说明条文说明1总则为加强对水利工程施工监理单位和监理人员施工监理活动的管理,规范监理工作,提高监理服务水平,依据有关法律、法规和规章,制定本标准。
本标准适用于我国境内依法必须实行监理的水利工程建设项目的施工监理,其他水利工程施工监理可参照施行。
水土保持工程施工监理、机电及盖属结构设备制造监理、水利工程建设环境保护监理等应分别依据相关专业监理规范开展监理工作。
监理单位应按照国务院水行政主管部门批准的资质等级许可的范围承揽监理业务,并接受各级水行政主管部门的监督和管理。
依法必须实行监理的水利工程,应按照水利工程招标投标管理有关规定,确定具有相应资质的施工监理单位。
监理业务委托应执行国家规定的工程监理收费标准。
监理单位应遵守国家法律、法规和规章以及有关技术标准,独立、公正、诚信、科学地开展监迤工祚,履行监理合同约定的义务。
监理机构应按照监理合同和施工合同约定,开展水利工程施工质量、进度、资金的控制活动,以及施工安全和文明施工的监理工作,加强信息管理,协调施工合同有关各方之间的关系。
水利工程施工监理应以下列文件为依据:1国家和国务院水行政主管部门有关工程建设的法律、法规和规章。
2工程建设标准强制性条文(水利工程部分)。

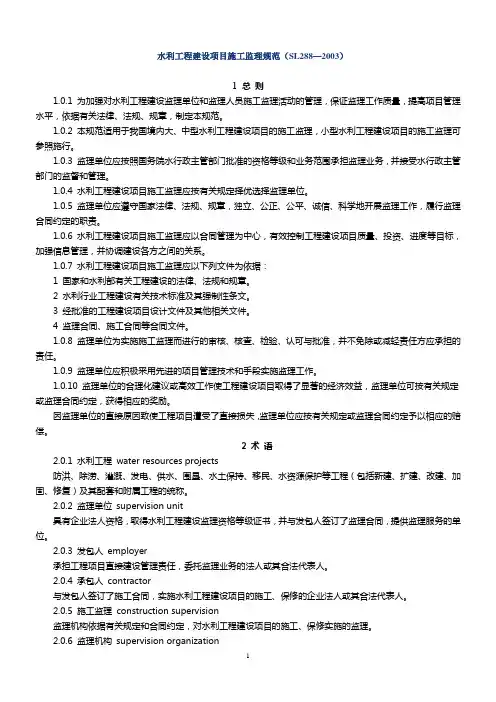

水利工程建设项目施工监理规范(SL288—2003)1 总则1.0.1 为加强对水利工程建设监理单位和监理人员施工监理活动的管理,保证监理工作质量,提高项目管理水平,依据有关法律、法规、规章,制定本规范。
1.0.2 本规范适用于我国境内大、中型水利工程建设项目的施工监理,小型水利工程建设项目的施工监理可参照施行。
1.0.3 监理单位应按照国务院水行政主管部门批准的资格等级和业务范围承担监理业务,并接受水行政主管部门的监督和管理。
1.0.4 水利工程建设项目施工监理应按有关规定择优选择监理单位。
1.0.5 监理单位应遵守国家法律、法规、规章,独立、公正、公平、诚信、科学地开展监理工作,履行监理合同约定的职责。
1.0.6 水利工程建设项目施工监理应以合同管理为中心,有效控制工程建设项目质量、投资、进度等目标,加强信息管理,并协调建设各方之间的关系。
1.0.7 水利工程建设项目施工监理应以下列文件为依据:1 国家和水利部有关工程建设的法律、法规和规章。
2 水利行业工程建设有关技术标准及其强制性条文。
3 经批准的工程建设项目设计文件及其他相关文件。
4 监理合同、施工合同等合同文件。
1.0.8 监理单位为实施施工监理而进行的审核、核查、检验、认可与批准,并不免除或减轻责任方应承担的责任。
1.0.9 监理单位应积极采用先进的项目管理技术和手段实施监理工作。
1.0.10 监理单位的合理化建议或高效工作使工程建设项目取得了显著的经济效益,监理单位可按有关规定或监理合同约定,获得相应的奖励。
因监理单位的直接原因致使工程项目遭受了直接损失,监理单位应按有关规定或监理合同约定予以相应的赔偿。
2 术语2.0.1 水利工程 water resources projects防洪、除涝、灌溉、发电、供水、围垦、水土保持、移民、水资源保护等工程(包括新建、扩建、改建、加固、修复)及其配套和附属工程的统称。
2.0.2 监理单位 supervision unit具有企业法人资格,取得水利工程建设监理资格等级证书,并与发包人签订了监理合同,提供监理服务的单位。

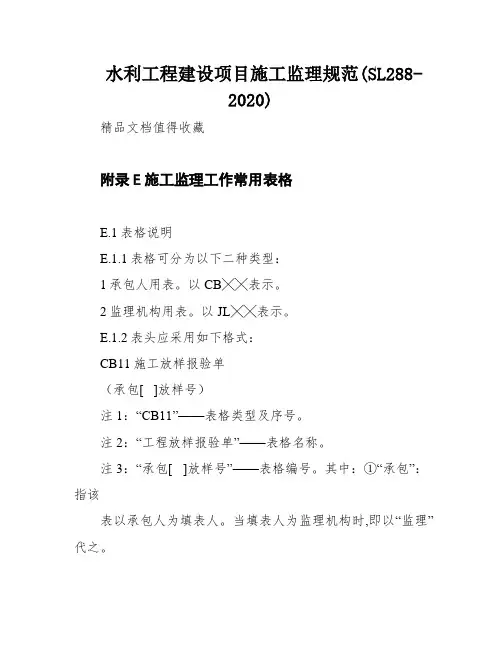

水利工程建设项目施工监理规范(SL288-2020)精品文档值得收藏附录E施工监理工作常用表格E.1表格说明E.1.1表格可分为以下二种类型:1承包人用表。
以CB╳╳表示。
2监理机构用表。
以JL╳╳表示。
E.1.2表头应采用如下格式:CB11施工放样报验单(承包[ ]放样号)注1:“CB11”——表格类型及序号。
注2:“工程放样报验单”——表格名称。
注3:“承包[ ]放样号”——表格编号。
其中:①“承包”:指该表以承包人为填表人。
当填表人为监理机构时,即以“监理”代之。
②当监理工程范围包括两个以上承包人时,为区分不同承包人的用表,“承包”可用其简称表示。
③[ ]:年份。
[2020]表示2020年的表格。
④“放样”:表格的使用性质,即用于“放样”工作。
⑤“号”:一般为3位数的流水号。
如承包人简称为“华安”,则2020年承包人向监理机构报送的第3次放样报表可表示为:CB11施工放样报验单(华安[2003]放样003号)E.2表格使用说明E.2.1监理机构可根据施工项目的规模和复杂程度,采用其中的部分或全部表格;如果表格种类不能满足工程实际需要时,可按照表格的设计原则另行增加。
E.2.2各表格脚注中所列单位和份数为基本单位和最少份数,工作中应根据具体情况和要求予以具体指定各类表格的报送单位和份数。
E.2.3相关单位都应明确文件的签收人。
E.2.4“CB01施工技术方案申报表”可用于承包人向监理机构申报关于施工组织设计、施工措施计划、工程测量施测计划和方案、施工工法、工程放样计划、专项试验计划和方案等。
E.2.5承包人的施工质量检验月汇总表、工程事故月报表除作为施工月报附表外,还应按有关要求另行单独填报。
E.2.6表格底部注明的“设代机构”是代表工程设计单位在施工现场的机构,如设计代表、设代组、设代处等。

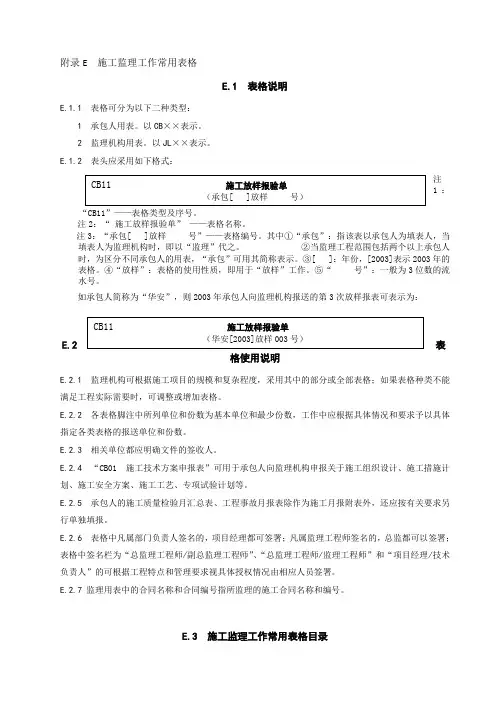

知识传递快乐精品文档值得收藏E.3施工监理工作常用表格目录E.3.1承包人用表目录表E.3.1承包人用表目录序号123456 7 8 91011121314151617181920212223242526272829303132知识传递快乐表格名称施工技术方案申报表施工进度计划申报表施工图用图计划报告资金流计划申报表施工分包申报表现场组织机构及主要人员报审表材料/构配件进场报验单施工设备进场报验单工程预付款申报表工程材料预付款报审表施工放样报验单联合测量通知单施工测量成果报验单合同项目开工申请表分部工程开工申请表设备采购计划申报表混凝土浇筑开仓报审表单元工程施工质量报验单施工质量缺陷处理措施报审表事故报告单暂停施工申请报告复工申请表变更申请报告施工进度计划调整申报表延长工期申报表变更项目价格申报表索赔意向通知索赔申请报告工程计量报验单计日工工程量签证单工程价款月支付申请书工程价款月支付汇总表表格类型CB01CB02CB03CB04CB05CB06CB07CB08CB09CB10CB11CB12CB13CB14CB15CB16CB17CB18CB19CB20CB21CB22CB23CB24CB25CB26CB27CB28CB29CB30CB31CB31附表1表格编号承包[ ]技案号承包[ ]进度号承包[ ]图计号承包[ ]资金号承包[ ]分包号承包[ ]机人号承包[ ]材验号承包[ ]设备号承包[ ]工预付号承包[ ]材预付号承包[ ]放样号承包[ ]联测号承包[ ]测量号承包[ ]合开工号承包[ ]分开工号承包[ ]设采号承包[ ]开仓号承包[ ]质报号承包[ ]缺陷号承包[ ]事故号承包[ ]暂停号承包[ ]复工号承包[ ]变更号承包[ ]进调号承包[ ]延期号承包[ ]变价号承包[ ]赔通号承包[ ]赔报号承包[ ]计量号承包[ ]计日证号承包[ ]月付号承包[ ]月总号精品文档值得收藏33343536373839404142434445464748495051已完工程量汇总表合同单价项目月支付明细表合同合价项目月支付明细表合同新增项目月支付明细表计日工项目月支付明细表计日工工程量月汇总表索赔项目价款月支付汇总表施工月报材料使用情况月报表主要施工机械设备情况月报表现场施工人员情况月报表施工质量检验月汇总表工程事故月报表完成工程量月汇总表施工实际进度月报表验收申请报告报告单回复单完工/最终付款申请表CB31附表2CB31附表3CB31附表4CB31附表5CB31附表6CB31附表6-1CB31附表7CB32CB32附表1CB32附表2CB32附表3CB32附表4CB32附表5CB32附表6CB32附表7CB33CB34CB35CB36承包[ ]量总号承包[ ]单价号承包[ ]合价号承包[ ]新增号承包[ ]计日付号承包[ ]计日总号承包[ ]赔总号承包[]月报号承包[ ]材料月号承包[ ]设备月号承包[ ]人员月号承包[ ]质检月号承包[ ]事故月号承包[ ]量总月号承包[ ]进度月号承包[ ]验报号承包[ ]报告号承包[ ]回复号承包[ ]付申号E.3.2监理机构用表目录表E.3.2监理机构用表目录序号12345678910111213知识传递快乐表格名称进场通知合同项目开工令分部工程开工通知工程预付款付款证书批复表监理通知监理报告计日工工作通知工程现场书面指示警告通知整改通知新增或紧急工程通知变更指示表格类型JL01JL02JL03JL04JL05JL06JL07JL08JL09JL10JL11JL12JL13表格编号监理[ ]进场号监理[ ]合开工号监理[ ]分开工号监理[ ]工预付号监理[ ]批复号监理[ ]通知号监理[ ]报告号监理[ ]计通号监理[ ]现指号监理[ ]警告号监理[ ]整改号监理[ ]新通号监理[ ]变指号精品文档值得收藏1415161718192021222324252627282930313233343536373839404142434445464748变更项目价格审核表变更项目价格签认单变更通知暂停施工通知复工通知费用索赔审核表费用索赔签认单工程价款月付款证书月支付审核汇总表合同解除后付款证书完工/最终付款证书工程移交通知工程移交证书保留金付款证书保修责任终止证书设计文件签收表施工设计图纸核查意见单施工设计图纸签发表工程项目划分报审表监理月报完成工程量月统计表监理抽检情况月汇总表工程变更月报表监理抽检取样样品月登记表监理抽检试验登记表旁站监理值班记录监理巡视记录监理日记监理日志监理机构内部会签单监理发文登记表监理收文登记表会议纪要监理机构联系单监理机构备忘录JL14JL15JL16JL17JL18JL19JL20JL21JL21附表1JL22JL23JL24JL25JL26JL27JL28JL29JL30JL31JL32JL32附表1 JL32附表2 JL32附表3 JL33JL34JL35JL36JL37JL38JL39JL40JL41JL42JL43JL44监理[ ]变价审号监理[ ]变价签号监理[ ]变通号监理[ ]停工号监理[ ]复工号监理[ ]索赔审号监理[ ]索赔签号监理[ ]月付号监理[ ]月总号监理[ ]解付号监理[ ]付证号监理[ ]移交号监理[ ]移证号监理[ ]保付号监理[ ]责终号监理[ ]设收号监理[ ]图核号监理[ ]图发号监理[ ]项分号监理[]月报号监理[ ]量统月号监理[ ]抽检月号监理[ ]变更月号监理[ ]样品号监理[ ]试记号监理[ ]旁站号监理[ ]巡视号监理[ ]日记号监理[ ]日志号监理[ ]内签号监理[ ]监发号监理[ ]监收号监理[ ]纪要号监理[ ]联系号监理[ ]备忘号知识传递快乐精品文档值得收藏E.3施工监理工作常用表格目录E.3.1承包人用表目录序号1 2 3 4 5 6 7 8 910111213141516171819202122232425262728293031表格名称施工技术方案申报表施工进度计划申报表施工图用图计划报告资金流计划申报表施工分包申报表现场组织机构及主要人员报审表材料/构配件进场报验单施工设备进场报验单工程预付款申报表工程材料预付款报审表施工放样报验单联合测量通知单施工测量成果报验单合同项目开工申请表分部工程开工申请表设备采购计划申报表混凝土浇筑开仓报审表单元工程施工质量报验单施工质量缺陷处理措施报审表事故报告单暂停施工申请报告复工申请表变更申请报告施工进度计划调整申报表延长工期申报表变更项目价格申报表索赔意向通知索赔申请报告工程计量报验单计日工工程量签证单工程价款月支付申请书表格类型CB01CB02CB03CB04CB05CB06CB07CB08CB09CB10CB11CB12CB13CB14CB15CB16CB17CB18CB19CB20CB21CB22CB23CB24CB25CB26CB27CB28CB29CB30CB31表格编号承包[ ]技案号承包[ ]进度号承包[ ]图计号承包[ ]资金号承包[ ]分包号承包[ ]机人号承包[ ]材验号承包[ ]设备号承包[ ]工预付号承包[ ]材预付号承包[ ]放样号承包[ ]联测号承包[ ]测量号承包[ ]合开工号承包[ ]分开工号承包[ ]设采号承包[ ]开仓号承包[ ]质报号承包[ ]缺陷号承包[ ]事故号承包[ ]暂停号承包[ ]复工号承包[ ]变更号承包[ ]进调号承包[ ]延期号承包[ ]变价号承包[ ]赔通号承包[ ]赔报号承包[ ]计量号承包[ ]计日证号承包[ ]月付号知识传递快乐精品文档值得收藏3233343536373839404142434445464748495051工程价款月支付汇总表已完工程量汇总表合同单价项目月支付明细表合同合价项目月支付明细表合同新增项目月支付明细表计日工项目月支付明细表计日工工程量月汇总表索赔项目价款月支付汇总表施工月报材料使用情况月报表主要施工机械设备情况月报表现场施工人员情况月报表施工质量检验月汇总表工程事故月报表完成工程量月汇总表施工实际进度月报表验收申请报告报告单回复单完工/最终付款申请表CB31附表1CB31附表2CB31附表3CB31附表4CB31附表5CB31附表6CB31附表6-1CB31附表7CB32CB32附表1CB32附表2CB32附表3CB32附表4CB32附表5CB32附表6CB32附表7CB33CB34CB35CB36承包[ ]月总号承包[ ]量总号承包[ ]单价号承包[ ]合价号承包[ ]新增号承包[ ]计日付号承包[ ]计日总号承包[ ]赔总号承包[]月报号承包[ ]材料月号承包[ ]设备月号承包[ ]人员月号承包[ ]质检月号承包[ ]事故月号承包[ ]量总月号承包[ ]进度月号承包[ ]验报号承包[ ]报告号承包[ ]回复号承包[ ]付申号E.3.2监理机构用表目录序号12345678910111213进场通知合同项目开工令分部工程开工通知工程预付款付款证书批复表监理通知监理报告计日工工作通知工程现场书面指示警告通知整改通知新增或紧急工程通知变更指示表格名称表格类型JL01JL02JL03JL04JL05JL06JL07JL08JL09JL10JL11JL12JL13表格编号监理[ ]进场号监理[ ]合开工号监理[ ]分开工号监理[ ]工预付号监理[ ]批复号监理[ ]通知号监理[ ]报告号监理[ ]计通号监理[ ]现指号监理[ ]警告号监理[ ]整改号监理[ ]新通号监理[ ]变指号知识传递快乐精品文档值得收藏14151617181920212223242526272829303132333435363738394041424344454647变更项目价格审核表变更项目价格签认单变更通知暂停施工通知复工通知费用索赔审核表费用索赔签认单工程价款月付款证书月支付审核汇总表合同解除后付款证书完工/最终付款证书工程移交通知工程移交证书保留金付款证书责任终止证书保修设计文件签收表施工设计图纸核查意见单施工设计图纸签发表工程项目划分报审表监理月报完成工程量月统计表监理抽检情况月汇总表工程变更月报表监理抽检取样样品月登记表监理抽检试验登记表旁站监理值班记录监理巡视记录监理日记监理日志监理机构内部会签单监理发文登记表监理收文登记表会议纪要监理机构联系单JL14JL15JL16JL17JL18JL19JL20JL21JL21附表1 JL22JL23JL24JL25JL26JL27JL28JL29JL30JL31JL32JL32附表1 JL32附表2 JL32附表3 JL33JL34JL35JL36JL37JL38JL39JL40JL41JL42JL43监理[ ]变价审号监理[ ]变价签号监理[ ]变通号监理[ ]停工号监理[ ]复工号监理[ ]索赔审号监理[ ]索赔签号监理[ ]月付号监理[ ]月总号监理[ ]解付号监理[ ]付证号监理[ ]移交号监理[ ]移证号监理[ ]保付号监理[ ]责终号监理[ ]设收号监理[ ]图核号监理[ ]图发号监理[ ]项分号监理[]月报号监理[ ]量统月号监理[ ]抽检月号监理[ ]变更月号监理[ ]样品号监理[ ]试记号监理[ ]旁站号监理[ ]巡视号监理[ ]日记号监理[ ]日志号监理[ ]内签号监理[ ]监发号监理[ ]监收号监理[ ]纪要号监理[ ]联系号知识传递快乐精品文档值得收藏48监理机构备忘录JL44监理[ ]备忘号CB01施工技术方案申报表(承包[2020]技案001号)合同名称:上庄镇东马坊村安全饮用水工程合同编号:致:北京中水科工程总公司项目监理部我方今提交牛栏江(名称及编码)的:附:□施工组织设计□施工措施计划□工程测量施测计划和方案□施工工法□工程放样计划□ 专项试验计划和方案□土工击实试验报告请贵方审批。
附录E 施工监理工作常用表格E.1 表格说明E.1.1 表格可分为以下二种类型:1 承包人用表。
以CB××表示。
2 监理机构用表。
以JL××表示。
E.1.2 表头应采用如下格式:注Array 1:“CB11”——表格类型及序号。
注2:“施工放样报验单”——表格名称。
注3:“承包[ ]放样号”——表格编号。
其中①“承包”:指该表以承包人为填表人,当填表人为监理机构时,即以“监理”代之。
②当监理工程范围包括两个以上承包人时,为区分不同承包人的用表,“承包”可用其简称表示。
③[ ]:年份,[2003]表示2003年的表格。
④“放样”:表格的使用性质,即用于“放样”工作。
⑤“号”:一般为3位数的流水号。
如承包人简称为“华安”,则2003年承包人向监理机构报送的第3次放样报表可表示为:表格使用说明E.2.1 监理机构可根据施工项目的规模和复杂程度,采用其中的部分或全部表格;如果表格种类不能满足工程实际需要时,可调整或增加表格。
E.2.2 各表格脚注中所列单位和份数为基本单位和最少份数,工作中应根据具体情况和要求予以具体指定各类表格的报送单位和份数。
E.2.3 相关单位都应明确文件的签收人。
E.2.4 “CB01施工技术方案申报表”可用于承包人向监理机构申报关于施工组织设计、施工措施计划、施工安全方案、施工工艺、专项试验计划等。
E.2.5 承包人的施工质量检验月汇总表、工程事故月报表除作为施工月报附表外,还应按有关要求另行单独填报。
E.2.6 表格中凡属部门负责人签名的,项目经理都可签署;凡属监理工程师签名的,总监都可以签署;表格中签名栏为“总监理工程师/副总监理工程师”、“总监理工程师/监理工程师”和“项目经理/技术负责人”的可根据工程特点和管理要求视具体授权情况由相应人员签署。
E.2.7 监理用表中的合同名称和合同编号指所监理的施工合同名称和编号。
E.3 施工监理工作常用表格目录E.3.1 承包人用表目录表E.3.1 承包人用表目录E.3.2 监理机构用表目录表E.3.2 监理机构用表目录E.4 施工监理工作常用表格CB01 施工技术方案申报表(远景 [2016]技案 001号)说明:本表一式份,由承包人填写,监理机构签收后,承包人份、监理机构份、发包人份、设代机构份CB02 施工进度计划申报表(富源 [ 2019]进度002号)本表一式份,承包人份、监理机构份、发包人份、设代机构份。

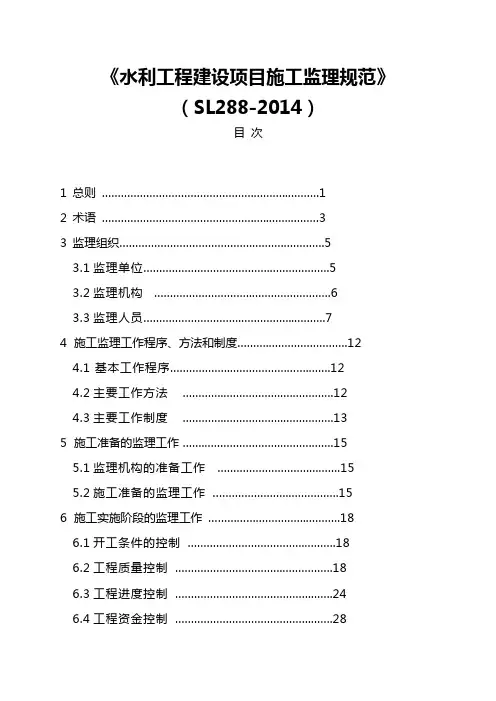

《水利工程建设项目施工监理规范》(SL288-2014)目次1 总则 (1)2 术语 (3)3 监理组织 (5)3.1监理单位 (5)3.2监理机构 (6)3.3监理人员 (7)4 施工监理工作程序、方法和制度 (12)4.1 基本工作程序 (12)4.2主要工作方法 (12)4.3主要工作制度 (13)5 施工准备的监理工作 (15)5.1监理机构的准备工作 (15)5.2施工准备的监理工作 (15)6 施工实施阶段的监理工作 (18)6.1开工条件的控制 (18)6.2工程质量控制 (18)6.3工程进度控制 (24)6.4工程资金控制 (28)6.5施工安全监理 (33)6.6 文明施工监理 (34)6.7合同管理的其他工作 (35)6.8信息管理 (39)6.9工程质量评定与验收 (42)7 缺陷责任期的监理工作 (46)附录A监理规划编制要点及主要内容 (47)附录B监理实施细则编制要点及主要内容 (50)附录C 施工监理主要工作程序框图 (53)附录D 监理报告编制要求及主要内容 (58)附录E 施工监理工作常用表格 (61)标准用词说明 (177)条文说明 (179)1总则1.0.1为加强对水利工程施工监理单位和监理人员施工监理活动的管理,规范监理工作,提高监理服务水平,依据有关法律、法规和规章,制定本标准。
1.0.2本标准适用于我国境内依法必须实行监理的水利工程建设项目的施工监理,其他水利工程施工监理可参照施行。
水土保持工程施工监理、机电及盖属结构设备制造监理、水利工程建设环境保护监理等应分别依据#关专业监理规范开展监理工作。
1.0.3监理单位应按照国务院水行政主管部门批准的资质等级许可的范围承揽监理业务,并接受各级水行政主管部门的监督和管理。
1.0.4依法必须实行监理的水利工程,应按照水利工程招标投标管理有关规定,确定具有相应资质的施工监理单位。
监理业务委托应执行国家规定的工程监理收费标准。
ICS 27.140P55SL中华人民共和国水利行业标准SL288-2014___________________________________________________ 替代SL288-2003水利工程施工监理规范Specifications for construction supervision ofwater resources projects2014-10-30发布2015-01-30实施中华人民共和国水利部发布中华人民共和国水利部关于批准发布水利行业标准的公告(水利工程施工监理规范)2014年第60号中华人民共和国水利部批准《水利工程施工监理规范》(SL288-2014)为水利行业标准,现予以公布。
水利部2014年10月30日前言水利部于1990年开始,按照“加强领导、扩大宣传、法规先导、先行试点、逐步推广”的原则,积极稳妥地在水利工程建设中开展建设监理工作,相继颁发了《水利工程建设监理规定》、《水利工程建设监理单位管理办法》、《水利工程建设监理人员管理办法》和《水利工程建设监理合同示范文本》等文件。
为进一步规范水利工程建设监理单位和监理人员的监理活动,保证监理工作质量,提高项目管理水平,水利部组织有关单位及专家制定了《水利工程建设项目施工监理规范》,作为水利行业标准施行。
本规范依据《中华人民共和国合同法》、《建设工程质量管理条例》和《水利工程建设监理规定》等法律、法规和规章编制。
水利工程建设监理包括从项目立项到工程建成的全过程监理。
由于目前在工程建设投资决策阶段、勘察设计阶段实施监理尚不成熟,需要进一步探索完善,而施工阶段的监理工作已总结出一套比较成熟的经验和做法,因此本规范适用范围仅限于水利工程施工阶段的监理工作,包括施工准备、施工实施和保修期监理工作,未包括项目前期阶段、勘察设计阶段监理。
本规范正文分7章5个附录。
内容包括:总则,术语,监理组织及监理人员,施工监理工作程序、方法和制度,施工准备阶段的监理工作,施工实施阶段的监理工作,保修期的监理工作。
水利工程建设项目施工监理规范(SL288—2003)1 总则1.0.1 为加强对水利工程建设监理单位和监理人员施工监理活动的管理,保证监理工作质量,提高项目管理水平,依据有关法律、法规、规章,制定本规范。
1.0.2 本规范适用于我国境内大、中型水利工程建设项目的施工监理,小型水利工程建设项目的施工监理可参照施行。
1.0.3 监理单位应按照国务院水行政主管部门批准的资格等级和业务范围承担监理业务,并接受水行政主管部门的监督和管理。
1.0.4 水利工程建设项目施工监理应按有关规定择优选择监理单位。
1.0.5 监理单位应遵守国家法律、法规、规章,独立、公正、公平、诚信、科学地开展监理工作,履行监理合同约定的职责。
1.0.6 水利工程建设项目施工监理应以合同管理为中心,有效控制工程建设项目质量、投资、进度等目标,加强信息管理,并协调建设各方之间的关系。
1.0.7 水利工程建设项目施工监理应以下列文件为依据:1 国家和水利部有关工程建设的法律、法规和规章。
2 水利行业工程建设有关技术标准及其强制性条文。
3 经批准的工程建设项目设计文件及其他相关文件。
4 监理合同、施工合同等合同文件。
1.0.8 监理单位为实施施工监理而进行的审核、核查、检验、认可与批准,并不免除或减轻责任方应承担的责任。
1.0.9 监理单位应积极采用先进的项目管理技术和手段实施监理工作。
1.0.10 监理单位的合理化建议或高效工作使工程建设项目取得了显著的经济效益,监理单位可按有关规定或监理合同约定,获得相应的奖励。
因监理单位的直接原因致使工程项目遭受了直接损失,监理单位应按有关规定或监理合同约定予以相应的赔偿。
2 术语2.0.1 水利工程water resources projects防洪、除涝、灌溉、发电、供水、围垦、水土保持、移民、水资源保护等工程(包括新建、扩建、改建、加固、修复)及其配套和附属工程的统称。
2.0.2 监理单位supervision unit具有企业法人资格,取得水利工程建设监理资格等级证书,并与发包人签订了监理合同,提供监理服务的单位。
水利工程施工监理规范S LModified by JEEP on December 26th, 2020.目次1 总则 (1)2 术语 (3)3 监理组织 (5)监理单位 (5)监理机构 (6)监理人员 (7)4 施工监理工作程序、方法和制度 (12)基本工作程序 (12)主要工作方法 (12)主要工作制度 (13)5 施工准备的监理工作 (15)监理机构的准备工作 (15)施工准备的监理工作 (15)6 施工实施阶段的监理工作 (18)开工条件的控制 (18)工程质量控制 (18)工程进度控制 (24)工程资金控制 (28)施工安全监理 (33)文明施工监理 (34)合同管理的其他工作 (35)信息管理 (39)工程质量评定与验收 (42)7 缺陷责任期的监理工作 (46)附录A监理规划编制要点及主要内容 (47)附录B监理实施细则编制要点及主要内容 (50)附录C 施工监理主要工作程序框图 (53)附录D 监理报告编制要求及主要内容 (58)附录E 施工监理工作常用表格 (61)标准用词说明 (177)条文说明 (179)1总则1.0.1为加强对水利工程施工监理单位和监理人员施工监理活动的管理,规范监理工作,提高监理服务水平,依据有关法律、法规和规章,制定本标准。
1.0.2本标准适用于我国境内依法必须实行监理的水利工程建设项目的施工监理,其他水利工程施工监理可参照施行。
水土保持工程施工监理、机电及盖属结构设备制造监理、水利工程建设环境保护监理等应分别依据#关专业监理规范开展监理工作。
1.0.3监理单位应按照国务院水行政主管部门批准的资质等级许可的范围承揽监理业务,并接受各级水行政主管部门的监督和管理。
1.0.4依法必须实行监理的水利工程,应按照水利工程招标投标管理有关规定,确定具有相应资质的施工监理单位。
监理业务委托应执行国家规定的工程监理收费标准。
1.0.5监理单位应遵守国家法律、法规和规章以及有关技术标准,独立、公正、诚信、科学地开展监迤工祚,履行监理合同约定的义务。
1.0.6监理机构应按照监理合同和施工合同约定,开展水利工程施工质量、进度、资金的控制活动,1以及施工安全和文明施工的监理工作,加强信息管理,协调施工合同有关各方之间的关系。
1.0.7水利工程施工监理应以下列文件为依据:1国家和国务院水行政主管部门有关工程建设的法律、法规和规章。
2工程建设标准强制性条文(水利工程部分)。
3经批准的工程建设项目设计文件。
4监理合同、施工合同等合同文件。
11.0.4监理机构的审核、核查、检验、确认与批准等监理行为,不免除或减轻责任方应承担的责任。
1.0.9监理单位应积极采用先进的项目管理技术和手段实施监理工作。
1.0.10监理单位的合理化建议或高效工作使工程建设取得了显着的经济效益,监理单位可按有关规定或监理合同约定,获得相应的奖励。
因监理单位的直接原因致使工程项目遭受了直接损失,监理单位应按有关规定或监理合同约定予以相应的赔偿。
1.0.11本标准的引用标准主要有下列标准:1.0.5《水利水电工程施工质量检验与评定规程》(SL176-2007)1.0.6《水利水电建设工程验收规程》(SL223-2008)1.0.7《水利水电工程单元工程施工质量验收评定标准》(SL631~631-2012、SL638~639-2013)水利工程施工监理除应符合本标准规定外,尚应符合国家现行有关标准的规定22 术语2.0.1 施工监理 construction supervision监理单位依据有关规定和合同约定,对水利工程施工、保修实施的监理。
2.0.2 监理单位 supervision unit具有企业法人资格,取得水利工程建设监理资质等级证书,并与发包人签订监理合同,提供监理服务的单位。
2.0.3 发包人 employer承担水利工程直接建设管理责任,委托监理业务的法人或其合法代表机构。
2.0.4 承包人 contractor与发包人签订施工合同,实施水利工程施工、保修的企业法人或其合法代表机构。
2.0.5 监理机构 supervision organization监理单位依据监理合同派驻工程现场,由监理人员和其他工作人员组成,代表监理单位履行监理合同的机构。
2.0.6 监理人员 supervisory staff在监理机构中从事水利工程施工监理的总监理工程师、副总监理工程师、监理工程师和监理员。
2.0.7 总监理工程师 general Engineer取得《全国水利工程建设总监理工程师岗位证书》,受监理单位委派,全面负责监理机构施工监理工作的监理工程师。
2.0.8 副总监理工程师 vice-general Engineer由总监理工程师书面授权,代表总监理工程师行使总监理工程师部分职责和权力的监理工程师。
2.0.9 监理工程师 Engineer取得《全国水利工程建设监理工程师资格证书》,并按规定3注册,取得《水利工程建设监理工程师注册证书》,在监理机构中承担施工监理工作的人员。
监理员 assistant Engineer取得《全国水利工程建设监理员资格证书》,在监理机构中承担辅助性施工监理工作的人员。
监理规划 supervision plan在监理单位与发包人签订监理合同之后,由总监理工程师主持编制,并经监理单位技术负责人批准的,用以指导监理机构全面开展施工监理工作的指导性文件。
监理规划可参照附录A编制。
监理实施细则 supervision executive detailed rules由监理工程师负责编制,并经总监理工程师批准,用以实施某一专业工程或专业工程监理的操作性文件。
监理实施细则可参照附录B编制。
缺陷责任期 defects liability period即工程质量保修期,从工程通过合同工程完工验收之日起,或从单位工程或部分工程通过投入使用验收之日起,至有关规定或施工合同约定的缺陷责任终止的时段。
书面文件 written document书面文件包括纸质文件和电子文档。
纸质文件包括合同书、函件、报告、批复、确认、指示、通知、记录、会议纪要和备忘录等;电子文件包括电子数据交换、电子邮件、传真、拷贝的电子文件、电报、电传等。
43 监理组织监理单位3.1.1监理单位与发包人应依照国务院水行政主管部门印发的水利工程施工监理合同示范文本签订监理合同。
3.1.2监理单位开展监理工作,应遵守下列规定:1严格遵守国家法律、法规和规章,维护国家利益、社会公共利益和工程建设各方合法权益。
2不得与承包人以及原材料、中间产品和工程设备供应单位有隶属关系或者其他利害关系。
3不得转让、违法分包监理业务。
4 不得聘用无相应资格的人员从事监理业务。
5不得允许其他单位或者个人以本单位名义承揽监理业务。
6不得采取不正当竞争手段承揽监理业务。
3.1.3监理单位应依照监理合同约定,组建监理机构,配置满足监理工作需要的监理人员,并根据工程进展情况及时调整。
更换总监理工程师和其他主要监理人员应符合监理合同约定。
3.1.4监理单位应按照国家的有关规定为工程现场监理人员购买人身意外保险及其他有关险种。
3.1.5监理单位应加强内部管理,应监理人员进行技术、管理培训,建立监理人员考核、评价、选拔、培养和奖惩制度。
3.1.6两个或两个以上监理单位可组成监理联合体,共同承揽监理业务。
联合体各方应签订协议,明确各方拟承担的工作和责任。
联合体的资质等级应按同一专业资质等级较低的一方确定。
联合体各方应共同与发包人签订监理合同,就中标项目向发包人承担连带责任。
3.1.7 监理服务范围和服务时间发生变化时,监理合同中有约定的,监理单位和发包人应按监理合同执行;监理合同无约定5的,监理单位应与发包人另行签订监理补充协议,明确相关工作、服务内容和报酬。
监理机构3.2.1 监理机构应在监理合同授权范围内行使职权。
发包人不得擅自做出有悖于监理机构在合同授权范围内所发指示的决定、指示和通知。
3.2.2 监理机构的基本职责与权限应包括下列各项:1 审查承包人拟选择的分包项目和分包人,报发包人审批。
2 核查并签发施工图纸。
3 审批、审核或确认承包人提交的各类文件。
4签发指示、通知、批复等监理文件。
5监督、检查现场施工安全,发现安全隐患及时要求承包人整改或暂停施工。
6监督、检查文明施工情况。
7监督、检查施工进度。
8核验承包人申报的原材料、中间产品的质量复核工程施工质量。
9参与或组织工程设备的交货验收。
10审核工程计量,签发各类付款证书。
11审批施工质量缺陷处理措施计划,监督、检查施工质量缺陷处理情况,组织施工质量缺陷备案表的填写。
12处置施工中影响工程质量和安全的紧急情况。
13处理变更、索赔和违约等合同事宜。
14 依据有关规定参与工程质量评定,主持或参与工程验收。
15主持施工合同履行中发包人和承包人之间的协调工作。
16监理合同约定的其他职责与权限。
3.2.3 监理机构应制定与监理工作内容相适应的工作制度。
3.2.4 监理机构应将总监理工程师和其他主要监理人员的姓名、6监理业务分工和授权范围报送发包人并通知承包人。
3.2.5 监理机构应在完成监理合同约定的全部工作后,按有关档案管理规定,移交合同履行期间的监理档案资料。
监理人员3.3.1 水利工程施工监理人员应按有关规定持证上岗。
3.3.2监理人员应遵守以下规则:1遵纪守法,坚持求实、严谨、科学的工作作风,全面履行职责,正确运用权限,勤奋、高效地开展监理工作。
2努力钻研业务,熟悉和掌握工程建设管理知识和专业技术知识,提高自身素质、技术和管理水平。
3提高监理服务意识,增强责任感,加强与工程建设有关各方的协作,积极、主动开展工作,尽职尽责,公正廉洁。
4 妥善保管并及时归还发包人提供的工程建设文件资料,未经许可不得泄露与本工程有关的技术秘密和商务秘密。
5不得与承包人以及原材料、中间产品和工程设备供应单位有隶属关系或其他利害关系。
6不得出卖、出借、转让、涂改、伪造岗位证书、资格证书或注册证书。
7只能同时在一个监理单位注册、执业或从业。
8遵守职业道德,维护职业信誉,严禁徇私舞弊。
9 不得索取、收受承包人的财物或者谋取其他不正当利益。
3.3.3 水利工程施工监理实行总监理工程师负责制。
总监理工程师应负责全面履行监理合同中约定的监理单位的义务,主要职责应包括以下各项:1 主持编制监理规划,制定监理机构工作制度,审批监理实施细则。
2确定监理机构各部门职责及监理人员职责权限;协调监理机构内部工作;负责监理机构中监理人员的工作考核,调换不称职的监理人员;根据工程建设进展情况,调整监理人员。
73签发或授权签发监理机构的文件。
4主持审查承包人提出的分包项目和分包人,报发包人批准。
5审批承包人提交的合同工程开工申请、施工组织设计、施工进度计划、资金流计划。
