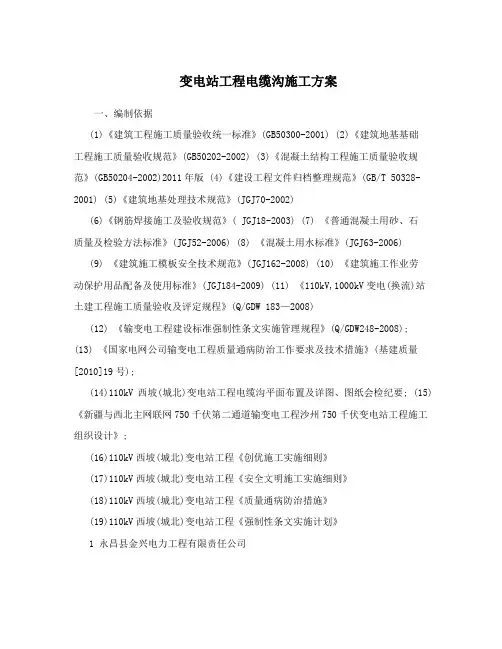

变电站工程电缆沟施工组织设计方案
- 格式:doc
- 大小:20.59 KB
- 文档页数:8

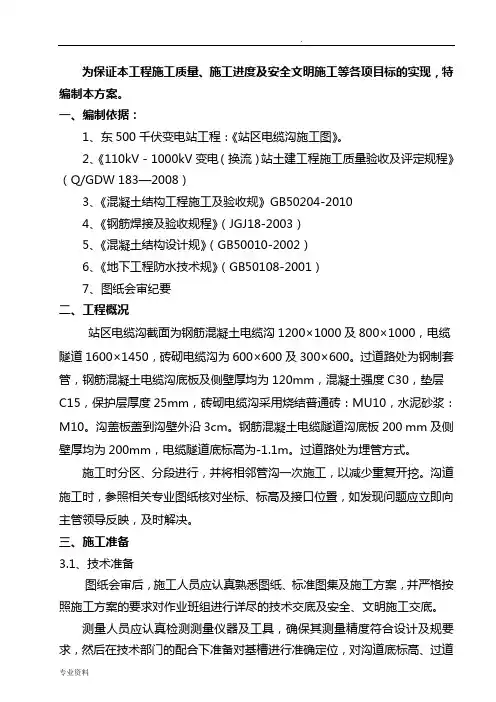

为保证本工程施工质量、施工进度及安全文明施工等各项目标的实现,特编制本方案。
一、编制依据:1、东500千伏变电站工程:《站区电缆沟施工图》。
2、《110kV-1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 183—2008)3、《混凝土结构工程施工及验收规》GB50204-20104、《钢筋焊接及验收规程》(JGJ18-2003)5、《混凝土结构设计规》(GB50010-2002)6、《地下工程防水技术规》(GB50108-2001)7、图纸会审纪要二、工程概况站区电缆沟截面为钢筋混凝土电缆沟1200×1000及800×1000,电缆隧道1600×1450,砖砌电缆沟为600×600及300×600。
过道路处为钢制套管,钢筋混凝土电缆沟底板及侧壁厚均为120mm,混凝土强度C30,垫层C15,保护层厚度25mm,砖砌电缆沟采用烧结普通砖:MU10,水泥砂浆:M10。
沟盖板盖到沟壁外沿3cm。
钢筋混凝土电缆隧道沟底板200 mm及侧壁厚均为200mm,电缆隧道底标高为-1.1m。
过道路处为埋管方式。
施工时分区、分段进行,并将相邻管沟一次施工,以减少重复开挖。
沟道施工时,参照相关专业图纸核对坐标、标高及接口位置,如发现问题应立即向主管领导反映,及时解决。
三、施工准备3.1、技术准备图纸会审后,施工人员应认真熟悉图纸、标准图集及施工方案,并严格按照施工方案的要求对作业班组进行详尽的技术交底及安全、文明施工交底。
测量人员应认真检测测量仪器及工具,确保其测量精度符合设计及规要求,然后在技术部门的配合下准备对基槽进行准确定位,对沟道底标高、过道路沟道顶标高等做到理解准确,定位和标高正确。
3.2、现场准备现场三通一平工作已经完成,各种施工准备工作已经完成,现场已基本具备开工条件。
3.3、物资准备物资及设备供应部门应提前联系好反铲挖掘机(1台),自卸汽车(1辆)等机具设备,并根据工程的实际进展情况,确定各种机械设备的准确进场日期;所有进场机械设备、车辆均需经过检修、试运转合格后,方可进行施工。
变电站工程电缆沟施工方案一、编制依据(1)《建筑工程施工质量验收统一标准》(GB50300-2001) (2)《建筑地基基础工程施工质量验收规范》(GB50202-2002) (3)《混凝土结构工程施工质量验收规范》(GB50204-2002)2011年版 (4)《建设工程文件归档整理规范》(GB/T 50328-2001) (5)《建筑地基处理技术规范》(JGJ70-2002)(6)《钢筋焊接施工及验收规范》( JGJ18-2003) (7) 《普通混凝土用砂、石质量及检验方法标准》(JGJ52-2006) (8) 《混凝土用水标准》(JGJ63-2006)(9) 《建筑施工模板安全技术规范》(JGJ162-2008) (10) 《建筑施工作业劳动保护用品配备及使用标准》(JGJ184-2009) (11) 《110kV,1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 183—2008)(12) 《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248-2008);(13) 《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量[2010]19号);(14)110kV西坡(城北)变电站工程电缆沟平面布置及详图、图纸会检纪要; (15)《新疆与西北主网联网750千伏第二通道输变电工程沙州750千伏变电站工程施工组织设计》;(16)110kV西坡(城北)变电站工程《创优施工实施细则》(17)110kV西坡(城北)变电站工程《安全文明施工实施细则》(18)110kV西坡(城北)变电站工程《质量通病防治措施》(19)110kV西坡(城北)变电站工程《强制性条文实施计划》1 永昌县金兴电力工程有限责任公司110kV西坡(城北)变电站工程电缆沟施工方案 (20)110kV西坡(城北)变电站工程《标准工艺应用策划方案》二、工程概况2.1、变电站室外电缆沟截面主要有1200×1200、900×580二种规格。

第1篇一、工程概况1. 工程名称:XX区域电缆沟工程2. 工程地点:XX市XX区3. 工程规模:本工程主要建设内容包括电缆沟的挖掘、铺设、回填等,涉及电缆长度约10公里,电缆沟总长度约15公里。
4. 工程工期:预计工期为6个月。
5. 工程质量要求:按照国家相关标准和规范执行,确保工程质量达到优良等级。
二、施工组织设计1. 施工队伍:由具备相关资质的施工单位负责,施工队伍应具备丰富的电缆沟工程施工经验。
2. 施工设备:根据工程需求,配备挖掘机、装载机、平板运输车、切割机、焊接机、电缆敷设设备等。
3. 施工材料:选用符合国家标准的电缆、电缆沟管、支架、防腐材料等。
三、施工准备1. 技术准备(1)熟悉设计图纸,明确施工内容和要求。
(2)对施工人员进行技术交底,确保施工人员掌握施工工艺和操作规程。
(3)编制施工组织设计,明确施工进度、质量、安全、文明施工等方面的要求。
2. 材料准备(1)电缆:根据设计要求,选择合适的电缆类型,确保电缆质量。
(2)电缆沟管:选用符合国家标准的电缆沟管,确保其强度和耐腐蚀性能。
(3)支架:选用合适的支架,确保电缆固定牢固。
(4)防腐材料:选用环保型防腐材料,提高电缆沟的使用寿命。
3. 施工场地准备(1)施工场地平整,确保施工设备进场和材料堆放。
(2)施工道路畅通,方便材料运输和施工人员进出。
(3)施工区域临时用电、用水设施齐全。
四、施工工艺及流程1. 施工工艺(1)电缆沟挖掘:采用机械挖掘,挖掘深度应符合设计要求,沟底平整,无杂物。
(2)电缆沟铺设:将电缆沟管铺设在沟底,沟管接口应严密,确保电缆安全。
(3)电缆敷设:将电缆敷设在电缆沟管内,电缆接头应牢固,绝缘良好。
(4)支架安装:将支架安装在电缆沟管上,确保电缆固定牢固。
(5)回填:回填材料采用砂石混合料,分层回填,确保回填密实。
2. 施工流程(1)施工准备:完成施工队伍、设备、材料、场地等方面的准备工作。
(2)电缆沟挖掘:按照设计要求挖掘电缆沟,确保沟底平整。
电缆沟工程施工组织方案一、工程概况1.工程名称:电缆沟工程2.工程地点:XX市XX区XX路3.工程面积:XXX平方米4.工程周期:XX个月5.工程总投资:XXX万元二、施工组织原则1.安全第一:在施工过程中,必须遵循“安全第一、预防为主”的原则,确保施工人员的安全。
2.高效完成:按照工期计划,合理安排施工工序和队伍,保证工期的高效完成。
3.资源合理利用:充分利用现有设备和资源,降低施工成本。
三、施工工艺流程1.前期准备:1.1现场勘测:对施工地点进行详细勘测,确定电缆沟的布置方案。
1.2技术交底:对施工人员进行相关技术交底和培训,确保施工人员具备必要的技术知识。
1.3设备准备:准备必要的施工设备和工具。
2.施工准备:2.1确定施工队伍:根据工程规模和进度要求,确保施工队伍的合理配置。
2.2施工材料准备:采购所需的施工材料,确保施工材料的质量和供应。
2.3施工方案编制:根据现场实际情况和工程要求,编制施工方案。
3.施工过程:3.1地面划定:根据施工图纸,利用测量仪器在地面上进行标线,确定电缆沟的位置。
3.2开挖沟槽:根据标线要求,使用挖掘机和其他所需设备,进行沟槽的开挖。
3.3敷设电缆:在沟槽中敷设电缆,并进行必要的连接和固定。
3.4填充与压实:在敷设完电缆后,使用填充料对沟槽进行填充和压实,确保电缆的安全和稳定。
3.5端子加工:对电缆进行必要的端子加工,确保连接的可靠性。
4.施工安全措施:4.1生产岗位责任制:明确每个施工人员的安全责任,确保施工人员的安全意识。
4.2安全防护设施:在施工现场设置必要的安全警示标志,并配备必要的安全防护设施。
4.3安全检查:定期进行安全检查,发现问题及时处理,确保施工的安全。
五、质量控制1.施工前的质量控制:对施工材料进行检查,确保材料的质量达到标准。
2.施工中的质量控制:及时对施工过程中的质量问题进行检查和处理,确保施工质量。
3.施工后的质量验收:对施工后的电缆沟进行质量验收,确保工程质量符合要求。
工程位于220KV鹤山变电站内,交通便利,施工场地较为平坦,供水、供电到位,道路畅通,场地条件较理想。
电缆沟施工起于110KV 鹤古Ⅱ回#2塔,沿进站公路、部分沿鹤山变电站围墙,止于110KV 鹤古Ⅱ回#1塔,全长400m。
电缆沟采用钢筋混凝土结构,混凝土强度等级为C20;电缆沟深1.25m;宽1m;侧板厚为200mm。
Ⅰ-Ⅳ段为单排电缆沟;Ⅳ-Ⅴ段为双排电缆沟;Ⅱ-Ⅲ段电缆沟须捣制支承台,承台间隔3m。
二、施工人员配备以项目经理为首组织施工生产。
在项目经理的领导下,组成由专业技术工种组成的施工班组,施工班组设班长,全面负责班组的生产工作,各生产班组长率领,工人直接完成施工任务,施工队长、班组均不脱产,为直接生产工人,特殊工种由持有效证书的专业技术工人组成。
进入本工程的主要施工作业队组如下:泥工班4人钢筋班6人木工班6人砼工班16人电工2人三、施工机械设备1、本工程施工现场的水平运输一般为铁斗车。
2、挖土设备:场地土方及基槽的开挖用1台小型挖掘机开挖,人工执平基槽。
弃土均运出场外,堆放在甲方指定场地。
3、搅拌设备:混凝土、砂浆采用机械搅拌,现场集中搅拌。
现场设1个集中搅拌站,搅拌站内设1台搅拌机和1台砂浆搅拌机。
水泥及砂石的计量用用镑秤计量系统。
4、钢筋机械:现场设1个钢筋加工棚,在钢筋棚内设1条生产线,钢筋弯曲机和钢筋切断机各配1台。
5、木工机械本工程的钢筋砼电缆沟主要采用木模板,现场配备小圆锯1台,可满足施工要求。
6.其它机械:其它机械根据施工机具需要量情况及现场施工进度要求分批组织进场,开做好保养和试运等项工作,一些常用的机械及设备配件要有一定数量的储备以便及时替换,保证各种机械正常运转。

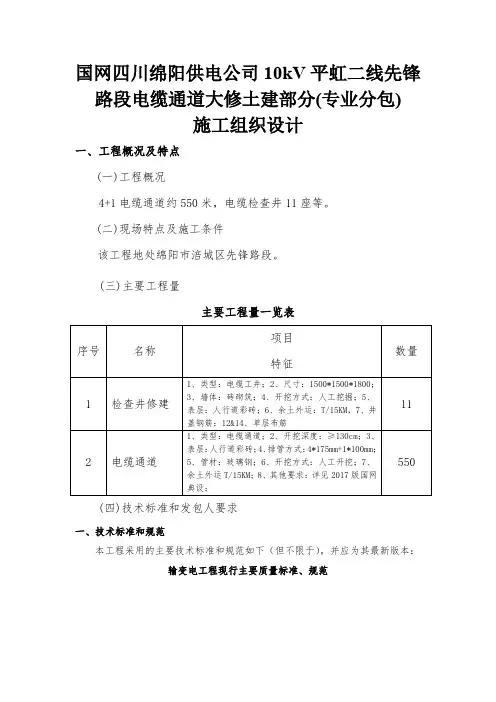

国网四川绵阳供电公司10kV平虹二线先锋路段电缆通道大修土建部分(专业分包)施工组织设计一、工程概况及特点(一)工程概况4+1电缆通道约550米,电缆检查井11座等。
(二)现场特点及施工条件该工程地处绵阳市涪城区先锋路段。
(三)主要工程量主要工程量一览表(四)技术标准和发包人要求一、技术标准和规范本工程采用的主要技术标准和规范如下(但不限于),并应为其最新版本:输变电工程现行主要质量标准、规范表一:变电站土建工程现行主要质量标准、规范表二:变电站电气安装工程现行主要质量标准、规范表三:线路工程现行主要质量标准、规范表三:国家电网公司现行输变电建设工程主要质量管理制度二、施工部署(一)施工前的准备工作1、解决好“三通一平”工作,其中水源及电源与现场周围单位协商解决。
2、进行测量控制放线。
3、进行机械设备的调配工作。
4、选择劳务施工队伍。
5、做好材料的计划及进场工作。
6、调查好地下管线情况。
7、落实好临时设施。
(二)施工组织安排1、管理组织安排由于本工期短、任务重,因此本工程成立一个管理、技术力量雄厚的项目部,并由分公司分管副经理负责,项目部设有技术、质检、测量、施工、材料、后勤等专职员,并严密组织,精心施工,确保工程质量及工期,组织机构框图见下图。
2、劳动力安排根据工程特点,施工时分工作段进行作业。
3、机械设备安排根据工程特点及工期要求,踏勘现场后按需安排机械设备。
(三)施工流程图准备工作→沟槽开挖及障碍物破除→素砼垫层→钢筋砼底板→预制管道安装→线管安装→回填土→现浇砼面层。
(四)施工进度计划安排本工程计划工期180天。
三、施工方案(一)沟槽开挖根据开挖深度,开槽放坡开挖,坡度系数1:0.5,以确保施工安全。
沟槽开挖根据现场地形、地质条件及工期要求,采用人工开挖,人工清挖底20cm之前,由施工员用水准仪随时抄平出距坑底20cm的水平桩,每隔2.5米打一个小木橛或钢筋头,人工再根据水平桩铲平设计底标高,修整槽底,清挖的土随挖机挖出。
变电站区电缆沟施工方案一、前言在电力系统中,电缆是起着输送电能的重要载体,而电缆沟则是保护和管理电缆的重要设施。
变电站作为电力系统中的重要组成部分,其区域内的电缆沟施工方案至关重要。
本文将重点介绍变电站区电缆沟的施工方案。
二、施工前准备1. 方案设计在进行电缆沟施工之前,应当制定详细的施工方案。
方案设计应考虑变电站的布局、电缆布置情况、地形地貌等因素,合理确定电缆沟的位置、深度、宽度等参数。
2. 施工人员培训施工人员应具备一定的电力设施施工经验和技能,特别是对于电缆的安装和维护应有专门培训。
三、施工过程1. 土方开挖首先进行土方开挖工作,根据设计方案确定电缆沟的位置和尺寸,采用机械或人工方式进行开挖。
2. 设置支架在电缆沟内设置支架,用于支撑和固定电缆。
支架的设置应符合设计要求,同时要考虑支架的稳固性和与电缆的绝缘。
3. 铺设电缆在支架上铺设电缆,按照设计方案的布置要求进行铺设,注意电缆的保护和整齐摆放。
4. 沟壁保护电缆铺设完成后,对电缆沟的沟壁进行保护,采取防腐、防潮等措施,确保电缆沟的安全性和稳定性。
四、施工验收1. 完工检查施工完成后,进行完工检查,检查电缆的铺设情况、支架的设置是否符合要求,沟壁的保护是否到位等。
2. 电力试验进行电力试验,检查电缆的绝缘性能和传输性能,确保电缆运行安全可靠。
五、施工总结电缆沟施工是变电站区域内重要的工作之一,合理的施工方案和严格的施工要求对电力系统的正常运行和安全稳定起着至关重要的作用。
希望通过本文的介绍,能对变电站区电缆沟的施工方案有更清晰的认识,为今后的实际施工工作提供一定的参考。
变电站工程电缆沟施工方案一、施工前准备工作:1.开展现场勘察工作,确定电缆沟的位置和尺寸,并与设计单位进行沟通确认;2.编制施工流程和施工方案,明确各项工作的任务和责任;3.购买所需要的工具、设备和材料,并对其进行检查和验收;4.组织施工人员进行技术交底,确保施工人员了解操作要领和安全措施;5.布置现场,确保施工区域的安全和整洁;6.与现场环境有关的政府部门和相关单位进行沟通,了解相关规定和要求。
二、电缆沟开挖:1.按照设计要求进行地面或地下电缆沟开挖,保证电缆沟的净宽、净深和净高;2.对地下电缆沟开挖时,要按照所需埋设电缆的数量和规格确定沟槽尺寸,确保电缆的敷设与维护;3.对地下石质地层及复杂地质条件下出现的较硬、较软、较湿或无土质情况,要根据实际情况合理调整挖掘方案;4.进行电缆沟施工前要对边坡、洞穴、掌子面等可能出现的坍塌情况进行评估和处理,确保工程安全。
三、电缆敷设:1.选用合适的敷设方式和方法,如直埋、管道敷设等;2.严格按照设计要求和施工方案进行电缆敷设,保持电缆的拌和度和整齐度;3.针对不同规格和型号的电缆,选用合适的敷设工艺和设备,确保电缆正常敷设;4.在敷设过程中要注意电缆的保护,避免电缆被机械损坏或其他外力引起的故障。
四、电缆安装和连接:1.安装电缆的接线盒、中间接头、终端头等设备,确保电缆的正常运行;2.对电缆的连接进行检测和测试,确保电缆连接的质量和稳定性;3.在接地、接零以及保护接地等方面要按照国家标准进行安装和连接。
五、完工验收:1.对电缆沟的开挖、敷设和安装连接等情况进行检查和验收;2.检查电缆的绝缘电阻、接地电阻、安全性能等指标,确保电缆满足要求;3.对施工过程中产生的废弃物、渣土等进行清理和处理,确保施工区域的环境整洁;4.进行施工记录和资料整理,以备日后参考。
六、安全措施:1.进行必要的安全交底,确保施工人员了解安全操作规程和防护设备的使用方法;2.设置施工现场的安全警告标志,保证人员安全;3.保持施工区域的通风、照明和干燥,确保施工人员的健康和安全;4.监测施工过程中的安全情况,及时排除安全隐患。
变电站电缆沟施工方案1. 引言电缆沟是变电站建设中非常重要的一部分,它承载着输电线路所需的电缆,保障了电力系统的可靠运行。
本文档旨在提供变电站电缆沟施工方案,为施工人员提供详细的指导和注意事项。
2. 施工前准备在开始施工之前,需要进行一系列准备工作,包括但不限于以下内容:1.完善施工方案:根据设计图纸和施工要求,制定详细的施工方案,包括施工工序、施工顺序、施工时间计划等。
2.准备施工材料和设备:根据施工方案,准备好所需的电缆、电缆支架、电缆保护管、挖掘机等施工材料和设备。
3.清理施工区域:清理变电站电缆沟的施工区域,确保场地整洁干净,为后续施工作业做好准备。
3. 施工步骤下面是变电站电缆沟施工的基本步骤:1.确定电缆沟的位置和尺寸,根据设计图纸进行测量和标定。
2.使用挖掘机或手动挖掘工具,按照设计要求挖掘电缆沟。
在挖掘过程中,要注意保护现有的地下管线和设备,避免损坏。
3.清理电缆沟底部的泥土和杂物,确保电缆铺设时的平整和稳固。
4.根据设计要求,铺设电缆支架和电缆保护管,并固定好。
5.进行电缆的铺设,注意遵守电缆铺设的技术要求和安全要求。
6.进行电缆的连接和绝缘处理,确保连接的可靠性和信号传输的稳定性。
7.进行必要的沟壁加固和环境保护措施。
8.对施工现场进行清理,清除施工材料和设备。
4. 安全注意事项在进行变电站电缆沟施工时,需要严格遵守安全操作规程,确保施工过程的安全。
以下是一些常见的安全注意事项:1.施工人员必须佩戴符合要求的个人防护装备,如安全帽、安全鞋、手套等。
2.施工现场应设置明显的安全警示标志,并进行必要的防护措施,如围挡、安全网等。
3.电缆沟施工前,要预先检查地下管线和设备,确保不会对其造成损坏。
4.使用挖掘机进行挖掘时,必须由专业操作人员操作,并注意防止设备倾翻。
5.施工人员必须熟悉电缆铺设和连接的操作规程,并按照要求进行操作。
6.遇到特殊情况或发现安全隐患时,应立即停工并报告相关责任人处理。
变电站区电缆沟施工方案一、项目背景变电站区的电缆沟施工是电力工程建设中的重要环节,其施工方案的合理与否直接关系到电力系统的安全稳定运行。
因此,在进行变电站区电缆沟施工时,必须制定科学合理的施工方案。
本施工方案主要针对变电站区域电缆沟的施工,详细说明施工的整体流程、施工过程中的注意事项以及施工的安全措施等。
二、施工准备1.组织人力:根据施工需要,组织合适的施工人员,保证施工队伍的合理性和工作效率。
2.选择施工时间:根据变电站的运行情况和周边环境的安全性,选择合适的施工时间段,确保施工期间的安全与稳定。
3.相关设备的准备:准备好施工所需的各种设备,包括挖掘机、铲车、钳工具等,并进行设备的检查,确保其完好可靠。
三、施工流程1.电缆沟的勘测与测量在施工前,首先需对电缆沟位置进行勘测和测量,并根据勘测结果制定施工方案。
勘测与测量需确保测量结果的准确性和真实性。
2.标线与挖掘在电缆沟施工区域进行标线,确定电缆沟的位置。
然后使用挖掘机进行挖掘作业,按照设计要求进行挖掘,确保电缆沟的尺寸符合设计要求。
3.进行土方处理在挖掘完成后,需要对土方进行处理。
将挖掘出的土方进行清理、整平,并根据需要进行填方或平均分布于周边区域,确保施工现场的整洁与安全。
4.沟底处理与设备安装在电缆沟挖掘完成后,需要对沟底进行处理,确保沟底的平整度和排水的畅通性。
然后将电缆支架、接地装置等设备进行安装,确保设备的牢固可靠。
5.敷设电缆和安装电缆保护管在设备安装完成后,根据设计要求放置电缆,并进行电缆保护管的安装,确保电缆的保护和绝缘性能。
6.进行回填与整平在电缆敷设完成后,对电缆沟进行回填与整平,确保电缆沟的表面平整度和外观美观度。
7.安全检查与验收在施工完成后,进行施工的安全检查和质量验收,确保施工的安全与质量标准。
8.清理与消防措施在施工后,对施工现场进行清理,并采取相应的消防措施,确保施工的安全与整洁。
四、注意事项1.施工期间需注意周围的安全防护,设置警示标志,确保施工现场的安全。

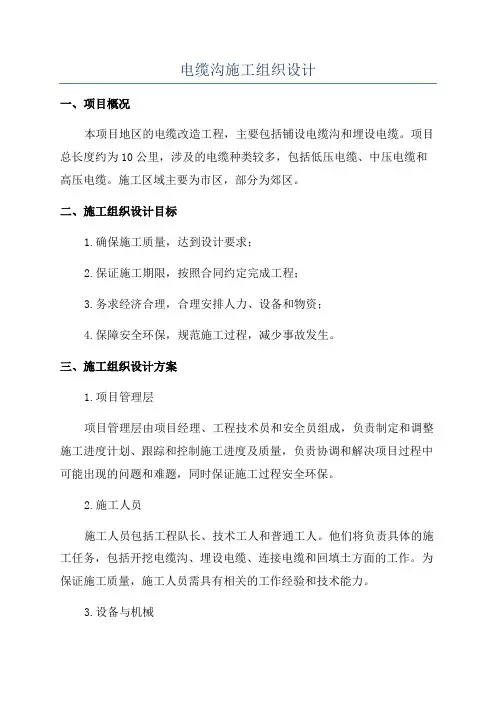

电缆沟施工组织设计一、项目概况本项目地区的电缆改造工程,主要包括铺设电缆沟和埋设电缆。
项目总长度约为10公里,涉及的电缆种类较多,包括低压电缆、中压电缆和高压电缆。
施工区域主要为市区,部分为郊区。
二、施工组织设计目标1.确保施工质量,达到设计要求;2.保证施工期限,按照合同约定完成工程;3.务求经济合理,合理安排人力、设备和物资;4.保障安全环保,规范施工过程,减少事故发生。
三、施工组织设计方案1.项目管理层项目管理层由项目经理、工程技术员和安全员组成,负责制定和调整施工进度计划、跟踪和控制施工进度及质量,负责协调和解决项目过程中可能出现的问题和难题,同时保证施工过程安全环保。
2.施工人员施工人员包括工程队长、技术工人和普通工人。
他们将负责具体的施工任务,包括开挖电缆沟、埋设电缆、连接电缆和回填土方面的工作。
为保证施工质量,施工人员需具有相关的工作经验和技术能力。
3.设备与机械施工中需要使用各种设备和机械,包括挖掘机、铲车、起重机等。
这些机械的选用应根据施工工程的具体情况和需求,确保施工进度和质量。
4.施工过程安排(1)工程前期准备:包括组织项目管理层,制定施工进度计划,准备施工材料和设备等;(2)开挖电缆沟:按照设计要求和施工图纸,确定电缆沟的位置和宽度,使用挖掘机进行开挖;(3)埋设电缆:按照施工图纸和设计要求,将电缆进行逐段埋设,包括定位、敷设和保护等步骤;(4)连接电缆:根据电缆连接图纸,进行电缆的连接和绝缘处理;(5)回填土:将开挖的电缆沟进行回填,保证地面平整和稳固。
5.安全环保措施施工过程中应加强安全教育和培训,确保施工人员具备安全意识和操作技能。
同时,配备必要的安全设备,如安全帽、防护眼镜等,确保施工人员的人身安全。
在施工中,对现场周边环境进行保护,避免对周边环境造成污染。
6.质量控制施工人员应按照设计要求和施工图纸进行操作,确保施工质量。
在施工中,对关键节点进行检查和验收,以确保施工质量符合标准要求。
电缆沟施工组织设计一、引言随着现代电力系统的不断发展,电缆沟作为电力设施的重要组成部分,其施工质量和安全性越来越受到。
因此,制定一份全面的电缆沟施工组织设计,以确保施工过程的高效、安全、有序,成为当前的重要任务。
二、电缆沟施工组织设计的目标1、优化施工流程,提高施工效率。
2、确保施工安全,降低事故风险。
3、合理安排资源,降低施工成本。
4、保证施工质量,满足设计要求。
三、电缆沟施工组织设计的具体内容1、施工前准备(1)设计图纸的审核与理解:对电缆沟的设计图纸进行详细审核,充分理解设计意图,确保施工符合设计要求。
(2)现场勘查与风险评估:对施工场地进行实地勘查,了解现场环境,评估施工风险,制定相应的安全措施。
(3)施工团队的组建:选择有经验的施工队伍,确保施工质量。
(4)施工设备的准备:确保施工设备完好,做好设备的维护和检修。
(5)安全培训与技术交底:对施工人员进行安全培训,明确操作规程,确保施工安全。
2、施工过程组织(1)土方开挖:根据设计图纸,确定电缆沟的位置和深度,进行土方开挖。
(2)基础处理:对开挖后的基础进行处理,如夯实、平整等。
(3)电缆沟制作:按照设计要求,制作电缆沟的形状和尺寸。
(4)电缆敷设:将电缆按照设计要求敷设在电缆沟内。
(5)盖板安装:安装电缆沟的盖板,防止人员和物体掉入电缆沟内。
(6)回填土方:回填电缆沟周围的土方,恢复地面原状。
(7)质量检验:对电缆沟的施工质量进行检验,确保符合设计要求。
3、施工后的工作(1)清理现场:对施工现场进行清理,保持环境整洁。
(2)资料整理:整理施工过程中的各种资料,包括图纸、施工记录、检验报告等。
(3)验收准备:准备好验收所需的资料和设备,配合甲方进行验收工作。
(4)保修维护:对验收合格的电缆沟进行保修维护,保证其正常运行。
四、结论电缆沟施工组织设计是电力设施建设过程中不可或缺的一环。
通过科学合理的组织设计,可以有效地提高施工效率、确保施工安全、降低施工成本、保证施工质量。
变电站工程电缆沟施工方案一、前期准备在进行电缆沟施工前,需要做好充分的前期准备工作。
具体包括以下几个方面:1.方案设计:根据实际情况和施工要求,设计出合理的电缆沟施工方案,包括施工路线、施工工艺、施工队伍组织等。
2.人员培训:对施工队伍进行必要的培训,确保他们了解施工方案、遵守施工规程,并具备相关操作技能。
3.设备准备:准备好所需的施工设备和工具,确保施工过程中设备顺畅、安全。
同时要检查设备是否完好,保证施工的顺利进行。
二、施工过程1.场地准备:在开始实际施工前,要对施工场地进行清理和平整,确保施工区域干净、整洁。
2.开挖电缆沟:根据设计要求,使用挖掘机等设备进行电缆沟的开挖工作。
在开挖过程中,注意避免损坏地下管道和其他设施,并确保施工质量。
3.敷设电缆:将待敷设的电缆按设计要求放置在电缆沟内,注意电缆的铺设方式和保护措施,避免损坏电缆。
4.填埋:在电缆敷设完成后,进行沟槽填埋工作,将电缆完全覆盖并填埋至设计标高。
5.压实和清理:对填埋后的土地进行压实和清理,使地表恢复平整,确保施工现场的整洁和安全。
三、施工质量控制1.巡检:在施工过程中,进行定期的巡检和监测工作,及时发现和解决施工中出现的问题,确保施工质量。
2.验收:在施工完成后,进行电缆沟的验收工作,对施工质量进行检查和评估,确保符合相关标准和要求。
3.完工报告:完成施工后,整理出完工报告,记录施工过程和施工质量情况,为后续运行和维护提供参考。
四、安全防护1.安全意识:施工中要加强安全意识,严格遵守安全操作规程,确保施工人员的安全。
2.安全防护:提供必要的安全防护设施,包括安全帽、手套、安全鞋等,提高施工现场的安全水平。
3.应急准备:制定应急预案和处置措施,做好应对意外情况的准备,及时处理紧急情况,保障施工安全。
五、总结电缆沟施工是变电站工程中重要的环节,只有做好充分的准备工作,确保施工过程安全顺利,才能保障电缆工程的质量和可靠性。
在电缆沟施工过程中,要紧密团结和配合,保持良好的施工纪律,确保项目按时、优质、安全完成。
变电站工程电缆沟施工方案一、工程概况:王源(铅山)220kV变电站工程电缆沟具体概况如下:800×800电缆沟长为25米,1000×1000电缆沟长为300米,1200×1200电缆沟长为160米,1200×1050穿公路电缆沟长为13米。
沟盖板采用∠50×4镀锌角钢,四周与钢筋焊接,现场浇作。
1000×1000电缆沟及800×800电缆沟为砖砌体,其余为钢筋砼现浇电缆沟。
二、编制依据:1、《混凝土结构工程施工及验收规范》GB 50204-20022、《砌体工程施工质量验收规范》GB50203-20023、《110kV~1000kV变电(换流)站土建工程施工质量验收及评定规程》Q/GD W183-2008三、电缆沟施工:3.1 施工准备(1)材料的准备混凝土采用自拌,砂、石应有复试报告,水泥应有出厂合格证及复试合格报告;模板应采用表面平整、加工精密、有一定刚度的多层胶合板;钢筋应进行外观及资料(出厂合格证中)检查,并经送样复试合格。
(2)技术准备1)图纸会审:会审应由专业到综合的顺序逐步进行。
会审前参加人员熟悉图纸,准备意见,并进行必要的核对。
会检后,由现场施工技术负责人向现场各专业工种进行施工图纸交底。
2)技术交底:每个措施必须进行施工技术交底,技术交底内容要充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签字,并形成书面交底记录。
3)定位放线:根据变电站总平面布置图,采用经纬仪、拉线、尺量、定出电缆沟的基准线。
3.2 电缆沟基槽开挖根据设计要求,基槽土方开挖至电缆沟底基础设计标高,电缆沟壁应根据土质要求及电缆沟深度放坡,电缆沟基槽两侧设排水沟及集水井,以防止沟壁坍塌。
开挖完成后,应组织相关人员(设计勘察单位、施工单位、监理单位、业主)进行验槽,并做好记录。
3.3 浇筑混凝土底板垫层基底原土夯实,放设电缆沟底垫层模板边线以及坡度线,根据边线及坡度线安装模板,并采用水准仪跟踪测定模板标高。
基础较宽时,在基槽中间部分设水平控制桩。
3.4 电缆沟砌筑本站800×800及1000×1000电缆沟为砖砌体电缆沟。
砌体采用Mu10砖,M 5.0水泥砂浆砌筑,沟壁砌筑时应提前进行浇水湿润,并根据沟道中心线在垫层上弹出砌筑沟壁的位置,并设立皮数杆,拉10m通线进行砌筑。
沟壁砌筑时应采取“三一”砌法,上下错缝,内外搓接,灰缝应横平竖直,厚薄均匀,水平灰缝应控制在8-12mm范围之内,具体数值由皮数杆确定。
水平灰缝的砂浆饱满度不得小于80%,竖向灰缝不得出现通缝,砌体的转角处应同时砌筑,施工过程中应随时检查砖同壁砌筑平整度和垂直度,砌筑到设计标高须及时进行预埋铁件埋设。
在砌筑过程中应按规范要求制作砂浆试块并及进行送验。
3.5 电缆沟墙体浇注混凝土电缆沟施工主要就是控制模板安装工程:模板采用12mm厚竹夹板,方料采用50×70杉木方料制作定型模。
支撑采用4×60松木料与钢管相结合,水平支撑以400mm、垂直支撑以600mm为宜。
支模时要按给定的轴线弹出其外边线,以便支模。
模支好后,要检查其边线是否直,沟内侧模板与模板交接处要粘贴透明胶带,滚刷脱模剂。
伸缩缝(挖方区为每20.0m一道,填方区及现浇砼电缆沟为每10.0~15.0m一道)处要用模板封堵、平直,要求装清水模。
3.6 电缆沟压顶采用预制砼压顶为了增加工艺效果,站内户外电缆沟压顶采用预制砼压顶。
预制砼压顶块为长7 50mm,宽170mm,高120mm。
待砼浇捣(砼电缆沟)或粉刷层至±0.000以下90mm时,用水平仪测好水平,双面控线,用1:2.5(砂子过筛)水泥砂浆将砼预制压顶块依次砌作,同时要求灰缝大小均与,平直,砂浆饱满,双面勾缝,预制砼压顶块平稳、牢固。
3.7 电缆沟扁铁安装焊接前为了防止扁铁焊接变形,应每米设置角钢将扁铁支撑。
在铁件预制块上进行扁铁焊接,焊接中应拉通长线整平,扁铁搭接长度不应小于2 倍扁铁宽度,焊接应三边焊接,焊接质量应符合施工规范要求。
3.8 电缆沟粉刷根据墙面粉刷厚度塌饼、冲筋,采用1:3 水泥砂浆打糙,1:2 水泥砂浆压光。
粉刷前墙面要充分浇水湿润,混凝土面层采用108 胶水掺水泥素浆批浆。
为保证电缆沟长方向粉刷的顺直及平整,在电缆沟顶面采用经纬仪测点弹中心控制线,电缆沟壁弹水平控制线,作为控制电缆沟粉刷面的基准线。
为保证电缆沟粉刷棱角分明,应先做好两侧粉刷护角,粉刷电缆沟上部面层,再粉刷侧壁。
电缆沟粉刷中,原材料应采用同一批次进场材料,拌合砂浆配比应统一、以保证电缆沟粉刷面色泽均匀一致。
粉刷砂浆应在规定时间内用完,不允许用干水泥或砂浆干粉在粉刷层表面吸水。
面层砂浆使用时不允许加水拌合,残余砂浆加水搅拌后,只允许做底层打糙。
粉刷面层压光后,电缆沟应棱角通长顺直,沟壁平整,无砂眼、凹坑,抹纹,粉刷层色泽一致,无空鼓、龟裂。
电缆沟顶粉刷宜每隔2m 垂直于长度方向镶贴分格条,以减少由于沟长而引起的收缩裂缝。
3.9 电缆沟底找坡、压光电缆沟应根据设计要求进行找坡,采用水准仪测定坡度标高线,沟底塌饼,冲筋较厚部位采用细石混凝土找平,找坡混凝土与砂浆面层宜一次性完成。
浇筑前应清理沟底积水、杂物,并进行扫浆。
沟底混凝土采用铝合金直尺刮平,浇筑时应注意混凝土及砂浆,不得污染沟壁砂浆面层。
掌握好混凝土面层水份,进行混凝土表面原浆压光,压光应在混凝土终凝前进行,应不少于3遍压光,压光后面层应无砂眼、凹坑、抹纹,表面应洁净、光滑。
沟底找坡时,走水线缝沟中做,按1~2%的坡比纵向找坡,横向按2%找坡,严禁沟内积水。
施工时,沟底走水线用A75的UPVC管或镀锌钢管,在沟底水泥砂浆初凝时,拉线依次把走水沟压出来,然后再其表面压光时,将其走水槽压光、圆滑。
为了防止垃圾堵塞管道,在每一个入水口处,加盖滤水盖。
3.10 养护电缆沟壁抹灰完成后,应进行覆盖浇水养护不少于7 天。
四、电缆沟盖板施工:4.1 施工准备(1)材料准备:砂、石应有复试报告,水泥应有出厂合格证及复试报告;钢筋应进行外观及资料(质量证明书)检查,并经送样复试合格;角钢应有合格证,进场应进行外观检查,无变形翘曲现象,规格、型号、壁厚应达到设计要求。
电焊条应有合格证,电焊工应有上岗证。
(2)技术准备1)图纸会审。
会审应由专业到综合的顺序逐步进行。
会检前参加人员熟悉图纸,准备意见,并进行必要的核对。
会审后,由现场施工技术负责人向现场各专业工种进行施工图纸交底。
2)技术交底。
每个措施必须进行施工技术交底,技术交底内容要充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签字,并形成书面交底记录。
4.2 制作角铁边框根据边框放样尺寸,由专人进行角铁画线切割,角铁两头切割45°,角铁边框进行45°拼角焊接。
焊接时可进行对称焊接,减少变形,角铁边框焊接时不可有过烧、咬边、夹渣等现象。
焊接时为保证角铁边框尺寸一致、不变形。
边框底部可设置平整钢板一块,在钢板上弹线,四周用角钢焊出角铁边框模型,焊接时角铁放入模型内焊接加工。
电缆沟盖板边框边框焊接后送入镀锌厂进行加热镀锌处理,镀锌后边框容易变形,浇筑前应进行矫正,使边框对角线、平整度、边框尺寸符合要求。
为保证边框内混凝土与镀锌边框粘接牢固,可在边框内侧焊接若干螺纹钢筋。
4.3 钢筋制作安装根据图纸要求进行钢筋的制作,Ⅰ级钢应做弯钩,钢筋节点应全部使用铅丝绑扎,网片钢筋与角钢边框留出的钢筋也应进行绑扎。
钢筋与角钢之间应焊接牢固。
4.4 混凝土浇筑角钢边框水平放在预制场地上,在边框底部铺3mm 厚橡胶皮或薄膜,以保证成型后的盖板底部不漏浆,且底面平整、光滑、底部混凝土不高出角钢边框。
为保证混凝土盖板面层色泽一致,混凝土原材料尽量一次性进场,并分开堆放,混凝土原材料计量由专人负责,搅拌均匀。
角钢模板内铺一层混凝土,使用平板振动器(小型平板)振捣密实,双层钢筋网片放入模板,再加入混凝土铺满角钢盖板,并再次使用平板振动器振捣密实,直至平板表面泛出原浆。
在混凝土终凝前进行不少于3 遍水泥砂浆压光,压光后表面无抹痕,严禁有凹坑、砂眼等现象。
浇筑完成后,清除边框四周混凝土及砂浆。
4.5 养护常温下,混凝土盖板浇筑完成12h 后,表面进行薄膜覆盖,浇水养护不少于7 天。
4.6 盖板安装运输时应考虑盖板受力方向,盖板反向受力,容易造成盖板断裂,将盖板搁置在电缆沟上,电缆沟两头采用经纬仪每20m 左右定点。
拉线调整盖板顺直及平整度。
盖板搁置点底部搁置3mm 厚橡胶皮垫,用以调整盖板的稳定性及表面平整度。
五、安全管理1、搅拌机电源箱等要挂安全警示牌,材料仓库、工具房、加工棚等要设立消防设施,划分责任区,明确责任人。
施工电源要严格按三级配电,二级保护由专人操作。
2、基坑、孔洞也要加设防护措施,施工人员及设备须通过的沟道要设通道或过路桥。
3、模板支撑不得使用腐朽等劣质材料,支撑必须用横杆和剪刀撑固定,支撑点必须坚实,防止支撑下沉、倾斜,安装和拆除均应分段进行。
严整猛撬,硬砸,大面积撬落,拉倒。
4、钢筋加工应在工作台上进行,铁屑要即使消除以免飞溅入眼,切断短于300 mm的钢筋时要用卡子夹住,严禁用手直接把持。
5、砼浇捣时先要检查模板的安装牢固情况,操作平台是否稳固,振动器电绝缘是否良好,开关插座、插充是否完好。
严禁将电线直接插入插座。
当移动或暂停时应切断电源,不得将振动器配电箱安放在尚未凝固的砼上。
六、文明施工和环境保护1、工程所用材料须按平面布置图临时堆码。
2、施工道路要畅通,水电线路要整齐有序,布局合理,各种机械完好整洁,安全防护装置完备,施工现场杂物废料及时清运处理。
3、工作时严禁饮酒、斗殴,着装要整齐,配戴必要的劳动保护用品,遵章守法。
4、加强环保意识,施工噪声要符合环保要求,施工现场的剩余材料要及时清运,做到“工完、料尽、场地清”。
5、禁止直接焚烧垃圾,施工垃圾要集中堆放在指定点,集中统一处理。
6、禁止随意倾倒,污染环境。
7、施工过程中做好现场安全保卫工作,配专人管理且采取必要的防盗措施,建立和执行防火管理制度,设置符合要求的消防设施并保持完好状态,使用易燃易爆材料时,采用相应的消防安全措施。
8、施工作业区干净、整齐,办公生活区明亮、清洁,图表上墙,礼貌接待来访人员。
