砂垫层施工技术交底
- 格式:doc
- 大小:44.00 KB
- 文档页数:5
砂垫层施工技术交底
一、砂垫层质量标准:
1、砂的规格和质量必须符合设计要求和规范规定:
采用含泥量不大于5%的中砂或粗砂,渗透系数不宜小于5*10-3cm/s,干密度不宜小于15kN/m3,砂中无尖石和铁器等有棱角的或尖锐的硬物。
2、砂垫层铺设的范围和厚度必须符合设计要求。
3、砂垫层的允许偏差、检验数量和方法应符合下表的规定。
砂垫层允许偏差、检验数量和方法
二、施工执行规范和标准:
1、建筑地基处理技术规范(JGJ79-2002)
2、真空预压加固软土地基技术规程(JTS147-2-2009)
3、水运工程质量检验标准(JTS257-2008)
4、本工程设计图纸及设计文件。
三、工程概况
黄骅港综合港区通用散杂货码头工程地基处理总面积60.796万平方米。根据吹填土质的不同,分为A区,B区,C区和D区共四个区,其中C区采取堆载预压方案,A区,B区和D区采用真空预压处理。A区、B区、 C区和D区铺设
0.4m厚中粗砂垫层,作为水平排水通道。
四、施工顺序
为增加原泥面承载力,首先铺设1层编织布、(B区铺设一层竹笆)、若干层荆芭、一层土工布,然后人工推填0.4m厚的中粗砂垫层,对不能满足填筑施工要求的区域,采取补强措施,以保证后续工作各种机械、人工的施工。铺设完成后进行场地整平。
五、施工方法及操作要点
(1)施工概述
施工所需中粗砂采用陆上运输,人工进行推填。
(2)施工工艺流程
施工准备→原泥面测量→测量放线→中粗砂推填→施工、技术人员检查→施工验收
(3)施工方法
①施工准备:
施工前,技术人员必须会同监理人员对进场的中粗砂进行见证取样并委托实验室检测,合格后方可进行施工。
②原泥面测量:
原泥面测量由测量人员利用配备有GPS对场地进行原泥面标高测定,绘制地形图,以此为依据确定推砂施工控制标高。
③测量人员会同施工单位现场负责人,根据施工边线图放出各分区边界点。
④中粗砂推填:
对于地基较软的区域,利用木板、竹笆等铺设临时道路,采用人工手推车进行推填;对于地基较硬的区域采用铁板铺路配合小型机械推填。
在施工区域平均每100㎡设置一处标杆,在40cm位置做好标记。
铺设完成砂垫层区域,人工进行整平。
⑤施工人员提供自检报告,并由技术人员检查。
⑥施工验收
请监理部门进行验收。

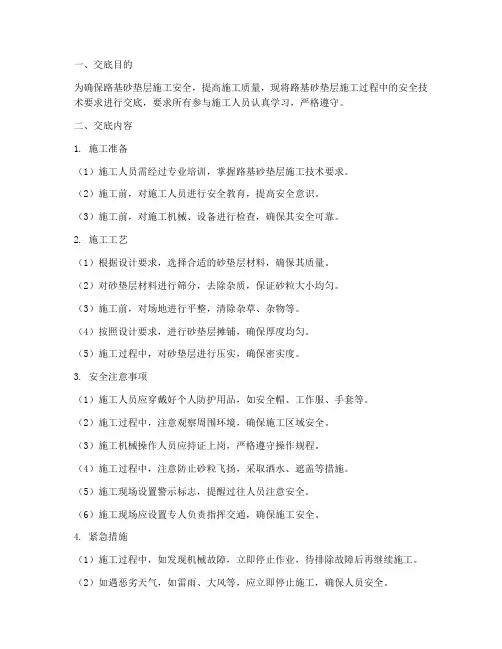

安全技术交底
