估算、概算、预算、结算、决算如何区分?
“估算、概算、预算、结算、决算”的出现顺序:
一般情况下,结算是决算的组成部分,是决算的基础。
决算不能超过预算,预算不能超过概算,概算不能超过估算。
一、估算
估算也叫投资估算,发生在项目建议书和可行性研究阶段。
估算的依据是项目规划方案(方案设计),对工程项目可能发生的工程费用(含建安工程、室外工程、设备和安装工程等)、工程建设其他费用、预备费用和建设期利息(如果有贷款)进行计算,用于计算项目投资规模和融资方案选择,供项目投资决策部门参考。
估算时要注意准确而全面地计算工程建设其他费用,这部分费用地区性和政策性较强。
随着项目逐步的细化具体化,按照投资估算规程,可以得到不同。
估算、概算、预算、结算、决算的区分工程造价中的专业名词较多,其中一些名词的关联度还很高,容易被混淆。
今天就帮助大家区分一下估算,概算,预算,结算与决算。
估算即投资估算是在决策阶段就建设项目建设总投资进行的科学估计。
决策阶段又分为机会研究、项目建议书、初步可行性研究、详细可行性研究四个阶段,随着项目逐步的细化具体化,按照投资估算规程,可以得到不同精细程度的估算,依据建设单位的要求,可在详细可行性研究阶段出具标志性的估算报告。
概算即设计概算是在设计阶段,以初步设计或施工图设计图纸,概算指标、概算定额以及现行的计费标准市场信息等依据,按照建设项目设计概算规程,逐级(单位工程、单项工程、建设项目)计算建设项目建设总投资。
预算即施工图预算是在施工图纸设计出来,至交易阶段确定招标控制价、投标报价的这个时段(可以说是交易阶段),以建筑安装施工图设计图纸为对象,依据现行的计价规范(建设工程工程量清单计价规范、相应工程的工程量计算规范),消耗量定额,人材机市场价格,费用标准,按照建设项目施工图预算编审规程,逐级(分项工程、分部工程、单位工程、单项工程)计算的建筑安装工程造价(项目要求时,还要汇总为建设项目建设总投资)。
结算即工程结算和竣工结算传统的结算,是在建筑安装施工任务结束后,对其实际的工程造价(这里是第二种含义的造价),进行核对与结清。
经历了行业规程规范的推进,当下的结算的定义(供参考),以招标文件选定的计价方式,依据施工合同,实施过程中的变更签证等,按照合同规定、建设项目结算规程以及2013最新清单计价规范,完成的施工过程价款结算与竣工最后结清。
汇总、编制建筑安装工程实际工程造价竣工结算文件。
2013清单计价规范提倡竣工结算是汇集施工过程中的工程结算成果,对建筑安装工程项目做出的实际造价的汇总与结清。
决算是项目的竣工决算整个项目竣工,建设单位对完成的整个项目从筹建到竣工投产使用的实际花费,所做的财务汇总。

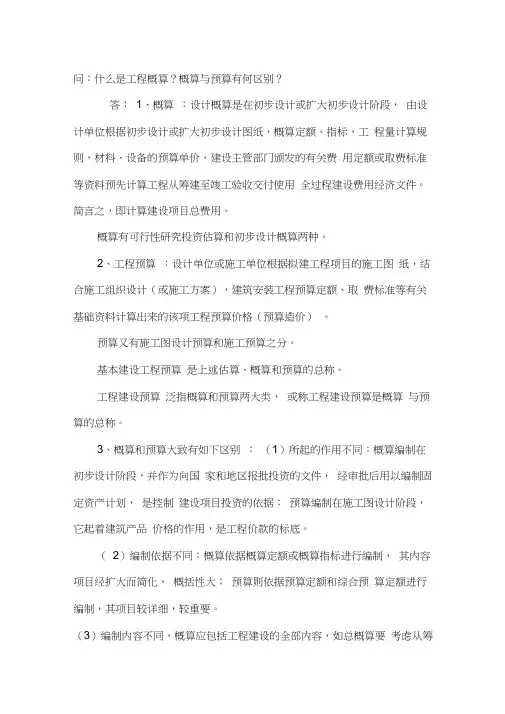

问:什么是工程概算?概算与预算有何区别?答:1、概算:设计概算是在初步设计或扩大初步设计阶段,由设计单位根据初步设计或扩大初步设计图纸,概算定额、指标,工程量计算规则,材料、设备的预算单价,建设主管部门颁发的有关费用定额或取费标准等资料预先计算工程从筹建至竣工验收交付使用全过程建设费用经济文件。
简言之,即计算建设项目总费用。
概算有可行性研究投资估算和初步设计概算两种。
2、工程预算:设计单位或施工单位根据拟建工程项目的施工图纸,结合施工组织设计(或施工方案),建筑安装工程预算定额、取费标准等有关基础资料计算出来的该项工程预算价格(预算造价)。
预算又有施工图设计预算和施工预算之分。
基本建设工程预算是上述估算、概算和预算的总称。
工程建设预算泛指概算和预算两大类,或称工程建设预算是概算与预算的总称。
3、概算和预算大致有如下区别:(1)所起的作用不同:概算编制在初步设计阶段,并作为向国家和地区报批投资的文件,经审批后用以编制固定资产计划,是控制建设项目投资的依据;预算编制在施工图设计阶段,它起着建筑产品价格的作用,是工程价款的标底。
(2)编制依据不同:概算依据概算定额或概算指标进行编制,其内容项目经扩大而简化,概括性大;预算则依据预算定额和综合预算定额进行编制,其项目较详细,较重要。
(3)编制内容不同,概算应包括工程建设的全部内容,如总概算要考虑从筹建开始到竣工验收交付使用前所需的一切费用;预算一般不编制总预算,只编制单位工程预算和综合预算书,它不包括准备阶段的费用(如勘察、征地、生产职工培训费用等)。
附:一般情况下,结算是决算的组成部分,是决算的基础。
决算不能超过预算,预算不能超过概算,概算不能超过估算。
工程建设流程如下:项目建议书和可行性研究阶段(投资估算) --> 初步设计阶段(设计概算)--> 施工图设计阶段(预算造价)—>招投标阶段(合同价)--> 合同实施阶段(结算价)--> 竣工验收阶段(实际造价(决算价))投资控制是工程项目管理的重点和难点,在工程项目的不同阶段,项目投资有估算、概算、预算、结算和决算等不同称呼,这些“算” 的依据和作用不同,其准确性也“渐进明细”,一个比一个更真实地反映项目的实际投资。
匡算是在项目投资前根据最基础的经济指标按经验算出来的做为给老板是否
拿项目的依据如果大帐算得过来做为可行性研究报告的一
部分为老板决策参考
估算在方案设计阶段根据图纸和进一步调查后资料得出。
项目建议书阶段的投资估算——审批下面的依据之一
项目可行性研究阶段的投资估算——项目抉择的主要依据之一也是研究、剖析、
计算项目投资的主要前提
3. 概算是在估算的基础上扩初阶段根据有代表性的设计图纸和有关资料根据概
算定额或概算指标经过适当综合、扩大以及合并而成的。
4.而预算实在扩充设计及xx设计后进行项目成本控制的依
据预算才是项目
签署成本责任书的依据
预算——招投标的主要基本据此可编制工程量清单和招标标底
施工预算——施工单元组织人材机物料的参考甲乙双方打点工程结算、拨付工
程款的参考依据。
5.结算对乙方而言决算对甲方而言是在竣工后根据实际情况计算
总结如下应该是分工程进程的不同阶段来说的
1、方案阶段-估算
2、初步设计阶段-概算
3、xx阶段-预算
4、施工阶段-阶段性结算对施工单位
5、竣工-结算对施工单位决算对甲方
理论上决算不能超过预算、预算不能超过概算、概算不能超过估算
从以上我们可以看到随着图纸设计的深入这是一个由粗到细的过程
要做好几个算必须先区分核算对象确定产品形态和不同的经济指标、定位才能进
行进一步测算。
工程中估算、概算、预算、决算、结算的区别、工程概算设计概算是在初步设计或扩大初步设计阶段,由设计单位根据初步设计或扩大初步设计图纸,概算定额、指标,工程量计算规则,材料、设备的预算单价,建设主管部门颁发的有关费用定额或取费标准等资料预先计算工程从筹建至竣工验收交付使用全过程建设费用经济文件。
简言之,即计算建设项目总费用。
概算有可行性研究投资估算和初步设计概算两种。
2、工程预算设计单位或施工单位根据拟建工程项目的施工图纸,结合施工组织设计(或施工方案),建筑安装工程预算定额、取费标准等有关基础资料计算出来的该项工程预算价格(预算造价)。
预算又有施工图设计预算和施工预算之分。
基本建设工程预算是上述估算、概算和预算的总称。
工程建设预算泛指概算和预算两大类,或称工程建设预算是概算与预算的总称。
3、概算和预算大致有如下区别(1)所起的作用不同:概算编制在初步设计阶段,并作为向国家和地区报批投资的文件,经审批后用以编制固定资产计划,是控制建设项目投资的依据;预算编制在施工图设计阶段,它起着建筑产品价格的作用,是工程价款的标底。
(2)编制依据不同:概算依据概算定额或概算指标进行编制,其内容项目经扩大而简化,概括性大;预算则依据预算定额和综合预算定额进行编制,其项目较详细,较重要。
(3)编制内容不同,概算应包括工程建设的全部内容,如总概算要考虑从筹建开始到竣工验收交付使用前所需的一切费用;预算一般不编制总预算,只编制单位工程预算和综合预算书,它不包括准备阶段的费用(如勘察、征地、生产职工培训费用等)。
附:一般情况下,结算是决算的组成部分,是决算的基础。
决算不能超过预算,预算不能超过概算,概算不能超过估算。
工程建设流程如下:项目建议书和可行性研究阶段(投资估算)--初步设计阶段(设计概算)--施工图设计阶段(预算造价)招投标阶段(合同价)--合同实施阶段(结算价)--竣工验收阶段(实际造价(决算价))投资控制是工程项目管理的重点和难点,在工程项目的不同阶段,项目投资有估算、概算、预算、结算和决算等不同称呼,这些算的依据和作用不同,其准确性也渐进明细,一个比一个更真实地反映项目的实际投资。
估算、概算、预算、结算与决算有什么区别与联系?如何使用?什么是工程概算?概算与预算有何区别?答:要了解工程概算,先要弄清楚工程预算。
设计单位或施工单位根据拟建工程项目的施工图纸,结合施工组织设计(或施工方案),建筑安装工程预算定额、取费标准等有关基础资料计算出来的该项工程预算价格(预算造价),称为工程预算。
概算有可行性研究投资估算和初步设计概算两种,预算又有施工图设计预算和施工预算之分。
基本建设工程预算是上述估算、概算和预算的总称。
建设预算泛指概算和预算两大类。
工程建设预算泛指概算和预算两大类,或称工程建设预算是概算与预算的总称。
概算和预算大致有如下区别:(1)所起的作用不同概算编制在初步设计阶段,并作为向国家和地区报批投资的文件,经审批后用以编制固定资产计划,是控制建设项目投资的依据;预算编制在施工图设计阶段,它起着建筑产品价格的作用,是工程价款的标底。
(2)编制依据不同概算依据概算定额或概算指标进行编制,其内容项目经扩大而简化,概括性大,预算则依据预算定额和综合预算定额进行编制,其项目较详细,较重要。
(3)编制内容不同,概算应包括工程建设的全部内容,如总概算要考虑从筹建开始到竣工验收交付使用前所需的一切费用;预算一般不编制总预算,只编制单位工程预算和综合预算书,它不包括准备阶段的费用(如勘察、征地、生产职工培训费用等)。
一般情况下,结算是决算的组成部分,是决算的基础。
决算不能超过预算,预算不能超过概算,概算不能超过估算。
工程建设流程如下:项目建议书和可行性研究阶段---初步设计阶段---施工图设计阶段---招投标阶段---合同实施阶段--竣工验收阶段 ----------投资估算---------------------设计概算-------预算造价----------合同价-------结算价-------实际造价(决算价)概算有可行性研究投资估算和初步设计概算两种,预算又有施工图设计预算和施工预算之分,基本建设工程预算是上述估算、概算和预算的总称。
估算、概算、预算、结算、决算的概念你能准确说出“估算、概算、预算、结算、决算”的概念和区别吗?一个工程做下来,可能还是分不大清楚。
我们先来看看这些名词出现的顺序:一般情况下,结算是决算的组成部分,是决算的基础。
决算不能超过预算,预算不能超过概算,概算不能超过估算。
一、估算估算也叫投资估算,发生在项目建议书和可行性研究阶段。
估算的依据是项目规划方案(方案设计),对工程项目可能发生的工程费用(含建安工程、室外工程、设备和安装工程等)、工程建设其他费用、预备费用和建设期利息(如果有贷款)进行计算,用于计算项目投资规模和融资方案选择,供项目投资决策部门参考。
估算时要注意准确而全面地计算工程建设其他费用,这部分费用地区性和政策性较强。
随着项目逐步的细化具体化,按照投资估算规程,可以得到不同精细程度的估算,依据建设单位的要求,可在详细可行性研究阶段出具标志性的估算报告。
二、概算概算也叫设计概算,发生在初步设计或扩大初步设计阶段。
以初步设计或施工图设计图纸,概算指标、概算定额以及现行的计费标准市场信息等依据,按照建设项目设计概算规程,逐级(单位工程、单项工程、建设项目)计算建设项目建设总投资。
概算需要具备初步设计或扩大初步设计图纸,对项目建设费用计算确定工程造价;编制概算要注意不能漏项、缺项或重复计算,标准要符合定额或规范。
三、预算预算也叫施工图预算,发生在施工图设计阶段。
以建筑安装施工图设计图纸为对象,依据现行的计价规范(建设工程工程量清单计价规范、相应工程的工程量计算规范),消耗量定额,人材机市场价格,费用标准,按照建设项目施工图预算编审规程,逐级(分项工程、分部工程、单位工程、单项工程)计算的建筑安装工程造价(项目要求时,还要汇总为建设项目建设总投资)。
预算需要具备施工图纸,汇总项目的人、机、料的预算,确定建安工程造价;编制预算关键是计算工程量、准确套用预算定额和取费标准。
四、结算结算也叫竣工结算,发生在工程竣工验收阶段,是在建筑安装施工任务结束后,对其实际的工程造价,进行核对与结清。

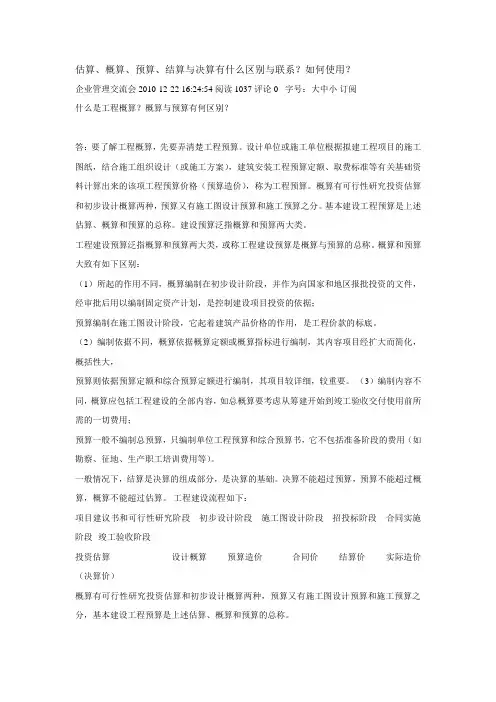

估算、概算、预算、结算与决算有什么区别与联系?如何使用?企业管理交流会 2010-12-22 16:24:54 阅读1037 评论0 字号:大中小订阅什么是工程概算?概算与预算有何区别?答:要了解工程概算,先要弄清楚工程预算。
设计单位或施工单位根据拟建工程项目的施工图纸,结合施工组织设计(或施工方案),建筑安装工程预算定额、取费标准等有关基础资料计算出来的该项工程预算价格(预算造价),称为工程预算。
概算有可行性研究投资估算和初步设计概算两种,预算又有施工图设计预算和施工预算之分。
基本建设工程预算是上述估算、概算和预算的总称。
建设预算泛指概算和预算两大类。
工程建设预算泛指概算和预算两大类,或称工程建设预算是概算与预算的总称。
概算和预算大致有如下区别:(1)所起的作用不同,概算编制在初步设计阶段,并作为向国家和地区报批投资的文件,经审批后用以编制固定资产计划,是控制建设项目投资的依据;预算编制在施工图设计阶段,它起着建筑产品价格的作用,是工程价款的标底。
(2)编制依据不同,概算依据概算定额或概算指标进行编制,其内容项目经扩大而简化,概括性大,预算则依据预算定额和综合预算定额进行编制,其项目较详细,较重要。
(3)编制内容不同,概算应包括工程建设的全部内容,如总概算要考虑从筹建开始到竣工验收交付使用前所需的一切费用;预算一般不编制总预算,只编制单位工程预算和综合预算书,它不包括准备阶段的费用(如勘察、征地、生产职工培训费用等)。
一般情况下,结算是决算的组成部分,是决算的基础。
决算不能超过预算,预算不能超过概算,概算不能超过估算。
工程建设流程如下:项目建议书和可行性研究阶段---初步设计阶段---施工图设计阶段---招投标阶段---合同实施阶段--竣工验收阶段投资估算---------------------设计概算-------预算造价----------合同价-------结算价-------实际造价(决算价)概算有可行性研究投资估算和初步设计概算两种,预算又有施工图设计预算和施工预算之分,基本建设工程预算是上述估算、概算和预算的总称。

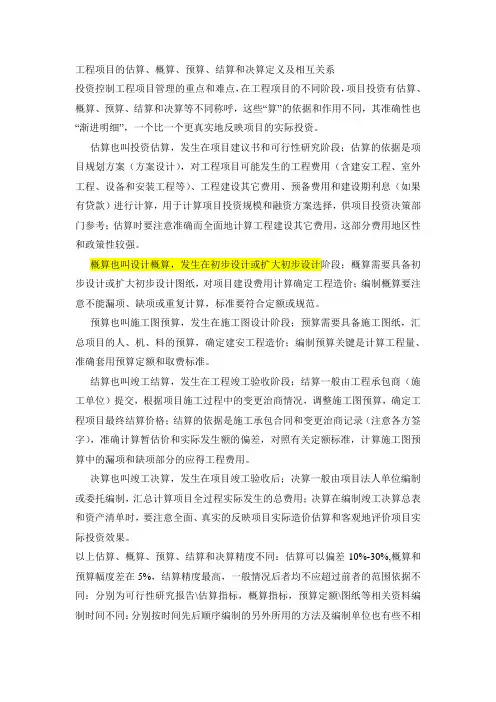

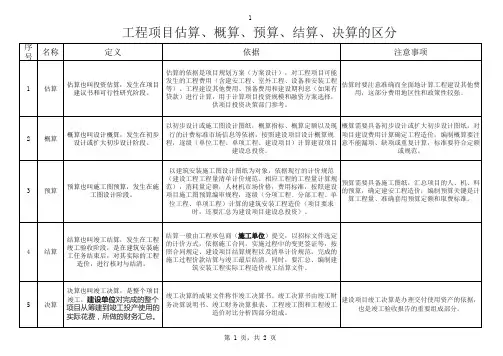

工程项目的估算、概算、预算、结算和决算定义及相互关系投资控制工程项目管理的重点和难点,在工程项目的不同阶段,项目投资有估算、概算、预算、结算和决算等不同称呼,这些“算”的依据和作用不同,其准确性也“渐进明细”,一个比一个更真实地反映项目的实际投资。
估算也叫投资估算,发生在项目建议书和可行性研究阶段;估算的依据是项目规划方案(方案设计),对工程项目可能发生的工程费用(含建安工程、室外工程、设备和安装工程等)、工程建设其它费用、预备费用和建设期利息(如果有贷款)进行计算,用于计算项目投资规模和融资方案选择,供项目投资决策部门参考;估算时要注意准确而全面地计算工程建设其它费用,这部分费用地区性和政策性较强。
概算也叫设计概算,发生在初步设计或扩大初步设计阶段;概算需要具备初步设计或扩大初步设计图纸,对项目建设费用计算确定工程造价;编制概算要注意不能漏项、缺项或重复计算,标准要符合定额或规范。
预算也叫施工图预算,发生在施工图设计阶段;预算需要具备施工图纸,汇总项目的人、机、料的预算,确定建安工程造价;编制预算关键是计算工程量、准确套用预算定额和取费标准。
结算也叫竣工结算,发生在工程竣工验收阶段;结算一般由工程承包商(施工单位)提交,根据项目施工过程中的变更治商情况,调整施工图预算,确定工程项目最终结算价格;结算的依据是施工承包合同和变更治商记录(注意各方签字),准确计算暂估价和实际发生额的偏差,对照有关定额标准,计算施工图预算中的漏项和缺项部分的应得工程费用。
决算也叫竣工决算,发生在项目竣工验收后;决算一般由项目法人单位编制或委托编制,汇总计算项目全过程实际发生的总费用;决算在编制竣工决算总表和资产清单时,要注意全面、真实的反映项目实际造价估算和客观地评价项目实际投资效果。
以上估算、概算、预算、结算和决算精度不同:估算可以偏差10%-30%,概算和预算幅度差在5%,结算精度最高,一般情况后者均不应超过前者的范围依据不同:分别为可行性研究报告\估算指标,概算指标,预算定额\图纸等相关资料编制时间不同:分别按时间先后顺序编制的另外所用的方法及编制单位也有些不相同。
估算、概算、预算、结算与决算的区别和联系概算有可行性研究投资估算和初步设计概算两种,预算又有施工图设计预算和施工预算之分。
基本建设工程预算是上述估算、概算和预算的总称。
工程建设预算泛指概算和预算两大类,或称工程建设预算是概算与预算的总称。
概算与预算的区别:(1)所起的作用不同;概算编制在初步设计阶段,并作为向国家和地区报批投资的文件,经审批后用以编制固定资产计划,是控制建设项目投资的依据;预算编制在施工图设计阶段,起着建筑产品价格的作用,是工程价款的标底。
(2)编制依据不同。
概算依据概算定额或概算指标进行编制,其内容项目经扩大而简化,概括性大;预算则依据预算定额和综合预算定额进行编制,其项目较详细,较重要。
(3)编制内容不同。
概算应包括工程建设的全部内容,如总概算要考虑从筹建开始到竣工验收交付使用前所需的一切费用;预算一般不编制总预算,只编制单位工程预算和综合预算书,它不包括准备阶段的费用(如勘察、征地、生产职工培训费用等)。
结算与决算的区别:(1)单位不同:结算由施工单位编制;决算由建设单位编制。
(2)部门不同:结算由施工单位造价部门编制,建设单位造价部门审核;建设单位财务部门编制决算,社会审计。
(3)范围不同:结算按合同,由单位工程分别编制;决算按整个项目,包括技术、经济、财务等,在结算的基础上加设备费、勘察设计费、征地费、拆迁费等,形成最后的固定资产。
工程概算一般用于设计过程中作为工程初步设计及技术设计时的参考。
工程预算一般用于招投标,是施工单位投标和建设单位招标的参考。
工程结算是施工企业在工程完工交工之后与建设单位进行的最终工程价款的结算。
工程决算一般用于竣工验收,是反映建设项目实际造价和投资效果的文件。
一般情况下,结算是决算的组成部分,是决算的基础。
决算不能超过预算,预算不能超过概算,概算不能超过估算。
工程建设流程如下:项目建议书和可行性研究阶段---初步设计阶段---施工图设计阶段---招投标阶段---合同实施阶段--竣工验收阶段投资估算---------------------设计概算-------预算造价----------合同价-------结算价-------实际造价(决算价)。
估算、概算、预算、结算、决算:分清工程项目的这五算估算、概算、预算、结算、决算估算即投资估算。
是在决策阶段就建设项目建设总投资进行的科学估计。
决策阶段又分为机会研究、项目建议书、初步可行性研究、详细可行性研究四个阶段,随着项目逐步的细化具体化,按照投资估算规程,可以得到不同精细程度的估算,依据建设单位的要求,可在详细可行性研究阶段出具标志性的估算报告。
概算即设计概算。
是在设计阶段,以初步设计或施工图设计图纸,概算指标、概算定额以及现行的计费标准市场信息等依据,按照建设项目设计概算规程,逐级(单位工程、单项工程、建设项目)计算建设项目建设总投资。
预算即施工图预算。
是在施工图纸设计出来,至交易阶段确定招标控制价、投标报价的这个时段(可以说是交易阶段),以建筑安装施工图设计图纸为对象,依据现行的计价规范(建设工程工程量清单计价规范、相应工程的工程量计算规范),消耗量定额,人材机市场价格,费用标准,按照建设项目施工图预算编审规程,逐级(分项工程、分部工程、单位工程、单项工程)计算的建筑安装工程造价(项目要求时,还要汇总为建设项目建设总投资)。
结算即工程结算和竣工结算。
传统的结算,是在建筑安装施工任务结束后,对其实际的工程造价(这里是第二种含义的造价),进行核对与结清。
经历了行业规程规范的推进,当下的结算的定义(供参考),以招标文件选定的计价方式,依据施工合同,实施过程中的变更签证等,按照合同规定、建设项目结算规程以及最新清单计价规范,完成的施工过程价款结算与竣工最后结清。
汇总、编制建筑安装工程实际工程造价竣工结算文件。
清单计价规范提倡竣工结算是汇集施工过程中的工程结算成果,对建筑安装工程项目做出的实际造价的汇总与结清。
决算是项目的竣工决算。
整个项目竣工,建设单位对完成的整个项目从筹建到竣工投产使用的实际花费,所做的财务汇总。
需要完成相应的报表,进行工程造价分析,指标数据的两算(决算与概算)对比等。
概算和预算如何区别?要了解工程概算,先要弄清楚工程预算。
匡算估算概算预算与结算
的区别联系
1匡算是在项目投资前
根据最基础的经济指标按经验算出来的做为给老板是否
拿项目的依据如果大帐算得过来做为可行性研究报告的一部分为老板决策参考
2估算在方案设计阶段根据图纸和进一步调查后资料得出。
1项目建议书阶段的投资估算—-审批下面的依据之一30%
2项目可行性研究阶段的投资估算——项目抉择的主要依据之一也是研究、剖析、
计算项目投资的主要前提10%
3.概算是在估算的基础上扩初阶段根据有代表性的设计图纸和有关资料根据概
算定额或概算指标经过适当综合、扩大以及合并而成的。
4.而预算实在扩充设计及施工图设计后进行项目成本控制的依据预算才是项目
签署成本责任书的依据
1施工图预算-—招投标的主要基本据此可编制工程量清单和招标标底
2施工预算——施工单元组织人材机物料的参考甲乙双方打点工程结算、拨付工
程款的参考依据。
5。
结算对乙方而言决算对甲方而言是在竣工后根据实际情况计算
总结如下应该是分工程进程的不同阶段来说的
1、方案阶段-估算
2、初步设计阶段-概算
3、施工图阶段—预算
4、施工阶段-阶段性结算对施工单位
5、竣工-结算对施工单位决算对甲方
理论上决算不能超过预算、预算不能超过概算、概算不能超过估算
从以上我们可以看到随着图纸设计的深入这是一个由粗到细的过程
要做好几个算必须先区分核算对象确定产品形态和不同的经济指标、定位才能进
行进一步测算...谢阅...。
估算、概算、预算、结算、决算及区分估算、概算、预算、结算、决算:分清工程项目的这五算估算、概算、预算、结算、决算估算即投资估算。
是在决策阶段就建设项目建设总投资进行的科学估计。
决策阶段又分为机会研究、项目建议书、初步可行性研究、详细可行性研究四个阶段,随着项目逐步的细化具体化,按照投资估算规程,可以得到不同精细程度的估算,依据建设单位的要求,可在详细可行性研究阶段出具标志性的估算报告。
概算即设计概算。
是在设计阶段,以初步设计或施工图设计图纸,概算指标、概算定额以及现行的计费标准市场信息等依据,按照建设项目设计概算规程,逐级(单位工程、单项工程、建设项目)计算建设项目建设总投资。
预算即施工图预算。
是在施工图纸设计出来,至交易阶段确定招标控制价、投标报价的这个时段(可以说是交易阶段),以建筑安装施工图设计图纸为对象,依据现行的计价规范(建设工程工程量清单计价规范、相应工程的工程量计算规范),消耗量定额,人材机市场价格,费用标准,按照建设项目施工图预算编审规程,逐级(分项工程、分部工程、单位工程、单项工程)计算的建筑安装工程造价(项目要求时,还要汇总为建设项目建设总投资)。
结算即工程结算和竣工结算。
传统的结算,是在建筑安装施工任务结束后,对其实际的工程造价(这里是第二种含义的造价),进行核对与结清。
经历了行业规程规范的推进,当下的结算的定义(供参考),以招标文件选定的计价方式,依据施工合同,实施过程中的变更签证等,按照合同规定、建设项目结算规程以及最新清单计价规范,完成的施工过程价款结算与竣工最后结清。
汇总、编制建筑安装工程实际工程造价竣工结算文件。
清单计价规范提倡竣工结算是汇集施工过程中的工程结算成果,对建筑安装工程项目做出的实际造价的汇总与结清。
决算是项目的竣工决算。
整个项目竣工,建设单位对完成的整个项目从筹建到竣工投产使用的实际花费,所做的财务汇总。
需要完成相应的报表,进行工程造价分析,指标数据的两算(决算与概算)对比等。
1匡算是在项目投资前根据最基础的经济指标按经验算
出来的做为给老板是否
拿项目的依据如果大帐算得过来做为可行性研究报告的一部分为老板决策参考
2估算在方案设计阶段根据图纸和进一步调查后资料得出。
1项目建议书阶段的投资估算——审批下面的依据之一30%
2项目可行性研究阶段的投资估算——项目抉择的主要依据之一也是研究、剖析、
计算项目投资的主要前提10%
3. 概算是在估算的基础上扩初阶段根据有代表性的设计图纸和有关资料根据概
算定额或概算指标经过适当综合、扩大以及合并而成的。
4.而预算实在扩充设计及xx设计后进行项目成本控制的依据预算才是项目
签署成本责任书的依据
1xx预算——招投标的主要基本据此可编制工程量清单和招标标底
2施工预算——施工单元组织人材机物料的参考甲乙双方打点工程结算、拨付工
程款的参考依据。
5.结算对乙方而言决算对甲方而言是在竣工后根据实际情况计算
总结如下应该是分工程进程的不同阶段来说的
1、方案阶段-估算
2、初步设计阶段-概算
3、xx阶段-预算
4、施工阶段-阶段性结算对施工单位
5、竣工-结算对施工单位决算对甲方
理论上决算不能超过预算、预算不能超过概算、概算不能超过估算
从以上我们可以看到随着图纸设计的深入这是一个由粗到细的过程
要做好几个算必须先区分核算对象确定产品形态和不同的经济指标、定位才能进
行进一步测算。
估算、概算、预算、结算、决算
一句话说清区别,大家别用错了。
投资估算、设计概算、施工图预算、工程结算,竣工决算。
也有竣工结算一说。
结算:施工单位和业主结算进度款等
决算:业主自己盘账。

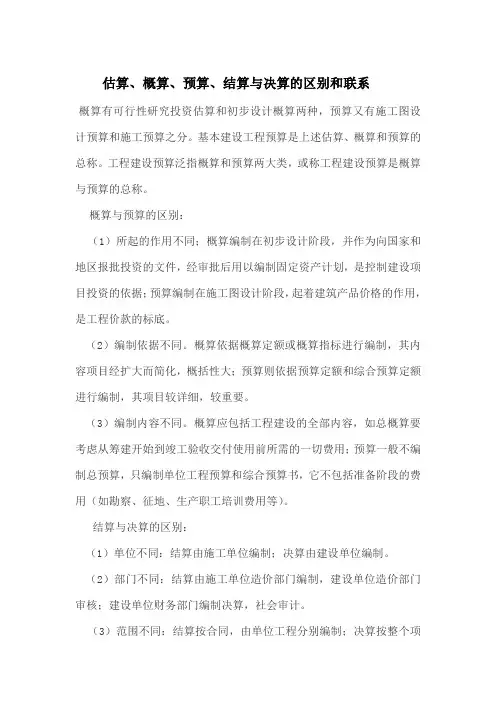

估算,概算,预算,结算,决算都是工程造价中的概念。
具体如下:
1.估算: 指在投资决策过程中,根据已有的资料,对建设项目的投资额进行估计。
这个估计值是该项目的最高限额,也是制定投资计划和贷款计划的重要依据。
2.概算:指在工程初步设计阶段,根据工程的设计图纸、规范、标准等资料,对整个工程的投资总额进行的预测。
这个预测值是该工程投资的最高限额。
3.预算:指在工程实施之前,根据工程合同、设计图纸和其他资料,对整个工程的投资总额进行的预测。
这个预测值是该工程投资的最高限额。
4.结算:指在工程实施过程中,根据实际完成的工程量和合同约定的价格,对整个工程的投资总额进行的计算。
这个计算值是该工程的最终投资总额。
5.决算:指在工程实施结束后,根据实际完成的工程量和合同约定的价格,对整个工程的投资总额进行的最终计算,这个计算值是该工程的最终投资总额,也是该工程的最终成本。
这些概念都是工程造价中的基本概念,对于控制工程的投资和成本具有重要的意义。
工程术语“估算、概算、预算、结算、决算”如何区分原创2022-02-21 ·杨朔0993我自己是做工程项目的,每逢“估算、概算、预算、结算、决算”这几个词语,也是晕晕得分不清楚。
今天,我仔细梳理一下,对这几个词语进行说明,并对他们在工程项目的阶段进行梳理。
(文中图片均来自于图库)一、这几个词出场顺序1、按照工程项目阶段中,这几个词的顺序应该是:估算—概算—预算—结算—决算。
在工程项目中,有个原则,就是:结算是决算的基础,也是决算的组成部分。
决算不能超过预算,预算不能超过概算,概算不能超过估算。
二、具体说明1、估算:也叫投资估算,发生在项目建议书和可行性研究阶段。
估算的依据是项目规划方案(方案设计),用于计算项目投资规模和融资方案选择,供项目投资决策部门参考。
2、概算:也叫设计概算,发生在初步设计。
以初步设计或施工图设计图纸,概算指标、概算定额以及现行的计费标准市场信息等依据,按照建设项目设计概算规程,逐级(单位工程、单项工程、建设项目)计算建设项目建设总投资。
概算需要具备初步设计或扩大初步设计图纸,对项目建设费用计算确定工程造价。
编制概算要注意不能漏项、缺项或重复计算,标准要符合定额或规范。
3、预算:也叫施工图预算,发生在施工图设计阶段。
依据现行的计价规范,人、材、机定额,按照建设项目施工预算编审规程,逐级计算分项工程、分部工程、单位工程、单项工程,计算的安装工程造价。
预算需要施工图纸,编制预算关键是计算工程量、准确套用预算定额和取费标准。
4、结算:也叫竣工结算,发生在工程竣工验收阶段。
是在安装施工任务结束后,对其实际的工程造价,进行核对与结清。
结算一般由工程施工单位提交,以招标文件选定的计价方式,依据施工合同,实施过程中的变更签证等,按照合同规定、建设项目结算规程以及清单计价规范,完成的施工过程价款结算与竣工最后结清。
5、决算:也叫竣工决算,是整个项目竣工,建设单位对完成的整个项目从筹建到竣工投产使用的实际花费,所做的财务汇总。
匡算、估算、概算、预算与结算的区别联系
1匡算是在项目投资前根据最基础的经济指标按经验算
出来的做为给老板是否
拿项目的依据如果大帐算得过来做为可行性研究报告的一部分为老板决策参考
2估算在方案设计阶段根据图纸和进一步调查后资料得出。
1项目建议书阶段的投资估算——审批下面的依据之一30%
2项目可行性研究阶段的投资估算——项目抉择的主要依据之一也是研究、剖析、
计算项目投资的主要前提10%
3. 概算是在估算的基础上扩初阶段根据有代表性的设计图纸和有关资料根据概
算定额或概算指标经过适当综合、扩大以及合并而成的。
4.而预算实在扩充设计及xx设计后进行项目成本控制的依据预算才是项目
签署成本责任书的依据
1xx预算——招投标的主要基本据此可编制工程量清单和招标标底
2施工预算——施工单元组织人材机物料的参考甲乙双方打点工程结算、拨付工
程款的参考依据。
5.结算对乙方而言决算对甲方而言是在竣工后根据实际情况计算
总结如下应该是分工程进程的不同阶段来说的
1、方案阶段-估算
2、初步设计阶段-概算
3、xx阶段-预算
4、施工阶段-阶段性结算对施工单位
5、竣工-结算对施工单位决算对甲方
理论上决算不能超过预算、预算不能超过概算、概算不能超过估
算
从以上我们可以看到随着图纸设计的深入这是一个由粗到细的过程
要做好几个算必须先区分核算对象确定产品形态和不同的经济指标、定位才能进
行进一步测算。
