煤层注水安全技术措施

  • 格式:docx
  • 大小:24.85 KB
  • 文档页数:6

下载文档原格式

  / 6
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

煤层注水安全技术措施

姓名:XXX

部门:XXX

日期:XXX

煤层注水安全技术措施

由于采煤时,煤层赋存变化较大,且煤尘具有爆炸性。为了采煤安全,特制定如下煤层注水施工安全技术措施:

一、注水目的:

1、通过煤体浅孔动压注水方式,充分湿润煤体,注水降尘,减少采煤产尘量,防止煤尘堆积,预防煤尘爆炸。

2、煤层进行浅孔动压注水后,深部煤体受压裂,瓦斯将会均匀释放,可有效预防瓦斯超限事故。

二、技术要求:

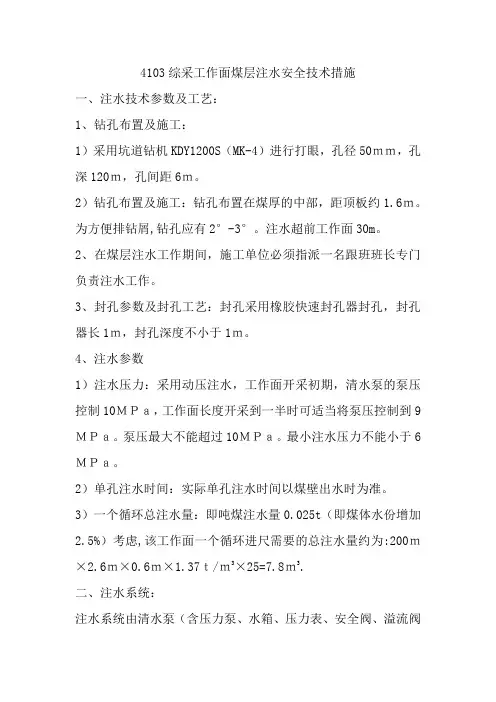

1、煤层注水的技术参数

钻孔湿润半径:2〜4m水压:2〜6MPa设计施工2个钻孔。注水孔布置:在煤墙上并排布置注水孔,钻孔方位与煤墙方位成10 角(注水孔具体位置见附图1);钻孔采用手持式风动钻机(ZQS-65/2.5 )配合42麻花钻杆(1.5m/节)进行施工;钻孔孔深:6m钻孔孔径:42mm

2、过断层、顶板破碎、留煤顶施工时,不进行注水,以防片帮、漏顶。

3、注水流程(动压注水)

液压泵截止阀封孔器钻孔注水结束(注水时间一般20〜30min 或煤壁渗水为准)。

4、封孔

1)封孔长度:不小于2.0m; 封孔要严,不能跑水。

2)封孔方法:采用FZM-20型封孔器进行封孔,封孔器外端应进入

孔内500mn以上。

液压泵型号:BRW8O/20最大压力20Mpa流量40L/min。

3)注水时间:每孔注水时间一般20〜30min或煤壁向外渗水为止。每孔注水时间(t )按下式计算:

T=Q/V

式中t-注水时间V-注水流量:4〜60L/minQ-注水量:120〜180L

5、注水有效后,每循环进尺保留不少于1m的前探钻孔超前距。

6、两个注水钻孔施工完成后,同时进行注水。

三、安全技术措施:

1、打钻、注水期间,迎头必须悬挂便携仪。

2、注水前,迎头煤壁应及时挂上防片网,以防注水时冒顶、片帮伤人或造成瓦斯超限。

3、在迎头打注水孔前,应加强迎头顶板管理,首先严格执行敲帮问顶制度,除掉净顶、帮部活矸危岩,对于除不掉的,必须采用戴帽点柱和防片网进行加强支护;迎头高度控制在2.0〜2.5m,浮煤应摊平,后路要畅通。

4、打钻时,应安排专人位于安全地点观察顶板、煤壁情况,发现异常立即停止作业,撤出人员。

5、打钻人员,注意力集中,衣服裹在腰带里,袖口、毛巾扎好。

6、每循环进尺前,先施工一个注水孔,若无异常情况,再施工另一个注水孔。

7、打钻人员要持钻有力,一是防止钻杆晃动过大,形成扁型孔,

封空时不能封实;二是保证成孔质量,防止扩孔过大,封孔器不起作用。

8、封孔时,一人操作,一人负责开关水管及观察顶板和煤壁,若发现异常,应立即停止注水。

9、封孔器需全部塞入孔内,操作时,不要用力过猛,以免损坏封孔器,封孔器必须连接截止阀,只有封孔器卸压后,方能抽出,卸压时,卸压水口严禁对准人员。

10、注水前,操作人员应把封孔器送入钻孔,并把钻孔封闭密实,否则严禁注水。

11、注水前,迎头打两个液压单体点柱,单体初撑力为50KN单体上端头用10#铁丝在顶板固定牢,将注水管用10#铁丝固定点柱上,以防封孔器窜出伤人。

12、注水时,如有瓦斯涌出时,必须及时停止注水,探查前方10m 及左右两帮3〜5m以内地质情况,在过地质构造带时,必须施工超前钻孔探查煤体深部瓦斯及水等情况。

13、注水时,若发生片帮、冒顶时,应立即停止注水。

14、注水时,液压泵距离迎头不得超过50m液压泵压力表不得超过lOMPa实行双孔同时注水,流量应由小到大,逐渐增加,注水人员

严禁正对注水孔,迎头20m范围内严禁有闲杂人员,严禁进行与注水无关的工作;注水人员应位于安全地点观察煤壁及注水孔周围的变化,若发现异常,立即停止注水。

15、注水时,高压胶管用14#铁丝绑扎吊挂巷道帮部,距底板500mm 且高压胶管附近严禁有人,防止高压胶管脱落或爆裂而伤人。

16、注水前,必须检查各连接件连接是否牢靠,高压胶管与闸阀必须用正规U型卡子连接;注水时,时刻注意连接头处漏水情况,以免脱开伤人。

17、FZM-20型封孔器使用措施:

1)封孔器必须平直使用,严禁打折、重压。

2使用时,调节好截止阀(开启压力应大于iMPa,高压直通连接压力水管路,放进相适应的钻孔,即可注水。管路上要有压力表监控,压力水严禁高于液压泵的工作压力20MPa作业完毕拆下压力水管路,待封孔器卸压,恢复原状,抽出封孔器整理备用。

3)封孔器必须全部放进钻孔里,放进钻孔500mm以上,严禁露在孔外边。

4)如发现膨胀体不膨胀时,先检查压力水是否超过1MPa再检查截止阀是否被杂物卡住而不起封闭作用,如有杂物,用水冲洗干净装上即可。顺序阀内的弹簧无方向,而阀锥芯尖是向膨胀体方向的,应避免拆下后装反。

5)注水时,操作人员不能正对钻孔,避免孔内压力高时,外部管路短时低压把封孔器挤出孔外而伤人。

6)调节顺序阀的弹簧压力大小,即可控制该阀的开启压力。例如:把顺序阀的开启压力调至2MPa进水压力在2MPa时,该阀闭合,进水被堵截在膨胀腔内,膨胀体迅速胀大(直径增大,长度变小)。

18、液压泵应安排专人负责检修和保养,注水应固定专人负责注水,以便检修、注水人员熟悉设备性能,便于操作。
