桥梁承台施工技术交底.doc
- 格式:doc
- 大小:64.00 KB
- 文档页数:9
施工技术交交底单位编号接底单位日期工程名称承台施工技术交底技术交底内容:一、注意事项:1、6〜10号墩基础施工采用编织袋裝土围堰筑岛。
施工完成后应拆除围堰。
2、桩基础采用瞬态激振时域频域分析法进行检测。
3、6〜12号墩(台)承台底位于软土中,承台底铺设10cm厚碎石垫层。
、承台施工工艺流程:绑扎承台钢筋钢筋加工模板加工支撑承台模板混凝土配合比设计混凝土拌制运输养护、质量评定浇筑承台混凝土1、开挖承台及凿除、清理桩头承台最后一根桩基浇筑7天后可进行基坑开挖,根据现场地质情况采取相应的边坡防护措施:砂层较厚的基坑,底部采用沙袋装土支挡防护,防护高度不小于1m,上部按1:1.5的坡率放坡,放坡不能满足要求的,插打工字钢护桩,护桩连续布置,伸入土层不小于2.5m;—般地段按1:1坡率放坡开挖。
承台采用挖掘机开挖,开挖时注意开挖位置,尽量不要碰到桩头,以免碰弯钢筋,在基坑的四周设置20cm宽水沟,基坑旁开挖一个60*60*60cm的集水井,使基坑的水顺利的流入集水井,然后排出基坑。
桩头凿除时,采取环切工艺,技术人员在桩头上承台底标高以上10cm 位置做出标记,在标识处用切割机绕桩头环向一周切割V型槽,深度3-4cm,注意不得损伤主筋。
使用风镐将桩顶以上钻孔桩钢筋凿出,在桩顶标高以上5〜10cm处水平环向人工凿出4个以上V型槽,相互间距为20〜25cm。
使用钢钎打入各个V型槽中,来回反复敲击钢钎,使混凝土在V型槽处产生一个断裂面,用起重设备将已断裂脱离的桩头吊开。
最后对桩头进行修整,确保桩顶面平整、密实、并与桩轴线垂直,保证桩头嵌入承台10cm。
2、孔桩检测桩基由第三方检桩单位进行检测,现场需安排人员配合。
检桩前需要做如下准备工作:桩基采用瞬态激振时域频域分析(低应变)检测时,均需提前在桩顶位置打磨4个检测点,即在桩中心往外2/3半径处设置3处传感器安装点(3点夹角为1200,在桩基中心设置1处激振点,传感器安装点和激振点要提前打磨光滑,打磨平面直径不小于10cm。
承台施工安全技术交底一、前言本文档旨在对承台施工安全技术进行详细的交底,以确保施工过程中的安全。
在承台施工过程中,严格按照相关安全规范和操作规程进行,以确保施工人员的人身安全,同时保护设备设施的完好。
本文将从施工前的准备工作、施工过程中的注意事项和紧急情况处理等方面进行交底。
二、施工前的准备工作1.安全防护:在施工现场周围设置明显的安全警示标志,并搭建好围挡网,以防止物品坠落和施工现场尘土飞扬。
2.安全培训:施工人员必须具备相应的安全技能和操作证书,并定期进行安全培训,提高安全意识。
3.承台检查:在施工前,对承台的稳定性和承重能力进行全面检查,确保施工所需的承台符合要求。
4.设备检查:对使用的施工设备进行检查和维护,并确保其正常运转。
5.物料准备:准备好所需的施工材料,并确保其质量符合要求。
三、施工过程中的注意事项1.安全帽和防护服:所有参与施工的人员必须佩戴合格的安全帽和防护服,以防止因坠落物或其他因素导致的伤害。
2.严禁吸烟:施工现场属于易燃易爆区域,禁止在施工现场吸烟,以防止火灾事故的发生。
3.环境整洁:保持施工现场的整洁,定期清理碎石和垃圾,减少跌倒和绊倒的风险。
4.禁止乱堆放物品:在施工现场,禁止乱堆放杂物和材料,保持通道畅通,以确保施工人员的顺利施工和撤离安全。
5.安全作业:在承台施工过程中,必须依照安全操作规程进行,并采取相应安全措施,如固定收束、设置操作平台等,以确保施工人员的安全。
6.高处作业:对于高处作业,施工人员必须正确使用安全绳具,并经过相应的培训,如吊篮操作、安全绳固定等,以确保高处作业的安全进行。
四、紧急情况处理1.火灾事故:如发生火灾,立即拨打火警电话,并按照应急预案进行疏散和灭火。
在施工现场周围设置足够数量的灭火器,并定期检查保证其正常使用。
2.意外伤害:如发生意外伤害事故,立即采取相应救护措施,并及时上报,同时根据情况拨打急救电话。
3.施工设备故障:如发生施工设备故障,立即停止使用,进行安全维修或更换,并及时上报。
承台施工技术交底一、交底范围三工区管段内所有大桥、特大桥承台施工(深基坑、需做专项技术交底的除外)二、施工交底1、总体施工工艺根据设计要求、地质等条件,采用明挖法放坡开挖承台基坑,地质条件差的地段采用支护开挖;基坑做好排水措施,绑扎承台钢筋、安装加固模板、溜槽(汽车泵)法入模,分层浇筑、振捣密实。
一个承台一次浇筑成型。
承台施工工艺流程图如下图1。
2、施工准备①现场根据设计院交桩及经理部组织复测(经监理单位审批)的成果对承台控制桩位进行测量、放样。
②确定土质情况、地下水位情况、基坑工作面宽度、基坑底临时排水沟等情况,确定开挖线、开挖方式、深度等。
③墩位处钻孔桩全部施工完成,并且最后一根桩基础成桩后7天。
3、施工工艺及控制交底(1)测量放样承台基坑开挖前使用全站仪及该桥控制网进行承台角点放样。
并确定基坑开挖线,使用自动安平水准仪测量确定承台顶面标高,确定开挖深度。
(2)基坑开挖①按照测量放样的承台角点、开挖深度进行放坡开挖;根据开挖土层情况,边坡按1:0.5-1:1进行放坡。
桥台承台基坑边坡高度较高,开挖深度较大时,宜设置人工台阶,宽度不小于0.5m。
②承台基底或边坡如有渗水,应在基坑中设置排水沟和集水井,并安装潜水泵抽水使渗水迅速排除基坑。
③基坑的开挖,应严格按照技术交底进行开挖,不得超挖、欠挖,超挖部分不得采用原状土进行回填。
④基坑宜采取挖掘机进行开挖,技术人员控制开挖底面的标高,应以高于设计垫层底标高0.2-0.3m,作为人工清理、整平。
(3)凿除桩头、桩基检测①承台基坑土方开挖完成后,底层0.2米的预留土由人工清除,确保底层土层不被扰动;同时人工开挖四周临时排水沟,在一角挖深约1.0m的集水井,并将潜水泵准备到位,当集水井中集水较多时,及时抽出。
②技术人员在桩头上进行标高测量,在现场桩体上或预留的钢筋上用红油漆坐上标记,准备采用空压机、破碎锤、人工配合进行凿除桩头作业。
③按设计标高凿除桩头后,现场查看桩头混凝土质量,是否露出新鲜的混凝土面,若仍存在浮浆,将继续下凿。

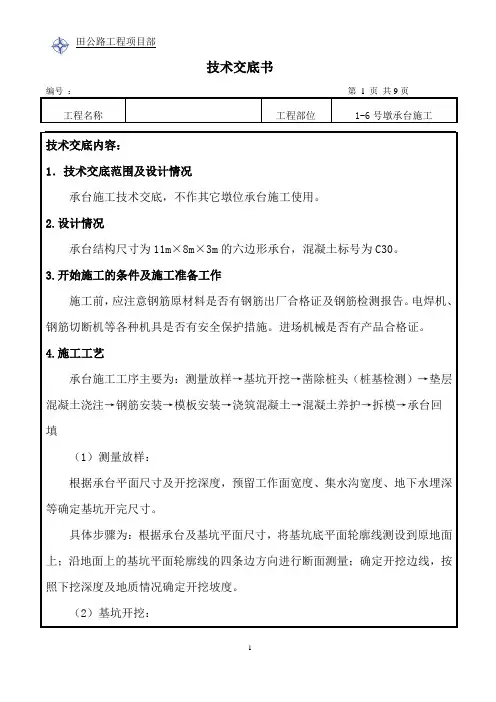

编号:第 1 页共9页工程名称工程部位1-6号墩承台施工技术交底内容:1.技术交底范围及设计情况承台施工技术交底,不作其它墩位承台施工使用。
2.设计情况承台结构尺寸为11m×8m×3m的六边形承台,混凝土标号为C30。
3.开始施工的条件及施工准备工作施工前,应注意钢筋原材料是否有钢筋出厂合格证及钢筋检测报告。
电焊机、钢筋切断机等各种机具是否有安全保护措施。
进场机械是否有产品合格证。
4.施工工艺承台施工工序主要为:测量放样→基坑开挖→凿除桩头(桩基检测)→垫层混凝土浇注→钢筋安装→模板安装→浇筑混凝土→混凝土养护→拆模→承台回填(1)测量放样:根据承台平面尺寸及开挖深度,预留工作面宽度、集水沟宽度、地下水埋深等确定基坑开完尺寸。
具体步骤为:根据承台及基坑平面尺寸,将基坑底平面轮廓线测设到原地面上;沿地面上的基坑平面轮廓线的四条边方向进行断面测量;确定开挖边线,按照下挖深度及地质情况确定开挖坡度。
(2)基坑开挖:编号:第 2 页共9页工程名称工程部位1-6号墩承台施工基坑采用挖掘机垂直开挖,人工清底。
施工开挖边线应考虑边坡稳定,预留出基坑底施工作业空间。
在基坑顶部四周须人工开挖截水沟引排至场地排水系统,基坑底部四周开挖排水沟、集水井,将坑内水及时抽排至地表排水系统。
开挖过程中和开挖以后,应注意观察地面有无裂缝,基坑壁有无松散塌落现象发生,否则应及时采取有效措施方能继续施工。
在承台顶对角处设置两个沉降观测标。
基坑开挖完成后要将基坑底部的杂物清理干净。
(3)凿桩头封底:按测量提供的标高,组织空压机及风镐将桩顶超灌的混凝土凿除,凿好的桩要求桩顶平整,桩径范围外凿至比承台底标高高出15cm左右,桩周围杂泥及混凝土碎块清理干净,等待桩检。
基坑开挖完成以后,坑底找平夯实,采用10cm厚C15混凝土垫层找平,且其顶面不得高于承台底高程,垫层尺寸要超出承台尺寸30cm。
在基坑开挖完成后,粗略定出承台边线,留出工作面后即可沿基坑四周人工开挖排水沟,集水井,以便基坑底部的水及时的收集排出基坑,保证基坑底部处于无水的工作环境(排水管口应设在基坑边缘5m以外,以防水再次渗回基坑,致使边坡坍塌,抽水时需有专人负责集水井的清理工作,根据集水井的集水多少,采取相应的抽水频率,直至承台施工完毕)。
承台施工技术交底一、引言承台作为现代建筑施工中的重要一环,承担着支撑和传递荷载的重要任务。
承台施工技术是确保建筑结构稳定和安全的关键环节。
本文旨在对承台施工技术进行全面的交底,包括施工准备、施工过程、质量控制等方面,以确保施工质量和进度的顺利进行。
二、施工准备1. 施工组织设计:根据设计文件和施工图纸,制定详细的施工组织设计方案,包括施工工序、施工序列、施工工艺、施工机具设备、临时设施等内容。
2. 材料准备:对承台施工所需的材料进行清点和采购,确保材料的质量和数量满足施工要求。
3. 人员组织:根据施工组织设计方案,确定施工人员的岗位职责和任务分配,做好人员的培训和安全教育工作。
三、施工过程1. 承台模板安装:根据设计要求,按照施工图纸进行模板的安装,包括模板的定位和调整、支撑和固定等工作。
2. 钢筋绑扎:按照设计要求和施工图纸进行钢筋的加工和绑扎工作,注意保证钢筋的准确位置和受力性能。
3. 混凝土浇筑:在进行混凝土浇筑前,要确保模板的完好无损和密封,做好防止漏浆和堵塞的工作,控制浇筑厚度和浇筑速度,确保混凝土的浇筑质量。
4. 养护处理:混凝土浇筑完成后,要及时进行养护处理,包括覆盖保湿、喷水养护等工作,以保证混凝土的强度和耐久性。
5. 拆模和验收:混凝土达到设计要求后,要进行拆模和验收工作,确保模板的拆除不会影响承台的稳定性,同时对施工质量进行验收和评估。
四、质量控制1. 施工现场管理:在施工现场要做好安全防护和环境管理,确保施工人员的安全和建筑周围环境的整洁。
2. 工艺控制:严格按照施工工艺要求进行施工,确保每个工序的质量和进度。
3. 检测监控:在施工过程中要进行材料和现场的检测监控,确保施工质量符合设计要求。
4. 施工记录:对施工过程中的关键节点进行记录,包括模板安装、钢筋绑扎、混凝土浇筑等,以备工程验收和质量评估。
五、总结承台施工技术是建筑工程中非常重要的一环,直接关系到建筑的安全和稳定性。
桥梁承台施工技术交底1. 概述承台是桥梁工程中的重要组成部分,为了保证工程质量,需要在承台施工前进行技术交底。
技术交底内容包括施工方法、要求、安全和环保措施等,旨在明确施工流程和责任分工,确保施工顺利进行。
2. 施工前准备2.1 施工前勘察承台的施工前需要对地形、地质、水文、交通等因素进行勘察,通过现场测量和资料分析,确定承台施工位置和土质情况。
2.2 设计图纸根据勘察结果,制定承台设计方案,并制定承台施工图纸。
2.3 土方开挖承台基础需要进行土方开挖作业,按照设计图纸要求进行开挖和整平,确保基础稳定可靠。
3. 施工节点3.1 机械设备的到位施工前需要确保需要使用的机械设备到位,并进行检查和调试,确保设备达到施工要求。
3.2 砼浇筑在土方开挖后,需按照设计图纸要求进行砼浇筑作业,现场负责人需要组织好施工人员,确保浇筑过程顺利进行,并进行必要的试验和检查工作。
3.3 钢筋加工和安装承台内部的钢筋加工和安装工作需要高精度地完成,必须确保钢筋数量、规格、位置和间距符合设计要求。
3.4 模板的搭设承台完成钢筋加工和安装后,需要进行模板搭设工作,按照设计图纸要求进行,需进行实时检查和质量控制。
3.5 隧道施工如果承台内部需要进行隧道施工,需要根据设计图纸要求进行操作,质量控制和安全要求必须满足。
4. 安全和环保措施4.1 安全措施施工现场需要严格遵守安全相关要求,包括施工人员安全防护、机械设备操作规范等。
4.2 环保措施承台施工会涉及到噪声、粉尘等环保问题,需要进行严格的环保措施,确保对周边环境的影响最小化。
5. 施工验收施工完成后,需要进行现场验收,验收标准要按照设计要求和相关标准进行,符合验收标准后方可投放使用。
6. 交底内容技术交底内容包括施工方法、要求、安全和环保措施等,需要交底的人员包括现场施工负责人、机械设备操作员、钢筋加工安装人员和模板搭设人员等。
7. 结束语技术交底是桥梁施工过程中非常重要的环节,只有进行了充分的交底工作,才能保证工程质量和施工安全。
承台施工技术交底承台的施工程序:前期准备工作、模板工程、钢筋工程以及混凝土工程四个部分组成。
施工程序为:施工准备一测设放线一筑岛填心、插打钢板桩(结合实际情况实施)一承台基坑开挖一基坑排水(结合实际情况实施)一桩基无破损检测一垫层一模板的安装一钢筋加工、制作、绑扎安装一混凝土浇筑一养生一检查验收。
一、承台基坑1.基坑开挖时应注意事项(1)基坑顶面应设置防水塔防止地面水流入基坑。
(2)承台基坑底部平面尺寸应比承台尺寸每边增宽≤0.5m;(3)基坑坑壁坡度应按实际地质条件、基坑深度、施工方法等情况进行确定。
内容及说明:(1)基坑顶面应设置防水塔防止地面水流入基坑。
(2)承台基坑底部平面尺寸应比承台尺寸每边增宽≤O.5m;(3)基坑坑壁坡度应按实际地质条件、基坑深度、施工方法等情况进行确定。
(4)基坑开挖后,在坑底基础范围之外设置集水坑并沿坑底周围开挖排水沟,使水流入集水坑内才非出坑外。
确保承台基础施工在无水状态下进行。
(5)基坑四周围护采用方钢或钢管加工的成品可移动防护栏,涂刷红白相间颜色。
使用时直接成块拼装,简便美观。
二、基坑开挖(1)开挖前由测量人员利用布设的临时控制点,放样定出开挖边线以及开挖深度等。
(2)基坑采用挖掘机按放线分段分层开挖。
挖土时自上而下、分段分层、均匀对称进行。
挖土厚度要求一次不能过深,边挖边检查坑底宽度及坡度,不够时及时修整。
挖出的废土部分用做回填外,其余集中堆放,集中外运。
在承台施工完成并验收合格后及时进行基坑回填,确保安全。
(3)挖土过程中技术员测量标高,当基坑分层开挖要接近坑底时,应尽量避免对地基的扰动,且应预留设计高程面以上10~15cm的保护层,采用人工修整,防止对地基土层结构和桩产生破坏性影响。
(4)尽量减少雨期施工,在雨期施工时,基坑应分段开挖,并在基坑四周围上土堤宽50cm高度不小于20cm或排水沟,以防地面水流入基坑,同时,应经常检查边坡和支护情况,以防止坑壁受雨水浸泡造成塌方。
桥梁承台施工技术交底一、背景介绍桥梁是重要的交通基础设施,承台是桥梁的重要组成部分,用于支撑桥梁上部结构的重量,并将其传递给桥梁的基础。
因此,桥梁承台的施工质量直接关系到桥梁的安全和可靠性。
为了确保桥梁承台的施工能够按照规范和要求进行,交底会议的召开成为必要的环节。
二、前期准备工作1. 确定施工方案:在施工前,需要与设计单位进行沟通,明确桥梁承台的施工方案和要求。
2. 施工人员培训:对参与承台施工的施工人员进行培训,提高他们的施工技术和安全意识。
3. 施工设备准备:准备好施工所需的设备、工具和材料,确保施工过程的顺利进行。
三、施工流程1. 基坑开挖:根据设计要求,对承台的基坑进行开挖,清除杂物和地下水,确保基坑的稳定性。
2. 基础处理:对基坑底部进行夯实处理,并根据需要进行灌浆加固,以提高基础的承载能力。
3. 模板搭设:按照设计要求,搭设承台的模板,确保模板的平整、牢固,以便保证混凝土的浇筑质量。
4. 钢筋布置:根据设计要求,将钢筋进行准确的布置,包括横向和纵向的钢筋,以及承台与基础的连接钢筋。
5. 混凝土浇筑:进行混凝土的搅拌、运输和浇筑,确保混凝土浇筑的连续性和密实性。
6. 养护处理:对已浇筑完成的承台进行养护处理,包括及时覆盖、保持湿润等,以保证混凝土的正常硬化。
7. 施工验收:在施工完成后,对承台进行验收,确保施工质量符合设计要求和规范要求。
四、施工注意事项1. 安全第一:在施工过程中,要始终将安全放在第一位,严格执行安全操作规程,确保施工人员的人身安全。
2. 环境保护:对施工现场进行垃圾分类处理,并采取相应的措施减少对周边环境的污染。
3. 施工质量控制:对每个施工环节进行严格的质量控制,并进行现场检查和记录,及时发现和解决施工中的问题。
4. 施工进度控制:制定合理的施工进度计划,确保施工按时完成,减少对交通和周边环境的影响。
五、总结桥梁承台施工是一项复杂的工程,要求施工人员具备良好的技术和丰富的经验。

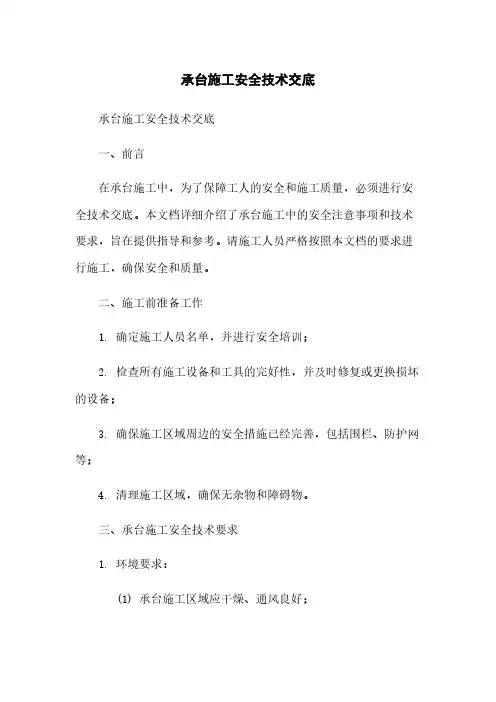

承台施工安全技术交底承台施工安全技术交底一、前言在承台施工中,为了保障工人的安全和施工质量,必须进行安全技术交底。
本文档详细介绍了承台施工中的安全注意事项和技术要求,旨在提供指导和参考。
请施工人员严格按照本文档的要求进行施工,确保安全和质量。
二、施工前准备工作1. 确定施工人员名单,并进行安全培训;2. 检查所有施工设备和工具的完好性,并及时修复或更换损坏的设备;3. 确保施工区域周边的安全措施已经完善,包括围栏、防护网等;4. 清理施工区域,确保无杂物和障碍物。
三、承台施工安全技术要求1. 环境要求:(1) 承台施工区域应干燥、通风良好;(2) 禁止在施工区域内堆放易燃、易爆、有毒或腐蚀性物品;(3) 施工现场应保持整洁,防止滑倒和绊倒。
2. 施工设备要求:(1) 承台施工所使用的设备应经过检测合格,并定期进行维护保养;(2) 禁止在施工中使用损坏或失效的设备;(3) 操作人员必须熟悉设备的使用方法和安全操作规程。
3. 安全防护要求:(1) 所有施工人员应佩戴符合标准的个人防护装备;(2) 安全帽、安全鞋、防尘口罩等个人防护装备必须随时佩戴;(3) 施工现场应设置明显的警示标志,并划定安全区域。
4. 施工过程控制要求:(1) 承台施工过程中应严格按照工艺流程进行操作;(2) 定期检查施工现场的安全状况,及时处理安全隐患;(3) 施工过程中的危险源应得到有效的控制,如高空坠落、电击等。
5. 特殊情况处置要求:(1) 如发生紧急情况,施工人员应立即停止工作,并按照应急预案处理;(2) 施工单位应具备应急救援设备和人员,并参加相关的培训和演练。
四、本文档所涉及附件如下:1. 承台施工安全技术交底签订记录表;2. 承台施工安全操作规程;3. 承台施工现场示意图;4. 承台施工安全培训材料。
五、本文档所涉及的法律名词及注释:1. 建筑法:指中华人民共和国《中华人民共和国建筑法》;2. 建筑施工安全技术规程:指中华人民共和国《建筑施工安全技术规程》。
承台桥台施工技术交底
一、前言
承台桥台是桥梁工程中的重要组成部分,承载着桥梁的重量,
并起到支撑和稳定的作用。
为了保证承台桥台的施工质量和安全,
本文将对承台桥台施工技术进行详细介绍。
二、施工前准备工作
1.设计准备
在进行承台桥台施工前,需要对承台桥台的设计图纸进行仔细
研究和理解,了解主要结构和构造要求,确保施工的准确性和质量。
2.材料准备
根据设计要求,准备好所需要的各种建筑材料,如混凝土、钢筋、模板等,并检查各种材料的质量,确保符合标准要求。
3.施工设备准备
准备好所需要的各种施工设备,如起重机械、混凝土搅拌机、模板架等,并进行设备的检修和保养,以确保施工过程中的安全和顺利进行。
三、施工工艺及步骤
1.地基处理
在进行承台桥台的施工前,需对地基进行处理。
首先清理地表杂物,并进行挖掘与夯实。
在挖掘土坑时需注意保持坑底水平,确保承台桥台的稳定性。
2.桥台基础施工
桥台基础施工是承台桥台施工的重要一环。
首先进行基础模板的搭设和固定。
然后按照设计要求,进行混凝土的浇筑和养护,确保基础的牢固性和稳定性。
3.承台施工
承台是连接桥墩和桥面的重要部分。
在承台施工过程中,首先进行承台模板支架的搭设,确保模板的稳固。
然后按照设计要求进行混凝土的浇筑和养护,确保承台的承载能力和耐久性。
编制:复核:审核:签收:年月日承台施工工艺流程图2.2基坑开挖2.2.1承台基坑开挖前测量队对承台进行定位放样,放样后根据开挖深度及开挖边坡定出承台开挖边界线。
开挖采取以机械开挖为主、人工开挖为辅,进行放坡施工,保证基岩的完整性不被破坏,开挖时,注意保证桩基不被扰动和损坏。
开挖过程中及时排出坑内积水,机械开挖至距设计标高10~20cm后,改由人工进行清除.基坑内设置爬梯,方便工人进行施工,承台开挖完成后,四周用钢管加防护网进行防护.如下图所示编制:复核:审核:签收:年月日2。
2.2基坑不得被水浸泡,基坑渗水时,在基坑内设集水井、集水井尺寸为0.3×0。
3×0。
5m,采用抽水机排出坑外,保持基坑处于无水状态。
开挖完成后应基坑四周设置截水沟,截水沟距离基坑边0。
5m,截水沟宽度0.3m,深度0.4m,在远离便道一侧设置集水井、集水井尺寸为0.8m×0.8m×0。
8m.2.2。
3基坑开挖土随挖随运,弃土要远运,特别是基坑顶面周围清理干净,靠近承台边5米范围内不得堆放弃土。
2。
2.4基坑开挖后对基底平面位置、尺寸大小、基底高程、基底排水和基底处理情况等进行检验,在检验的过程中严格遵循先自检、再互检、最后并报经监理工程师的程序,报验合格后方可进行下一步工序施工。
2。
3凿除桩头2。
3。
1破桩头前,应在桩体侧面用红油漆标注高程线,以防桩头被多凿,造成桩基嵌入承台内高度不够。
上部采用空压机凿除,下部留有10~20cm由人工进行凿除,凿除过程中保证不扰动设计桩顶以下的桩身砼.严禁用挖掘机或装载机将桩头强行拉拽.伸入承台内编制:复核:审核:签收:年月日编制:复核:审核:签收:年月日编制:复核:审核:签收:年月日编制:复核:审核:签收:年月日编制:复核:审核:签收:年月日编制:复核:审核:签收:年月日编制:复核:审核:签收:年月日编制:复核:审核:签收:年月日编制:复核:审核:签收:年月日注:“技术交底书”一式两份,一份交架子队技术主管,一份留存指挥部备查,并办理交接手续。
