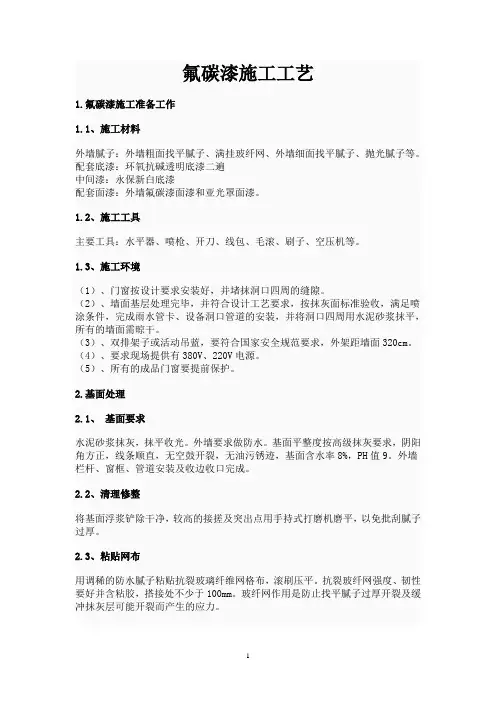

氟碳漆施工工艺1.氟碳漆施工准备工作1.1、施工材料外墙腻子:外墙粗面找平腻子、外墙细面找平腻子、抛光腻子等。
配套底漆:水泥透明底漆中间漆:永保新白底漆配套面漆:外墙氟碳漆或建筑幕墙氟碳漆。
1.2、施工工具主要工具:水平器、喷枪、开刀、线包、毛滚、刷子、空压机等。
1.3、施工环境(1)、门窗按设计要求安装好,并堵抹洞口四周的缝隙。
(2)、墙面基层处理完毕,并符合设计工艺要求,按抹灰面标准验收,满足喷涂条件,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。
(3)、双排架子或活动吊蓝,要符合国家安全规范要求,外架排木距墙面320cm。
(4)、要求现场提供有380V、220V电源。
(5)、所有的成品门窗要提前保护2.氟碳漆施工工艺2.1、水泥抹灰面层为防止涂料表面开裂、龟裂等表观缺陷的产生,在墙体抹灰前与甲方、施工方沟通。
建议在混凝土与砖墙铺设金属网格,以减少混凝土与砖墙之间因收缩率不同而产生的裂缝。
为防止水泥层自身龟裂,可在抹灰的水泥砂浆中加入聚丙烯纤维,增强抗裂、抗渗功能。
第一遍腻子(找平腻子)施工找平腻子主要用于找平粗糙不平整的水泥砂浆抹灰墙面,为面层腻子提供良好的基面,减少面层腻子的用量,降低涂装工程的造价。
现市场上大部分均采用聚合物水泥基腻子,并有不同粗细品种提供。
施工工艺:找平腻子一般加水量为25~35%(重量比)。
先将水倒入容器中,再加入粉料,然后用搅拌器充分搅拌成膏糊状(配合使用多功能混合搅拌机,效果更佳),约搅拌7~10分钟,要求无粉粒,无沉淀物。
调配好的腻子,超过4小时不能使用,已干结的浆料请勿加水再用。
施工时应预先点补一遍,待其干结后对其表面进行砂磨,除去粗糙面,然后再薄批找平腻子。
2.2、铺玻纤抗裂网玻纤抗裂网是以玻璃纤维网布为基材,可减少涂层裂缝的产生。
玻璃纤维网布主要用于水泥、屋面、墙体的增强。
施工工艺:薄批找平腻子,趁未表干进行玻纤网铺设,再批腻子将玻纤网收平,使玻纤网完全镶嵌在腻子层中间,此工序无须砂磨,但必须水养护。
氟碳漆施工工艺流程
一、准备工序
1、准备基础:将现场准备好,铺上垫膜、布帘,浇洒细砂浆瓷砖,布
设乳胶漆底漆。
2、除污处理:除去表面灰尘、油污,确保地面清洁干净,杜绝表面杂
物干扰。
3、防水处理:根据实际情况抹布设防水涂料,以防水作用。
4、腻子处理:在地面喷洒湿腻子,以保持面层润滑,平整无变形,然
后拉平用擦料水洗干净。
二、主体工序
1、漆料配比:确定漆用量,根据施工面积批量配比漆底漆,使用专用
漆盒搅拌均匀,然后静置至施工无异物产生。
2、底漆施工:将搅拌均匀的漆浆涂刷均匀于地面,有必要时多涂几遍,确保漆层厚度达到要求。
3、涂刷工艺:用毛刷把漆料涂抹于地面,垂直刮法使涂膜形成表面有
光滑度,仔细把所有部位、棱角处涂抹完成。
4、室内环境控温:保持室内温度在室温18~22℃,湿度在45%~65%,漆料能正常的聚合而不会影响施工结果及质量。
三、后处理操作
1、干燥硬化:确保面层完全干燥,留有足够的时间让室内漆膜得到足
够的硬化,再查验确认施工完毕。
2、清洗:用清水或软布把地面上所留下的杂物和变色物清洗干净,以免影响漆料表面效果。
3、检查:最终检查工程施工完毕,在油漆表面没有发现任何瑕疵,检查并清理外围现场,现场环境无污染。
四、总结
根据氟碳漆的应用特性,施工前要准备好所有的材料,在施工过程中要严格按照工艺步骤要求,尽量避免不必要的缩短、修改施工过程,工程施工结束要检查地面漆是否平整,漆膜是否干净、漆层是否有瑕疵,最终给客户确认漆膜表面装修效果是否达到预期。
外墙氟碳漆施工工艺与流程解析外墙氟碳漆是目前应用较广的一种外墙涂料,具有耐候性强、色彩鲜艳、保持时间长等特点。
它适用于建筑物的外墙装饰,尤其在高档住宅、商业大楼和公共建筑等领域得到了广泛应用。
在进行外墙氟碳漆施工时,需要遵循一定的工艺与流程,以确保施工质量和外墙装饰效果。
本文将对外墙氟碳漆施工的工艺与流程进行解析。
一、准备工作1. 预处理:在进行氟碳漆施工之前,首先要对外墙表面进行预处理。
这包括清洗、除旧漆、修补等工作,以确保外墙表面平整、干净,并能提供一个良好的基础。
2. 保护措施:在施工过程中,需要对周围环境进行保护。
可以采用遮挡布或者胶纸等材料,将不需要涂料的部分进行遮挡,以免污染其他区域。
二、施工工艺1. 底漆涂刷:在进行底漆涂刷时,可以根据需要选择合适的底漆类型。
底漆的选择要考虑到外墙材料的特性以及氟碳漆的使用条件等因素。
一般情况下,需要进行两遍底漆的涂刷,每一遍的干燥时间为4-6小时。
2. 中涂涂刷:在底漆涂刷完成并干燥后,可以进行中涂涂刷。
中涂涂刷旨在提供一层均匀的基础色,并增强基材的附着力。
通常情况下,需要进行两遍中涂的涂刷,每一遍的干燥时间同样为4-6小时。
3. 面涂涂刷:在中涂涂刷完成并干燥后,可以进行面涂涂刷。
面涂涂刷是最后一道工序,决定了外墙装饰效果的质量。
需要进行两遍面涂的涂刷,每一遍的干燥时间同样为4-6小时。
4. 涂刷顺序:在进行涂刷时,需要遵循由上到下、由内到外的原则。
先涂刷建筑物上部的墙面,再向下进行,最后涂刷建筑物外侧的墙面。
这样可确保施工的整体效果和质量。
5. 漆膜干燥:完成涂刷后,需要等待漆膜完全干燥。
在不同氟碳漆品牌和型号中,干燥时间可能有所差异,一般需要1-2天的时间。
三、质量检验与整理1. 漆膜检查:施工完成后,需要对漆膜进行检查,确保没有起皮、剥落、开裂或变色等问题。
如有问题,应及时进行修补或重新涂刷。
2. 环境整理:在施工完成后,需要对施工现场进行清理和整理工作。
氟碳漆的施工工艺做法氟碳漆是指以氟树脂为主要成膜物质的一种涂料,使用非常广泛,性能优越效果好,现在来介绍一下氟碳漆施工工艺。
基面处理:1、基面要求水泥砂浆抹灰,抹平收光。
外墙要求做防水。
基面平整度按高级抹灰要求,阴阳角方正,线条顺直,无空鼓开裂,无油污锈迹,基面含水率8%,PH值9。
外墙栏杆、窗框、管道安装及收边收口完成。
2、清理修整将基面浮浆铲除干净,较高的接搓及突出点用手持式打磨机磨平,以免批刮腻子过厚。
3、粘贴网布用调稀的防水腻子粘贴抗裂玻璃纤维网格布,滚刷压平。
抗裂玻纤网强度、韧性要好并含粘胶,搭接处不少于100mm。
玻纤网作用是防止找平腻子过厚开裂及缓冲抹灰层可能开裂而产生的应力。
4、切缝嵌缝根据设计好的铝板效果分格图放线定位,用切割机切分格缝(一般宽10-25mm,深15-20mm),两边切缝,凿除缝内砂浆,清理干净,刷界面剂,然后把巴氏柔性水泥嵌缝料填缝成凹弧形(以直径为缝宽的小圆棒成型)。
分格缝的作用兼具功能性(可防止大面积抹灰开裂,填缝料具有弹性,能防水)、装饰性(仿铝塑板效果凹形线条)和施工分块(方便找平及喷涂)的作用。
分格缝要求弧度一致,横平竖直,用吊线锤和拉水平通线的方法控制和检查。
分块大小要合适,一般每块1-2.5平方米左右,应兼顾立面效果与操作要求。
5、粗腻子找平按分格的块逐块批刮弹性防水粗腻子,分别用与块长、宽相等的铝合金刮尺纵横向各刮一道腻子,第二道腻子要在第一道腻子干燥后施工。
批刮时两人同时配合,均匀用力。
线条要挺拔,阴阳角要方正。
粗腻子作用是分块找平,每块越平整越好,同时要尽量控制腻子厚度以防止开裂。
腻子要求粘结强度高、耐水性好、施工性能好、不起卷,以双组分或单组分聚合物水泥腻子为佳。
6、细腻子批刮纵横向各批刮一道防水细腻子,干燥后用打磨机或打砂板夹细砂纸打磨平整,扫除浮灰。
细腻子的作用是填补粗糙表面,使基面更平整、密实,分格缝内也要修补到位。
打磨用240---360目水砂纸,要求不显砂痕与接搓。
氟碳漆施工工艺一、前期准备:1.根据设计要求和规格,确定需要进行氟碳漆涂装的物体或表面。
2.清理施工区域,确保表面平整且无较大障碍物。
3.进行必要的表面处理,如除锈、打磨、清洁等,以确保表面光滑干净且具备较好的附着力。
二、涂料准备:1.根据氟碳漆的物料配比比例,将漆料与固化剂按照一定的比例混合,并充分搅拌均匀。
2.检查涂料的质量和稳定性,确保没有异常现象,如颜色变化、凝结等。
三、底漆处理:1.如果需要,先进行底漆处理。
根据氟碳漆的特性和实际需求,选择适合的底漆,并按照说明进行涂装。
2.底漆的选用和处理工艺要根据实际情况确定,以提高氟碳漆的附着力和整体效果。
四、涂装过程:1.使用专业喷涂设备,如喷枪或者喷涂机,将混合好的氟碳漆均匀地喷涂在需要涂装的表面上。
2.施工时要保持一定的喷涂距离和均匀的运动速度,以确保涂层的厚薄均匀一致。
3.根据需要,可以进行多遍涂装,每遍涂装之间需要有适当的干燥时间。
五、干燥和固化:1.在涂装完成后,根据氟碳漆的要求和指导,进行干燥和固化处理。
2.可使用自然干燥或者辅助设备如烘箱等进行加速干燥,提高涂层的硬度和耐久性。
3.注意控制干燥时间和温度,以免影响涂层的质量和效果。
六、质量检验和修整:1.在涂装完成后,对涂层进行质量检验,检查涂层的附着力、颜色、光泽度等是否符合要求。
2.如发现涂层存在问题,如气泡、起皮、色差等,需要及时进行修整和处理,以确保最终效果符合要求。
七、清洁和保养:1.在施工完成后,清洁和保养涂装地点和设备,避免漆料残留和污染,确保环境卫生和施工设备的正常使用寿命。
2.根据氟碳漆的特性,选择合适的清洁剂进行清洗,避免使用对漆面有腐蚀或损害的清洁剂。
氟碳漆施工需要严格按照厂家的说明和指导进行操作,确保涂层的质量和效果。
在施工过程中,要注意安全防护,如佩戴防护眼镜、手套等,以避免涂料对人员身体造成伤害。
同时,要做好环境保护工作,如妥善处理废弃物、废涂料等,避免污染环境。
氟碳漆施工工艺1.氟碳漆施工准备工作1.1、施工材料外墙腻子:外墙粗面找平腻子、满挂玻纤网、外墙细面找平腻子、抛光腻子等。
配套底漆:环氧抗碱透明底漆二遍中间漆:永保新白底漆配套面漆:外墙氟碳漆面漆和亚光罩面漆。
1.2、施工工具主要工具:水平器、喷枪、开刀、线包、毛滚、刷子、空压机等。
1.3、施工环境(1)、门窗按设计要求安装好,并堵抹洞口四周的缝隙。
(2)、墙面基层处理完毕,并符合设计工艺要求,按抹灰面标准验收,满足喷涂条件,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。
(3)、双排架子或活动吊蓝,要符合国家安全规范要求,外架距墙面320cm。
(4)、要求现场提供有380V、220V电源。
(5)、所有的成品门窗要提前保护。
2.基面处理2.1、基面要求水泥砂浆抹灰,抹平收光。
外墙要求做防水。
基面平整度按高级抹灰要求,阴阳角方正,线条顺直,无空鼓开裂,无油污锈迹,基面含水率8%,PH值9。
外墙栏杆、窗框、管道安装及收边收口完成。
2.2、清理修整将基面浮浆铲除干净,较高的接搓及突出点用手持式打磨机磨平,以免批刮腻子过厚。
2.3、粘贴网布用调稀的防水腻子粘贴抗裂玻璃纤维网格布,滚刷压平。
抗裂玻纤网强度、韧性要好并含粘胶,搭接处不少于100mm。
玻纤网作用是防止找平腻子过厚开裂及缓冲抹灰层可能开裂而产生的应力。
2.4、切缝嵌缝根据设计好的铝板效果分格图放线定位,用切割机切分格缝(一般宽20mm,深10mm),两边切缝,凿除缝内砂浆,清理干净,刷界面剂,然后把易胶泥嵌缝料填缝成凹弧形。
分格缝的作用兼具功能性(可防止大面积抹灰开裂,填缝料具有弹性,能防水)、装饰性(仿铝塑板效果凹形线条)和施工分块(方便找平及喷涂)的作用。
分格缝要求弧度一致,横平竖直,用吊线锤和拉水平通线的方法控制和检查。
分块大小要合适,每块1.25米左右,应兼顾立面效果与操作要求。
2.5、粗腻子找平按分格的块逐块批刮弹性防水粗腻子,分别用与块长、宽相等的铝合金刮尺纵横向各刮一道腻子,第二道腻子要在第一道腻子干燥后施工。
氟碳漆的施工工艺氟碳漆的施工工艺1. 准备工作1.1. 确定施工区域:根据项目要求和设计图纸确定需要施工的区域。
1.2. 安全措施:在施工区域内设置警示标志,并确保施工人员佩戴个人防护装备。
1.3. 清洁工作:清除施工区域内的杂物和灰尘,并确保表面干燥、平整。
1.4. 防护工作:对不需要涂漆的表面进行保护,如遮盖、贴膜等。
2. 基层处理2.1. 检查基层:对墙面或者其他需要涂漆的基层进行检查,确保表面无裂缝、鼓泡等缺陷。
2.2. 基层修补:对有缺陷的基层进行修补,如填补裂缝、修平凹凸处。
2.3. 打磨处理:对基层进行打磨,去除粗糙的表面,提高涂层附着力。
3. 涂装准备3.1. 涂料调配:按照涂料厂家提供的配方,进行涂料的调配。
3.2. 涂装设备准备:确保喷枪、喷嘴等设备清洁无损,并根据涂料类型选择合适的喷枪。
4. 涂装工艺4.1. 底漆涂装:使用底漆对基层进行涂装,提高涂层的附着力和抗腐蚀能力。
4.2. 粉饰涂装:进行针对性的粉饰涂装,如色采调整、斑点处理等。
4.3. 面漆涂装:使用面漆对基层进行涂装,提供漂亮的外观效果和保护性能。
4.4. 等干等硬:根据涂料厂家提供的干燥时间,等待涂料干燥、固化。
4.5. 返工抛光:对涂装表面进行抛光处理,提高光泽度和平整度。
5. 检验验收5.1. 涂层厚度测量:使用涂层厚度仪对涂层进行测量,确保厚度符合设计要求。
5.2. 视觉检查:对涂装表面进行目测,确认无涂料流挂、色差、斑点等问题。
5.3. 化验检测:进行化学性能测试,如耐酸碱、耐溶剂等性能检测。
5.4. 强度测试:测试涂层的附着力、硬度等力学性能。
5.5. 验收标准:根据项目要求和涂料厂家提供的标准,进行验收并记录。
附件:- 设计图纸(编号:DG001)- 涂料配方表(编号:PF001)- 涂层厚度测量报告(编号:TH001)- 化验检测报告(编号:CH001)- 强度测试报告(编号:ST001)法律名词及注释:1. 建造工程安全管理条例:国家规定的对建造工程施工过程中的安全管理的法律法规。
氟碳漆施工方案及工艺(装修)一、引言氟碳漆作为一种高档环保涂料,在现代建筑装修中得到广泛应用。
其独特的性能使其在建筑外墙、金属构件等方面具有卓越的耐候性和装饰效果。
本文将介绍氟碳漆的施工方案及相关工艺,以帮助读者更好地了解氟碳漆的使用方法。
二、氟碳漆施工方案1. 准备工作在进行氟碳漆施工前,需要进行以下准备工作: - 确保施工场地通风良好,温度适宜; - 清理施工面的杂物,保证表面平整干净; - 检查施工材料和工具是否完好。
2. 施工工具和材料氟碳漆施工需要准备的工具和材料包括:- 氟碳漆;- 涂刷、滚筒等涂装工具;- 钢丝刷、砂纸等打磨工具; - 刷涂辊、刷沿边工具等辅助工具。
3. 施工流程1.基层处理:清理施工面,修补裂缝,做好防潮处理。
2.底漆处理:使用底漆进行底层涂装,提高氟碳漆的附着力。
3.中涂处理:进行中涂,增加氟碳漆的均匀度和表面光泽。
4.面漆处理:最后进行面漆处理,美化表面,增加防晒和抗污性。
4. 施工注意事项•严格按照氟碳漆产品说明书进行施工,保证施工质量;•避免高温多风、太阳直射等恶劣天气下进行涂装;•施工过程中保持施工场地整洁,避免杂物掉落到湿漆面上。
三、氟碳漆的工艺特点1. 耐候性氟碳漆具有优异的耐候性,能够长时间保持颜色和光泽不变,适用于各种恶劣气候条件下的施工。
2. 耐化学性氟碳漆具有出色的耐化学性,能够抵抗酸雨、腐蚀物等化学腐蚀。
3. 耐污性氟碳漆表面光滑、不粘尘,具有抗污性能,便于清洁和维护。
4. 装饰效果氟碳漆色彩丰富,光泽度高,具有良好的装饰效果,适合用于高档建筑外墙和金属构件上。
结语通过本文的介绍,读者可以更全面地了解氟碳漆的施工方案和工艺特点,希望能够对相关领域的从业人员提供一些帮助和指导。
在未来的建筑装修中,氟碳漆必将继续发挥重要作用,为建筑行业带来更多的环保、高品质产品。
氟碳漆施工方法和步骤氟碳漆是一种高档建筑涂料,具有优异的耐候性、耐化学性和耐磨性,广泛应用于建筑外墙装饰。
正确的施工方法和步骤对于氟碳漆的施工质量至关重要。
下面将为大家介绍氟碳漆的施工方法和步骤。
一、基层处理。
1. 清洁基层,在施工前,必须确保基层表面干净、无尘、无油污,可以采用清洗、砂光或者喷砂等方法进行处理。
2. 基层修补,对于有裂缝、空鼓或者凹凸不平的地方,需要进行修补,保证基层表面平整。
3. 底漆处理,选择适合的底漆进行处理,提高涂层附着力和抗渗性。
二、氟碳漆施工。
1. 搅拌,将氟碳漆进行充分搅拌,确保颜料均匀分散。
2. 刷涂,采用刷涂的方式,均匀涂抹在基层表面,注意避免漏刷和刷痕。
3. 喷涂,对于大面积的施工,可以采用喷涂的方式进行,提高施工效率和涂层均匀度。
4. 干燥,每次涂刷后,需要等待涂层干燥后再进行下一遍的涂刷,确保涂层的质量。
5. 涂层厚度,根据氟碳漆的要求,控制涂层的厚度,一般建议为2-3遍。
三、施工注意事项。
1. 施工环境,确保施工环境通风良好,温度适宜,避免在高温、潮湿或者大风天气下施工。
2. 涂刷工具,选择适合的涂刷工具,确保涂刷效果和涂层均匀度。
3. 施工人员,施工人员需经过专业培训,熟悉氟碳漆施工方法和注意事项,保证施工质量。
4. 施工顺序,按照从上到下、从内到外的顺序进行施工,避免涂层的叠加和交叉。
5. 施工质量检验,在施工完成后,需要对涂层进行质量检验,确保涂层的平整度和颜色一致性。
通过以上的介绍,相信大家对氟碳漆的施工方法和步骤有了更深入的了解。
正确的施工方法和步骤能够保证氟碳漆的施工质量,延长涂层的使用寿命,提高建筑外墙的装饰效果。
希望大家在施工过程中能够严格按照要求进行操作,确保施工质量。
氟碳漆施工工艺(一)引言概述:氟碳漆是一种特殊的涂料,具有耐候性好、耐化学腐蚀性强等特点,因此在建筑外墙、汽车等领域得到广泛应用。
本文将从表面处理、底漆涂装、中涂涂装、面漆涂装和涂装后处理五个大点来详细介绍氟碳漆施工工艺。
正文:1. 表面处理:- 清理表面:在施工前,需要彻底清理墙面,除去油污、铁锈和旧漆。
- 研磨表面:使用砂纸或砂轮将墙面表面打磨,以保证涂料能够更好地附着。
- 填补砂眼:利用填充剂填补表面的砂眼,确保墙面平整无瑕。
2. 底漆涂装:- 选用合适的底漆:根据具体情况选择相应的底漆,底漆的选择影响到涂料的附着力和美观度。
- 均匀涂抹底漆:使用刷子或滚筒均匀涂抹底漆,确保墙面被完全覆盖。
- 底漆固化:根据底漆的说明,等待一定时间进行固化,以提高涂料的附着力。
3. 中涂涂装:- 选择合适的中涂:根据墙面材料和外观要求选择适合的中涂材料。
- 均匀涂抹中涂:使用刷子或喷枪均匀涂抹中涂,确保中涂层平整、无颗粒。
- 中涂固化:根据中涂的说明,等待一定时间进行固化,以提高涂料的耐久性。
4. 面漆涂装:- 选择合适的面漆:根据墙面颜色和外观要求选择合适的面漆。
- 均匀涂抹面漆:使用刷子、喷枪或滚筒均匀涂抹面漆,确保覆盖均匀。
- 面漆固化:根据面漆的说明,进行相应的固化时间,增加涂料的硬度和耐候性。
5. 涂装后处理:- 清理施工区域:在涂装完成后,及时清理施工区域,保持整洁。
- 检查施工质量:对涂装的墙面进行全面检查,确保没有漏施或出现缺陷。
- 保护涂层:在涂装完全干燥之后,采取相应的措施保护涂层,避免损坏或磨损。
总结:氟碳漆施工工艺的每个环节都至关重要。
表面处理的彻底清理和研磨能够确保涂料的附着力;底漆、中涂和面漆的选择和均匀涂抹能够保证墙面的美观和耐久性;而涂装后的清理和保护能够延长涂层的使用寿命。
因此,在进行氟碳漆施工时,务必严格按照以上步骤进行操作,以达到最佳的施工效果。
氟碳漆施工工艺步骤氟碳漆是一种高性能的涂料,主要用于建筑物外墙装饰和保护。
其施工工艺步骤主要包括以下几个环节:1.表面处理:首先需要对待涂部位进行表面处理。
普通的表面处理步骤有抹灰、打磨等。
对于高要求的施工,还需要进行除锈、去除油污等处理,以保证涂层的粘结力和附着力。
2.基层处理:在表面处理完成后,需要进行基层处理。
可以选择喷涂底漆、刮涂底漆等方式,以提高涂层的附着力和耐候性。
基层处理的目的是增加底漆的附着力,增加基层的平整度,以及填补基层的孔洞和裂缝。
3.涂装:基层处理完成后,可以进行涂装工作。
涂装可以选择刷涂、滚涂、喷涂等不同的方法。
涂层的厚度应根据需要进行控制,一般建议涂装2-3遍。
4.干燥:涂装完成后,需要等待涂层干燥。
根据不同的涂料类型和气候条件,干燥时间会有所不同。
一般来说,涂料的干燥时间为24小时左右。
5.光洁度检测:干燥后,需要对涂层的光洁度进行检测。
检测可以采用目测和触摸两种方法。
如果涂层表面存在颗粒、斑点、变色等问题,需要进行修补处理。
6.修补:如果在光洁度检测中发现问题,需要进行修补处理。
修补的方法可以选择刮涂、喷涂等,修补后需要等待修补涂层干燥。
7.上光:修补涂层干燥后,可以进行上光处理。
上光可以提高涂层的光洁度和耐候性,一般采用刷涂上光剂的方法。
8.检验:上光后,需要进行涂层的检验。
检验的内容包括涂层的光洁度、颜色、附着力等方面。
如果不符合要求,需要进行重新修补和上光。
9.防腐处理:在涂层检验通过后,还需要对涂层进行防腐处理。
可以选择分段喷涂或整体涂装的方式,以提高涂层的耐候性和抗腐蚀性。
10.整理清洁:整个施工工艺步骤完成后,需要对施工现场进行整理清洁工作。
包括清理施工工具、清理施工容器、清理作业场地等。
综上所述,氟碳漆的施工工艺步骤涵盖了表面处理、基层处理、涂装、干燥、光洁度检测、修补、上光、检验、防腐处理和整理清洁等环节。
这些步骤的完成,确保了氟碳漆施工的质量和效果,提高了涂层的附着力、光洁度和耐候性。
氟碳漆的工艺
氟碳漆是一种高质量的涂料,经常用于室外建筑和金属表面的保护和装饰。
以下是氟碳漆的常见工艺步骤:
1. 表面准备:首先需要清洁和准备表面,确保表面干净、平整,并且没有油、灰尘或其他杂质。
可以使用刷子、水或清洁剂进行清洁。
2. 底漆涂装:将底漆涂装在表面上,底漆的主要作用是提供一个均匀的基础,增强涂层的附着力,并提高涂层的耐久性和光泽度。
底漆的颜色可以根据需求选择。
3. 磨光:在底漆完全干燥之后,可以对表面进行磨光,以确保表面平滑、一致,并且构建涂层的附着力。
4. 中间涂层:将中间涂层涂装在底漆之上,中间涂层主要负责增加涂层的厚度和色彩饱和度,并且增强涂层的耐磨性和耐候性。
5. 烘烤:中间涂层涂装完成后,可以对其进行烘烤,以加速干燥过程,提高涂层的附着力和硬度。
6. 面漆涂装:在中间涂层完全干燥之后,可以进行面漆涂装。
面漆是氟碳涂料的最外层,它负责赋予建筑物或金属表面良好的光泽度、耐候性和耐化学污染性。
7. 最后烘烤:面漆涂装完成后,可以进行最后的烘烤,以确保涂层完全干燥。
烘烤温度和时间可以根据涂料厂商的指导进行调整。
以上是氟碳漆的大致工艺流程,具体的步骤和要求可能会根据涂料品牌和施工环境的不同而有所差异。
为了获得最佳的效果,建议在施工前仔细阅读和遵守涂料产品的使用说明和要求。
氟碳漆施工工艺氟碳漆是一种常用于建筑外墙涂装的高性能涂料。
具有耐候性好、耐酸碱性、耐化学腐蚀等优点,被广泛应用于高层建筑、商业综合体以及工业建筑的装饰和保护。
本文将介绍氟碳漆的施工工艺,包括准备工作、底部处理、漆膜施工以及涂膜养护等环节。
一、准备工作在进行氟碳漆施工之前,需要进行一些准备工作,以确保施工的效果和质量。
首先要确保环境干燥,没有积水或潮湿的情况下进行施工。
其次,需要对墙面进行检查,修复任何破损的地方,确保墙面平整。
最后,准备好施工所需的工具和材料,包括涂刷和滚筒等。
二、底部处理底部处理是氟碳漆施工非常重要的一个环节。
首先,要进行打磨处理,将墙面表面的粗糙部分打磨平整,并清除墙面上的附着物。
之后,需要进行填充处理,补齐墙面上的凹凸不平的部分,使墙面平整。
接下来,施工人员要对墙面进行上底漆处理,提升漆膜的附着力和光泽度。
三、漆膜施工在进行氟碳漆膜施工之前,要先将漆料进行充分搅拌,确保漆料的均匀性。
然后,采用刷涂或滚涂的方式进行施工。
在刷涂时,要注意涂刷的方向要一致,避免出现色差。
滚涂时,要保证滚筒均匀上色,并保持适当的压力和速度,使涂层均匀、光滑。
通常情况下,会进行两至三遍的涂刷,以达到理想的效果。
四、涂膜养护在完成氟碳漆施工后,需要对涂膜进行养护,以确保其性能和建筑外观的持久性。
首先,要进行涂膜的干燥处理,避免过早暴露于水或其他外界物质。
在干燥期间,要注意避免碰撞、摩擦,以免影响涂层质量。
其次,要注意定期进行涂膜的清洁和保养,避免污染物的附着和沉积。
综上所述,氟碳漆施工工艺包括准备工作、底部处理、漆膜施工以及涂膜养护等环节。
通过合理的施工工艺,可以确保氟碳漆的性能和质量,提升建筑外墙的美观和耐用性。
在实际施工中,施工人员要严格按照工艺流程进行操作,提高施工质量,并注意施工过程中的安全和环境保护。
外墙改造氟碳漆施工工艺(一)工艺流程(二)施工技术操作1、基面处理:2-1:平整度检查:用2m 靠尺仔细检查墙面的平整度,将明显凹陷或突起的部分用彩笔标出。
2-2:孔洞或明显的凹陷预先用水泥砂浆进行点补。
2-3:砂磨2-3-1:用砂轮机将明显影响平整度的突出部份打磨至符合平整度要求(≤3mm )。
2-3-2:用砂轮机或砂纸将已进行点补的部分砂磨至符合平整度要求(≤3mm)。
2-4:清除颗粒杂物:用棕毛刷、铲刀和砂纸清除墙面浮松的水泥层或粘附的颗粒或杂物。
如果这些颗粒不清除干净,腻子消耗量将大幅增加。
2-5再次用靠尺检查墙面的平整度,当平整度达不到小于3mm要求时,不得进入下道工序。
2-6:施工要求:2-6-1:平整度≤3mm2-6-2:基面无浮尘,无粘附颗粒物。
2、切缝1-1:缝线的宽度一般为1.6cm,深度一般为1.0cm(或依甲方设计);1-2:缝线的位置依甲方设计要求确定;1-3:弹线确定缝线的两条边线的位置;1-4:用切割机沿弹线位置切出1.0cm深的缝线;1-5:将缝的两条边线之间的水泥敲掉;1-6:将缝的底部修理平整;1-7:检查缝线是否平直,如不平直,需重新弹线切割;1-8:将缝中的残渣清理干净。
1-9:注意事项:切缝施工的过程中会产生大量粉尘,这些粉尘会附着在墙面上及缝中,须用水冲洗或用毛刷清理干净,否则会影响涂层的整体附着力。
3、粗腻子及抗裂玻纤网施工:3-1:材料使用说明3-1-1:施工配比:腻子粉:清洁水=3.5:1;3-1-2:须先取1份清洁水,然后用手电钻边搅拌边加入3.5份腻子粉;3-1-3:调配腻子时,必须用手电钻充分搅拌均匀;3-1-4:腻子粉及水调配后,最长放置时间为4小时,超过4小时不能使用,已固化的浆料也不能使用。
3-2:腻层批刮步骤3-2-1:基面检查:检查基面上的颗粒粉尘是否已清理干净,如果未清理干净,应继续清理干净。
3-2-2:点补:3-2-2-1:用腻子对过于粗糙的水泥基面进行点补;3-2-2-2:挂网:以腻子为粘结剂,铺设玻纤网,切记此道工序干燥后,尽量不要砂磨,天气高温干燥的情况下必须用水养护。
氟碳漆的施工工艺标题:氟碳漆的施工工艺及其注意事项一、引言氟碳漆,以其卓越的耐候性、耐化学品性、耐腐蚀性和长久的装饰效果,广泛应用于建筑外墙、桥梁、钢结构及各类工业设施的防腐蚀和装饰涂装。
本文将详细介绍氟碳漆的施工工艺及其相关注意事项。
二、氟碳漆施工工艺1. 基层处理:施工前,必须确保基材表面干净、干燥、无油污、无锈蚀、无松散物质。
对于金属表面,需进行喷砂或抛丸处理至Sa2.5级,并在4小时内完成底漆喷涂;对于混凝土基层,应打磨平整并清除灰尘后,方可进行涂装。
2. 底漆施工:按照产品说明书的要求配制氟碳底漆,采用空气喷枪均匀喷涂于处理好的基层上,涂层厚度一般控制在30-50微米。
3. 中间漆施工(视项目需求):待底漆实干后,可施涂氟碳中间漆,其主要作用是提高整体涂层的丰满度和封闭性,同样采用空气喷枪均匀喷涂,涂层厚度与底漆相当。
4. 面漆施工:中间漆实干后,按照比例配制氟碳面漆,用喷枪均匀地涂覆于表面,涂层厚度一般为60-80微米,以保证良好的装饰效果和防护性能。
5. 干燥固化:每道涂层施工完成后,均需充分晾干才能进行下一道工序,具体干燥时间根据涂料品种和环境温度确定。
完全固化通常需要7天以上。
三、注意事项1. 施工环境:避免在雨雪、大风、湿度大于85%或温度低于5℃以上的环境下施工,以防影响涂装效果和漆膜质量。
2. 涂料配比:严格按照厂家提供的配比要求混合氟碳漆,过量稀释可能导致漆膜性能下降。
3. 施工工具:使用后的工具应及时清洗,以免涂料固化堵塞喷嘴。
4. 安全防护:施工人员需穿戴好防护设备,如防护眼镜、口罩、手套等,防止漆雾吸入或接触皮肤。
5. 检验验收:施工结束后,应对漆膜进行全面检查,确认无漏涂、流挂、起泡、剥落等现象,满足设计和规范要求。
总之,正确掌握氟碳漆的施工工艺以及严格遵守操作规程,不仅能有效保障工程质量,更能充分发挥氟碳漆优异的防腐蚀和装饰效果,延长被涂物的使用寿命。
氟碳漆施工工艺氟碳漆是一种高科技涂料,以其出色的耐候性、耐腐蚀性和美观度而被广泛应用于建筑行业。
它通常用于室外建筑表面,例如高层建筑的外墙、屋顶和金属构件等。
本文将介绍氟碳漆的施工工艺,包括准备、表面处理、底漆涂覆和面漆涂覆等方面。
1. 准备工作在施工氟碳漆之前,需要进行一些准备工作以确保施工过程的顺利进行。
首先,检查施工现场的环境条件,包括温度、湿度和风力等。
确保环境适宜施工。
其次,准备好所需的施工材料和工具,如刷子、辊筒、喷枪、颜料和溶剂等。
2. 表面处理在进行氟碳漆施工之前,需要对表面进行处理,以确保漆膜与基材之间的粘接牢固。
首先,清洁表面,去除灰尘、污垢和油脂等。
可以使用水或清洁剂进行清洁。
然后,修复和填补表面的裂缝和凹陷。
需要使用适当的填充剂和修补材料进行修复。
最后,打磨表面,使其光滑平整。
打磨可以增加涂装的附着力,并确保涂层的均匀性。
3. 底漆涂覆在施工氟碳漆之前,需要先涂覆一层底漆。
底漆的作用是增强漆膜与基材之间的附着力,并提供良好的初始保护。
选择合适的底漆根据不同的基材和环境条件来确定。
底漆可以使用刷子、辊筒或喷枪进行涂覆。
在涂覆底漆时,要保证涂层的均匀性,并注意对角线或横向涂覆以防止产生重叠的施工痕迹。
底漆通常需要干燥和固化一段时间才能进行下一步。
4. 面漆涂覆在底漆完全干燥后,可以进行面漆的涂覆。
面漆是氟碳漆的最终涂层,决定了建筑物的外观和保护效果。
与底漆类似,选择适合的面漆也需要考虑基材和环境因素。
面漆的涂覆可以使用刷子、辊筒或喷枪进行。
在涂覆面漆时,要注意涂层的均匀性和厚度的控制,以避免出现滴流和刷痕等问题。
通常需要涂覆两到三层面漆,每层之间需要进行充分的干燥和固化。
5. 检查和保养施工完成后,需要对涂层进行检查,并进行必要的保养工作,以确保涂层的质量和持久性。
检查涂层是否均匀、无气泡、无划痕和无起泡等问题。
注意观察涂层的颜色、光泽和附着力等指标。
对于有问题的涂层,需要及时进行修复和重新涂覆。
氟碳漆工艺标准
一、目的
本标准旨在规定氟碳漆工艺的施工流程和质量控制标准,确保施工质量和性能达到预期效果,并为工程验收提供依据。
二、施工流程
1.腻子找平
2.腻子是氟碳漆施工的第一步,主要用于填充和找平墙体表面的砂浆缝和凹
凸面,为后续涂装提供平整的基础。
腻子应与墙体表面粘结牢固,无脱层、起皮现象,同时应具有较好的抗裂性和耐水性。
3.底漆施工
4.底漆是氟碳漆施工的重要环节,主要作用是封闭墙体表面,提高涂料的附
着力和渗透力。
底漆应与腻子层有良好的粘结性,能够形成坚固的漆膜。
在底漆施工完成后,应进行必要的养护,确保底漆层干燥且无污染。
5.中间漆施工
6.中间漆主要用于增加涂层的厚度和强度,提高涂层的耐磨性、抗冲击性和
抗腐蚀性。
中间漆应与底漆层粘结良好,无起皮、脱层现象。
在中间漆施工完成后,应进行必要的养护,确保中间漆层干燥且无污染。
7.面漆施工
8.面漆是氟碳漆施工的最后一道工序,主要作用是提供色彩和装饰效果,同
时保护涂层不受外界环境影响。
面漆应具有较好的耐候性、耐腐蚀性和耐磨性。
在面漆施工前,应对中间漆层进行打磨和清理,确保面漆层与中间漆层粘结良好。
面漆施工完成后,应进行必要的养护,确保面漆层干燥且无污染。
三、质量控制标准
1.腻子找平层应平整、光滑、无凹凸和砂眼;
2.底漆层应封闭严密,无漏涂、无气泡、无流挂;
3.中间漆层应平整、光滑、无起皮、无气泡;
4.面漆层应色彩均匀、饱满、光滑、无气泡、无流挂;
5.所有涂层应附着牢固,无脱层、无起皮。
水性氟碳漆施工工艺及流程一、概述水性氟碳漆是一种环保型涂料,具有耐候性好、耐腐蚀性强、色彩鲜艳、光泽度高等特点,使用范围广泛,适用于建筑、家具、汽车等领域。
水性氟碳漆施工工艺及流程非常重要,直接关系到涂料的附着力和耐久性。
本文将介绍水性氟碳漆施工工艺及流程,并对每个环节进行详细解析。
二、准备工作1. 基材准备:水性氟碳漆适用于钢铝、镁铝合金、不锈钢等金属材料表面,也可以用于玻璃和陶瓷等非金属材料表面。
在施工前需要对基材进行打磨、清洁和防锈处理,确保基材表面光滑干净,无任何杂质。
2. 涂料准备:水性氟碳漆需要充分搅拌均匀后使用,搅拌时间一般为5-10分钟。
在搅拌前需要将漆桶密封好,防止漆面氧化脱水。
3. 辅材准备:包括滚筒、刷子、喷枪等施工工具,以及防护用具如口罩、手套等。
三、施工工艺1. 喷涂工艺(1)底漆施工:首先在基材表面喷涂一层底漆,用来增强水性氟碳漆的附着力。
底漆选择要与水性氟碳漆配套使用,施工时要根据厂家要求进行稀释和干燥时间控制。
(2)中涂施工:将水性氟碳漆均匀喷涂在底漆表面,要保持喷液均匀和厚度一致,利用干燥箱或自然风干,控制干燥时间。
中涂的质量直接影响到最终涂层的光泽和平整度。
(3)面漆施工:在中涂干燥后,再喷涂一层水性氟碳漆面漆,同样要均匀喷涂并保持一致的厚度。
面漆干燥后可以进行局部修补和打磨,以保证涂层的质量。
2. 刷涂工艺刷涂工艺通常用于小面积或不规则形状的构件,施工流程包括底漆、中涂、面漆,每一道工序都要求均匀涂布,避免出现刷痕、浮料、气泡等缺陷。
刷涂过程中要注意调整刷涂速度和刷涂厚度,确保隔离和涂布效果。
3. 辅助工艺除了喷涂和刷涂之外,还有一些辅助工艺需要注意,如局部修补、去除杂质、打磨、干燥等。
这些工艺对于最终涂层的质量也起到了至关重要的作用。
四、施工流程1. 检查基材表面:确保基材表面没有油污、尘埃、锈斑等杂质。
2. 底漆施工:按照水性氟碳漆和底漆厂家的要求进行配比和稀释,使用喷涂或刷涂工艺进行施工。
氟碳漆施工工艺步骤氟碳漆施工步骤:一、基层要求:1.基层质量应符合《建筑装饰工程施工及验收规范》。
2.基层表面不得有污物。
3.基层表面必需牢固、无酥松,不得有裂痕或起壳,平整度≤2mm,基层无浮尘,无粘附颗粒物。
4.抹灰和混凝土基层涂刷外墙涂料要求含水率不得大于10%,PH值不得高于9,新粉刷水泥砂浆墙面夏季要求养护10天以上,冬季需20天以上,现浇混凝土墙面夏季需养护21天以上,冬季需28天以上。
二、基面处理:1.检查墙面平整度,大的突起处需砂磨平整,大的凹陷或孔洞处用水泥砂浆进行填补并打磨平整。
2.对墙面较大裂纹进行切割,并连续多遍进行填充高弹腻子,直至墙面平整,腻子干燥后打磨平整。
3.清除墙面的颗粒杂物,铲除墙面酥松的水泥层。
4.处理完毕要求符合平整度要求≤2mm。
5.墙面达到基本清洁,无浮尘,无粘附颗粒物。
三、满批氟碳漆专用抗裂腻子:1.采用氟碳漆专用抗裂腻子,按比例进行调配,腻子必需用手电钻进行充分搅拌平均。
2.较长放置时间为4小时,超过4小时不得使用。
3.用两米长的铝合金靠尺拖刮腻子,先竖刮一遍,然后横刮一遍,靠尺运行速度及用力应均衡,否则会沿靠尺运动的方向形成波浪状而影响其平整度。
4.粘贴装饰胶带,按要求进行界格条的分割,披腻子,然后逐遍将胶带撕下。
5.腻子一般批嵌4-5遍。
6.腻子层干燥(一般不超过4小时)后进行砂磨。
7.应采用120目或150目砂纸打磨。
四、抛光腻子施工:1.在打磨平整的腻子上进行抛光腻子的施工。
2.要求表面无批刮印痕,尤其是阴阳角、滴水线、窗沿及落水管四周墙面。
3.线条平直、阳角笔挺,无残缺。
4.用指甲抠无掉粉现象,粘结力合格。
5.手感平滑,无凸凹及起伏的感觉。
五、氟碳底漆喷涂:1.检查腻子是否符合要求,有题目的地方及时修补。
2.在完全干燥的墙面(墙体要干燥,墙面含水率小于8%)上喷涂底漆(气压在5-8kg/cm2,无水喷涂)。
3.要求喷涂平均,不能漏喷,颜色应保持平均一致,不得泛起发花现象,刮风(六级以上)及雨天不能施工。
氟
碳
漆
施
工
方
案
Xxx建筑工程有限公司
氟碳漆施工工艺
一、施工步骤流程图
基面打磨处理→ 原子灰找平→喷涂特殊基面专用底漆→ 腻子批刮
→喷涂底漆→喷涂实色漆→总体验收
二、基面要求与处理
1、钢构面应平整、清洁、牢固、无接缝和修补痕迹。
2、抹灰最少一底一面,比例不能低于1:3,最后一道不能低于
1:2。
三、原子灰找平
原子灰施工工艺:
一.刮灰前工件表面处理及对工件的要求刮灰前对工件表面要作以下判断工作:
1.用溶剂擦拭,看是否耐溶剂。
2.用纸巾或白棉布擦试工件表面看其是否有油污、灰尘等污染物。
若工件所喷、耐溶剂、附着良好且工件表面无污染物,可以刮灰。
否则需对工件重新处理。
二.原子灰的正确使用
1.原子灰的调配。
主灰与固化剂用量一般为100:2,根据气温及实际操作所需时间,可在100:1.5~2.5范围内调整,固化剂过多或过少都将造成不良影响。
原子灰一定要调匀(颜色一致)再刮,否则可能固化不一致,甚至局部不能固化。
2.原子灰的涂刮、打磨。
一般要求涂刮、打磨要有两遍。
第一遍的要点是“一次到位,填平补齐”,含义是该厚刮的地方要厚刮,该薄刮的地方要薄刮,该刮灰的地方一定要刮灰,过渡面一定要平滑,不留痕迹,尽量避免留下过多砂眼和缺陷。
打磨时,所有刮过灰的表面都要打磨出来,打磨后,要把灰粉吹净。
第二遍刮灰进一步使表面平整,并将第一遍刮灰的砂眼、缺陷等全部补上。
注意厚层涂刮时最好多次薄刮至目标厚度。
涂刮时若有汽泡渗入,需用刮刀刮平。
三.注意事项
1.严禁用溶剂来调稀原子灰。
2.如材料表面有工艺,需工艺完全干透后才能涂刮原子灰。
3.不能在磷化膜上或镀锌底材上直接涂刮原子灰。
4.若水磨,一定要水汽干透后方可再喷漆。
以免面漆出现“痱子”。
四、涂刷环氧底漆:封闭底漆清漆和封闭底漆固化剂按6:1比例搅拌调和均匀后进行涂
刷(久诺特殊基面专用底漆。
基层与涂层的附着力牢固度等同与墙体基面,无需但系图层
脱落。
)
三、批刮腻子
1、首先用铁板批刮外墙找平腻子(2遍)使基层墙面已经达到国家施工要求的平整度。
2、按设计和规定要求对墙面进行分割。
3、用处理过的基层表面先批刮光面腻子(2遍),再批刮抛光腻子(1遍)。
批刮顺序
从上而下,从左到右,批刮时勿留交接缝痕迹,每道批刮间隔时间应不少于2小时。
4、在基本干燥的腻子表面用砂纸打磨平整并用细毛刷清扫打磨后余留的残渣,力求使其表面平整、均匀、光滑并十分清洁。
5、不符合以下技术要求的,须修补处理。
6、技术要求:
四、喷涂底漆(1喷)
1、施工应保证前道施工已基本干燥成膜。
2、涂刷工具:专用喷枪。
3、施工要点:等压、等距、等角度、均匀移动喷枪进行喷涂施工。
4、不符合技术要求处修补处理。
5、技术要求:。
