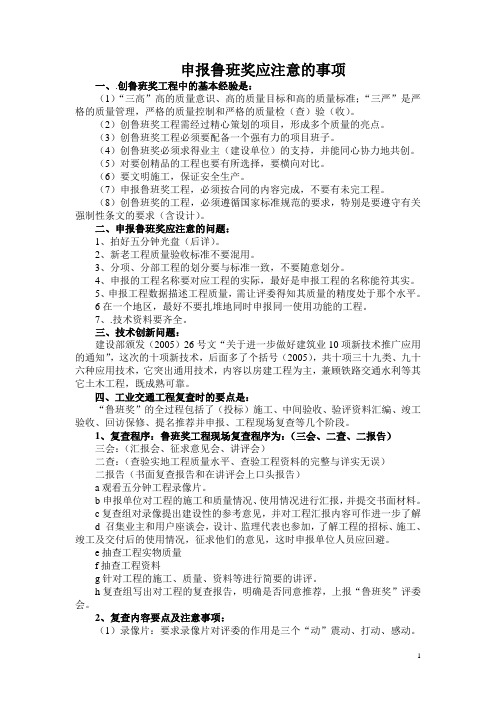

创鲁班奖工程技术资料的要求及应注意的问题

1、凡与工程建设有关的反映工程质量的所有技术管理资料、质量管理与控制资料,均应做到真实、有效、及时、完整、齐全、准确,要具有可追溯性;有检查评定结论或结果要求的,其结论或结果必须真实可靠、语言规范;所有资料应签证、盖章手续齐全。

2、整理应有总分目录表,要便于查阅。

总目录的编排应符合《中国建筑工程总公司企业标准》Q / ZD01 一92 的要求;分目录(卷内目录)应尽量细,为了查看方便,在排列上应系统性,如材质与产品检验类的排列顺序为:材料汇总表----材料进场验收登记----材料合格证及合格证抄件----见证取样送检委托书----复试报告。装饰、安装材料也相同,材料、设备的汇总表或清单(内容应包括:序号、材料设备名称、规格型号、制造商、代表数量、页次等)----材料进场验收登记----材料设备合格证明文件----见证取样送检委托书----复试报告,一一相对应地排列并装订在一起,便于查阅。

二、工程技术资料填写、收集应注意的问题:

(一)施工组织设计

1、编制依据要充分、详细,不能仅以现行各项施工验收规范、标准,甲方提供的施工图一句话概括。

2、对工程关键或重要的分部、分项工程应有施工技术方案或技术措施,并且对工程特点、难点、重点等要有针对性和指导性。

3 、要有质量目标、质量责任制、质量管理和控制措施与方法。使施工

过程中对质量的控制、管理、检查等有标准和依据。

4 、质量策划(可编制在施组中或单独编制):如文件编制计划、技术交底计划、技术复核与预检计划、原材料取样计划、过程产品的取样计划、隐蔽工程验收计划、新技术推广计划、成品保护计划、质量记录计划、质量验收计划等。

5 、施工组织设计应全面,包括所有分部以及分包的分部分项工程。

6 、对施工组织设计、技术方案或技术措施等,要认真负责地审核、审批手续(包括分包单位编制的)。

(二)技术交底

1 、技术交底应认真细致,内容应包括材料要求、主要机具、作业条件、操作工艺、质量标准、成品保护、应注意的质量问题等内容。为确实起到指导操作的作用,技术交底除文字叙述外,还应尽可能制图说明,以减少对文字叙述产生误解的可能。

2 、所有的分项工程都应进行书面的文字技术交底。

(三)施工总结

施工总结是建筑工程的阶段性、综合性或专题性文字材料。应包括以下方面:

1 、管理方面:根据工程特点与难点,进行项目质量、现场、合同、成本和综合控制等方面的管理总结。

2 、技术方面:工程采用的新技术、新产品、新工艺、新材料总结。

3 、经验方面:施工过程中各种经验与教训总结。

(四)材质证明及复试

从近几年工程项目的检查情况来看材质证明、复试报告等资料一都只能够做到基本齐全,在细节方面仍存在较多问题,对于创鲁班奖二二程来说必须收集整理得更好、更完整。

1 、钢材的复试除按不超过60 吨控制批量外还应注意冶炼的炉(批)号,应严格按照《钢筋硅用热轧带肋钢筋》GB 1 4 99 一97 、《钢筋硷用热轧光圆钢筋》GB 1 3 0 13 一97 及《低碳钢热轧圆盘条》GB / T701 一1 997 等规范关于验收批量的要求进行验收并取样复试,在复试报告上均应注明材质证明单的编号或炉(批)号、代表的批量与使用的部位等。对于一、二级抗震等级的框架结构,还应复核复试报告中用于结构纵向受力钢筋的抗拉强度实测值与屈服强度实测值的比值是否符合大于或等于1 . 25 、钢筋的屈服强度实测值与强度标准值的比值不应大于1 . 3 的规定。

2 、在钢材的材质证明上应注明进场的批量,当同一张材质证明中有不同炉(批)号的钢材时,应分别注明进场的具体规格及每一炉(批)号的进场数量、进场时间与取样试验报告的编号并加盖监理单位项目章。除此之外,还应复核合格证与进场的规格、级别、炉(批)号是否相符,合格证中的相关数据是否符合相应规范的规定等。

3 、水泥、砖、承重砌块、防水材料等,对其材质证明与复试报告的要求与钢材相同,并应进一步加强验收批量的控制,并且水泥应注意 3 天和28 天的材质证明的收集齐全。应进行复试的,每一验收批均应进行复试。注意装饰阶段所用水泥合格证及进场的复验。

4 、设备安装工程的材质证明或出厂合格证的收集应注意以下问题:

( 1 )每批进场材料的材质证明或出厂合格证的品种规格要收集齐全,每.批进场材料要有进场验收记录。

( 2 )材质证明或出厂合格证中要注明代表批量、进场日期、安装或使用部位。

( 3 )进口设备或材料的一系列外文证明文件要有相应的中文翻译文本,还应附有报关单及商检证明资料(土建所用材料相同)。

( 4 )对于电气材料、设备等,除生产厂家出具的合格证外,还应有生产许可证、3C 认证资料以及化学建材产品合格证和推广使用证,以证明所使用的材料或设备是由正规工厂生产的安全可靠产品。

( 5 )压力容器亦应附有生产许可证和试验报告。

( 6 ) PVC 电线管等应附有氧指数试验报告及消防部门认可证明。

( 7 )镀锌钢管除出厂合格证外还应附有镀锌层厚度、均匀度、牢固度的检测报告。

5 、安装材料设备的复试:住宅工程使用的电能表、水表、燃气表、热量表法定计量检定机构的检定合格证书;阀门、给排水用塑料管材等必须按规定要求复试。对于其他安装工程材料,当对其质量有怀疑时也应进行复试。

6 、装饰装修工程所用材料应注意:材料的燃烧性能应符合现行国家标准,并应有相应的检验报告;所用材料的有害物质含量应符合国家有关装饰装修材料有害物质限量标准的规定,并应有相应的检验报告。装饰材料合格证明文件与复试资料一般包括:

①装饰材料合格证明文件(供应单位提供):门窗性能检测报告、吊顶材料性能检验报告、饰面板材性能检验报告。饰面石材性能检验报告、饰面砖性能检验报告、涂饰材料性能检验报告、玻璃性能检验报告、壁纸与墙布防火及阻燃性能检验报告、装修用粘结剂性能一检验报告、隔声/隔热/阻燃/防潮材料性能检测报告、材料污染物含量检测报告(民用建筑工程室内环境污染控制规范)。

②装饰装修材料复试:外门窗复试报告、人造木板、花岗石、安全玻璃、外墙面砖等。

(五)施工试验与施工记录

施工试验报告单与施工记录中相关内容应齐全、数据应准确,要有可追溯性,要求有结论的应有明确的结论性意见。

1 、钢筋的焊接报告取样量与工程实际应相符,应杜绝漏取和少取现象。

2 、所有有防水要求的,如楼层上的浴间、卫生间、厨房、阳台、屋面、幕墙等均应进行相应的泼水、蓄水或淋水试验,及记录地下室的防水效果检查等也应做好相应的记录。

3 、两强试块取样

( l )结构硅试块取样:

a 每拌制100 盘且不超过IOOM ,的同配合比的硅取样不得少于一次;

b 每工作班拌制的同一配合比的硷不足100 盘时,取样不得少于一次;

c 每一楼层、同一配合比的硅,取样不得少于一次;

d 当一次连续浇筑超过1000 M3 时一,同一配合比的硷每200 M3 取
