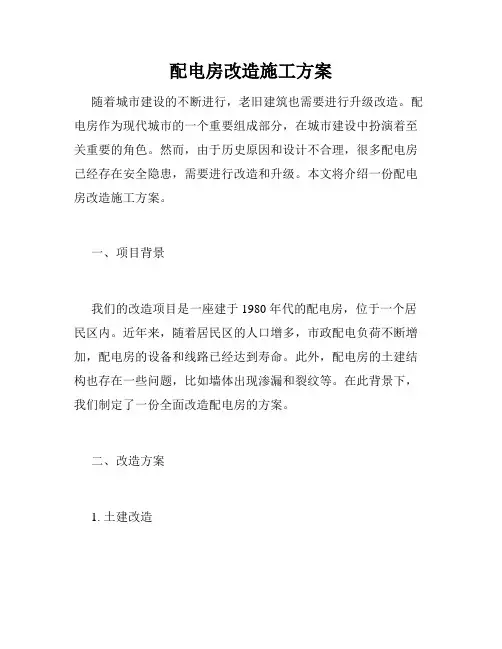

配电房规范化改造工程施工方案

  • 格式:doc
  • 大小:109.50 KB
  • 文档页数:16

下载文档原格式

  / 16
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况:

本工程本体部分因各类原因导致电力设施产权不清,固称为弃管小区。由于弃管小区产权不明,对铜梁县供电管理存隐患,经政府与供电公司一致商讨,现由供电公司进行整顿,统一管理,进行一户一表改造。根据重庆市铜梁县供电公司所提供《弃管小区电力设施技术改造指导意见》、《交流电气装置的电压保护盒绝缘配合》所编制的,本工程为配电设施改造工程。详细方案如下:

根据交底内容,查勘熟悉施工现场与线路图纸。物资综合楼小区配电设施改造工程主要工作内容:

新增一台400kVA变压器,

新建10kV电缆YJV22-10kV-3*70共计200米,10kV架空绝缘线JKLGYJ-50/3*25米,新立Φ190*10米杆2基,

新建0.4kV低压电缆YJV22-1kV-4*240共计60米,YJV22-1kV-4*120共计50米,YJV22-1kV-4*70共计80米,YJV22-1kV-4*35共计250米,布电线BV-50/80米,BV-35/360米,BV-10/230米,BV-6/2660米;

新装电缆分支箱5台,控制箱11台,单相电度表92只。

二、施工统一要求

1、作业质量标准应符合

1)重庆市铜梁县供电公司设计委托合同;

2)重庆市铜梁县供电公司所提供《弃管小区电力设施技术改造指导意见》;

3)国家现行主要设计规范、标准规定:

《重庆市住宅电气设计标准》DB50/T-147-2012

《住宅建筑电气设计规范》JGJ242-2011

《民用建筑电气设计规范》JGJ/T16-2008

《建筑设计防火规范》GB50016-2006

《供配电系统设计规范》GB50052-2009

《低压配电设计规范》GB50054-2011

《电力工程电缆设计规范》GB 50217-2007

《交流电气装置的接地设计规范》GB /T 50065-2011

《建筑物防雷设计规范》GB50057-2010

《电力装置的电测量仪表装置设计规范》GB50063-2008 2、检验要求依据

①《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)。

②《电气装置安装工程质量检验及评定规程》

③《电气安装工程电气设备交接试验标准》(GB50150-91)。

④《地基与基础工程施工及验收规范》(GBJ202-83)

⑤《混凝土结构工程施工及验收规范》(GB50204-92)

3、材料供应准备

为保证上述工期及分部工程进度计划的实现,必须在材料的供应上得到满足,因此必须制定合理的材料供应计划,以满足施工要求,使工期得以实现。对于现场材料,做好质量检查。

4、施工器具一览

主要施工机械设备和工器具配置表

5、对工器具的要求

所有使用的施工设备必须经检验合格,并在有效使用期内,严禁超铭牌使用施工机具,合理使用施工机具。

三、施工组织措施

1、施工组织机构

为了确保本工程的工期、安全、质量得到有效的控制,项目经理拥有丰富的现场施工经验,具备很强的组织能力、应变能力和决策能力;项目经理部管理人员具有必要的专业知识,可以说本项目经理部是一个能独立作战、完成工作任务的团体。

施工组织机构设置原则:精干高效、强化管理:以技术为龙头,以计划为先行,以管理为主线,以施工现场为对象。

组建职能完善、体系健全、精干高效的施工管理班子,以爱岗敬业、严谨务实的工作作风,确保各项工作正常运转。

职权明确、责任到人:建立项目经理负责制,实行以项目经理为

核心,明确分工,责任到人,层层包保的管理体系。

施工组织机构图

2、技术准备

技术准备按时间进程分前、中、后三个阶段。前期打基础,中期搞强化,后期抓完善。技术准备工作坚决做到:准备项目齐全,执行标准正确,内容完善齐备,超前计划布局,及时指导交底,重在检查落实。认真阅读、审核施工图纸和施工规范、编写实施工性施工组织设计和专项施工方案设计;进行临时工程设施的规划设计。

3、设计图纸复核

接到设计图纸后,公司迅速组织工程技术人员参加图纸复核,认真阅读设计文件,了解设计意图,熟悉设计内容,结合前期施工调查,准确掌握设计要求,对设计图纸有疑问时主动与设计部门联系,求得明确答复,据此制订工作计划和工作标准,为编制实施性施工组织设计奠定基础。

4、设备与材料准备

投入工程的机械设备、材料按计划提前准备,确保工程需要时可及时到位。对进场机械设备提前进行检测、维修和保养,以保证机械设备进场后可正常运转。

5、现场准备

施工人员进场后立即进行场地规划并开始场地清理工作,严格按照图纸所示,清理工地范围内妨碍施工的各种构筑物、障碍物,为临时工程和主体工程施工创造条件。清理场地范围要满足施工需要。自觉遵守与维护当地政府的有关条例、规定,规范行为、遵章守纪。

6、现场施工人员准备

土建班:李修田、徐正端、、刘德平、杨永祥、马泽兵等。

电气班:汪代伟、王代用、王代江、周滨、唐磊、彭豪、张宁、龙江、余青文、余明荣、周正波等人。

7、工期及施工进度计划

2014年 6 月 5 日开工

2014年8月 5 日竣工

工期规划:根据施工图纸交付时间和业主供应材料的供货时间,结合我公司的实际情况,进度计划安排。(见横道图5-1)

8、停电安排进度(具体停电时间详见附表:停电计划表并以调度批准的停电时间为准)

四、施工技术措施

以《国家电网城市配电网技术导则》,《重庆市10KV配网工程典型设计图集》为技术指导,执行《电气装置安装工程电气设备交接试验标准》,《建筑工程施工质量验收统一标准》,《施工现场临时用电安全技术规范》。

4、变压器安装方法

(1)、安装前的检查:

安装前对变压器本体及附件的规格、型号等是否符合设计要求,是否齐全,有无丢失及损坏。变压器本体外观检查有无损伤及变形,油漆是否完好无损伤。绝缘部件有无损伤、缺陷及裂纹,并进行交接试验。

(2)、应将场地清理干净,保持道路畅通。

(3)、变压器就位时应注意其方位距墙尺寸应与图纸相符。

(4)、按变压器出厂要求电气接线图、设计图纸的接线方式的要
