高压开关柜检修规程完整
- 格式:docx
- 大小:16.31 KB
- 文档页数:11

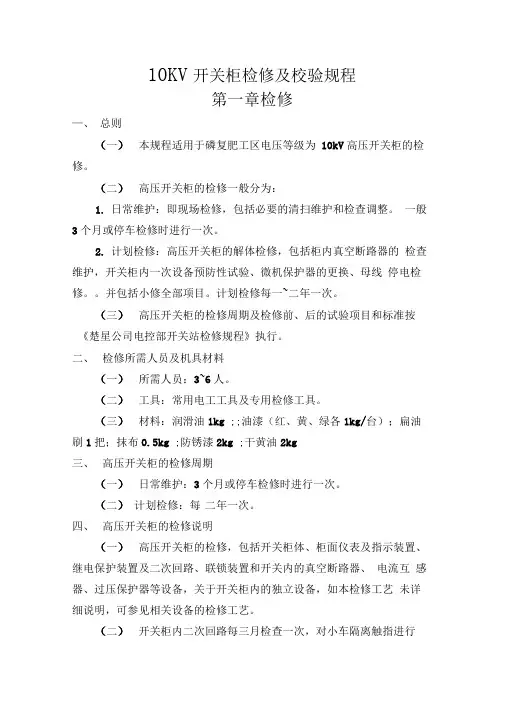

10KV开关柜检修及校验规程
第一章检修
—、总则
(一)本规程适用于磷复肥工区电压等级为10kV高压开关柜的检修。
(二)高压开关柜的检修一般分为:
1.日常维护:即现场检修,包括必要的清扫维护和检查调整。一般3个月或停车检修时进行一次。
2.计划检修:高压开关柜的解体检修,包括柜内真空断路器的检查维护,开关柜内一次设备预防性试验、微机保护器的更换、母线停电检修。。并包括小修全部项目。计划检修每一~二年一次。
(三)高压开关柜的检修周期及检修前、后的试验项目和标准按《楚星公司电控部开关站检修规程》执行。
二、检修所需人员及机具材料
(一)所需人员:3~6人。
(二)工具:常用电工工具及专用检修工具。
(三)材料:润滑油1kg ;;油漆(红、黄、绿各1kg/台);扁油刷1把;抹布0.5kg ;防锈漆2kg ;干黄油2kg
三、高压开关柜的检修周期
(一)日常维护:3个月或停车检修时进行一次。
(二)计划检修:每二年一次。
四、高压开关柜的检修说明
(一)高压开关柜的检修,包括开关柜体、柜面仪表及指示装置、继电保护装置及二次回路、联锁装置和开关内的真空断路器、电流互感器、过压保护器等设备,关于开关柜内的独立设备,如本检修工艺未详细说明,可参见相关设备的检修工艺。
(二)开关柜内二次回路每三月检查一次,对小车隔离触指进行
检查;操作机构的合闸与分闸线圈的电阻,每二年测量一次。
五、高压开关柜日常维护项目和要求
(一)检查、清扫开关柜,柜体清洁无灰尘。柜面观察窗清洁透明。
(二)柜面元件安装端正,接线牢固,电度表、高压带电指示装置、继电器及信号灯工作正常,符合相关规定。检查开关位置指示信号灯指示正确。
(三)检查开关柜密封良好,门锁齐全,机械和电气带电闭锁装置作用可靠,在有电情况下不能打开柜门。手车位置检测行程开关作用良好,能正确反映手车位置。开关机械位置闭锁装置作用良好。检查二次回路连接牢固,接线正确。
(四)拉出手车,检查开关柜后部带电防护档板作用良好,开关手车拉出后能自动复位。
(五)检查柜体接地良好,手车接地轨道接触良好,表面无锈蚀现象,并涂干黄油。手车推拉应轻松灵活,到位后能自动闭锁定位,无卡滞现象。
(六)电流互感器及过电压吸收装置。用抹布擦拭互感器及过电压吸收装置表面,检查一次接线紧固情况。检查互感器二次端子和铁芯接地良好。
检修工艺及质量标准
六、高压开关柜的计划检修
高压开关柜中修要编制详细的检修方案,工区进行讨论修改通过后,上报部门审批后方可进行作业。
(一)真空断路器检修。清扫断路器绝缘子和真空室,用抹布擦拭干净。检查储能弹簧应无变形,无锈蚀现象。传动轴转动灵活,并注润滑油。各零部件应正常完好。由于分、合闸时的震动致使螺钉、开口销松动妨碍机构的正常工作,因此,各固定螺钉、开口销等应齐全牢靠。各部螺栓连接坚固,受力均匀。检查三相触指弹簧应无变形,接触面无发热变色现象。
(二)微机保护单元检修。清洁保护单元外部端子,用干扁油刷刷干净,各部件应正常完好无松动发热现象。保护定值及压板投退检查,应与台帐相符,对保护单元进行校验。更换保护单元前应仔细核对单元类型,并根据新保护单元提供两个版本图纸及施工方案报电控部审批后方可进行。
(三)电流互感器检修。用抹布擦拭互感器表面,检查互感器二次端子和铁芯接地良好。拆除电流互感器所有一次线后进行校验,更换电流互感器应仔细核对设备型号,先校验后方可更换。
(四)过电压吸收装置检修。用抹布擦拭表面,一次线拆除,一次线严禁拉提。按规程进行校验,不合格进行更换。
(五)小修全部项目
检修工艺及质量标准
