路缘石与平石砌筑施工方案

  • 格式:doc
  • 大小:87.00 KB
  • 文档页数:4

下载文档原格式

  / 4
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

武胜县沿口镇迎宾大道A段建设项目

路缘石与平石砌筑施工方案

编制:

审核:

批准:

上海明凯市政工程有限责任公司

二〇一三年六月八日

路缘石与平石砌筑施工方案

一、工程概况

武胜县沿口镇迎宾大道原为广安至武胜S304线城区段,本提升改造工程分为A段与C段,本段位于A段一期工程。迎宾大道A段作为东部商贸新区主干道,目前一期工程道路宽24米,二期工程道路宽12米,双车道,道路平纵面指标满足公路山区二级公路标准。加宽改造后作为主城区与南部新区交汇的交通性与景观性并重的城市主干道。

A段一期工程里程桩号为K0+000~K1+010,设置有一处断链,实际全长1003.218m,道路总体呈西南至东北走向,其中K0+000~K1+010段道路经过武胜县东部商贸新区,原道路宽为24m,该路段道路设计红线基本宽度为66m,根据道路沿线的建筑设施情况,横断面布置上绿化带宽度是可变的。

本分项路缘石及平石工程起止桩号为K0+000至K1+010。

二、路缘石施工

本工程路缘石均采用从市场上专业预制场采购商品路缘石。材料进场前,要求供应商提供产品合格报告和由相关权威检测部门出具的混凝土强度抗压报告。

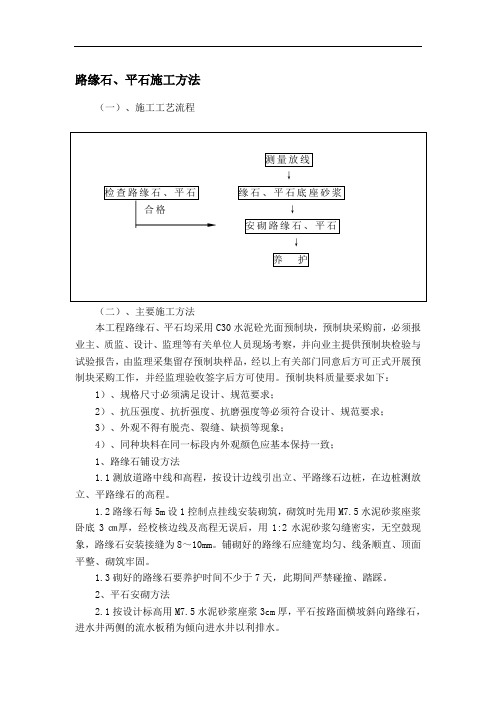

⑴、施工工艺流程:

测量放线开挖基槽挂线座浆路缘石安装调平勾缝养生

⑵、测量放线

首先按照图纸设计用全站仪测量放出安装路缘石的边线,用水准仪测量放出高程线。基槽开挖后,用全站仪放出路缘石的内边线桩,所打设的桩高度均高于路缘石顶面高度,直线段桩间距为20米一个,大半径曲线段10米一个,小半径曲线段5米一个。然后用水准仪在边桩上抄出路缘石顶面高程,并把高程线用胶布直接划在桩上,最后在桩上高程线处挂上棉线,以作为路

缘石顶面高程控制的依据。

⑶开挖基槽

根据路缘石的外边线,用切割机对基层侵入路缘石范围的进行切割,切割深度为3cm。基层被切割的部分用人工进行挖除。对开挖出来的基槽表面疏松的,用打夯机进行夯实。

⑷挂线座浆

根据测量放线的点(钢筋)挂好施工线,开始安装路缘石。保证线型顺直、曲线圆滑。安装路缘石,路缘石必须用靠尺或水准尺边安装边检测,使之横平竖直,保证圆顺、平直。

⑸路缘石安装调平

1、设立钉桩并测设高程后挂线,把路缘石沿基础一侧依次排好。

2、立缘石用水泥砂浆做找平层,切割条石尺寸统一,无需再进行勾缝。

3、砂浆拌好后匀铺在基础上,按放线位置安砌路缘石。

4、砌完的路缘石顶面应平整,线条直顺,弯道圆滑。

⑹灌缝、勾缝

安装完毕,检查合格后,用砂浆灌缝,砂浆必须饱满、密实。然后用水泥砂浆勾缝,缝为凹缝,缝深为5㎜。

⑺养生

每天根据天气情况,适时养生,养生期不少于7天。

三、平石施工

本工程平石为C30预制砼平石,采用从市场上专业预制厂家购买商品平石。材料进场前,要求供应商出具相应的质量合格报告和相关试验检测报告。同时采取对供应商在预制平石采用的混凝土进行见证制件,并在同条件养护,在监理见证送至相关试验单位进行试块抗压强度试验。对抗压强度不合格的产品,要求进行退场处理。

⑴放样

根据已砌筑好的路缘石的顶面高程往下量20cm作为平面石的顶面高程控制标高。

⑵基底施工

由于平石厚度为15cm,基底进行开挖时,只考虑砂浆垫层的厚底即可。若实际基层高程高于设计高程的,应对高出部分的基层进行铲除,并用打夯机进行夯实。若实际基层高程低于设计高程的,用1:3的水泥砂浆作为垫层进行垫平。

⑶平石砌筑

平石与平石、平石与路缘石之间的缝宽1cm,同时平石与路面接缝处边线必须顺直。砌筑平石以及勾缝(及灌缝)所采用的水泥砂浆为M10砂浆。砂浆必须饱满嵌实,平石的勾缝应满足图纸上的要求,勾缝以平缝为宜。平石安放稳固,做到线段直顺、曲线圆滑,平石顶面平整无错牙,勾缝饱满严密,整洁坚实。

四、质量保证措施:

1、加强原材料的质量控制,严禁不合格料进场,破损的路缘石严禁使用。

2、严格执行三检制,积极配合监理工程师的工作,发现问题及时纠正。对顶面高程、直顺度等重要指标进行检测,要做到及时发现,及时处理。

五、施工安全

1、坚持“安全第一,预防为主”的国策。在计划、施工、检查上,支持以安全为核心,渗透于生产和各个环节。在开工之前,施工队组织进场职工进行安全规程教育,对关键工序的工作人员严格要求持证上岗。

2、机械设备移位、电器检修时必须断电操作,严禁带电作业,并挂上警示牌。移位时必须有专人指挥,照看电缆,防止电缆压坏损伤。

3、施工危险地段设相应的醒目标志和标语,严禁非作业人员进入施工危险地段。

4、车辆出入口由专人指挥,避免施工路段交通事故的发生。
