综合管廊技术交底

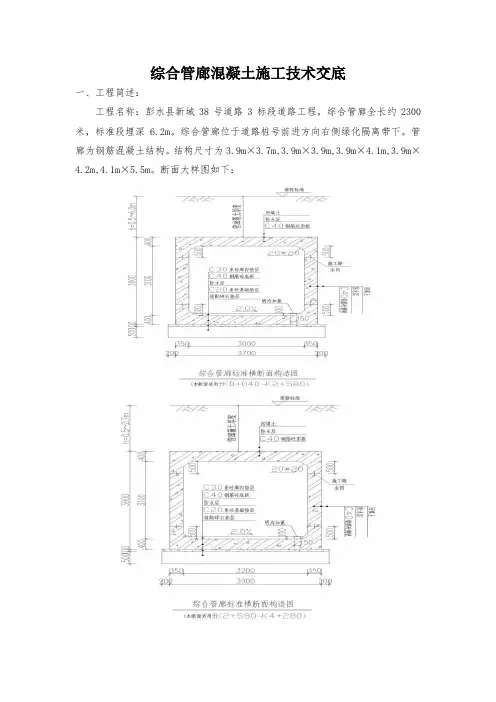

综合管沟结构形式:从下到上结构依次为10cmC20混凝土+1.5mm改性沥青防水卷材+1.5mm改性沥青防水卷材+5cmC20混凝土+30cmC35P8防水混凝土+5cmC20细石混凝土+净空+30cmC35P8防水混凝土+1.5mm改性沥青防水卷材+1.5mm改性沥青防水卷材+5cmC20细石混凝土

一、沟槽开挖:

(一)前期准备

1) 熟读图纸,核对平面尺寸和基底标高,有无错误和漏洞。

2) 熟悉工程规模、结构形式、特点,掌握设计内容及各项技术要求。

3) 收集施工所需的各项资料,包括施工现场的地形、地质水文、运输道路、

临近建(构)筑物、各种地下管线及电缆等情况。

4) 做好管线定位控制桩并用白灰撒好开挖边线并进行检验。

(二)、工艺流程

1、测量放线、验线开挖修边、清底验槽

2、现场施工:

(1)沟槽开挖前由测量人员根据图纸及规范要求放出开挖边线,并由监理进行验线;

(2)基槽开挖采用反铲挖掘机开挖,由自卸车将土运送至指定堆放地点。如需在沟槽两侧进行土方堆放时,堆土高度不得超过1.8m,距沟槽边缘不得小于1.5m (3)、机械开挖在接近槽底时,用水准仪控制标高,预留10~20cm土层由人工清理开挖,以防止超挖。

(4)机械开挖完毕后,测量人员抄出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上木橛,清理底部土层时用它们来控制标高。根据定位线及基础轮廓检验基槽尺寸,人工修整边坡和基底。

(5)基坑清理完毕后,应由设计、勘察、监理、建设等单位人员验槽(主要对地基承载力、沟槽宽度、工作面宽度、边坡放坡系数、稳定性、基底放线、标高等进行检测)。对不符合要求的软弱土层等情况作出处理记录,处理后符合要求,参加各方办理隐蔽工程记录。

(6)、施工时,要加强对边坡的保护。本工程放坡系数为1:0.75,机械开挖完毕后立即进行边坡修整并在坡面间隔1.5—2.5m梅花状布置木楔,用4*6cm木楔

长度50cm左右打入土内外露5cm以便固定彩条布,彩条布上端压入地面,基坑外在离坡顶1.0m处砌筑300高240的砖墙作为挡墙。

(7)开挖完毕后要及时排水系统,根据设计要求采用基坑外轻型井点降水和基坑内集排水方案。在基坑底距离坡脚50cm处设置30*30cm的排水沟,每隔30m 设置集水坑,并由水泵进行排水。

8、注意事项

(1)在开挖前与建设单位联系,了解并掌握各种地下管线的分布情况,能够拆

除的尽量拆除。在土方开挖及运输过程中设专人看守,防止对地下管线造成破坏。

(2)开挖过程中,严格控制开挖尺寸,基坑槽底部的开挖宽度要考虑工作面的增加宽度。

(3)尽量减少对基底土的扰动,若基础不能及时施工时,预留土层可不先清理,待作基础时再挖。

(4)基坑开挖有场地条件时,一次留足回填需要的好土,多余土方运到弃土处,避免二次搬运。

(5)土方开挖时,要注意保护标准定位桩、标准高程桩,必要时需采取防护措施。

(6)基坑开挖时应随时注意观察沟槽壁是否有裂缝、塌方迹象,如存在迹象应立即撤离至安全地带并及时汇报。

四、质量要求

1、主控项目

(1)标高的允许偏差(单位:mm)

1)基坑、基槽的允许偏差值+0、-50。

2)挖方场地平整允许偏差值:a)人工±30;b)机械±50

(2)长度、宽度(由设计中心线向两边量)允许偏差值(单位:mm)

1)基坑、基槽的允许偏差值+200、-50。

2)挖方场地平整:a)人工+300、-100;b)机械+500、-100;

3)边坡:符合设计要求2、一般项目

(1)表面平整度(单位:mm)

1)基坑、基槽的允许偏差值20。

2)挖方场地平整允许偏差值:a)人工的为20;b)机械的为50

(2)基底土性:设计要求

二、钢筋工程:

1、钢筋的保护层厚度应符合设计要求,本工程钢筋迎水面(外侧)保护层厚度为50mm,非迎水面(内侧)保护层厚度为40mm。

2、钢筋焊接前,必须根据施工条件进行试焊,合格后方可正式施焊;焊工必须有考试合格证。

3、钢筋电弧焊所采用的焊条,其性能应符合低碳钢和低合金钢电焊条标准的有关规定,其牌号应符合规范要求。

4、钢筋接头应错开分布;受拉区(跨中底板和支点顶板)受力钢筋的接头面积的最大百分率应小于25%,受压区(跨中顶板和支点底板)受力钢筋的接头面积的最大百分率应小于50%。

5、钢筋绑扎搭接最小长度:根据设计图纸要求本工程钢筋采用HRB400钢筋,钢筋搭接长度不小于40d同时不小于20cm。

6、钢筋绑扎过程中,配置的钢筋级别、直径、根数和间距均应符合设计要求。绑扎或焊接的钢筋网和钢筋骨架不得有变形、松脱和开焊;

7. 钢筋的技术条件必须符合设计要求及有关标准的规定,表面应洁净,不得有锈皮、油渍、油漆等污垢。

8. 钢筋必须顺直,调直后表面伤痕及锈蚀不应使钢筋截面积减少。

9.钢筋弯曲成型后,表面不得有裂纹、鳞落或断裂等现象。

10.焊接之前必须清除钢筋焊接部位的铁锈、水锈和油污等;钢筋端部的扭曲、弯折应予以矫直或切除。

11.钢筋闪光对焊处不得有横向裂纹。与电极接触的钢筋表面,不得有明显的烧伤。

三、混凝土工程:

说明:本工程所用主体混凝土为C35P8防水混凝土,氯离子含量不应超过胶凝材料总量的0.1%,总碱量(NA2O当量)不得大于3Kg/m³,内掺混凝土增强密实抗裂机,掺量为胶凝材料的4%--6%。

1、从原材料入手,要求并监督砼搅拌站原材料的使用,保证石子质量,砂子过筛,控制含泥量在规范要求范围;要求搅拌站按照试验规范要求及时测砂、石含水量,调整搅拌用水量。

2、要求商砼在出厂前测坍落度,考虑好运输过程中的坍落度的损失。混凝土到现场后,先实测坍落度检验,并且每罐都得做坍落度试验,不合格严禁使用。

3、做好浇注前准备工作,特别是振捣工的组织、技术交底,振捣机具准备充足,照明、动力电的供应,避免浇注中途因人员、机具、电力等问题影响浇注进程。

4、要求施工单位加强与砼搅拌站的协调,控制单车运输量及运输班次,避免人等料或料等人现象。加强砼的浇注工艺间的衔接,消除漏振、过振现象,控制下料时间和振捣时间;在振捣方面,要求施工单位挑选技术、责任人心过硬的工人,专人负责制,专人监棒;拆模后,及时总结经验,寻找不足,及时改进。
