墩台身专项施工方案
- 格式:doc
- 大小:1.54 MB
- 文档页数:30
墩台身施工方案墩台身施工方案一、施工前准备工作1. 安排现场施工人员,确保施工人员的技术和经验能够胜任此次施工工作;2. 形成施工班组,明确施工人员的职责和分工;3. 招募物料运输人员,确保物料能及时供应到施工现场;4. 组织项目经理、技术员及施工班组人员对施工现场进行勘测和测量;5. 确定施工图纸和施工方案,为施工现场提供参考;6. 进行现场安全措施的审查和监测,确保施工过程中的安全性;7. 准备相关工具和设备,确保施工能够顺利进行;8. 搭建施工现场,确保施工现场的安全性和便捷性。
二、主体施工工作1. 开挖墩台的基坑,根据工程设计要求进行地质勘测和土壤力学计算,确保基坑的稳定性;2. 进行基坑支护工作,采用钢筋混凝土或者其他支护措施,确保基坑的安全性;3. 进行墩台的地下结构施工,包括基础和底部结构的浇筑;4. 进行墩台的地上结构施工,包括墩台柱和墩台顶部结构的浇筑;5. 进行墩台的防水、防腐等处理,确保墩台的耐久性和使用寿命;6. 进行墩台的验收和检测,确保墩台的质量和安全性。
三、施工注意事项1. 施工过程中要严格按照施工图纸和施工方案进行施工,确保施工质量;2. 施工过程中要保持施工现场的整洁,并且及时清理障碍物,确保施工顺利进行;3. 施工过程中要注意施工现场的安全,加强安全巡检和隐患排除;4. 施工过程中要遵守环保要求,避免施工污染和环境破坏;5. 施工过程中要及时沟通协调,解决施工中的问题和困难。
四、施工后的清理工作1. 清理施工现场的残留物和垃圾,保持施工现场的整洁;2. 检查施工现场的设备和工具,做好维护和保养工作;3. 完成施工记录和施工报告,整理施工过程中的相关资料;4. 进行施工成果的验收和评估,确保施工质量和安全性。
以上是墩台身施工方案的详细介绍,施工过程中需要注意施工质量、施工安全和施工环保,以确保墩台的使用寿命和安全性。
同时,施工过程中需要进行相关的检测和验收,以确认施工质量的合格性。
桥梁墩台身施工方案
随着交通运输的不断发展,桥梁在现代社会中扮演着至关重要的角色。
而桥梁
的墩台身施工是桥梁建设中至关重要的一环。
下面将介绍桥梁墩台身施工的方案。
一、前期准备
在开始桥梁墩台身施工之前,需要进行充分的前期准备工作。
首先是实地勘察,了解施工地点的地理、地质等情况,确保施工安全。
其次是准备相关工程材料和设备,包括钢筋、混凝土、模板和工程机械等。
二、施工工艺
1. 基础施工
首先进行桥墩基础的施工。
在地基处理好之后,进行基础模板的安装,然后浇
筑混凝土,确保基础坚固。
2. 桥墩身施工
在基础完工之后,进行桥墩身的施工。
首先是设置立柱模板,并进行钢筋绑扎,确保桥墩的结构稳定。
然后浇筑混凝土,待混凝土凝固后,拆除模板。
3. 桥台施工
桥台是连接桥梁与路面的部分,需要进行精细的施工。
首先进行桥台模板的安装,并进行钢筋的绑扎。
然后浇筑混凝土,待混凝土凝固后,拆除模板。
三、施工注意事项
1.施工过程中需严格按照设计要求进行施工,确保桥梁结构的安全性和
稳定性。
2.施工过程中要特别注意施工现场的安全,严格执行施工安全规程,确
保施工人员的安全。
3.施工过程中需要定期检查施工质量,及时发现问题并进行处理,确保
施工质量符合标准要求。
通过以上方案,我们能够顺利进行桥梁墩台身的施工工作,为交通运输事业的
发展贡献力量。
大块组合钢模施工专题方案(墩台身工程)1、合用条件及范围合用于赣龙铁路GL-5标工程指挥部桥梁二项目部所有桥梁墩台身工程大块组合钢模工程施工。
2、编制根据1)本局所拥有旳技术装备力量、机械设备状况、管理水平、工法及科技成果和数年积累旳工程施工经验;2)《铁路桥涵施工规范》;3)《铁路桥涵工程施工安全技术规程》;4)新建时速200km客货共线铁路工程有关技术条件、指南、规范及原则;6)施工图中墩台身构造尺寸旳大小。
3、方案旳选择考虑到工程旳施工工期、质量及安全规定,故在方案选择是,应充足考虑如下几点:1)模板及其支架构造旳设计,力争做到构造要安全可靠,造价经济合理。
2)在规定旳条件下和规定旳有效期限内,可以充足满足预期旳安全型和耐久性。
3)选用材料时,力争做到常见通用、可周转运用,便于保养维修。
4)构造选型时,力争做到受力明确,构造措施到位,安装拆除以便,便于检查验收。
5)综合以上几点,模板及模板支架旳搭设,要符合文明原则化工地旳有关规定。
4、材料旳选择面板采用6㎜厚钢板,竖肋采用12#[槽钢,横肋采用钢板10mm 厚钢板(120×6),横向背带采用2[25#槽钢。
拉杆采用Q235Φ32圆钢,配置钢管顶托、钢管扣件等小型材料。
5、施工工艺5.1、工艺流程5.2、施工措施及规定5.2.1、施工准备施工采用大块定型钢模,模板由中铁五局一企业制造分企业生产,严格控制加工质量,作到表面平整,尺寸偏差符合设计规定,具有足够旳强度、刚度、稳定性,拆装以便,接缝采用契口缝保证严密不漏浆。
模板运送施工现场时,要严格按照设计规定进行对模板旳外观质量、机构尺寸、数量等进行详细旳检查和复核。
并分类堆码在指定旳地点。
钢模板运抵工地后,应先进行预拼装,检查合格后,方可用于正式拼装。
预拼装钢模板应在专设旳工作台或平整坚硬旳地面上进行。
钢模板应根据施工次序依次排列堆放。
堆放场地必须平整扎实,不得堆放在松土或坑洼不平旳地方。
墩(台)身(帽)施工方案一、实心墩施工1、施工方法1.1模板工程墩台采用整体组合钢模板一次或分次立模,一次或分次浇筑成型,当墩台由于截面较大时必须分次浇筑;墩台身模板采用厂制定型大块钢模,5米一节。
钢筋集中下料、现场绑扎、焊接,高性能混凝土在拌合站集中拌制,砼输送车运送,泵送入模,高频式振捣灌注;无纺土工布覆盖加隔水塑料薄膜保温保湿法养生。
承台混凝土浇筑前,依据墩身模板结构尺寸在承台上预埋型钢铁件。
墩台身模板采用厂制定型无拉杆钢模,墩台模板运输至墩位附近,现场拼装成整体,安装桁架支撑,用汽车吊整体吊装就位,与承台预埋型钢连接固定。
模板整体拼装时要求错台<1mm,拼缝<1mm。
安装时,用缆风绳将钢模板固定,利用经纬仪校正钢模板两垂直方向倾斜度。
1.2墩台钢筋制作安装钢筋在加工车间按设计图纸集中下料、分型号、规格堆码、编号,平板车运到现场,在桥墩钢筋骨架定位模具上绑扎。
结构主筋接头采用直筒螺纹连接,主筋与箍筋之间采用扎丝进行绑扎。
绑扎或焊接的钢筋网和钢筋骨架不得有变形、松脱现象。
混凝土垫块采用高聚脂UPVC 垫块。
1.3墩台混凝土浇筑本标段桥墩台均采用高性能混凝土,为防止混凝土拌合物性能指标下降,全部采用8m3混凝土运输罐车运输,泵送入模,分层浇筑,连续进行,插入式振捣器振捣。
1.4混凝土养护根据施工对象、环境、水泥品种、外加剂以及混凝土性能的不同提出具体的养护方案,各类混凝土结构的养护措施及养护时间遵守相关技术规范的规定。
当新浇结构物与流动水接触时,采取防水措施,保证混凝土在规定的养护期之内不受水的冲刷。
拆模后的混凝土立即使用保温保湿的无纺土工布覆盖,外贴隔水塑料薄膜,使用自动喷水系统和喷雾器,不间断养护,避免形成干湿循环,养护时间不少于7d后,拆除养生毯,再用塑料薄膜紧密覆盖,保湿养护14d 以上。
养护期间混凝土强度未达到规定强度之前,不得承受外荷载。
当混凝土强度满足拆模要求,且芯部混凝土与表层混凝土之间的温差、表层混凝土与环境之间的温差均≯15℃时,方可拆模。

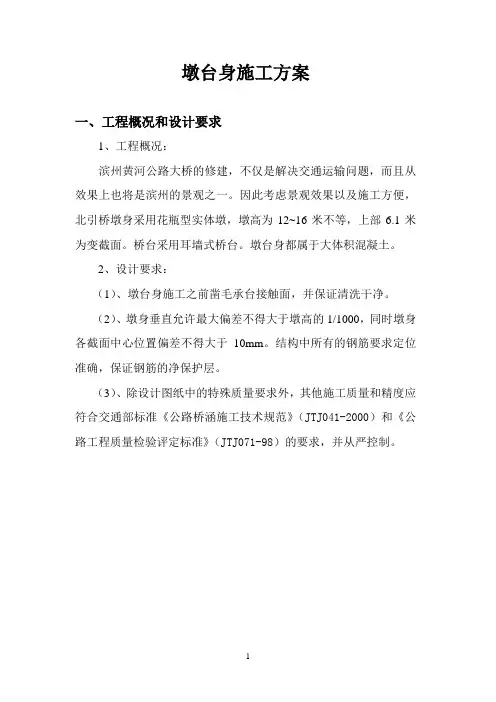

墩台身施工方案一、工程概况和设计要求1、工程概况:滨州黄河公路大桥的修建,不仅是解决交通运输问题,而且从效果上也将是滨州的景观之一。
因此考虑景观效果以及施工方便,北引桥墩身采用花瓶型实体墩,墩高为12~16米不等,上部6.1米为变截面。
桥台采用耳墙式桥台。
墩台身都属于大体积混凝土。
2、设计要求:(1)、墩台身施工之前凿毛承台接触面,并保证清洗干净。
(2)、墩身垂直允许最大偏差不得大于墩高的1/1000,同时墩身各截面中心位置偏差不得大于10mm。
结构中所有的钢筋要求定位准确,保证钢筋的净保护层。
(3)、除设计图纸中的特殊质量要求外,其他施工质量和精度应符合交通部标准《公路桥涵施工技术规范》(JTJ041-2000)和《公路工程质量检验评定标准》(JTJ071-98)的要求,并从严控制。
二、施工工艺流程图三、施工工艺及技术质量保证措施1、施工放样:(1)、放样前认真符合图纸,弄清设计意图及技术标准,若图中标高和尺寸有错误时,及时更正。
(2)、对加密导线点进行复核,确保精度在误差范围内时,施放墩柱中心点。
(3)、根据中心点测放测放出墩身的纵横轴线及轮廓线。
(4)、以纵横轴线为基准线,悬挂重锤球校正模板;高程控制采用到尺法或倒悬钢尺法。
2、钢筋的制作与绑扎:钢筋在加工前,首先将钢筋表面油渍、漆皮、鳞锈等清除干净,对弯折的钢筋进行调直。
依据图纸设计进行下料,弯制加工。
由于墩身及台身钢筋种类比较多,特别是箍筋、横筋、纵筋是渐变筋,一定要按图纸钢筋编号对钢筋分类编号存放,以防混乱。
钢筋接头除Φ25mm以上采用挤压套筒连接,Φ25 mm以下的钢筋按35倍的钢筋直径搭接。
在钢筋的绑扎中,钢筋的交叉点应用铁丝绑扎结实,必要时可用点焊焊牢。
考虑到墩身钢筋笼较长、重量较重,一次安装就位难度太大,因此钢筋笼分两节进行加工。
底端直线段为一节,顶端曲线部分为一节。
在浇筑承台混凝土时,预埋底节墩身钢筋。
首先在承台顶层钢筋上进行放样,定出墩身周边位置,绑扎一道墩身箍筋,将主筋位置作出标记。
墩、台身施工方案一、墩、台身工程概况本标段墩柱分1.8米、1.5米、1.3米三种形式,共计126个;本标段台身分柱式台、肋板台、U台、重力式桥台4种形式。
二、施工方案(1)根据墩柱柱身的截面形式、类型及数量,从确保墩柱的外观质量与施工工期考虑,墩柱模板均采取定型设计、工厂加工。
且每套模板按从底至顶定型配套加工,进行流水作业。
(2)模板均采用板厚6mm 的优质钢板,在工厂精确加工,并经严格检验合格后才运抵现场使用。
(3)采用钢管碗扣式脚手架,集中拌和混凝土。
用吊车浇注对墩身高度小于IOm 者一次连续浇注成型对墩身高度大于IOm者采取分次浇注。
三、施工工艺流程图四、场地清理(1)、清基:墩柱施工前,凿除系梁顶面浮浆、泥土并冲洗干净,不留积水,整修连接钢筋。
(2)、测量放线:①、先根据主线各墩的设计位置,对原设计网点进行加密,补充施工需要的控制桩、水准点。
②、用全站仪精确测定出其墩柱中心,然后在基础顶面放出墩(台)柱纵横中心线(十字线)和模板外轮廓线的准确位置,并同时定出墩柱模板位置的控制点。
③、横向中心线在墩台每侧至少埋设两个定位桩,间距不少于30m;纵向中心线视地形也埋设不少于两个定位桩,间距30~100m o施工时各桩都应清楚编号,涂上各色油漆,醒目、牢固。
④、水准点联测按四等进行控制。
施测时,控制水平测量视线长度,前视、后视的距离应大致相等,提高观测精度。
⑤、确保支承垫石的高程误差≤2mm°施测时,还应注意校核,确保墩柱及跨距准确无误后,才能绑扎钢筋、立模。
⑥、在施工过程中应测定并经常检查浇注和安装部分的位置和标高,并严格按要求作出测量记录和结论,如超过允许偏差时,分析原因,并予以补救和改正。
五、钢筋工程(1)钢筋在进场前按规范要求进行抽检,杜绝不合格品进场。
进场的钢筋全部堆放在钢筋棚内,在钢筋加工厂内加工。
(2)钢筋在加工前先进行调直和清除污锈,然后按设计要求下料加工。
(3)钢筋的接头采用对焊,直径超过25mm的钢筋采用机械联接。
桥梁立柱施工专项安全技术方案第一某些一、工程概况我公司所承建洞新高速第19合同段, 属于城步支线, 起于武冈市龙田乡两塘村, 止于龙田乡西安村, 全长 5.65KM, 采用四车道高速公路原则, 设计车速100KM/h, 路基宽度24.5m,沿线重要村庄及控制点为: 永兴村、易家湾、化山口、枧道村、龙田中学、西安村, 合同工期24个月。
本合同段共有桥梁3座, 为30Tm预应力T梁, 易家桥高架左幅10跨, 分为2联, 共100片梁;右幅10跨, 分为2联, 共100片梁;龙田大桥共19跨, 分为4联, 共380片梁。
分离式桥1座, 为立交桥, 化山口分离式立交左幅26跨, 分为6联, 共260片梁, 右幅26跨, 分为6联, 共260片梁。
人行天桥2座, 为现浇箱梁。
本项目共有3座预制梁、板桥, 由于本标段各座桥梁距离较近, 预制场设在化山口分离式立交3#墩附近(桩号为WK3+610), 采用架桥机安装梁、板, 从0#台开始安装, 按桥台桩号顺序, 先安装半幅。
二、安全施工技术方案桥梁墩柱施工普通采用滑模法或翻模法施工, 考虑到现场实际状况, 本项目桥梁墩柱施工采用滑模工艺施工。
滑模是由多节同样规格模板构成, 混凝土一次浇注完毕, 混凝土达到拆模强度后, 拆除模板, 完毕整个桥墩混凝土浇注施工。
⒈墩身施工墩身施工流程重要有: 地基解决、支架搭设、钢筋加工及安装、模板加工及安装、混凝土浇注、支架拆除等。
其中支架搭设和滑模施工是施工重点, 也是安全工作防控重点。
①地基解决支架搭设前, 先对地基进行整平压实, 整平夺实范畴每侧超过支架搭设范畴50cm, 并在四周开挖排水沟, 保证地表水及时排出和地基不受水浸泡。
对陡峭地形, 应分级开挖成台阶, 保证支架系统受力均衡。
②支架搭设支架系统是施工人员进行钢筋安装、模板提高安装及拆卸、混凝土浇注操作平台, 重要考虑钢筋模板提高、施工机具人员负荷进行布设。
支架采用φ48×3.5mm 钢管脚手架搭设。
墩台身施工方案一、前言墩台是桥梁工程中重要的构件之一,其施工方案的设计和实施对桥梁的安全性和稳定性具有重要影响。
本文将针对墩台的身施工方案进行详细探讨。
二、施工准备施工前需要进行详细的准备工作,包括但不限于: - 制定施工计划和施工方案 - 确定施工人员和机械设备 - 检查施工材料和工具的准备情况 - 安排施工现场布置和安全防护措施三、墩台身施工工艺3.1 地基处理首先需要对墩台的地基进行处理,包括挖土、夯实、填土等工序,以确保地基的承载能力和稳定性。
3.2 模板安装在地基处理完毕后,需要安装墩台身的模板,模板的质量和精度对后续施工工艺的质量和效率具有重要影响。
3.3 钢筋加工和安装根据设计要求,对墩台身的钢筋进行加工和安装,需要保证钢筋的位置准确,数量充足,连接牢固。
3.4 混凝土浇筑在钢筋安装完毕后,进行混凝土浇筑,需要注意浇筑过程中的振捣、坍塌度、温度控制等因素,保证混凝土的密实性和强度。
3.5 养护混凝土浇筑完成后,需要对墩台身进行养护,保证混凝土的早期强度和工作性能。
四、施工质量和安全控制在施工过程中,需要严格控制质量和安全,确保墩台施工的顺利进行,可以采取以下措施: - 定期检查施工质量,确保符合设计要求 - 加强施工现场安全管理,保障施工人员的安全 - 配备必要的检测仪器和工具,对施工过程进行监控和控制五、施工结束与验收墩台身施工完成后,需要进行验收,确保施工质量和安全达到要求,合格后可以进行下一步工序的施工工作。
六、结语墩台身施工是桥梁工程中的重要环节,施工方案的设计和实施对整个桥梁的质量和安全具有决定性的影响。
只有严格按照合理的施工方案进行施工,才能确保墩台身的质量和稳定性,从而保障桥梁工程的安全和可靠性。
墩台专项施工方案一、引言墩台作为桥梁结构中重要的承载构件,其施工方案的制定对于桥梁整体质量和工程进度具有重要意义。
本文将就墩台专项施工方案进行详细介绍和论述。
二、施工准备在进行墩台施工之前,需做好以下准备工作: 1. 确定施工方案及施工图纸; 2. 采购所需材料和设备; 3. 确定施工人员和施工队伍; 4. 对施工现场进行勘察和清理,确保施工安全。
三、墩台基础施工1. 开挖基坑1.根据设计要求,在墩台位置开挖基坑,注意保证基坑的稳定性。
2.清理基坑内部杂物,并进行排水处理。
2. 浇筑基础1.搭设模板,进行基础的浇筑,严格控制混凝土的配比和浇筑质量。
2.考虑基础的固结和抗渗性能,确保基础质量符合设计要求。
四、墩柱施工1. 模板支撑1.搭设墩柱模板,严格按照设计要求进行支撑。
2.检查模板的平整度和垂直度,确保墩柱的准确性。
2. 混凝土浇筑1.进行墩柱的混凝土浇筑,注意控制浇筑速度和浇筑质量。
2.考虑混凝土的均匀性和密实性,以确保墩柱的整体性能。
五、墩台顶部施工1. 设置支座1.根据设计要求设置墩台顶部支座,确保支座的准确性和稳定性。
2.检查支座的安装情况,保证支座与墩柱的连接质量。
2. 架设横梁1.安装墩台顶部横梁,保证横梁的水平度和稳定性。
2.考虑横梁与墩柱的连接结构,确保横梁与墩柱的整体性能。
六、施工总结墩台作为桥梁结构的重要组成部分,其施工质量直接影响桥梁的安全和可靠性。
在施工过程中,需严格按照设计要求和施工方案进行操作,确保质量和安全。
通过合理的施工方案和严格的操作管理,可以提高墩台施工效率和质量,为桥梁工程的顺利完成提供保障。
以上就是墩台专项施工方案的详细介绍,希望对相关工程师和施工人员有所帮助。
愿施工顺利,工程质量优良!。
墩台身专项施工方案
一、前期准备工作
•确定施工范围和要求
•制定详细的施工计划和时间表
•调查并清理施工现场
•检查施工材料和设备的准备情况
二、基础工程施工
1.进行地基处理
2.浇筑基础混凝土
3.定位墩台位置和高度
4.安装模板支架
5.浇筑墩台主体混凝土
三、墩台身安全施工
•严格执行安全操作规程
•使用合格的安全防护设备
•定期进行安全检查和整改
四、墩台身主体工程
1.细致的模板制作
2.浇筑主体混凝土
3.养护周期的安排
五、墩台身质量验收
•进行质量检测和验收
•修补及整改不合格部分
•完成施工记录和资料整理
六、施工总结
•总结施工过程中的经验和教训
•提出改进意见和建议
•形成完善的施工报告和档案
七、施工结束
•清理施工现场和设备
•交接相关工作及资料
•填写施工竣工验收报告
通过以上方案的实施,墩台身专项施工将更加有条不紊,保证施工质量和安全,达到预期效果。
墩台身施工方案1. 引言墩台是桥梁结构中的重要组成部分,承受着桥梁引桥的重量和承载力。
墩台的施工方案直接影响到桥梁的稳定性和安全性。
本文将结合实际工程情况,给出一种墩台身施工方案。
2. 施工准备在进行墩台施工之前,需要进行以下准备工作:•完成墩台的设计和计算,确定施工工序和施工要求;•准备好施工所需的材料和设备,包括混凝土、钢筋、模板、搅拌机、起重机等;•安排好施工人员,包括项目经理、技术人员、工人等;•制定施工计划,明确施工进度和施工顺序。
3. 施工步骤3.1 土方开挖根据设计要求,在墩台位置进行土方开挖。
开挖的埋深根据墩台的高度和地基的要求决定。
开挖完成后,对挖方土进行控制,保证墩台底部的水平度和垂直度。
3.2 基础施工在墩台位置进行基础施工,包括沉井施工和基础混凝土浇筑。
3.2.1 沉井施工沉井施工是为了放置锚段,增加墩台的稳定性。
首先,在墩台位置进行打井,井深根据设计要求决定。
然后,在打好的井内安置锚段,并进行固定。
3.2.2 基础混凝土浇筑在锚段固定完成后,进行基础混凝土的浇筑。
根据设计要求,在墩台位置搭建好模板,然后进行混凝土的搅拌和运输。
将混凝土倒入模板内,利用振捣器进行振捣和密实。
待混凝土充分凝固后,拆除模板。
3.3 墩台主体施工基础混凝土凝固后,开始进行墩台主体的施工。
主体施工包括墩身和墩盖的建设。
3.3.1 墩身建设首先,根据设计要求搭建好墩身的模板,然后进行钢筋的布置。
钢筋的布置应满足设计要求和安全要求。
在钢筋布置完毕后,进行混凝土的搅拌和运输。
将混凝土倒入模板内,利用振捣器进行振捣和密实。
待混凝土充分凝固后,拆除模板。
3.3.2 墩盖建设墩身建设完成后,开始进行墩盖的建设。
首先,在墩身位置搭建好墩盖的模板,然后进行钢筋的布置。
钢筋的布置应满足设计要求和安全要求。
在钢筋布置完毕后,进行混凝土的搅拌和运输。
将混凝土倒入模板内,利用振捣器进行振捣和密实。
待混凝土充分凝固后,拆除模板。
桥墩、台身施工方案一、墩、台身施工方案1.1 施工工艺墩、台身施工的简要工序为:施工准备→测量放样→混凝土凿毛→钢筋绑扎→模板支设→混凝土浇筑→养护。
施工工艺流程图见下表:施工工艺流程图1。
2 施工准备材料准备:开工前,进行成品水泥混凝土取样试验,合格后方可进场使用,不合格禁止使用,墩、台身模板要提前加工,在施工前及时进场,并检验模板质量、线形、平整度等。
技术准备:施工前对施工图纸进行全面复核,提前做好墩、台身混凝土配合比试验报告。
机械准备:所需的施工机械要提前进场。
1.3 测量放样测量人员在本分项工程开工前对该项工程施工图纸中各墩位的平面位置和标高进行认真复核,提前进行测量放样的内业资料计算、复核工作,在支设墩、台身模板前在承台顶面放出墩身边线,施工队应该根据放样边线点焊模板下口口撑(为了定位模板下口)。
支设墩柱模板后由施工队吊垂球校正上口,测量技术人员一般在墩柱模板校正后进行检查,如果模板上口没有变形,可以采用前方交会法进行测量。
现场技术人员要控制好墩、台身模板的垂直度,在墩柱混凝土浇筑前精确测量并固定好墩身模板的位置,在混凝土浇筑过程中要认真观察模板是否有跑模现象,如果有要及时调整,以保证墩身混凝土能按正确的位置浇筑成形,避免发生涨模等情况。
1。
4承台混凝土凿毛在墩、台身施工前要对与墩身相接部分的承台顶面进行凿毛处理。
采用人工凿毛时混凝土强度须达到2。
5 MPa,用风动机凿毛时须达到10 MPa,凿毛的位置不得超过模板支设位置,否则容易造成漏浆、烂根等病害.混凝土凿毛深度控制在0。
5—1cm,凿除顶面浮浆露出新鲜混凝土石子.在模板支设前清理凿毛剩余的残渣,用钢丝刷及高压水枪冲洗表面.1.5钢筋绑扎1。
5.1 首先调整承台预埋的墩、台身钢筋,使其直顺,再搭设钢管架作为工作平台。
钢管架立杆步距1。
2m,横杆步距0。
9m,立杆底托支撑在承台上,纵横杆间采用十字扣件连接。
1。
5。
2 钢筋原材检测:钢筋进场时,必须按批抽取试件做力学性能(屈服强度、抗拉强度和伸长率)和工艺性能 (冷弯)试验。
墩台身施工作业指导书第一节桥墩(实体低墩)的施工一、施工方案模板采用特定加工的大块钢模,使用吊车一次组立到位,自动计量拌合站集中拌和,砼输送车灌注砼,插入式振动棒捣固。
二、施工工艺及施工方法(一)施工工艺流程(二)施工方法1、测量定位。
使用全站仪精确定出墩中心,水平仪测出承台顶标高,仔细复核后在承台表面进行标记,做为施工时的依据。
2、模板加工及支立。
模板采用特定加工的大块整体钢模,模板的面板、横肋及竖肋加工时应满足刚度要求,边肋采用∠75×75×8角钢,加劲肋采用120型槽钢。
模板之间夹橡胶条以防止漏浆,并用螺栓连接紧固。
为减少砼接缝,保证砼表面的美观,模板使用16T吊车一次组立到位,顶部四周用缆风绳固定,防止其偏斜。
为便于操作,在桥墩模板周围搭设钢管脚手架,其基础应位于可靠的地基上。
3、钢筋绑扎及砼灌注。
(1)将承台表面进行凿毛处理,灌注前洒水将砼表面润湿,使新旧砼较好连接,模上设置串筒,便于砼灌注。
(2)按设计及规范要求精确制作及绑扎钢筋。
钢筋应具有出厂合格证,钢筋表面洁净,使用前应将表面油腻、漆皮、鳞锈等清除干净。
钢筋骨架绑扎适量的垫块,以保持钢筋在模板中的准确位置和保护层厚度。
(3)砼采用自动计量拌合站拌和,砼输送车输送,墩台身高度大于10m时采用砼输送泵泵送入模;小于10m时采用汽车吊吊送入模。
灌注砼时应对称进行,防止砼偏压过大而造成模板移位。
(4)砼灌注时采用分层振捣,每层厚度约30cm,人工使用插入式振捣棒捣固,捣固时插入点要均匀,做到快插慢拔,直至砼表面呈现平坦且不再有气泡排出为止。
(5)待砼强度达到要求后拆除模板,并及时用塑料薄膜包围、养护。
三、施工质量控制(一)把好水泥、碎石、砂等的进料关,坚决做到不合格材料不验收、不使用。
(二)混凝土的浇注应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间,若超过允许间断时间,须按工作缝处理。
(三)随时观察所设置的预埋螺栓、预留孔、预埋支座的位置是否移动,若发现移位应及时校正。
目录一、编制范围 ............................................................................... 错误!未定义书签。
二、设计概况 ............................................................................... 错误!未定义书签。
三、工程概况 ............................................................................... 错误!未定义书签。
1、线路概况........................................................................... 错误!未定义书签。
2、主要技术标准................................................................... 错误!未定义书签。
3、主要工程内容................................................................... 错误!未定义书签。
四、模板施工工艺 ....................................................................... 错误!未定义书签。
1、施工准备........................................................................... 错误!未定义书签。
2、模板安装........................................................................... 错误!未定义书签。
桥梁墩台身、墩台帽、垫石施工方案在桥梁建设项目中,墩台身、墩台帽和垫石的施工方案至关重要。
这些部位不仅是桥梁结构的支撑要素,也承担着桥梁荷载传递和分布的功能。
因此,在施工过程中,必须严格按照设计要求和规范进行操作,保障桥梁的稳定性和安全性。
墩台身施工方案墩台身是桥梁墩部的主体结构,承受着桥梁上部结构的荷载传递。
墩台身的施工一般包括以下步骤:1.基础施工:首先进行墩台基础的开挖和浇筑,确保基础的承载能力和稳定性。
2.支模和钢筋绑扎:根据设计要求搭设支模,设置预留孔洞和钢筋连接件,然后进行钢筋绑扎和预应力筋的设置。
3.混凝土浇筑:在支模内浇筑混凝土,严格控制浇筑质量,确保混凝土的均匀性和强度。
4.拆模和养护:待混凝土达到设计强度后,拆除支模,对墩身进行养护,以保证混凝土的早期强度和耐久性。
墩台帽施工方案墩台帽是连接墩台身和桥墩上部结构的重要构件,承载着上部结构的荷载传递。
墩台帽的施工一般遵循以下步骤:1.模板设计和搭设:根据设计要求设计墩台帽的模板,搭设并固定好支模,保证模板的准确性和稳定性。
2.钢筋加工和布置:根据设计图纸要求对钢筋进行加工和布置,确保钢筋的连接和构造符合规范要求。
3.混凝土浇筑:在支模中浇筑混凝土,注意控制浇筑过程中的浇筑速度和压实度,确保混凝土充分密实。
4.拆模和养护:待混凝土达到设计强度后,拆除支模,对墩台帽进行养护,以确保墩台帽的质量和稳定性。
垫石施工方案垫石主要用于支撑墩身和墩台帽,调整桥梁结构的水平和垂直位置,保证桥梁的稳定性和安全性。
垫石的施工一般包括以下步骤:1.垫石选材:选择符合设计要求的垫石材料,包括石子、混凝土块等,确保垫石的承载能力和耐久性。
2.垫石铺设:根据设计要求将垫石依次铺设在墩身和墩台帽的支座上,并逐层调整垫石的高度和平整度。
3.垫石固定:使用适当的固定材料或方法,将垫石固定在支座上,确保垫石与支座的紧密连接。
4.验收和养护:经过垫石铺设后进行验收,检查垫石的平整度和固定性,对不合格部分进行整改,并进行养护,以确保垫石的稳定性和寿命。
目录1.编制依据 (1)2.工程概况 (1)2.1工程简介 (1)2.2设计概况 (1)2.3主要技术标准 (1)2.4自然条件 (2)2.4.1地形地貌 (2)2.4.2气象特征 (2)2.4.3工程地质 (2)2.4.4不良地质及特殊岩土 (2)2.4.5水文地质 (3)3.工程重难点分析 (3)4.施工进度计划 (3)5.施工方案 (3)5.1施工准备 (3)5.1.1技术准备 (3)5.1.2材料准备 (4)5.2墩身施工 (4)5.2.1施工工艺流程图 (4)5.2.2施工方法 (5)5.3桥台施工 (14)5.4支座垫石 (16)5.4施工中蜂窝、麻面、露筋等缺陷的预防措施 (18)6.资源配置计划 (19)6.1机械设备配备 (19)6.2仪器配置 (19)6.3劳动力配备 (20)7.施工安全保证措施 (20)7.1安全保证组织机构框图 (20)7.2安全保证措施 (21)7.3安全生产教育与培训 (24)7.4安全生产检查 (24)7.5安全技术保证措施 (24)7.5.1安全施工临时用电 (25)7.5.2高空作业 (26)7.5.3模板施工 (28)7.5.4起重吊装 (30)7.5.5盘扣式脚手架施工 (31)7.5.6施工现场交通 (32)8.质量保证措施 (32)8.1施工准备阶段质量保证措施 (32)8.2施工过程中的质量保证措施 (32)8.2.1 工程材料的质量保证措施 (32)8.2.2质量控制管理措施 (33)8.2.3 保证工程质量的技术措施 (33)8.2.4高性能混凝土的质量控制 (34)9.环境保护措施 (34)9.1环境保护目标 (34)9.2环境保护措施 (35)10.文明施工措施 (37)10.1文明施工目标 (37)10.2文明施工措施 (37)11.特殊时期施工保证措施 (40)11.1雨期施工保证措施 (40)11.2夏(热)期施工保证措施 (40)12.应急预案 (42)12.1应急处置原则 (42)12.2应急救援指挥机构 (43)12.3应急物资及设备准备 (44)12.4应急预案的实施 (44)12.4.1 应急启动及响应 (44)12.4.2 处置措施 (45)12.4.3 应急预案实施终止后的恢复工作 (47)12.4.4 事故的调查处理 (47)12.4.5 应急救援 (47)12.5重点项目安全应急预案 (47)12.5.1模板支架结构坍塌引起的高空坠落 (47)12.5.2 机械伤害事故应急处理措施 (48)12.5.3 物体打击事故应急处理措施 (48)12.5.4 触电事故应急处理措施 (48)12.5.5高处救援 (49)桥梁墩台身施工方案1.编制依据1.1齐南村特大桥、永寿特大桥、邵村特大桥设计图纸等相关施工图纸;1.2西成公司下发标准化文件相关内容及要求;1.3银西铁路站前4标实施性施工组织设计;1.4通过踏勘工地从现场调查、采集、咨询所获取的资料;1.5中铁四局集团有限公司拥有的科技成果、工法成果、机械设备的装备、施工技术与管理水平以及多年来在铁路工程及既有线施工实践中积累的施工经验;1.6相关规范及技术指南。
系梁墩台身及盖梁施工方案梁墩台身和盖梁是建筑物中的重要构件,承载着楼板、屋面和其他部件的重量,并将其传递到承台和地基上。
在梁墩台身和盖梁的施工中,需要按照一定的工艺流程和技术要求进行,以确保施工质量和安全。
下面将详细介绍梁墩台身和盖梁的施工方案。
一、梁墩台身施工方案:1.材料准备:梁墩台身的主要材料包括混凝土、钢筋和模板。
在施工前需要准备好这些材料,并按照设计要求进行测试和验收。
2.基础施工:梁墩台身的施工需要有稳固的基础。
在施工前需要清理基础,确保其平整和坚实。
然后根据设计要求,进行基础的浇筑和养护。
3.模板制作和安装:根据设计要求,制作梁墩台身的模板。
在制作模板时,应按照设计要求进行尺寸和质量的控制。
然后将模板安装在浇筑位置上,并进行调整和固定。
4.钢筋加工和安装:根据设计要求,对梁墩台身的钢筋进行加工和预埋。
钢筋加工需要严格按照设计图纸和规范进行,确保钢筋的位置和间距符合要求。
然后将钢筋安装到模板内,并进行调整和固定。
5.混凝土浇筑:在梁墩台身的模板和钢筋安装完毕后,可以进行混凝土浇筑。
在浇筑前,需要调整和检查模板和钢筋的位置和质量。
然后根据设计要求,在模板内逐层浇筑混凝土,同时进行振捣和排气。
6.养护和拆模:混凝土浇筑完成后,需要进行养护。
养护时间根据混凝土的强度等级确定,通常为3-7天。
养护期间需要保持温度和湿度的稳定,同时防止混凝土表面干裂。
养护结束后,可以进行模板的拆除。
二、盖梁施工方案:1.材料准备:盖梁的主要材料包括混凝土、钢筋和模板。
在施工前需要准备好这些材料,并按照设计要求进行测试和验收。
2.模板制作和安装:根据设计要求,制作盖梁的模板。
在制作模板时,应按照设计要求进行尺寸和质量的控制。
然后将模板安装在盖梁的位置上,并进行调整和固定。
3.钢筋加工和安装:根据设计要求,对盖梁的钢筋进行加工和预埋。
钢筋加工需要严格按照设计图纸和规范进行,确保钢筋的位置和间距符合要求。
然后将钢筋安装到模板内,并进行调整和固定。
墩台专项施工方案1. 引言本文档旨在描述墩台专项施工方案,包括施工前准备、施工过程控制、施工后工作等内容。
墩台专项施工是建设工程中不可或缺的一部分,它对于整个工程的稳定性和安全性至关重要。
2. 施工前准备在进行墩台专项施工之前,需要进行以下准备工作:2.1 确定施工目标确立墩台专项施工的目标,明确施工的要求和标准。
这样可以指导施工人员进行相应的准备和施工过程控制。
2.2 设计图纸审查对于施工所需的设计图纸进行仔细审查,确保图纸的准确性和完整性。
如果有任何问题或疑虑,及时与设计单位进行沟通和协商。
2.3 指定施工人员和队伍根据施工的特点和要求,指定合适的施工人员和队伍进行墩台专项施工。
确保施工人员具备相关的专业知识和经验。
2.4 准备材料和设备根据设计要求和施工计划,准备所需的材料和设备。
包括但不限于钢筋、混凝土、模板、施工机械等。
2.5 制定施工计划根据施工目标和项目进度,制定详细的施工计划。
明确各个施工阶段的时间节点和任务分配,确保施工进程的顺利进行。
3. 施工过程控制墩台专项施工的过程控制需要严格按照施工计划进行,确保施工质量和安全。
3.1 地基处理根据地质调查和设计要求,对墩台地基进行处理。
包括地基加固、排水等工作。
确保地基的稳定性和承载能力。
3.2 打模板根据设计图纸和模板要求,组织施工人员进行墩台的模板搭建工作,确保模板的精确度和稳定性。
3.3 浇筑混凝土在模板搭建完毕后,按照设计要求进行混凝土浇筑。
注意施工过程中的振捣和浇筑速度,确保混凝土的密实性和一致性。
3.4 墩台养护混凝土浇筑完成后,对墩台进行养护工作。
包括及时覆盖养护剂、控制湿度和温度等。
确保混凝土的早期强度和持久性。
3.5 质量检测在施工过程中,对墩台进行质量检测。
包括温度测量、荷载试验、外观检查等。
确保墩台的质量符合设计要求和国家标准。
4. 施工后工作墩台专项施工完成后,还需要进行一些工作,以确保工程的顺利进行和安全。
4.1 清理施工现场在施工完成后,对施工现场进行清理,包括清除垃圾、清理设备和材料等。
墩身专项施工方案墩身专项施工方案一、项目背景墩身是桥梁的重要组成部分,承受桥梁上部的大部分荷载。
墩身施工是桥梁施工中的关键环节,对于确保桥梁安全、稳定运行具有重要意义。
因此,制定一套科学合理的墩身专项施工方案,对于保证施工质量、节约人力和物力资源具有积极作用。
二、项目目标本项目的目标是保证施工质量,确保墩身的稳定性和承载能力,减少施工期间的危险和事故的发生,提高施工效率,节省人力和物力资源。
三、施工步骤1. 准备工作(1)查阅相关设计文件和施工图纸,了解墩身的尺寸、材料等要求。
(2)安排人员进行施工前的地质勘测,确保墩身建设安全。
(3)进场前,购买所需的工程机械、设备和材料。
同时,准备好出车的交通工具,确保施工材料的供应。
2. 基础施工(1)进行地基处理,确保地基平整、坚固。
(2)进行基坑开挖,确保墩身基础的承载能力。
(3)进行基础浇筑,使用高强度混凝土,确保基础的稳定性。
(4)进行基础检测,确保基础质量符合要求。
3. 墩台施工(1)进行墩台土方开挖,确保墩台的需要。
(2)进行墩台地基处理,确保墩台的承载能力。
(3)进行墩台浇筑,使用高强度混凝土,确保墩台的稳定性。
(4)进行墩台检测,确保墩台质量符合要求。
4. 立柱施工(1)进行立柱的测量和放线,确保立柱的位置准确。
(2)进行立柱的模板搭建,保证立柱的形状和尺寸符合要求。
(3)进行立柱的钢筋绑扎,确保立柱的强度和稳定性。
(4)进行立柱的浇筑,使用高强度混凝土,确保立柱的稳定性。
5. 连接梁施工(1)进行连接梁的测量和放线,确保连接梁的位置准确。
(2)进行连接梁的模板搭建,保证连接梁的形状和尺寸符合要求。
(3)进行连接梁的钢筋绑扎,确保连接梁的强度和稳定性。
(4)进行连接梁的浇筑,使用高强度混凝土,确保连接梁的稳定性。
四、安全措施1. 制定施工安全责任制,明确每个人的职责和义务。
2. 设置安全警示标志,提醒施工人员注意安全,避免事故发生。
3. 强化施工人员的安全教育和培训,提高施工人员的安全意识。
前坡村特大桥墩台身作业指导书为指导墩台身工程严格按设计施工,控制其施工质量,确保墩台身施工质量满足设计及验标相关要求,指导现场按设计和相关规范施工,特编制本方案。
一、编制依据1、《铁路桥涵施工规范》(TB10203-2002/J162-2002);2、《铁路桥涵工程施工质量验收标准》(TB10415-2003);3、《铁路混凝土工程施工技术指南》(TZ210-2005);4、《铁路桥涵工程质量检验评定标准》TB10415-98;5、中铁工程设计咨询集团有限公司《新建铁路山西中南部通道前坡村特大桥施工图》;6、中铁工程设计咨询集团有限公司《新建铁路山西中南部通道双线圆端形实体桥墩施工图》(晋中南洪日施桥-参-墩-Ⅰ);7、设计图中明确的有关规定和标准及相关配套标准图;8、施工现场勘察资料和现场环境条件;二、编制原则1、遵循投标文件的原则。
严格按投标文件要求的工期、质量、安全、环水保及文物保护等目标编制施工组织设计,使建设单位的各项要求均得到有效保证。
2、遵循设计文件的原则。
在编制施工组织设计时,认真阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准和要求。
3、遵循“安全第一、预防为主”和“管生产必须管安全”的原则。
严格按照铁路施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全,服从建设单位指令,服从监理工程师的监督检查,严肃安全纪律,严格按规程办事。
三、总体目标坚持以科学发展观为指导,坚持“高标准、讲科学、不懈怠”的思想,全面贯彻落实“质量、安全、工期、投资效益、环境保护技术和技术创新”六位一体的方针,全面开展标准化管理工作,高标准、高质量、高效率地组织建设。
1、质量目标合格(工程一次验收合格率100%,确保全部工程质量符合设计要求,达到国家及铁道部工程质量验收标准)。
2、安全目标建立健全安全管理体系,对本单位安全生产负全面责任,施工过程中杜绝较大及以上事故,遏制安全生产一般事故;杜绝因施工引起的特别重大和重大铁路交通事故,遏制因施工引起的较大铁路交通事故。
3、工期目标在业主要求的工期内高标准、高质量、高效率的完成本标段工程。
四、工程概况1.工程概况DK1173+321上跨长深高速公路特大桥起讫里程桩号DK1172+909.67~DK1173+735.76,桥梁中心里程为DK1173+321,桥梁全长826.09公里。
桥梁孔跨布置为9-32m+1-24m+8-32m+1-24m+6-32m。
桥墩均采用双线圆端形实体墩,桥台采用双线空心桥台,基础为Φ1.25 m桩基,共计170根。
桥位情况:前坡村特大桥位于前坡村,地势较为平坦,桥址区位于丘陵区,桥位跨越王家庄子河。
王家庄子河常年有水,水量不大。
整体地势东南向西北倾斜,植被茂密,分布大量农田和温室大棚及树木。
地质情况:桥位处地层主要为第四系全新统残坡积粉质黏土、粗角砾土分布于桥址区桥头与桥尾,第四系全新统冲洪积粉质黏土,细砂、粗砂、细圆砾土、粗圆砾土,下伏寒武系灰岩。
本区地震基本烈度Ⅷ度,地震动峰值加速度0.20g,地震动反应谱特征周期为0.35s。
2.主要技术标准铁路等级:国铁Ⅰ级重载铁路,设计轴重30吨。
正线数目:双线。
设计行车速度:120公里/小时。
3. 自然条件(1)地形地貌本桥梁位于山东省临沂市沂水县许家湖镇境内,地势总体由西向东倾斜。
桥址区位于低山丘陵区,地形起伏不大,覆盖层厚2-7m,底层结构相对单一,桥址区内断裂构造不发育,区域稳定性较好;桥址两侧桥台地形平缓,自然坡度较缓,边坡稳定性较好,场地属中硬土场地,类别为Ⅱ,仅局部存在地震砂土液化问题,属于地震不利地段。
总体而言,桥址区工程地质条件一般。
(2)气象特征本标段属暖温带亚湿润气候区。
冬季受极地大陆性气团控制,夏季主要受热带海洋性气团控制,春、秋两季由大陆性气团和海洋性气团交替影响,春季干旱多风,夏季雨量集中。
五、临时工程临时工程本着“满足需求,合理布局,节约用地,永临结合,降低费用”的原则进行规划、部署,具体要求为:临时工程修建要结合现场地形及当地自然条件和工期要求,合理确定修建标准,在满足现场施工需要的同时,做到标准适宜、费用最省。
现场布置应简洁、美观、合理,生活区、生产区整体布局要科学合理,要体现出文明工地的特征及风貌。
施工便道、便桥要合理选线,并要考虑季节影响,确保四季畅通,以免影响正常施工。
1.施工便道本桥沿线地形起伏不大,桥址去位于丘陵区,数条村间公路与之相连,交通便利,通过修建便道将各墩位贯通。
2.混凝土拌和站根据全标段混凝土供应的统筹考虑,本桥下部结构及现浇梁所需混凝土由1#混凝土拌和站提供。
3.施工用电施工用电以高压电网接入供电为主,全桥设1座630kVA变压站为各作业面墩台、基础施工提供用电。
另自备2台200kw发电机作为备用电源。
4.施工用水在桥梁附近的沂河取水进至蓄水池,然后从蓄水池通过管道输送进入作业现场,修建蓄水池120m3/座。
5.驻地、临时生活及生产用房按照少占地,不污染环境,避免造成水土流失的原则,合理安排临时房屋及临时占地。
我单位前期人员已与住户达成意向,一方面租用既有房屋作为项目部临时驻地使用,一方面利用既有路基经平整硬化后作为驻地建设,设置办公区、食堂、宿舍、停车场等。
各作业队就近采用租用房屋结合搭设部分临时房屋满足生活和生产需要。
六、承台施工工艺承台开挖采用人工配合挖掘机开挖;混凝土采用自动计量拌合站拌制、混凝土运输车水平运输、滑槽或砼输送泵灌注。
对位于水中的承台施工采用填土围堰、钢板桩围堰的施工方法。
1.施工准备(1)首先进行场地准备,包括场地整平,基坑四周打土埂挖截水沟,防止地表水流入基坑。
(2)进行中桩的定位与复测,埋设相应护桩。
(3)基坑放样:标明基坑开挖的位置、尺寸、基坑的轴线位置,并经校核后再开挖基坑。
2.基坑开挖(1) 旱地区域基坑开挖采用人工配合挖掘机进行基础基坑开挖,机械开挖至坑底时要保留不小于20cm的厚度,待基础浇砌圬工前,再用人工挖至基底标高。
开挖时根据不同土层采用不同的边坡坡度,基础埋置较深时,基坑边坡中部加设1.0米平台。
基坑范围大于基础轮廓0.5m 作为立模工作面。
当基坑挖至设计标高时,自检合格后,报请监理工程师检查并签证后,立即进行下道工序施工。
当基底土质与设计不符时,及时与监理工程师及设计单位联系处理。
(2) 浅水区域基坑开挖本桥只有11号、12号桥墩位于河内,水深小于3m,一般水深少于3m的浅水区域用编织袋围堰筑岛。
筑岛施工前清除地表淤泥,岛体填料采用附近土质填料,利用挖掘机和自卸汽车进行,小型设备夯实,岛体外侧采用草袋或尼龙编织袋装土人工围砌。
草袋(或尼龙编织袋)围堰尺寸:围堰顶面高出施工水位2m,顶宽2.0m,外侧坡度为1:0.6,内侧坡度为1:0.3。
围堰内侧坡脚距基坑顶缘距离不小于1.0m。
围堰填筑前,清理堰底的石块等杂物。
尼龙编织袋内装入松散粘性土,装填至袋容量的60%时,缝合袋口。
按如上要求堆码编织袋,堆码时编织袋平放,互相错缝。
开挖方式同旱地区域基坑开挖。
每个基坑内设置两个集水井,在基坑的四周挖排水沟使基坑内的水集到集水井内,避免基坑受到雨水浸泡。
基坑施工不可延续时间过长,避免基坑长时间暴露。
基坑开挖安全保护(1)基坑设置双横杆钢管防护栏,栏杆柱打入地面深度不少于500mm,防护栏埋设距沉淀池边缘不小于500mm,立柱间距不大于3000mm,防护栏设安全警示标志。
设置牢固通畅的上下通道,宽度不小于80mm。
防护栏设置密目安全网。
如图所示。
(2)每天安全员注意对基坑的安全巡检,发现问题及时处理(如摘帽、放坡等)。
(3)若现场开槽过程中地质条件出现与地勘报告及设计图纸严重不符时,现场施工员要及时汇报技术负责人,由技术负责人将现场实际施工情况以书面方式向监理工程师汇报,由监理工程师联系业主及设计方现场察看后提出处理意见,我单位再依据设计变更处理方案施工。
3. 封底基底人工清理整平后在基坑底铺10cm砂砾垫层,整平后抹一层C15砼垫层,精确控制砼垫层顶面高程。
垫层比承台平面尺寸每边大15cm左右,有水承台基坑在砂浆垫层外侧10cm挖沟进行排水,并在基坑一角挖积水坑,用水泵抽出基坑外。
待砼垫层达到强度后,在基底垫层上放出承台边线,并画出钢筋绑扎的间距,用于控制钢筋绑扎和检查。
4. 钢筋加工与安装钢筋的性能必须符合现行国家技术标准,具有出厂质量证明书和试验报告单。
进场后进行进场检验,检验合格后待用。
钢筋表面要求洁净,钢筋平直、无局部弯折,不应有削弱截面的伤痕。
钢筋统一在钢筋加工厂制作成半成品,平板车运输到工点,现场绑扎成型。
钢筋加工安装成型后应稳固。
主筋采用搭接焊或直螺纹套筒连接。
焊接接头焊缝的长度单面搭接不应小于10d,双面搭接不应小于5d。
焊接保证钢筋接头在同一断面内(相邻焊接接头间距不小于35d,且不少于50cm)的数量不能超过钢筋总量的50%。
搭接焊应使两钢筋的轴线位于同一直线上,焊接时在钢筋一端引弧,并在搭接钢筋端头上收弧,弧坑应填满。
采用直筒螺纹连接,钢筋套丝后用打磨机磨平丝头毛刺,直螺纹套筒连接外露丝扣不得超过完整一丝。
钢筋加工与安装要注意预埋钢筋及其它设计预埋件。
安装好垫块控制保护层厚度。
按设计要求设置冷却管。
冷却水管安装时,要以钢筋骨架和支撑桁架固定牢靠,以防混凝土灌注时水管变形及脱落而发生堵水和漏水,并做通水试验。
混凝土浇注后或每层循环水管被混凝土覆盖并振捣完成后,即可在该层水管内通水。
5. 模板安装承台模板采用组合钢模。
安装前应模板表面清洁并涂脱模剂,以便脱模。
模板与钢筋安装工作应配合进行,妨碍绑扎钢筋的模板应待钢筋安装完毕后安设。
模板安装前应根据承台的长、宽、高安装侧模,模内以圆钢拉杆对拉,模外采用钢管或方木支撑,以保证侧模安装的垂直度和稳定性。
浇筑砼前对模板、钢筋和预埋件进行二次检查,符合设计要求并确认无误后方可浇筑。
对模板内可能带有的杂物、积水和钢筋上的圬垢应清理干净,模板安装应固定、牢靠,接缝平顺严密不漏浆,模板如有缝隙,应堵塞严密。
模板安装完后在模板顶测量标高,并做好记号。
6.承台砼施工(1) 砼用带自动计量装置的强制式搅拌机集中拌制,一次施工砼用量较小且距离较近时,采用小翻斗车运输,人工送料经滑槽入模;施工砼方量大时,砼运输车输送,泵送混凝土浇筑。
砼采用插入式振捣器振实,操作时,振动器移动间距不应超过其作用半径的1.5倍,与侧模应保持50-100mm的距离,插入下层砼50-100mm,每一次振动完毕后应边振动边徐徐提出振动棒,应避免振动棒碰撞模板、钢筋及预埋件,振捣密实的标志是砼停止下沉,不再出气泡,表面呈平坦泛浆。
浇筑砼期间,设专人检查模板、钢筋和预埋件等稳固情况,当发现有松动、变形、移位时,应及时处理。
