连续梁培训试题及答案
- 格式:docx
- 大小:24.38 KB
- 文档页数:5

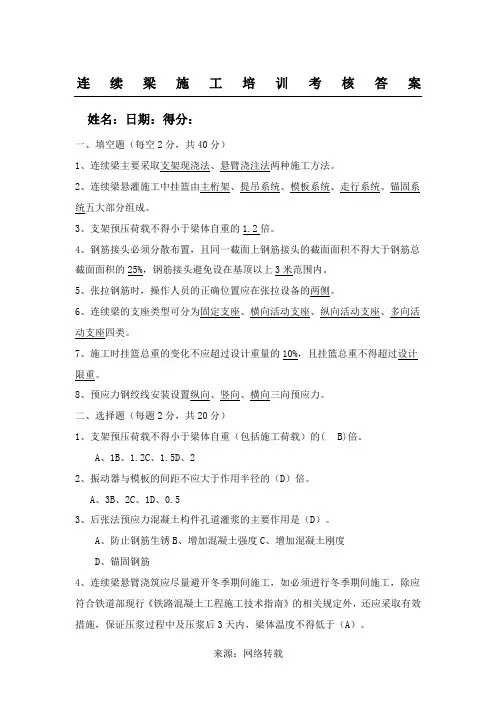

连续梁施工培训考核答案姓名:日期:得分:一、填空题(每空2分,共40分)1、连续梁主要采取支架现浇法、悬臂浇注法两种施工方法。
2、连续梁悬灌施工中挂篮由主桁架、提吊系统、模板系统、走行系统、锚固系统五大部分组成。
3、支架预压荷载不得小于梁体自重的1.2倍。
4、钢筋接头必须分散布置,且同一截面上钢筋接头的截面面积不得大于钢筋总截面面积的25%,钢筋接头避免设在基顶以上3米范围内。
5、张拉钢筋时,操作人员的正确位置应在张拉设备的两侧。
6、连续梁的支座类型可分为固定支座、横向活动支座、纵向活动支座、多向活动支座四类。
7、施工时挂篮总重的变化不应超过设计重量的10%,且挂篮总重不得超过设计限重。
8、预应力钢绞线安装设置纵向、竖向、横向三向预应力。
二、选择题(每题2分,共20分)1、支架预压荷载不得小于梁体自重(包括施工荷载)的( B)倍。
A、1B、1.2C、1.5D、22、振动器与模板的间距不应大于作用半径的(D)倍。
A、3B、2C、1D、0.53、后张法预应力混凝土构件孔道灌浆的主要作用是(D)。
A、防止钢筋生锈B、增加混凝土强度C、增加混凝土刚度D、锚固钢筋4、连续梁悬臂浇筑应尽量避开冬季期间施工,如必须进行冬季期间施工,除应符合铁道部现行《铁路混凝土工程施工技术指南》的相关规定外,还应采取有效措施,保证压浆过程中及压浆后3天内,梁体温度不得低于(A)。
A、5℃B、10℃C、15℃D、0℃5、连续梁、连续刚构的合拢顺序应符合设计要求,设计无要求时,一般为(C)。
多跨一次合拢段时,必须同步、对称进行。
A、先中跨,后次中跨,再边跨B、先次中跨,后边跨,再中跨C、先边跨,后次中跨,再中跨D、ABC都可以6、纵向预应力钢筋张拉应在梁段混凝土强度达到设计值的95%、弹性模量达到设计值的100%后进行,且必须保证张拉时混凝土的龄期不小于(B)天。
A、3B、5C、7D、287、预应力为螺纹钢筋时,千斤顶的张拉头应拧入钢筋螺纹的长度不得小于(D),一次张拉至控制吨位,持续1至2分钟,并实测伸长量作为校核,然后拧紧螺帽锚固。

桥梁安全教育培训试卷(连续梁)姓名:分数:一、填空题(每空4分、共80分)1、进入施工现场,必须戴好、系好帽带、穿好工作衣工作鞋,严禁穿拖鞋、短裤等进入施工现场。
2、在高(悬)空、临边等处作业,必须按照“”原则系好安全带。
3、施工现场内严禁、冒险作业、、疲劳作业、带病作业。
4、高处作业过程中严禁垃圾、工具,严禁攀爬脚手架、钢筋、模板上下。
5、梁面上的及废料应及时收集至梁面放置的工具箱及垃圾箱内,禁止,防止掉落伤人。
6、严禁随意拆改、挪用、损坏一切安全设施及标志。
7、用电线路接设、维修必须由来进行完成,不准出现乱接乱拉用电线路、跳过漏电断路器接线、等现象,8、不准在无防护的危险部位进行作业,张拉、压浆等施工工序必须落实措施,不得对收费站行车造成影响;9材。
11、及时关注天气变化情况,遇雷雨及以上大风天气应及时停止起重作业与高处作业12、作业人员有权制止他人、违章作业、拒绝违章指令。
发现安全隐患及时报告领导,遇险情有权紧急撤离危险区域13、作业人员挪动照明设施或使用强光照射收费站,避免影响行车安全。
14、积极履行自己的安全生产权利与义务,互相帮助,互相监督,做到“、不伤害别人、”。
15、在施工作业中时刻把安全放在第一位,自觉遵守安全技术交底、、施工现场安全生产管理规定,服从管理人员的管理。
二、简答题(共20分)1、挂篮移位应符合哪些安全规定?答案一、填空题1、安全帽2、高挂低用3、嬉戏打闹、酒后作业4、凌空抛掷5、小型工具、随意放置6、安全警示7、专业电工、一闸多机8、安全防护9、动火作业 10、乙炔瓶、防回火阀 11、六级12、违章指挥 13、禁止 14、不伤害自己、不被别人伤害 15、安全操作规程二、简答题1、滑道应铺设平顺,并按要求做好锚固;2、挂篮行走前检查走行系统、吊挂系统、模板系统;3、墩两侧挂篮应对称移位,尾部设制动装置,移动速度应控制在01.m/min以内,挂篮移动到位后应及时锚固,前吊杆、后锚杆的锚固力应调试均匀,前端限位装置应设置牢固。
连续梁施工技术培训试题(本试卷共100分,考试时间为90分钟)单位:姓名:分数:一、?填空题(每空2分,共60分)?1、悬臂浇筑的连续梁桥,边跨非对称梁段一般采用?支架法现浇施工,悬臂梁段一般采用挂篮法现浇施工。
???2、悬臂浇筑连续梁段按施工梁段划分为:墩顶梁段(或0#段)、对称悬浇段、支架现浇段及合龙段。
?3、0#块支架预压的目的是消除非弹性变形,并实测弹性变形的大小,同时检验支架受力的稳定性。
?4、墩顶0#块支架预压荷载值应最大施工荷载的1.2倍进行预压;预压荷载分三级进行,按施工荷载的60%、100%、120%的荷载值进行逐级施加。
各级加载后静停1h测量竖向及横向变形值。
全部加载完毕,24h沉降量之差不大于2mm 时,即可终止预压。
?5、预压荷载应考虑的荷载因素主要是:梁体自重、模板及挂篮重量、各种施工荷载等。
?6、挂篮结构必须经过设计计算,具有足够的强度、刚度及稳定性。
??7、挂篮的构造主要由临时固结、行走系统、墩梁固结、悬吊系统及作业平台等五部分组成。
?8、挂篮拼装完成后应对挂篮进行预压加载试验,加载一般按照最重梁段的1.2 倍荷载进行;挂篮预压加载时应注意分级、对称进行。
?9、挂篮移动时,行走速度不应大于0.1m/min ?,中线偏差不应大于5mm,后端应有稳定及保护措施。
?10、悬臂灌注混凝土的浇筑宜先从挂篮前端开始,以使挂篮的微小变形大部分实现,从而避免新、旧混凝土间产生裂缝。
?11、悬臂浇筑连续梁混凝土应确保前后、左右对称浇筑,并保证T构两端的不平衡重小于墩梁固结的设计值。
?12、梁体混凝土浇筑时,模板温度宜控制在? 5~35℃,当模板的温度小于0℃或大于40℃时,应对模板进行升、降温措施。
混凝土的入模温度宜控制在? 5~30 ?℃。
?13、连续梁采用三向预应力体系,由于钢筋、管道密集、如钢绞线,精轧螺纹钢筋等管道、普通钢筋发生冲突时允许进行局部调整,调整的原则是先调整普通钢筋,在调整精轧螺纹钢筋、然后是横向预应力钢筋,保持纵向预应力钢筋管道不动。

连续梁施工安全培训试卷姓名得分一、判断题:(正确画“√”错误画“X”,每小题2分,共50分)1、施工现场未经同意不可拆改、移动安全防护设施和用电设备等。
(√)2、电焊时可以借用钢管、钢筋、管道等金属物替代地线。
(X)3、2米以上高处作业时必须系挂安全带。
(√)4、进入施工现场严禁穿拖鞋、高跟鞋或赤背,要求衣裤无破损残缺。
(√)5、电焊钳过热后可以浸在水中冷却后继续使用。
(X)6、电器焊接、切割等动火作业,必须配备消防器材和采取安全防护措施,并设一人看火。
(√)7、电焊机上电源接线处设置防护罩,为了方便可随便拆除。
(X)8、焊机要存放在清洁干燥和通风良好的地方,焊机下面应放垫木板与地面隔离,以防受潮。
(√)9、吊装作业时,起吊物可以从人头顶越过,吊物上也可以站人,只要能保证安全即可。
(X)10、高空作业时禁止随手抛洒杂物,挂篮过路时应时刻留意路面行人和车辆,避免高空坠物伤害。
(√)11、现场警示标牌和临边防护等,可根据需要自行挪动或拆卸(X)12、现场消防器材不得随意移动。
(√)13、塔吊吊装时,必须有专人指挥,并配备对讲机(√)14、挂篮吊杆、轨道精轧螺纹、后锚可使用单螺帽固定(X)15、为了抢工期,可以一个闸刀连接多个设备(X)16、塔吊在六级风级风天气必须停止作业。
(√)17、在起重吊装中,钢丝绳捆绑点的选择主要依据是构件的重心,吊装钢筋不可单点吊装。
(√)18、夜间进行吊装作业时,必须要有足够的照明。
(√)19、棱刃物与钢丝绳直接接触必须有保护措施才能起吊。
(√)20、氧气、乙炔瓶可以用钢丝绳直接吊运。
(X)21、氧气瓶与其他易燃气瓶、易燃易爆物品分别存放,氧气瓶库应与高温、明火保持10米以上距离。
(√)22、可以使用其他金属丝代替熔断丝。
(X)23、高空施工使用的工具要放在工具袋内,常用的工具应系在身上。
(√)24、机械安装时基础必须稳固,吊装机械臂下不得站人。
(√)25、运送人员和物件的各种升降电梯、吊篮,应有可靠的安全装置,人员可以乘坐运送物件的吊篮。

中铁五局京沈客专辽宁段TJ-6标三工区桥梁作业安全知识考试试题姓名:作业队:分数:一、填空题,每题2分(共20分)1、挂篮施工及行走时的抗倾覆稳定系数不得小于()。
2、孔道压浆应在预应力筋张拉完成后()h内完成,特殊情况必须在48 h 内完成,并必须按先纵向、后竖向、再横向的顺序进行.同一孔道压浆应连续一次完成,压浆时浆体温度应在(5—35℃)之间,梁体温度在压浆完成后3d内不得低于( )℃.3、横向和竖向预应力筋张拉滞后纵向预应力筋张拉不宜大于()个悬浇梁段,挂篮前移时,纵向预应力筋必须全部张拉完成.4、混凝土浇筑时的自由倾落高度不得大于()m.5、挂篮组拼完成投入使用前,应全面检查安装质量,并应进行走形试验和静载试验,预压荷载为最大施工荷载的( )倍。
6、悬灌施工纵向预应力筋张拉应在梁段砼强度达到95%,弹模达到100%后进行,且必须保证砼的龄期不少于()天。
7、混凝土的捣鼓,每次插入振捣的时间为()左右,并以混凝土不再显著下沉,不出现气泡,开始泛浆为准。
8、夏季施工,混凝土的入模温度不应超过30℃,并保证钢筋模板的温度不超过()℃。
9、梁部养护采用覆盖浇水养护,所用的覆盖材料应具有较强的吸水保湿能力,开始覆盖和浇水的时间应在混凝土浇筑完成后12h内即应进行.养护时间不少于()昼夜,浇水次数以保证混凝土处于足够的湿润状态即可.二、判断题,对选√,错选×,每题2分(共20分)1、特种作业人员必须经过专门培训,取得特种操作证后才能上岗。
()2、吊机型号、臂长、钢丝绳不符合要求严禁吊装作业 ( )3、铁道部质量5条红线规定:工序达标(即上一道工序未验收签认可以进入下一道工序施工)。
()4、氧气瓶与乙炔瓶间距应小于5m。
()5、焊接横隔板严禁上下板同时焊接。
()6、照明和动力电线路安装在同一侧时,必须分层架设:电线悬挂高度必须满足:400V以下不小于2m,6~8KV不小于3.5m。
()7、电缆横过通道必须加穿钢套管埋地敷设。

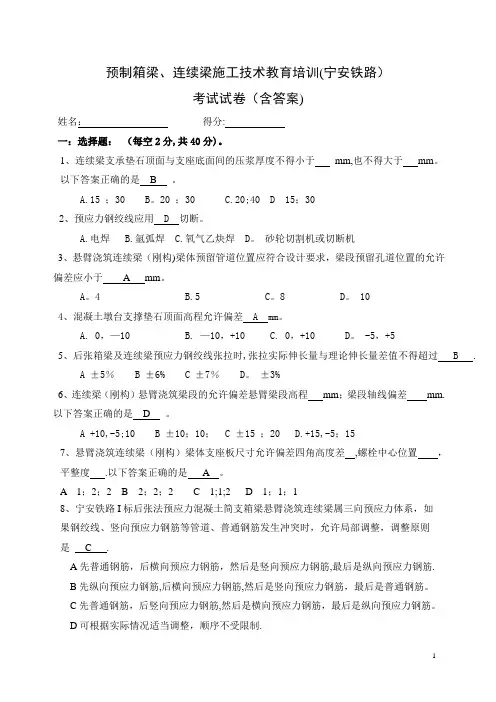

预制箱梁、连续梁施工技术教育培训(宁安铁路)考试试卷(含答案)姓名:得分:一:选择题:(每空2分,共40分)。
1、连续梁支承垫石顶面与支座底面间的压浆厚度不得小于mm,也不得大于mm。
以下答案正确的是 B 。
A.15 ;30 B。
20 ;30 C.20;40 D 15;302、预应力钢绞线应用 D 切断。
A.电焊B.氩弧焊C.氧气乙炔焊 D。
砂轮切割机或切断机3、悬臂浇筑连续梁(刚构)梁体预留管道位置应符合设计要求,梁段预留孔道位置的允许偏差应小于 A mm。
A。
4 B.5 C。
8 D。
104、混凝土墩台支撑垫石顶面高程允许偏差 A mm。
A. 0,—10B. —10,+10C. 0,+10 D。
-5,+55、后张箱梁及连续梁预应力钢绞线张拉时,张拉实际伸长量与理论伸长量差值不得超过 B .A ±5%B ±6%C ±7% D。
±3%6、连续梁(刚构)悬臂浇筑梁段的允许偏差悬臂梁段高程mm;梁段轴线偏差mm.以下答案正确的是 D 。
A +10,-5;10B ±10;10;C ±15 ;20 D.+15,-5;157、悬臂浇筑连续梁(刚构)梁体支座板尺寸允许偏差四角高度差,螺栓中心位置,平整度.以下答案正确的是 A 。
A 1;2;2B 2;2;2C 1;1;2D 1;1;18、宁安铁路I标后张法预应力混凝土简支箱梁悬臂浇筑连续梁属三向预应力体系,如果钢绞线、竖向预应力钢筋等管道、普通钢筋发生冲突时,允许局部调整,调整原则是 C .A先普通钢筋,后横向预应力钢筋,然后是竖向预应力钢筋,最后是纵向预应力钢筋.B先纵向预应力钢筋,后横向预应力钢筋,然后是竖向预应力钢筋,最后是普通钢筋。
C先普通钢筋,后竖向预应力钢筋,然后是横向预应力钢筋,最后是纵向预应力钢筋。
D可根据实际情况适当调整,顺序不受限制.9、宁安铁路I标悬臂浇筑连续梁张拉预应力钢绞线时,张拉程序 A 。

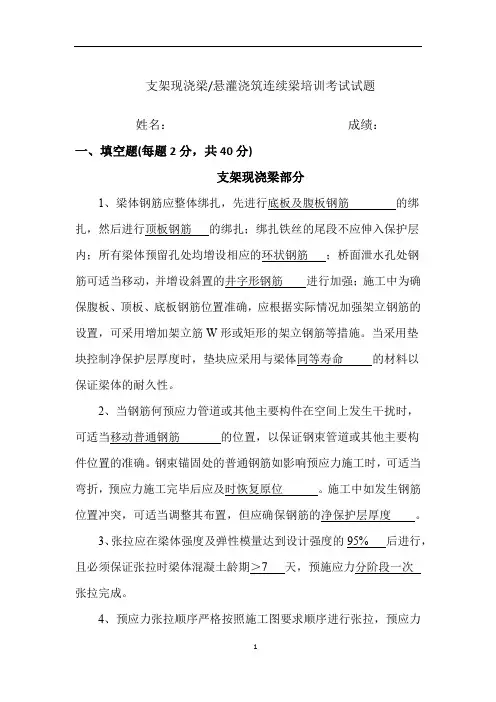

支架现浇梁/悬灌浇筑连续梁培训考试试题姓名:成绩:一、填空题(每题2分,共40分)支架现浇梁部分1、梁体钢筋应整体绑扎,先进行底板及腹板钢筋的绑扎,然后进行顶板钢筋的绑扎;绑扎铁丝的尾段不应伸入保护层内;所有梁体预留孔处均增设相应的环状钢筋;桥面泄水孔处钢筋可适当移动,并增设斜置的井字形钢筋进行加强;施工中为确保腹板、顶板、底板钢筋位置准确,应根据实际情况加强架立钢筋的设置,可采用增加架立筋W形或矩形的架立钢筋等措施。
当采用垫块控制净保护层厚度时,垫块应采用与梁体同等寿命的材料以保证梁体的耐久性。
2、当钢筋何预应力管道或其他主要构件在空间上发生干扰时,可适当移动普通钢筋的位置,以保证钢束管道或其他主要构件位置的准确。
钢束锚固处的普通钢筋如影响预应力施工时,可适当弯折,预应力施工完毕后应及时恢复原位。
施工中如发生钢筋位置冲突,可适当调整其布置,但应确保钢筋的净保护层厚度。
3、张拉应在梁体强度及弹性模量达到设计强度的95% 后进行,且必须保证张拉时梁体混凝土龄期>7 天,预施应力分阶段一次张拉完成。
4、预应力张拉顺序严格按照施工图要求顺序进行张拉,预应力钢束采用两端张拉时,两端应保持对称张拉,最大不平衡束不应超过一束,张拉顺序先腹板束,后顶板束,从外到内左右对称进行,同一施工节段的预应力按纵向到横向的顺序张拉,并及时压浆,本节段端部的横向预应力待下节段浇注并达到一定龄期后与下节段的横向预应力一起张拉。
预施应力采用双控措施,预施应力值以油压表读数为主,以预应力伸长量进行校核。
预施应力过程中应保证两端的伸长量基本一致。
5、钢绞线应用圆盘切割机切割,不允许用电、气切割。
钢绞线,静轧螺纹钢、锚具应避免生锈及局部损伤,以免脆性破坏。
所有预应力钢材不许焊接。
6、终拉完成后,宜在两天内进行管道压浆,压浆材料应以无收缩防腐灌浆剂。
压浆前应清除管道内杂物及积水。
压人管道的水泥浆应饱满密实,管道压浆水泥浆强度等级不低于M50 。

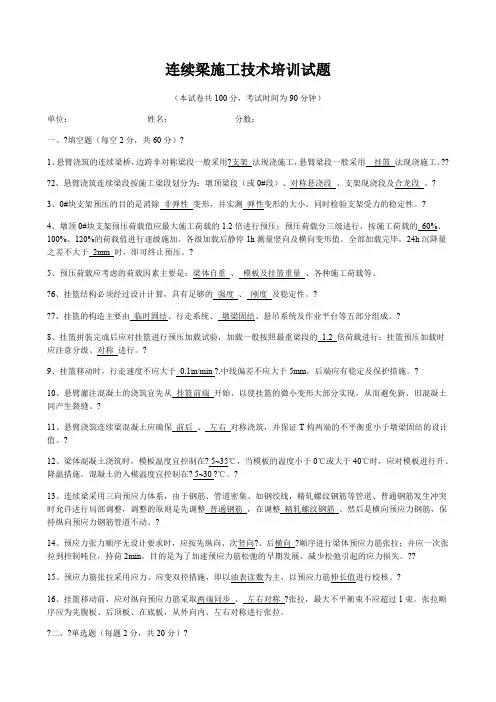

连续梁考试试卷(答案)连续梁施工技术培训试题(本试卷共100分,考试时间为90分钟)单位:姓名:分数:一、填空题(每空2分,共60分)1、悬臂浇筑的连续梁桥,边跨非对称梁段一般采用支架法现浇施工,悬臂梁段一般采用挂篮法现浇施工。
2、悬臂浇筑连续梁段按施工梁段划分为:墩顶梁段(或0#段)、对称悬浇段、支架现浇段及合龙段。
3、0#块支架预压的目的是消除非弹性变形,并实测弹性变形的大小,同时检验支架受力的稳定性。
4、墩顶0#块支架预压荷载值应最大施工荷载的1.2倍进行预压;预压荷载分三级进行,按施工荷载的60%、100%、120%的荷载值进行逐级施加。
各级加载后静停1h测量竖向及横向变形值。
全部加载完毕,24h沉降量之差不大于2mm 时,即可终止预压。
5、预压荷载应考虑的荷载因素主要是:梁体自重、模板及挂篮重量、各种施工荷载等。
6、挂篮结构必须经过设计计算,具有足够的强度、刚度及稳定性。
7、挂篮的构造主要由临时固结、行走系统、墩梁固结、悬吊系统15、预应力筋张拉采用应力、应变双控措施,即以油表读数为主,以预应力筋伸长值进行校核。
16、挂篮移动前,应对纵向预应力筋采取两端同步、左右对称张拉,最大不平衡束不应超过1束。
张拉顺序应为先腹板、后顶板、在底板,从外向内、左右对称进行张拉。
二、单选题(每题2分,共20分)1、挂篮的设计除应符合强度、刚度及稳定性要求外,尚应满足:挂篮行走时其抗倾覆系数不小于( C )A 1.2B 1.5C 2.0D 2.52、挂篮出厂前应做( D )试验,以测定挂篮前端各部件的变形量,消除其永久变形。
挂篮现场组拼后,应全面检查安装质量。
A 破坏 B焊接 C 强度 D载重3、悬臂梁段在浇筑前后和预应力筋张拉前后应按设计要求进行严格的梁体( B )控制。
A 温度 B线形 C 强度 D 稳定性4、张拉千斤顶在张拉前必须经过校正,校正系数不得大于1.05。
校正有效期为1个月,且不超过( B )次张拉作业,拆修更换配件的张拉千斤顶必须重新校正。
连续梁施工技术培训试题(本试卷共100分,考试时间为90分钟)单位:姓名:分数:一、填空题(每空2分,共60分)1、悬臂浇筑的连续梁桥,边跨非对称梁段一般采用支架法现浇施工,悬臂梁段一般采用挂篮法现浇施工。
2、悬臂浇筑连续梁段按施工梁段划分为:墩顶梁段(或0#段)、对称悬浇段、支架现浇段及合龙段。
3、0#块支架预压的目的是消除非弹性变形,并实测弹性变形的大小,同时检验支架受力的稳定性。
4、墩顶0#块支架预压荷载值应最大施工荷载的1.2倍进行预压;预压荷载分三级进行,按施工荷载的60%、100%、120%的荷载值进行逐级施加。
各级加载后静停1h测量竖向及横向变形值。
全部加载完毕,24h沉降量之差不大于2mm 时,即可终止预压。
5、预压荷载应考虑的荷载因素主要是:梁体自重、模板及挂篮重量、各种施工荷载等。
6、挂篮结构必须经过设计计算,具有足够的强度、刚度及稳定性。
7、挂篮的构造主要由临时固结、行走系统、墩梁固结、悬吊系统及作业平台等五部分组成。
8、挂篮拼装完成后应对挂篮进行预压加载试验,加载一般按照最重梁段的1.2 倍荷载进行;挂篮预压加载时应注意分级、对称进行。
9、挂篮移动时,行走速度不应大于0.1m/min ,中线偏差不应大于5mm,后端应有稳定及保护措施。
10、悬臂灌注混凝土的浇筑宜先从挂篮前端开始,以使挂篮的微小变形大部分实现,从而避免新、旧混凝土间产生裂缝。
11、悬臂浇筑连续梁混凝土应确保前后、左右对称浇筑,并保证T构两端的不平衡重小于墩梁固结的设计值。
12、梁体混凝土浇筑时,模板温度宜控制在5~35℃,当模板的温度小于0℃或大于40℃时,应对模板进行升、降温措施。
混凝土的入模温度宜控制在5~30 ℃。
13、连续梁采用三向预应力体系,由于钢筋、管道密集、如钢绞线,精轧螺纹钢筋等管道、普通钢筋发生冲突时允许进行局部调整,调整的原则是先调整普通钢筋,在调整精轧螺纹钢筋、然后是横向预应力钢筋,保持纵向预应力钢筋管道不动。

一、选择题(每题2分,共20分)1. 以下哪个选项不属于连续梁施工中的常见危险源?A. 高处坠落B. 高空坠物C. 电气火灾D. 爆炸2. 在连续梁施工中,以下哪项措施不属于个人防护用品?A. 安全帽B. 安全带C. 安全眼镜D. 水杯3. 连续梁施工中,若发生火灾,以下哪种灭火器最适宜使用?A. 泡沫灭火器B. 干粉灭火器C. 二氧化碳灭火器D. 沙子4. 连续梁施工中,施工人员必须佩戴的安全帽应符合什么标准?A. 国家标准B. 企业标准C. 行业标准D. 个人喜好5. 连续梁施工中,若发现钢筋焊接过程中出现火花飞溅,应立即采取的措施是?A. 继续焊接B. 停止焊接,清理现场C. 使用更大功率的焊接设备D. 等待火花自然熄灭6. 连续梁施工中,若发现钢筋切割机出现异常声音,应立即采取的措施是?A. 继续切割B. 停止切割,检查设备C. 使用更大功率的切割机D. 等待设备自然修复7. 连续梁施工中,若发现模板支撑体系出现变形,应立即采取的措施是?A. 继续施工B. 停止施工,加固支撑体系C. 减少施工荷载D. 等待自然恢复8. 连续梁施工中,若发现混凝土浇筑过程中出现蜂窝、麻面等问题,应立即采取的措施是?A. 继续浇筑B. 停止浇筑,检查原因C. 减少浇筑速度D. 等待自然修复9. 连续梁施工中,若发现施工人员违章操作,应立即采取的措施是?A. 罚款B. 警告C. 训练D. 离职10. 连续梁施工中,若发现施工人员身体不适,应立即采取的措施是?A. 继续施工B. 停止施工,送医检查C. 强行要求继续施工D. 等待身体恢复二、判断题(每题2分,共10分)1. 连续梁施工中,所有人员都必须经过安全教育培训,方可上岗作业。
()2. 连续梁施工中,安全帽的使用应符合国家标准。
()3. 连续梁施工中,安全带的使用可以随意调整长度。
()4. 连续梁施工中,若发现模板支撑体系出现变形,可以继续施工。
()5. 连续梁施工中,若发现施工人员身体不适,可以继续施工。

平安教化培训试卷(连续梁)姓名:工种:成果:身份证号:一、填空题(每题3分,共计30分)1.起重机允许起升物料的称为额定起重量。
2.脚手架搭设标准应、、底脚着实、层层拖牢、通畅平坦、设施齐全坚固。
3.氧气瓶与乙燃瓶储存和运用时的距离不得小于一米,氧气瓶、乙块瓶与明火或割炬(焊炬)间距离不得小米。
4.在吊装各种物体时,应依据物体的,正确选择起吊点。
5.检修电气设备的停电作业,电源箱式开关握柄挂“”的警示牌或设专人看管,6.雨天不得露天电焊。
在潮湿地带工作时,操作人员应站在铺有的地方并穿好。
7.千斤顶可分为、和三种。
8、搭设脚手架前应严格进行钢管筛选,凡严峻、,严峻弯曲变形的杆件不宜采纳。
9、脚手架外侧每隔米必需设置剪刀撑,与地面的夹角应限制在度之间,自上而下连续设置,钢管脚手架剪刀撑的接长必需搭接,其搭接长度不应小于米。
10、拆除脚手架时必需设置,张挂醒目的,警戒区域内严禁非作业人员,或在脚手架下接着组织施工,地面监护人员必需履行监护职责。
二、选择题(每题3分,共计30分)1.()mA以上的电流足以使人死亡。
A.80B.90C,100D.1102.起重机()之间的垂直距离称为起重机的起升范围。
A.吊具的最高位置和最低工作位置B,吊具的最高位置和起重机水准地面C.吊具的最高位置和物料最低位置3.起重机的四大基本机构为()oA.起升机构,运行机构,金属结构,电气系统8.起升机构,运行机构,电气系统,平安装置C.起升机构,运行机构,旋转机构,变幅机构D.起升机构,运行机构,金属结构,平安装置4.工作在()m以上的高度且有可能垂直坠落的即为高处作业。
A.2B.3C.4D.55.在潮湿场地及触电危急性较大的工作环境下,平安电压为()1Λ.3B.12C.36D.506.绑扎后的钢丝绳吊索,各分支之间的夹角不应大于()o oA.45B.90C,120D.1807.钢丝绳是由()钢丝围绕绳心绕捻而成的。
A.合金钢B.碳素钢C.优质碳素钢8,按绕捻次数不同,钢丝绳可分为()大类。
连续梁施工考试卷1、连续梁施工分为(支架现浇)和(挂篮)两种方法。
2、临时固结作用(既要求能在永久支座不承受压力情况下,承受梁体压力和施工过程中不平衡弯矩),抗倾覆稳定系数不得小于(1.5)。
3、挂篮施工及走行时的抗倾覆稳定系数不得小于(2)。
4、挂篮锚固系统,限位系统等结构的安全系数不得小(2)。
5、在悬臂浇筑,连续钢构过程中,应对梁体(进行线性控制),根据现场实际(挂篮形变),(临时荷载),(环境温度)等情况和实测已完梁段变形情况,对每节梁段的理论立模标高进行修正。
6、挂篮重量与梁段砼重之比值为(0.3-0.5)。
7、挂篮使用前,应按(1.2)倍,最大施工荷载进行静载试验。
8、托(支)架在浇筑0#块前进行预压,预压荷载应不小于最大施工荷载的(1.2)倍,按施工荷载的(60%)(100%)(120%)分三级加载,各级加载后静停(1h)测量竖向及横向变形值。
第三级加载后静停(24h)开始分级卸载,并观测性变形值。
9、采用金属波纹管成孔时,接头管应采用大一号的同类波纹管套接,长度不应小于(30cm),接头管10、预应力筋张拉时应采取(预应力筋张拉应力)与(预应力筋伸长值)双控措施,实际伸长值与理论伸长值不得大于(±6%)。
11、合拢段临时锁定,在当天(最低)气温,故一般宜在一日之晨进行,是因为梁体收缩变形滞后于最低环境温度均为2-3,防止砼开裂。
12、连续梁悬臂浇筑保证压浆过程中及压浆后(3d)内,梁体温度不低于(5℃)。
13、梁端模板拆除后,需对梁端接缝面混凝土进行凿毛时,应使梁体接缝面露出不少于(75%)新鲜混凝土面积。
凿毛时混凝土强度,人工凿毛应不小于(2.5)MPa,机械凿毛不小于(10)MPa。
14、纵向预应力筋张拉应在梁段混凝土强度达到设计值的95%、弹性模量达到设计值的(100%)后进行,且必须保证张拉时混凝土的龄期不小于(5d)。
15、纵向预应力筋应两端同步且左右对称张拉,最大不平衡束不得超过(1束)。
桥梁连续梁施工岗前安全教育考试试题单位:螳螂江特大桥姓名:分数:一、判断题(每题 5 分,共计 100 分)1、安全生产方针为:安全生产、预防为主、综合治理。
(√ )2、高处作业,必须戴安全帽、穿防滑鞋、系安全带。
防护用品要穿戴整齐,裤角要扎住,戴好安全帽,严禁穿拖鞋,不准穿光滑的硬底鞋。
要有足够强度的安全带,安全带必须高挂低用,挂设点必须安全可靠,不准系在活动物件上。
(√)3、连续梁上不能过多堆放工具、设备和材料,以防止超重或滑落伤人。
(√)4、在拉设临时电源时,电线均应架空,过道处须用钢管保护,不得乱拖乱拉,电线被车辗物压。
(√)5、生活区严禁使用电炉、电褥子、电热杯、热得快、电饭堡等大功率电器。
(√)6、乙炔瓶与氧气瓶间距不得小于5m,乙炔、氧气瓶距易燃、易爆物品和明火的距离,不得少于10m。
检验是否漏气,要用肥皂水,严禁用明火。
(√)7、作业结束,应切断焊机电源,锁上开关箱,并检查作业及周围场所,确认无起火危险后,方可离开。
(√ )8、电焊工、气焊工必须按规定穿戴劳动防护保护用品,必须持特种作业证上岗并严格遵守电气焊设备操作规程。
(√ )9、绑扎和安装钢筋时,不得将工具、箍筋或短盘随意放在支架上;暂停施工或离开时,应检查支架上有无易滑落物品;作业时,必须严格按照技术交底施作和听从技术人员的指挥,不得盲目作业和野蛮施工;暂停绑扎时,应检查所绑扎的钢筋成骨架,确保连接牢固后方可离开现场。
(√)10、钢筋绑扎过程中,可以随意拆除钢筋支撑。
(× )11、机械运转中操作人员不得擅离岗位或把机械交给别人操作,严禁无关人员进入作业区和操作室。
作业时思想要集中,严禁酒后作业。
(√ )12、塔吊的指挥人员必须持证上岗,作业时与操作人员密切配合。
操作人员也必须持证上岗,作业时严格执行指挥人员的信号,如信号不清或错误时,操作人员要拒绝执行。
如果由于指挥失误而造成事故,由指挥人员负责。
(√)13、脚手架搭设过程中必须有专人检查扣件的牢固度,确保搭设合规、合格。
连续梁施工技术培训试题(本试卷共100分,测试时间为90分钟)单位:姓名:分数:一、填空题(每空2分,共60分)1、悬臂浇筑的连续梁桥,边跨非对称梁段一般采用支架法现浇施工,悬臂梁段一般采用挂篮法现浇施工。
2、悬臂浇筑连续梁段按施工梁段划分为:墩顶梁段(或0#段)、对称悬浇段、支架现浇段及合龙段。
3、0#块支架预压的目的是消除非弹性变形,并实测弹性变形的大小,同时检验支架受力的稳定性。
4、墩顶0#块支架预压荷载值应最大施工荷载的1.2倍进行预压;预压荷载分三级进行,按施工荷载的60%、100%、120%的荷载值进行逐级施加。
各级加载后静停1h测量竖向及横向变形值。
全部加载完毕,24h沉降量之差不大于2mm 时,即可终止预压。
5、预压荷载应考虑的荷载因素主要是:梁体自重、模板及挂篮重量、各种施工荷载等。
6、挂篮结构必须经过设计计算,具有足够的强度、刚度及稳定性。
7、挂篮的构造主要由临时固结、行走系统、墩梁固结、悬吊系统及作业平台等五部分组成。
8、挂篮拼装完成后应对挂篮进行预压加载试验,加载一般按照最重梁段的1.2 倍荷载进行;挂篮预压加载时应注意分级、对称进行。
9、挂篮移动时,行走速度不应大于0.1m/min ,中线偏差不应大于5mm,后端应有稳定及保护措施。
10、悬臂灌注混凝土的浇筑宜先从挂篮前端开始,以使挂篮的微小变形大部分实现,从而避免新、旧混凝土间产生裂缝。
11、悬臂浇筑连续梁混凝土应确保前后、左右对称浇筑,并保证T构两端的不平衡重小于墩梁固结的设计值。
12、梁体混凝土浇筑时,模板温度宜控制在5~35℃,当模板的温度小于0℃或大于40℃时,应对模板进行升、降温措施。
混凝土的入模温度宜控制在5~30 ℃。
13、连续梁采用三向预应力体系,由于钢筋、管道密集、如钢绞线,精轧螺纹钢筋等管道、普通钢筋发生冲突时允许进行局部调整,调整的原则是先调整普通钢筋,在调整精轧螺纹钢筋、然后是横向预应力钢筋,保持纵向预应力钢筋管道不动。
连续梁施工培训试题(本试卷共100分,考试时间为90分钟)姓名:单位:职务:分数:一、填空题(每题2分,共70分)1、悬臂浇筑的连续梁桥,边跨非对称梁段一般采用( )法现浇施工,悬臂梁段一般采用( )法现浇施工。
2、悬臂浇筑连续梁段按施工梁段划分为:墩顶梁段(或0#段)、( )、支架现浇段及( )。
3、0#块支架预压的目的是消除( )变形,并实测( )变形的大小,同时检验支架受力的稳定性。
4、墩顶0#块支架预压荷载值应最大施工荷载的1.2倍进行预压;预压荷载分三级进行,按施工荷载的( )、100%、120%的荷载值进行逐级施加。
各级加载后静停1h测量竖向及横向变形值。
全部加载完毕,24h沉降量之差不大于2mm 时,即可终止预压。
5、预压荷载应考虑的荷载因素主要是:( ) 、( )、各种施工荷载等。
6、挂篮结构必须经过设计计算,具有足够的( )、( )及稳定性。
7、预应力混凝土连续梁悬臂浇筑前,应将墩顶梁段和桥墩牢固。
墩梁临时固结形式主要有:( ) 及承台上设置临时支墩固结。
8、挂篮的构造主要由( )、行走系统、( )、悬吊系统及作业平台等五部分组成。
9、挂篮拼装完成后应对挂篮进行预压加载试验,加载一般按照最重梁段的倍荷载进行;挂篮预压加载时应注意分级、( )进行。
10、挂篮走行和浇筑混凝土时抗倾覆稳定系数不得小于( ),挂篮使用前应进行安装,走行性能工艺试验和按设计要求进行载重试验。
11、挂篮移动时,行走速度不应大于( ) ,中线偏差不应大于5mm,后端应有稳定及保护措施。
12、悬臂灌注混凝土的浇筑宜先从( )开始,以使挂篮的微小变形大部分实现,从而避免新、旧混凝土间产生裂缝。
13、悬臂浇筑连续梁混凝土应确保( )、( ) 对称浇筑,并保证T构两端的不平衡重小于墩梁固结的设计值。
14、梁体混凝土浇筑时,模板温度宜控制在( ) ℃,当模板的温度小于0℃或大于40℃时,应对模板进行升、降温措施。
混凝土的入模温度宜控制在( ) ℃。
15、连续梁采用三向预应力体系,由于钢筋、管道密集、如钢绞线,精轧螺纹钢筋等管道、普通钢筋发生冲突时允许进行局部调整,调整的原则是先调整( ),在调整( )、然后是横向预应力钢筋,保持纵向预应力钢筋管道不动。
16、预应力张力顺序无设计要求时,应按先纵向、次( ) 、后( ) 顺序进行梁体预应力筋张拉;并应一次张拉到控制吨位,持荷2min,目的是为了加速预应力筋松弛的早期发展,减少松弛引起的应力损失。
17、预应力筋张拉采用( ) 、( )双控措施,即张拉油表读数、伸长量、以油表读数为主,以预应力筋伸长值进行校核。
18、挂篮移动前,应对纵向预应力筋采取( )、( ) 张拉,最大不平衡束不应超过1束。
张拉顺序应为先腹板、后顶板、在底板,从外向内、左右对称进行张拉。
19、施加预应力时,必须“三同心”即预应力筋(或锚垫板、锚孔)( )、( )应位于同一轴线上。
20、纵向预应力筋张拉应在梁段混凝土强度达到( ) %,弹模达到100%后进行,且必须保证混凝土的龄期不少于( )天。
21、两端下弯的长大预应力筋孔道和( )孔道,应在适当位置设置排气孔。
22、竖向预应力筋应左右对称单端张拉,宜从( )开始进行。
为减少预应力损失,应采用两次张拉的方式,即在第一次张拉完成( )天后进行第二次张拉,弥补由于操作和设备等原因造成的预应力损失。
23、横向预应力筋应在梁体两侧交替单端张拉,宜从( )开始进行。
每一梁段悬臂端的最后一根横向预应力筋,应在( )时进行张拉,防止由于节段接缝两侧横向压缩不同引起开裂。
24、横向和竖向预应力筋张拉滞后纵向预应力筋张拉不宜大于( )个悬浇梁段。
挂篮前移时,( )必须全部张拉完成。
25、预应力筋的伸长量在设计无规定时,实际伸长值与理论伸长值的差值应控制在±( ) %以内,否则应暂停张拉。
26、张拉现场应有明显标志,与张拉作业无关的人员严禁入内;张拉或退楔时,后面不得站人;量伸长值或挤压夹片时,人员应站在( )侧面。
27、相邻T构悬浇段的中线、高程联测和监控,应在距离龙口( )个梁段时进行,以保证龙口两侧悬臂端中线及高程偏差控制在允许范围内。
28、采用一次压浆时,纵向或横向孔道压浆的最大压力不宜超过( )mpa;保持不小于0.5mpa压力下保压( )min。
竖向孔道压浆应由下端进浆孔压入,压力宜为( )mpa。
29、真空压浆应在压浆前进行抽真空,使孔道内的真空度稳定在( )mpa之间,真空度稳定后,应立即开启管道压浆端阀门,保持不小于0.7mpa的压力下保压( )min。
30、孔道压浆应按先纵向、次竖向、后横向顺序进行施工,顺序是自下而上。
孔道压浆应在预应力筋终张拉后( )h内完成,特殊情况必须在48h内完成。
31、压浆用的水泥浆液应随拌随用,置于储存罐内的浆体应持续搅拌,从拌置到压入管道的时间间隔一般不宜超过( )min。
32、管道压浆时浆体的温度应为( )℃,压浆及压浆后3h内,梁体温度不应低于5℃;否则应采取预热、保温措施。
当气温高于( )℃时,应在夜间气温较低时进行压浆。
33、预应力管道压浆进完成锚固后,多余的钢绞线用( ),割除后钢绞线漏出夹片的长度不宜少于30mm,严禁采用( )炔烧断。
34、连续梁浇筑完成后( )h以内对混凝土加以覆盖并保湿养护,最早养护时间为混凝土初凝后。
35、连续梁安装托架、挂篮等作业时,作业人员必须( ),挂篮底部和四周悬挂( )。
二、单选题(每题1分,共10分)1、挂篮的设计除应符合强度、刚度及稳定性要求外,尚应满足:挂篮行走时其抗倾覆系数不小于()A 1.2B 1.5C 2.0D 2.52、挂篮出厂前应做()试验,以测定挂篮前端各部件的变形量,消除其永久变形。
挂篮现场组拼后,应全面检查安装质量。
A 破坏B焊接 C 强度D载重3、悬臂梁段在浇筑前后和预应力筋张拉前后应按设计要求进行严格的梁体()控制。
A 温度B线形 C 强度 D 稳定性4、张拉千斤顶在张拉前必须经过校正,校正系数不得大于1.05。
校正有效期为1个月,且不超过()次张拉作业,拆修更换配件的张拉千斤顶必须重新校正。
A 100B 200C 250D 3005、压力表应选用(),表面最大读数应为张拉力的1.5~2.0倍,精度不应低于1.0级,校正有效期为一周。
当用0.4级时,校正的有效期可为1个月。
压力表发生故障后必须重新校正。
A 防震型B 非防震型C 量程大D 量程小6、压力表应于张拉千斤顶()使用,预应力设备应建立台账及卡片并定期进行检查。
A 同时B 不同时C 配套D 不配套7、张拉钢绞线时,必须两端()张拉,两端伸长应基本保持一致,严禁一端张拉。
如设计有特殊规定时可按设计文件办理。
A 同时B 不同时C 分别D 顺序8、预应力管道压浆应采用()工艺;压浆泵应采用连续式;同一管道压浆应连续进行,一次完成。
管道出浆口应装有三通管,必须确认出浆浓度与进浆浓度一致时,方可封闭保压。
A 真空辅助压浆B 一般压浆C 重力灌注D 喷浆9、预应力筋用锚具、夹片和连接器进场时,必须对其质量指标进行全面检查并按批进行外观、硬度、()试验,其质量必须符合现行国家标准《预应力筋用锚具、夹片和连接器》(GB/T14370)的规定和设计要求。
A 强度B 抗拉C 锚固性能D 疲劳性能10、合拢段混凝土施工应选择在一天中温度()的时间进行。
混凝土等级应高于梁体混凝土一个等级。
A 最高B 最低C 中午D 傍晚三、多项选择题(每题4分,共20分)1、预应力筋施工张拉力值,应严格按照实测()对设计张拉力值进行调整后数值进行张拉锚固,并应尽快进行孔道压浆。
A 锚口预应力损失B 喇叭口预应力损失C管道预应力损失 D 管道摩阻值2、高空作业的安全保障设施如()等,必须设置齐全、完善,挂篮四周侧面及底部,应全部挂满安全网。
A 安全网B 安全梯C 防护栏D 安全带E 安全帽3、挂篮走行动力可以用()A 千斤顶B 倒链C 卷扬机钢丝绳牵引D 机车牵引4、位于同一T构上的两套挂篮移动必须()A 同步对称进行B 走行速度一般不应大于0.1m/minC 中线偏差不应大于5mmD 两套挂篮位移距离差不应大于40cmE 移动时后部应有稳定及防溜保护措施5、悬臂梁段底板与腹板钢筋分片吊装和砼分层浇筑及拆除挂篮时必须()A 对称均衡进行施作B 保证T构两侧不平衡的总重量不大于设计限值C 根据施工方便进行施作D 材料机具设备可随意摆放悬臂灌注连续梁施工培训试题答案一、填空题。
1.支架、挂篮。
2、对称悬浇段、合龙段。
3、非弹性、弹性。
4、60%。
5、箱梁的自重、模板及挂篮重量。
6、强度、刚度。
7、临时固结、墩梁固结。
8、主桁架、锚固系统。
9、1.2、对称。
10、2.0。
11、0.1m/min 12、挂篮前端。
13、前后、作业。
14、5~35、5~30。
15、普通钢筋、精轧螺纹钢筋。
16、竖向、横向。
17、应力,应变。
18、两端同步、左右对称。
19、锚具,千斤顶。
20、95,5。
21、直线段。
22、已施工端,1。
23、已施工端,下一梁段横向预应力筋张拉。
24、3,纵向预应力筋。
25、6。
26、千斤顶。
27、2~3。
28、0.6,5, 0.3~0.4。
29、-0.06~-0.1 ,3 。
30、24h。
31、40。
32、5~30,5, 35。
33、切割机割除,电焊及乙炔。
34、12h 35、挂安全带、安全防护网。
二、单选题。
1、C2、D3、B4、B5、A6、C7、A8、A9、C 10、B三、多项选择题。
1、ABD 2、ABC 3、AB 4、ABCDE 5、AB四、简答题。
1、⑴.振捣作业时,应“快插慢拔”。
插入时要使振动棒自然沉入砼,并垂直插到尚未初凝的下层砼中50~100mm,以使上下层互相结合。
⑵.振动棒各插入点间距均匀,插点间距不应超过振动棒有效作业半径的1.5倍,一般为30-50cm。
⑶.振动棒在砼内的振捣时间,每插点约20-30秒,见到砼不在明显下沉,不在出现气泡,表面泛出水泥浆和外观均匀为止。
振捣时应将振动棒上下抽动50-100mm,使砼振实均匀。
⑷.作业中要避免将振动棒触及钢筋,芯管及预埋件等,振捣器与模板的一般距离为10-20cm,更不得采取通过振动棒震动钢筋的方法来促使砼振实,作业时振动棒插入砼的深度不应超过棒长的2/3~3/4,更不宜将软管插入砼中,以防水泥浆腐蚀软管而损坏机件。
2、⑴.砼采用薄膜布养护,用薄膜布将砼表面敞漏的部分全部严密地覆盖起来,保证砼在不失水的情况下得到充足的养护。
但应保持薄膜布内有凝结水。
⑵.应在砼浇筑完成后12h以内对砼加以覆盖并保湿养护,但最早养护时间不早于砼的终凝。
⑶.浇水次数应能保持砼处于湿润状态。
当平均气温在5度左右时,不能进行施水养护,以免结冰影响砼的强度。
