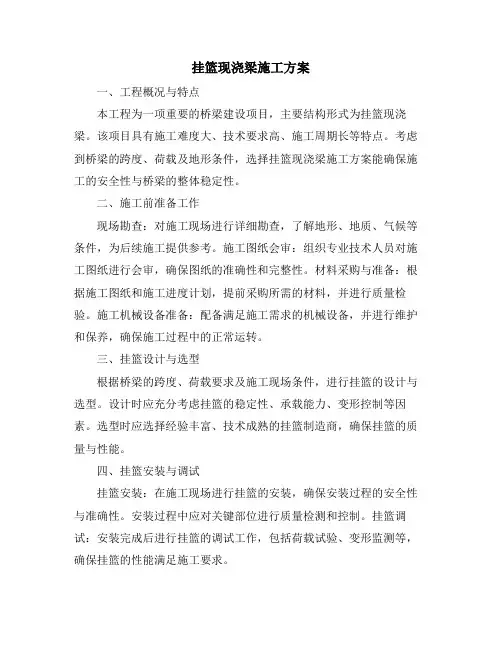

变截面现浇箱梁挂篮施工方案

  • 格式:doc
  • 大小:22.50 KB
  • 文档页数:7

下载文档原格式

  / 7
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

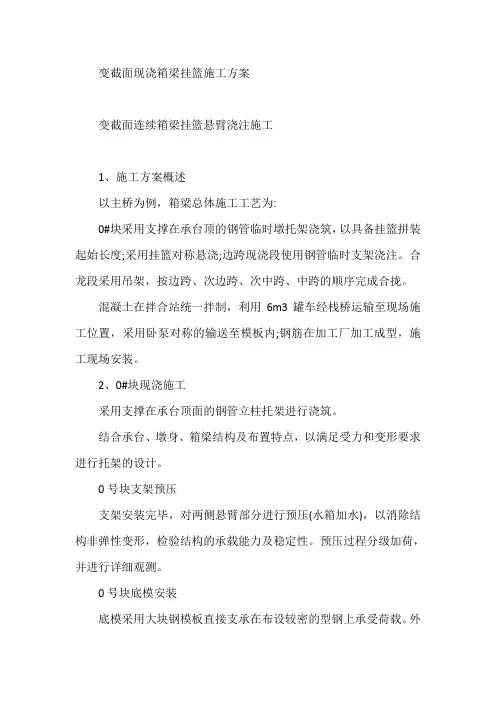

变截面现浇箱梁挂篮施工方案

1、施工方案概述

以主桥为例,箱梁总体施工工艺为:

0#块采用支撑在承台顶的钢管临时墩托架浇筑,以具备挂篮拼装起始长度;采用挂篮对称悬浇;边跨现浇段使用钢管临时支架浇注。合龙段采用吊架,按边跨、次边跨、次中跨、中跨的顺序完成合拢。

混凝土在拌合站统一拌制,利用6m3罐车经栈桥运输至现场施工位置,采用卧泵对称的输送至模板内;钢筋在加工厂加工成型,施工现场安装。

2、0#块现浇施工

采用支撑在承台顶面的钢管立柱托架进行浇筑。

结合承台、墩身、箱梁结构及布置特点,以满足受力和变形要求进行托架的设计。

0号块支架预压

支架安装完毕,对两侧悬臂部分进行预压(水箱加水),以消除结构非弹性变形,检验结构的承载能力及稳定性。预压过程分级加荷,并进行详细观测。

0号块底模安装

底模采用大块钢模板直接支承在布设较密的型钢上承受荷载。外侧模架利用挂篮悬浇段模架,外侧模架作为翼缘板砼荷载的支架,支撑在钢管支架的分配梁上。

箱梁底板、内腹板、顶板及横隔板模板用大块模板组拼。第二段内模用下节已浇砼内的预埋铁件支撑上节模板,顶板底模板用钢管支架支撑在底板砼上。在箱梁节段端头设梳形堵头板,将箱梁纵向钢筋伸出模板,堵头板在预应力管道位置开孔,伸出预应力束波纹管。

0号块钢筋绑扎及预应力束管道安装

钢筋和预应力钢束分二次安装。

第一次:首先进行底板钢筋绑扎,其次进行腹板和横隔板下段钢筋绑扎,最后进行竖向预应力32精扎螺纹钢筋(含波纹管)的就位,并及时将竖向预应力筋的压浆管引出底板上方。

第二次:进行腹板及横隔板、顶板钢筋绑扎,安放横向预应力管,然后绑扎顶板顶层钢筋及定位筋,安放纵向预应力束管道。

0号块混凝土浇注和养生

箱梁砼,由试验室按技术规范试配出符合要求的配合比,塌落度控制在182cm,初凝时间16h左右。砼拌和楼严格按配合比配拌砼,由砼罐车运输至施工场地泵送施工。因波纹管和钢筋较密集,严格按照规范要求进行砼振捣,要求振至表面泛浆,不再冒气泡,砼不再下沉。

浇筑混凝土操作要点:

①在施工中必须解决好施工组织、浇筑顺序、坍落度控制、振捣及孔道保护等一系列问题才能保证浇筑质量以及上下工序的顺利完成。

②砼浇筑要求平衡对称施工。

砼由跨中向两端对称浇注。砼分层浇筑,每层厚度宜30~40cm。

③为了方便施工,在顶板上预留人洞,进行底板砼浇筑施工。

④在浇注砼过程中,避免踩压波纹管,防止变形,影响穿束和张拉。

⑤使用50型插入式振捣棒振捣砼时需快插慢拔,要垂直插入砼中,并插至前一层浇筑砼5~10cm,严禁用振捣棒拖曳砼,振捣棒移动间距不得超过有效振动半径的1.5倍。对于钢筋密集部位、锚下部位要特别注意振捣作业,避免出现蜂窝。

⑥箱梁找平层厚度为6cm,为了保证桥面凭证度满足要求,施工中对混凝土表面平整度的控制尤为重要。

⑦混凝土质量必须设置双控系统。即搅拌机出盘质量控制与现场入模前的质量控制。现场与搅拌站要有畅通的通讯手段,以便随时调整浇筑速度及混凝土质量。

⑧混凝土浇筑施工用机械设备和原材料在施工前准备充分,以保证浇筑的连续性。

⑨砼施工缝严格按照规范要求进行凿毛处理。在下一箱梁段砼浇筑前,表面洒适量水进行湿润,防止新旧砼结合面衔接质量不良。

⑩砼浇过程中要按试验规定留取足够的试件,并要与箱梁同条件养护。

混凝土浇筑完成后,应在收浆后尽快覆盖和洒水养护。覆盖时不得损伤或污染混凝土的表面,洒水的次数以能保持混凝土表面经常处于湿润状态为度。

0号块预应力张拉

当砼强度达到设计要求的强度后,严格按照设计及施工技术规范要求进行预应力张拉。

预应力孔道压浆、封锚等与现浇箱梁相同。

3、挂篮悬臂浇注施工

挂篮是一个能够沿轨道行走的活动脚手架,悬挂扣锚在已施工箱梁节段上。在挂篮上进行下一节段的模板、钢筋、管道架设,砼浇筑和预应力张拉、管道压浆等作业。

挂篮首次安装完成后,需要进行加载预压,设置挂篮施工的预拱度。

挂篮施工的预拱度的确定除了需要挂篮预压时的测量数据外,还需要在每段的施工前后对箱梁进行多次的沉降观测来提供数据。主要是箱梁浇筑后、挂篮移位前,挂篮移位后(张拉前)、张拉后等几次的沉降观测,自0#块浇筑完成后便开始此过程直至箱梁合拢完成。每次沉降观测完成后及时提供数据以便确定下一段模板调整的预拱度。

施工中,严格按照施工监控单位提供的数据,及时调整标高,保持箱梁线形顺直。合拢时,悬臂端相对竖向变形不大于20mm,轴线偏差不大于10mm。

挂篮拼装、堆载预压、模板安装、混凝土浇筑与养生、预应力张拉、封锚和孔道压浆等施工同现浇箱梁相同。

挂篮整体行走和挂篮拆卸

在梁段砼强度达到设计及施工技术规范要求时,张拉预应力束、压浆,挂篮整体前移;挂篮行走通过锚固后节点的办法,使其抗倾覆稳定系数不小于2.0,挂篮总重不超过设计规定的重量;挂篮行走到位时,采取跟踪测量保证挂篮位置和高程的准确,其误差:顺桥向不大于10mm,横桥向不大于5mm,在横桥向两前支点相对偏差不大于5mm。

在浇筑最后一节梁段砼并完成张拉压浆后,拆卸挂篮。

4、边跨箱梁施工

支架施工

现浇支架基础采用Ф100cm的钢管桩,钢管桩顶为2I45a的承重梁,并在其上铺设贝雷片,I40a型钢作为分配梁,用以支撑底模及翼缘底模支架。

整个支架搭设完成后,应进行预压,荷载加至施工荷载的1.05倍,消除支架非弹性变形,并按实测的弹性变形量确定底模标高和预拱度。

模板安装

底模采用大块钢模板,翼板模板及腹板外模板也采用大型钢模板,内模采用万能钢模组拼。模板安装应先安装底模、外侧模及翼缘模板,再安装内模。

钢筋及预应力束管道安装

在绑扎钢筋前,模板应均匀涂刷脱模剂。施工时先进行底板及腹板钢筋的绑扎及预应力束管道的布置。待内模安装完毕后,进行顶板及翼缘板钢筋的绑扎及预应力束管道的安装,预应力束管道每隔一定间距布设定位筋,管道接头应牢固、密封。

砼浇注和养生

砼由陆地拌和楼集中拌和,罐车和卧泵配合泵送入模。砼施工与箱梁悬浇施工相同。

预应力张拉、压浆

混凝土浇注时,先施工靠近边墩部分,逐步向合拢段推进。
