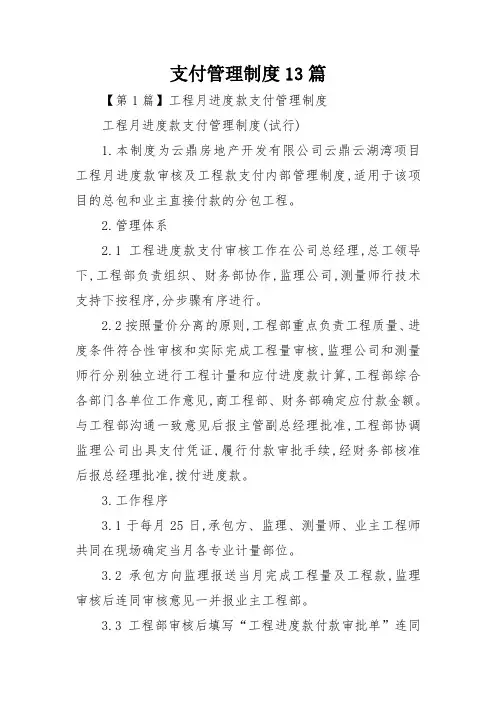

工程月进度款支付管理制度
- 格式:doc
- 大小:24.00 KB
- 文档页数:2
工程月进度款支付管理制度
工程月进度款支付管理制度(试行)
1. 本制度为云鼎房地产开发有限公司云鼎·云湖湾项目工程月进度款审核及工程款支付内部管理制度,适用于该项目的总包和业主直接付款的分包工程。
2.管理体系
2. 1工程进度款支付审核工作在公司总经理,总工领导下,工程部负责组织、财务部协作,监理公司,测量师行技术支持下按程序,分步骤有序进行。
2.2按照量价分离的原则,工程部重点负责工程质量、进度条件符合性审核和实际完成工程量审核,监理公司和测量师行分别独立进行工程计量和应付进度款计算,工程部综合各部门各单位工作意见,商工程部、财务部确定应付款金额。与工程部沟通一致意见后报主管副总经理批准,工程部协调监理公司出具支付凭证,履行付款审批手续,经财务部核准后报总经理批准,拨付进度款。
3. 工作程序
3.1于每月25日,承包方、监理、测量师、业主工程师共同在现场确定当月各专业计量部位。
3.2承包方向监理报送当月完成工程量及工程款,监理审核后连同审核意见一并报业主工程部。
3.3工程部审核后填写“工程进度款付款审批单”连同监理审核意见转工程部阅。
3.4工程部结合测量师的独立计算结果对进度款进行审核,参照合同约定的付款比例确定当月应付工程款。在“工程进度款付款审批单”上签署意见。
3.5财务部核对有关资料并给出审核意见。
3.6主管副总经理批示。
3.7公司总经理批准。
3.8总监理工程师签发支付凭证。
3.9财务部安排工程款拨付。
4各部门职责
4. 1工程部
4.1.1跟踪检查现场进度,掌握质量、工期是否符合付款要求。
4.1.2确定每月计量截至部位及专业进度款支付范围。
4.1.3掌握暂扣款、罚款及追加付款尺度。
4.1.4负责工程进度款审批。
4.1.5上报资金计划。
4.2监理工程师
4.2.1组织现场计量,审核月完成实际工程量
4.2.2审核单价及付款比例,确定当月应付工程款。
4.2.3提供准确的计量清单及已完工程进度款。
4.2.4提供发包方应扣回的预付款及甲供设备材料款金额。
4.2.5对甲方应履行的付款义务及时提出预警。
4.2.6签发支付凭证。
4.3预算员:
4.3.1对照合同审查进度款付款条件及付款比例是否满足。
4.3.2审查上报完成工程量及套用单价的合理性。
4.3.3审核工程进度款计算的准确性。
4.4工料测量师
4.4.1提供准确的工料计量及工程造价计算。
4.4.2负责核对工料计算及工程价格计算。
4.4.3负责解释合同条款。
4.5财务部
4.5.1核查工程价款计算及审批程序
4.5.2核对合同有关条款及支付依据。
4.5.3负责资金筹措,资金平衡,安排资金支付。
5.工程进度款付款审批工作依据
5.1工程施工合同,补充协议,会议纪要,备忘录,往来文函。
5.2工程招标文件及工程量清单
5.3施工图纸及已有设计变更工程洽商
5.4施工组织设计,施工技术方案,设计交底记录,业主工程师及监理工程师指令
5.5工程施工技术规程,施工工艺,质量标准及验收规范,标准化设计图集,施工单位二次深化设计。
5.6工程量清单规范,上级有关工程造价管理文件。
工程进度款付款审批单
