现浇箱梁施工注意事项
- 格式:doc
- 大小:24.00 KB
- 文档页数:5
现浇混凝土箱梁施工方案
混凝土箱梁作为桥梁和建筑结构中常用的构件,具有强度高、使用寿命长等优点。
现浇混凝土箱梁施工方案是保证结构质量和工程进度的关键。
以下是现浇混凝土箱梁施工的流程和注意事项:
1. 材料准备
•水泥:使用按照设计强度要求的普通水泥。
•砂石料:使用符合设计要求的砂石料。
•混凝土添加剂:用于改善混凝土性能的添加剂。
•钢筋:采用符合强度要求的钢筋。
•模板:模板应达到设计要求,并安装稳固。
2. 掺合混凝土
在混凝土搅拌站进行混凝土的拌合,确保混凝土的配合比例准确无误,搅拌时
间适中,保持混凝土的流动性和均匀性。
3. 现场施工准备
•模板安装:根据设计要求搭建模板,要求模板结构牢固、尺寸准确。
•现场设备准备:准备搅拌机、输送机等设备,确保施工所需设备齐全。
4. 现浇施工过程
•浇筑混凝土:将拌好的混凝土均匀地浇入模板中,确保密实无虚。
•振捣:使用振动器对混凝土进行振捣,保证混凝土的致密性。
•养护:在混凝土凝固之后进行养护,保持适宜的湿度和温度,确保混凝土的强度。
5. 质量检验
在混凝土箱梁施工完成后,进行质量检验,包括外观检验、尺寸偏差检测、混
凝土强度检测等,确保施工质量符合设计要求。
6. 安全措施
在现浇混凝土箱梁施工过程中,要做好安全防护工作,确保施工人员及设备的
安全,严格遵守相关操作规程。
以上是现浇混凝土箱梁施工的一般方案,具体施工操作应根据工程实际情况和设计要求进行调整。
施工过程中要注重细节,确保施工质量和进度,以确保工程的顺利进行。

公路桥梁施工中现浇箱梁的施工技术探讨公路桥梁是公路交通系统中非常重要的组成部分,而箱梁作为公路桥梁中的主要构件之一,其施工质量直接关系到桥梁的使用安全和寿命。
在公路桥梁的施工中,现浇箱梁是一种常见的施工方式,其施工技术和工艺对于箱梁的质量和使用安全起着至关重要的作用。
本文将围绕公路桥梁施工中现浇箱梁的施工技术展开探讨,探讨现浇箱梁的施工工艺、施工注意事项以及施工中可能遇到的问题和解决方法,以期为相关从业人员提供一定的参考与帮助。
一、现浇箱梁施工技术概述现浇箱梁是指在桥梁上使用模板将桥梁梁槽中的混凝土浇筑成形,在现代公路桥梁建设中,现浇箱梁已成为常见的桥梁结构形式之一。
其具有工期短、施工便利、造价低等优点,同时可以适应各种桥梁的特殊结构形式,因此得到广泛应用。
现浇箱梁的施工技术主要包括模板搭设、混凝土浇筑、养护、脱模等环节,下文将就这些环节展开探讨。
1. 模板搭设现浇箱梁的模板搭设是整个施工过程中的第一步,也是十分关键的一步。
在模板搭设时,首先要根据设计图纸要求,将箱梁的尺寸、形状等要素转化到现场模板制作中,然后按照这些要素进行模板搭设。
在模板搭设时,要确保模板的尺寸、形状和平整度符合设计要求,模板的水平度和垂直度良好,模板的结构牢固,以及模板的连接密实等,以保证后续的混凝土浇筑施工能够顺利进行。
2. 混凝土浇筑混凝土浇筑是现浇箱梁施工中最为重要的一个环节。
在混凝土浇筑时,首先要对混凝土的配合比、搅拌时间、运输方式等进行严格控制,保证混凝土的质量满足设计要求。
在浇筑时要注意控制好浇筑速度和浇筑高度,避免混凝土的塌落和分层。
同时要注意保持混凝土的振实度,排除混凝土中的气泡和空洞。
在浇筑完成后,需要对混凝土进行养护,保证混凝土的早期强度和耐久性。
3. 脱模脱模是指在混凝土养护后,将箱梁模板从混凝土箱梁上拆除的过程。
在脱模过程中,要注意轻拆轻放,避免对混凝土造成损坏。
同时要对脱模后的箱梁表面进行清理,保持箱梁的外观和表面质量。
现浇箱梁施工质量控制要点现浇箱梁施工是建筑工程中常见的一种梁板施工方法,质量控制对于确保施工工程的安全和持久性至关重要。
下面我们将重点介绍现浇箱梁施工质量控制的要点。
一、材料选用与质量控制1. 混凝土材料:选择符合设计要求的混凝土材料,确保混凝土的强度、耐久性和抗渗性等性能指标符合要求。
2. 钢筋材料:选择优质的钢筋材料,保证钢筋的强度、韧性和防锈性能符合要求。
3. 模板材料:选择符合设计要求的模板材料,确保模板的强度、刚度和平整度满足施工要求。
4. 砂浆材料:选择合适的砂浆材料,保证砂浆的强度、粘结性和耐久性满足要求。
二、模板安装与调整1. 模板安装:按照设计要求进行模板的安装,确保模板的位置、尺寸和平整度满足要求。
2. 模板调整:在模板安装过程中,及时进行模板的调整,保证模板的水平度、垂直度和直线度符合要求。
三、钢筋布置与连接1. 钢筋布置:按照设计图纸要求进行钢筋的布置,确保钢筋的位置、间距和弯折满足要求。
2. 钢筋连接:采用可靠的连接方式,确保钢筋的连接牢固、无错位和脱落现象。
四、混凝土浇筑与振捣1. 混凝土浇筑:采用均匀连续的浇筑方式,防止混凝土中出现空洞、夹杂物和分层等缺陷。
2. 混凝土振捣:采用适当的振捣设备和方法,确保混凝土的密实性和均匀性,避免混凝土内部存在气孔和松散现象。
五、养护与验收1. 养护措施:采取适当的养护措施,保证混凝土的养护期内保持足够的湿润和温度条件,以提高混凝土的强度和耐久性。
2. 施工验收:进行现浇箱梁施工的质量验收,检查梁板的尺寸、平整度和强度等指标是否符合要求。
现浇箱梁施工质量控制的要点包括材料选用与质量控制、模板安装与调整、钢筋布置与连接、混凝土浇筑与振捣、养护与验收等方面。
只有严格按照要求进行施工,才能确保现浇箱梁的安全可靠、耐久性好。
现浇箱梁施工技术方案优秀5篇现浇箱梁施工技术方案篇一现浇箱梁是指在现场使用模板和钢筋混凝土一次性浇筑成型的梁,是建筑结构中常见的一种构件。
下面是一份完整的现浇箱梁施工技术方案:一、施工前准备1. 确定施工图纸和设计要求,包括梁的尺寸、强度等级、配筋要求等。
2. 准备施工所需的材料和设备,包括模板、钢筋、混凝土、搅拌机、抹灰机等。
3. 对施工现场进行清理和平整,确保施工安全。
二、模板安装1. 根据设计要求,搭建现浇箱梁的模板,确保模板的尺寸、平整度和牢固度符合要求。
2. 对模板进行检查和验收,确保模板的质量和安全性。
三、钢筋加工和安装1. 根据设计要求,对钢筋进行加工和预埋处理,包括弯曲、焊接和连接。
2. 将加工好的钢筋按照设计要求进行安装,确保钢筋的位置、数量和间距符合要求。
四、混凝土浇筑1. 在进行混凝土浇筑前,对模板进行清洁和涂油处理,以防止混凝土粘附和模板变形。
2. 混凝土的搅拌和运输要符合相关标准,确保混凝土的质量和均匀性。
3. 进行混凝土的浇筑,要求浇筑过程中的振捣和抹平,确保混凝土的密实性和表面平整度。
五、养护和验收1. 在混凝土浇筑完成后,对现浇箱梁进行养护,包括湿润养护和覆盖保护,确保混凝土的强度和耐久性。
2. 对现浇箱梁进行验收,包括尺寸、强度、表面平整度等方面的检查,确保梁的质量符合设计要求。
现浇箱梁施工技术方案篇二现浇箱梁施工技术方案包括以下步骤:1. 地基处理:根据地质情况,采用合适的素土或石灰土、碎石土进行分[]层回填压实至设计标高,并整平用压路机压实。
2. 支架设计:根据具体情况,采用不同的支架进行搭设。
例如,普通段支架可采用WDJ 碗扣式多功能脚手架,并按照结构尺寸及自重,确定立杆纵横间距和水平杆间距均为0.9m。
3. 支架搭设:支架必须经过120%的荷载预压,取得相应的挠度等数据以指导施工。
同时,安装临时护栏、上下梯道,挂防落网。
4. 支架使用:支架使用前必须经过安全检查并经过荷载预压,以确保其稳定性和安全性。

现浇及预制箱梁施工注意事项1、基础处理及支架搭设满堂支架基础采用2层50cm石灰土+10cm素混凝土,石灰土表面应平整坚实,经压路机碾压后无弹簧、无轮迹方可铺筑素混凝土;支架搭设需进行安全与稳定性验算,对于梁高为140cm的箱梁,碗扣支架采用的间距为:底板横梁及加厚段为60cm*60cm,其他部位为60cm*90cm,翼缘板为90cm*90cm,为保证支架整体稳定性,支架的纵横向必须设置剪刀撑,现浇支架必须为一整体,不得分段。
2、支座安装现浇箱梁必须复核图纸上的支座型号及滑动方向,无误方可进行支座安装。
3、钢筋加工及安装根据规范和设计图纸的要求,所有直径大于或等于16mm的钢筋均应采用焊接的方法连接,焊接应遵循先弯后焊的原则,使两结合钢筋轴线一致;腹板箍筋弯钩的叠合出,在梁中应沿梁长方向置于上面并交错布置,箍筋加工必须考虑腹板与底板实际角度;底板与顶板上下钢筋网之间必须按要求设置支撑钢筋;所有因设置预应力锚具而被割断的钢筋必须预留焊接长度,在封锚前按要求焊接,经检查合格后方可封锚;为保证钢筋保护层厚度,必须使用高强度砂浆垫块,垫块应梅花形布置,并与钢筋扎紧。
4、模板现浇箱梁外模一律采用全新竹胶板,腹板模板顶高因比第一次浇筑高程1cm,倒角必须设置模板,防止混凝土浇筑中无法控制,发生超方,导致增加永久荷载。
5、混凝土浇筑及养生现浇箱梁第一次浇筑,浇筑顺序因先底板后腹板,特别注意锚具后及倒角处的振捣,浇筑后波纹管处及固定端锚具上的松散混凝土必须及时清理干净,新老混凝土结合面住必须凿毛并清理,顶板混凝土浇筑前必须设置轨道并检查其高程,浇筑时使用提浆棍,保证顶板的高程及平整度,混凝土浇筑后表面必须采用二次收浆,后拉毛,防止出现收缩裂缝;现浇箱梁混凝土浇筑应避免低温雨雪天气,已浇筑的混凝土当气温低于5ºc时应覆盖保温,不得向混凝土表面上洒水,预制箱梁帆布整体密封覆盖,锅炉供热法保温养生。
6、预应力钢绞线张拉预应力钢绞线张拉必须满足混凝土龄期7天,强度不小于设计值的90%,张拉前必须对伸长值进行复核,和设计图纸一致方可进行,张拉顺序必须按图纸要求进行。

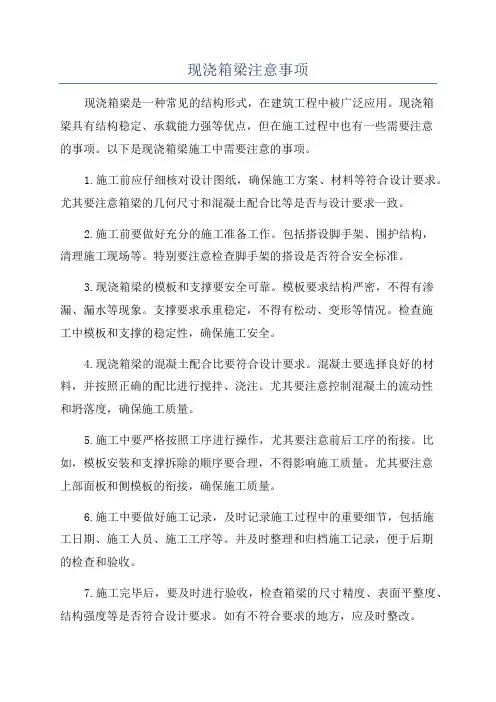

现浇箱梁注意事项现浇箱梁是一种常见的结构形式,在建筑工程中被广泛应用。
现浇箱梁具有结构稳定、承载能力强等优点,但在施工过程中也有一些需要注意的事项。
以下是现浇箱梁施工中需要注意的事项。
1.施工前应仔细核对设计图纸,确保施工方案、材料等符合设计要求。
尤其要注意箱梁的几何尺寸和混凝土配合比等是否与设计要求一致。
2.施工前要做好充分的施工准备工作。
包括搭设脚手架、围护结构,清理施工现场等。
特别要注意检查脚手架的搭设是否符合安全标准。
3.现浇箱梁的模板和支撑要安全可靠。
模板要求结构严密,不得有渗漏、漏水等现象。
支撑要求承重稳定,不得有松动、变形等情况。
检查施工中模板和支撑的稳定性,确保施工安全。
4.现浇箱梁的混凝土配合比要符合设计要求。
混凝土要选择良好的材料,并按照正确的配比进行搅拌、浇注。
尤其要注意控制混凝土的流动性和坍落度,确保施工质量。
5.施工中要严格按照工序进行操作,尤其要注意前后工序的衔接。
比如,模板安装和支撑拆除的顺序要合理,不得影响施工质量。
尤其要注意上部面板和侧模板的衔接,确保施工质量。
6.施工中要做好施工记录,及时记录施工过程中的重要细节,包括施工日期、施工人员、施工工序等。
并及时整理和归档施工记录,便于后期的检查和验收。
7.施工完毕后,要及时进行验收,检查箱梁的尺寸精度、表面平整度、结构强度等是否符合设计要求。
如有不符合要求的地方,应及时整改。
8.在后期维护中,要做好箱梁的防腐、防水和养护工作。
尤其要注意界面密封,确保箱梁的使用寿命和安全性。
以上是现浇箱梁施工中需要注意的事项。
通过认真细致的施工操作,可以保证现浇箱梁的施工质量和使用寿命,确保工程安全和可靠。

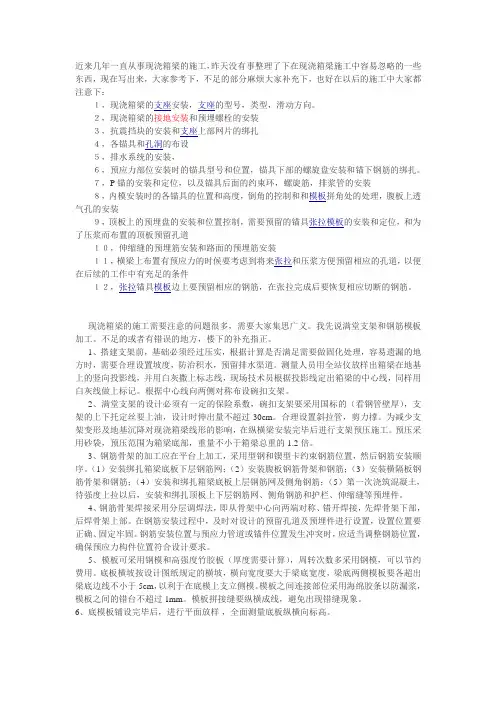

近来几年一直从事现浇箱梁的施工,昨天没有事整理了下在现浇箱梁施工中容易忽略的一些东西,现在写出来,大家参考下,不足的部分麻烦大家补充下,也好在以后的施工中大家都注意下:1,现浇箱梁的支座安装,支座的型号,类型,滑动方向。
2,现浇箱梁的接地安装和预埋螺栓的安装3,抗震挡块的安装和支座上部网片的绑扎4,各锚具和孔洞的布设5,排水系统的安装,6,预应力部位安装时的锚具型号和位置,锚具下部的螺旋盘安装和锚下钢筋的绑扎。
7,P锚的安装和定位,以及锚具后面的约束环,螺旋筋,排浆管的安装8,内模安装时的各锚具的位置和高度,倒角的控制和和模板拼角处的处理,腹板上透气孔的安装9,顶板上的预埋盘的安装和位置控制,需要预留的锚具张拉模板的安装和定位,和为了压浆而布置的顶板预留孔道10,伸缩缝的预埋筋安装和路面的预埋筋安装11,横梁上布置有预应力的时候要考虑到将来张拉和压浆方便预留相应的孔道,以便在后续的工作中有充足的条件12,张拉锚具模板边上要预留相应的钢筋,在张拉完成后要恢复相应切断的钢筋。
现浇箱梁的施工需要注意的问题很多,需要大家集思广义。
我先说满堂支架和钢筋模板加工。
不足的或者有错误的地方,楼下的补充指正。
1、搭建支架前,基础必须经过压实,根据计算是否满足需要做固化处理,容易遗漏的地方时,需要合理设置坡度,防治积水,预留排水渠道。
测量人员用全站仪放样出箱梁在地基上的竖向投影线,并用白灰撒上标志线,现场技术员根据投影线定出箱梁的中心线,同样用白灰线做上标记。
根据中心线向两侧对称布设碗扣支架。
2、满堂支架的设计必须有一定的保险系数,碗扣支架要采用国标的(看钢管壁厚),支架的上下托定丝要上油,设计时伸出量不超过30cm。
合理设置斜拉管,剪力撑。
为减少支架变形及地基沉降对现浇箱梁线形的影响,在纵横梁安装完毕后进行支架预压施工。
预压采用砂袋,预压范围为箱梁底部,重量不小于箱梁总重的1.2倍。
3、钢筋骨架的加工应在平台上加工,采用型钢和锲型卡约束钢筋位置,然后钢筋安装顺序。
现浇箱梁施工安全方案清晨的阳光透过窗户洒在案头,一摞摞资料堆叠如山,我泡了杯咖啡,开始梳理思绪。
现浇箱梁施工安全方案,这个话题涉及到的细节众多,可不能有丝毫马虎。
一、施工前准备1.1工人培训:施工前,对所有工人进行安全教育培训,确保他们掌握必要的安全生产知识和技能。
1.2施工图纸及技术交底:认真审查施工图纸,组织技术交底,让每个施工人员都了解工程特点及施工要求。
1.3施工现场布置:合理划分施工区域,设置安全警示标志,配备必要的安全生产设施。
二、施工过程安全措施2.1施工平台搭建:采用合格的脚手架及防护设施,确保施工平台稳定可靠。
2.2模板安装:严格按图纸要求安装模板,确保模板平整、牢固,避免因模板问题导致安全事故。
2.3钢筋绑扎:钢筋绑扎过程中,注意保护钢筋,防止钢筋变形、断裂。
同时,确保钢筋绑扎质量,防止因钢筋问题导致混凝土裂缝。
2.4混凝土浇筑:混凝土浇筑过程中,严格控制浇筑速度,避免因浇筑速度过快导致混凝土离析。
同时,确保混凝土浇筑质量,防止出现蜂窝、麻面等质量问题。
2.5施工现场用电安全:严格按照用电安全规定,确保施工现场用电安全。
2.6高空作业安全:对于高空作业,必须佩戴安全帽、安全带等防护用品,严格遵守高空作业安全规定。
三、施工后安全措施3.1混凝土养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度达到设计要求。
3.2模板拆除:模板拆除过程中,注意保护混凝土表面,避免因模板拆除不当导致混凝土破坏。
3.3施工现场清理:施工完成后,及时清理施工现场,确保施工现场整洁。
四、应急预案及事故处理4.1应急预案:针对可能发生的安全事故,制定应急预案,确保在事故发生时能够迅速、有效地进行处置。
4.2事故处理:一旦发生安全事故,立即启动应急预案,按照预案要求进行事故处理,确保事故损失降到最低。
五、安全生产管理5.1安全生产责任制:明确各级管理人员和施工人员的安全生产职责,确保安全生产责任到人。
5.2安全生产检查:定期进行安全生产检查,发现问题及时整改,确保施工现场安全生产。
现浇箱梁专项施工方案(盘扣)—最终一、施工准备在进行现浇箱梁盘扣施工前,需要做好以下准备工作: 1. 箱梁模板及支撑等施工设施、设备的准备。
2. 材料的购置与检查,确保质量符合要求。
3. 施工人员熟悉施工图纸和施工方案,做好安全预控措施准备。
二、施工工序1. 模板安装1.根据设计要求搭建箱梁模板系统,确保结构牢固、尺寸准确。
2.对模板进行检查,确认无误后进行混凝土浇筑准备。
2. 钢筋绑扎1.根据箱梁设计图纸要求,进行箱梁内部钢筋的绑扎作业。
2.保证钢筋的正确位置和数量,务必注意连接部位的处理。
3. 浇筑混凝土1.在模板安装和钢筋绑扎完毕后,进行混凝土浇筑。
2.浇筑过程中需注意控制浇筑速度,防止混凝土漏浇或出现虚假桩等问题。
3.保持混凝土的均匀性和密实性,确保箱梁的整体质量。
4. 表面处理1.在混凝土刚刚凝固时,对箱梁表面进行养护和处理,以保证箱梁的表面平整和光滑。
2.必要时进行防渗处理,确保混凝土牢固。
三、施工质量控制在施工过程中,要做好质量控制工作,保证施工质量符合设计要求: 1. 定期检查箱梁模板、钢筋等施工设施的稳固和符合性。
2. 对混凝土的浇筥过程进行监测,保持混凝土的均匀性和密实性。
3. 对施工现场进行检查,发现问题及时进行整改,并记录施工过程中的关键节点。
四、施工安全注意事项1.施工人员在进行模板安装、钢筋绑扎和混凝土浇筑等作业时,需佩戴符合要求的安全防护用具。
2.施工现场要保持整洁有序,避免阻碍施工的障碍物。
3.实行“五不”原则,即不违章、不超负荷、不越界、不超速、不解围,杜绝安全事故。
五、施工后收尾工作1.完成箱梁施工后,应对施工现场进行清理,恢复原状。
2.对施工工艺及质量进行总结和评估,记录施工过程中的问题和经验教训。
3.检查箱梁的表面质量和内部结构,确保符合要求。
六、总结现浇箱梁盘扣施工是一项重要的工程工作,施工过程中需严格按照施工方案执行。
通过良好的施工准备、工艺控制和质量管理,确保施工质量和安全。
现浇箱梁及跨既有公路施工安全方案一、工程概况1.工程简介本工程位于城市中心区域,需在既有公路上现浇箱梁,施工过程中要确保公路的正常通行和施工安全。
工程主要包括箱梁制作、运输、安装及跨公路施工等环节。
2.工程难点(1)施工区域位于城市中心,交通繁忙,施工期间要确保既有公路的畅通。
(2)箱梁重量大,运输和安装过程中要保证安全。
(3)跨公路施工,要确保施工过程中公路结构不受影响。
二、施工安全措施1.施工前期准备(1)对施工人员进行安全教育,提高安全意识。
(2)对施工设备进行检查,确保设备安全可靠。
(3)对施工区域进行围挡,设置安全警示标志。
2.箱梁制作(1)选用优质钢材,确保箱梁质量。
(2)严格按照设计要求进行箱梁制作,确保尺寸准确。
(3)对箱梁进行养护,保证强度满足要求。
3.箱梁运输(1)选用专业的运输车辆,确保运输安全。
(2)对运输路线进行实地考察,选择最优路线。
(3)运输过程中,确保箱梁固定牢固,防止滑动。
4.箱梁安装(1)采用专业的吊装设备,确保吊装安全。
(2)在箱梁安装前,对既有公路进行加固处理。
(3)严格按照施工方案进行箱梁安装,确保安装质量。
5.跨公路施工(1)在施工区域设置临时通道,保证公路畅通。
(2)对施工区域进行隔离,防止无关人员进入。
(3)施工过程中,对公路结构进行监测,确保不受影响。
三、应急预案1.预防交通事故(1)加强施工现场交通管理,设置交通引导员。
(2)在施工区域设置临时交通信号灯,确保交通秩序。
(3)对过往车辆进行安全提醒,防止交通事故发生。
2.应对突发事件(1)制定突发事件应急预案,明确应急流程。
(2)成立应急小组,提高应急能力。
(3)配备应急物资,确保应急需要。
四、施工进度安排1.施工前期准备:1个月2.箱梁制作:2个月3.箱梁运输:1个月4.箱梁安装:2个月5.跨公路施工:1个月6.工程验收:1个月五、施工质量控制1.严格按照设计要求进行施工,确保工程质量。
2.对施工过程进行全程监控,发现问题及时整改。

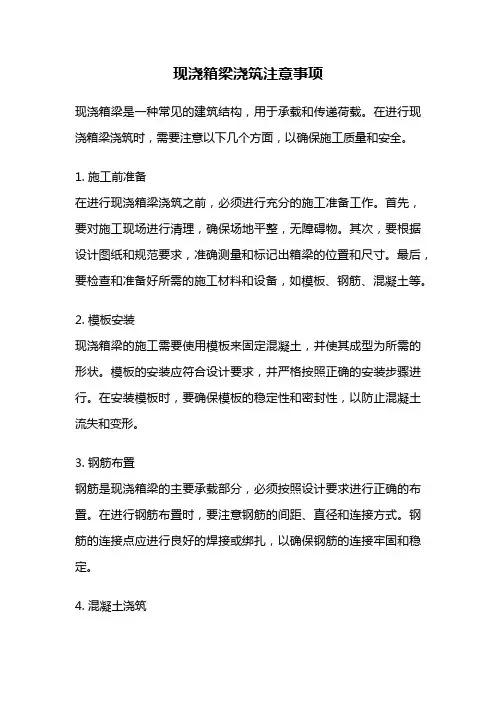

现浇箱梁浇筑注意事项现浇箱梁是一种常见的建筑结构,用于承载和传递荷载。
在进行现浇箱梁浇筑时,需要注意以下几个方面,以确保施工质量和安全。
1. 施工前准备在进行现浇箱梁浇筑之前,必须进行充分的施工准备工作。
首先,要对施工现场进行清理,确保场地平整,无障碍物。
其次,要根据设计图纸和规范要求,准确测量和标记出箱梁的位置和尺寸。
最后,要检查和准备好所需的施工材料和设备,如模板、钢筋、混凝土等。
2. 模板安装现浇箱梁的施工需要使用模板来固定混凝土,并使其成型为所需的形状。
模板的安装应符合设计要求,并严格按照正确的安装步骤进行。
在安装模板时,要确保模板的稳定性和密封性,以防止混凝土流失和变形。
3. 钢筋布置钢筋是现浇箱梁的主要承载部分,必须按照设计要求进行正确的布置。
在进行钢筋布置时,要注意钢筋的间距、直径和连接方式。
钢筋的连接点应进行良好的焊接或绑扎,以确保钢筋的连接牢固和稳定。
4. 混凝土浇筑混凝土的浇筑是现浇箱梁施工的关键环节。
在进行混凝土浇筑之前,需要进行充分的搅拌和调配,确保混凝土的质量和均匀性。
在浇筑过程中,要注意控制浇筑速度和浇筑厚度,以防止混凝土的分层和气泡的产生。
同时,要及时进行振捣和充实,以提高混凝土的密实性和强度。
5. 养护措施混凝土浇筑完成后,需要进行养护以确保其正常硬化和强度发展。
养护措施包括覆盖保湿、定期浇水、避免外力破坏等。
养护时间根据混凝土的类型和环境条件而定,一般为7-14天。
6. 安全措施在进行现浇箱梁浇筑时,必须严格遵守安全操作规程,确保施工人员的安全。
施工现场应设置警示标志和防护设施,避免人员和设备进入危险区域。
施工人员应戴好安全帽和防护眼镜,遵守操作规程,防止发生意外事故。
现浇箱梁的浇筑需要注意施工前准备、模板安装、钢筋布置、混凝土浇筑、养护措施和安全措施等方面。
只有严格按照规范要求进行施工,才能确保现浇箱梁的质量和安全。
通过合理的施工工艺和措施,可以提高现浇箱梁的使用寿命和承载能力,为建筑物的稳定性和安全性提供保障。
现浇箱梁注意问题:
1、横梁骨架焊接接头严禁对接后电焊,必须按搭接长度要求电焊;
2、横梁张拉槽口处的腹板F5、F5a底部必须有钢筋与顶板面层钢筋封闭
连接,防止张拉时向下崩裂;
3、上齿块弯曲段管道上下层钢筋必须加密拉钩连接固定(齿块与顶板相
交处50cm范围内);
预应力管
道
管道两侧拉钩加密固定,
间距20cm/个,
齿块内的N4钢筋开口向上安装
箱梁顶板
4、注意护栏钢筋预埋的顺直度,同时控制好保护层位置(外侧已内缩的
3~4cm距离需注意扣除);
5、检查预应力管道严禁相互并在一起,必须间隔净距离2cm以上,全面
检查每根塑料波纹管接头密封、有无破损情况;
6、浇注前检查上下层钢筋的拉钩数量,特别是顶底板钢筋的预应力管道
位置必须设置拉钩;
7、预留临时人孔钢筋加强布置,见等截面箱梁施工图P204-ST6-16;
8、通气孔、泄水孔等位置的检查;
9、塔吊位置的顶板横向预应力筋由单端张拉调整为两端张拉,预应力筋
下料及锚具安装时应注意提醒施工班组;
10、腹板模板内支撑定位钢筋长度调整为48cm,以控制腹板砼厚度;
11、顶板浇注前养护覆盖材料、水泵准备。
现浇箱梁支架安装安全注意事项1、支架管件使用前应进行质量检查。
对有裂缝、变形、扁管严禁使用,对上、下碗扣和横杆端头卡铁,有缺损、变形的严禁使用,弯管应调直后使用。
2、施工人员上、下支架,要设人行斜道,不准在支架其它部位爬上、爬下。
人行斜道宽度不小于1米。
坡度应采用1:3为宜,斜道外侧应设置护栏和护网,护栏高度1.2米,斜道上应设档脚板,间距30-45公分为宜,高度不应小于1.8公分。
3、搭设支架人员必须戴安全帽、系安全带、穿防滑鞋。
4、不准将泵送混凝土和其它输送管等固定在模板支架上。
支架上严禁悬掛起重设备。
5、现浇箱梁支架的边缘两侧和已成型的箱梁两侧应设防护栏和防护网,防止坠物伤人,护栏高度1.2~1.5米。
6、在支架模板上进行电气焊作业时,必须有防火措施。
作业结束时,应有专人确认没有发生火灾的危险时,方能离开现场。
7、支架、模板上的临时用电,应按下发的施工现场临时用电规定执行。
现浇箱梁支架安装安全注意事项(二)箱梁支架作为大型建筑中常用的梁体支撑结构,在安装过程中需要注意安全问题,以防止意外事故的发生。
以下是现浇箱梁支架安装的安全注意事项:1. 工人防护:施工人员在安装现浇箱梁支架时,应佩戴符合安全标准的个人防护装备,包括安全帽、安全鞋、安全带、手套等,以确保人身安全。
2. 安全培训:施工前,应为参与现浇箱梁支架安装的工人进行必要的安全培训,了解安全操作规范和操作流程,提高安全意识和技能。
3. 脚手架搭建:在现浇箱梁支架安装过程中,必须先搭建稳固的脚手架。
脚手架的搭建应符合相关安全标准,不得存在倾斜、不牢固等安全隐患。
4. 梁体负载控制:在装配箱梁时,应按照设计要求对箱梁负荷进行合理控制,避免梁体过载导致支架垮塌。
5. 梁体吊装:在吊装梁体时,应根据梁体质量和形状合理选择吊装设备,保证吊装过程的安全性和稳定性,同时应注意防止梁体与支架撞击。
6. 支撑稳定性:现浇箱梁支架安装完成后,应及时进行支撑固定,确保支架的稳定性。
现浇钢筋混凝土箱梁施工技术措施及要点(1)严格按照施工图及公路桥涵施工技术规范中的工艺标准和要求进行施工。
及时对水泥、钢材和砂石料等按不低于质量检验评定标准频率进行抽检,做好原材料的追溯登记工作。
(2)支架预压加载为110%设计荷载,预压过程中每天观测地基、支架的弹性和非弹性变形数据,及时分析总结计算地基、支架的弹性变形值为调整模板高程提供准确数据。
(3)为便于拆除箱梁内模板,浇注第二次混凝土时,在顶板上预留天窗。
天窗留在每跨的1/4处,对称交错预留,每室一个,面积约0.8m2。
拆完模后用吊模法补浇预留天窗。
(4)对于普通钢筋的绑扎在遇到同一截面相互冲突时,服从细钢筋让位于粗钢筋、分布筋让位于受力筋的原则。
布置普通钢筋时注意留出预应力筋及波纹管的位置,并注意预埋筋及预留孔道的埋设。
横梁的钢筋骨架用702×7mm角钢加工成一定型框架(曲线上的横梁均不一样随时调整),在框架上直接标明受力筋位置,以确保骨架受力筋及剪力筋位置准确,且控制焊接时的变形。
(5)钢筋在焊接时垫铁皮保护模板和附近的波纹管不被烧伤。
波纹管定位钢筋间距直线100cm、曲线50cm、在特征点处相应增设。
对于纵向钢束,在约束圈和连接器保护罩上安装压浆排气孔道。
穿束时,钢绞线应加工成柔性穿头(单根套上软管、整束套上饮料瓶子),钢绞线挤压头与固定锚板和连接器的结合应贴紧牢固。
(6)为保证混凝土不出现明显施工缝,第一次与第二次混凝土浇注连接位置设在翼缘板变截点处,且第一次浇注时设置挡板(浇完后拆除)和在翼缘板底模涂上油(便于清除粘上的水泥浆)。
(7)板梁顶板混凝土的标高采用由点到线、由线到面的铺装控制方法,并对混凝土进行两次收浆抹面,以保证顶板混凝土的标高和平整度满足要求,顶面进行拉毛处理。
(8)为保证箱梁的外观质量,使板梁外观光滑、平整、线形顺直、色泽一致,所有外露面的模板板面均采用竹胶板,并使用新型塑料垫块代替传统的方形混凝土垫块。
现浇箱梁的质量控制引言概述:现浇箱梁是建筑工程中常用的结构构件之一,其质量直接关系到整个工程的安全性和稳定性。
因此,在施工过程中,对现浇箱梁的质量控制显得尤为重要。
本文将从五个方面详细阐述现浇箱梁的质量控制方法。
一、材料选择1.1 混凝土材料:选择符合国家标准的混凝土材料,确保其强度和耐久性。
1.2 钢筋材料:选用符合设计要求的钢筋材料,检查其表面是否有腐蚀、锈蚀等缺陷。
1.3 粘结剂:选择适当的粘结剂,确保混凝土与钢筋之间的粘结强度。
二、施工准备2.1 模板安装:确保模板的平整度和稳定性,避免在浇筑过程中产生变形。
2.2 钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋的位置和间距符合要求。
2.3 现场调试:在浇筑前进行现场调试,检查模板和钢筋的安装情况,确保无误。
三、浇筑过程3.1 混凝土搅拌:控制混凝土的搅拌时间和搅拌速度,确保混凝土的均匀性和流动性。
3.2 浇筑方式:采用适当的浇筑方式,避免混凝土的分层和气泡等缺陷。
3.3 浇筑速度:控制浇筑速度,避免过快或过慢导致的质量问题,确保混凝土的均匀性和密实性。
四、养护措施4.1 水养护:在浇筑后及时进行水养护,保持混凝土的湿润状态,避免开裂和强度不足。
4.2 温度控制:根据施工环境和混凝土的特性,控制温度变化,避免温度过高或过低对混凝土的影响。
4.3 养护时间:根据混凝土的强度发展情况,合理确定养护时间,确保混凝土的强度和稳定性。
五、质量检验5.1 强度检测:在混凝土养护期结束后,进行强度检测,确保混凝土的强度达到设计要求。
5.2 外观检查:对现浇箱梁的外观进行检查,确保无裂缝、起砂等缺陷。
5.3 尺寸测量:测量现浇箱梁的尺寸,与设计要求进行对比,确保尺寸的准确性。
结论:现浇箱梁的质量控制是建筑工程中不可忽视的重要环节。
通过合理的材料选择、施工准备、浇筑过程、养护措施和质量检验,可以有效控制现浇箱梁的质量,确保工程的安全性和稳定性。
同时,施工人员应具备专业知识和技能,严格按照规范要求进行施工,以确保现浇箱梁质量的稳定和可靠。
箱梁现浇施工方案一、前期准备工作在进行箱梁现浇施工之前,需要进行以下前期准备工作:1.材料准备:确保所需混凝土、钢筋、模板等材料齐全,并经过质量检查。
2.施工人员:确保施工人员具备相应的资质和经验,保证施工安全可靠。
3.设备检查:检查搅拌机、输送泵、模板、支撑等设备,确保设备正常运转。
二、施工步骤1. 模板安装1.1 在横断面上设置箱梁的外形和尺寸,并根据设计要求搭建好箱梁的模板。
1.2 模板安装时需注意模板的牢固性和整体性,保证混凝土浇筑过程中模板不会移位或变形。
2. 钢筋安装2.1 根据设计要求,在模板内设置箱梁的钢筋,并保证钢筋的间距、数量、位置符合设计要求。
2.2 确保钢筋的质量达到要求,连接牢固,不得出现错位、松动等情况。
3. 混凝土浇筑3.1 在模板内放置预制嵌件,以确保箱梁的整体连接牢固。
3.2 将预制好的混凝土通过输送泵输送至箱梁模板内,注意保持浇筑速度均匀。
3.3 在浇筑过程中,使用振捣器对混凝土进行振实,排除气泡,确保混凝土的密实性。
4. 养护与拆模4.1 完成混凝土浇筑后,需要对箱梁进行养护,以确保混凝土的强度和耐久性。
4.2 养护期间需保持适当的湿度和温度,避免混凝土出现开裂和渗水现象。
4.3 养护期满后,可以进行拆模,将模板从箱梁上拆除,以便进行后续的工艺处理。
三、施工注意事项1.施工过程中需注意施工人员的安全,严格遵守相关的安全规定和操作流程。
2.确保箱梁的质量符合设计要求,避免出现开裂、变形等质量问题。
3.施工过程中需严格控制施工质量,及时发现并处理施工中的问题,避免影响整体施工效果。
四、总结通过以上施工步骤和注意事项,实现了箱梁现浇施工的全过程管理。
只有严格按照要求进行施工,确保质量和安全,才能有效地保证箱梁工程的顺利完成。
希望以上方案能为实际的箱梁现浇施工提供一定的参考和指导。
箱梁支架现浇施工方案箱梁支架现浇施工是桥梁建设中常见的一种施工方式,通过支架支撑箱梁,通过现浇混凝土的方式进行施工。
本文将介绍箱梁支架现浇施工的具体方案。
一、前期准备工作1. 物料准备在施工前,需要准备好需要使用的各种物料,包括现浇混凝土、钢筋、支架模板等。
确保物料的质量符合标准要求,以确保施工质量。
2. 施工人员培训施工人员需要接受相关的培训,了解箱梁支架现浇施工的流程和技术要点,确保施工中能够按要求操作。
二、施工流程1. 箱梁支架安装首先需要安装好箱梁支架,支撑箱梁的施工。
支架的安装需要严格按照设计要求进行,确保支架的稳定性和承载能力。
2. 钢筋安装在支架上安装好预留的钢筋,根据设计要求进行布置,确保钢筋的质量和数量符合要求。
3. 混凝土浇筑将现浇混凝土运输到现场,进行浇筑操作。
在浇筑过程中需要注意混凝土的均匀性和充实性,确保箱梁的整体质量。
4. 表面处理在混凝土凝固后,对箱梁表面进行处理,确保表面平整光滑,符合设计要求。
三、施工注意事项1. 安全第一在施工过程中,保障施工人员的安全是最重要的。
需要严格遵守安全操作规程,做好安全防护工作。
2. 质量把控在施工过程中,要严格控制施工质量,确保箱梁的强度和稳定性符合要求。
3. 环境保护在施工现场要注意环境保护,合理利用资源,减少污染,确保施工过程对环境的影响最小化。
四、总结箱梁支架现浇施工是一项重要的桥梁建设工作,施工过程中需要严格按照设计要求和施工流程进行操作,确保施工质量。
同时,要注重安全和环保,做好现场管理工作,保障施工顺利进行。
浅谈现浇箱梁施工注意事项
【摘要】箱梁浇筑是桥梁建设过程中很关键的施工工序。
本文就箱梁浇筑过程中的注意事项做出了一定的论述。
【关键词】箱梁施工灌注振捣养护
箱梁浇筑是桥梁施工中是一道很重要的工序,其质量的好坏直接影响着整个工程的质量。
若浇筑不当会出现严重的质量问题,如出现网状裂缝、蜂窝、麻面、露筋等病害,进而影响到整个桥梁的受力。
本文以杭州德胜东路改造提升工程为例,把箱梁浇筑的过程及应该注意问题进行了论述。
1 混凝土的灌注
砼灌注前准备工作:砂、石料按浇筑混凝土的计划量,再准备10%富余量,水泥准备要充足,保证5%富余量。
为了预防停电及机械故障的情况发生必须准备发电机备用(拌和站、施工现场),混凝土输送泵必须有备用的。
混凝土运输罐车要计算运输距离,时间与运输混凝土数量能否满足浇筑箱梁要求,保证浇筑的连续性。
拌和站检修、临时便道整修等情况,必须做好充分准备。
混凝土在浇筑前,用高压水枪冲洗底板上泥土、铁锈、焊渣等杂物,如果高压水枪不能冲洗掉,杂物卡在钢筋中可以采用铁钩等辅助工具进行清除,要确保底板光洁无杂物。
钢筋绑扎成型后仔细检查模板﹑钢筋﹑预埋件的紧固程度和保护层垫块、预留孔洞(泄水孔和通气孔)、预埋钢筋的位置﹑数量等。
对于预应力混凝土,还特别注意检查预应力管道位置及牢固程度,检查锚垫板的型号和位置是否符合设计
要求。
混凝土浇注前一定要做好安全技术交底工作。
专业高效的施工队伍对混凝土浇筑质量起着非常重要的作用。
此外还要协调好各方的关系,如浇筑过程会对交通造成一定的影响,要与交通部门做好协调沟通。
灌注作业:混凝土由搅拌站集中拌合后用输送车运至工地后,严格控制砼的坍落度,要求塌落度在180~220mm之间;用输送泵车泵送入模,下料时先从箱梁腹板的中腹板开始布料,在边腹板,采用分段分层对称布料,每次浇筑长度根据现场实际情况确定。
示意图如下(如图1):
浇筑过程注意事项:浇筑第一层混凝土时要控制好浇筑速度,以防翻浆。
如发现有翻浆现象,及时停止浇筑,并将多余的混凝土用小桶或铁锹运至前方未浇筑处。
技术人员在浇筑第一层后,及时用小锤敲打底板倒角处模板,检验是否有空洞现象。
浇注过程中安排专人跟踪检查模板、支架、钢筋、预埋件和预留孔洞的情况,模板如有漏浆,跑模现象发生,必须停止混凝土浇注,采取有效措施加来封堵、加固。
有些浇筑持续时间比较长,所以要做好工人的交接班工作,还有食品的供应,保证浇筑过程的顺利进行。
注意混凝土浇注标高,在夜间进行浇注时,要做好照明工作,以利于工人工作,尽量避免把混凝土浇到模板上情况的发生,否则将为后面的拆模工作带来极大的困难。
2 混凝土的振捣
腹板、翼缘板砼振捣采用φ50mm,φ30mm型插入式振动棒,箱
式内膜采用1m长短振动棒,φ30mm型插入式振动棒进行振捣;混凝土灌注时,应加强振捣工作监控,现场应有专人监管,防止工人无序振捣或欠振等现象的发生。
确保混凝土的内在质量和外观质量符合规范的规定,要快插慢拔,移动间距不宜大于振捣作用半径的1.5倍,且插入下沉混凝土内的深度宜为5~10cm,与侧模应保持5~10cm的距离,砼振捣密实的标志为砼停止下沉、不冒气泡、泛浆;浇注底板混凝土时,采用φ30mm振捣棒振捣;浇注腹板混凝土时,采用3-6台(根据实际情况确定)φ50mm插入式振捣棒振捣腹板内的混凝土,支座处、波纹管密集处以及其他钢筋密集部位采用φ
30mm振捣棒振捣。
混凝土振捣注意事项:混凝土振捣时应避免碰撞模板、钢筋及通气孔、泄水管、支座板等预埋件;对于预应力混凝土箱梁,应避免振动器碰撞预应力筋的管道、锚垫板等;对箱梁腹板与底板及顶板连接处的承托、预应力筋锚固区以及其他钢筋密集部位,宜特别注意振捣;在振捣混凝土过程中,应加强检查模板支撑的稳定性和接缝的密合情况,防止在振捣混凝土过程中产生漏浆;并应经常检查管道、锚固端垫板及支座预埋件等,以保证其位置及尺寸符合设计要求。
腹板混凝土灌注时应两侧同时进行,严禁单侧灌注或两侧灌注混凝土量不均匀造成内模向一边倾斜。
底板及顶板混凝土振捣完成后,应用人工进行精密整平,除去表面浮浆后再使用人工抹平;待一定时间后对桥面进行第二遍抹平并压光,抹面时严禁洒水,并应防止过度操作影响表层混凝土的质量。
3 顶面高程的控制和收面作业及混凝土的养护
焊接钢筋,控制顶标高,由测量人员进行复核。
收面采用人工进行抹面,铝合金靠尺来控制平整度。
抹面结束后进行人工拉毛,形成一定的粗糙度,保证箱梁顶板与沥青混凝土桥面铺装层粘合良好。
砼浇筑完成初凝后及时养护,混凝土养护派专人负责,试验室监控,及时洒水。
待混凝土养护完成后,方可进行下一道施工工序。
4 安全保障工作
浇筑过程中必须派专人巡视支架安全及模板稳固情况,若发现异常情况及时停止浇筑并及时进行处理;混凝土浇筑时做好安全用电等安全检查工作;施工作业区必须悬挂危险标志和警示牌,并安排专职检察员随时检查安全状况,排除安全隐患;做好地基测量观测工作。
5 结语
在施工、监理、质检等各个部门各尽其职,相互配合下,并严格按照相关的规范进行施工及验收,就可以使浇筑箱梁的质量得到很好的控制。
参考文献:
[1]薛则刚等著.《钢筋混凝土结构质量验收标准》.铁道出版社,2004.
[2]吴昌期,杨家沪,韩风华.《预应力混凝土梁桥施工》.人民交通出版社,1981.
[3]许刚等著.简支预应力混凝土箱梁质量控制措施的探讨》.高
校电子图书馆,2003.3.。
