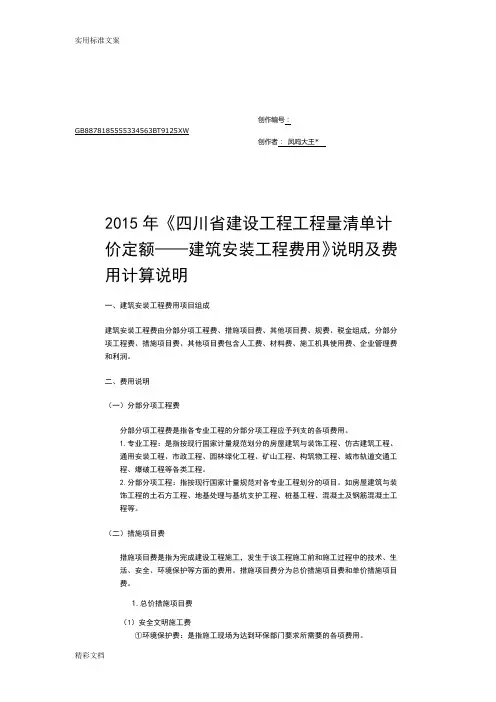

创作编号:GB8878185555334563BT9125XW创作者:凤呜大王*2015年《四川省建设工程工程量清单计价定额——建筑安装工程费用》说明及费用计算说明一、建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费、税金组成,分部分项工程费、措施项目费、其他项目费包含人工费、材料费、施工机具使用费、企业管理费和利润。
二、费用说明(一)分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
1.专业工程:是指按现行国家计量规范划分的房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程等各类工程。
2.分部分项工程:指按现行国家计量规范对各专业工程划分的项目。
如房屋建筑与装饰工程的土石方工程、地基处理与基坑支护工程、桩基工程、混凝土及钢筋混凝土工程等。
(二)措施项目费措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、环境保护等方面的费用。
措施项目费分为总价措施项目费和单价措施项目费。
1.总价措施项目费(1)安全文明施工费①环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
②文明施工费:是指施工现场文明施工所需要的各项费用。
③安全施工费:是指施工现场安全施工所需要的各项费用。
④临时设施费:是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用。
包括临时设施的搭设、维修、拆除、清运或摊销费等。
除本定额另有规定外,安全文明施工费中的环境保护费、文明施工费、安全施工费、临时设施费计价按《四川省建设工程安全文明施工费计价管理办法》实施管理。
(2)夜间施工增加费:是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
(3)二次搬运费:是指因施工场地条件限制而发生的材料、构配件、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运所发生的费用。
四川省2015定额房屋建筑与装饰工程措施项目说明一、脚手架工程(一)一般说明:本定额综合脚手架和单项脚手架已综合考虑了斜道、上料平台、安全网,不再另行计算。
(二)综合脚手架:1.凡能够按“建筑面积计算规则”计算建筑面积的房屋建筑与装饰工程均按综合脚手架定额项目计算脚手架摊销费。
2.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。
满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。
外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算。
3.本定额的檐口高度系指檐口滴水高度,平屋顶系指屋面板底高度,凸出屋面的电梯间、水箱间不计算檐高。
4.檐口高度>50m的综合脚手架中,外墙脚手架是按附着式外脚手架综合的,实际施工不同时,不作调整。
(三)单项脚手架说明:凡不能按“建筑面积计算规则”计算建筑面积的房屋建筑与装饰工程,但施工组织设计规定需搭设脚手架时,均按相应单项脚手架定额计算脚手架摊销费。
二、现浇混凝土模板及支架工程(一)现浇混凝土模板是按组合钢模、木模、复合模板和目前施工技术、方法编制的。
复合模板项目适用于木、竹胶合板、复合纤维板等品种的复合模板;建筑工程砖砌现浇混凝土构件地胎模按零星砌砖项目计算,抹灰工程按零星抹灰计算。
(二)现浇混凝土梁、板、柱、墙,支模高度是按层高≤3.9m编制的,层高超过3.9m时,超过部分梁、板、柱、墙均应按完整构件的混凝土模板工程量套用相应梁、板、柱、墙支撑高度超高费定额项目,按梁、板、柱、墙支撑高度超高费每超过1m增加模板费项目以层高计算,超高不足1m的按1m计算。
(三)坡屋面模板按相应定额项目执行,人工乘以系数1.1。
(四)清水模板按相应定额项目执行,其人工按下表增加技工工日,其他费用不变。
单位:100m2(五)别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.2。
建筑业营业税改征增值税四川省建设工程计价依据调整办法的通知川建造价发Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】四川省住房和城乡建设厅关于重新调整《建筑业营业税改征增值税四川省建设工程计价依据调整办法》的通知川建造价发〔2019〕181号各市(州)及扩权试点县住房城乡建设行政主管部门,各建设、设计、施工、咨询及相关单位:根据财政部、税务总局、海关总署《关于深化增值税改革有关政策的公告》(财政部税务总局海关总署公告2019年第39号)有关规定及住房城乡建设部办公厅《关于重新调整建设工程计价依据增值税税率的通知》(建办标函〔2019〕193号)要求,做好增值税税率调整有关工作,确保调整工作平稳、有序推进,现将我省建设工程造价计价依据调整及有关事宜通知如下:一、增值税一般计税四川省住房和城乡建设厅《关于印发建筑业营业税改征增值税四川省建设工程计价依据调整办法>的通知》(川建造价发〔2016〕349号)调整如下:(一)附件调整附件第四条调整办法,第(一)条15定额调整,第6款中税金:“销项增值税按税率11%计算,销项税额=税前工程造价×销项增值税税率11%”调整为“销项增值税按税率9%计算,销项税额=税前工程造价×销项增值税税率9%”。
(二)附件2调整(详见附件)(三)有关说明未调整部分仍按四川省住房和城乡建设厅《关于印发建筑业营业税改征增值税四川省建设工程计价依据调整办法>的通知》(川建造价发〔2016〕349号)执行,安全文明施工及增加工程施工扬尘污染防治费基本费费率标准(一般计税法)仍按四川省住房和城乡建设厅《关于印发四川省建设工程安全文明施工费计价管理办法>的通知》(川建发〔2017〕5号)及《四川省住房和城乡建设厅关于调增工程施工扬尘污染防治费等安全文明施工费计取标准的通知》(川建造价发〔2019〕180号)执行。
四川省住房和城乡建设厅关于重新调整《建筑业营业税改征增值税四川省建设工程计价依据调整办法》的通知发布日期:2019-03-29 文章点击数为:4897 字号:[大] [中] [小] 分享到:川建造价发〔2019〕181号各市(州)及扩权试点县住房城乡建设行政主管部门,各建设、设计、施工、咨询及相关单位:根据财政部、税务总局、海关总署《关于深化增值税改革有关政策的公告》(财政部税务总局海关总署公告2019年第39号)有关规定及住房城乡建设部办公厅《关于重新调整建设工程计价依据增值税税率的通知》(建办标函〔2019〕193号)要求,做好增值税税率调整有关工作,确保调整工作平稳、有序推进,现将我省建设工程造价计价依据调整及有关事宜通知如下:一、增值税一般计税四川省住房和城乡建设厅《关于印发<建筑业营业税改征增值税四川省建设工程计价依据调整办法>的通知》(川建造价发〔2016〕349号)调整如下:(一)附件调整附件第四条调整办法,第(一)条15定额调整,第6款中税金:“销项增值税按税率11%计算,销项税额=税前工程造价×销项增值税税率11%”调整为“销项增值税按税率9%计算,销项税额=税前工程造价×销项增值税税率9%”。
(二)附件2调整(详见附件)(三)有关说明未调整部分仍按四川省住房和城乡建设厅《关于印发<建筑业营业税改征增值税四川省建设工程计价依据调整办法>的通知》(川建造价发〔2016〕349号)执行,安全文明施工及增加工程施工扬尘污染防治费基本费费率标准(一般计税法)仍按四川省住房和城乡建设厅《关于印发<四川省建设工程安全文明施工费计价管理办法>的通知》(川建发〔2017〕5号)及《四川省住房和城乡建设厅关于调增工程施工扬尘污染防治费等安全文明施工费计取标准的通知》(川建造价发〔2019〕180号)执行。
二、增值税简易计税(一)增值税实行简易计税的15定额调整根据财政部、税务总局、海关总署《关于深化增值税改革有关政策的公告》(财政部税务总局海关总署公告2019年第39号)等有关政策通知,15定额费用、费率调整如下:(1)调整后的安全文明施工基本费费率标准(简易计税法)四川省住房和城乡建设厅《关于印发<四川省建设工程安全文明施工费计价管理办法>的通知》(川建发〔2017〕5号)中安全文明施工基本费费率表(简易计税法)及《四川省住房和城乡建设厅关于调增工程施工扬尘污染防治费等安全文明施工费计取标准的通知》(川建造价发〔2019〕180号)中扬尘污染防治等增加费费率(简易计税法)调整后的标准如下:安全文明施工基本费费率表2.工程在县城、镇时在编制建设工程设计概算、施工图预算、招标控制价时,对直接使用定额材料基价计价的材料,依据下列综合调整(二)材料预算价格(信息价)的计算方法1.材料价格计算公式材料单价=[(材料原价+运杂费)×〔1+运输损耗率(%)〕]×[1+采购保管费率(%)]。
附录附录一施工机械台班费用定额说明一、本定额是根据建设部建标〔2001〕196号文颁发的《全国统一施工机械台班费用编制规则》,并结合四川省实际情况和现行价格进行编制的。
二、本定额由下列费用组成:(一)折旧费:指机械设备在规定的使用期限内,陆续收回其原值的费用。
(二)大修理费:指机械设备按规定的大修间隔台班进行必要的大修理,以恢复机械正常功能所需的费用。
(三)经常修理费:指机械设备除大修以外的各级保养和临时故障排除所需的费用。
包括为保障机械设备正常运转所需替换的设备、随机配备的工具附具的摊销和维护费用,机械运转及日常保养所需润滑与擦拭的材料费用以及机械停滞期间的维护保养费用等。
(四)安拆费及场外运费:安拆费是指施工机械在现场进行安装拆卸所需人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费是指施工机械整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点所发生的运距≤25km 的运输、装卸、辅助材料等费用。
工地间移动较为频繁的小型机械及部分中型机械的安拆费和场外运费已计入台班单价。
移动有一定难度的特、大型(包括少数中型)机械的安拆费和场外运费单独计算,具体计算范围及办法见本说明第三条。
单独计算的安拆费和场外运费未包括辅助设施摊销费。
辅助设施摊销费包括基础、底座、固定锚桩、行走轨道枕木等的折旧费及其搭设、拆除费用,其费用按相关定额及有关规定计算。
不需安装、拆卸且自身又能开行的机械,其场外运费按其开行时间乘以其台班单价计算。
(五)人工费:指机上司机(司炉)及其他操作人员所发生的费用。
(六)燃料动力费:指施工机械在运转施工作业所消耗的固体燃料(煤、木材)、液体燃料(汽油、柴油)及水、电等。
(七)其他费用:包括车船使用税及保险费。
车船使用税是指施工机械按照四川省有关规定应缴纳的车船使用税。
保险费是指施工机械按照国家规定应缴纳的保险费。
凡机械台班定额中未包括有其他费用的,发生时按实计算。

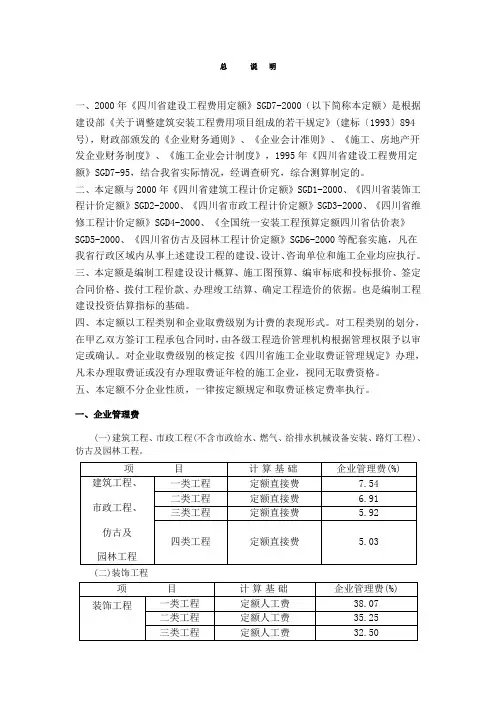

总说明一、2000年《四川省建设工程费用定额》SGD7-2000(以下简称本定额)是根据建设部《关于调整建筑安装工程费用项目组成的若干规定》(建标〔1993〕894号),财政部颁发的《企业财务通则》、《企业会计准则》、《施工、房地产开发企业财务制度》、《施工企业会计制度》,1995年《四川省建设工程费用定额》SGD7-95,结合我省实际情况,经调查研究,综合测算制定的。
二、本定额与2000年《四川省建筑工程计价定额》SGD1-2000、《四川省装饰工程计价定额》SGD2-2000、《四川省市政工程计价定额》SGD3-2000、《四川省维修工程计价定额》SGD4-2000、《全国统一安装工程预算定额四川省估价表》SGD5-2000、《四川省仿古及园林工程计价定额》SGD6-2000等配套实施,凡在我省行政区域内从事上述建设工程的建设、设计、咨询单位和施工企业均应执行。
三、本定额是编制工程建设设计概算、施工图预算、编审标底和投标报价、签定合同价格、拨付工程价款、办理竣工结算、确定工程造价的依据。
也是编制工程建设投资估算指标的基础。
四、本定额以工程类别和企业取费级别为计费的表现形式。
对工程类别的划分,在甲乙双方签订工程承包合同时,由各级工程造价管理机构根据管理权限予以审定或确认。
对企业取费级别的核定按《四川省施工企业取费证管理规定》办理,凡未办理取费证或没有办理取费证年检的施工企业,视同无取费资格。
五、本定额不分企业性质,一律按定额规定和取费证核定费率执行。
一、企业管理费(一)建筑工程、市政工程(不含市政给水、燃气、给排水机械设备安装、路灯工程)、仿古及园林工程。
(二)装饰工程(三)安装工程及筑炉工程(四)维修工程及机械施工土石方工程(五)企业管理费,是指施工企业为组织施工生产经营活动所发生的管理费,内容包括:1、管理人员的基本工资、工资性补贴及按规定标准计提的职工福利费。
2、差旅交通费,是指企业职工因工出差、工作调动的差旅费、住宿费,市内交通及误餐补助费、职工探亲路费,劳动招募费,离、退休职工一次性路费及交通工具油料、燃料、牌照、养路费等。
附件:建筑业营业税改征增值税四川省建设工程计价依据调整办法一、实施时间执行《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)等九本工程量计算规范和2015年《四川省建设工程工程量清单计价定额》及配套文件(以下简称“15定额”)的工程,按以下规定执行:(一)凡在四川省行政区域内且《建筑工程施工许可证》注明的合同开工日期或未取得《建筑工程施工许可证》但建筑工程承包合同注明的开工日期在2016年5月1日(含)后的房屋建筑和市政基础设施工程(以下简称“建筑工程”),应按本办法执行。
(二)开工日期在2016年4月30日前的建筑工程,在符合《关于全面推开营业税改征增值税试点的通知》(财税[2016]36号)等相关规定的前提下,参照原合同价或营改增前的计价依据执行并在补充协议中明确。
(三)自本办法发布之日起已发出招标文件尚未开标且招标文件规定的计划开工日期在2016年4月30日以后,或尚未开标且招标文件规定的计划开工日期虽在2016年4月30日前但在12016年4月30日前不能完成合同签订的项目,招标文件及招标控制价的编制均应当执行营改增后的计价依据,并按照营改增后的计价依据发布招标文件补充文件。
自本办法发布之日起尚未发出招标文件的项目,均应当按照营改增后的计价依据执行。
二、调整依据(一)住房城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标函[2016]4号)、住房城乡建设部标准定额研究所《关于印发研究落实“营改增”具体措施研讨会会议纪要的通知》(建标造[2016]49号);(二)财政部、国家税务总局《关于全面推开营业税改征增值税试点的通知》(财税[2016]36号);(三)现行计价政策、计价规范、计量规范及15定额;(四)相关课题研究报告、典型工程测算结果及其他有关资料。
三、建筑安装工程费用组成调整(一)营改增后建筑安装工程项目费用组成除本办法另有规定外,均与现行计价政策及15定额的内容一致。
四川省2015定额房屋建筑与装饰工程S措施项目说明一、脚手架工程(一)一般说明:本定额综合脚手架和单项脚手架已综合考虑了斜道、上料平台、安全网,不再另行计算。
(二)综合脚手架:1.凡能够按“建筑面积计算规则”计算建筑面积的房屋建筑与装饰工程均按综合脚手架定额项目计算脚手架摊销费。
2.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。
满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。
外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算。
3.本定额的檐口高度系指檐口滴水高度,平屋顶系指屋面板底高度,凸出屋面的电梯间、水箱间不计算檐高。
4.檐口高度>50m的综合脚手架中,外墙脚手架是按附着式外脚手架综合的,实际施工不同时,不作调整。
(三)单项脚手架说明:凡不能按“建筑面积计算规则”计算建筑面积的房屋建筑与装饰工程,但施工组织设计规定需搭设脚手架时,均按相应单项脚手架定额计算脚手架摊销费。
二、现浇混凝土模板及支架工程(一)现浇混凝土模板是按组合钢模、木模、复合模板和目前施工技术、方法编制的。
复合模板项目适用于木、竹胶合板、复合纤维板等品种的复合模板;建筑工程砖砌现浇混凝土构件地胎模按零星砌砖项目计算,抹灰工程按零星抹灰计算。
(二)现浇混凝土梁、板、柱、墙,支模高度是按层高≤3.9m编制的,层高超过3.9m时,超过部分梁、板、柱、墙均应按完整构件的混凝土模板工程量套用相应梁、板、柱、墙支撑高度超高费定额项目,按梁、板、柱、墙支撑高度超高费每超过1m增加模板费项目以层高计算,超高不足1m的按1m计算。
(三)坡屋面模板按相应定额项目执行,人工乘以系数1.1。
(四)清水模板按相应定额项目执行,其人工按下表增加技工工日,其他费用不变。
单位:100m2(五)别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.2。
四川省住房和城乡建设厅关于重新调整《建筑业营业税改征增值税四川省建设工程计价依据调整办法》的通知川建造价发〔2019〕181号各市(州)及扩权试点县住房城乡建设行政主管部门,各建设、设计、施工、咨询及相关单位:根据财政部、税务总局、海关总署《关于深化增值税改革有关政策的公告》(财政部税务总局海关总署公告2019年第39号)有关规定及住房城乡建设部办公厅《关于重新调整建设工程计价依据增值税税率的通知》(建办标函〔2019〕193号)要求,做好增值税税率调整有关工作,确保调整工作平稳、有序推进,现将我省建设工程造价计价依据调整及有关事宜通知如下:一、增值税一般计税四川省住房和城乡建设厅《关于印发建筑业营业税改征增值税四川省建设工程计价依据调整办法>的通知》(川建造价发〔2016〕349号)调整如下:(一)附件调整附件第四条调整办法,第(一)条15定额调整,第6款中税金:“销项增值税按税率11%计算,销项税额=税前工程造价×销项增值税税率11%”调整为“销项增值税按税率9%计算,销项税额=税前工程造价×销项增值税税率9%”。
(二)附件2调整(详见附件)(三)有关说明未调整部分仍按四川省住房和城乡建设厅《关于印发建筑业营业税改征增值税四川省建设工程计价依据调整办法>的通知》(川建造价发〔2016〕349号)执行,安全文明施工及增加工程施工扬尘污染防治费基本费费率标准(一般计税法)仍按四川省住房和城乡建设厅《关于印发四川省建设工程安全文明施工费计价管理办法>的通知》(川建发〔2017〕5号)及《四川省住房和城乡建设厅关于调增工程施工扬尘污染防治费等安全文明施工费计取标准的通知》(川建造价发〔2019〕180号)执行。
二、增值税简易计税(一)增值税实行简易计税的15定额调整根据财政部、税务总局、海关总署《关于深化增值税改革有关政策的公告》(财政部税务总局海关总署公告2019年第39号)等有关政策通知,15定额费用、费率调整如下:1.以“元”为单位的费用调整2.以“费率(%)”表现的费用标准调整(1)调整后的安全文明施工基本费费率标准(简易计税法)四川省住房和城乡建设厅《关于印发四川省建设工程安全文明施工费计价管理办法>的通知》(川建发〔2017〕5号)中安全文明施工基本费费率表(简易计税法)及《四川省住房和城乡建设厅关于调增工程施工扬尘污染防治费等安全文明施工费计取标准的通知》(川建造价发〔2019〕180号)中扬尘污染防治等增加费费率(简易计税法)调整后的标准如下:安全文明施工基本费费率表1.工程在市区时安全文明施工基本费费率表2.工程在县城、镇时安全文明施工基本费费率表3.工程不在市区、县城、镇时(2)调整后的其他总价措施项目费计取标准(3)定额材料基价调整系数在编制建设工程设计概算、施工图预算、招标控制价时,对直接使用定额材料基价计价的材料,依据下列综合调整系数进行调整。
四川省2020定额与2015定额对比情况一、定额总体变化情况1、“2020定额”在“2015定额”基础上,除保留原有专业外,新增排水管网非开挖修复工程清单计价定额、城市道路养护维修工程清单计价定额、装配式建筑工程清单计价定额等,共14个专业定额及附录,共计34712个定额项目,在“2015定额”基础上新增加10741个项目,减少13122个项目。
2、所有定额项目费用构成中不再包含增值税中的“进项税”,适用一般计税方式,对简易计税重新规定调整系数和计税方法。
3、定额仍以综合基价的形式表现,实行动态管理,人工费定期颁发调整系数。
定额中综合费拆分为利润和企业管理费;定额综合基价包含:人工费、材料费、机械费、企业管理费、利润。
4、在定额总说明中增加关于海拔>2000m的人工、机械降效的调整方式,适用于所有专业;规范了小区改造的计量、计价与其他专业的衔接。
5、总价措施项目费、安全文明施工费以一般计税和简易计税分别制定费率,适应不同的计税方式。
6、规费不得作为竞争性费用,不再核定企业规费费率。
不同资质等级企业制定不同的费率,编制招标控制价时以I档费率(最高档)计算,签订合同和办理竣工结算时,以不同资质对应的费率计算。
7、附加税不再进入企业管理费,编制招标控制价时,按定额规定的综合附加税税率计算,办理结算以合同约定的方式计算。
二、清单项目划分与设置1、本次定额所有专业除体现专业特性的项目外,本专业借用其他专业时,施工工艺相同的项目不再重复设置,除专业单独发包工程及有关规定外,均按相应各自专业取费标准收取费用。
2、凡属配合比及强度等级能换算的项目,不再重复设置,应用时按配合比换算。
如各种钢筋砼构件的砼等级。
3、新增铝合金模板项目,删除组合钢模。
4、各专业均增补新材料、新工艺、新技术、新机械的定额项目。
如湿拌砂浆、渗水砼、装配式板的架管支撑、高支模夯土墙、铝模板、压模砼等。
5、除仿古、市政、管廊专业及零星项目保留现场预制外,其他专业均删除现场制作项目,金属构件砼预制构件吊装单独设置项目,若维修加固、小区改造、金属构件涉及现场制作、安装,执行既有及小区改造房屋建筑维修与加固工程专业定额。
四川2015定额与2009定额的差异1】15定额在09定额的基础上进行修编,表现形式基本不变2】专业划分变更为九个专业定额,房屋与建筑装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、构筑物工程、城市轨道交通工程、房屋建筑维修与加固工程、爆破工程和建筑安装工程费用及附录3】专业与专业之间有重复的项目尽量取消,如桩基础工程、金属结构工程、其他专业册不再编制,执行房建定额;城市轨道工程的明挖土方以及管线安装与市政工程、安装工程重复的项目不再编制,分别执行市政、安装册;市政工程、园林绿化工程与安装工程重复的项目不再编制,执行安装册;仿古建筑、构筑物、园林绿化工程与房建重复项目不再编制执行房建;市政、城市轨道工程与爆破工程重复的项目不再编制,执行爆破工程册;4】增补新项目,例如:高强钢筋、混凝土及钢筋混凝土复合模板,完善各专业的预拌砂浆项目等5】施工规范和政策规定已淘汰或禁止使用的项目删去,如:空心砖柱、陶土、缸瓦管等。
与其他专业重复或导致使用混乱的项目删去,如:房建工程的结构变更植筋与维修定额重复项目,房建删去,保留维修。
房建的植筋项目主要用于圈梁、过梁、构造柱、墙体拉结的植筋。
其他主体结构变更后的植筋执行维修定额。
又如:园林绿化工程的成活养护和保存养护导致使用混乱,删去保存养护项目。
以成品编制项目,其制作、运输项目删去。
结合市场实际,不再使用的项目取消,例如:预拌砂浆的湿拌砂浆。
6】人工单价调整,房建、市政、园林绿化、维修加固工程(建筑部分)、爆破工程、构筑物工程:普工由35元/工日提高到60元/工日;技工由50元/工日提高到85元/工日;砼工由45元/工日提高到75元/工日。
房建、建筑维修加固(装饰装修工程):普工由35元/工日提高到60元/工日,抹灰技工由50元/工日提高到85元/工日,细木工由65元/工日提高到120元/工日,其他技工由65元/工日提高到95元/工日。
通用安装工程(包括市政、城市轨道及园林绿化工程中安装工程)普技工综合由50元/工日提高到85元/工日。
四川省建设工程安全文明施工费计价管理办法第一条为进一步加强我省建设工程安全生产、文明施工管理,保证安全文明施工措施费落实到位,切实改善施工从业人员的作业条件和生活环境,防止和减少安全事故发生,防止扬尘污染,保护施工现场环境,根据《安全生产法》、《建筑法》、《大气污染防治法》、《建设工程安全生产管理条例》等法律法规和《中共中央国务院关于推进安全生产领域改革发展的意见》、《企业安全生产费用提取和使用管理办法》(财企〔2012〕16号)、《建设工程工程量清单计价规范》(GB50500-2013)的规定,结合建设工程造价管理实际,制定本办法。
第二条本办法适用于四川省行政区域内的各类房屋建筑及市政基础设施工程及其配套工程。
第三条本办法所指建设工程安全文明施工费是指按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用品及设施、改善安全生产条件和作业环境、防止施工过程对环境造成污染所需要的费用。
建设工程安全文明施工费由环境保护费、文明施工费、安全施工费及临时设施费组成。
具体内容详见附件1。
第四条建设工程安全文明施工费为不可竞争费用。
在编制设计概算、施工图预算、招标控制价时应足额计取,即安全文明施工费费率按基本费费率加现场评价费最高费率计列。
环境保护费费率=环境保护基本费费率×2文明施工费费率=文明施工基本费费率×2安全施工费费率=安全施工基本费费率×2临时设施费费率=临时设施基本费费率×2第五条对安全防护、文明施工、保护环境、临时设施有特殊要求和危险性较大的工程,超过本办法规定的标准,需增加安全文明施工费的,招标人在编制工程量清单、招标控制价时,应单独列项和计算费用,投标人投标时根据招标人的要求和工程特点结合投标施工组织设计或施工方案在措施项目中单独报价。
第六条安全文明施工费分基本费、现场评价费两部分计取。
1.基本费基本费为承包人在施工过程中发生的安全文明施工措施的基本保障费用,根据工程所在位置分别执行工程在市区时,工程在县城、镇时,工程不在市区、县城、镇时三种标准。
四川省住房和城乡建设厅关于重新调整《建筑业营业税改征增值税四川省建设工程计价依据调整办法》的通知川建造价发〔2019〕181号各市(州)及扩权试点县住房城乡建设行政主管部门,各建设、设计、施工、咨询及相关单位:根据财政部、税务总局、海关总署《关于深化增值税改革有关政策的公告》(财政部税务总局海关总署公告2019年第39号)有关规定及住房城乡建设部办公厅《关于重新调整建设工程计价依据增值税税率的通知》(建办标函〔2019〕193号)要求,做好增值税税率调整有关工作,确保调整工作平稳、有序推进,现将我省建设工程造价计价依据调整及有关事宜通知如下:一、增值税一般计税四川省住房和城乡建设厅《关于印发建筑业营业税改征增值税四川省建设工程计价依据调整办法>的通知》(川建造价发〔2016〕349号)调整如下:(一)附件调整附件第四条调整办法,第(一)条15定额调整,第6款中税金:“销项增值税按税率11%计算,销项税额=税前工程造价×销项增值税税率11%”调整为“销项增值税按税率9%计算,销项税额=税前工程造价×销项增值税税率9%”。
(二)附件2调整(详见附件)(三)有关说明未调整部分仍按四川省住房和城乡建设厅《关于印发建筑业营业税改征增值税四川省建设工程计价依据调整办法>的通知》(川建造价发〔2016〕349号)执行,安全文明施工及增加工程施工扬尘污染防治费基本费费率标准(一般计税法)仍按四川省住房和城乡建设厅《关于印发四川省建设工程安全文明施工费计价管理办法>的通知》(川建发〔2017〕5号)及《四川省住房和城乡建设厅关于调增工程施工扬尘污染防治费等安全文明施工费计取标准的通知》(川建造价发〔2019〕180号)执行。
二、增值税简易计税(一)增值税实行简易计税的15定额调整根据财政部、税务总局、海关总署《关于深化增值税改革有关政策的公告》(财政部税务总局海关总署公告2019年第39号)等有关政策通知,15定额费用、费率调整如下:1.以“元”为单位的费用调整2.以“费率(%)”表现的费用标准调整(1)调整后的安全文明施工基本费费率标准(简易计税法)四川省住房和城乡建设厅《关于印发四川省建设工程安全文明施工费计价管理办法>的通知》(川建发〔2017〕5号)中安全文明施工基本费费率表(简易计税法)及《四川省住房和城乡建设厅关于调增工程施工扬尘污染防治费等安全文明施工费计取标准的通知》(川建造价发〔2019〕180号)中扬尘污染防治等增加费费率(简易计税法)调整后的标准如下:安全文明施工基本费费率表1.工程在市区时安全文明施工基本费费率表2.工程在县城、镇时安全文明施工基本费费率表3.工程不在市区、县城、镇时(2)调整后的其他总价措施项目费计取标准(3)定额材料基价调整系数在编制建设工程设计概算、施工图预算、招标控制价时,对直接使用定额材料基价计价的材料,依据下列综合调整系数进行调整。
2015年《四川省建设工程工程量清单计价定额——建筑安装工程费用》说明及费用计算说明一、建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其她项目费、规费、税金组成,分部分项工程费、措施项目费、其她项目费包含人工费、材料费、施工机具使用费、企业管理费与利润。
二、费用说明(一)分部分项工程费分部分项工程费就是指各专业工程得分部分项工程应予列支得各项费用。
1。
专业工程:就是指按现行国家计量规范划分得房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程等各类工程。
2。
分部分项工程:指按现行国家计量规范对各专业工程划分得项目。
如房屋建筑与装饰工程得土石方工程、地基处理与基坑支护工程、桩基工程、混凝土及钢筋混凝土工程等。
(二)措施项目费措施项目费就是指为完成建设工程施工,发生于该工程施工前与施工过程中得技术、生活、安全、环境保护等方面得费用。
措施项目费分为总价措施项目费与单价措施项目费、1、总价措施项目费(1)安全文明施工费①环境保护费:就是指施工现场为达到环保部门要求所需要得各项费用。
②文明施工费:就是指施工现场文明施工所需要得各项费用。
③安全施工费:就是指施工现场安全施工所需要得各项费用、④临时设施费:就是指施工企业为进行建设工程施工所必须搭设得生活与生产用得临时建筑物、构筑物与其她临时设施费用。
包括临时设施得搭设、维修、拆除、清运或摊销费等。
除本定额另有规定外,安全文明施工费中得环境保护费、文明施工费、安全施工费、临时设施费计价按《四川省建设工程安全文明施工费计价管理办法》实施管理。
(2)夜间施工增加费:就是指因夜间施工所发生得夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用、(3)二次搬运费:就是指因施工场地条件限制而发生得材料、构配件、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运所发生得费用。
2015年《四川省建设工程工程量清单计价定额——建筑安装工程费用》说明及费用计算说明一、建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费、税金组成,分部分项工程费、措施项目费、其他项目费包含人工费、材料费、施工机具使用费、企业管理费和利润。
二、费用说明(一)分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
1.专业工程:是指按现行国家计量规范划分的房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程等各类工程。
2.分部分项工程:指按现行国家计量规范对各专业工程划分的项目。
如房屋建筑与装饰工程的土石方工程、地基处理与基坑支护工程、桩基工程、混凝土及钢筋混凝土工程等。
(二)措施项目费措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、环境保护等方面的费用。
措施项目费分为总价措施项目费和单价措施项目费。
1.总价措施项目费(1)安全文明施工费①环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
②文明施工费:是指施工现场文明施工所需要的各项费用。
③安全施工费:是指施工现场安全施工所需要的各项费用。
④临时设施费:是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用。
包括临时设施的搭设、维修、拆除、清运或摊销费等。
除本定额另有规定外,安全文明施工费中的环境保护费、文明施工费、安全施工费、临时设施费计价按《四川省建设工程安全文明施工费计价管理办法》实施管理。
(2)夜间施工增加费:是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
(3)二次搬运费:是指因施工场地条件限制而发生的材料、构配件、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运所发生的费用。
(4)冬雨季施工增加费:是指在冬季或雨季施工需增加的临时设施、防滑、排除雨雪,人工及施工机械效率降低等费用。
(5)已完工程及设备保护费:是指对已完工程及设备采取的覆盖、包裹、封闭、隔离等必要保护措施的费用。
(6)工程定位复测费:是指工程施工过程中进行全部施工测量放线和复测工作的费用。
本定额未列出的总价措施项目,可根据工程实际情况补充。
2.单价措施项目费具体内容详各专业工程定额“措施项目”分部。
定额未列出的单价措施项目,可根据工程实际情况补充。
(三)其他项目费1.暂列金额:是指建设单位在工程量清单中暂定并包括在工程合同价款中的一笔款项。
用于施工合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认等的费用。
2.暂估价:是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额,包括材料暂估单价、工程设备暂估单价、专业工程暂估价。
3.计日工:是指在施工过程中,承包人完成发包人提出的工程合同范围以外的零星项目或工作,按合同中约定的单价计价的费用。
4.总承包服务费:是指总承包人为配合协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
(四)规费规费是指根据国家法律、法规规定,由省级政府或省级有关权力部门规定施工企业必须缴纳,应计入建筑安装工程造价的费用。
规费包括工程社会保险费、住房公积金、工程排污费。
1.社会保险费包括养老保险费、失业保险费、医疗保险费、工伤保险费、生育保险费。
(1)养老保险费是指企业按照规定标准为职工缴纳的基本养老保险费。
(2)失业保险费是指企业按照规定标准为职工缴纳的失业保险费。
(3)医疗保险费是指企业按照规定标准为职工缴纳的基本医疗保险费。
(4)工伤保险费是指企业按照规定标准为职工缴纳的工伤保险费。
(5)生育保险费是指企业按照规定标准为职工缴纳的生育保险费。
2.住房公积金是指企业按照规定标准为职工缴纳的住房公积金。
3.工程排污费是指按照规定缴纳的施工现场工程排污费。
出现上面未列的规费项目,应根据省级政府或者省级有关权力部门的规定列项。
(五)税金税金是指国家税法规定的应计入建筑安装工程造价内的营业税、城市维护建设税、教育费附加以及地方教育附加。
费用计算一、总价措施项目费(一)安全文明施工费安全文明施工费不得作为竞争性费用。
环境保护费、文明施工、安全施工、临时设施费分基本费、现场评价费两部分计取,根据工程所在位置分别执行工程在市区时、工程在县城、镇时、工程不在市区、县城、镇时三种标准,其口径与税金相同。
1.在编制概算、招标控制价(最高投标限价、标底)时应足额计取,即环境保护费、文明施工、安全施工、临时设施费费率按基本费费率加现场评价费最高费率计列。
环境保护费费率=环境保护基本费费率×2文明施工费费率=文明施工基本费费率×2安全施工费费率=安全施工基本费费率×2临时设施费费率=临时设施基本费费率×22.在编制投标报价时,应按招标人在招标文件中公布的安全文明施工费金额计取。
3.编制工程竣工结算时,安全文明施工费按如下规定计取:①对按规定应办理施工许可证的工程,工程竣工验收合格后,承包人凭《建设工程安全文明施工措施评价及费率测定表》测定的费率办理竣工结算,承包人不能出具《建设工程安全文明施工措施评价及费率测定表》的,承包人不得收取安全文明施工费。
②对按规定可以不办理施工许可证且未办理施工许可证的工程,承包人凭《建设工程安全文明施工措施评价及费率测定表》确认的该工程可以不办理施工许可证且未办理施工许可证的手续,其安全文明施工费按基本费费率标准计取。
③对建设单位直接发包未纳入总包工程现场评价范围,建设工程施工安全监督管理机构也不单独进行现场评价的工程(如总平工程),其安全文明施工费以建设单位直接发包的工程类型按基本费费率标准计取。
④发包人直接发包的专业工程纳入总包工程现场评价范围但不单独进行安全文明施工措施现场评价的,其安全文明施工费按该工程总包单位的《建设工程安全文明施工措施评价及测定表》测定的费率执行,总承包单位收取相应项目安全文明施工费的30%。
安全文明施工费基本费费率标准1.工程在市区时2.工程在县城、镇时3.工程不在市区、县城、镇时(二)其他总价措施项目费夜间施工增加费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费、工程定位复测费等其他总价措施项目费应根据拟建工程特点确定。
1.编制招标控制价(最高投标限价、标底)时,招标人应根据工程实际情况选择列项,按以下标准计取。
2.编制投标报价时,投标人应按照招标人在总价措施项目清单中列出的项目和计算基础自主确定相应费率并计算措施项目费。
3.编制竣工结算时,其他总价措施项目费应根据合同约定的金额计算,发、承包双方依据合同约定对其他总价措施项目费进行了调整的,应按调整后的金额计算。
其他总价措施项目费计取标准二、其他项目费(一)暂列金额暂列金额应根据拟建工程特点确定。
1.编制招标控制价(最高投标限价、标底)时,暂列金额可按分部分项工程费和措施项目费的10%~15%计取。
2.编制投标报价时,暂列金额应按招标人在其他项目清单中列出的金额填写。
(二)暂估价1.编制招标控制价(最高投标限价、标底)时,暂估价中的材料、工程设备单价应根据招标工程量清单中列出的单价计入综合单价;暂估价中的专业工程金额应分不同专业,按有关计价规定估算。
2.编制投标报价时,材料暂估价应按招标人在其他项目清单中列出的单价计入综合单价;专业工程暂估价应按招标人在其他项目清单中列出的金额填写。
3.编制竣工结算时,暂估价中的材料单价应按发、承包双方最终确认价在综合单价中调整;专业工程暂估价应按中标价或发包人、承包人与分包人最终确认价计算。
(三)计日工1.在编制招标控制价(最高投标限价、标底)时,计日工项目和数量应按其他项目清单列出的项目和数量,计日工中的人工单价和施工机械台班单价应按工程造价管理机构公布的单价计算。
计日工人工单价综合费费率按25%计算,计日工人工单价=工程造价管理机构发布的工程所在地相应工种计日工人工单价+相应工种定额人工单价×25%;计日工中的材料单价应按工程造价管理机构发布的工程造价信息中的材料单价计算,工程造价信息未发布材料单价的材料,其价格应按市场调查确定的单价计算。
2.编制投标报价时,计日工按招标人在其他项目清单中列出的项目和数量,投标人自主确定综合单价并计算计日工费用。
3.编制竣工结算时,计日工的费用应按发包人实际签证确认的数量和合同约定的相应项目综合单价计算。
(四)总承包服务费。
1.编制招标控制价(最高投标限价、标底)时,总承包服务费应根据招标文件列出的服务内容和要求按下列规定计算。
(1)当招标人仅要求总包人对其发包的专业工程进行施工现场协调和统一管理、对竣工资料进行统一汇总整理等服务时,总包服务费按发包的专业工程估算造价的1.5%左右计算。
(2)当招标人要求总包人对其发包的专业工程既进行总承包管理和协调,又要求提供相应配合服务时,总承包服务费根据招标文件列出的配合服务内容,按发包的专业工程估算造价的3~5%计算。
(3)招标人自行供应材料、设备的,按招标人供应材料、设备价值的1%计算。
2.编制投标报价时,总承包服务费应依据招标人在招标文件中列出的分包专业工程内容和供应材料设备情况,按照招标人提出的协调、配合与服务内容和施工现场管理需要由投标人自主确定。
3.编制竣工结算时,总承包服务费应依据合同约定的金额计算,发、承包双方依据合同约定对总承包服务费进行了调整的,应按调整后的金额计算。
三、规费(一)规费应按规定标准计算,不得作为竞争性费用。
规费的计取基础为“分部分项清单定额人工费+单价措施项目清单定额人工费”,定额人工费应按照工程量清单的项目特征等内容套用定额项目确定,对定额项目中定额人工费的调整必须按照定额的规定进行调整,凡定额未作调整规定的,定额人工费一律不得调整。
(二)编制招标控制价(最高投标限价、标底)时,规费标准有幅度的,按上限计列。
(三)编制投标报价时,规费按投标人持有的《四川省施工企业工程规费计取标准》证书中核定标准计取,不得纳入投标竞争的范围。
投标人未持有《四川省施工企业工程规费计取标准》证书,规费标准有幅度的,按规费标准下限计取。
(四)编制竣工结算时,规费按承包人持有的《四川省施工企业工程规费计取标准》证书中核定的费率办理。
承包人未持有《四川省施工企业工程规费计取标准》证书,规费标准有幅度的,按规费标准下限办理。
《四川省施工企业工程规费计取标准》中没有规费标准的项目以及没有的规费项目,依据省级政府或省级有关权力部门的规定及实际缴纳的金额结算。
