施工单位进场交底标准化管理

  • 格式:docx
  • 大小:30.54 KB
  • 文档页数:14

下载文档原格式

  / 14
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

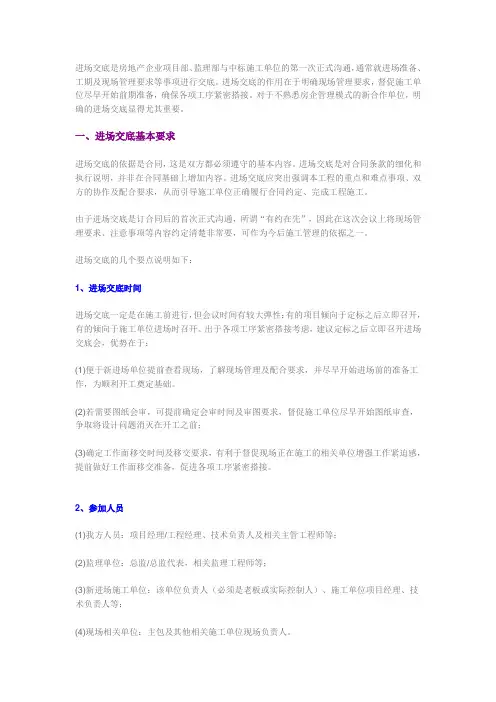

进场交底是房地产企业项目部、监理部与中标施工单位的第一次正式沟通,通常就进场准备、工期及现场管理要求等事项进行交底。进场交底的作用在于明确现场管理要求,督促施工单位尽早开始前期准备,确保各项工序紧密搭接。对于不熟悉房企管理模式的新合作单位,明确的进场交底显得尤其重要。

一、进场交底基本要求

进场交底的依据是合同,这是双方都必须遵守的基本内容。进场交底是对合同条款的细化和执行说明,并非在合同基础上增加内容。进场交底应突出强调本工程的重点和难点事项、双方的协作及配合要求,从而引导施工单位正确履行合同约定、完成工程施工。

由于进场交底是订合同后的首次正式沟通,所谓“有约在先”,因此在这次会议上将现场管理要求、注意事项等内容约定清楚非常要,可作为今后施工管理的依据之一。

进场交底的几个要点说明如下:

1、进场交底时间

进场交底一定是在施工前进行,但会议时间有较大弹性:有的项目倾向于定标之后立即召开,有的倾向于施工单位进场时召开。出于各项工序紧密搭接考虑,建议定标之后立即召开进场交底会,优势在于:

(1)便于新进场单位提前查看现场,了解现场管理及配合要求,并尽早开始进场前的准备工作,为顺利开工奠定基础。

(2)若需要图纸会审,可提前确定会审时间及审图要求,督促施工单位尽早开始图纸审查,争取将设计问题消灭在开工之前;

(3)确定工作面移交时间及移交要求,有利于督促现场正在施工的相关单位增强工作紧迫感,提前做好工作面移交准备,促进各项工序紧密搭接。

2、参加人员

(1)我方人员:项目经理/工程经理、技术负责人及相关主管工程师等;

(2)监理单位:总监/总监代表,相关监理工程师等;

(3)新进场施工单位:该单位负责人(必须是老板或实际控制人)、施工单位项目经理、技术负责人等;

(4)现场相关单位:主包及其他相关施工单位现场负责人。

备注:新进施工单位的老板或实际控制人必须参加进场交底,使其明确本工程的重点和难点问题,提高对本工程的重视程度,以免做“甩手掌柜”。今后该项工程进度、质量等出现问题时便于直接与其沟通,获取最快解决途径。

3、进场交底内容

(1)进场时间及工期要求

总工期依照合同约定,进场时间根据现场实际工程进度由项目指定。为便于过程监控,进场交底时可规定工程工期要求,例如土方工程每周出土方量,铝窗工程每周安装数量等。

(2)图纸会审要求

如需图纸会审,应确定会审时间及审图要求,并要求施工单位提前2天将问题清单上报项目部,由我部统一传真至设计院以便对方提前做好准备。

要求施工单位认真审查图纸,鼓励施工单位对图纸中的错误、设计明确之处、明显不协调或材料设备选用异常之处,结合自身经验提出问题及改进建议,以尽可能减少错误、优化设计。

(3)现场管理要求

现场管理要求内容较多,是进场交底最重要的环节,主要涉及工程进度和质量技术方面的管理要求及注意事项。可就关键事项进行说明,以确保进场交底简明扼要,重点突出。具体分部工程(如砌筑、铝窗安装、塔吊拆除等)施工前可组织专项技术交底。

(4)与其他单位关系

施工单位间存在工作面移交、交叉施工等事宜,应在新单位进场时与相关单位明确施工先后关系、互相配合要求及注意事项等内容,以促进场内不同单位间顺畅合作。

(5)安全文明要求

现场安全文明施工应符合相关规定,标识系统应达《中海地产施工现场标识系统强制执行标准》要求。主包单位全面负责现场安全文明管理,分包单位应服从主包管理,必要时主包单位可罚款处理(需经我方确认)。

(6)监理配合要求

监理配合要求涉及内容较多,可就工程例会、资料报审等关键事项进行说明,其他内容以文件形式发施工单位。

(7)签证、进度款及结算配合要求

签证、进度款及结算配合要求涉及内容较多,可就关键事项简要说明,其他内容以文件形式下发施工单位。例如:变更完成后7天内应上报签证单,后附变更依据、变更前后照片(可打印)以及工程量计算书,否则不予确认。

4、会议要求

进场交底会议纪要由专人整理,确保会议要点记录准确无误,经审核后以总监名义签发。会议纪要既是今后工程管理的依据之一,又是施工过程中出现索赔、反索赔事宜的重要证据。

二、土方及基坑支护工程现场管理要求

1.施工前首先应办理坐标基点移交,以便基坑开挖、支护定位和土方计量。

(1)土方开挖前应做好场地格网标高测量,完工后也需做好标高记录,并都需经我方测量工程师复核。相关资料必须由我方签字盖章,方可作为今后结算依据。

(2)基坑开挖前应先用白灰洒出开挖线,经我方复核后方可开挖。

(3)对于旋喷桩支护工程,全过程监控桩植入深度以及砼的配合比,施工单位应积极配合我方工作,确保工程质量。

(4)开挖建筑如为桩基础,应根据桩基施工单位提供打桩记录和土质情况制定工程桩保护措施,桩顶标高以上必须预留20~750px土体人工清除;如为天然地基,禁止扰动持力层土体。

(5)土方运输:挖出土方若能用于场内回填应尽可能场内运土(按我方现场指令),以降低土方成本,外运土方应做好记录并经我方复核。

(6)基坑周边应按要求设置沉降观测点,定期观测并做好记录。

(7)夜间施工应合理安排工序,防止错挖或超挖。施工场地应安装必要的照明设施,危险地段应设置明显的警示标志。

(8)雨天应暂停施工,并做好基坑排水工作。

三、人工挖孔桩工程现场管理要求

1.开挖前应首先放样定位,经我方测量工程师复核后用十字交叉法定出桩孔中心,并在桩位外设置定位龙门桩。

2.挖孔桩净距小于2倍桩径且小于2.5米时,应间隔开挖以确保安全。

3.钢筋进场应经监理工程师验收,要有质保单,并应按要求作力学性能试验和焊接试验,合格后方可使用。

4.挖至设计标高时,孔底不应积水终孔后应清理好护壁上的淤泥和孔底残渣、积水,经隐蔽验收后,应立即封底和灌注桩身混凝土。

5.混凝土灌注过程中我方会全过程旁站监督,以确保工程质量。桩身砼必须留有试块,对直径大于1m的桩,第根桩应有1组试块,且每100m3砼及每个灌注注台班不得少于1组。

6.与其他单位关系:应注意控制周边扰动对开挖的影响,施工区域附近应设置围栏,如有必要应禁止附近道路车辆通行,场内严禁与锤击预应力管桩同时施工。

7.安全文明要求

(1)孔口边1m范围内不得有任何杂物,堆土应离孔口边1.5m以外。雨季施工时应做砖砌井口保护圈,高出地面150mm,以防地面水流入。

(2)每天上班前及施工过程中,应注意检查垂直提升系统,如绳、挂钩、保险装置和吊桶等设备,如有破损应及时修复或更换。

(3)井下人员必须戴安全帽,井下作业时井上配合人员不能擅离职守。

(4)要注意流砂、污泥、冒水、缺氧沼气等有害气体对施工的影响,还要注意防止垮塌、淹埋、缺氧、中毒事故。

(5)现场施工应注意安全用电,电源线路及电气设备必须由持证电工安装维护,经我方机电工程师验收合格后方可使用。

四、预应力管桩工程现场管理要求

1.预制管桩应提前定货加工,以确保使用时强度达到设计强度100%。

2.预制管桩进场必须经监理工程师验收,主要核对管桩品牌、生产日期、桩径、标号,并检查外观有无裂纹等。

3.施工前应做好场地标高及坐标基点移交,同时应在打桩施工区域附近设置不少于2个控制桩(以不受打桩影响为原则,距作业地点40m以外)。

4.场地应碾圧平整,排水畅通,保证桩机移动稳定和机身垂直。
