编号:SM-ZD-68463 砌碹安全措施

Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.

编制:____________________

审核:____________________

批准:____________________

本文档下载后可任意修改

砌碹安全措施

简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。

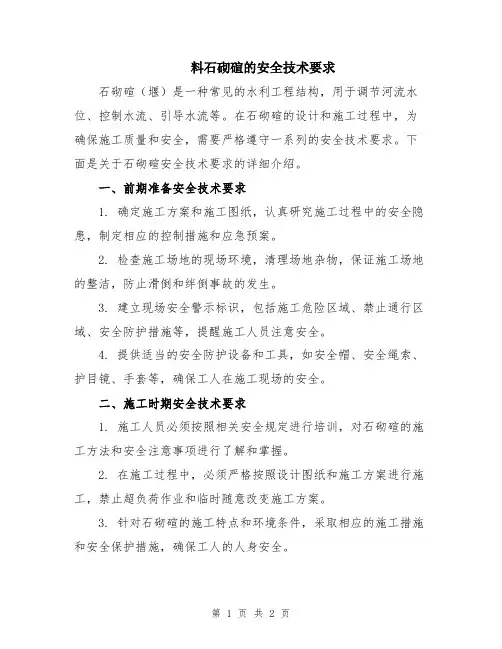

一、断面要求(附施工断面图):

半圆拱断面;净高:2.2m;净宽:2.4m。

二、工程质量要求:

1、碹体厚度及壁厚符合设计要求(碹厚:25㎝;壁厚5㎝),

壁厚与巷道围岩之间的空隙必须用不可燃性材料填实,冒顶区必须接顶,但在碹拱上部必须有厚度不小于0.5米的不可燃垫层。

2、砌碹沙浆标号不小于50﹟,砌块规格满足要求(料石:粗

料石(250-300)×(200-150)×(150-100)㎜;水泥:普通硅酸盐水泥,标号525﹟;沙:粒度不大于2.5mm,含杂量小于5﹪。)。

3、墙体基础不得小于设计(20㎝),必须在硬底上铺设

50mm厚的沙浆。

4、碹体平整,碹墙边线应成直线,砌块垂直逢要错开,不得同茬,每碹之间必须留咬合茬。

5、只有拱墙达到一定强度后,方可拆除碹鼓及模板。

6、灰逢宽度在10~20mm之内,灰逢饱满,无干逢、瞎逢。

7、砌挖补前应挂好中腰线,保证砌碹后,中线至边线的间距不小于设计的20mm,腰线上、下误差不得超过30mm。

三、砌碹操作规定

1、拆除原木棚支护的棚腿

一次只准拆两架木棚的棚腿,拆除前,应先加固待拆棚架前后支护(架走向双抬棚,加固长度不得少于10m),再在待拆棚架架设走向双抬棚,然后拆棚腿。

2、挖砌基础

棚腿拆除后,敲掉巷道两帮的活矸后,方可挖基础。基础挖出后,将沟内积水排净,挂好中、腰线,在硬底上铺50mm后沙浆,然后在其上砌筑料石。

3、砌墙

根据已挂好的中、腰线砌筑,要求垂直缝要错开,横缝要跟腰线一致,灰缝要均匀饱满;根据边线拉水平线,并用水平尺检查墙的垂直度和水平度;墙后空帮部分要用不燃性材料填实。

4、砌拱

碹墙砌好后,再拆除原有棚架的棚梁,敲掉顶部活矸,架好临时支护,方可立碹拱,测量校正其位置并稳固后,并可开始砌拱。砌拱必须从两侧拱基向拱顶对称进行,使两侧均匀受力,以防碹拱向一侧歪斜。砌块要垂直于拱的辐射线,砌块的大头必须向上,各行砌块必须错缝。砌拱的同时,应做好拱后充填,充填必须用不燃性材料且充填密实。封顶时,最后的砌块必须位于正中,并由内向外砌筑。拱、墙砌筑每告一段落,都应留有台阶式合茬,以便下次砌筑接茬。

拱、墙砌筑完毕后,方可按照上述程序再进行下一茬砌碹作业。

5、拆模清理

砌筑完毕,要待拱、墙达到一定强度后,方可拆除碹拱和模板,拆下的碹拱和模板要及时洗刷、清理,损坏变形的

要修理好,以便复用。砌碹表面不足之处,应用沙浆勾缝或抹平。

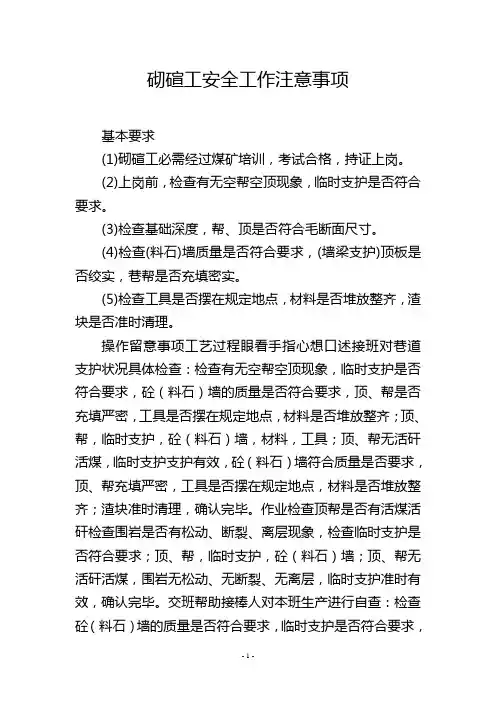

五、安全措施

1、作业前,必须先观察待修巷道的具体情况,每班工作前班长必须详细检查作业地点周围安全情况和运输情况,如发现片帮、冒顶等威胁人身安全的问题时,必须妥善处理。确认无危险后,方准进行工作。

2、应有专人观察顶板及围岩变化情况,坚持敲帮问顶,发现险情应立即采取措施处理。

3、必须加强临时支护,临时支护质量必须满足要求,并紧跟砌碹迎头,严禁空顶作业,巷道压力较大或顶板破碎时,应加密临时支护,临时支护必须有力。

4、砌碹时,随时注意顶板,防止顶板落石伤人或冒落堵人。砌碹三叉门时,必须坚持短挖短砌(一次只准拆除一架棚)。遇大冒顶时,必须立即进行处理和抢修。

5、砌碹作业不准一人单独作业。

6、巷道内的各种材料和杂物收工前都要清理干净,按指定地点存放或运走,不得乱堆乱放,影响通风、排水、行人、

运输安全。

7、作业地点的风管、水管、电缆和防尘、通风设施、电器设备都要妥善保护,要用木板或溜槽掩盖严密。

8、注意事项:

(1)、架设临时支架要牢固可靠,严禁一梁一柱;

(2)、维修过程中因扩大巷道断面需浅眼爆破时,必须符合以下要求:每眼装药量不得超过150克;炮眼必须封满炮泥;爆破前,必须在爆破地点附近撒水降尘并检查瓦斯,浓度超过1%不准爆破;检查并加固爆破地点附近支护;爆破时,必须放好警戒并有值班队长在现场指挥。

3、必须按照操作程序进行砌碹,一碹未完工前,不准进行下一碹作业,严禁空顶作业;
