排土场稳定性分析项目建议书
- 格式:doc
- 大小:88.50 KB
- 文档页数:11
万方数据陈国华黄瑞泉:高村采场二期排土场稳定性分析及安全措施2010年6月第6期排土场排弃的散体物料沿坡面自上而下有明显的规律性,呈自然分级状况。
下部岩块较大、孔隙率高,水容易排出,因此也有利于排土场的稳定性。
如果采取不合理的堆排方式,如集中排弃性质不良的物料,则容易在排土场内部形成软弱带,造成排土场内部产生滑坡,见图2。
依据高村矿排土物料性质,易导致该滑坡。
好的物料堆排到排土场下游及下部平台。

4排土场稳定性分析排土场稳定性取决于多种因素,主要有:排土场地基的工程地质条件,场区的水文地质条件,地震与爆破震动的影响,排土场的排土工艺,散体物料块度分布规律及散体物料的物理力学性质等。
共选取了8个典型剖面,规划设计境界范围内的排土场局部稳定性是较差的。
根据影响排土场稳定的主要因素,现将西区从现状72~78m标高再按设计堆排时总体内收30m,南区及东区主要对设计90m台阶坡面角调整为340,并对部分地段进行清基后,采用Bishop法,计算结果见图3~图10。
图2排土场内部滑坡2.3排水条件矿区每年雨季暴雨频繁且强度大,对排土场下游底部合适位置采取垫块石等排水工程措施,可有效降低排土场内部地下水浸润线,也有利于排土场稳定。
2.4动力因素由于高村矿排土场所在的区域属6度烈度地震区,而且采场和排土场紧密相邻,在对该排土场进行边坡稳定性分析中,须考虑地震效应。
2.5排土工艺高村排土场采取了覆盖式排土工艺。
在合理的排土结构参数下,排土场不易发生泥石流,稳定状态良好。
3排土场渗流场分析一定的降雨条件下,在排土场台阶底部可出现暂时的饱和地下水。
降雨入渗主要模拟大气降水通过坡面入渗对地下水位的补给。
按设计进行堆排,且+90m平台堆排渗透性质良好不易软化的大块物料,大块物料堆排的长度不低于80m。
对排土场典型剖面进行了渗流场模拟,以反映出底部渗流通道对排土场地下水分布的影响。
把不易软化的大块石堆排到+90m平台,最大程度利用物料本身渗透性来降低排土场内部地下水位,可有效降低排土场边坡下游(前沿)浸润线高度,有利于排土场自身稳定性。

排土场边坡堆排设计及稳定性分析施雄斌;周铭;贾伟【摘要】Refuse dump used as the storage place of open pit waste rock. The stability design and analysis is very important, it is the core problem of side slope engineering, and it is an indispensable, permanent engineering construction for the production in strip mine. Taking an iron ore refuse dump as example, the heaping design for this refuse dump is done according to engineering geology situation, and then the numerical simulation analysis of the side slope stability is carried out. Simulation results show; under the immersion situation , the side slope of refuse dump is in a stable state and the dump has a certain emergency capacity; it states that the heaping design scheme for this refuse dump has a certain feasibility and reasonability and it can guide the heaping of waste rock from open pit.%排土场作为露天采场剥离废石的堆放场地.其稳定性设计和分析至关重要,也是边坡工程的核心问题,是露天矿组织生产不可缺少的一项永久性工程.以某铁矿排土场为例,根据工程地质情况,对该排土场进行了堆排设计,然后对该堆排设计进行了边坡稳定性数值模拟分析.模拟结果表明:在浸水状态下,排土场边坡处于稳定状态,说明该排土场堆排设计方案具有一定的可行性和合理性,为露天采场的废石堆排提供了一定的指导依据.【期刊名称】《云南冶金》【年(卷),期】2013(042)002【总页数】5页(P8-11,33)【关键词】边坡稳定性;堆排;有限差分法;排土场【作者】施雄斌;周铭;贾伟【作者单位】昆明有色冶金设计研究院股份公司,云南昆明650051【正文语种】中文【中图分类】TD854.61 引言人类在从事生产和建设过程中,不可避免地要对岩石圈表层进行破坏,其中,露天采矿工程活动对岩土体的开挖,将产生大量剥离物,排土场作为露天矿山接纳剥离废石的场所,是露天矿组织生产不可缺少的一项永久性工程[1]。

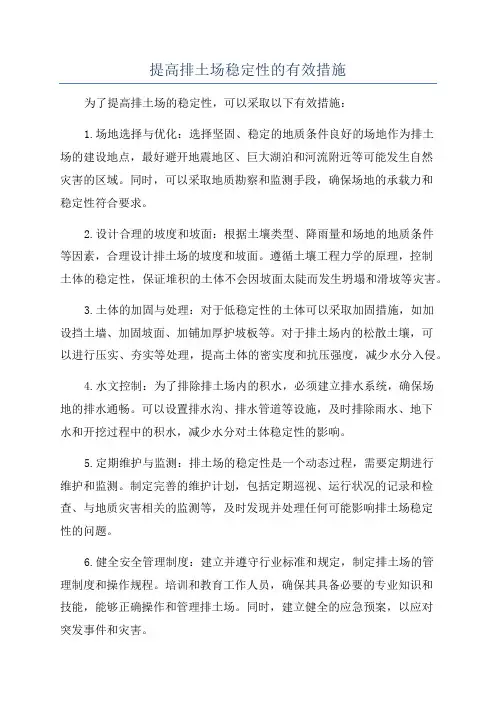

提高排土场稳定性的有效措施为了提高排土场的稳定性,可以采取以下有效措施:1.场地选择与优化:选择坚固、稳定的地质条件良好的场地作为排土场的建设地点,最好避开地震地区、巨大湖泊和河流附近等可能发生自然灾害的区域。
同时,可以采取地质勘察和监测手段,确保场地的承载力和稳定性符合要求。
2.设计合理的坡度和坡面:根据土壤类型、降雨量和场地的地质条件等因素,合理设计排土场的坡度和坡面。
遵循土壤工程力学的原理,控制土体的稳定性,保证堆积的土体不会因坡面太陡而发生坍塌和滑坡等灾害。
3.土体的加固与处理:对于低稳定性的土体可以采取加固措施,如加设挡土墙、加固坡面、加铺加厚护坡板等。
对于排土场内的松散土壤,可以进行压实、夯实等处理,提高土体的密实度和抗压强度,减少水分入侵。
4.水文控制:为了排除排土场内的积水,必须建立排水系统,确保场地的排水通畅。
可以设置排水沟、排水管道等设施,及时排除雨水、地下水和开挖过程中的积水,减少水分对土体稳定性的影响。
5.定期维护与监测:排土场的稳定性是一个动态过程,需要定期进行维护和监测。
制定完善的维护计划,包括定期巡视、运行状况的记录和检查、与地质灾害相关的监测等,及时发现并处理任何可能影响排土场稳定性的问题。
6.健全安全管理制度:建立并遵守行业标准和规定,制定排土场的管理制度和操作规程。
培训和教育工作人员,确保其具备必要的专业知识和技能,能够正确操作和管理排土场。
同时,建立健全的应急预案,以应对突发事件和灾害。
7.提高环境意识和合规性:加强对排土场环境影响的认识和理解,积极采取节能、减排、循环利用等环保措施,减少对周边环境的不利影响。
严格遵守相关环境法律法规,确保排土场建设和运营过程的合规性。
通过以上措施的综合应用,可以有效提高排土场的稳定性。
不仅能够保障工程的安全,还可以减少环境污染,对周边社区和生态环境的保护也具有重要意义。
******有限公司科技发展项目建议书项目名称:排土场稳定性分析及监测治理综合技术研究项目类别:(采矿√、选矿、冶炼、化工、加工、其他)项目单位(公章):****************:**************** 项目单位负责人:*****项目负责人:******申报日期:2015年 12月04日****************有限公司制一、项目的必要性:矿山工业的迅速发展与征地之间的矛盾,使得矿山排土技术强调运距短、少占土地,在露天开采境界外就近排土,从而导致露天排土场岩土量大而集中.由于排土场由松散的剥离物组成,稳定性差,季节性灾害比较明显,排土工程一直是露天矿生产的薄弱环节。
因此,合理规划排土工程,科学管理排土场所,不仅是保证全面完成矿山生产任务的必须手段,而且对社会和生态平衡也有着十分重要的意义。
****************严格按照有关标准、规范、规程要求,完成了****************索尔库都克铜矿(以下简称索矿)排土场初步设计,索矿排土场设计采用多台阶排土,底部标高740m,顶部标高830m,最终排土高度90m。
排土场每一台阶排弃坡度为35°,最终堆积边坡角28°,台阶高度15m;排土场投入使用后,一直十分稳定,足见设计的合理性。
因矿区地处戈壁,遍布矿区的第四系风成沙、残坡、洪积层和第三系乌伦古河组卵砾石孔隙发育;近年来,因北疆地区雨雪较多,第四系表土接受大气降水的渗入补给,随着雨水入渗使得岩土体的抗剪强度降低或软化;水入渗导致的渗流作用也使排土场岩体的下滑力增加,两者的相互作用导致索矿排土场发生了几次小规模的滑坡现象。
排土场内部滑移破坏裂隙(拍摄于2015年6月)排土场西侧地基破坏(拍摄于2015年9月)实践表明,当排土场坐落于软弱地层上时,由于地基受排土场荷载压力而产生的滑坡和底鼓,然后牵动排土场滑坡,这类牵引式滑坡在排土场破坏事例中经常看到,约占矿山排土场重大滑坡事故的1/3,1983年11月,石录铜矿2号排土场因段高过大、含土量高、地基为黄土层并有沉淀泥浆挤出等原因,发生两次牵引式滑坡,滑坡体总体积高达50万立方米。
软基排土场稳定性分析与工程应对措施林远航;熊齐欢【摘要】Soft foundation is the important influence factor of dump instability. According to the soft foundation phenomenon of North Dump of Zijinshan Gold-copper Mine, stability of dump under the original design scheme under different rainfall conditions is analyzed, and some related engineering measures are given. The results show that with the increasing of rainfall duration, the safety coefficient is characterized by increasing firstly and then decreasing, which is caused by the interaction force between particles and strength of particles that are changed by nature and size of pore water pressure inside the slope. The slope stability is improved effectively by stacking large stones and gravel. When the height of stacking large stones is 60 m, the minimum safety coefficient varies linearly with the depth of gravel pile; when the depth of gravel pile is not less than 28. 3 m, the minimum safety coefficient of dump can meet the requirements of some related standards. The above study results can provide some reliable reference for the stability of soft foundation dump.%排土场软基是引起排土场失稳的重要因素.针对紫金山金铜矿北口排土场软基问题, 分析在不同持续降雨条件下原设计的稳定性情况, 提出相应的工程处理措施.研究表明, 随着降雨持续时间的增加, 紫金山金铜矿排土场的安全系数呈先增加后减小的趋势, 引起该现象的原因主要是坡体内部的孔隙水压力的性质和大小改变了边坡散体间的相互作用力和强度.通过堆载大块石和碎石桩处理, 有效解决排土场稳定性不足的问题, 当堆载块石高度为60 m时, 最小安全系数随碎石桩深度近似线性变化,当碎石桩深度不小于28. 3 m时, 排土场在各种降雨条件下的最小安全系数才能符合规范要求.结果为保证排土场软基稳定提供参考.【期刊名称】《现代矿业》【年(卷),期】2018(000)012【总页数】4页(P177-180)【关键词】排土场;软基;降雨入渗;最小安全系数;工程措施【作者】林远航;熊齐欢【作者单位】紫金矿业集团股份有限公司紫金山金铜矿;中钢集团马鞍山矿山研究院有限公司;金属矿山安全与健康国家重点实验室【正文语种】中文排土场是露天采矿场用于堆积废石围岩的场所,由于经济原因,排土场选址应尽量毗邻采场,从而可以节省废石运输成本,与此同时,所选排土场场址应具备容纳矿区废石的空间,合理的场址还需考虑周边工程与水文地质条件、生态环境、人文景观等因素[1]。
提高排土场稳定性的有效措施
1、完善采掘场、排土场周边防排水体系
(1)在排土场未建立之前,地面所形成的排水体系是最合理的,应尽量维持原状,尽量使地下水、地面水按原有的路径排泄,不改变其固有的排泄路径,若改变了其路径,就意味着地下水、地面水有滞留,排泄不畅,就会引起基底岩土力学强度降低,影响排土场边坡的稳定性。
为此,在排弃时,基底尽量排弃大块的、坚硬的、见水不易泥化的物料,尽量不要破坏原有的泄水通道,保持基底畅通。
因此,在外排土场未建立之前,排土场周边的排水系统必须尽早建成。
(2)为了采场边坡稳定,在采掘场边坡周边建立完善的防排水设施,使外部积水不流入采掘场,提高边坡的稳定。
2、加强外排土场基底管理
(1)在外排土场排弃之前,应对其基底进行有利于稳定方面的工程治理。
在冲沟底、斜坡处事先铺岩石或小冲沟等处设盲沟,以土工布包岩石充填盲沟。
(2)表土要单独堆放在临时表土堆场,杜绝将表土排至排土场底部。
3、依据剥离物的强度调整排弃顺序
坚硬物料排在边坡的下部有利于边坡的稳定,在上部不利于边坡的稳定。
排土场中部可适当排弃一些强度低的物料,而周边对边坡稳定要求较高的地区则必须排弃一些强度较高的物料。
———————————————————————作者简介:马克(1981-),男,云南昭通人,工程师,本科,从事矿山生产和安全环保研究。
0引言排土场是露天矿开采和工程实施中常见的人工堆积体,受不同因素作用时,容易发生滑坡、泥石流等地质灾害,为保障矿山或工程安全运行需对其进行稳定性分析[1-3]。
众多学者就排土场边坡稳定性展开大量研究,崔博、艾啸韬等[4]研究了降雨入渗初期的孔隙气压不显著,其对高台阶排土场稳定性不产生直接影响;但随着降雨的持续,孔隙气压作用开始显现,使得高台阶排土场的入渗速率降低。
刘文连等[5]为研究治理后的某炉渣高边坡动力响应问题,基于完全非线性动力分析理论,利用Flac3D 软件模拟边坡地震响应,获得了边坡在地震作用下的加速度放大系数、动位移及塑性屈服区分布的动力响应特性。
韩雪等[6]基于Flac3D 有限差分软件,分析了渗流作用对边坡位移滑移面分布的影响。
李小武等[7]就自重、降雨等不同工况尖山箐排土场边坡稳定性分析Stability Analysis of Jianshanqing Waste Dump Slope马克MA Ke ;赵雷ZHAO Lei ;朱兴波ZHU Xing-bo ;赵关香ZHAO Guan-xiang ;赵伟ZHAO Wei(云南磷化集团有限公司,昆明650600)(Yunnan Phosphate Chemical Group Co.,Ltd.,Kunming 650600,China )摘要:露天矿山排土场容易出现局部的失稳,从而产生一系列的安全隐患甚至生态环境破坏和地质灾害等问题,定期对排土场进行稳定性分析是矿山安全生产中非常重要的一部分。
本文以尖山磷矿东排土场的尖山箐排土场为对象,采用极限平衡法中的简化毕肖普法对排土场边坡圆弧滑动面进行稳定性计算,按正常运行、暴雨和地震工况分别进行计算,其安全稳定性系数分别为1.373、1.318、1.168,计算结果满足规范和设计要求,计算结果表明尖山箐排土场在现状堆高时三种运行工况下均稳定。
******有限公司科技发展项目建议书项目名称:排土场稳定性分析及监测治理综合技术研究项目类别:(采矿√、选矿、冶炼、化工、加工、其他)项目单位(公章):****************:****************项目单位负责人:*****项目负责人:******申报日期:2015年 12月04日****************有限公司制一、项目的必要性:矿山工业的迅速发展与征地之间的矛盾,使得矿山排土技术强调运距短、少占土地,在露天开采境界外就近排土,从而导致露天排土场岩土量大而集中。
由于排土场由松散的剥离物组成,稳定性差,季节性灾害比较明显,排土工程一直是露天矿生产的薄弱环节。
因此,合理规划排土工程,科学管理排土场所,不仅是保证全面完成矿山生产任务的必须手段,而且对社会和生态平衡也有着十分重要的意义。
****************严格按照有关标准、规范、规程要求,完成了****************索尔库都克铜矿(以下简称索矿)排土场初步设计,索矿排土场设计采用多台阶排土,底部标高740m,顶部标高830m,最终排土高度90m。
排土场每一台阶排弃坡度为35°,最终堆积边坡角28°,台阶高度15m;排土场投入使用后,一直十分稳定,足见设计的合理性。
因矿区地处戈壁,遍布矿区的第四系风成沙、残坡、洪积层和第三系乌伦古河组卵砾石孔隙发育;近年来,因北疆地区雨雪较多,第四系表土接受大气降水的渗入补给,随着雨水入渗使得岩土体的抗剪强度降低或软化;水入渗导致的渗流作用也使排土场岩体的下滑力增加,两者的相互作用导致索矿排土场发生了几次小规模的滑坡现象。
排土场内部滑移破坏裂隙(拍摄于2015年6月)排土场西侧地基破坏(拍摄于2015年9月)实践表明,当排土场坐落于软弱地层上时,由于地基受排土场荷载压力而产生的滑坡和底鼓,然后牵动排土场滑坡,这类牵引式滑坡在排土场破坏事例中经常看到,约占矿山排土场重大滑坡事故的1/3,1983年11月,石录铜矿2号排土场因段高过大、含土量高、地基为黄土层并有沉淀泥浆挤出等原因,发生两次牵引式滑坡,滑坡体总体积高达50万立方米。
国家高度重视露天矿山排土场稳定性工作,《金属非金属矿山安全规程》(GB16423-2006)第5.7.28条明文规定“排土场应由有资质条件的中介机构,每5年进行一次检测和稳定性分析”,索矿排土场自2008年投入使用至今的7年的时间里,尚未进行过系统的排土场检测和稳定性分析。
因此,亟需开展索矿排土场稳定性分析及监测治理综合技术研究,以预防和减轻排土场失稳灾害。
二、研究内容:实践表明,影响索矿排土场稳定性的因素主要有:排弃岩石的性质、排土场基底工程地质条件、水文地质条件、气候条件、排弃高度及排土工艺等,其中尤其以排弃岩石的性质和排土场基底条件影响较大。
本项目拟在以下三各方面开展排土场稳定性分析及监测治理综合技术研究。
(一)排土场现状调查及地基工程地质勘查研究(1)对索矿排土场地形、地貌及其岩土结构、地下水条件、气象条件等因素进行现场踏勘。
(2)开展排土场地基工程地质补充勘查工作,通过此工作,查明索矿排土场地基岩层的工程性质、分布参数及包括体重、密度、天然水含量、塑限、液限、粒度组成在内的物理参数等。
(3)地基土力学性质室内试验:在地基土层中,取未扰动的代表性试样(个别为扰动试样)进行力学性质测试,实验室力学性质试验包括:压缩、直剪及三轴剪切试验,测定地基土的压缩系数、压缩模量及抗剪强度等力学指标。
(二)排土场稳定性分析排土场边坡属非均质的松散介质体,其稳定性分析方法与通常的岩土边坡的稳定性分析方法比较,具有一定的特殊性,它主要受排土场的物料性质和地基土强度控制。
(1)排土场稳定性的极限平衡原理分析极限平衡原理分析法是排土场边坡稳定性分析中应用最广泛的方法,在确定索矿排土场地基力学性质的基础上,本项目拟采用《有色金属矿山排土场设计规范》(GB50421-2007)推荐的圆弧滑动法、平面滑动法、折线滑动法,根据排土场边坡的类型和可能的破坏形式,对索矿排土场应进行稳定性验算。
(2)排土场稳定性的数值模拟分析在确定索矿排土场地基力学性质的基础上,借助Settle3D、Slide 等数值模拟分析软件,确定排土场危险滑移面位置,求出的索矿排土场滑体位移大小、方向与时间的关系,揭示了索矿排土场滑体运动的基本规律。
(3)排土场已滑坡区域的反演分析通过数值模拟方法确定已滑坡区域滑移破坏模式,再根据反演分析确定已滑坡区域岩体力学参数;又应用滑移场方法进行了验证,由此为滑坡治理工程方案设计提供可靠的力学参数依据。
(4)排土场排土工艺优化在确定索矿排土场地基力学性质的基础上,利用力学分析和计算机模拟等手段,对排土场的堆置总高度、台阶高度、边坡角等主要堆置要素进行优化设计。
(三)排土场稳定性监测及治理方案(1)排土场已滑坡区域和隐患区域治理方案在排土场已滑坡区域的反演分析和确定排土场危险滑移面位置的基础上,参考类似矿山经验,对排土场已滑坡区域和隐患区域提出治理方案。
(2)排土场稳定性监测系统根据索矿排土场滑体的变形预测及破坏时间预测,确定排土场危险区域监测线和危险区域监测点,在矿山现有监测手段的基础上,建立和完善排土场稳定性监测系统,对排土场边坡进行布点检测。
三、准备工作及科研能力排土场稳定性分析及监测治理综合技术研究课题内容多,涉及领域广,有一定难度。
拟由****************和****************两家单位承担本项目研究内容及任务。
****************矿山工程研究所为索矿排土场初步设计单位,该所经过四十余年的发展,在采矿方法、回采工艺技术、充填技术、爆破技术、地压与支护方式研究等方面进行了大量系统的研究工作并取得了显著成绩,其提出的大范围隐患矿体露天转地下安全开采综合技术、安全高效空场开采集成技术、高强轻质泡沫砂浆充填技术等多项技术已达到国内先进水平。
该所多年从事索矿科研、设计和技术服务工作,在索矿边坡优化设计、爆破参数优化、矿体建模等方面积累了丰富的实践经验,收集了大量的原始资料,给本项目的实施创造了良好的条件。
****************领导高度重视关注排土场稳定性问题,已组织计划、安全等部门对排土场进行了多次沉降测量,掌握的大量的第一手资料。
总之,****************和****************完全具备承担该项研究工作的条件和科研能力。
四、经费概算及说明该项目研究经费预计为40万元(不包括排土场地基工程地质勘查费用和排土场监测系统设备费用),其中****************费用为35万元(占%),****************费用为5万元(占%)。
具体如下:(一)****************矿山研究所承担的课题合计35万元(1)排土场现状调查及地基工程地质勘查研究 10万元(2)排土场稳定性分析 18万元①排土场稳定性的极限平衡原理分析 5万元②排土场稳定性的数值模拟分析 5万元③排土场已滑坡区域的反演分析 5万元④排土场排土工艺优化 3万元(3)排土场稳定性监测及治理方案 7万元①排土场已滑坡区域和隐患区域治理方案 4万元②排土场稳定性监测系统 3万元(二)****************承担的课题合计5万元(1)参与方案制定、现场组织、管理 2万元(2)协助开展排土场现场调查、测量、取样 3万元五、计划进度项目计划从2016年2月1日开始,至2017年12月31日止:2016年2~8月完成前期准备工作;2016年9月份起正式开始相关实验室研究分析工作;2017年4月~2017年10月完成现场试验工作;2017年11~12月完成结题报告。
六、项目预期效果和目标排土场是露天矿山生产的重要环节,如果因为排土场失稳导致矿山滑坡灾害或者重大工程事故,矿山企业将步履维艰。
本项目通过排土场稳定性分析及监测治理综合技术研究,在索矿排土场地基岩层物理力学性质的基础上,利用力学分析、数值模拟等手段,验算了索矿排土场应进行稳定性,确定排土场危险滑移面位置,求出的索矿排土场滑体位移大小、方向与时间的关系,揭示了索矿排土场滑体运动的基本规律,优化了排土场的堆置总高度、台阶高度、边坡角等主要堆置要素,对排土场已滑坡区域和隐患区域提出治理方案;在矿山现有监测手段的基础上,建立和完善排土场稳定性监测系统,对排土场边坡进行布点检测;项目实施后,索矿排土场用余推力法计算的安全系数大于,排土场安全度保持在正常级水平。
本课题的实施不仅是保证全面完成矿山生产任务的必须手段,同时对社会及生态环境的保护也有着十分重要的现实意义。
七、项目考核指标项目实施后,索矿将建立有效地排土场监测系统,矿山排土工程得到合理规划和科学管理,索矿排土场用余推力法计算的安全系数大于,排土场安全度保持在正常级水平,排土场已滑坡区域和隐患区域得到有效地治理。
八、承担单位和主要协作单位及分工项目承担单位为****************,协作单位****************。
项目主要承担单位人员情况表项目协作承担单位人员情况表为了更好完成该研究项目,建议成立项目组。
项目负责人韩国才、郭生茂负责项目的执行和实施。
九、保障措施1.人力资源保障矿山工程研究所目前拥有研究生5人,本科生18人,其中:教授级高级工程师1人,高级工程师4人,工程师7人。
****************计划技术部共有地质、测量、采矿、安全专业技术人员齐全。
上述人员通过努力,完全有能力承担该项目所涉及的研究内容。
2.技术保障****************矿山工程研究所为索矿排土场初步设计单位,多年从事索矿科研、设计和技术服务工作,收集了大量的原始资料。
****************领导高度重视关注排土场稳定性问题,已组织计划、安全等部门对排土场进行了多次沉降测量,掌握的大量的第一手资料。
根据计划,排土场稳定性分析及监测治理综合技术研究将结合索矿排土场现场实际情况,提出具体工作步骤如下:第一步,对索矿排土场地形、地貌及其岩土结构、地下水条件、气象条件等因素进行现场踏勘,开展排土场地基工程地质补充勘查工作和地基土力学性质室内试验;第二步,在确定索矿排土场地基力学性质的基础上,采用极限平衡原理分析法对索矿排土场应进行稳定性验算,借助数值模拟分析软件,确定排土场危险滑移面位置,并对排土场已滑坡区域开展反演分析,对排土场主要堆置要素进行优化设计;最后,对排土场已滑坡区域和隐患区域提出治理方案,并建立和完善矿山排土场稳定性监测系统,对排土场边坡进行布点检测。
3.资金保障项目科研经费实施实行专款专用,签订技术开发合同,资金按项目合同约定支付。
