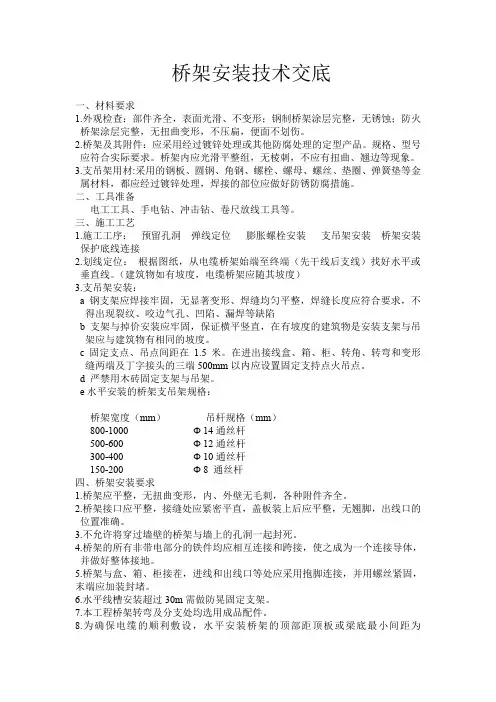

2021年桥架安装技术交底

  • 格式:doc
  • 大小:158.00 KB
  • 文档页数:8

下载文档原格式

  / 8
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(7)桥架水平安装时,应用角钢焊接限位,垂直安装时应用螺栓固定在支架上。
(8)桥架之间,盖与盖之间的连接处应对合严密。
(9) 缆桥架在穿过墙及楼板时,应采取防火隔离措施。
(10)电缆桥架应尽可能在将筑物、构筑物(如墙柱梁、楼板等)上安装。
(11)电缆桥架的总平面布置应做到距离最短有满足施工安装、电缆敷设的要求。
六、施工工艺
1、工艺流程
支架制作——放线定位——予埋吊杆吊架——金属膨胀螺栓安装——螺栓固定支架与吊架——桥架安装——连接片安装——扁铁敷设
2、桥架安装
A、支托架安装
(1)现场制作支架,材料采用热镀锌角钢。
(2)支架在金属构架上和混凝土构筑物上的予埋件上应采用焊接固定,混凝土上采用膨胀螺栓固定。
(3)支架应固定牢靠,横平竖直,整齐美观,在同一直线段的支架间距应均匀。各横撑间的垂直净距不应大于5mm,沿桥架走向左右的偏差不应大于10mm。
(6)焊接的支托架应防腐,且防腐漆的颜色应与支托架臂的颜色一致
交底人
年月日
被交底人
年月日
江苏省建设工程质量监督总站监制
技术交底
苏DQ2.1.2
工程名称
江苏德龙镍业有限公司不锈钢压延制品项目
分部工程名称
电气
分项工程名称
电缆桥架及支吊架安装
交底部位
技术交底
B、桥架安装
(1)桥架的安装应横平竖直排列整齐,不应有明显的弯曲。
工程名称
江苏德龙镍业有限公司不锈钢压延制品项目
分部工程名称
电气
分项工程名称
电缆桥架及支吊架安装
交底部位
技术交底
用房间内是可除外
(14)电缆桥架在穿过防火墙及防火楼板时,应采取防火隔离措施,具体做法下图所示
(15)电缆桥架敷设在易燃易爆气体管道和热力管道的下方,当设计无要求时,与管道的最小净距,符合下表的规定
10D
注:D为电缆外径
(17)电缆桥架多层敷设时其层间距离一般为:
①桥架上布局顶板或其他障碍物不应小于0.3m。
②电力电缆桥架间距不应小于0.3m。
③控制电缆桥架间不应小于0.2m。
④弱点及电缆桥架与电力电缆桥架间不应小于0.5m,如有屏蔽盖板可减至0.3m
C、桥架的接地保护
(1)金属电缆桥架及其支架全长应不少于2处与接地(PE)或接零(PEN)干线相连接。
管道的最小净距(m)
管道类别
平行净距
交叉净距
一般工艺管道
0.4
0.3
易燃易爆气体管道
0.5
0.5
热力管道
有保温层
0.5
0.3
无保温层
1.0
0.5
(16)电缆桥架转弯处的弯曲半径,不小于桥架内电缆最小允许弯曲半径,电缆最小允许弯曲半径见表所示;
电缆最小允许弯曲半径
序号
电缆种类
最小允许弯曲半径
1
无铅包钢铠护套的橡皮绝缘电力电缆
二、施工准备
1、审阅设计图纸,现场勘查电气设备的安装位置和电缆桥架安装的路由;电缆桥架途径;建筑结构类型;预埋件和预留孔洞的位置、尺寸,并对工程系统的设计参数系统划分和组成,施工质量以及方法做到心中有数。
2、参考各专业安装图,观察相关专业的管道走向,坐标是否有冲突,应综合校核,在各类管道集汇处绘制平面图。
16<S≤35
SP=16
35<S≤200
SP=S/2
(4)桥架和吊架必须钻通眼用爪型螺丝连接。
(5)缩缝处装设接地跨接线。
交底人
年月日
被交底人
年月日
江苏省建设工程质量监督总站监制
技术交底
苏DQ2.1.2
工程名称
江苏德龙镍业有限公司不锈钢压延制品项目
分部工程名称
电气
分项工程名称
电缆桥架及支吊架安装
交底部位
电气
分项工程名称
电缆桥架及支吊架安装
交底部位
技术交底
3、各种电动机械设备必须安全接地和防护装置方能开动使用;
4、从事高处作业要定期体检,经医生诊断,凡患高血压、心脏病、贫血病、癫痫病以及其它不适应高处作业的,不得从事高处作业;
5、高处作业衣着要灵便,禁止穿硬底和带钉易滑的鞋;
6、高处作业所用材料要堆放平稳,工具应随手装入工具袋(套)内,上下传递物件禁止抛掷;
(2)桥架全长应为良好的电气通路。镀锌制品的桥架搭接处用螺母、平垫、弹簧点紧固后可不做跨接地线,但连接板两端不少于2个有放松螺帽或放松垫圈的连接固定螺栓。
(3)桥架在建筑变形缝处要做跨接地线,跨接地线要留有余量,跨接地线截面按下表选择。
桥架内最大电缆的相导线截面积S
保护地线最小截面积SP
S≤16
SP=S
分部工程名称
电气
分项工程名称
电缆桥架及支吊架安装
交底部位Байду номын сангаас
技术交底
五、作业条件
1、土建工程过程应全部结束且预留孔洞,预埋件符合设计要求,预埋件安装牢固,强度合格。2、桥架架设沿线模板等设施拆除完毕,场地清理干净,道路畅通。
3、室内电缆桥架的安装已在管道及空调工程施工基本完毕后进行。如需交叉作业,既要做好电气工程的成品保护,又要执行其它分项工程成品保护措施。
7、遇有恶劣气候(如六级以上风力)影响施工安全时,禁止进行露天高处作业;
8、梯子不得缺档,不得垫高使用,梯子横档间距以30cm为宜,使用时上端要扎牢,下端要采取防滑措施;单面梯与地面夹角以60—70度为宜,禁止二人同时在梯上作业,如需接长使用应绑扎牢固,人字梯底座要拉牢,在通道处使用梯子,应有人监护或设置围栏;
技术交底
欧阳光明(2021.03.07)
苏DQ2.1.2
工程名称
江苏德龙镍业有限公司不锈钢压延制品项目
分部工程名称
电气
分项工程名称
电缆桥架及支吊架安装
交底部位
技术交底
一、施工依据
1、按照已批准的施工组织设计(施工方案)进行技术交底。
2、按照施工蓝图中桥架安装布置平面图要求及施工规范.。
3、桥架安装及支吊架安装参考《04D701-3》电缆桥架安装图集
10D
2
有钢铠护套的橡皮绝缘电力电缆
20D
交底人
年月日
被交底人
年月日
江苏省建设工程质量监督总站监制
技术交底
苏DQ2.1.2
工程名称
江苏德龙镍业有限公司不锈钢压延制品项目
分部工程名称
电气
分项工程名称
电缆桥架及支吊架安装
交底部位
技术交底
3
聚氯乙烯绝缘电力电缆
10D
4
交联聚氯乙烯绝缘电力电缆
15D
5
多芯控制电缆
8、接地(接零):电缆桥架保护接地(接零)线敷设正确,连接紧密牢固,接地(接零)线截面选用正确,接地(接零)线走向合理。
八、成品保护
1、不允许将穿过墙壁的桥架与墙上的孔洞一起抹死。
2、当其它专业在已经安装完毕的桥架上施工时,如土建批腻子,管道刷油时,应对桥架进行覆盖,防止污染桥架。
3、桥架盖板应齐全,不得遗漏,并防止损坏和污染线槽。
(4)水平安装的桥架支架间距宜为2m,大跨距桥架的支架间距不应超过设计及制造厂的规定。
(5)垂直敷设时,固定点间距不大于2m。桥架弯曲半径不小于300mm时,应在距弯曲段与直线段间合处300—600mm的直线段侧设一个支撑,当弯曲半径大于300mm时,还应在弯曲段中部增设一个支吊架。在进出箱、柜和变形缝及丁字接头的三端500mm内设支撑。
工程名称
江苏德龙镍业有限公司不锈钢压延制品项目
分部工程名称
电气
分项工程名称
电缆桥架及支吊架安装
交底部位
技术交底
4、施工现场要做到工完、料净、场地清,做到不污染、不损坏、不丢失。梯子、平台下班时要摆放在不影响他人施工和行走的地方。
(2)桥架的连接宜采用平滑的半园头螺栓,螺母应处于桥架的外侧,并固定牢固。
(3)桥架的支(吊)架连接和附件应符合设计及验收规范要求。
(4)桥架安装最上层及最下层至沟顶,楼板或沟底,地面的距离应满足设计的要求。桥架最上层距沟顶或楼板应保持在350mm-450mm,桥架最下层至沟底或地面应保持在300mm-150mm。
①桥架产品包装箱内应有装箱清单、产品合格证和出厂检验报告,并按清单清点桥架或附件的规格和数量。
②检查桥架板材厚度应满足下列要求:
交底人
年月日
被交底人
年月日
江苏省建设工程质量监督总站监制
技术交底
苏DQ2.1.2
工程名称
江苏德龙镍业有限公司不锈钢压延制品项目
分部工程名称
电气
分项工程名称
电缆桥架及支吊架安装
4、使用高凳时,注意不要碰坏建筑物的墙面及门窗等。
九、安全措施
1、进入施工现场必须戴好安全帽,扣好帽带;
2、施工现场内严禁吸烟;需要用火时,必须经安全员批准,并签发动火证;
交底人
年月日
被交底人
年月日
江苏省建设工程质量监督总站监制
技术交底
苏DQ2.1.2
工程名称
江苏德龙镍业有限公司不锈钢压延制品项目
分部工程名称
(5)当直线段钢制电缆桥架超过30m,铝合金或玻璃钢制电缆桥架超过15m时,应有伸缩逢,其连接宜采用伸缩连接板,桥架跨越建筑伸缩逢处应设置伸缩缝。桥架转弯处的转弯半径,不应小于桥架上的电缆最小允许弯曲半径的最大值。
(6)现场加工的桥架及弯通、三通、异径接头等应平整,内部光洁,无毛刺,并符合同等规格桥架制造厂的标准,加工应采用机械或手锯切割,不得用电、气焊切割。
9、没有安全防护设施,禁止在屋架的上弦、支撑、桁条、挑架的挑梁和未固定的构件上行走或作业,高处作业与地面联系应设通讯装置,并专人负责;
10、电缆桥架安装时,其下方不应有人停留,包装用的塑料及草类等及时清除出现场。
11、使用电气设备、电动工具要有可靠的保护接地(接零)措施;打眼时,要戴好防护眼镜,工作地点下方不得站人。
金属线槽,桥架及其附件,应采用经过镀锌处理的定型产品,其规格型号应符合设计要求,线槽,桥架内外应光滑平整,无棱刺,无扭曲,翘边无变形现象。
金属膨胀螺栓应根据允许拉力的剪力进行选择。
钢板、圆钢、扁铁、角钢、螺栓,螺母等做电工工件时,应经过镀锌处理。
铅头、电焊条、氮气、乙炔气、调和漆、橡胶绝缘带等一应俱全。
(12)梯架或有孔托盘水平敷设时距地面高度不低于2.5m;线槽、无孔托盘局地高度不低于2.2m。但敷设在电气专用房间(如配电室、电汽竖井、技术层)内除外。
(13)桥架垂直敷设时,在距第1.8m以下部分应加金属盖保护,但敷设在电气装
交底人
年月日
被交底人
年月日
江苏省建设工程质量监督总站监制
技术交底
苏DQ2.1.2
十、环境、文明施工措施
1、使用各种机械必须控制噪音污染。
2、剔槽墙体必须喷水控制粉尘污染,剔槽出来的垃圾及时清理,堆放到指定地点。各种废弃物、焊条禁止到处乱扔防止化学污染。
3、施工时要注意现场材料、成品、半成品的防护,避免污染和损坏。
交底人
年月日
被交底人
年月日
江苏省建设工程质量监督总站监制
技术交底
苏DQ2.1.2
技术交底
(6)非镀锌电缆桥架间连接板的两端跨接铜芯地线,接地线最小允许截面积不小于4mm²。
七、技术质量要求
1、金属电缆桥架及其支架全长应不少于2处与接地(PE)或接零(PEN)干线相连接;
2、直线段钢制电缆桥架长度超过30m应设有伸缩节;电缆桥架跨越建筑物变形缝处设置补偿装置;
3、电缆桥架水平安装的支架间距为2.5m;垂直安装的支架间距为2m;
交底部位
技术交底
桥架宽度(㎜)
允许最小厚度(㎜)
<400
1.5
400~800
2.0
>800
2.5
③桥架外观检查
测量外形尺寸与标称型号规格是否一致。
热浸镀锌桥架镀层表面应均匀、无毛刺、过烧、挂灰、伤痕、周部未镀锌(直径2㎜以上)等缺陷,螺纹镀层应光滑,螺栓拧入。电镀锌的锌层表面应光滑均匀,无起皮、气泡、花斑、划痕等缺陷。喷涂应平整、光滑、均匀、不起皮、无气泡水泡。桥架焊缝表面均匀,无漏焊、裂纹、夹渣、烧穿、弧坑等缺陷。桥架螺栓孔径在螺杆直径不大于M16时,可比螺杆直径大2㎜。同一组内相邻两孔间距允许偏差±0.7㎜,任意两孔间距允许偏差±1㎜。相邻两组的端孔间距允许偏差±1.2㎜。
四、主要机具
1、铅笔、卷尺、线坠、粉线袋、锡锅、喷灯、电焊机、切割机。
2、电工工具、手电钻、电锤、冲击钻、兆欧表、万用表、工具袋、工具箱、高凳、脚手架。流动配电箱、移动电缆盘、经纬仪、水平仪、绝缘表、、梯子等。
交底人
年月日
被交底人
年月日
江苏省建设工程质量监督总站监制
技术交底
苏DQ2.1.2
工程名称
江苏德龙镍业有限公司不锈钢压延制品项目
3、根据阅图和勘察记录,选定电缆桥架在不同建筑结构路段的安装形式;根据合同工期和施工人员组成确定施工组织
三、材料要求
1材质要求
(1)根据设计要求的规格型号、现场勘察记录和施工方案编制材料使用计划,包括各种规格电缆桥架的直线段、弯通、桥架附件及支、吊架等。电缆桥架安装所需的各种材料均需使用镀锌材料。
(2)电缆桥架的进货检验
4、桥架与支架间螺栓、桥架连接板螺栓固定紧固无遗漏,螺母位于桥架外侧;
5、敷设在竖井内和穿越不同防火区的桥架,按设计要求位置,有防火隔堵措施;
6、膨胀螺栓固定时,选用螺栓适配,连接紧固,防松零件齐全;
7、桥架安装:位置正确,连接可靠,支吊架配置正确,固定牢固,需要盖板的桥架,应盖板齐全。支、吊架要横平竖直、间距均匀、排列整齐,桥架横平竖直、内外清洁。
