地下室外墙止水螺杆施工方案
- 格式:doc
- 大小:130.50 KB
- 文档页数:6
岳阳碧桂园芭蕉湖项目一期二地块一批次一标段地下室外墙止水螺杆专项施工方案
编制人:
审核人:
审批人:
广东腾越建筑工程有限公司
二○一六年
目录
1、编制依据.............................................
2、工程概况.............................................
3、使用要求.............................................
地下室外墙止水螺杆专项施工方案
1、编制依据
《建筑施工模板安全技术规范》JGJ162-2008
《防水工程技术规范》
2、工程概况
本工程为岳阳碧桂园芭蕉湖项目一期二地块一批次, 位于岳阳市临港北路东侧,芭蕉湖西侧,建筑面积5.68万㎡,共41栋。工程规模包括:三层住宅建筑,型号有BJ240N(3C)﹑BJ260S(3C)、BJ350N(3S);十八层住宅建筑,型号有YJ125T-1、YJ140T-4、16层住宅建筑,型号为YJ260T;配套变配电房及地下室。建设单位为岳阳市碧桂园房地产开发有限公司,设计单位为广东省博意建筑设计院有限公司,监理单位为湖南省硅谷项目管理有限公司。
岳阳市地区工程抗震设防烈度为7度。工程别墅采用钢筋混凝土框架结构,高层采用框剪结构,建筑结构安全等级为二级,设计施工年限为50年。工程拟采用桩基础。
3、施工要求

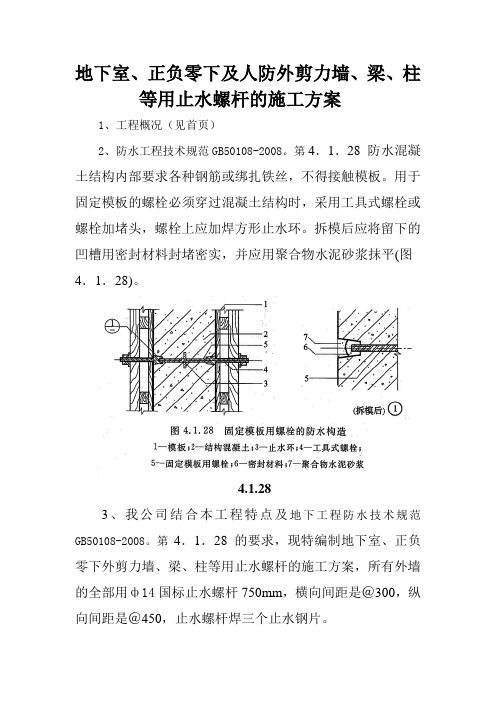

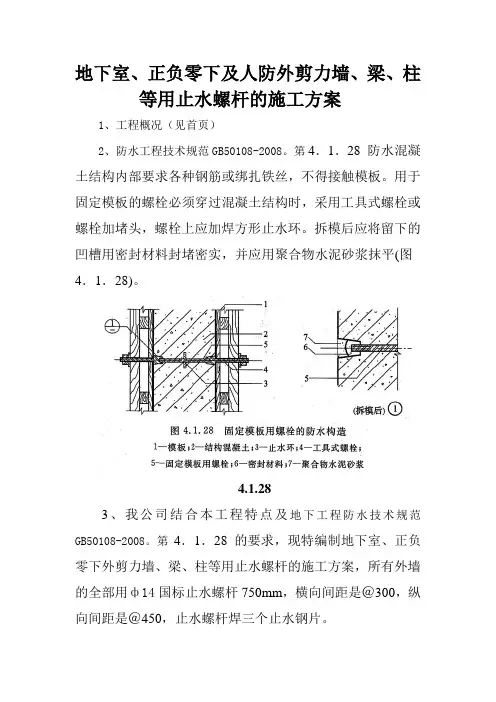

防水工程技术规范GB50108-2008防水混凝土结构内部要求各种钢筋或绑扎铁丝,不得接触模板。用于固定模板的螺栓必须穿过混
凝土结构时,采用工具式螺栓或螺栓加堵头,螺栓上应加焊方形止水环。拆模后应将留下的凹槽用密封材料封堵密实,并用防水砂浆抹平。
我公司结合本工程特点及地下工程防水技术规范GB50108-2008。第4.1.28的要求,现特编制地下室、正负零下外剪力墙、梁、柱等用止水螺杆的施工方案,所有外墙的全部用ф14国标止水螺杆750mm,横向间距是@450,纵向间距是@450,止水螺杆焊三个止水钢片。
支地下外墙模板前应先将模板拼好,在拼好的模板上按上述横纵向间距弹线,打螺杆眼。然后先支一侧模板,从另一侧开始放螺杆,在剪力墙上把螺杆水平固定在钢筋上,然后支内模。螺杆每端用两个螺冒、两个山形卡。
混凝土浇筑等强度达到50%后开始松动螺杆的内外螺冒,强度达100%后割螺杆两端。割螺杆前应先用尖钻子把止水螺杆两端的密封塑料圈凿除。然后再开始割螺杆。杜决因混凝土未达到强度来拆模或割螺杆而将止水螺杆松动,影响以后螺杆部位的渗水。
螺杆割结束后用防锈漆将螺杆两端刷两遍,浇水湿润,粉刷防水砂浆补平,养护一个星期。
