建筑给排水施工技术规范(图文)
- 格式:docx
- 大小:4.57 MB
- 文档页数:24
给排水管道安装施工技术规范1、施工准备1.1 给水排水管道工程施工前应由设计单位进行设计交底。
当施工单位发现施工图有错误时,应及时向设计单位提出变更设计的要求。
1.2 给水排水管道工程施工前,应根据施工需要进行调查研究,并应掌握管道沿线的下列情况和资料:1.2.1 现场地形,地貌、建筑物、各种管线和其他设施的情况;1.2.2 工程地质和水文地质资料;1.2.3 气象资料;1.2.4 工程用地、交通运输及排水条件;1.2.5 施工供水、供电条件;1.2.6 工程材料、施工机械供应条件;1.2.7 在地表水水体中或岸边施工时,尚应掌握地表水的水文和航运资料。
在寒冷地区施工时,尚应掌握地表水的冻结及流冰的资料;1.3结合工程特点和现场条件的其他情况和资料。
1.4给水排水管道工程施工前应编制施工组织设计。
施工组织设计的内容,主要应包括工程概况、施工部署、施工方法、材料、主要机械设备的供应,保证施工质量、安全、工期、降低成本和提高经济效益的技术组织措施、施工计划、施工总平面图以及保护周围环境的措施等。
对主要施工方法,应分别编制施工设计。
1.5施工前测量应符合下列规定1.5.1 施工前,建设单位应组织有关单位向施工单位进行现场交桩;1.5.2 临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应采取保护措施。
开槽铺设管道的沿线临时水准点,每200m不宜少于1个;1.5.3 临时水准点、管道轴线控制桩、高程桩,应经过复核方可使用,并应经常校核;1.5.4 已建管道、构筑物等与本工程衔接的平面位置和高程,开工前应校测。
1.5.5 施工测量的允许偏差,应符合表1的规定。
表1 施工测量允许偏差注:1.L为水准测侧闭合路线的长度(km);2. n为水准或导线测量的测站数。
2、沟槽开挖与回填2.1 施工排水2.1.1施工排水应编制施工设计,并应包括以下主要内容:1)排水量的计算;2)排水方法的选定;3)排水系统的平面和竖向布置,观测系统的平面布置以及抽水机械的选型和数量;4)排水井的构造,井点系统的组合与构造,排放管渠的构造、断而和坡度;5)电渗排水所采用的设施及电极。
GB50268-2008《给排水管道工程施工及验收规范》3基本规定3.1施工基本规定3.1.1 从事给排水管道工程的施工单位应具备相应的施工资质,施工人员应具备相应的资格。
给排水管道工程施工和质量管理应具有相应的施工技术标准。
3.1.2 施工单位应建立、健全施工技术、质量、安全生产等管理体系,制订各项施工管理规定,并贯彻执行。
3.1.3 施工单位应按照合同文件、设计文件和有关规范、标准要求,根据建设单位提供的施工界域内地下管线等构(建)筑物资料、工程水文地质资料,组织有关施工技术管理人员深入沿线调查,掌握现场实际情况,做好施工准备工作。
3.1.4 施工单位应熟悉和审查施工图纸,掌握设计意图与要求实行自审、会审(交底)和签证制度;发现施工图有疑问、差错时,应及时提出意见和建议;如需变更设计,应按照相应程序报审,经相关单位签证认定后实施。
3.1.5 施工单位在开工前应编制施工组织设计,对关键的分项、分部工程应分别编制专项施工方案。
施工组织设计、专项施工方案必须按规定程序审批后执行,有变更时要办理变更审批。
3.1.6 施工临时设施应根据工程特点合理设置,并有总体布置方案。
对不宜间断施工的项目,应有备用动力和设备。
3.1.7 施工测量应实行施工单位复核制、监理单位复测制,填写相关记录,并符合下列规定:1 施工前,建设单位应组织有关单位进行现场交桩,施工单位对所交桩进行复核测量;原测桩有遗失或变位时,应及时补钉桩校正,并应经相应的技术质量管理部门和人员认定;2 临时水准点和管道轴线控制桩的设置应便于观测、不易被扰动且必须牢固,并应采取保护措4GB50268-2008《给排水管道工程施工及验收规范》给水排水管道工程施工及验收规范GB50268-2008施;开槽铺设管道的沿线临时水准点,每200m不宜少于1个;3 临时水准点、管道轴线控制桩、高程桩,必须经过复核方可使用,并应经常校核;4 不开槽施工管道,沉管、桥管等工程的临时水准点、管道轴线控制桩,应根据施工方案进行设置,并及时校核;5 对既有管道、构(建)筑物与拟建工程衔接的平面位置和高程,开工前必须校测。
排水管道施工技术要求一、施工前准备工作(一)排水管道工程施工前应由设计单位进行设计交底。
当施工单位发现施工图有错误时,应及时向设计单位提出变更设计的要求。
(二)排水管道工程施工前,应根据施工需要进行调查研究,并应掌握管道沿线的下列情况和资料:1.现场地形、地貌、建筑物各种管线和其他设施的情况;2.工程地质和水文地质资料;3.气象资料;4.工程用地交通运输及排水条件;5.施工供水供电条件;6.工程材料施工机械供应条件;7.在地表水水体中或岸边施工时,应掌握地表水的水文和航运资料。
在寒冷地区施工时,尚应掌握地表水的冻结及流冰的资料;8.结合工程特点和现场条件的其他情况和资料。
(三)排水管道工程施工前应编制施工组织设计。
施工组织设计的内容主要应包括工程概况、施工部署、施工方法、材料、主要机械设备的供应、保证施工质量、安全、工期、降低成本和提高经济效益的技术组织措施、施工计划、施工总平面图以及保护周围环境的措施等。
对主要施工方法,应分别编制专项施工组织设计。
(四)施工测量应符合下列规定:1.施工前建设单位应组织有关单位向施工单位进行现场交桩;2.临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应采取保护措施。
开槽铺设管道的沿线临时水准点,每200m不宜少于1个;3.临明水准点、管道轴线控制桩、高程桩,应经过复核方可使用,并应经常校核;4.已建管道构筑物等与本工程衔接的平面位置和高程,开工前应校测。
二、给排水管道安装施工工艺流程图:三、给排水管道安装施工的方法及要求:(一)沟槽开挖、支撑与回填的施工方法及要求1 沟槽开挖1.1放线:根据工管部门技术交底的管道管沟开挖宽度,在测量人员测放的管沟中线两侧测放开挖边线,并用白灰作出标识;1.2设置高程及中线控制点:在管线的拐点处、以及直线段每5-10米(压力管道不大于15米),作一高程及中线控制桩。
1.2.1控制桩可用方木制作,截面宜为4*4cm,长50cm,打入土层后,地面露出长度为10-15cm。

1.1.1材料、设备进场检查要点1.1.1.1材料要求总则暖卫设备、钢材、管材、管件及附属制品等必须符合或部颁标准,并按有关规定具有产品出厂合格证明、复试检测报告、产品质量认证或生产可证。
1.1.1.2材料要求细则1 镀锌钢管:外观检查镀锌层良好、无锈蚀、无毛刺,壁厚均匀符合要求,端口无飞边。
管件无偏扣、乱扣、丝扣不全或角度不准等现象。
2 焊接钢管及无缝钢管:壁厚均匀、无锈蚀、无飞刺、符合要求,端口无飞边。
3 铸铁管:目测顺直,壁厚均匀符合要求,外光滑、无浮砂、包砂、粘砂,更不允有砂眼、裂纹、飞刺和疙瘩。
4 阀门:规格型号和适用温度、压力要求符合设计要求,铸造规矩,无毛刺、裂纹,操作灵活。
5 设备应具有出厂合格证和质量证明书,并应符合设计要求或地有关规定。
进场时应做验收和按规定复验。
①材料和设备在进厂时必须有产品合格证。
①材料进场检验报告,应有上级检验部门的签字和盖章。
②进口设备要有商检证明,及中文质量证明等。
1.1.2.1给水、热水、排水(U-P VC管)、采暖、空调、消防及喷洒系统管道穿楼面、屋面及墙体均需设置套管。
1.1.2.2穿墙、楼板套管一般采用普通套管即铁皮套管和钢套管以及塑料套管,如设计无规定,宜优先选用钢套管。
1.1.2.3穿墙套管应保证两端与墙面平齐,穿楼板套管应使下部与楼板平齐,上部有防水要求的房间及厨房中的套管应高出地面50mm,其它房间应为20mm,套管环缝应均匀,用油麻填塞,外部用腻子或密封胶封堵;当管道穿越防火分区时,套管的环缝应该用防火胶泥等防火材料进行有效封堵。
1.1.2.4钢套管外表面及两端口需做防腐处理,断口平整。
1.1.2.5镀锌铁皮套管要卷制规整,采用咬口连接,禁采用非咬口、搭捆在穿管表面。
否则将失去套管的作用,使维修换管时困难,且受温度作用时,限制了自由伸缩,导致管道额外受力,甚至将墙面抹灰层拉裂。
1.1.2.6预埋套管不得与结构钢筋焊在一起,应用附加钢筋固定,确保普通套管与墙体宽度一致,通风及柔性防水套管符合设计及规要求。
给排水管道安装施工技术规范1、施工准备1.1 给水排水管道工程施工前应由设计单位进行设计交底。
当施工单位发现施工图有错误时,应及时向设计单位提出变更设计的要求。
1.2 给水排水管道工程施工前,应根据施工需要进行调查研究,并应掌握管道沿线的下列情况和资料:1.2.1 现场地形,地貌、建筑物、各种管线和其他设施的情况;1.2.2 工程地质和水文地质资料;1.2.3 气象资料;1.2.4 工程用地、交通运输及排水条件;1.2.5 施工供水、供电条件;1.2.6 工程材料、施工机械供应条件;1.2.7 在地表水水体中或岸边施工时,尚应掌握地表水的水文和航运资料。
在寒冷地区施工时,尚应掌握地表水的冻结及流冰的资料;1.3结合工程特点和现场条件的其他情况和资料。
1.4给水排水管道工程施工前应编制施工组织设计。
施工组织设计的内容,主要应包括工程概况、施工部署、施工方法、材料、主要机械设备的供应,保证施工质量、安全、工期、降低成本和提高经济效益的技术组织措施、施工计划、施工总平面图以及保护周围环境的措施等。
对主要施工方法,应分别编制施工设计。
1.5施工前测量应符合下列规定1.5.1 施工前,建设单位应组织有关单位向施工单位进行现场交桩;1.5.2 临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应采取保护措施。
开槽铺设管道的沿线临时水准点,每200m不宜少于1个;1.5.3 临时水准点、管道轴线控制桩、高程桩,应经过复核方可使用,并应经常校核;1.5.4 已建管道、构筑物等与本工程衔接的平面位置和高程,开工前应校测。
1.5.5 施工测量的允许偏差,应符合表1的规定。
表1 施工测量允许偏差注:1.L为水准测侧闭合路线的长度(km);2. n为水准或导线测量的测站数。
2、沟槽开挖与回填2.1 施工排水2.1.1施工排水应编制施工设计,并应包括以下主要内容:1)排水量的计算;2)排水方法的选定;3)排水系统的平面和竖向布置,观测系统的平面布置以及抽水机械的选型和数量;4)排水井的构造,井点系统的组合与构造,排放管渠的构造、断而和坡度;5)电渗排水所采用的设施及电极。

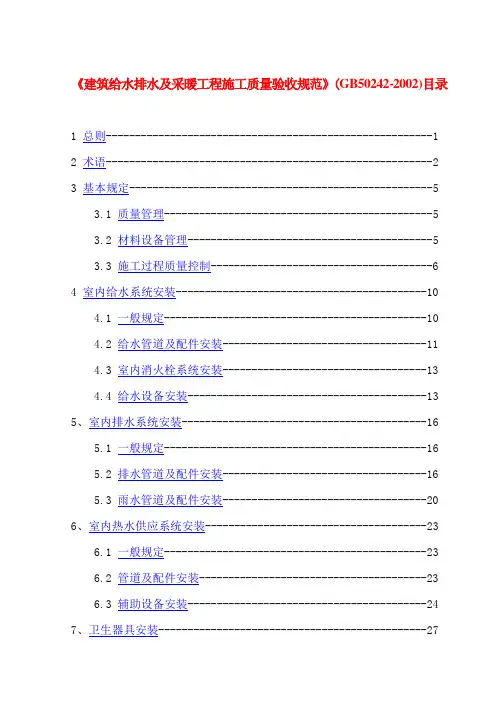

《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)目录1 总则--------------------------------------------------------12 术语--------------------------------------------------------23 基本规定----------------------------------------------------53.1 质量管理----------------------------------------------53.2 材料设备管理------------------------------------------53.3 施工过程质量控制--------------------------------------64 室内给水系统安装-------------------------------------------104.1 一般规定---------------------------------------------104.2 给水管道及配件安装-----------------------------------114.3 室内消火栓系统安装-----------------------------------134.4 给水设备安装-----------------------------------------135、室内排水系统安装------------------------------------------165.1 一般规定---------------------------------------------165.2 排水管道及配件安装-----------------------------------165.3 雨水管道及配件安装-----------------------------------206、室内热水供应系统安装--------------------------------------236.1 一般规定---------------------------------------------236.2 管道及配件安装---------------------------------------236.3 辅助设备安装-----------------------------------------247、卫生器具安装----------------------------------------------277.1 一般规定---------------------------------------------277.2 卫生器具安装-----------------------------------------297.3 卫生器具给水配件安装---------------------------------307.4 卫生器具排水管道安装---------------------------------318、室内采暖系统安装------------------------------------------338.1 一般规定---------------------------------------------338.2 管道及配件安装---------------------------------------338.3 辅助设备及散热器安装---------------------------------368.4 金属辐射采暖系统安装---------------------------------388.5 低温热水地板辐射采暖系统安装-------------------------388.6 系统水压试验及调试-----------------------------------399、室外给水管网安装------------------------------------------419.1 一般规定---------------------------------------------419.2 给水管道安装-----------------------------------------419.3 消防水泵接合器及室外消火栓安装-----------------------459.4 管沟及井室-------------------------------------------4610、室外排水管网安装-----------------------------------------4810.1 一般规定--------------------------------------------4810.2 排水管道安装----------------------------------------4810.3 排水管沟及井池--------------------------------------5011、室外供热管网安装-----------------------------------------5111.1 一般规定--------------------------------------------5111.2 管道及配件安装-------------------------------------5111.3 系统水压试验及调试---------------------------------5412、建筑中水系统及游泳池水系统------------------------------5512.1 一般规定-------------------------------------------5512.2 建筑中水系统管道及辅助设备安装---------------------5512.3 游泳池水系统安装-----------------------------------5613、供热锅炉及辅助设备安装----------------------------------5813.1 一般规定-------------------------------------------5813.2 锅炉安装-------------------------------------------5813.3 辅助设备及管道安装---------------------------------6313.4 安全附件安装---------------------------------------6613.5 烘炉、煮炉和试运行---------------------------------6913.6 换热站安装-----------------------------------------7014、分部(子分部)工程质量验收------------------------------71附录A 建筑给水排水及采暖工程分部、分项工程划分---------73 附录B 检验批质量验收-----------------------------------74 附录C 分项工程质量验收---------------------------------75 附录D 子分部工程质量验收-------------------------------76 附录E 建筑给水排水及采暖(分部)工程质量验收-----------77 附录F 本规范用词说明-----------------------------------78中华人民共和国国家标准建筑给水排水及采暖工程施工质量验收规范Code for acceptance of construction quality of Water supply drainage and heating worksGB50242-2002主编部门:辽宁省建设厅批准部门:中华人民共和国建设部施行日期:2002年4月1日中国建筑工业出版社2002 北京关于发布国家标准《建筑给水排水有采暖工程施工质量验收规范》的通知建标[2002]62号根据建设部《关于印发<一九九五至一九九六年工程建设国家标准制定修订计划>的通知》(建标[1996]4号)的要求,辽宁省建设厅会同有关部门共同修订了《建筑给水排水及采暖工程施工质量验收规范》。

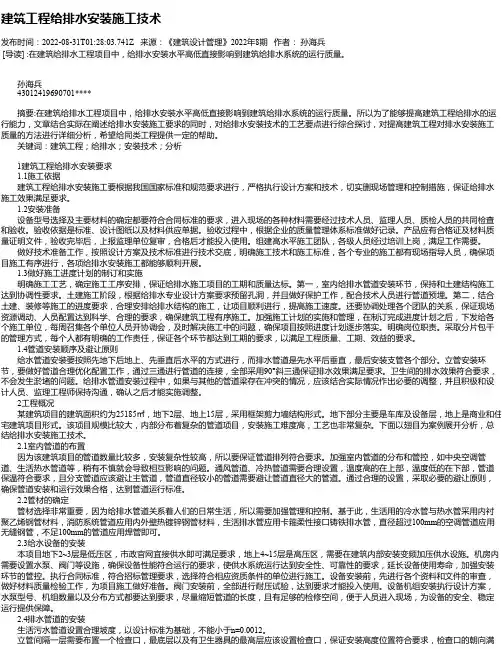

建筑工程给排水安装施工技术发布时间:2022-08-31T01:28:03.741Z 来源:《建筑设计管理》2022年8期作者:孙海兵[导读] :在建筑给排水工程项目中,给排水安装水平高低直接影响到建筑给排水系统的运行质量。
孙海兵43012419690701****摘要:在建筑给排水工程项目中,给排水安装水平高低直接影响到建筑给排水系统的运行质量。
所以为了能够提高建筑工程给排水的运行能力,文章结合实际在阐述给排水安装施工要求的同时,对给排水安装技术的工艺要点进行综合探讨,对提高建筑工程对排水安装施工质量的方法进行详细分析,希望给同类工程提供一定的帮助。
关键词:建筑工程;给排水;安装技术;分析1建筑工程给排水安装要求1.1施工依据建筑工程给排水安装施工要根据我国国家标准和规范要求进行,严格执行设计方案和技术,切实删现场管理和控制措施,保证给排水施工效果满足要求。
1.2安装准备设备型号选择及主要材料的确定都要符合合同标准的要求,进入现场的各种材料需要经过技术人员、监理人员、质检人员的共同检查和验收。
验收依据是标准、设计图纸以及材料供应单据。
验收过程中,根据企业的质量管理体系标准做好记录。
产品应有合格证及材料质量证明文件,验收完毕后,上报监理单位复审,合格后才能投入使用。
组建高水平施工团队,各级人员经过培训上岗,满足工作需要。
做好技术准备工作,按照设计方案及技术标准进行技术交底,明确施工技术和施工标准,各个专业的施工都有现场指导人员,确保项目施工有序进行,各项给排水安装施工都能够顺利开展。
1.3做好施工进度计划的制订和实施明确施工工艺,确定施工工序安排,保证给排水施工项目的工期和质量达标。
第一,室内给排水管道安装环节,保持和土建结构施工达到协调性要求。
土建施工阶段,根据给排水专业设计方案要求预留孔洞,并且做好保护工作,配合技术人员进行管道预埋。
第二,结合土建、装修等施工的进度要求,合理安排给排水结构的施工,让项目顺利进行,提高施工速度。

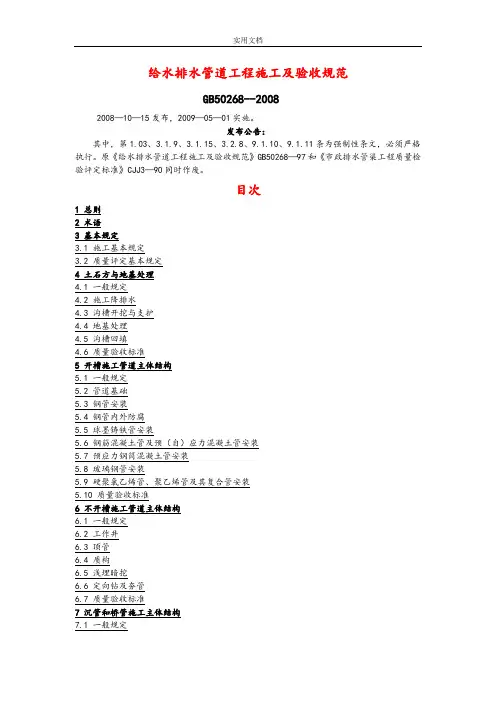

给水排水管道工程施工及验收规范GB50268--20082008—10—15发布,2009—05—01实施。
发布公告:其中,第1.03、3.1.9、3.1.15、3.2.8、9.1.10、9.1.11条为强制性条文,必须严格执行。
原《给水排水管道工程施工及验收规范》GB50268—97和《市政排水管渠工程质量检验评定标准》CJJ3—90同时作废。
目次1 总则2 术语3 基本规定3.1 施工基本规定3.2 质量评定基本规定4 土石方与地基处理4.1 一般规定4.2 施工降排水4.3 沟槽开挖与支护4.4 地基处理4.5 沟槽回填4.6 质量验收标准5 开槽施工管道主体结构5.1 一般规定5.2 管道基础5.3 钢管安装5.4 钢管内外防腐5.5 球墨铸铁管安装5.6 钢筋混凝土管及预(自)应力混凝土管安装5.7 预应力钢筒混凝土管安装5.8 玻璃钢管安装5.9 硬聚氯乙烯管、聚乙烯管及其复合管安装5.10 质量验收标准6 不开槽施工管道主体结构6.1 一般规定6.2 工作井6.3 顶管6.4 质构6.5 浅埋暗挖6.6 定向钻及夯管6.7 质量验收标准7 沉管和桥管施工主体结构7.1 一般规定7.2 沉管7.3 桥管7.4 质量验收标准8 管道附属构筑物8.1 一般规定8.2 井室8.3 支墩8.4 雨水口8.5 质量验收标准9 管道功能性试验9.1 一般规定9.2 压力管道水压试验9.3 无压管道的闭水试验9.4 无压管道的闭气试验9.5 给水管道冲洗与消毒附录 A 给排水管道工程分项、分部、单位工程划分附录 B 分项、分部、单位工程质量验收记录附录 C 注水法试验附录 D 闭水法试验附录 E 闭气法试验附录 F 混凝土结构无压管道渗水量测与评定方法附录 G 钢筋混凝土结构外观质量缺陷评定方法附录 H 取氨酯(PU)涂层本规范用用词说明附:条文说明1 总则1.0.1 为加强给水、排水(以下简称给排水)管道工程施工管理,规范施工技术,统一施工质量检验、验收标准,确保工程质量,制定本规范。

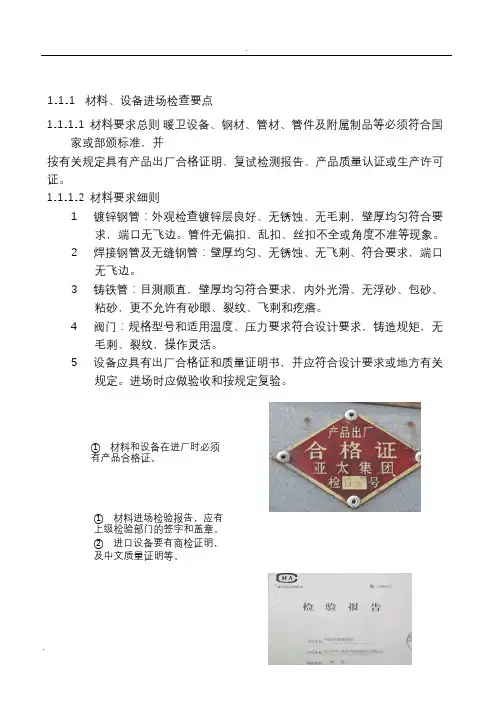

1.1.1材料、设备进场检查要点1.1.1.1材料要求总则暖卫设备、钢材、管材、管件及附属制品等必须符合国家或部颁标准,并按有关规定具有产品出厂合格证明、复试检测报告、产品质量认证或生产许可证。
1.1.1.2材料要求细则1 镀锌钢管:外观检查镀锌层良好、无锈蚀、无毛刺,壁厚均匀符合要求,端口无飞边。
管件无偏扣、乱扣、丝扣不全或角度不准等现象。
2 焊接钢管及无缝钢管:壁厚均匀、无锈蚀、无飞刺、符合要求,端口无飞边。
3 铸铁管:目测顺直,壁厚均匀符合要求,内外光滑、无浮砂、包砂、粘砂,更不允许有砂眼、裂纹、飞刺和疙瘩。
4 阀门:规格型号和适用温度、压力要求符合设计要求,铸造规矩,无毛刺、裂纹,操作灵活。
5 设备应具有出厂合格证和质量证明书,并应符合设计要求或地方有关规定。
进场时应做验收和按规定复验。
①材料和设备在进厂时必须有产品合格证。
①材料进场检验报告,应有上级检验部门的签字和盖章。
②进口设备要有商检证明,及中文质量证明等。
1.1.2.1给水、热水、排水(U-P VC管)、采暖、空调、消防及喷洒系统管道穿楼面、屋面及墙体均需设置套管。
1.1.2.2穿墙、楼板套管一般采用普通套管即铁皮套管和钢套管以及塑料套管,如设计无规定,宜优先选用钢套管。
1.1.2.3穿墙套管应保证两端与墙面平齐,穿楼板套管应使下部与楼板平齐,上部有防水要求的房间及厨房中的套管应高出地面50mm,其它房间应为20mm,套管环缝应均匀,用油麻填塞,外部用腻子或密封胶封堵;当管道穿越防火分区时,套管的环缝应该用防火胶泥等防火材料进行有效封堵。
1.1.2.4钢套管内外表面及两端口需做防腐处理,断口平整。
1.1.2.5镀锌铁皮套管要卷制规整,采用咬口连接,严禁采用非咬口、搭捆在穿管表面。
否则将失去套管的作用,使维修换管时困难,且受温度作用时,限制了自由伸缩,导致管道额外受力,甚至将墙面抹灰层拉裂。
1.1.2.6预埋套管不得与结构钢筋焊在一起,应用附加钢筋固定,确保普通套管与墙体宽度一致,通风及柔性防水套管符合设计及规范要求。

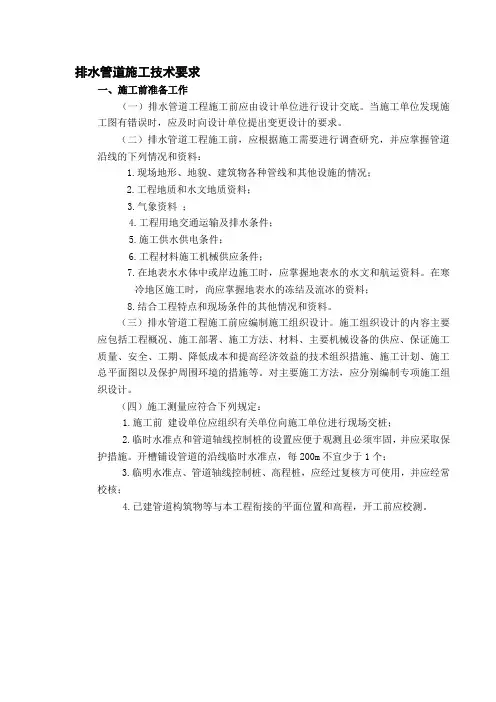

排水管道施工技术要求一、施工前准备工作(一)排水管道工程施工前应由设计单位进行设计交底。
当施工单位发现施工图有错误时,应及时向设计单位提出变更设计的要求。
(二)排水管道工程施工前,应根据施工需要进行调查研究,并应掌握管道沿线的下列情况和资料:1.现场地形、地貌、建筑物各种管线和其他设施的情况;2.工程地质和水文地质资料;3.气象资料;4.工程用地交通运输及排水条件;5.施工供水供电条件;6.工程材料施工机械供应条件;7.在地表水水体中或岸边施工时,应掌握地表水的水文和航运资料。
在寒冷地区施工时,尚应掌握地表水的冻结及流冰的资料;8.结合工程特点和现场条件的其他情况和资料。
(三)排水管道工程施工前应编制施工组织设计。
施工组织设计的内容主要应包括工程概况、施工部署、施工方法、材料、主要机械设备的供应、保证施工质量、安全、工期、降低成本和提高经济效益的技术组织措施、施工计划、施工总平面图以及保护周围环境的措施等。
对主要施工方法,应分别编制专项施工组织设计。
(四)施工测量应符合下列规定:1.施工前建设单位应组织有关单位向施工单位进行现场交桩;2.临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应采取保护措施。
开槽铺设管道的沿线临时水准点,每200m不宜少于1个;3.临明水准点、管道轴线控制桩、高程桩,应经过复核方可使用,并应经常校核;4.已建管道构筑物等与本工程衔接的平面位置和高程,开工前应校测。
二、给排水管道安装施工工艺流程图:三、给排水管道安装施工的方法及要求:(一)沟槽开挖、支撑与回填的施工方法及要求1 沟槽开挖1.1放线:根据工管部门技术交底的管道管沟开挖宽度,在测量人员测放的管沟中线两侧测放开挖边线,并用白灰作出标识;1.2设置高程及中线控制点:在管线的拐点处、以及直线段每5-10米(压力管道不大于15米),作一高程及中线控制桩。
1.2.1控制桩可用方木制作,截面宜为4*4cm,长50cm,打入土层后,地面露出长度为10-15cm。
高层建筑给排水工程设计及施工技术分析摘要:给水系统能高效供水,让居民享受高质量的生活;排水系统能及时排走生活污水,保持环境卫生。
在高层建筑中设计给排水工程,不仅能让给水系统运行更加科学,实现循环供水模式,进而提升水资源利用率,也能让污水处理后达标排放,减少对环境的影响。
高效的给排水系统能提高高层建筑使用舒适度和品质,从而提升高层建筑的商业价值。
关键词:高层建筑;给排水工程;施工技术1高层建筑给排水设计的重要性在新时期人们对于生活要求逐步提升的情况下,高层建筑需要加强整体的设计及质量控制,完整的建筑设计包括建筑整体结构以及建筑中其他的使用物品。
在高层建筑中房屋建筑的给排水施工质量直接影响着人们的生活水平,因此,人们在新时期对高层建筑的给排水施工质量要求越来越高。
高层建筑给排水施工的情况直接影响着整体的安全,因此,在进行高层建筑给排水设计中,必须要结合建筑工程的实际特点,并满足后期人们的生活需求,为人们提供更加便利的条件。
为了满足新时期人们的生活需求,在建筑工程施工中需要实现给排水工程的合理安排,并针对其中可能出现的问题进行提前预防,尤其是后期的渗水、漏水以及排水管道堵塞等,这些问题使得整个建筑的使用功能都受到了影响,尤其是给人们的日常生活带来了较多的问题,严重影响着住户的居住体验,必须要及时地进行解决。
因此,高层建筑给排水施工质量与人们的生活利益存在着直接的联系,加强设计以及施工具有非常重要的价值。
当前大多数建筑的给排水工程设计良好,但高层建筑种类繁多,不同建筑类型对给排水施工质量以及技术要求都不同,技术要求较高,如果给排水出现了施工质量问题,必定严重影响着住户的生活条件。
高层建筑给排水工程施工质量的提升,可以为人们提供正常的生活保障,尤其是在实际施工中需要加强施工质量的管理以及监督,减少住户后期居住过程中可能发生的给排水问题。
2高层建筑给排水工程设计2.1排水系统设计首先,要根据建筑用途和规模估算生活污水量、雨水量等各类排水量,设计高层建筑的排水系统。
1建筑给水排水及采暖工程1.1.1材料、设备进场检查要点1.1.1.1材料要求总则暖卫设备、钢材、管材、管件及附属制品等必须符合国家或部颁标准,并按有关规定具有产品出厂合格证明、复试检测报告、产品质量认证或生产许可证。
1.1.1.2材料要求细则1 镀锌钢管:外观检查镀锌层良好、无锈蚀、无毛刺,壁厚均匀符合要求,端口无飞边。
管件无偏扣、乱扣、丝扣不全或角度不准等现象。
2 焊接钢管及无缝钢管:壁厚均匀、无锈蚀、无飞刺、符合要求,端口无飞边。
3 铸铁管:目测顺直,壁厚均匀符合要求,内外光滑、无浮砂、包砂、粘砂,更不允许有砂眼、裂纹、飞刺和疙瘩。
4 阀门:规格型号和适用温度、压力要求符合设计要求,铸造规矩,无毛刺、裂纹,操作灵活。
5 设备应具有出厂合格证和质量证明书,并应符合设计要求或地方有关规定。
进场时应做验收和按规定复验。
①材料和设备在进厂时必须有产品合格证。
①材料进场检验报告,应有上级检验部门的签字和盖章。
②进口设备要有商检证明,及中文质量证明等。
1.1.2管道预留预埋要求1.1.2.1给水、热水、排水(U-P VC管)、采暖、空调、消防及喷洒系统管道穿楼面、屋面及墙体均需设置套管。
1.1.2.2穿墙、楼板套管一般采用普通套管即铁皮套管和钢套管以及塑料套管,如设计无规定,宜优先选用钢套管。
1.1.2.3穿墙套管应保证两端与墙面平齐,穿楼板套管应使下部与楼板平齐,上部有防水要求的房间及厨房中的套管应高出地面50mm,其它房间应为20mm,套管环缝应均匀,用油麻填塞,外部用腻子或密封胶封堵;当管道穿越防火分区时,套管的环缝应该用防火胶泥等防火材料进行有效封堵。
1.1.2.4钢套管内外表面及两端口需做防腐处理,断口平整。
1.1.2.5镀锌铁皮套管要卷制规整,采用咬口连接,严禁采用非咬口、搭捆在穿管表面。
否则将失去套管的作用,使维修换管时困难,且受温度作用时,限制了自由伸缩,导致管道额外受力,甚至将墙面抹灰层拉裂。
1.1.2.6预埋套管不得与结构钢筋焊在一起,应用附加钢筋固定,确保普通套管与墙体宽度一致,通风及柔性防水套管符合设计及规范要求。
1.1.2.7管道和设备安装前,必须清除内部污垢和杂物,安装中断或完毕的敞口处,必须临时封闭。
临时封闭管口的材料,应采取不易被破损的措施,如短管丝堵、铁皮扣碗。
1.1.2.8楼板预留洞要求1 预留洞位置正确,洞口大小符合设计及规范要求。
2 使用钢模盒应清理干净,外刷脱模剂。
3 套管固定应牢固可靠,采用三点固定方法。
4 控制出模时间(出模时间根据土建要求为准),过早将产生洞口塌陷,过晚将给出模造成困难,破坏洞口的完整性。
5 浇筑混凝土时应有专人看护,保证预留、预埋孔洞应无位移、跑偏歪斜等现象。
①预留洞位置应正确。
②预留洞规格尺寸应正确。
③预留洞口应光滑完整无破损。
①套管外应清理干净并刷脱模剂。
②套管位置正确固定牢固。
③套管规格符合设计要求。
①墙体防水套管安装。
②套管内及两侧应刷锈漆。
③套管固定应采用附加筋固定,附加筋应绑扎在结构主筋上,不得采用焊接。
④套管应固定牢固,位置正确。
①柔性防水套管制作应符合规范要求。
②柔性防水套管安装牢固平整。
①套管规格、型号正确。
②套管两端与墙面平齐。
③套管内侧防腐良好。
④套管周围做好标识。
1.1.3管道支吊架安装1.1.3.1管道支、吊、托架安装应符合下列规定1 位置正确,埋设平整牢固。
2 与管道接触应紧密,固定应牢靠。
3 滑动支架应灵活,滑托与滑槽两侧间应留有3~5mm的间隙,并留有一定的偏移量。
4 无热伸长管道的吊架、吊杆应垂直安装,若吊架、吊杆上为槽钢则槽钢朝向应一致。
5 有热伸长管道的吊架、吊杆应向膨胀的反方向偏移。
6 固定在建筑结构上的管道支、吊架,不得影响结构的安全。
7 钢管水平安装的支架间距按表3-1 执行(在设计无特殊要求的前提下):8 立管管卡安装,层高小于或等于5m,每层安装1 个;层高大于5m,每层不少于2 个。
管卡安装高度,距地面1.5~1.8m,2个以上管卡可以匀称安装。
9 消防喷洒管道末端应加防晃支架,防晃支架距末端喷洒头距离为不大于750mm不小于300mm。
槽钢朝向一致 10 管道支架安装不允许出现半明半暗现象。
11 有瓷砖或石材的墙面安装管道支架,支架应安装在瓷砖或石材的缝隙处。
12 管道支吊架距焊口距离不得小于 50mm 。
13 悬吊式空调管道长度超过 15m 时,应加防摆动固定支架。
14 塑料管道以及铜管应按照塑料管和铜管的要求进行安装。
15 塑料管道用铁支架固定时,应在管道和支架间垫上 3mm 的橡胶垫。
16 不锈钢和铝管支吊架不得直接和铁支架接触,应在之间垫相应的材料或橡胶垫。
槽钢方向① UPVC 排水管道吊装应使 用专用吊卡。
② 吊架间距应符合规范要 求。
① 消防喷洒管道末端吊架应 采用防晃支吊架。
①双立管支架安装高度1.5~1.8m。
②相同规格的立管应使用双立管卡,立管卡规格为25*3 扁钢制作。
③管卡接口应严密。
① 空调管吊架安装,木托与管道接触严密,木托外径与保温层相平齐。
② 吊杆垂直,并在一个平面上。
① 空调管道固定支架采用门形架。
②门形吊架固定牢固美观。
③ 木托与管道相匹配。
①水泵出入口管道应单独设立支架。
②支架位置应放在减振喉之后以免影响减振效果。
①风机盘管吊装。
水泵出入口管道应单独设立支架。
②四个吊杆应垂直。
支架位置应放在减振喉之后以免影响减振效果。
③四个槽钢朝向如图。
④吊架与盘管连接处应上下加锁母,并加橡胶减振垫。
①成排管道吊装应与设计协商尽量吊装在一个吊架上。
②吊架与吊架的间距应满足最小管道的要求。
③吊架排列整齐,吊杆垂直固定牢固美观。
①给水管道固定支架。
②采用角钢门形架固定,牢固美观。
①成排空调管道安装。
②管道坡度一致。
③支吊架间距符合规范要求。
④支吊架平整、牢固美观,木托与管道接触严密。
①泵房管道支架安装。
②管道支架采用型钢与U 形扁钢制作。
③支架排列整齐,固定牢固美观。
①PPR 管支架安装。
②双立管应使用双立管卡固定。
③支架安装牢固与管道接触紧密,间距符合规范要求。
①空调水立管支架安装。
②支架固定在地面上。
③管道与支架间距必须留出保温层的厚度。
1.1.4管道竖井管道布置1.1.4.1管道竖井布置应合理,管道间距合理。
1.1.4.2管道阀门安装高度应便于操作。
1.1.4.3排水管检查口朝向应便于检修。
1.1.4.4管道穿楼板处,除排水管外均应加套管。
1.1.4.5管道保温应均匀,平整。
1.1.4.6管道支架布置合理,成排管道应安装在同一个支架上。
①空调管道与支架接触必须加木托。
② 木托与管道接触应紧密无缝隙。
① 成排管道安装应在同一个支架上,并保证支架牢固,支吊架成排成线,排列美观整齐。
② 管道间距合理,并留出保温距离。
①排水检查口排列整齐。
②排水检查口标高1.0m允许偏差正负20mm。
③检查口方向正确,便于检修。
①竖井内管道排列整齐。
②管道保温平整,各接口严密。
③管道外缠玻璃丝布均匀,压边合理。
④管道外防火涂料均匀。
1.1.5管道安装节点控制1.1.5.1管道丝扣连接丝扣连接管道,螺纹清洁、规整、无断丝,镀锌钢管和管件的镀锌层破损,接口处无外露油麻,外露丝扣2~3 扣。
1.1.5.2法兰连接1 法兰对接平行、紧密,与管子中心线垂直,双面施焊,法兰螺栓应长短一致,朝向相同,螺栓露出螺母部分应为螺栓直径的一半。
2 法兰连接螺栓紧固时,按对角进行紧固,使法兰之间缝隙均匀。
3 法兰不得直接焊在弯管或弯头上,一般至少连接在长度100mm以上的直管段。
4 法兰与法兰连接应保证垂直度或水平度,使其自然吻合,以免管道或设备产生额外应力。
5 支管上的法兰距主管外壁净距应在100mm以上,过墙管道上的法兰与墙面净距为200mm以上。
6 法兰连接组对时,垫片应放在法兰的中心位置,不得偏斜,除设计要求外,不得使用双层、多层或倾斜形垫片。
①管道连接采用法兰连接。
②法兰与管道中心线垂直。
③法兰垫片符合要求。
④螺栓连接整齐,朝向一致,外露为螺栓直径的一半。
1.1.5.3管道焊接1 按要求对管道加工坡口,当采用气割加工时必须清除坡口表面的氧化物和毛刺等,对凹凸不平处进行打磨。
2 管道焊接应焊肉饱满,光华。
焊口表面无烧伤、裂纹和明显的结瘤、夹渣及气孔,焊波均匀一致。
3 管道对口应平直,间隙符合要求;错口偏差不超过管壁厚的20%,且不超过2mm。
4 管道组对时,在管道的对口焊接处或弯曲(弯管)部位不得焊接支管;弯曲部位不得有焊缝;接口焊缝距起弯点不应小于一个管径,且不小于100mm;接口焊缝距管道支、吊架边缘不小于50mm。
①管道焊接焊肉饱满,焊缝高度、宽度符合设计要求。
②焊缝外观美观,无咬肉、夹渣、气孔、裂纹、飞溅等缺陷。
1.1.5.4UPVC 排水管道连接1 硬质聚氯乙烯(U P VC)管应使用无齿锯断管,断口应平齐,粘接前应对承插口先插入试验,一般为承口的3/4深度。
试插合格后,用棉布将承插口需粘接部位的水分、灰尘擦拭干净。
如有油污需用丙酮除掉。
用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,插入粘接时将插口稍作转动,以利粘接剂分布均匀,粘牢后立即将溢出的粘接剂擦拭干净。
①排水管道UPVC 采用粘结连接。
②粘结剂应有产品检验报告及合格证。
③管道安装后应保证外观清洁。
1.1.6卫生洁具安装要点1.1.6.1卫生器具的固定件应采用预埋件和膨胀螺栓,凡是固定卫生器具的螺母,垫圈均应使用橡胶垫,膨胀螺栓只限于混凝土板、墙,轻质隔墙及砖墙不得使用。
1.1.6.2座便器地脚螺栓不得小于M6,便器背水箱固定螺栓不小于M10,螺母下面须用平光垫和橡胶垫(3mm),螺栓外露螺母长度应为螺栓直径的一半。
1.1.6.3洗脸盆和家具盆支架安装必须牢固,器具与支架接触紧密,不得使用垫块的方法调整标高,各类支架均应做好防腐及面漆。
1.1.6.4器具下水管与排水管连接处应用油麻和密封胶或玻璃胶封严。
1.1.6.5浴盆的周边与墙面接触的部位应用玻璃胶封严。
1.1.6.6地漏水封深度不得小于50mm,地漏篦子顶面应低于设置处5mm。
1.1.6.7卫生洁具安装过程中应注意排水口的及时封堵。
1.1.6.8洁具安装后交工前,洁具成品保护措施到位,无划痕、破损、掉、裂痕、五金配件齐全,无丢失损坏,使用通畅、无漏水、堵塞等现象。
①小便斗安装牢固,与墙体接触严密。
②小便斗与墙接触缝打胶均匀。
③小便斗安装标高正确。
①成排卫生洁具安装应标高一致。
②成排卫生洁具安装间距均匀。
③成排卫生洁具安装标高允差5mm。
④卫生洁具配件应垂直,高度朝向一致。
①脚踏式冲洗阀安装平整牢固垂直。
②蹲便器安装平整牢固。
①浴盆安装平稳牢固。
②浴盆水嘴距地670mm。
③浴盆挂钩(设计无要求时)距地 1.8m。
④浴盆与墙接触缝应打密封胶,胶条应均匀。
