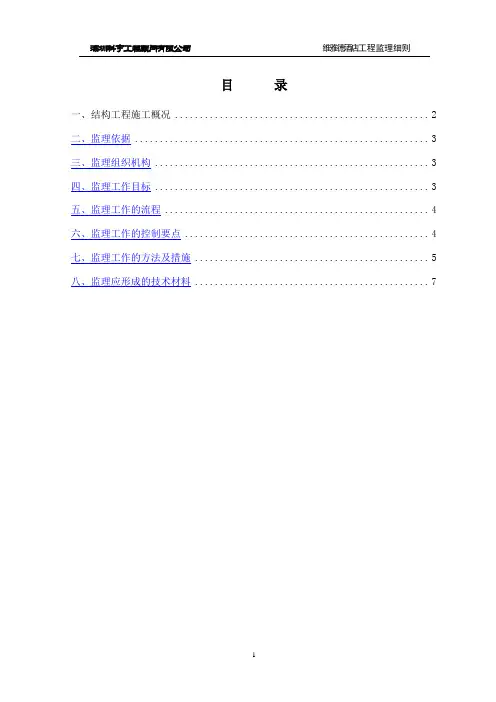

编号:ZH0013/17A/10

沈阳福润二期扩建项目

幕墙施工

监理细则

编制:

审批:

沈阳新佳城监理有限公司

年月日

一、结构工程施工概况

沈阳福润二期扩建项目位于沈阳市经济技术开发区宏业街11号,为副食、调料加工交易区。福润二期扩建项目由2栋单体厂房(宰牛车间,辅料库),和食品检测研发中心及宿舍楼组成。宰牛车间采用13m螺旋钻孔压灌桩基础、层高:车间8.8m,8.3m,5.5m,车间办公室一,二层 4.5米全框架结构,建筑高度11.5m。宿舍楼为4层砖混结构独立基础高13.50m 层高 2.1m 。食品检测研发中心为大开挖筏板基础,底部加强区为筏板顶9.2m 11层全框架结构,高42.450m

二、监理依据

1、已批准的监理规划;

2、本专业工程相关的标准、设计文件和技术资料;

3、施工组织设计。

三、监理组织机构

四、监理工作目标

该工程为深圳市重点工程,也是深圳市标志性建筑之一,确保幕墙工程安全可靠、实用美观,经济合理。

1、投资控制目标:

以不超过承包商与业主签订的施工合同价为基本控制目标,严格控制设计变更、现场签证和预算外费用支出,按照约定的现场签证程序及政府有关造价文件的规定办

总监理工程师代表 (兼技术负责人)

刘宇阔

总 监 理 工 程 师

戴传凤

建 专 业 监 理 工

给排

水专业

监理工

程师

通风空调专业监理工程师

电气专业监理工程师

造价

监理

工程

土建专业监理员

智能化专业监理工程师

文档及内业管理负责人

环境及

测量管

理负责人

理各种签证,将工程造价控制在合同价格的范围内。

2、进度控制目标:

按合同要求:开工日期按合同约定的日期。

3、质量控制目标:

建立健全质量管理体系,严格控制材料、构件制作和安装的质量,确保优良,争创鲁班奖。

4、安全文明施工控制目标:

建立健全安全管理体系,督促总包及分包施工单位做好安全文明工作,杜绝一切安全事故发生。安全文明施工达到深圳市一流水平,确保本工程达到深圳市文明工地标准。

五、监理工作的流程

确认设计资料及图纸会审

幕墙门窗

审核施工组织设计

进场材料构件检查

施工前检查测量放线

加工制作

施工安装

验收

?会审图纸?设计交底?设计修改

?

确认设计资料

?审查确认试验内容方法及评定标准

?确认试件设计图?试验设备场地检查?试验过程监督

?检测试验报告审查存档

?确认施工进度计划?确认施工组织设计

?核对材料、构件是否符合合同要求

?对材料、构件进行检查

?检查材料地堆放、储存保管

对主体结构施工质量检查

?审查测量放线方案

?检查复合垂直、水平基线各层标高点

?铝料加工及玻璃打胶、车间机具设备、温度密封检查?铝料加工检查

?玻璃构件加工检查

?预埋件、连接件检查?立柱横梁安装精度检查?玻璃安装检查?抽检纪录

?隐蔽工程验收

?外观验收?抽样检查?性能检查

?

确认验收报告交工

玻璃幕墙工程监理工作程序框图

六、监理工作的控制要点

1、材料质量控制:

原材质量的优劣直接影响工程结构的安全,对原材的把关是监理工作的重点。

(1)检查进场原材料及预制构件是否具有出厂合格证,并经检查验收合格后方可使用。

(2)检查玻璃幕墙是否采用耐候性材料制作;检查金属材料和装配附件是否为不锈钢或钢材表面是否进行热浸镀锌处理;铝合金表面是否进行阳极氧化处理,否则将影响其耐蚀性、耐磨性和装饰效果。

(3)检查玻璃幕墙材料是否采用不燃烧性材料或难燃烧性材料、是否具有物理性能检验报告。

(4)结构硅酮密封胶是否具有与接触材料相容性试验报告,是否附有保险年限的质量证书和技术文件。不得使用过期的结构硅酮密封胶和耐侯硅酮密封胶。

(5)检查玻璃幕墙中用作空腹式铝合金竖向主龙骨及水平次龙骨的铝型材是否符合国家标准《铝合金建筑型材》(GB/T5237)中高精级的规定和《铝及铝合金阳极氧化、阳极氧化膜的总规范》(GB8013)的规定。

(6)玻璃幕墙材料应符合国家现行技术标准和《玻璃幕墙工程技术规范》(JGJ102—96)的规定。

(7)玻璃幕墙用铝合金型材、钢材及其配套的门窗、标准五金件应符合国家现行技术标准的规定。

2、幕墙构件制作的质量控制:

(1)玻璃幕墙在制作前应对建筑设计施工图进行核对,并应对建筑物进行复测,按实测结果调整并经设计单位同意后,方可加工组装。

(2)加工玻璃幕墙构件所采用的设备、机具应能达到幕墙构件加工精度的要求,

其量具定期进行计量检定。

3、玻璃幕墙安装时的质量控制:

(1)检查墙面的垂直度、平整度,对主体结构的孔洞及表面的缺陷,要求施工单位及时进行处理。

(2)校核施工放线:以建筑物的轴线为依据,按土建施工单位提供的中心线及标高点将骨架的位置弹线到主体结构上。

(3)检查骨架安装的质量:检查铝合金骨架氧化膜的保护,检查在与混凝土直接接触的部位,对氧化膜进行防腐处理。检查焊接部位是否应符合焊接要求,检查焊接部位是否刷防腐漆。骨架安装完毕全面检查玻璃幕墙骨架的尺寸是否准确。

(4)玻璃幕墙的骨架吊装就位后进行水平、垂直、间距三个方向的调整工作时,监理工程师应旁站检验,确保质量。

(5)检查全部胶条、胶带的塞实、压接工作是否细致周到,不得遗漏,防止漏风、漏雨,降低密封性能,达不到防风、防水的效果。检查密封胶是否注得均匀、饱满,一般注入深度在5MM左右。

(6)检查房间四道(上下左右)间隙是否塞好防火矿棉,按设计要求,固定和塞紧,不得松散,更不能有间隙,以达到防火和保温的效果。

(7)玻璃幕墙顶部和底部与结构连接的密封件至少应有三点与基础避雷系统相连。

七、监理工作的方法及措施

1、图纸设计阶段的审核

设计阶段的审核的难点有:幕墙设计局部与主体结构位置和尺寸的冲突、幕墙外观与室内使用功能是否相结合、幕墙设计与水电安装的冲突、节点抗渗抗风压性能、结构计算书是否符合土建结构设计的要求等

(1)材料控制

原材料及成品半成品控制的难点有:型材镀膜厚度、加工尺寸是否满足设计要求、打胶车间的条件是否符合要求、材料及配件现场管理、相关材料送检(2)安装阶段的控制

施工过程中易出现的问题有:预埋件偏位、幕墙设计轴线与主体轴线的误差、立柱安装偏位及角码与立柱(预埋件)的焊接质量(尤其是仰焊部分)、相邻横梁水平标高不一及与立柱的凹槽不一致、防火隔板封闭不严及防火棉厚度不足、不同金属接触面未采用柔性垫片隔离、幕墙渗漏、玻璃安装质量差等

2、重点监控措施

(1)认真仔细审查图纸及施工单位的施工组织设计,对节点构造、预埋件偏位的处理方案、结合土建施工图纸对比有无出入,并联系土建、幕墙等相关单位进行图纸会审;

(2)下列材料应送检或实验:预埋件力学实验、后埋化学螺栓的抗拔实验、铝型材和钢型材的力学和理化分析、幕墙三性实验、结构胶的相容性实验、淋水实验;

(3)下列项目做重点隐蔽验收:构件与主体连接点的安装、幕墙四周及幕墙内表面与主体结构之间间隙的节点安装、变形缝及转角处节点安装、幕墙防雷接地点的安装;

(4)幕墙使用的金属附件,除不锈钢外均应进行防腐处理,防锈漆要符合要求;

(5)预埋件与铝合金框架应有上下左右及前后的位置调节余地;

(6)立柱之间连接应用铝合金套芯连接件连接,并按照设计要求留伸缩接缝,并打胶严密;

(7)光棚类幕墙应有良好的排水措施;

(8)密封胶施工的外部条件应在5-49度范围内灌注,隔天施工时胶尾应割除;

(9)中空玻璃必须双道密封。

八、监理应形成的技术材料

1.承包商资格报审表

2.设计交底及图纸会审纪要

3.工程开工准备检查报告

5.开工、停工、复工指令

6.工程监理配合要求

7.施工进度计划报审表及审核意见

8.材料报审表及抽查记录

9.构件质量现场检查记录

10.构件质量抽样检查试验报告

11.构件出厂合格证

12.涂装检测资料

13.工程中间检查记录

14.幕墙工程质量评定汇总表

15.监理成果报告书

16.工程量进度报审表

17.工程监理例会纪要

18.监理日记

19.其它

监理实施细则格式文本范文

监理实施细则格式 文本

第一章监理实施细则编制依据 1、监理规划:XX项目监理规划。 2、工程建设标准、工程设计文件 2.1、工程建设标准:编制本细则实施所涉及使用的相关规范、规程、标准。 2.2、工程设计文件:经审核经过的相关设计图纸。 3、施工组织设计、(专项)施工方案 3.1、施工组织设计:XX项目施工组织设计。 3.2、(专项)施工方案:XX项目(专项)施工方案。 第二章专业工程特点 第一节XX(专业)基本概况 1、本工程建筑物组成及使用功能:编制内容,①工程建筑物划分、各建筑物地下及地上楼层数、地下室与上部主体结构关系、建筑总面积;②地下室及地上建筑物主要使用功能。 2、XX专业特点:土建专业编制内容,描述专业结构(工艺)形式;安装专业编制内容,描述专业系统组成、主要系统设备名称及安装位置。 3、工期目标:①工程施工总工期;②XX专业施工工期。 第二节XX专业工程质量验收项目划分 1、按分部工程所包含的各子分部工程名称顺序编制。 2、在各子分部工程下,按编号编写所包含的分项工程名称。 第三节分项工程质量验收检验批(随工检验)划分

1、按专业工程所包含的分项工程内容,依据检验批划分原则,根据设计图纸及施工顺序、组织,详细编制各分项工程验收的各检验批(随工检验)具体划分内容。 2、检验批划分基本原则 2.1、土建专业 2.1.1、土方工程:①按建筑物基础划分检验批;②多个建筑物基础时,每个建筑物基础划分为一个检验批。 2.1.2、地下防水工程:随结构施工检验批划分。 2.1.3、结构工程:按楼层、施工结构缝或施工流水段划分。 2.1.4、装饰装修工程:①以房间为验收单元的,每50间为一个检验批,小于50间的划分为一个检验批;②大空间,以每30m2为一个计算房间,检验批划分同上;③一般情况,以楼层各房间组合划分为一个检验批;④楼道、大空间为一个检验批。 2.1.5、幕墙、外墙面工程:①每500-1000m2为一个检验批;②一般情况,每层或两层(具体看建筑物长宽尺寸、楼层高度确定)划分为一个检验批。 2.1.6、屋面工程:每个屋面为一个检验批。 2.2、给排水及采暖专业:①以系统为一个检验批;②高层建筑的给排水及采暖系统分项工程,每5-10层为一个检验批。 2.3、通风与空调专业:按楼层、各系统为一个检验批。 2.4、电气专业 2.4.1、室外电气:①依据庭院大小、投运时间先后、功能区块不

铝合金门窗监理实施细则word精品

. 铝合金门窗工程质量监理实施细则 一、工程概况 1、建设单位:佛山市顺德区万科置业有限公司 2、设计单位:深圳市科源建设集团有限公司 3、施工单位:深圳市科源建设集团有限公司 4、工程范围:兰乔圣菲二期 5、工程内容:铝合金门窗安装工程 6、施工工期:合同工期 二、编制依据 1、本工程项目的监理规划; 2、监理合同及其他建设合同; 3、施工图设计图纸及设计变更、图纸会审等资料; 4、国家、地方法规、规范、标准等; 5、批准的工程建设文件; 6、业主合理要求; 7、招投标情况; 8、其他。 三、分部或分项工程质量目标 严格控制强制性条文的执行,确保检验批、分项工程、分部(子分部)工程质量验收合格,并符合合同规定,其工程质量目标如下: 1、主控项目和一般项目的质量经抽样检验合格; 2、分项工程所含的检验批均符合合格质量的规定; 3、分部(子分部)工程所含分项工程的质量均验收合格; 4、质量控制资料完整; 5、分部工程有关安全及功能的检验和抽样检测结果符合有关规定; 6、观感质量验收符合要求; . . 7、确保工程质量验收符合合同规定。 四、工程特点及监理工作重点 1、工程特点、难点:本工程是铝合金门窗工程,型材要用LD31铝合金热挤 压成型,型材表面进行阳极氧化处理,门窗主型材壁厚1.4— 2.0 mm,门窗玻

璃为南玻生产的5mm厚F绿玻及6.8mm玻璃。密封胶按甲方指定品牌,采用杭州 “之江”牌JS-225中性胶,JS-2000耐侯胶,胶条采用三元乙丙胶条。 门窗安装前与总包做好洞口工序交接,安装过程固定片固定方法,间距塞缝及材料、窗防水和土建收口严格按照万科标准做法及施工规范要求。最后成品保护是关键点,在安装前安全教育和质量技术交底必须到位。 2、监理工作重点: (1)材料进场验收,码仔规格,主型材的厚度等符合万科标准,并组织见证送检。 (2)推拉门安装前检查型材外轨扇位置有无排水孔,且排水孔尺寸大小是否符合要求 (3)窗边塞缝预留20-40mm,超过4cm土建负责用细石混凝土填塞,方可进行窗框安装。 (4)现场控制外墙窗边JS防水层涂层厚度,且总宽度不小于100mm。控制玛仔的间距,且双向固定,注意固定方法。 (5)塞缝使用1:2干硬性水泥砂浆,对外墙塞缝砂浆掺防水剂,并注意养护。(6)协调好各分包工种交叉作业对成品的保护。

模板工程安全监理实施细则

XXXXXXX工程(项目名称) 模板工程安全监理实施细则 编制: 审批: 广西华蓝工程咨询管理有限公司 XXXX年XX月

目录(根据项目具体情况自行修改相关容和页码) 一、工程概况 (2) 二、编制依据 (2) 三、安全监理工作程序 (3) 四、安全监理工作控制要点及目标值 (4) 五、安全监理工作的方法 (5) 六、安全监理工作的措施 (7) 七、模板工程监测及安全检查 (7) 八、事故应急准备和响应处理监理 (9)

一、工程概况 工程名称: 工程地点: 建设单位: 勘察单位: 设计单位: 施工单位: 监理单位: 工程造价: 要求质量标准: 工期: 本项目模板工程专业特点: 重点阐述模板工程的特点、难点以及需要解决的问题等。 二、编制依据 1、国家及地方现行有关工程建设的政策、法律法规及其他要求如《建设工程安全生产管理条例》、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)、《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)等; 2、业主提供的经审查合格的设计图纸等技术资料; 3、经审批的监理规划; 4、经审批的模板工程安全专项施工方案; 5、国家现行有关建筑工程施工技术标准和规: 《混凝土结构工程施工质量验收规》 GB50204-2002(2011年版) 《建筑地基基础工程施工质量验收规》 GB50202-2002 《混凝土结构工程施工规》 GB50666-2011 《施工现场临时用电安全技术规》 JGJ46-2005 《建筑施工安全检查标准》 JGJ59-2011 《建筑机械使用安全技术规程》 JGJ33-2012 《建筑施工高处作业安全技术规》 JGJ80-91 《建筑施工扣件式钢管脚手架安全技术规》 JGJ130-2011 《建筑施工模板安全技术规》 JGJ162-2008

监理实施细则主要内容范本

工作行为规范系列 监理实施细则主要内容(标准、完整、实用、可修改)

编号:FS-QG-36878监理实施细则主要内容 Main contents of the implementation rules of supervision 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 监理细则的主要内容及编写 监理细则的主要内容一般应包括五个方面,即工程概况及特点、编制依据、监理工作流程、监理工作的控制要点及目标值和监理工作的方法及措施。 1、工程概况及特点 工程概况及特点是指所编制的分部、子分部或分项工程的概况和特点。 工程概况应包括工程位置,规模,主要建筑物、构筑物的概况及功能,气象、水文、地质等主要自然条件等,也可以以表格的形式来表现。 工程特点应概括工程的主要特征。有何技术及施工难点、重点等。 2、监理细则的编制依据

《监理规范》已规定编制依据有已批准的本工程《监理规划》、与专业工程相关的标准、设计文件、技术资料、已批准的施工组织设计三项。 这里需注意的是要注明所引资料尤其是规范标准的全称、文号或版本号及适用范围(现场经常发现细则的编制依据是过时作废的规范)。视实际情况,细则编制时还可能要参考《施工合同》、《监理合同》、行业主管部门现行有关建设工程管理文件规定以及建设单位等有关管理文件等,如有参考均应列入编制依据。 3、监理工作的流程 监理工作的流程即监理工作的先后次序。监理工作流程应体现专业工程的特点,区别于监理规划中的监理工作总流程,流程应具体清晰地表示监理工作的名称及主要工作内容。 流程要体现监理工作的事前、事中、事后控制,逻辑合理,执行方便通畅,监理工作流程中遇到判定性的程序宜统一使用“合格”、“同意”等中文用语。 4、监理工作的控制要点及目标值 我们常说要对工程实施“全面控制”,实际上监理的“全

监理规划、细则编制审批制度

编号:SY-AQ-07675 ( 安全管理) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 监理规划、细则编制审批制度Approval system for preparation of supervision plan and detailed rules

监理规划、细则编制审批制度 导语:进行安全管理的目的是预防、消灭事故,防止或消除事故伤害,保护劳动者的安全与健康。在安全管理的四项主要内容中,虽然都是为了达到安全管理的目的,但是对生产因素状态的控制,与安全管理目的关系更直接,显得更为突出。 1、监理规划的编制由项目总监组织各专业监理工程师进行。其中必须单独辟出一章编写安全监理方案,明确安全监理的工作范围、内容、控制目标、职责、方法、措施。内容应符合有关规定。 2、编制完成后由项目总监审核,审核完成后手书签名并加盖其注册执业印章。 3、经项目总监审核签认的监理规划报请公司总工程师审批,经总工程师审批同意并签字和加盖公司公章后生效。 4、安全监理细则由项目监理机构的专业监理工程师编制,其基本构成内容应力求统一、具体内容应具有针对性、操作性。 5、危险性较大的分部或分项工程以及属重大危险源的专业工程,必须单独编制专项安全监理细则和相应的应急救援实施措施,其具体内容应具有较强的针对性、操作性。 6、安全监理细则以及危险性较大的工程和属重大危险源工程的专项

安全监理细则,应在工程开工前编制审批完毕,内容应符合有关要求。若需分阶段编制时,应列出危险性较大工程或属重大危险源工程一览表和编制计划,在该专业工程实施前编制、审批完毕。 7、安全监理细则、专项安全监理细则编制完成后由项目总监审批并手书签名和加盖注册执业印章。 这里填写您的公司名字 Fill In Your Business Name Here

铝合金门窗监理细则

九龙明珠C04地块工程 监 理 实 施 细 则 (铝合金门窗工程) 编制: 审批: 编制单位:江西省恒信建设工程监理咨询有限公司 二0一五年五月

铝合金门窗工程监理实施细则 一、专业工程特点: 1、工程概况: 1)工程名称:九龙明珠C04地块 2)工程地点:南昌市九龙湖新城起步区(jlh702-C04地块内) 3)工程性质:商住 4)建设单位:南昌红江实业发展有限公司 5)功能布局:地下一层为车库,地上一层为商铺,二层以上为住宅。 6)设计等级:建筑结构的安全等级为二级,高层建筑桩基设计等级为甲级。 7)设计防火分类及耐火等级:建筑防火为一类,结构耐火等级为一级。 8)上部结构体系:框剪结构,6度抗震。 9)主体结构合理使用年限:50年。 2、本工程采用材料:详见设计图纸。 3、编制依据: 1)、各幢号工程设计图纸及相应图纸变更文件; 2,)相关合同 3)、江西省地方标准《住宅工程质量通病控制标准》(DGJ32/J16—2005) 4)、铝合金型材(GB/T5237—2000)、制作(GB/T8478—2003)、浮法玻(GB/T1/614—1999)等相关规范; 5)、铝合金门窗安装验收规范?GBSOZ10—2001?。 二、监理工作流程:

三、监理工作目标及控制要点: 1、铝合金门窗安装监理工作目标: 1)质量目标:按合同约定,铝合金门窗分项工程施工质量合格; 2)工期目标:按合同约定工期完成,铝合金门窗分项工程满足总进度要求;

3)安全文明目标:按合同约定,确保现场安全生产,文明施工。 2、监理控制目标及控制要奌: 1)审查铝合金门窗制作、安装队伍资质,检查管理人员岗位证及操作工人上岗证; 2)审查铝合金型材、玻璃供应商资质、信誉度,并对提供到现场样品验收合格随机抽样送检合格,样品现场封存。 3)审批铝合金门窗制作安装、方案。 4)检验铝型材、玻璃供货单位提供到现场的材料样品,铝合金窗主框料壁厚不小于1.4mm,铝合金门窗主框料厚度不小于2mm,断桥隔热构造合格后封存; 检验填充胶条、发泡剂、密封胶等密封防水材料是否满足设计要求,检验合格样品现场封存。现场见证取样复检 5)铝合金门窗安装前组织土建、铝合金门窗安装对主体结构(包括维护墙砌体)进行验收合格: 6)检查验收土建在外墙门窗洞口预埋砼砖满足建设方“有关毛坯房施工说明”(建设方企业标准)和江苏省地方标准《住宅工程质量通病控制标准》(DGJ32/J16—2005)要求。 7)检查墙面预留门、窗洞口清理应满足铝合金门、窗安装要求。 8)监控检查完成后门、窗洞口侧面粉刷满足钢副框安装要求。 9)监控检查完成后门、窗洞口侧面完成防水施工。 10)检查验收现场使用的:钢副框型材、化学锚栓、发泡剂、密封胶:现场初验合格按检验批次见证取样送检:复检合格允许用在工程上。 11)监控铝合金门窗钢副框安装固定符合设计要求。 12)监控检查钢副框拼装:钢副框拼装尺寸准确,平整度误差≤2mm/2m;框外侧四周留出与砌体(剪力墙)间塞缝尺寸:每侧8-10mm;钢副框内侧四周留出铝门、窗框安装(打胶)空隙6-8mm;钢副框拼装焊缝必须清除焊渣、表面磨平、防腐措施到位。 13)监控验收铝合金门、窗、钢副框防雷接地施工连接符合电气设计要求。 14)监控检查门、窗、钢副框与内墙砌体(剪力墙)间缝隙用1:2.5防水砂浆塞缝。 15)检查验收进场(或现场制作)的铝合金门、窗框、扇,必要时进行现场抽检铝合金门、窗框结构强度试验。 16)铝合金门、窗外观检查验收合格;抽样送检门、窗扇水密性、气密性(根据不同楼层高度要求确定检验类型)、抗风压性(根据不同楼层高度要求确定检验类型)及保温性能四性试验合格。 17)监控验收铝门、窗框安装:门、窗安装位置正确;门、窗标高符合设计要求;

模板工程安全监理实施细则

模板工程安全监理细则 一、本工程模板支撑系统施工概况及要求: 模板工程概况:(模板工程高度、面积、楼层混凝土厚度及梁柱尺寸等)。 1、根据[建质(2004)第213号]、[沪建建管(2004)第113号]对危险性较大 的高大模板工程,高度达8M的模板及其支撑系统,跨度达18M施工荷载大于10KN/M或集中荷载大于15KN/M的模板支撑系统工程须经专家论证。 2、模板支撑高度达4M的模板工程属危险性较大工程,应对施工单位报审的模板支撑系统专项安全施工方案进行审核,监理项目部编制相应的模板工程安全监理实施细则; 3、对于模板支撑高度不足4M应根据建筑施工扣件式钢管脚手架安全技术规范 中模板工程要求进行检查; 根据以上要求结合本工程特点,施工单位必须编制相应专项安全方案及应急 救援预案,监理项目部编制安全监理实施细则,并进行过程中的安全监理。 二、模板工程安全监理依据 JGJ130-2001《建筑施工扣件式钢管脚手架安全技术规范》; DG/TJ08-016-2004《钢管扣件水平模板的支撑系统安全技术规范》 JGJ80-01《建筑施工高处作业安全技术规范》 建质(2003)第082号《建筑工程预防高处坠落事故的若干规定》 沪建建管(2004)第113号《关于加强危险性较大的分部分项工程安全管理意见》 沪建安质总(2005)第078号《关于加强钢管扣件水平模板支撑系统施工安全质量管理的通知》 沪建安质总(2005)《关于加强高大水平模板支撑系统管理、迎接全国工程质量监

督执法检查的通知》 沪建安质总(2005)第103号《关于印发预防高处坠落事故专项措施的通知》沪安质监(2006)第070号《关于开展预防高处坠落事故专项整治工作通知》沪建安质监(2004)第042号《关于开展建筑施工用钢管、扣件专项整治的通知》 三、模板工程强制性条文 1、钢管上严禁打孔; 2、立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接; 3、当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施; 4、严禁将外径48mn与51mm勺钢管混合使用; 5、剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设; 6、拆除作业必须由上而下逐层进行,严禁上下同时作业; 7、旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换; &模板及其支架应根据工程形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计、模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载; 9、模板及其支架拆除的顺序及安全措施应按施工技术方案执行; 四、安全监理工作内容 1、资料检查 审核施工单位模板支撑系统专项安全方案、图纸、计算书及相应的应急救援 预案;

模板监理细则

模板监理细则 模板监理细则 第一章 技术规范依据土方与爆破工程施工及验收规范(GBJ201—83)地基与基础工程施工及验收规范(GBJ202—83)砖石工程施工及验收规范(GBJ202—83)钢筋砼施工及验收规范(GBJ50204—92)混凝土质量控制标准(GBJ50164—92)混凝土结构工程施工及验收规范(GB50204)钢筋焊接及验收规程(JGJ18—84)建筑工程质量检验评定标准(GBJ301—88)预制砼构件质量检验质量评定标准(GBJ321—90)电梯安装工程质量检验评定标准(GBJ310—88)建筑电气安装工程质量检验评定标准(GBJ303—88) 第二章质量监理工作方法一、施工准备阶段1、图纸会审:发放施工图后,开工前约定时间组织图纸会审。 2、组织现场接管:按业主通知的时间接管全部或部分施工现场,接管时总监到场并签字证明移交的时间和位置,以文件的形式三方签字确认。 各保管一份。 3、审查质保系统:开工前监理工程师对承包人所提交的质保系统进行审查,重点审查质保系统的运行程序是否完善,自检人员的数量和资质是否满足要求,现场试验设备是否符合标准。

4、检查测量系统:业主及监理工程师向承包人书面及实地提供本工程所需的平面及高程控制点的位置和数据。 承包人应根据所提供的资料提出局部控制测量资料,报监理工程师审核认可。 开工前,承包人应根据监理工程师批准后的测量数据,进行准确的放样并提供放样数据及图表,填报《施工放样报验单》供审批。 未批准不得施工。 5、检查施工机械:监理工程师将全面检查施工单位进入现场的施工机械、设备、不合要求不予批准开工。 6、检查进场材料:材料监理工程师在施工材料未进入施工现场前,首先要求施工单位提供材料产地、厂家以及出厂合格证和试验报告。 材料进场后监理工程师和施工单位一道对进场的材料进行取样检验,不合格的材料不许使用并限期运出施工现场。 7、批准试验标准:为保证工程质量,监理工程师要求施工单位提供为本工程质量而必须进行取样检验,监理工程师要求施工单位提供为本工程质量而必须进行的标准试验项目报总监批准。 8、审查施工组织设计:施工组织设计的内容应全面、详细、

软件开发项目监理细则

*************************项目 监理实施细则 *******************监理有限公司 年月 目录

第一章前言 为更好地开展监理工作,保障*************************项目的有效实施,确立全面科学的监理标准,提高实际监理工作的可操作性和透明度,特制订本《监理细则》,供项目开发人员及现场人员参照执行。 第二章项目角色 一、业主方:******************* 二、监理方:*******************监理有限公司 三、开发方: 第三章项目工期要求 工期要求:集成合同签订之日起至年月日。

实施要求:年月日第一阶段产品试运行; 年月日前第一阶段产品全面上线; 年月日前第二阶段产品全面上线。 第四章项目内容 本项目的主要事实内容包括软件系统的移植和开发,并提供相关的技术服务。 系统软件开发及实施 电子政务基础平台完善、图形相关功能开发、图形基础软件升级、业务需求调查、办文系统数据整合迁移、地政业务数据整合迁移、局内部网站升级、修改相关系统和接口、总体设计与系统集成和系统培训。 行政审批与任务管理系统主要包括行政审批流程、行政公文流程、制发文流程等业务审批。在业务审批流转过程中产生不同类型的任务,任务在不同的任务状态切换。所有的工作项都以任务驱动方式进行。在任务的生命周期中会产生很多跟任务相关的任务、资源或信息等。 两部分工作不是孤立的,必须在建设内容划分和进度上匹配才能够保证项目的顺利开展。 技术服务 技术服务包括一下内容: 1)用户培训,包括安装培训、使用培训和维护培训。 2)系统维护,包括日常技术维护和适应性维护。 第五章监理工作流程 根据本项目实施的项目要求及软件系统项目实施的特点,我们把本次的监理工作分为工程设计规划阶段监理,工程实施阶段监理,工程验收阶段监理三个阶段,具体实施如下: 工程启动阶段 1、监理方应完成的任务: √针对业主方在合同签订过程的疑问,随时提供咨询服务; √对承建单位提交的合同给出评审报告,由用户方进行确认; 2、承包方应提交的文档 √投标文件 3、建设方应提交的文档

铝合金门窗施工监理控制要点

铝合金门窗工程控制 铝合金门窗在工程项目建设中使用非常广泛,随处可见,优点很多:美观、重量轻、使用年限长、采光、通风、防水、防火、防尘砂、保温、防噪音、看风景、安全保护、以及节能等等,颜色丰富,造价也不算太高,既然有这么多优点,如何让它的优势得到完整的体现呢,那就靠我们的同行们在对施工过管监理时对其材料质量及施工质量进行严格的控制,结合现场管理经验及雨润公司工作的特点,与各位做简单的分享,希望对大家的工作有所帮助,有说得不大明白的提出来,我尽量解答,只谈两点: 一、材料质量控制二、施工过程中质量控制 一、材料质量控制 1、材料型号及验收检测要点: a、铝型材按型号常见的:40系列、45、50、55、60、65、70、80、90、100系列,所谓系列,指的是型材框架的宽度,即4cm~10cm,封闭阳台通常采用70系列或90系列,如果小于70系列,质量就不能保证。 按加工工艺分为:阳极氧化、电泳涂漆、粉末喷涂、氟碳喷涂,其中粉末喷涂占市场使用率80%,原材料经过工艺处理后有利于对型材的氧化进行有效的保护,抵抗空气中的酸碱性物质的化学侵蚀,延长使用寿命,防雷防静电(从导体到不导体),施工比较简便。 b、进场主型材在具备出厂合格证和质保书(型材质保书、加工成品质保书)的前提下,必须现场或厂家取样送检,为强制性检测,检测项目主要有:横向抗拉、纵向抗剪、度漆厚度、化学成分(直接关系到成本),以上这些参数在试验结果中都能显示、型材厚度及尺寸偏差,新的规范规定窗型材厚度不小于1.4mm,门壁厚不小于2.0mm,

现场取样检测。 三性检测包括:水密性、气密性、抗风压性,气密性试验现场做,其余送样检测,为强制性检测,抗冲击性检测(非强制性监理根据现场施工质量可以提出检测要求),中空玻璃检测为强制性检测(包括紫外线及光线投射反射性、吸热等),发泡剂、密封胶为强制性检测,其余辅材必须具备合格证质保书或检验报告,现场根据设计及规范要求进行辅材材质和尺寸验收,不再一一说明。?二、施工过程中质量控制 (一)要求铝合金门窗施工单位进场后逐个检查门窗洞口尺寸、位置、标高,由监理单位、总包单位、铝合金分包单位共同进行洞口交接检查,合格的办理书面的工序交接表,不合格者令土建班组整改,整改完成后重新办理工序交接手续。以明确双方责任,避免今后扯皮的发生,也确保门窗安装质量。(本项目签证范例,施工最求扩大利润的办法只有两个:材料、签证) ?(二)铝合金单位完成与总包单位完成工作界面的工序交接后,需选一个标准层(比较有代表性)做样板,样板的内容可以按工序分为:框的安装样板、防雷接地样板、玻璃安装样板、扇的安装样板、打胶的质量样板、成品保护的样板。每道工序在样板完成后必须经监理、业主、总包共同点评才能大面积展开(最好有拍照,对日后取证提供依据)。?(三)门窗框的安装属于隐蔽工程验收范围。将被下一道工序掩盖,其质量无法再次进行复查,关系到结构性能和使用功能的部位和工序。因此,铝合金门窗框安装固定片、防雷接地、填充弹性材料应作为控制重点。1、固定片应在装好之后,框与墙体固定之前隐蔽验收。固定片厚度应不小于1.5mm,宽度不小于15mm,其材质应采用冷轧钢板,表面应进行镀锌处理。固定片的位置应距窗角、中竖框、中横框150~200mm,固定片之间的间距应不大于600mm,不得将固定片直接安装在中横框、中竖框的挡头上。固定时

模板工程安全监理实施细则(最新版)

模板工程安全监理实施细则 (最新版) Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0777

模板工程安全监理实施细则(最新版) 一、本工程模板支撑系统施工概况及要求: 模板工程概况:(模板工程高度、面积、楼层混凝土厚度及梁柱尺寸等)。 1、根据[建质(2004)第213号]、[沪建建管(2004)第113号]对危险性较大的高大模板工程,高度达8M的模板及其支撑系统,跨度达18M,施工荷载大于10KN/M2或集中荷载大于15KN/M的模板支撑系统工程须经专家论证。 2、模板支撑高度达4M的模板工程属危险性较大工程,应对施工单位报审的模板支撑系统专项安全施工方案进行审核,监理项目部编制相应的模板工程安全监理实施细则; 3、对于模板支撑高度不足4M应根据建筑施工扣件式钢管脚手

架安全技术规范中模板工程要求进行检查; 根据以上要求结合本工程特点,施工单位必须编制相应专项安全方案及应急救援预案,监理项目部编制安全监理实施细则,并进行过程中的安全监理。 二、模板工程安全监理依据 JGJ130-2001《建筑施工扣件式钢管脚手架安全技术规范》; DG/TJ08-016-2004《钢管扣件水平模板的支撑系统安全技术规范》 JGJ80-01《建筑施工高处作业安全技术规范》 建质(2003)第082号《建筑工程预防高处坠落事故的若干规定》 沪建建管(2004)第113号《关于加强危险性较大的分部分项工程安全管理意见》 沪建安质总(2005)第078号《关于加强钢管扣件水平模板支撑系统施工安全质量管理的通知》 沪建安质总(2005)《关于加强高大水平模板支撑系统管理、迎

模板工程监理实施细则模板

模板工程监理实施 细则模板 1 2020年4月19日

模板工程监理实施细则 监理单位: 编制: 审批: 日期: 04月04日 目录 1工程概况 (1) 2编制依据 (1) 2 2020年4月19日

3监理工作的内容和流程 (2) 4 监理工作的控制要点和目标值 (4) 5 监理工作的方法和措施 (6) 3 2020年4月19日

1 工程概况 2 编制依据 2.0.1 已审核批准的监理规划。 2.0.2 与专业工程相关的工程标准、设计文件和技术资料。 与专业工程相关的主要工程标准有(不限于): 1 《建设工程监理规范》(B50319—) 2 《混凝土结构工程施工及验收规范》(GB50204- ) 3 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130- ) 4 《建筑施工门式钢管脚手架安全技术规范》(JGJ128- ) 5 《建筑工程大模板技术规程》(JGJ74- ) 6 《建筑施工模板安全技术规范》(JGJ162- ) 7 《建筑工程施工质量验收统一标准》(GB50300- ) 8 国家其地方颁布的与专业工程相关的规章制度 2.0.3已审核批准的施工组织设计、施工方案及专项施工方案。 2.0.4 建设单位的其它有关专业管理规定。 2.0.5同类工程项目的相关资料。 3 监理工作的内容和流程 3.1 监理工作内容 模板工程的监理工作是整个工程监理工作的重要组成部分,模板工程质量的优劣直接影响钢筋砼工程和装修工程等后续工程质量的优劣,必须按部就班,环环相扣地监理好模板工程的施工。 2020年4月19日

3.1.1熟悉施工图纸,了解钢筋砼构件所需模板的规格、数量和大致拼装方法。 3.1.2审查施工单位单项施工组织方案的可行性,督促其开展技术交底和安全交底工作。 3.1.3检查施工单位配制模板的合理性。 3.1.4严格做好模板木枋等周转材料的进场验收工作,根据施工单位的投标承诺控制模板质量。 3.1.5支撑体系的强度、刚度及稳定性必须良好,符合计算书规范的要求,确保浇筑的砼构件的绕度在规定值范围内。 3.1.6模板安装好以后,应校核其轴线垂直度,几何尺寸及梁、墙、柱顶对角线是否有误。 3.1.7模板安装完成后,督促施工单位及时报验,根据规范再逐条系统地进行检查,确保砼浇筑的顺利进行。 3.2 模板工程监理工作流程 模板工程质量控制工作流程如下图:

监理规划编制及审批制度完整版

监理规划编制及审批制 度 标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]

监理规划编制及审批制度 监理规划是在总监理工程师的主持下编制、经监理单位技术负责人批准,用来指导项目监理机构全面展开监理工作的指导性文件。 一、监理规划编制程序与依据应符合下列规定: 1、监理规划应在签订委托监理合同及收到设计文件后开始编制,完成后必须经监理单位技术负责人审核批准,并应在召开第一次工地会议前报建设单位; 2、监理规划应由总监理工程师主持、专业监理工程师参加编制; 3、编制监理规划应依据:建设工程的相关法律、法规及项目审批文件;与建设工程项目有关的标准、设计文件、技术;监理大纲、委托监理合同文件及建设工程项目相关的合同文件。 二、监理规划主要内容 1、工程项目概况; 2、监理工作范围; 3、监理工作内容; 4、监理工作目标; 5、监理工作依据; 6、项目监理机构的组织形成; 7、项目监理机构的人员配备计划;

8、项目监理机构的人员岗位职责; 9、监理工作程序; 10、家里工作方法及措施; 11、监理工作制度; 12、监理设施。 三、监理规划的作用 1、知道监理单位项目监理组织全面开展监理工作 工程建设监理的中心任务是控制工程项目目标,而规划是实施控制的前提和依据,监理规划是项目监理组织实施监理活动的行动纲领。它明确规定,项目监理组织在工程监理实施过程中应当做哪些工作由谁来做这些工作在什么时候和什么地点做这些工作以及如何做好这些工作对监理活动作出全面、系统的安排。项目监理组织只有一句监理规划,才能做到全面的、有序的、规范的开展监理工作。 2、监理规划是工程建设建立主管机构对监理实施监督管理的重要一句 工程建设监理机构对社会上的所有监理单位及建立活动都要实施监督、管理和指导。这些监理管理工作主要包括两方面。一是一般性的资质管理,即对监理单位管理水平、人员素质、专业配套和监理业绩等进行核查和考评以确认它的资质和资质等级。二是通过监理单位的实际工作来认定它的谁评和规范程度,而建立单位的实际水平和规范化程度可从监理规划和他的实施中充分地表现出来。因此,工程建设监理主管机构把监理规划作为对监理实施监督管理的重要依据。

铝合金门窗 工程监理实施细则

D4 监31-□□□ 惠南新市镇17-11-05、17-11-08储备地块建设项目工程 监理实施细则 (铝合金门窗工程) 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期:

铝合金门窗工程监理实施细则 一、准备工作 1、专业工程特点 (1)惠南新市镇17-11-05、17-11-08储备地块建设项目(1~4楼)门窗工程由 上海旭博幕墙装饰工程有限公司负责施工,针对现场工期紧,难度较大等工程特点,项目监理组把工程分为基本规定,监理工作的流程、监控要点及目标值、监理工作方法及措施、检验与见证、质量验收、安全措施、资料整理八个方面监控现场门窗节能工程的施工质量。 建筑外门窗采用隔热金属型材、铝合金低辐射中空玻璃窗,玻璃性能为6(low-E)+12A+6。外门窗的气密性能等级应不低于《建筑外门窗气密、水密、抗风压性能分级及其检测方法》GB/T7106规定的6级。水密性不低于《建筑外门窗气密、水密、抗风压性能分级及其检测方法》GB/T7106规定的3级。抗风压强度不低于《建筑外门窗气密、水密、抗风压性能分级及其检测方法》GB/T7106规定的4级.隔声性不低于《建筑外窗空气隔声性能分级及检测方法》GB/T8485规定的3级。 (2)工程参建单位 建设单位:上海宝筑房地产开发有限公司 设计单位:上海东江建筑勘察设计工程有限公司 总包单位:浙江宝业建设集团有限公司 分包单位:上海旭博幕墙装饰工程有限公司 监理单位:上海创众工程监理有限公司 2、监理的依据 (1)由业主提供的设计图纸(文件) 及设计变更。 (2)已批准的监理规划及施工组织设计(方案)。 (3)《砌体工程施工质量验收规范》 GB50203-2002 (4)《混凝土结构工程施工质量验收规范》 GB50204-2002 (5)《建筑装饰装修工程质量验收规范》 GB50210-2001 (6)《住宅装饰装修工程施工规范》 GB50327-2001

2021年高大模板工程安全监理细则

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 2021年高大模板工程安全监理细 则

2021年高大模板工程安全监理细则导语:生产有了安全保障,才能持续、稳定发展。生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。"安全第一" 的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。 一、工程概况 二、编制依据 1、JGJ130-2001建筑施工扣件式钢管脚手架安全技术规程 2、DG/TJ08-16-2011钢管扣件式模板垂直支撑系统安全技术规程 3、JGJ80-91建筑施工高处作业安全技术规程 4、JGJ59-2011建筑施工安全检查标准 5、JGJ46-2005施工现场临时用电安全技术规范 6、本工程施工图纸、设计交底及图纸答疑文件 三、搭设工艺 1、工艺流程 按上述立杆间距,在楼层上放线定位→立杆与水平杆用扣件连接成第一层支撑架体→对立杆的垂直度进行初步校正→搭设扫地杆并再次对立杆的垂直度进行校正→逐层搭设支撑架体和竖向剪刀撑。 2、搭设注意事项

共享大厅模板排架由立杆、水平杆、扫地杆、水平剪刀撑(水平加强层)、垂直剪刀撑、扣件、底支座组成。 A、材料 采用φ48×3.5钢管搭设,钢管和扣件材质分别符合GB/13793、GB/T3092、GB/5831规定;禁止使用有缺陷的钢管扣件。 B、垫板 在立杆底部垫放5cm厚20cm宽木板,其长度≮2跨。 C、立杆 接长:除上不采用搭接接长外,其余均采用对接接长。搭接长度≮1m。注意接头错开至少一步,或在同步内像个1~2根立杆设置。不得在同一步内相邻立杆设置或同一个平面上集中设置。立杆下部采用φ48×3.5长6m的钢管,顶部用钢管连接,在梁(宽度大于等于400)轴线下增设一排立杆。垂直度:≯8mm。 D、剪刀撑 接长:搭接接长,搭接长度≮1m。连接:剪刀撑应与立杆或水平杆用旋转扣件连接。在整个平面和里面内连续设置,不中断。 E、纵横向水平杆 接长:对接接长。设置:沿每排立杆的纵向和横向分别连续设置;

模板安装监理细则

. 天津湾D地块工程 模板安装工程监理实施细则 编制:审批: 北京铁城建设监理有限责任公司地块项目监理部天津湾D 日月年 . . 目录 目录 (2)

1.工程项目概况 (3) 2.专业工程特点 (3) 3.监理工作依据 (3) 4.监理工作的流程: (4) 5.监理工作的控制要点及目标值 (4) 5.1控制要点: (4) 5.2模板的目标值(允许偏差项目) (5) 6.监理工作的措施和方法 (6) 6.1质量控制措施: (6) 6.1.1模板安装前的质量控制(即事前预控): (6) 6.1.2模板安装过程中的质量控制(即事中控制): (6) 6.1.3 模板支设过程的控制: (7) 6.1.4模板拆除的质量控制(即事后控制) (9) 6.2模板工程的质量缺陷及防治方法 (10) 6.2.1梁模板 (10) 6.2.2柱模板 (11) 6.2.3 墙模板 (11) 6.2.4楼板模板 (12) 7.1工作要求 (12) . .

1.工程项目概况 工程名称:天津湾D地块(津都湾广场)工程 建设单位:天津海景实业有限责任公司 勘察单位:天津市地质勘察院 设计单位:天津市建筑设计院 施工单位:北京住总集团、北京建工集团 监理单位:北京铁城建设监理有限责任公司 建筑面积:总面积453601.18平方米,其中地上295201.18平方米,地下158400平方米(我公司监理面积为18340.33平方米)。 结构类型:混凝土框架核心筒结构。 场地位置及环境特点:位于天津市河西区海河西岸南至大沽南路,北至台儿庄路,西至规划洪泽路,东至规划通海路。 2.专业工程特点 本工程墙、柱、梁、板均采用木质大模板,模板工程的质量(包括制作安装)对于钢筋、砼结构与构件的外观平整和几何尺寸的准确以及结构的强度和刚度等将起重要的作用。为确保整体结构工程的质量,特编制模板工程的监理实施细则。 3.监理工作依据 3.1《建设工程监理规范(GB50319—2013)》; 3.2经监理公司批准的监理规划; 3.3经监理批准的施工组织设计;

工程监理规划与实施细则模版

XXXXX工程 监理规划及实施细则 XXXXX工程监理有限公司 20XX年XX月

批准:年月日审核:年月日编制:年月日

目录 1工程项目概况 (1) 1.1工程概况 (1) 1.2工程建设目标 (1) 1.3参建单位 (1) 2监理工作范围 (1) 3监理工作目标 (1) 3.1质量目标 (1) 3.2职业健康安全目标 (1) 3.3环境目标 (1) 3.4进度控制目标 (1) 3.4造价控制目标 (1) 4监理工作依据 (1) 5监理项目部的组织机构及人员配置 (2) 6监理项目部的人员岗位职责 (2) 6.1总监理工程师 (2) 6.2专业监理工程师 (3) 6.3安全监理工程师 (3) 6.4监理员 (3) 6.5 信息资料员 (3) 7 监理工作方法、内容和措施 (4) 7.1 监理工作方法 (4) 7.2 施工准备阶段监理工作内容和措施 (4) 7.3 施工实施阶段监理工作内容和措施 (5) 7.4 竣工验收阶段监理工作内容和措施 (5) 7.5工程保修阶段监理工作内容和措施 (6) 7.6合同管理监理工作内容和措施 (6) 7.7信息管理监理工作内容和措施 (6) 7.8组织协调监理工作内容和措施 (6) 8监理工作制度 (6) 9 监理设施 (7) 10 作业过程控制措施 (7) 10.1 电缆敷设 (7) 10.2 电缆终端或接头的制作 (8) 10.3 变压器、箱式变电气安装 (9) 10.4 防雷及接地装置安装 (10) 10.5 高压开关柜安装 (11) 10.6 低压配电柜安装 (11) 10.7 二次接线施工 (12)

模板工程安全监理细则

科技金融中心模板工程 安全监理实施细则 编制 审批 重庆亚太工程建设监理有限公司 年月日

目录 一、专业工作特点 二、安全监理工作依据 三、安全监理工作的程序 四、安全监理工作的特点 五、安全监理工作的目标值及控制要点 六、安全监理工作的方法 七、安全监理工作的措施

一、专业工作特点 1、工程概况:本工程由地下车库、2号楼、5号楼组成 ,总建筑面积81713㎡. 本工程结构形式为:“框筒结构”,合理使用年限为50年,抗震设防烈度为6度。 2、施工工期:360d 3、专业工作特点: 建筑总高度:2#楼建筑总高度为152.3m。主楼30层,檐口高度152.3米,楼层层高有4.2米、4.8米、5.1米、5.3米、5.8米、6.6米、10.2米。最大梁截面为600×2100,最大跨度为13.2 m;柱截面最大为1500×1600,板最厚180 m m。 本工程墙体和柱、顶板、地下室外墙主体结构采用九夹板模板,支撑采用钢管扣件支撑。 二、安全监理工作依据 (1)《建筑施工安全检查标准》JGJ59-2011 (2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)(3)《建筑机械使用安全技术规程》(JGJ33-2012) (4)《监理规划》 (5)《模板工程施工方案》 (6)《建设工程安全生产管理条例》 三、安全监理工程的程序 (1)审查施工单位的有关安全生产的文件: 1、特种作业人员的上岗证及管理情况; 2、模板工程的安全生产操作规程; 3、模板及砼施工过程中主要施工机械、设备的技术性能及安全条件。 (2)审查施工单位的模板工程专项施工方案: 1、审核模板施工方案的编写、审批; 1.1、方案应由施工单位专业工程技术人员编写; 1.2、方案应由施工单位技术、质量、安全等有关部门进行联合会审; 1.3、方案应由具有法人资格的施工单位技术负责人批准; 1.4、方案应由施工单位报监理单位,由总监理工程师审批认可; 1.5、方案变更或修改时,应按原程序由原编制审批人员批准。 2、审核模板工程施工方案是否符合工程建设强制性标准。 2.1、模板结构设计计算书的荷载取值是否符合工程实际,计算方法是否正确; 2.2、模板及其支架的设计应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑砼的重量、侧压力以及施工荷载,并附安全验

模板工程监理细则

模板工程监理细则

配套公建及商业楼工程(自编号月上小洲项目A馆)模板工程监理细则 编写: (总监等编写人员签名)

审批: (企业技术负责人签名) 广州高大上工程顾问有限公司 配套公建及商业楼工程(自编号月上小洲项目A馆)工程项目监理部 二零一六年三月三日 目录 一、本工程模板工程的特点———————————————2 二、编写依据—————————————————————2 三、模板工程质量监理工作流程—————————————2 四、监理工作控制要点及目标值—————————————3 (1)模板工程的材料要求—————————————————3 (2)模板安装的一般规定—————————————————3 (3)模板的支撑要求———————————————————4

(4)模板的堆放—————————————————————4 (5)模板安装的监理验收—————————————————4 (6)模板拆除的监理验收—————————————————6 五、监理的工作方法及措施———————————————7 (1)监理事前控制要点与方法———————————————7 (2)监理事中控制要点与方法———————————————8 (3)监理事后控制要点与方法———————————————11 一、本工程模板工程的特点 模板分项工程是为混凝土成型用的模板及其支架的设计、安装、拆除等一系列技术工作和完成实体的总称。模板使混凝土具有设计所要求的形状,支架系统是支撑模板,保持其位置明确并能承受模板、混凝土以及施工荷载。模板质量的好坏,直接影响混凝土成型后的质量。 二、编写依据 1、经批准的监理规划 2、设计文件和技术资料 3、专业工程相关规范、标准: 《建筑工程施工质量验收统一标准》GB50300-2013 《混凝土结构工程施工质量验收规范》GB50204-2015 《建筑施工模板安全技术规范》JGJ162-2008 4、经审查批准的施工组织设计

相关主题
文本预览
相关文档 最新文档
