SL_62-94水工建筑物水泥灌浆施工技术规范
- 格式:doc
- 大小:586.98 KB
- 文档页数:42
水工建筑物水泥灌浆施工技术规范(doc 71页)中华人民共和国行业标准水工建筑物水泥灌浆施工技术规范Construction Specification of Cement Grouting Used for Hdraulic StructuresSL62-94主编单位:水利部水工程技术咨询中心批准单位:中华人民共和国水利部、电力工业部网页制作:中水科信息网1994-05-21发布1994-10-01实施中华人民共和国水利部、电力工业部关于颁发《水工建筑物水泥灌浆施工技术规范》SL62-94的通知水建[1994]246号为推动水利水电工程水泥灌浆技术的进步,提高水泥灌浆施工质量,水利部委托原水工程咨询中心,对原水利电力部部标准《水工建筑物水泥灌浆施工技术规范》SDJ210-83进行了修订。
该规范修订送审稿已通过审查,现批准为行业标准,编号为SL62-94,自一九九四年十月一日起执行,原规范同时废止。
本规范由水利部、电力部负责解释,水利电力出版社负责出版发行。
目次1 总则2 灌浆材料、制浆和灌浆设备3 坝基岩石灌浆4 水工隧洞灌浆5 混凝土坝接缝灌浆6 竣工资料和工程验收附录A 灌浆工程压水试验1.0.6 灌浆工程所用的风、水、电应设置专用管路和线路。
1.0.7 已完成灌浆或正在灌浆的地区,其附近30m以内不得进行爆破作业。
如必须进行爆破作业,应采取减震和防震措施,并应征得设计或建设、监理部门同意。
1.0.8 对灌浆工程中的各类钻孔应分类统一编号;对施工情况必须如实、准确地记录;对资料必须及时整理,绘制成图表;单元工程结束后,应及时进行质量检查和验收。
灌浆工程宜使用测记灌浆压力、注入率等施工参数的自动记录仪。
1.0.9 设计和施工单位应对灌浆资料及时分析,对灌浆施工技术及时总结,不断优化设计和施工。
2 灌浆材料、制浆和灌浆设备2.1 灌浆材料和浆液2.1.1 灌浆工程所采用的水泥品种,应根据灌浆目的和环境水的侵蚀作用等由设计确定。
水工建筑物水泥灌浆规SL62-941.0.1《水工建筑物水泥灌浆施工技术规》(以下简称本规)是水利水电工程水泥灌浆施工的技术准则。
1.0.2本规适用于Ⅰ、Ⅱ、Ⅲ级水工建筑物基岩灌浆、水工隧洞灌浆和混凝土坝接缝灌浆工程。
Ⅳ、Ⅴ级水工建筑物灌浆工程可参照使用。
1.0.3下列灌浆工程在施工前或施工初期应进行现场灌浆试验:(1) Ⅰ、Ⅱ级水工建筑物基岩帷幕灌浆;(2) 地质条件复杂地区或有特殊要求的Ⅰ、Ⅱ级水工建筑物基岩固结灌浆和水工隧洞固结灌浆。
1.0.4施工前,设计单位或建设单位应向施工单位提供灌浆设计文件并进行技术交底。
1.0.4.1基岩和水工隧洞灌浆工程设计文件应包括下列容:(1) 工程设计图和设计说明书;(2) 灌浆地区工程地质和水文地质资料;(3) 灌浆试验报告及有关资料(4) 灌浆施工技术要求;(5) 灌浆质量检查方法和质量标准;(6) 初步设计阶段的灌浆施工组织设计。
1.0.4.2混凝土坝接缝灌浆工程设计文件应包括下列容:(1) 坝体结构和灌浆设计说明书;(2) 接缝灌浆分区和灌浆系统设计图;(3) 坝块混凝土应达到的温度值和测定温度的方法,混凝土坝接缝设计开度、增开度限值;(4) 灌浆施工技术要求;(5) 灌浆质量检查方法和质量标准;(6) 初步设计阶段的灌浆施工组织设计。
1.0.5施工单位应做好下列工作:(1) 编制施工组织,严格按照灌浆施工技术要求施工;(2) 建立质量体系,全面实行质量管理,确保施工质量(3) 制定安全操作规程和劳动保护措施,文明施工;在廊道和井洞作业应有良好的通风措施;(4) 对从事灌浆施工的人员应进行技术培训,考核不合格者不得上岗。
1.0.6灌浆工程所用的风、水、电应设置专用管路和线路。
1.0.7已完成灌浆或正在灌浆的地区,其附近30m以不得进行爆破作业,如必须进行爆破作业,应采取减震和防震措施,并应征得设计或建设、监理部门同意。
1.0.8对灌浆工程中的各类钻孔应分类统一编号;对施工情况必须如实、准确地记录;对资料必须及时整理,绘制成图表;单元工程结束后,应及时进行质量检查和验收。
水工建筑物水泥灌浆施工技术规范SL 62-94主编单位:水利部水工程技术咨询中心批准部门:中华人民共和国水利部、电力工业部1 总则2 灌浆材料、制浆和灌浆设备3 坝基岩石灌浆4 水工隧洞灌浆5 混凝土坝接缝灌浆6 竣工资料和工程验收附录A 灌浆工程压水试验附加说明中华人民共和国水利部、电力工业部关于颁发《水工建筑物水泥灌浆施工技术规范》SL62-94的通知水建[1994」246号为推动水利水电工程水泥灌浆技术的进步,提高水泥灌浆施工质量,水利部委托原水工程咨询中心,对原水利电力部部标准《水工建筑物水泥灌浆施工技术规范》SDJ210-83进行了修订。
该规范修订送审稿已通过审查,现批准为行业标准,编号为SL62-94,合一九九四年十月一日起执行,原规范同时废止。
本规范由水利部、电力部负责解释,水利电力出版社负责出版发行。
一九九四年五月二十一日1 总则1.0.1 《水工建筑物水泥灌浆施工技术规范》(以下简称本规范)是水利水电工程水泥灌浆施工的技术准则。
1.0.2 本规范适用于Ⅰ、Ⅱ、Ⅲ级水工建筑物基岩灌浆、水工隧洞灌浆和混凝土坝接缝灌浆工程。
Ⅳ、Ⅴ级水工建筑物灌浆工程可参照使用。
1.0.3 下列灌浆工程在施工前或施工初期应进行现场灌浆试验:(1)Ⅰ、Ⅱ级水工建筑物基岩帷幕灌浆;(2)地质条件复杂地区或有特殊要求的Ⅰ、Ⅱ级水工建筑物基岩固结灌浆和水工隧洞固结灌浆。
1.0.4 施工前,设计单位或建设单位应向施工单位提供灌浆设计文件并进行技术交底。
1. 0. 4. 1 基岩和水工隧洞灌浆工程设计文件应包括下列内容:(1)工程设计图和设计说明书;(2)灌浆地区工程地质和水文地质资料;(3)灌浆试验报告及有关资料;(4)灌浆施工技术要求;(5)灌浆质量检查方法和质量标准;(6)初步设计阶段的灌浆施工组织设计。
1. 0. 4. 2 混凝土坝接缝灌浆工程设计文件应包括下列内容:(1)坝体结构和灌浆设计说明书;(2)接缝灌浆分区和灌浆系统设计图;(3)坝块混凝土应达到的温度值和测定温度的方法,混凝土坝接缝设计张开度、增开度限值;(4)灌浆施工技术要求;(5)灌浆质量检查方法和质量标准;(6)初步设计阶段的灌浆施工组织设计。
中华人民共和国行业标准水工建筑物水泥灌浆施工技术规范Construction Specification of Cement Grouting Used for Hdraulic StructuresSL62-94主编单位:水利部水工程技术咨询中心批准单位:中华人民共和国水利部、电力工业部中华人民共和国行业标准水工建筑物水泥灌浆施工技术规范Construction Specification of Cement Grouting Used for Hdraulic StructuresSL62-94主编单位:水利部水工程技术咨询中心批准单位:中华人民共和国水利部、电力工业部目次1 总则2 灌浆材料、制浆和灌浆设备3 坝基岩石灌浆4 水工隧洞灌浆5 混凝土坝接缝灌浆6 竣工资料和工程验收附录A 灌浆工程压水试验附加说明条文说明水工建筑物水泥灌浆施工技术规范本文来自: 中国国际水泥工艺网() 详细出处参考:1 总则1.0.1 《水工建筑物水泥灌浆施工技术规范》(以下简称本规范)是水利水电工程水泥灌浆施工的技术准则。
1.0.2 本规范适用于Ⅰ、Ⅱ、Ⅲ级水工建筑物基岩灌浆、水工隧洞灌浆和混凝土坝接缝灌浆工程。
Ⅳ、Ⅴ级水工建筑物灌浆工程可参照使用。
1.0.3 下列灌浆工程在施工前或施工初期应进行现场灌浆试验:(1) Ⅰ、Ⅱ级水工建筑物基岩帷幕灌浆;(2)地质条件复杂地区或有特殊要求的Ⅰ、Ⅱ级水工建筑物基岩固结灌浆和水工隧洞固结灌浆。
1.0.4 施工前,设计单位或建设单位应向施工单位提供灌浆设计文件并进行技术交底。
1.0.4.1 基岩和水工隧洞灌浆工程设计文件应包括下列内容:(1)工程设计图和设计说明书;(2)灌浆地区工程地质和水文地质资料;(3)灌浆试验报告及有关资料;(4)灌浆施工技术要求;(5)灌浆质量检查方法和质量标准;(6)初步设计阶段的灌浆施工组织设计。
1.0.4.2 混凝土坝接缝灌浆工程设计文件应包括下列内容:(1)坝体结构和灌浆设计说明书;(2)接缝灌浆分区和灌浆系统设计图;(3)坝块混凝土应达到的温度值和测定温度的方法,混凝土坝接缝设计张开度、增开度限值;(4)灌浆施工技术要求;(5)灌浆质量检查方法和质量标准;(6)初步设计阶段的灌浆施工组织设计。

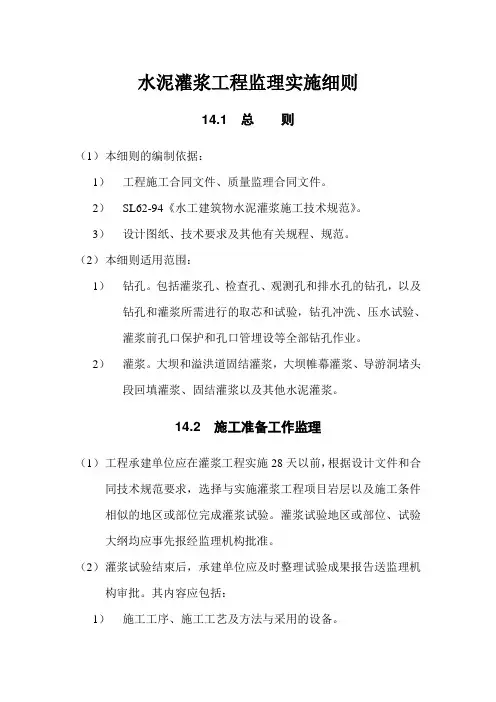

水泥灌浆工程监理实施细则14.1总则(1)本细则的编制依据:1)工程施工合同文件、质量监理合同文件。
2)SL62-94《水工建筑物水泥灌浆施工技术规范》。
3)设计图纸、技术要求及其他有关规程、规范。
(2)本细则适用范围:1)钻孔。
包括灌浆孔、检查孔、观测孔和排水孔的钻孔,以及钻孔和灌浆所需进行的取芯和试验,钻孔冲洗、压水试验、灌浆前孔口保护和孔口管埋设等全部钻孔作业。
2)灌浆。
大坝和溢洪道固结灌浆,大坝帷幕灌浆、导游洞堵头段回填灌浆、固结灌浆以及其他水泥灌浆。
14.2 施工准备工作监理(1)工程承建单位应在灌浆工程实施28天以前,根据设计文件和合同技术规范要求,选择与实施灌浆工程项目岩层以及施工条件相似的地区或部位完成灌浆试验。
灌浆试验地区或部位、试验大纲均应事先报经监理机构批准。
(2)灌浆试验结束后,承建单位应及时整理试验成果报告送监理机构审批。
其内容应包括:1)施工工序、施工工艺及方法与采用的设备。
2)材料及品质、材料的适用性、浆液配比及开灌水灰比,试验部位的可灌性。
3)根据各类岩性地质构造及渗透性等所确定的随孔深而增加的灌浆压力等有关建议。
4)特殊部位和特殊孔的处理方法。
5)抬动变形观测成果分析。
(3)承建单位应在灌浆作业开工的28天以前,根据灌浆试验成果和监理机构审批意见与设计、规范要求,结合现场施工条件,编制灌浆工程施工措施计划报送监理机构批准。
其内容应包括:1)工程概况(包括灌浆工程部位、施工布置、钻孔分序与编号等)。
2)灌浆工序、工艺和压力。
3)灌浆材料及其品质。
4)施工进度计划。
5)机械设备配置与劳动力组织。
6)质量保证措施。
7)钻孔灌浆计量设备(包括自动记录仪、压力表、抬动监测仪、比重计等的规格型号、性能、生产厂家)。
8)作业原始资料收集与整理。
9)施工安全与环境保护措施。
(4)承建单位必须按合同要求组织施工设备进场。
运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格后,方可使用。

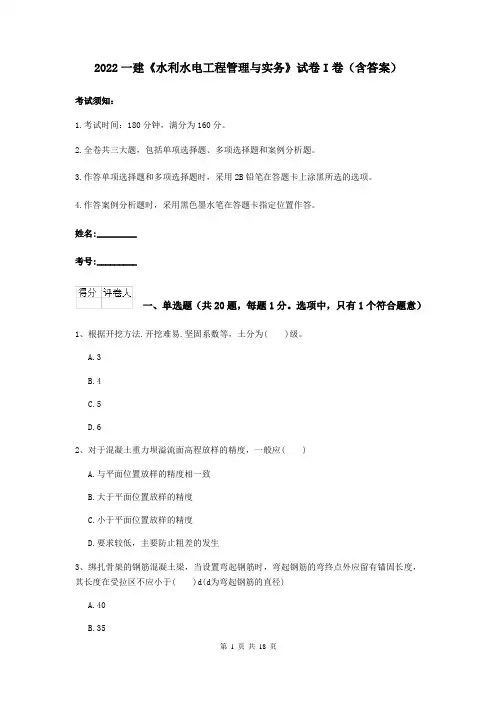

2022一建《水利水电工程管理与实务》试卷I卷(含答案)考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、根据开挖方法.开挖难易.坚固系数等,土分为( )级。
A.3B.4C.5D.62、对于混凝土重力坝溢流面高程放样的精度,一般应( )A.与平面位置放样的精度相一致B.大于平面位置放样的精度C.小于平面位置放样的精度D.要求较低,主要防止粗差的发生3、绑扎骨架的钢筋混凝土梁,当设置弯起钢筋时,弯起钢筋的弯终点外应留有锚固长度,其长度在受拉区不应小于( )d(d为弯起钢筋的直径)A.40B.35C.30D.204、下列抢护原则中,不适用于堤防防汛抢险施工的是( )A.前导后堵B.强身固脚C.减载平压D.缓流消浪5、根据《水利工程建设项目勘察(测)设计招标投标管理办法》(水总[2004]511号),招标人采用未中标人投标文件中的技术方案,若招标文件规定给予补偿的,招标人应在与中标人签订合同后( )个工作日内予以补偿。
A.14B.10C.7D.56、根据土的分级属于Ⅲ级土的是( )A.砂土B.含少量砾石的黏土C.壤土D.含卵石黏土7、灌溉分水闸闸基开挖工程量为l0万m3,经现场测量土石方体积比约为3;7;发包人并未要求对表土和岩石分开开挖,而合同中该部位土方.石方开挖单价分别为10元/m3.20元/m3,则该部分开挖的结算价款应为( )万元。
A.100B.170C.200D.3008、根据《堤防工程施工规范》(SL260-2014),填筑堤防横断面的地面坡度较陡,施工时应将地面坡度削至缓于( )A.1:3B.1:4C.1:5D.1:69、骨料分层堆料时,卸料跌差应保持在( )以内。

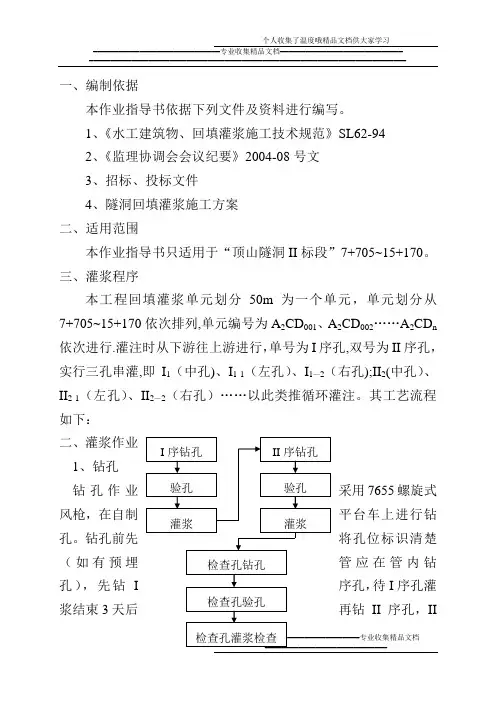

一、编制依据本作业指导书依据下列文件及资料进行编写。
1、《水工建筑物、回填灌浆施工技术规范》SL62-942、《监理协调会会议纪要》2004-08号文3、招标、投标文件4、隧洞回填灌浆施工方案二、适用范围本作业指导书只适用于“顶山隧洞II标段”7+705~15+170。
三、灌浆程序本工程回填灌浆单元划分50m为一个单元,单元划分从7+705~15+170依次排列,单元编号为A2CD001、A2CD002……A2CD n 依次进行.灌注时从下游往上游进行,单号为I序孔,双号为II序孔,实行三孔串灌,即I1(中孔)、I1-1(左孔)、I1—2(右孔);II2(中孔)、II2-1(左孔)、II2—2(右孔)……以此类推循环灌注。
其工艺流程如下:二、灌浆作业钻孔作业采用7655螺旋式风枪,在自制平台车上进行钻孔。
钻孔前先将孔位标识清楚(如有预埋管应在管内钻孔),先钻I序孔,待I序孔灌浆结束3天后再钻II序孔,II序孔灌浆结束7天后再钻检查孔。
钻孔时,应保持钻进方向为径向,即保持钢钎与砼面基本垂直。
钻孔深度以进入一衬砼10cm为准,(如遇到格栅或连接筋网片可停止钻孔).找不到预埋管时,按监理工程师指定位置进行造孔,如遇到二衬钢筋,应改变位置或方向重新钻孔。
钻孔结束后,对钻孔进行量测,并认真记录,量测项目为:钻孔深度、空腔厚度及进入一衬深度.量测和记录完成后才能进行下一孔的钻孔作业。
2、验孔整个单元钻孔结束后,应通知监理工程师对该单元的钻孔进行验收,验收合格并签发“准灌证”,后方能进行灌浆作业。
3、灌浆灌注水泥浆时,应由下游往上逐序进行,每序为左中右三孔串灌。
每个单元分两序进行灌注,I序孔(在未接到监理工程师批示前)灌注水灰比为0.6:1的水泥净浆。
灌浆压力为0.3Mpa,灌注时严格按下列程序进行操作.(1)安装封堵器及浆管将自制的封堵器(灌浆塞)前端装上塑料管(塑料管的长度根据该孔深度确定。
在自制的灌浆平台上的像胶圈充分膨胀,边旋边摇,直到封堵器牢固为止,以确保灌注时不漏浆。

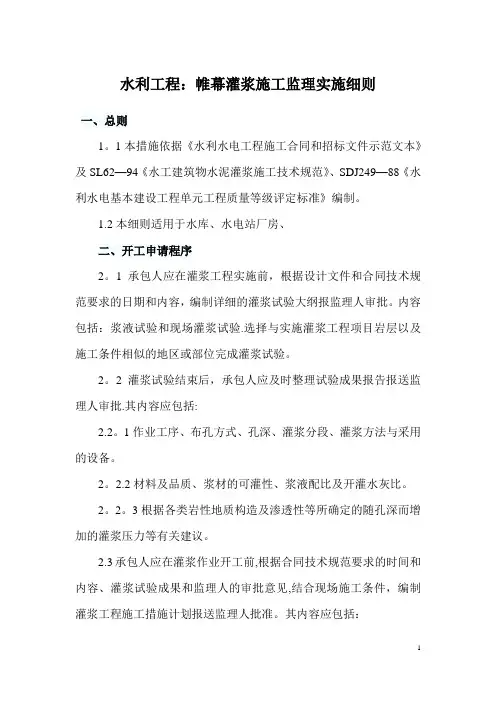

水利工程:帷幕灌浆施工监理实施细则一、总则1。
1本措施依据《水利水电工程施工合同和招标文件示范文本》及SL62—94《水工建筑物水泥灌浆施工技术规范》、SDJ249—88《水利水电基本建设工程单元工程质量等级评定标准》编制。
1.2本细则适用于水库、水电站厂房、二、开工申请程序2。
1承包人应在灌浆工程实施前,根据设计文件和合同技术规范要求的日期和内容,编制详细的灌浆试验大纲报监理人审批。
内容包括:浆液试验和现场灌浆试验.选择与实施灌浆工程项目岩层以及施工条件相似的地区或部位完成灌浆试验。
2。
2灌浆试验结束后,承包人应及时整理试验成果报告报送监理人审批.其内容应包括:2.2。
1作业工序、布孔方式、孔深、灌浆分段、灌浆方法与采用的设备。
2。
2.2材料及品质、浆材的可灌性、浆液配比及开灌水灰比。
2。
2。
3根据各类岩性地质构造及渗透性等所确定的随孔深而增加的灌浆压力等有关建议。
2.3承包人应在灌浆作业开工前,根据合同技术规范要求的时间和内容、灌浆试验成果和监理人的审批意见,结合现场施工条件,编制灌浆工程施工措施计划报送监理人批准。
其内容应包括:(1)工程概况(包括灌浆工程部位、施工布置、钻孔分序与编号等)。
(2)灌浆工序、工艺和压力。
(3)灌浆材料及其品质.(4)组织管理机构(5)施工进度计划。
(6)机械设备配置与劳动力组织。
(7)质量控制措施。
(8)灌浆计量设备与灌入量控制方法.(9)作业原始记录资料收集与整理.2。
4承包人必须按合同要求配制技术人员和进场施工设备。
运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。
三、施工过程监理3.1帷幕灌浆工程是一项隐蔽性工程,质量的好坏直接影响工程的使用,况且灌浆结束后无法直观判断其质量,并且灌入量也难以控制.针对此,帷幕灌浆工程必须采取全过程的旁站监理,并要求每台灌浆设备安装自动计量装置.3。
水工建筑物水泥灌浆规范SL62-94来源:中国防水网作者:堵漏灌浆时间:2008-08-04 点击: 15181.0.1《水工建筑物水泥灌浆施工技术规范》(以下简称本规范)是水利水电工程水泥灌浆施工的技术准则。
1.0.2本规范适用于Ⅰ、Ⅱ、Ⅲ级水工建筑物基岩灌浆、水工隧洞灌浆和混凝土坝接缝灌浆工程。
Ⅳ、Ⅴ级水工建筑物灌浆工程可参照使用。
1.0.3下列灌浆工程在施工前或施工初期应进行现场灌浆试验:(1) Ⅰ、Ⅱ级水工建筑物基岩帷幕灌浆;(2) 地质条件复杂地区或有特殊要求的Ⅰ、Ⅱ级水工建筑物基岩固结灌浆和水工隧洞固结灌浆。
1.0.4施工前,设计单位或建设单位应向施工单位提供灌浆设计文件并进行技术交底。
1.0.4.1基岩和水工隧洞灌浆工程设计文件应包括下列内容:(1) 工程设计图和设计说明书;(2) 灌浆地区工程地质和水文地质资料;(3) 灌浆试验报告及有关资料(4) 灌浆施工技术要求;(5) 灌浆质量检查方法和质量标准;(6) 初步设计阶段的灌浆施工组织设计。
1.0.4.2混凝土坝接缝灌浆工程设计文件应包括下列内容:(1) 坝体结构和灌浆设计说明书;(2) 接缝灌浆分区和灌浆系统设计图;(3) 坝块混凝土应达到的温度值和测定温度的方法,混凝土坝接缝设计张开度、增开度限值;(4) 灌浆施工技术要求;(5) 灌浆质量检查方法和质量标准;(6) 初步设计阶段的灌浆施工组织设计。
1.0.5施工单位应做好下列工作:(1) 编制施工组织,严格按照灌浆施工技术要求施工;(2) 建立质量体系,全面实行质量管理,确保施工质量(3) 制定安全操作规程和劳动保护措施,文明施工;在廊道和井洞内作业应有良好的通风措施;(4) 对从事灌浆施工的人员应进行技术培训,考核不合格者不得上岗。
1.0.6灌浆工程所用的风、水、电应设置专用管路和线路。
1.0.7已完成灌浆或正在灌浆的地区,其附近30m以内不得进行爆破作业,如必须进行爆破作业,应采取减震和防震措施,并应征得设计或建设、监理部门同意。
S L水工建筑物水泥灌浆施工技术规范Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】水工建筑物水泥灌浆施工技术规范SL 62-94主编单位:水利部水工程技术咨询中心批准部门:中华人民共和国水利部、电力工业部1 总则2 灌浆材料、制浆和灌浆设备3 坝基岩石灌浆4 水工隧洞灌浆5 混凝土坝接缝灌浆6 竣工资料和工程验收附录A 灌浆工程压水试验附加说明中华人民共和国水利部、电力工业部关于颁发《水工建筑物水泥灌浆施工技术规范》SL62-94的通知水建[1994」246号为推动水利水电工程水泥灌浆技术的进步,提高水泥灌浆施工质量,水利部委托原水工程咨询中心,对原水利电力部部标准《水工建筑物水泥灌浆施工技术规范》SDJ210-83进行了修订。
该规范修订送审稿已通过审查,现批准为行业标准,编号为SL62-94,合一九九四年十月一日起执行,原规范同时废止。
本规范由水利部、电力部负责解释,水利电力出版社负责出版发行。
一九九四年五月二十一日1 总则1.0.1 《水工建筑物水泥灌浆施工技术规范》(以下简称本规范)是水利水电工程水泥灌浆施工的技术准则。
1.0.2 本规范适用于Ⅰ、Ⅱ、Ⅲ级水工建筑物基岩灌浆、水工隧洞灌浆和混凝土坝接缝灌浆工程。
Ⅳ、Ⅴ级水工建筑物灌浆工程可参照使用。
1.0.3 下列灌浆工程在施工前或施工初期应进行现场灌浆试验:(1)Ⅰ、Ⅱ级水工建筑物基岩帷幕灌浆;(2)地质条件复杂地区或有特殊要求的Ⅰ、Ⅱ级水工建筑物基岩固结灌浆和水工隧洞固结灌浆。
1.0.4 施工前,设计单位或建设单位应向施工单位提供灌浆设计文件并进行技术交底。
1. 0. 4. 1 基岩和水工隧洞灌浆工程设计文件应包括下列内容:(1)工程设计图和设计说明书;(2)灌浆地区工程地质和水文地质资料;(3)灌浆试验报告及有关资料;(4)灌浆施工技术要求;(5)灌浆质量检查方法和质量标准;(6)初步设计阶段的灌浆施工组织设计。
6 水泥灌浆工程监理实施细则一、总则(1)本细则依据工程承建合同文件、SL 62—94《水工建筑物水泥灌浆施工技术规范》以及有关工程施工技术和工程验收规程规范编制。
(2)本细则适用于水工建筑物基岩固结灌浆、帷幕灌浆、水工隧洞灌浆以及主体工程水泥灌浆工程项目。
二、开工许可证的申请程序(1)监理机构应督促工程承建单位在灌浆工程实施的28d以前,根据设计文件和合同技术规范要求,选择与实施灌浆工程项目岩层以及施工条件相似的地区或部位完成灌浆试验。
灌浆试验地区或部位,试验大纲均应事先报经监理部批准。
(2)灌浆试验结束后,监理机构应督促承建单位及时整理试验成果报告报送监理部审批。
其内容应包括:1)作业工序、方法与采用的设备。
2)材料及品质、浆材的可灌性、灌液配比及开灌水灰比。
3)根据各类岩性地质构造及渗透性等所确定的随孔深而增加的灌浆压力等有关建议。
(3)监理机构应督促承建单位在灌浆作业开工的21d以前,根据灌浆试验成果和监理部的审批意见与技术规范要求,结合现场施工条件,编制灌浆工程施工施计划报送监理部批准。
其内容应包括:1)工程概况,包括:灌浆工程部位、施工布置、钻孔分序与编号等。
2)灌浆工序、工艺和压力。
3)灌浆材料及其品质。
4)施工进度计划。
5)机械设备配置与劳动力组织。
6)质量控制措施。
7)灌浆计量设备与灌入量控制方法。
8)作业原始记录资料收集与整理。
9)施工安全与环境保护措施。
(4)监理机构应督促承建单位按合同要求组织施工设备进场。
运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。
(5)监理机构应督促承建单位做好各种灌浆材料的检测和浆材配比的试验工作,并于灌浆作业开始前将试验成果报送监理部批准。
(6)上述报送文件连同审签意见单均一式四份,经工程承建单位项目经理(或其代理人)签署并加盖公章后递交。
监理部审阅后限时返回审签意见单一份,原文件不退回。
1、一般要求:(1)、水泥灌浆适用于小型水电站基岩帷幕灌浆、固结灌浆、建筑物与基岩接触灌浆和水工隧洞灌浆。
混凝土坝接缝灌浆可参照SL62-94《水工建筑物水泥灌浆施工技术规范》执行。
(2)、水工建筑物基岩水泥灌浆,应在蓄水和电站运行前完成。
部分灌浆工作如需延至蓄水和电站运行之后施工,设计和施工单位必须采取相应措施,确保灌浆质量。
(3)、基础表层段的固结灌浆和接触灌浆,必须按设计要求,在有足够的盖重下进行,混凝土覆盖重必须达到50%以上的设计强度,才允许进行钻孔灌浆工作。
(4)、灌浆试验工作不得在帷幕中心线上进行。
(5)、在灌浆地段应安设一定数量的抬动变形观测装置。
灌浆过程中加强观测记录,对抬动变形进行监控。
(6)、坝基排水孔、扬压力观测孔必须在相应部位的灌浆质量检查合格后才能施工。
2、灌浆施工程序:各类灌浆必须严格按灌浆程序进行。
(1)、同一地段的基岩灌浆必须按先固结后帷幕的顺序施工。
(2)、固结灌浆按围、挤、压的原则,先周边孔后中间孔,逐排逐序加密施工。
(3)、帷幕灌浆必须按分次序加密的原则进行。
单排帷幕应按三次序加密施工。
由双排孔组成的帷幕,应先灌下游排,后灌上游排,每排孔宜分为三次序施工。
由三排孔组成的帷幕,应先灌下游排,再灌上游排,最后灌中间排。
上、下游排宜分为三次序施工,中间排可分为两次序施工。
(4)、水工隧洞灌浆包括回填灌浆、固结灌浆和钢衬接触灌浆。
隧洞灌浆应按照先回填灌浆后固结灌浆的顺序进行。
有钢板衬砌的隧洞,各类灌浆的顺序按设计规定进行。
隧洞顶拱回填灌浆宜分两次序进行。
斜洞应自较低的一端向较高的一端推进。
隧洞固结灌浆应按环间分序、环内加密的原则进行。
环间可分为二次序,地质不良地段可分为三次序。
环内宜为二次序加密。
3、灌浆材料及设备:(1)、水泥灌浆宜采用普通硅酸盐水泥或硅酸盐大坝水泥,强度等级不低于32.5级。
其细度要求为通过80μm方孔筛的筛余量不大于5%。
灌浆水泥应保持新鲜,受潮结块和仓储超过三个月不得使用。
水工建筑物水泥灌浆施工技术规范一.总则 ................................................... 错误!未定义书签。
1.0.2 本规范适用于Ⅰ、Ⅱ、Ⅲ级水工建筑物基岩灌浆、水工隧洞灌浆和混凝土坝接缝灌浆工程。
Ⅳ、Ⅴ级水工建筑物灌浆工程可参照使用。
......... 错误!未定义书签。
1.0.3 下列灌浆工程在施工前或施工初期应进行现场灌浆试验:错误!未定义书签。
1.0.4 施工前,设计单位或建设单位应向施工单位提供灌浆设计文件并进行技术交底。
.......................................................... 错误!未定义书签。
1. 0. 4. 1 基岩和水工隧洞灌浆工程设计文件应包括下列内容:错误!未定义书签。
1. 0. 4. 2 混凝土坝接缝灌浆工程设计文件应包括下列内容:错误!未定义书签。
1.0.5 施工单位应做好下列工作:.......................... 错误!未定义书签。
1.0.6 灌浆工程所用的风、水、电应设置专用管路和线路。
.... 错误!未定义书签。
1. 0. 7 已完成灌浆或正在灌浆的地区,其附近3Om以内不得进行爆破作业。
如必须进行爆破作业,应采取减震和防震措施,并应征得设计或建设、监理部门同意。
错误!未定义书签。
1.0.8 对灌浆工程中的各类钻孔应分类统一编号;对施工情况必须如实、准确地记录;对资料必须及时整理,绘制成图表;单元工程结束后,应及时进行质量检查和验收。
错误!未定义书签。
1.0.9 设计和施工单位应对灌浆资料及时分析,对灌浆施工技术及时总结,不断优化设计和施工。
.............................................. 错误!未定义书签。
二.灌浆材料、制浆和灌浆设备2.1 灌浆材料和浆液.............. 错误!未定义书签。
水工建筑物水泥灌浆规SL62-941.0.1《水工建筑物水泥灌浆施工技术规》(以下简称本规)是水利水电工程水泥灌浆施工的技术准则。
1.0.2本规适用于Ⅰ、Ⅱ、Ⅲ级水工建筑物基岩灌浆、水工隧洞灌浆和混凝土坝接缝灌浆工程。
Ⅳ、Ⅴ级水工建筑物灌浆工程可参照使用。
1.0.3下列灌浆工程在施工前或施工初期应进行现场灌浆试验:(1) Ⅰ、Ⅱ级水工建筑物基岩帷幕灌浆;(2) 地质条件复杂地区或有特殊要求的Ⅰ、Ⅱ级水工建筑物基岩固结灌浆和水工隧洞固结灌浆。
1.0.4施工前,设计单位或建设单位应向施工单位提供灌浆设计文件并进行技术交底。
1.0.4.1基岩和水工隧洞灌浆工程设计文件应包括下列容:(1) 工程设计图和设计说明书;(2) 灌浆地区工程地质和水文地质资料;(3) 灌浆试验报告及有关资料(4) 灌浆施工技术要求;(5) 灌浆质量检查方法和质量标准;(6) 初步设计阶段的灌浆施工组织设计。
1.0.4.2混凝土坝接缝灌浆工程设计文件应包括下列容:(1) 坝体结构和灌浆设计说明书;(2) 接缝灌浆分区和灌浆系统设计图;(3) 坝块混凝土应达到的温度值和测定温度的方法,混凝土坝接缝设计开度、增开度限值;(4) 灌浆施工技术要求;(5) 灌浆质量检查方法和质量标准;(6) 初步设计阶段的灌浆施工组织设计。
1.0.5施工单位应做好下列工作:(1) 编制施工组织,严格按照灌浆施工技术要求施工;(2) 建立质量体系,全面实行质量管理,确保施工质量(3) 制定安全操作规程和劳动保护措施,文明施工;在廊道和井洞作业应有良好的通风措施;(4) 对从事灌浆施工的人员应进行技术培训,考核不合格者不得上岗。
1.0.6灌浆工程所用的风、水、电应设置专用管路和线路。
1.0.7已完成灌浆或正在灌浆的地区,其附近30m以不得进行爆破作业,如必须进行爆破作业,应采取减震和防震措施,并应征得设计或建设、监理部门同意。
1.0.8对灌浆工程中的各类钻孔应分类统一编号;对施工情况必须如实、准确地记录;对资料必须及时整理,绘制成图表;单元工程结束后,应及时进行质量检查和验收。
水工建筑物水泥灌浆施工技术规范一.总则 (10)1.0.2 本规范适用于Ⅰ、Ⅱ、Ⅲ级水工建筑物基岩灌浆、水工隧洞灌浆和混凝土坝接缝灌浆工程。
Ⅳ、Ⅴ级水工建筑物灌浆工程可参照使用。
(10)1.0.3 下列灌浆工程在施工前或施工初期应进行现场灌浆试验: (10)1.0.4 施工前,设计单位或建设单位应向施工单位提供灌浆设计文件并进行技术交底。
(10)1. 0. 4. 1 基岩和水工隧洞灌浆工程设计文件应包括下列内容: (10)1. 0. 4. 2 混凝土坝接缝灌浆工程设计文件应包括下列内容: (11)1.0.5 施工单位应做好下列工作: (11)1.0.6 灌浆工程所用的风、水、电应设置专用管路和线路。
(11)1. 0. 7 已完成灌浆或正在灌浆的地区,其附近3Om以内不得进行爆破作业。
如必须进行爆破作业,应采取减震和防震措施,并应征得设计或建设、监理部门同意。
(11)1.0.8 对灌浆工程中的各类钻孔应分类统一编号;对施工情况必须如实、准确地记录;对资料必须及时整理,绘制成图表;单元工程结束后,应及时进行质量检查和验收。
11 1.0.9 设计和施工单位应对灌浆资料及时分析,对灌浆施工技术及时总结,不断优化设计和施工。
(12)二.灌浆材料、制浆和灌浆设备2.1 灌浆材料和浆液 (12)2.1.1 灌浆工程所采用的水泥品种,应根据灌浆目的和环境水的侵蚀作用等由设计确定。
一般情况下,应采用普通硅酸盐水泥或硅酸盐大坝水泥。
当有耐酸或其它要求时,可用抗酸水泥或其它类特种水泥。
使用矿渣硅酸盐水泥或火山灰质硅酸盐水泥灌浆时,应得到设计许可。
灌浆浆液水灰比不宜稀于1:1(重量比,以下同)。
12 2.1.2 回填灌浆所用的水泥标号不应低于325号。
帷幕和固结灌浆所用的水泥标号不应低于425号。
坝体接缝灌浆所用的水泥标号不应低于525号。
(12)2.1.3 灌浆用水泥必须符合质量标准,不得使用受潮结块的水泥。
采用细水泥时,应严格防潮和缩短存放时间。
(12)2.1.4 灌浆用水应符合拌制水工混凝土用水的要求。
(12)2.1.5 水工建筑物水泥灌浆一般使用纯水泥浆液。
在特殊地质条件下或有特殊要求时,根据需要,通过现场灌浆试验论证,可使用下列类型浆液: (12)2. 1. 6 根据灌浆需要,可在水泥浆液中掺入下列掺合料: (13)2.1.7 根据灌浆需要,可在水泥浆液中加入下列外加剂: (13)2.1.8 各类浆液掺入掺合料和加入外加剂的种类及其掺加量应通过室内浆材试验和现场灌浆试验确定。
(13)2.1.9 纯水泥浆液一般可不再进行室内试验。
其它类型浆液应根据工程需要,有选择地进行下列各项性能试验: (13)2.2 制浆 (14)2.2.1 制浆材料必须称量,称量误差应小于5%。
水泥等固相材料宜采用重量称量法。
(14)2.2.2 各类浆液必须搅拌均匀并测定浆液密度。
(14)2.2.3 纯水泥浆液的搅拌时间,使用普通搅拌机时,应不少于3min;使用高速搅拌机时,宜不少干30s。
浆液在使用前应过筛,自制备至用完的时间宜小于4h。
. 142.2.4 拌制细水泥浆液和稳定浆液应加入减水剂和采用高速搅拌机。
高速搅拌机搅拌转速应大于1200r/min。
搅拌时间宜通过试验确定。
细水泥浆液自制备至用完的时间宜小于2h。
(14)2.2.5 集中制浆站宜制备水灰比为O.5:l的纯水泥浆液。
输送浆液流速宜为1.4~2.Om/s。
各灌浆地点应测定来浆密度,调制使用。
(14)2.2.6 寒冷季节施工应做好机房和灌浆管路的防寒保暖工作。
炎热季节施工应采取防热和防晒措施。
浆液温度应保持在5~4O℃之间。
若用热水制浆,水温不得超过4O℃。
(14)2.3 灌浆设备和机具 (14)2.3.1 搅拌机的转速和拌和能力应分别与所搅拌浆液类型和灌浆泵的排浆量相适应,并应能保证均匀、连续地拌制浆液。
(14)2.3.2 灌浆泵性能应与浆液类型、浓度相适应,容许工作压力应大于最大灌浆压力的1.5倍,并应有足够的排浆量和稳定的工作性能。
(14)2.3.3 灌浆管路应保证浆液流动畅通,并应能承受1.5倍的最大灌浆压力。
.. 14 2.3.4 灌浆泵和灌浆孔口处均应安设压力表。
使用压力宜在压力表最大标值的1/4~3/4之间。
压力表应经常进行检定,不合格的和已损坏的压力表严禁使用。
压力表与管路之间应设有隔浆装置。
(15)2.3.5 灌浆塞应和采用的灌浆方式、方法、灌浆压力及地质条件相适应。
胶塞(球)应具有良好的膨胀性和耐压性能,在最大灌浆压力下能可靠地封闭灌浆孔段,并且易于安装和卸除。
(15)2.3.6 灌浆压力大于3MPa时,应配制和采用下列灌浆设备和机具: (15)2.3.7 集中制浆站的制浆能力应满足灌浆高峰期所有机组用浆需要。
制浆站应配备除尘设备,当浆液需掺入掺合料或加入外加剂时,应增设相应的设备。
(15)2.3.8 所有灌浆设备应注意维护保养,保证其正常工作状态,并应有备用量。
15 三.坝基岩石灌浆 (15)3.1 一般规定 (15)3. 1. 1 蓄水前应完成蓄水初期最低库水位以下的帷幕灌浆及其质量检查和验收工作。
蓄水后,帷幕灌浆应在库水位低于孔口高程时施工。
(15)3.1.2 同一地段的基岩灌浆必须按先固结灌浆后帷幕灌浆的顺序进行。
(15)3.1.3 帷幕灌浆必须按分序加密的原则进行。
(15)3.1.4 帷幕灌浆采用自上而下分段灌浆法时,一个坝段或一个单元工程内,后序排上的第一序孔宜在前序排上最后次序孔在岩石中均灌完15m后再开始钻进。
(16)3. 1. 5 帷幕后的主排水孔和扬压力观测孔必须在相应部位帷幕灌浆检查合格后,方可开始钻进。
(16)3.1.6 施工中不得在帷幕线上进行可能导致不良后果的灌浆试验。
(16)3.3.5 帷幕灌浆采用自上而下分段灌浆法时,先导孔应自上而下分段进行压水试验,各次序灌浆孔的各灌浆段在灌浆前宜进行简易压水。
(18)3.3.6 帷幕灌浆采用自下而上分段灌浆法时,先导孔仍应自上而下分段进行压水试验。
各次序灌浆孔在灌浆前全孔应进行一次钻孔冲洗和裂隙冲洗。
除孔底段外,各灌浆段在灌浆前可不进行裂隙冲洗和简易压水。
(18)3.3.7 固结灌浆孔应采用压力水进行裂隙冲洗,直至回水清净时止。
冲洗压力可为灌浆压力的80%,该值若大于1MPa时,采用1MPa。
(18)3.3.8 固结灌浆孔灌浆前的压水试验应在裂隙冲洗后进行,采用单点法,按附录A执行。
试验孔数不宜少于总孔数的5%。
(18)3.3.9 在岩溶泥质充填物和遇水性能易恶化的岩层中,灌浆前可不进行裂隙冲洗和简易压水,也宜少做或不做压水试验。
(18)3.4 灌浆方法和灌浆方式 (18)3. 4. 1 灌浆孔的基岩段长小于6m时,可采用全孔一次灌浆法;大于6m时,可采用自上而下分段灌浆法、自下而上分段灌浆法、综合灌浆法或孔口封闭灌浆法。
.. 18 3.4.2 基岩灌浆方式有循环式和纯压式两种。
帷幕灌浆应优先采用循环式,射浆管距孔底不得大于50cm;浅孔固结灌浆可采用纯压式。
(18)3.4.3 帷幕灌浆段长度宜采用5~6m,特殊情况下可适当缩减或加长,但不得大于10m。
(18)3. 4. 4 进行帷幕灌浆时,坝体混凝土和基岩的接触段应先行单独灌浆并应待凝,接触段在岩石中的长度不得大于2m。
(19)3. 4. 5 采用自上而下分段灌浆法时: (19)3.4.6 采用自下而上分段灌浆法时,灌浆段的长度因故超过10m,对该段宜采取补救措施。
(19)3.4.7 帷幕灌浆孔各灌浆段,不论透水率大小均应按技术要求进行灌浆。
(19)3.4.8 固结灌浆孔相互串浆时,可采用群孔并联灌注,孔数不宜多于3个,并应控制压力,防止混凝土面或岩石面抬动。
(19)3.5 灌浆压力和浆液变换 (19)3.5.1 灌浆压力宜通过灌浆试验确定,也可通过公式计算或根据经验先行拟定,而后在灌浆施工过程中调整确定。
(19)3.5.2 采用循环式灌浆,压力表应安装在孔口回浆管路上;采用纯压式灌浆,压力表应安装在孔口进浆管路上。
压力读数宜读压力表指针摆动的中值,当灌浆压力为5MPa或大于5MPa时,也可读峰值。
压力表指针摆动范围应小于灌浆压力的20%,摆动幅度宜做记录。
(19)3.5.3 灌浆应尽快达到设计压力,但注入率大时应分级升压。
(19)3.5.4 灌浆浆液的浓度应由稀到浓,逐级变换。
帷幕灌浆浆液水灰比可采用5:1、3:1、2:1、l:1、O.8:1、O.6:1、O.5:l等七个比级。
开灌水灰比可采用5:l。
(19)3.5.5 帷幕灌浆浆液变换: (19)3.5.6 灌浆过程中,灌浆压力或注入率突然改变较大时,应立即查明原因,采取相应的措施处理。
(20)3.5.7 固结灌浆浆液比级和变换,可参照帷幕灌浆的规定根据工程具体情况确定。
(20)3. 5. 8 灌注细水泥浆液,可采用水灰比为2:1、1:1、O.6:1或1:1、0.8:1、0.6:1三个比级。
(20)3.5.9 灌注稳定浆液、混合浆液、膏状浆液,比级宜少,其配比和变换方法应通过室内浆材试验和现场灌浆试验确定。
(20)3.5.10 灌浆过程中应定时侧记浆液密度,必要时应测记浆液温度。
灌注稳定浆液时还应测记浆液粘度。
(20)3.6 灌浆结束标准和封孔方法 (20)3.6.1 帷幕灌浆采用自上而下分段灌浆法时,在规定的压力下,当注入率不大于0.4L/min时.继续灌注6Omin;或不大于1L/min时,继续灌注90min,灌浆可以结束。
(20)3.6.2 固结灌浆,在规定的压力下,当注入率不大于0.4L/min时,继续灌注30min,灌浆可以结束。
(20)3.6.3 帷幕灌浆采用自上而下分段灌浆法时,灌浆孔封孔应采用“分段压力灌浆封孔法”;采用自下而上分段灌浆时,应采用“置换和压力灌浆封孔法”或“压力灌浆封孔法”。
(20)3.6.4 固结灌浆孔封孔应采用“机械压浆封孔法”或“压力灌浆封孔法”。
.. 21 3. 7 孔口封闭灌浆法 (21)3. 7. 1 孔口封闭灌浆法适用于最大灌浆压力大于3MPa的帷幕灌浆工程, 小于3MPa的帷幕灌浆工程可参照应用。
(21)3.7.2 钻孔孔径宜为 6O mm左右。
(21)3.7.3 孔口管必须镶铸牢实,埋入岩石深度随使用的最大灌浆压力而定。
最大灌浆压力为5MPa时,埋入深度不宜小于2m。
(21)3.7.4 孔口封闭器应具有以下性能:在灌浆过程中,灌浆管可在孔口封闭器中心部位灵活地转动和升降,且不漏浆。
(21)3. 7. 5 灌浆必须采用循环式自上而下分段灌浆方法。
各灌浆段灌浆时必须下入灌浆管,管口距段底不得大于50cm。
