基坑施工应急预案一、总体原则本着思想重视、预防为主、部署到位、运行有效的指导思想,认真组织每个分步工程的施工工作,杜绝在施工过程中和±0.00以下结构土方回填前土方开挖和支护施工的质量、消防、环保、卫生和安全等方面的事故发生。
为防患于未然,对于在土方开挖和支护过程中可能出现的险情准备好针对性强的应急预案。
二、应急工作部署1、成立以项目经理为第一责任人的施工现场应急指挥领导小组,主要由工程、技术、材料、质量、安全等人员组成。
2、应急指挥领导小组及组织系统要保证工程信息传递畅通,掌握气象及现场预防措施等资料,确保发生紧急情况时信息传递畅通及时。
3、应急指挥领导小组及组织系统要做好处理事故和紧急情况的准备,制定应急预案,分工明确,职责到人,保证能够及时有效地实施,将损失减到最小程度,并迅速上报相关部门。
4、对施工现场人员进行应急抢险思想教育,做到思想重视,措施得当。
把应急预案的准备和实施做得认真、扎实,真正解决问题,有备无患。
5、成立现场抢救突击队,及时解决处理突发事件及紧急情况,做到人员落实,责任明确,动作迅速,措施得力,坚持主动控制、预防为主,全面安排好应急抢险工作。
6、将方案编制、措施落实、人员教育、料具供应、应急抢险等具体职责落实到主控及相关部门,并明确责任人。
三、应急抢险组织机构为了贯彻执行应急预案的指导精神,预防突发险情事故,项目部和各专业施工队伍组织建立起应急指挥领导小组和抢险突击队。
1、应急指挥领导小组组长:由项目经理担任副组长:由生产经理和项目总工担任组员:由工程、技术、材料、质量、安全等主要管理人员担任2、抢险突击队小组专业土方施工抢险突击队:队长由专业土方施工队长担任。
队员由思想觉悟高、体格强健的土方施工人员组成。
专业喷锚施工抢险突击队:队长由专业喷锚施工队长担任。
队员由思想觉悟高、体格强健的喷锚施工人员组成。
专业钢筋笼加工抢险突击队:队长由专业钢筋笼加工队长担任。
队员由思想觉悟高、体格强健的钢筋笼加工人员组成。
第一章基坑工程施工应急预案为加强项目部的安全生产管理工作,保证生产安全事故应急救援工作的可靠、高效、有序地进行,有效地防范各种安全生产事故的发生,最大限度地减轻事故灾害及损失,保障员工生命和财产的安全。
根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》及建设部、省、市的相关安全生产管理法规和规章的规定,结合我项目部现场安全生产工作实际情况,制定本预案。
当项目部属下单位工程现场工地发生下列情况之一时,项目部安全生产事故应急救援指挥部开始工作,项目部安全生产事故应急预案启动:1.重大安全生产事故;2.重大火灾事故;3.重大急性中毒事故;4.其他重大安全事故。
第一节机构设置项目部成立安全事故应急救援指挥部,由项目经理任总指挥,指挥、组织、协调安全生产事故应急救援工作。
指挥部设置抢险救援组、事故调查组、善后工作组三个专业组。
生产经营安全事故应急救援指挥系统实行替补原则,指挥部负责人及成员因故不能履行职责的,由副职替补,确保随时到位,实施指挥。
险救援小组由工程技术部牵头;事故调查小组由质安组牵头;事故善后小组由工会牵头。
为保证险情发生时能够及时预报、统一指挥、及时处理。
特成立应急救援指挥部。
项目应急救援指挥部及其人员组成:部长:汤国山、曹福林;副部长:骆以道、邬宝林应急领导指挥部成员:骆以道、邬宝林、史新鹏、肖振华职责:负责险情发生时的统一指挥、调动,同时根据基坑事故性质,确定应急措施,负责向上级或有关部门报告,事后组织分析事故原因和调查处理。
一、应急组织的分工职责(一)部长职责1.决定是否存在或可能存在重大紧急事故,要求应急服务机构提供帮助并实施场外应急计划,在不受事故影响的地方进行直接控制;2.复查和评估事故(事件)可能发展的方向,确定其可能的发展过程;3.指导设施的部分停工,并与领导小组成员的关键人员配合指挥现场人员撤离,并确保任何伤害者都能得到足够的重视;4.与场外应急机构取得联系及对紧急情况的记录作出安排;5.在场(设施)内实行交通管制,协助场外应急机构开展服务工作;6.在紧急状态结束后,控制受影响地点的恢复,并组织人员参加事故的分析和处理。
基坑施工应急预案范文一、背景介绍基坑施工是土木工程中的常见环节,但由于基坑工作涉及复杂的土方工程、支护结构、水文地质等多个因素,容易发生安全事故,造成人员伤亡和财产损失。
因此,制定一套完善的基坑施工应急预案,对于确保施工安全、减少事故风险具有重要意义。
二、应急预案目标1. 保证施工现场的安全2. 快速、高效地处置突发事件,并最大限度地减少人员伤亡和财产损失3. 提高应急反应速度和灵活性,以便及时采取相应措施4. 保障应急救援人员的安全和施工现场正常运作三、应急预案组成1. 应急预案的组织机构应急预案的组织机构包括指挥部、救援队伍和支援部门。
指挥部负责决策、协调和指挥应急工作;救援队伍负责实施事故救援和救治伤员;支援部门提供必要的支持和协助。
2. 应急预案的流程(一)应急响应1. 接到报警后,立即启动应急预案,指挥部组织人员前往现场进行勘查和初步评估。
2. 根据勘查结果和初步评估,指挥部制定应急预案,并通知救援队伍和支援部门进行准备。
(二)事故救援1. 救援队伍按照应急预案的要求,迅速赶往现场进行救援。
救援队伍应配备必要的装备和器材,并保障人员的安全。
2. 救援队伍到达现场后,首先进行现场勘察和分析,确定救援方案和措施。
然后,按照预案进行施救,并与指挥部保持密切联系,及时更新救援情况和需求。
(三)伤员处理1. 救援队伍在救援过程中应优先处理伤员。
伤员应尽快送往医院进行救治。
2. 指挥部应与医院紧密合作,迅速安排医疗资源,尽量减少伤员的伤害和痛苦。
(四)事故调查和处理1. 事故救援结束后,指挥部组织专门人员进行事故调查和处理。
调查人员应具备相关技术和经验,并依法依规开展工作。
2. 根据调查结果,指挥部应及时采取相应的措施来避免类似事故的再次发生,并对相关责任人进行追责。
四、应急预案的建立1. 政策和法律法规依据基于《中华人民共和国安全生产法》、《安全生产责任制条例》等相关法律法规,制定基坑施工应急预案。
一、编制目的为确保基坑施工过程中的安全,预防和减少安全事故的发生,保障施工人员的人身安全和财产安全,根据国家有关安全生产法律法规,结合本工程实际情况,特制定本预案。
二、适用范围本预案适用于本工程基坑施工过程中可能出现的安全事故,包括但不限于:坍塌、淹埋、流沙、管涌、邻近建筑物沉降等。
三、组织机构及职责1. 成立基坑施工安全应急指挥部,负责统一领导和协调基坑施工安全应急工作。
2. 应急指挥部下设以下小组:(1)现场指挥小组:负责现场应急工作的组织、协调和指挥。
(2)救援小组:负责事故现场的救援工作。
(3)医疗救护小组:负责事故现场的医疗救护工作。
(4)信息联络小组:负责应急信息的收集、整理和上报。
(5)物资保障小组:负责应急物资的采购、调配和供应。
四、应急响应程序1. 发现险情:现场人员发现险情后,应立即向应急指挥部报告。
2. 应急指挥部接到报告后,应立即启动应急预案,组织相关部门和人员赶赴现场。
3. 现场指挥小组负责现场应急工作的组织、协调和指挥,根据险情制定救援方案。
4. 救援小组按照救援方案开展救援工作,确保人员安全。
5. 医疗救护小组负责事故现场的医疗救护工作,对受伤人员进行救治。
6. 信息联络小组负责应急信息的收集、整理和上报,确保信息畅通。
7. 物资保障小组负责应急物资的采购、调配和供应,确保救援工作顺利进行。
五、应急处置措施1. 坍塌、淹埋:立即采取紧急措施,如设置警戒线、疏散人员、加固边坡等,防止事故扩大。
2. 流沙:加强坑内降水措施,增加排水设施,防止流沙现象发生。
3. 管涌:在支护墙前打设钢板桩,进行注浆处理。
4. 邻近建筑物沉降:采取回灌井、跟踪注浆等方法进行控制。
5. 其他险情:根据实际情况,采取相应的应急处置措施。
六、应急保障措施1. 人员保障:组织应急队伍,确保救援人员具备相应的专业技能。
2. 物资保障:储备应急物资,如救生设备、医疗救护设备、救援工具等。
3. 技术保障:开展应急演练,提高救援队伍的应急处置能力。

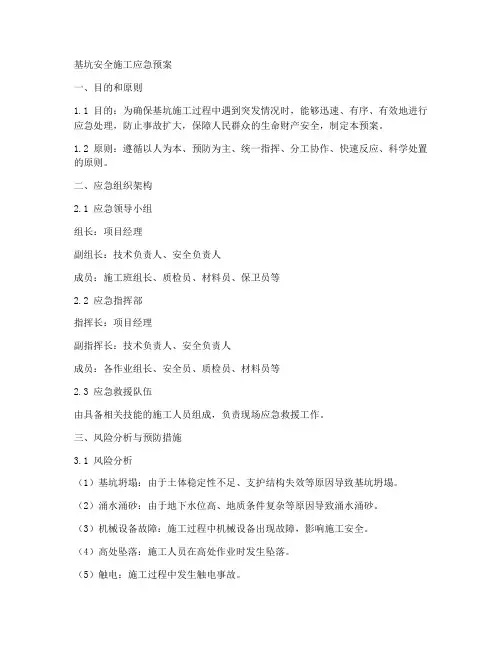

基坑安全施工应急预案一、目的和原则1.1 目的:为确保基坑施工过程中遇到突发情况时,能够迅速、有序、有效地进行应急处理,防止事故扩大,保障人民群众的生命财产安全,制定本预案。
1.2 原则:遵循以人为本、预防为主、统一指挥、分工协作、快速反应、科学处置的原则。
二、应急组织架构2.1 应急领导小组组长:项目经理副组长:技术负责人、安全负责人成员:施工班组长、质检员、材料员、保卫员等2.2 应急指挥部指挥长:项目经理副指挥长:技术负责人、安全负责人成员:各作业组长、安全员、质检员、材料员等2.3 应急救援队伍由具备相关技能的施工人员组成,负责现场应急救援工作。
三、风险分析与预防措施3.1 风险分析(1)基坑坍塌:由于土体稳定性不足、支护结构失效等原因导致基坑坍塌。
(2)涌水涌砂:由于地下水位高、地质条件复杂等原因导致涌水涌砂。
(3)机械设备故障:施工过程中机械设备出现故障,影响施工安全。
(4)高处坠落:施工人员在高处作业时发生坠落。
(5)触电:施工过程中发生触电事故。
3.2 预防措施(1)加强基坑支护结构的设计和施工质量,定期检查维护。
(2)做好排水措施,降低地下水位。
(3)定期对机械设备进行检修、维护,确保其正常运行。
(4)加强高处作业安全管理,设置安全防护设施。
(5)加强施工现场用电安全管理,确保用电安全。
四、应急响应流程4.1 预警信号当发现基坑施工安全隐患时,立即发出预警信号,通知施工现场所有人员撤离至安全区域。
4.2 应急启动应急救援队伍立即集结,应急救援设备、物资准备到位。
4.3 应急处理(1)基坑坍塌:立即启动基坑坍塌应急预案,进行救援。
(2)涌水涌砂:立即启动涌水涌砂应急预案,进行排水、堵漏处理。
(3)机械设备故障:立即启动机械设备故障应急预案,进行抢修。
(4)高处坠落:立即启动高处坠落应急预案,进行救援。
(5)触电:立即启动触电应急预案,进行救援。
4.4 信息报告及时向上级部门报告事故情况,请求救援和支持。
基坑施工应急预案是指针对基坑施工中可能出现的突发事故或意外情况制定出的应急处理措施和预防措施的计划。
以下是一个基坑施工应急预案的示例:1. 应急准备:- 安排专职或兼职应急队伍,并确保其具备应急处理的技术和知识;- 配备应急救援装备,如照明设备、通讯设备、急救药品等;- 协调相关部门,建立应急联络机制,确保及时通讯和调度;- 为基坑周围人员制定应急疏散和避难方案。
2. 突发事故应急处理:- 对发生事故的区域进行隔离,确保人员的安全;- 启动应急预案,立即报警并通知相关部门;- 对事故发生地进行现场评估,确定施救和抢修优先顺序;- 协调施工人员和救援人员的合作,进行救援和抢修工作;- 提供必要的急救和救援措施,确保伤员的生命安全;- 进行事故调查,找出事故原因,并采取措施避免再次发生。
3. 预防措施:- 在施工前进行详细的风险评估和安全计划,确保施工安全;- 进行基坑施工前的勘测和安全检查,确保设备和施工方案的可行性;- 提供必要的个人防护装备,如安全帽、防护眼镜、安全鞋等;- 定期进行施工现场的安全检查和整改,确保安全措施的有效性;- 加强员工的安全培训和教育,提高其安全意识。
以上是一个基坑施工应急预案的简要示例,具体的预案应根据实际情况进行制定,并需要不断进行评估和改进。
在实际施工中,还需要遵守相关法律法规,并按照施工单位的安全管理制度进行操作。
基坑施工应急预案(二)是为了应对基坑施工过程中可能发生的突发事件或意外情况而制定的一套应急措施和流程。
以下是一个基坑施工应急预案的示例:1. 安全培训和教育- 进行施工前的安全培训,包括基坑施工的安全操作规程和危险源识别;- 每位工人必须通过安全培训并取得相关资格证书才能上岗。
2. 预防措施- 在基坑施工前,进行充分的安全检查和评估,确保施工区域没有危险隐患;- 安装必要的防护设施,如警示标志、安全栏杆、护坡等;- 遵循安全规范和操作流程,确保基坑作业时人、机械、材料的安全。
基坑开挖施工险情应急预案是指在基坑开挖施工过程中,采取措施预防和应对安全事故,保障施工人员和设备的安全。
1. 预防措施:- 施工前召开安全会议,明确责任与安全要求。
- 检查挖掘机械设备,确保其正常运行和维护。
- 建立施工现场警示标识,指示施工区域和安全通道。
- 安排专人巡视施工现场,及时发现和处理潜在危险。
- 采取安全防护措施,如安装护栏、使用安全带等。
2. 应急预案:- 设立应急指挥中心,组织应急队伍,明确各人员职责。
- 配备必要的救援设备,如救生器材、灭火器等,并进行定期检查和维护。
- 制定人员疏散和逃生方案,安排应急出口和安全通道。
- 定期组织演练和培训,提高各人员的应急处理能力。
- 在施工现场设置急救室,准备急救药品和设备。
- 如发生事故,要及时报警,并与当地政府和相关单位进行沟通、协调。
3. 安全措施:- 加强安全教育培训,提高施工人员的安全意识和技能。
- 严格执行施工规范和操作流程,禁止违规操作。
- 尽量减少人员存活在施工现场,避免人员密集造成风险。
- 在施工现场设置安全警示牌和标识,提醒人员注意安全。
- 实行24小时值班制度,保持施工现场的安全。
应急预案的有效性需要定期检查和改进,保持与实际施工情况的一致性。
同时,还需要与当地政府、施工单位等相关方进行合作,共同做好基坑开挖施工的风险防控工作。
基坑开挖施工险情应急预案(二)通常包括以下内容:1.应急组织机构:成立应急指挥部,明确各职责,包括指挥、救援、沟通、报告等部门,确保应急工作有序进行。
2.应急救援措施:配备必要的救援设备,如救生绳、梯子、救生艇等,及时组织人力救援人员进入险情现场进行救援。
3.事故报告与处置:一旦发生险情,及时向上级报告,并按照预案进行处置。
如发生工人被困,应立即组织救援并报案。
4.警示标志和防护措施:在基坑周边设置明显的警示标志,警示施工现场的风险,同时配备必要的防护措施,如围护栏、警示线等,保障周边居民和施工人员安全。
基坑施工应急预案范文是为了应对基坑施工中可能发生的突发情况和事故而制定的一系列应急措施和预防措施。
一、应急预案的制定(一)确定基坑施工的特点和风险,包括工程规模、工期、施工方法等。
(二)识别可能发生的突发情况和事故,如坍塌、地陷、水浸等。
(三)制定应急预案的目标,如保障人员安全、保护环境、减少财产损失等。
(四)明确应急预案的编写责任人和协调人。
二、事前预防措施(一)在施工前进行充分的勘察和评估工作,确定地质、地下水等情况。
(二)制定施工方案和施工计划,确保施工过程的安全。
(三)培训施工人员,提高其安全意识和应急处置能力。
(四)设置警示标志、安全防护设施等,警示和防范施工现场的危险。
三、事发应急措施(一)事故发生时,立即组织人员疏散到安全区域,确保人员的安全。
(二)立即通知相关部门,如消防、应急管理等,以便他们及时采取措施。
(三)阻止事故的扩大,如采取水泵抽水、加固支护等措施。
(四)采取措施保护环境,如避免污水流入河道,防止土壤沉积等。
四、事后处理措施(一)组织事故调查,找出事故的原因和责任。
(二)修复受损设施,恢复施工进度。
(三)总结事故经验,完善应急预案。
基坑施工应急预案范文(二)目录一、应急预案编制背景二、基坑施工的风险分析三、基坑施工应急预案的制定原则四、基坑施工应急预案的组织体系五、基坑施工的应急准备工作六、基坑施工应急预案的具体内容1. 应急预案基本信息2. 应急组织机构及职责3. 应急通信及报警机制4. 事故预防及监测措施5. 应急救援流程6. 事故调查与处理七、应急预案的演练与改进八、应急预案的宣传与培训九、应急预案的评估与审核十、应急预案的总结与展望十一、参考文献一、应急预案编制背景基坑施工是建筑工程中常见的一种作业方式,然而基坑施工过程中存在一定的风险,例如塌方、水涌、坍塌等。
为了保障基坑施工的安全性和紧急情况下的应急处理能力,制定一份基坑施工应急预案十分必要。
二、基坑施工的风险分析在编制基坑施工应急预案之前,首先需要对基坑施工的风险进行分析。
一、编制目的为保障基坑施工过程中的安全,预防和控制基坑事故的发生,确保施工人员生命财产安全,根据《建筑工程安全生产管理条例》等相关法律法规,特制定本预案。
二、适用范围本预案适用于所有基坑施工项目,包括各类建筑工程、市政工程、水利工程等。
三、组织机构及职责1. 基坑施工安全领导小组负责组织、协调、监督本预案的实施,对基坑施工安全工作进行统一领导。
2. 基坑施工安全办公室负责本预案的日常管理工作,组织实施各项安全措施,监督现场安全施工。
3. 应急救援小组负责现场应急救援工作,包括事故处理、人员疏散、医疗救护等。
四、应急预案内容1. 预警与预防(1)根据气象、地质、水文等条件,对可能发生的基坑事故进行预警。
(2)加强现场巡查,及时发现并处理安全隐患。
(3)对施工人员进行安全教育培训,提高安全意识。
2. 应急响应(1)发生基坑事故时,立即启动应急预案,组织应急救援小组进行处置。
(2)现场指挥员迅速组织人员疏散,确保人员安全。
(3)根据事故情况,采取相应的应急措施,如:停工、加固、排水、抢险等。
3. 应急处置(1)针对不同类型的基坑事故,采取相应的处置措施:a. 基坑坍塌:立即停止施工,采取临时支护措施,如:设置支撑、锚杆、加固等;组织人员撤离危险区域。
b. 水患:迅速启动排水设备,降低基坑水位;如遇涌水涌砂,立即进行封堵、注浆等处理。
c. 火灾:立即启动消防设备,扑灭火灾;组织人员疏散,确保安全。
4. 事故调查与处理(1)事故发生后,立即进行调查,查明事故原因。
(2)根据事故原因,对责任人进行追责,并采取措施防止类似事故再次发生。
(3)对事故处理情况进行总结,完善应急预案。
五、应急保障1. 人员保障:配备充足的安全管理人员、应急救援人员。
2. 物资保障:储备必要的应急救援物资,如:救援器材、防护用品、医疗药品等。
3. 资金保障:确保应急资金及时到位,用于事故处理和应急救援。
六、附则1. 本预案自发布之日起实施。

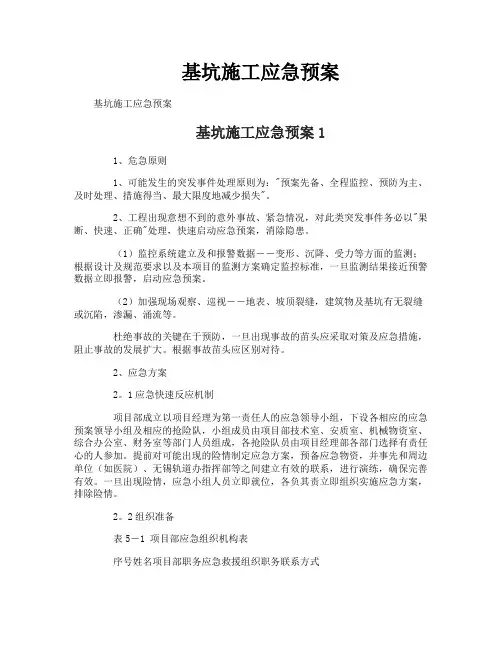

基坑施工应急预案基坑施工应急预案基坑施工应急预案11、危急原则1、可能发生的突发事件处理原则为:"预案先备、全程监控、预防为主、及时处理、措施得当、最大限度地减少损失"。
2、工程出现意想不到的意外事故、紧急情况,对此类突发事件务必以"果断、快速、正确"处理,快速启动应急预案,消除隐患。
(1)监控系统建立及和报警数据――变形、沉降、受力等方面的监测;根据设计及规范要求以及本项目的监测方案确定监控标准,一旦监测结果接近预警数据立即报警,启动应急预案。
(2)加强现场观察、巡视――地表、坡顶裂缝,建筑物及基坑有无裂缝或沉陷,渗漏、涌流等。
杜绝事故的关键在于预防,一旦出现事故的苗头应采取对策及应急措施,阻止事故的发展扩大。
根据事故苗头应区别对待。
2、应急方案2。
1应急快速反应机制项目部成立以项目经理为第一责任人的应急领导小组,下设各相应的应急预案领导小组及相应的抢险队,小组成员由项目部技术室、安质室、机械物资室、综合办公室、财务室等部门人员组成,各抢险队员由项目经理部各部门选择有责任心的人参加。
提前对可能出现的险情制定应急方案,预备应急物资,并事先和周边单位(如医院)、无锡轨道办指挥部等之间建立有效的联系,进行演练,确保完善有效。
一旦出现险情,应急小组人员立即就位,各负其责立即组织实施应急方案,排除险情。
2。
2组织准备表5―1 项目部应急组织机构表序号姓名项目部职务应急救援组织职务联系方式2。
3应急小组人员职责应急小组成员职责:1)组长,由项目经理徐修发担任,负责掌握了解现场情况,组织抢险。
编写事故报告,向上级汇报并做好预案的实际效果的评价和修改工作。
2)副组长项目副经理吕东强根据指挥令,及时布置现场抢救,副组长项目总工程师负责现场技术指导,同时协助项目经理做好平常的检查和事故处理工作。
3)秦明强、赵永臣负责抢险材料的落实及现场实施抢险工作。
4)其他组员,由项目部其它管理人员及班组安全人员组成,负责平时的演练、培训和检查工作。
--本页仅作为文档封面,使用时请直接删除即可-- -- 内页可以根据需求调整合适字体及大小--施工现场,突发性事件常有发生。
普通来讲,突发性事件本身不属于事故,但如果处理不好或者不及时,会衍生出严重的质量和安全事故。
因此,认真 做好突发性事件的处理和预防,是施工组织管理中的一项重要内容,对保证工 程施工进度、施工质量和安全生产都有重要的意义。
根据本工程的特点及施工工艺的实际情况,认真的组织了对危(wei )险源和环境 因素的识别和评价,特制定本项目发生紧急情况或者事故的应急措施,开展应急 知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的伤害和不良环境影响。
其应急准备和响应工作程序见下图:图 10-1 应急准备和响应工作程序图危(wei )险源及环境因素辩识、评价编制应急预案成立应急领导小组组建抢险队进行评审、修订配备应急物资、设备未发生 发生应急知识教育培训 实施应急预案定期评审表危(wei)险因素及控制措施表序号应急情况应急措施1 基坑围护结构变形速率较大2 基坑累计变形值3 临近建造与管线变形、位移过大4 基坑开挖遇到大暴雨变形速率达到报警值时,应即将住手挖土,加强监测,分析原因采取相应措施:(1)如无渗漏,则应对基坑加强监测,如有渗漏,则应即将采取措施堵漏;(2)检查支撑轴力、土压力,分析原因并采取相应措施。
(1)较大累计变形值达到报警值时,应即将住手挖土,加强监测;(2)检查支撑轴力、土压力,分析原因并采取相应措施;(3)如支撑轴力较大,应增加暂时支撑,控制变形发展。
基坑开挖时当临近建造与管线位移或者沉降值达到报警值后,应即将采取措施:(1)临近管线位移采取:管线靠基坑一侧打槽钢封闭;管线距基坑较近时设支撑架将管线架空,与土体脱离。
(2)周边设置回灌井,严格控制地下水位,做到不超降、不少降。
(3)周边建造物变形接近报警值并有继续发展的趋势时,根据施工发展情况及专家会审确定的处理意见采取相应的措施。
一、编制目的为有效预防和应对基坑施工过程中可能发生的各类安全事故,确保施工人员生命财产安全,保障工程顺利进行,特制定本专项应急预案。
二、适用范围本预案适用于我单位所有基坑施工项目,包括深基坑、浅基坑、地下室基坑等。
三、组织机构及职责1. 应急领导小组领导小组负责组织、协调、指挥、监督基坑施工专项应急工作。
组长:项目经理副组长:项目总工程师、项目安全总监成员:各部门负责人、各班组负责人2. 应急救援队伍由项目部组织成立应急救援队伍,负责事故现场的救援、疏散、转移等工作。
应急救援队伍组长:项目安全总监成员:各部门员工、专业技术人员3. 应急救援物资储备项目部负责储备应急救援物资,包括:救生衣、救生圈、救生绳、急救箱、消防器材、防尘口罩、防护眼镜、防毒面具、防护手套、防护服等。
四、应急响应程序1. 事故报告(1)发生事故后,事故现场人员应立即向应急救援队伍报告,并迅速采取紧急措施,防止事故扩大。
(2)应急救援队伍接到报告后,立即向应急领导小组报告,并启动应急预案。
2. 应急处置(1)应急救援队伍迅速赶赴事故现场,开展救援工作。
(2)根据事故情况,采取以下措施:① 人员疏散:组织事故现场及周边人员迅速撤离至安全地带。
② 疏散物资:对事故现场附近的易燃、易爆、有毒等危险物资进行疏散。
③ 事故现场处理:采取有效措施控制事故发展,防止次生灾害发生。
3. 事故调查与处理(1)事故发生后,应急领导小组组织相关部门开展事故调查。
(2)根据事故调查结果,对事故责任进行认定,并依法依规进行处理。
五、应急演练1. 演练目的通过应急演练,检验应急预案的可行性,提高应急救援队伍的实战能力。
2. 演练内容(1)事故报告及应急响应程序演练。
(2)应急救援队伍现场救援演练。
(3)事故调查与处理演练。
3. 演练组织(1)应急领导小组负责组织应急演练。
(2)各部门、各班组积极配合,确保演练顺利进行。
六、附则1. 本预案自发布之日起实施。
基坑施工应急预案一、引言基坑施工是城市建设过程中不可或缺的一环,然而,在基坑施工中,可能会出现各种突发情况,如塌方、水浸、事故等。
为了确保基坑施工过程中的安全,保障工人和周边居民的生命财产安全,制定一套完备的基坑施工应急预案至关重要。
本文将针对基坑施工中可能发生的突发情况,提出一套详细的应急预案。
二、应急预案范围本应急预案适用于所有基坑施工场所,包括不同规模、不同类型的基坑施工项目。
三、应急预案目标1. 确保基坑施工过程中的工人生命财产的安全。
2.减少事故发生的可能性,提高应急处理的效率。
四、突发事件分类与应急措施1. 基坑塌方突发事件特点:基坑内土方工程施工时,由于地下水涌入或施工不合理,导致基坑坝体破裂垮塌。
应急措施:1)立即停止施工,并迅速将工人撤离到安全地带。
2)通知相关单位提供抢险设备和技术支持。
3)与施工单位协作,尽快开展抢险工作,如清理废土、支护坍塌地点。
4)及时报告相关部门,配合政府组织的抢险工作。
2. 基坑水浸突发事件特点:由于地下水位上升或暴雨等原因,导致基坑内积水。
应急措施:1)立即停止施工,并迅速将工人撤离到安全地带。
2)通知相关单位提供抢险设备和技术支持。
3)排查基坑排水系统是否正常运行,如不正常,及时修复。
4)采取紧急排水措施,如使用抽水机、设置临时引水沟等。
3. 基坑事故突发事件特点:因施工设备故障、操作失误等原因,导致人员伤亡或设备损坏。
应急措施:1)立即停止施工,并迅速将工人撤离到安全地带。
2)通知相关单位提供急救设备和技术支持。
3)进行事故现场保护,防止二次事故发生。
4)进行事故调查,查明事故原因,采取相应措施避免再次发生。
五、应急响应程序1. 突发事件发生后,现场负责人立即启动应急预案,并通知相关单位参与应急处理。
2. 迅速组织人员撤离危险区域,并确保人员的安全。
3. 利用现场已有的资源,抢险设备和技术支持,开展应急处置工作。
4. 及时向相关部门报告事故情况,并与之配合开展应急处理。
基坑支护工程施工应急预案
是用来应对基坑支护工程施工中可能出现的突发事故和应急情况,确保施工过程安全的一项重要措施。
以下是一份基坑支护工程施工应急预案的参考内容:
1. 突发事故报警和通讯:设置明确的报警电话和应急通讯方式,确保能够及时报警和联络。
2. 应急组织与指挥系统:确定应急组织人员和职责,包括项目负责人、安全员、施工员等,并建立应急指挥系统。
3. 应急物资和设备:准备应急物资和设备,如消防器材、急救箱、安全帽、防护服等,确保在突发事故中能够及时投入使用。
4. 安全警示标志和路障设置:在施工现场设置清晰可见的安全警示标志和路障,确保人员和车辆安全。
5. 安全疏散方案和逃生通道:制定详细的安全疏散方案和逃生通道,确保人员能够迅速有序地逃离险情。
6. 突发事故应急处置程序:明确各类突发事故的应急处置程序,并进行模拟演练,提高人员应急处理能力。
7. 水源和电源保障:确保施工现场有足够的水源和电源供应,减少突发事故对施工进度的影响。
8. 岗位责任和培训:明确每个岗位的职责和工作要求,进行员工的安全培训和教育,提高员工的安全意识和应急处置能力。
9. 安全监测和巡查:建立安全监测和巡查制度,定期检查和评估基坑支护工程施工的安全风险,及时发现并消除隐患。
10. 事故记录和事故分析:建立事故记录和事故分析制度,对施工过程中发生的事故进行记录和分析,总结经验教训,提升施工质量和安全水平。
以上是一份基坑支护工程施工应急预案的基本内容,根据实际情况可以进行适当的调整和完善。
同时,预案的实施过程中需要与相关部门进行联动和配合,确保预案的有效执行。
基坑施工突发事件应急预案一、前言基坑施工是建筑工程中常见的施工方式,但由于基坑深度大、施工环境较为复杂,因此在施工过程中常常会面临诸多突发事件的威胁。
为了保障施工人员的生命安全,并确保工程顺利进行,特制定本基坑施工突发事件应急预案。
二、施工突发事件分类1.地质灾害:如地面塌陷、滑坡、泥石流等。
2.基坑工程事故:如塌方、倒塌、坍塌等。
3.水土液化:由于施工过程中土体松动、地下水涌入等原因使土壤失去固结性质,造成土壤液化。
4.爆炸事故:如煤气爆炸、炸药爆炸等。
5.火灾事故:由于电气设施、焊接操作等引起的火灾。
6.中毒事故:如有害气体泄露、尘埃飞散等引起的中毒事故。
7.施工机械故障:如起重机故障、挖掘机故障等。
三、灾害防范与防护措施1.地质灾害防范:(1)在进行基坑施工前进行详细的地质勘察,确定基坑位置,避开潜在的地质风险区。
(2)同时进行防护措施的加固,如加筑临时护坡、挡土墙等。
2.工程事故防范:(1)在施工前进行详细的工程勘察,了解地下情况,确定施工安全措施。
(2)采用适当的支护形式,如加筑钢支撑、打围梁等。
(3)定期检查支护设施,保持其稳定安全。
3.水土液化防范:(1)合理控制施工速度,避免土体过快松动。
(2)加强土壤固结,如喷浆固结、钢筋稀相固结等。
4.爆炸事故防范:(1)施工前对附近存在的爆炸物进行详细勘察,确认无隐患后方可开展施工。
(2)施工现场设置明显的禁止火源区,提供专门的引爆器具存放处。
(3)合理安排施工顺序,避免火源与易燃易爆物接触。
5.火灾事故防范:(1)按照防火规定安装消防设施,如灭火器、喷淋系统等。
(2)施工期间设置专人负责火灾事故报警、灭火等工作。
6.中毒事故防范:(1)对可能产生有害气体的施工环节进行全面检查,设置呼吸器材供应站。
(2)施工现场应采取科学合理的通风措施。
7.施工机械故障防范:(1)定期对施工机械设备进行检查、维护,确保其正常运行。
(2)设立机械操作岗位,配备专业人员进行机械操作。
基坑施工应急预案范本基坑施工是指为了建设地下工程或地下结构,挖掘而成的特殊施工工程。
由于基坑施工高度危险,工作环境恶劣,施工过程中可能发生各种意外事故,因此制定一份完备的基坑施工应急预案非常必要。
以下是一份基坑施工应急预案,详述应急响应措施和预防措施。
第一章概述1.1 目的为了保障基坑施工的人身安全和财产安全,在紧急情况下能够迅速、有效地组织应急救援工作,降低事故损失,特制定本基坑施工应急预案。
1.2 适用范围本应急预案适用于所有基坑施工过程中可能发生的紧急情况,包括但不限于坍塌事故、火灾事故、溢水事故等。
第二章预防措施2.1 严格施工管理制定详细的施工方案和作业程序,并加强监督检查,确保施工过程中符合安全规范和标准。
2.2 安全设备的选择和使用选择符合国家标准的安全设备,并确保正确使用和保养,定期进行检测和维修。
2.3 应急救援演练定期组织基坑施工应急救援演练,提高员工的应急处理能力和协同配合能力。
第三章应急响应措施3.1 紧急报警当基坑施工中出现紧急情况时,立即组织相关人员拨打电话向指定的应急机构报警,并详细描述事故情况。
3.2 快速疏散在事故发生后,组织工作人员迅速疏散到安全区域,并进行人员清点,确保无人员滞留在事故区域。
3.3 迅速封锁事故区域事故发生后,立即封锁事故区域,防止其他人员进入,避免扩大事故范围。
3.4 启动应急救援计划针对不同类型的紧急情况,启动相应的应急救援计划,组织专业救援队伍进行紧急救援工作。
3.5 事故信息的报告和汇总应急救援人员在进行紧急救援的同时,及时向上级领导报告事故情况,并将救援工作的进展进行汇总。
3.6 事故原因分析和处理在事故救援结束后,组织相关专业人员进行事故原因的分析,并采取相应的措施,避免类似事故再次发生。
第四章应急救援队伍建设4.1 队伍组成应急救援队伍由专业救援人员组成,包括担任指挥、疏散、抢险救援等职责的人员。
4.2 能力培训为应急救援人员提供专业培训,提高应急处理能力和应变能力。
(完整版)基坑应急预案一、前言基坑工程是指在建造地下结构或者深基坑作业过程中所进行的开挖与支护工程。
由于基坑工程存在一定的风险和不确定性,为了确保工程顺利进行并保障人员安全,制定基坑应急预案显得尤为重要。
本文将详细介绍基坑应急预案的编制和实施细节。
二、应急责任人及职责1. 项目经理:负责制定和组织实施基坑应急预案,协调各个部门的工作,确保应急措施的即时性和科学性。
2. 安全负责人:负责具体实施应急预案,组织人员撤离和急救工作,保障现场人员的生命安全。
3. 监理工程师:负责监督工程进展情况,对基坑施工进行监控,及时发现问题并提出解决方案。
4. 基坑作业负责人:负责基坑作业的安全管理,制定具体的施工方案和安全措施。
三、基坑应急预案内容1. 基坑施工前的准备工作:确定基坑施工区域、制定施工方案、明确职责分工、制定应急预案。
2. 应急演练:定期组织基坑应急演练,提高项目组成员的应急反应能力和应对突发事件的能力。
3. 紧急疏散:确保现场人员迅速疏散到安全地点,做好人员头数和报警工作。
4. 火灾事故:制定专门的火灾应急预案,配备灭火设备,并指定专人负责灭火工作。
5. 抢险救援:组织人员进行抢险救援,保障被困人员的安全,并及时与相关部门进行联系和协调。
6. 施工设备失控或损坏:制定专门的设备失控或损坏应急预案,确保现场人员的安全。
7. 地质灾害:根据不同地质条件,制定相应的地质灾害应急预案,并安排专门的人员进行监测和预警。
8. 排水系统失效:制定排水系统失效的应急预案,确保现场的排水畅通,避免洪水泛滥。
四、应急预案的实施1. 建立应急指挥部:在发生紧急情况时,及时组织人员到达事发地点,建立应急指挥部,迅速采取措施应对突发事件。
2. 通知与报警:及时向相关部门报告事故情况,并保持良好的沟通和协调。
3. 撤离与救援:根据应急预案,有序地组织现场人员撤离,并进行及时的救援工作。
4. 事故处理与调查:在事故处理过程中,做好现场保护工作,同时组织专业人员进行事故调查,查明原因,提出解决方案。
基坑施工应急预案一、建立应急机制的目的建立应急机制,是为了预防、减少潜在施工安全环境事故或紧急情况对施工造成的影响,加强了对可能发生的安全、火灾、坍塌等事故进行预防和控制,同时还保证了对突发事件的快速处理。
二、应急指挥领导小组根据本项目的实际情况,由公司组织策划成立应急指挥领导小组,对可能发生事故、火灾、台风、暴雨、中毒等突发事件编制应急预案,并准备相应的急救物资。
同时,应急领导小组还承担突发事件的现场处理、紧急救护等等。
事故一旦发生,由应急指挥领导小组通知各相关部门,包括施工单位、设计方、监理等主管领导,组成事故处理领导小组,制定处置方案,同时宣布启动应急预案,组织项目的应急预案小组进入事故处理程序。
三、应急指挥领导小组组织机构应急指挥领导小组:总指挥:项目经理副总指挥:项目副经理成员:项目工程师、安全员、工长、班组长四、应急组织措施预案1、对于整个公司为确保应急救助的快速反应能力和效果,就必须研究和制定安全排险救助的技术措施,做到统一指挥、分工明确、各尽其责、搞好协作和配合。
就应对整个系统的各个环节进行经常性的检查,做到当突如其来的险情发生时,能够指挥得当,应对自如,真正发挥其抢险救助的作用,达到减轻或避免损失的目的。
2、定期召开分析会,发现问题,及时解决处理。
3、施工现场配备必要的医疗急救设备,随时提供救助服务,与现场附近当地医院及时联系,以确保突发疾病和受伤人员能够得到及时救治。
4、项目部设置专人每天收集监测情况相关资料,及时分析如变形较大,应增加监测次数并及时上报。
5、其他急救机构应培训急救人员,并向职工进行自救和急救知识的教育,添置必要的急救药品和器材。
6、现场应有受过急救培训、掌握急救、抢救和具备工程抢险技能的专兼职人员。
7、发生火灾时拨打火警电话,并组织现场人员进行抢救。
8、必要时积极调动社会援助力量投入抢险救助保证将事故损失降到最低点。
五、工程质量保证措施1、质量目标本工程质量目标为合格。
(完整版)基坑应急预案前言基坑作为建筑施工的一项重要工作,近年来发生了一些严重的安全事故,使得人们对基坑施工安全性越来越关注。
在建造基坑的过程中,应急预案的制定和执行非常重要,能够有效地避免安全事故的发生和防范安全事故的风险。
本文将从基坑应急预案的制定、消防措施、安全管理以及事故应急处理等几个方面阐述基坑应急预案的完整版。
基坑应急预案的制定基坑应急预案的制定是保障基坑施工安全的重要措施,制定基坑应急预案需要充分考虑基坑施工的特点,以及基坑施工可能发生的事故类型。
基坑应急预案制定的主要步骤如下:第一步,归纳基坑施工中可能发生的安全事故类型,包括坍塌事故、坑底临时支撑失稳事故、坑底垮塌事故、坑底水涌事故、渗流事故等。
第二步,根据基坑施工过程中可能发生的安全事故类型,设计相应的应急预案,包括应急响应级别、应急响应措施、救援人员责任、紧急疏散计划等。
第三步,制定基坑施工安全管理制度,加强施工现场管理,规范施工流程,定期检测和维护坑底临时支撑系统,保持施工现场安全。
基坑消防措施在基坑施工过程中,消防措施的制定非常重要,能够有效预防火灾和化学泄露等意外事故的发生。
基坑消防措施的主要内容包括:第一,坑底周边环境必须保持清洁,不得堆放易燃易爆物品;第二,坑底应配置足够数量的消防器材,包括灭火器、灭火器车、水枪等设备;第三,坑底应配备专业消防队伍,保证在初期火灾阶段能够有效灭火,避免事态扩大;第四,坑底应配置疏散通道和避难所,保证人员在紧急情况下的安全撤离。
安全管理基坑施工安全管理是基坑应急预案的重要组成部分,能够保证基坑施工的安全性。
基坑安全管理的主要内容包括:第一,加强工程设计,确保基坑临时支撑、排水系统等安全设施的可靠性;第二,配备专业施工人员,加强现场安全培训,提高作业人员的安全意识和应急能力;第三,加强现场管理,落实好各项在施工现场的安全管理规定,如好施工交底、严格验收和审批制度等;第四,落实好现场检查,及时发现和处理存在安全隐患的让人,确保基坑施工的安全。
基坑施工应急预案一、基坑围护应急措施预案对超深超大体量的基坑工程采取有针对性的应急预案是必不可少的,现根据本基坑实施过程中可能遇到的主要紧急情况进行分析:1、地下围护体渗漏应急措施止水帷幕或围护墙因开裂、空洞等,随着坑内承压水水位的降低,基坑内外承压水水位差越来越大,止水帷幕或围护墙的缝隙、空洞中的充填物承受不了水压差时,致使大量的地下水夹带基坑外砂粒坑内承压水水位会瞬间上升,超出基坑内原有降水井能力,会造成浇好的垫层和刚浇好的底板的隆起变形或破坏。
(1)如渗水量极小,为轻微滴水,且监测结果也未反映周边环境有险兆,则只在坑底设排水涌入基坑内,基坑外产生水土流失,严重情况下造成坑外建筑物破坏,同时基沟,暂不作进一步修补。
(2)如渗水量逐步增大,但没有泥沙带出,而周边环境尚无险兆,可采用引流修补方法。
(3)如渗水量较大,呈流状,或者接缝渗水时,应立即进行堵漏。
如渗水量比较大则渗水部位深0.10m左右,在中间埋设导流管,抢注双快水泥,等到双快水泥硬结(一般在半小时左右)后从导流管内注射聚胺脂,将渗水部位封闭。
(4)当渗漏水量为流体状时,应立即进行组织堵漏。
2、基坑变形过大应急措施(1)监测围护变形情况,一旦发现变形速率及变形值增大,应立即停止开挖,并根据变形的部位和原因采取注浆和其他相应的有效措施。
(2)雨季施工做好截排水系统,做好土坡封闭,防止地表水渗入开挖面内,并及时排出基坑内积水。
(3)严格按照设计分层、对称、均衡开挖,限时封闭。
(4)认真做好基坑降水和地基加固施工,开挖前检查质量,如满足不了设计和规范要求,应重新加固直至达到要求,严禁带隐患开挖施工。
(5)坑底设置加厚配筋垫层或支撑。
二、基坑降水应急预案1、用电应急预案(1)双电源保证施工现场设有备有发电机或采用两路工业用电,降水运行中保证一路工业用电停电后另一路工业用电能及时使用,保证停电10分钟内(具体根据抽水试验确定)能将确保降压井的电源得到更换,确保在基坑开挖过程中降水不得长时间中断。
基坑施工应急预案施工现场,突发性事件常有发生。
一般来讲,突发性事件本身不属于事故,但如果处理不好或不及时,会衍生出严重的质量和安全事故。
因此,认真做好突发性事件的处理和预防,是施工组织管理中的一项重要内容,对保证工程施工进度、施工质量和安全生产都有重要的意义。
根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响。
其应急准备和响应工作程序见下图:图10-1 应急准备和响应工作程序图1.1 危险因素及控制措施表10.1-1 危险因素及控制措施表1.1.1 突发事件、紧急情况及风险分析根据本工程施工特点及复杂的地质情况,在辩识、分析评价施工中危险因素和风险的基础上,确定本工程重大危险因素是基坑坍塌、地基不均匀沉降引起附近建筑物倾斜、物体打击、高处坠落等。
在工地已采取机电管理、安全管理各种防范措施的基础上,还需要制定基坑坍塌和地基不均匀沉降引起附近建筑物倾斜的应急方案。
为避免土方开挖期间出现意外情况,在土方开挖前期应尽量做好意外情况的预防措施,同时在开挖期间应加强基坑监测,如在土方施工过程中因地质、环境等因素影响,可能有时会发生意外情况,应根据不同的意外情况制定相应的应急处理措施。
1、滑坡与塌方的预防及处理1)预防措施产生滑坡的原因主要有内在因素和外在因素,内在因素主要是工程地质条件因素,其占主导因素;外在因素(如大雨等)是诱因。
土方开挖阶段主要是作好各项滑坡与塌方的预防措施:周边场地硬化防止雨水和大量地表水渗入坡体;严禁在基坑周边堆载等;坡边严禁直接切削土体,应按照设计坡度开挖,并预留部分人工清挖;作好基坑周边和基坑内排水。
2)处理措施如发生滑坡和塌方可采取如下措施进行处理:①立即停止土方开挖,作好泄洪系统,在滑坡范围外设置多道环行截水沟,以拦截附近地表水,在滑坡区域内,修设和疏通原排水系统,疏导地表水,阻止其渗入滑坡体内。
主排水沟宜与滑坡滑动方向一致,支排水沟与滑坡方向成30~45 度角斜交,防止冲刷坡角。
②处理好滑坡区域附近的生活及生产用水,防止其侵入滑坡体内。
③坡体上部有条件的话可以卸除部分土体减重,保持边坡有足够的坡度,避免随意切割坡角,土体尽量削成较平缓的坡度,以增加稳定。
2、流砂的预防及处理当基坑开挖深度超过地下水位0.5m以上时,采取坑内抽水时,坑底下面的土产生流动状态随地下水一起涌入坑内,边挖边冒,无法挖深的现象称为“流砂” 。
流砂产生原因主要是坑外水位高于坑内水位后,坑外水压向坑内流动的动水压等于或大于颗粒的浸水密度,使土粒失去稳定变成流动状态,随水从坑底或四周涌入坑内。
1) 预防措施:保证止水帷幕桩的施工质量。
保证深井降水的数量及抽水量。
2) 处理措施①应尽快查找到渗漏点,采用高压水泥注浆固结周围粉砂层使其形成防渗帷幕。
②加强降水,在必要的时候在渗漏点附近增加降水井,使水压下降。
③往坑底抛大石块,增加土的压重和减小动水压力,同时组织快速施工。
3、其他突发情况处理、基坑工程一般均易出现各种险情,应根据不同的险情采取不同的应急措施:1)基坑周边地面出现裂缝基坑周边出现裂缝原因一般是由于基坑开挖后,周边土体发生位移或沉降而导致的裂缝;应急措施:迅速用水泥浆灌缝,同时用薄膜等防雨物质将裂缝修补处覆盖,避免雨水流入;如果出现大裂缝,支护体位移严重(累计位移4cm以上),可以追加施工加强锚杆以控制位移。
应急处理后根据现场实际情况再行进行各种处理。
2)侧壁流水、涌水出现侧壁流水、涌水后,应首先仔细查看水是否为清水(水中不带砂),水量是否大,如是清水且水量较小(且水源属于上层滞水)则可以采用“宜疏不宜堵”的措施,即预留出水管;如流水量较大则需迅速用棉絮或麻袋堵塞孔口(预留出水管),然后注浆封堵或采取其他堵水措施;如遇大雨等恶劣天气可以立即反压土回填稳压。
待稳定后查明水源,同时采取相应措施止水。
3)支护体位移过大支护体达到一定位移后将可能导致整个支护体失稳,支护体位移超过警戒值后且位移三天内不能达到稳定,应立即采取一定的加强措施,如反压坡底,下地锚进行斜撑等方法使其初步稳定,待稳定后采取进一步的措施进行加固(如加设加固锚杆等)。
4)侧壁流砂细砂、粉砂层土层中往往会出现局部流砂情况,对基坑的施工带来不便。
如果流砂严重将会引起基坑周围的建筑、管线的倾斜、沉降甚至坍塌。
应急措施:立即用土工布、棉絮等堵塞流砂孔位,然后干水泥等堵塞孔口(预留一个水管流水),如流沙量过大过急现场一时无法封堵应立即反压回填土方、同时加大降水力度使降水深度降至坑底0.5 ~1.0m;待初步稳定后,进一步分析流砂原因,根据不同情况采取不同的处理措施;5)桩间土滑移对于局部淤泥和粉土、粉砂层可能出现的桩间土滑移,一般的应急措施为立即停止土方开挖,用碎石包压坡脚或回填土方,然后固化滑移土体。
6)突遇大雨施工过程中如突遇大雨,应立即用彩条布将坡体、周边未硬化区域覆盖,防止雨水浸入;同时做好基坑四周地表水的排泄和下水管道的疏导,防止地表水或雨水对坑壁的冲刷、浸润。
在已开挖好的土方坑底,应随时作好排水沟、集水井,准备足够数量的人员、抽水设备不间断抽水。
7)突发市政管网爆裂在基坑工程施工阶段,如突发周边自来水管爆裂,应在第一时间关闭主阀门,同时立即通知业主方、水务部门。
8)突发降水井主管破裂由于降水井300mm钢管主管均布置在紧邻基坑周边,一旦破裂势必会导致大量水流入基坑或周边。
应急措施:迅速关闭降水井抽水泵电源。
9)突遇煤气管道泄漏煤气管道如突遇泄露,应在第一时间关闭阀门,组织施工人员疏散,同时应立即通知煤气公司进行抢修。
10)外围建筑物、构筑物沉降或倾斜如外围建、构筑物出现沉降或倾斜过大(超过警戒值)且出现持续沉降或倾斜,应立即停止土方开挖(必要时回填土方),同时分析产生沉降或倾斜原因,可以采取固化周边建、构筑物地基的措施控制沉降或位移(如向周边建、构筑物地基内高压注浆等);11)确保人员安全进入施工现场的所有施工人员必须严格按照相关安全管理规定执行,抢险时应派专门人员在基坑上面仔细观察基坑或周边建、构筑物是否有异情,出现异情时(出现急剧裂缝、倾斜,基坑即将塌方等)应立即通知下方抢险人员,同时由抢险组成员组织人员迅速撤离。
现场应配备一定数量的抢险材料,包括钢管、编织袋、草包、水泵、砂、石料、钢筋等材料。
由于本基坑上部土层有很差的素填土,为防止开挖时,土坡难以形成,开挖前应准备一定数量的木桩。
1.1.2突发性停电的处理和预防突发性停电往往造成工地瘫痪,尤其对基坑工程影响很大,如处理不当,将造成质量和安全事故等。
1、紧急处理施工现场一旦停电应立即指令电工查找停电原因。
是线路负荷过大跳闸停电,还是局部线路上元器件损坏而停电。
是供电部门线路检修停电,还是例行停电日停电。
如属前者应尽快抢修恢复停电;如属后者应立即采取临时租用发电机措施。
2、预防措施对突然性停电,在施工组织管理中应有有效的预防措施。
1)施工作业前应了解现场的供电线路、供电部门的临时停电公告以及正常的停电日期和停电的起止日期,避免盲目用电或侥幸用电。
2)现场应有值班电工、机修工,并具有常用元配件,当现场供电线路系统局部损坏时,能及时抢修恢复。
1.1.3突发性停水的处理和预防措施施工现场突发性停水也常有发生,如处理不当,易造成质量事故。
1、紧急处理首先应查找原因,是现场供水管网局部损坏造成停水,还是供水部门线路检修造成停水。
如属前者,应立即突击抢修;如属后者,现场应立即采取场外组织运水措施。
2、预防措施1)与供水部门联系,了解供水管线的检修计划2)现场应有专业水管工值班,并备有常用的元配件,做好管线损坏时的抢修准备。
3)了解周围临时供水的水源情况等。
同时与武汉市环卫部门关系密切,可调用环卫用运水车进行引用水及施工用水的调运。
1.1.4突发性机械故障的处理和预防措施突发性机械故障中,经常出现的是灌注桩施工机械故障。
1、紧急处理机械故障的处理,首先应注意必须由专业机修人员操作,以免产生次生工伤事故。
如因机械故障影响到混凝土浇筑作业时,可参照停电、停水处理方式进行。
2、预防措施1)平时应定期做好机械保修工作,保持机械的完好率。
重要施工作业前,还应认真做好例行检修工作,防止机械带病运转。
2)作业时,现场应有专业机修人员值班,并具备有常用的机械零配件,以保证临时抢修用。
3)机械操作人员应持证上岗,严禁非操作人员随意操作机械。
1.1.5突发性暴风雨灾害的预防措施本工程土方开挖期间正好经历雨季,对于突发性暴风雨灾害通常发生在雷雨多发季节或多发地区。
它的破坏力极强,极易造成质量或安全事故。
对这类突发性灾害,应以预防为主,施工中应注意以下几个方面:1.应每天收听(看)气象预报,特别是对连续土方开挖作业,应尽量避开雷雨天气。
2.准备彩条布和塑料薄膜等材料,对新浇筑的混凝土及时覆盖保护。
3.当遇大风(大风天相当风速为17.2 ~20.7m/s )天时,依据武汉地区历史数据显示的风速,现场及时组织各类人员组成临时抢险队。
1.2应急资源应急资源的准备是应急救援工作的重要保障,项目部根据潜在事性质和后果分析,配备应急救援中所需的救援机械和设备、交通工具等保障物资。
1.2.1 应急机械设备表10.2-1 主要应急机械设备储备表表10.2-2 各种抢险日常配备物质1.2.2互相协议项目部事先与地方医院、救援单位建立正式的互相协议,以便在事故发生后及时得到外部救援力量和资源的援助。
1.3 应急响应1.3.1 基坑应急抢险领导小组的建立为保证险情发生时能够及时预报、统一指挥、及时处理特成立应急领导小组:应急领导小组职责:负责险情发生时的统一指挥、调动,同时根据基坑事故性质,确定应急措施,负责向上级或有关部门报告,事后组织分析事故原因和调查处理。
1.3.2基坑日常应急小组的建立及职责基坑应急日常小组共设置5 个小组,分别为:现场巡视组、技术指导组、机电组、后勤物资组、现场抢险组,小组成员及职责分别如下:1、现场巡视组职责:负责基坑现场周边巡视,主要观察基坑周边是否出现裂缝、外围建筑物、围墙、道路等构筑物是否出现异常现象(沉降、裂缝等),负责现场周边房屋、构筑物(广告牌、围墙等)、支护体等位移及沉降观测(垂直度检查等),观察基坑侧壁、坑底是否出现流水、流沙等异常情况。
在基坑土方开挖至第二层时,由组长安排施工人员每天24 小时进行现场巡视同时做好记录、及时封堵周边裂缝;出现一切异常情况均应及时上报领导小组成员。
现场巡视记录表按照附表执行。
2、技术指导组职责:根据现场不同的异常情况及时提出险情处理方案或初步控制险情方案,同时负责日常巡视记录的收集与处理。
