箱涵施工技术方案

  • 格式:doc
  • 大小:81.00 KB
  • 文档页数:3

下载文档原格式

  / 3
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

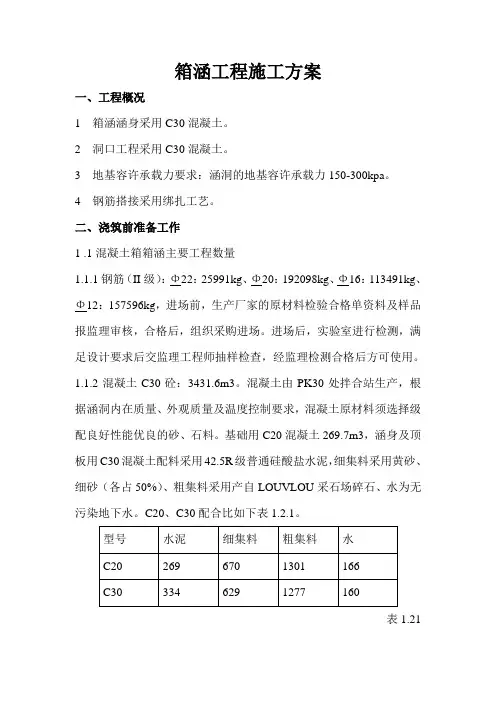

箱涵施工技术方案

工程施工顺序为:施工准备→基础施工→底板浇筑→侧墙和顶板施工→防护工程及其他工程施工。

1)基础施工

根据本工程的特点,箱型结构物基础施工前先施工湿喷桩。桩顶设计高程为箱型结构物基础底面下桩顶高程,两侧湿喷桩设计高程为原地面整平高程下25cm处。施工完毕后,应将箱型构造物基础下及两侧原地面下表层未处理的25cm挖除按桩顶高程进行整平,端部基础底标高应予预留。

施工程序为:测量放样基础开挖→钢筋制作→模板安装→精确定位→混凝土浇注→拆模、养生→验收。具体施工方法如下:

施工放样,精确放出基础中心线。基础开挖严格控制高程,不得超挖,超挖部采用基础垫层混凝土填充。采用人工进行修底,同时在基础两侧开挖排水沟,以防基础浸水。

将加工好的钢筋运至工地现场绑扎,系好保护层垫块。

采用汽吊进行模板的安装,模板安装前应事先将其拼装好,对其接缝进行检查,对接缝不平顺的采用人工进行打磨,接缝间塞垫软泡沫条,使其密封不漏浆。模板采用大面积的竹胶板,不使用小型拼装模板,初次使用前,应将与砼接触面,涂以纯机油。

砼浇筑前应将模板内杂物、己浇砼面上的泥土等清理干净,待模板、钢筋检查合格后方能开始浇筑。本工程拟采用商品砼,用混凝土输送泵进行浇筑。砼应分层、整体、连续浇筑,逐层振捣密实。砼浇筑时其下落高度超过2m时,可使用串筒、漏斗,以确保砼的浇筑质量,砼浇筑时要随时检查模板、支撑是否松动变形等,发现问题及时采取补救措施。砼浇筑完成适时进行覆盖洒水养生,拆模后也可采用喷洒养生剂。砼浇筑施工过程中要认真进行配合比设计,严格计量投料,精心施工,重视养生。

2)侧墙和顶板施工

在基础和底板施工完毕,具备施工条件后,可开始进行侧墙和顶板的施工。施工程序为:测量放样→钢筋制作→模板安装→精确定位→混凝土浇注→拆模、养生→验收→梁板安装→验收。具体施工方法如下:根据侧墙和顶板情况初步设置好侧墙和顶板的模板后,进行侧墙和顶板的施工放样,放出具体的中心线和边线。按设计规定设置沉降缝。

将加工好的钢筋运至工地现场绑扎或在现场加工成骨架整体吊装就位,钢筋加工时严格按设计要求和施工规范进行。

内侧模板均采用竹胶板,直接采用汽吊安装就位。模板上下两端采用对拉螺栓对拉固定,模板内加设横内撑,使两模板连成整体,便于校正定位。砼浇筑采用斜向分层进行,避免出现冷缝。
