某市政综合管廊施工组织设计

  • 格式:doc
  • 大小:136.00 KB
  • 文档页数:38

下载文档原格式

  / 38
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

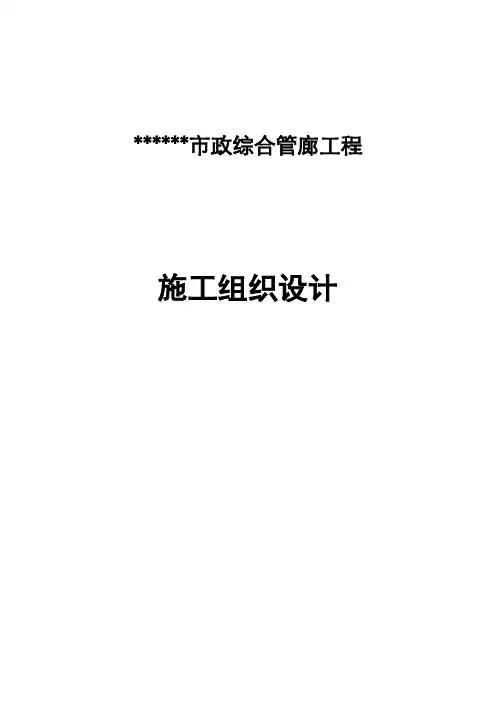

******市政综合管廊工程施工组织设计

目录

第一章、概述

1.1编制说明

1.1.1工程概况

本工程为******市政综合管廊工程,工程地点位于***市高新园区。本工程管廊总长1320米,占地面积约7700平方米。

1.1.2施工条件

本工程施工条件良好,现场三通一平已完成,具备开工条件。

施工区域位于***市高新园区河口湾,通过市政管理系统,生产用水、用电,通讯等设施均可得到解决。

施工地点交通方便,施工用材料供应有保障,土方转运方便。

我公司有着成熟的劳动力市场、材料供应市场,本工程施工所需的劳动力、材料通过正常的市场渠道均可得到保证。

1.1.3编制原则

1、严格按照本工程的施工招标文件、答疑纪要、施工图设计文件及工程量清单的要求。

2、工程质量的控制,严格按照有关施工技术规范标准和相关的验收标准及相关的强制性规范条文,结合我司的质量管理体系的运作程序及质量目标进行编制。

3、工程工期的控制,严格按施工合同的要求,对主要分项工程,突出关键工序,合理安排施工段,科学地组织劳动力、机械、材料等,保证工期目标的实现。

4、在主要的分项工程,关键工序的技术应用过程中,充分利用我司拥有的先进设备及施工技术。

5、严格按照***市建设工程现场文明施工管理办法及标准要求,确保文明施工并采取必要的环保措施。

1.1.4工程总目标

1、质量目标:严格按设计图纸、有关规范标准及施工合同要求组织精干施工队伍,确保本工程质量达到合格等级。

2、工期目标:严格按施工合同中的工期要求,确保本工程建设工期458日历日,开工时间2013年8月15日,竣工时间2014年11月15日。

3、安全生产目标:贯彻安全第一,预防为主的方针,加强安全管理,杜绝施工安全、消防安全和工地内交通安全事故,确保安全施工达到优良标准。

4、文明施工与环境保护:科学管理、文明施工,严格控制施工环境达到环境保护的各项指标,合理安排,充分利用,确保文明施工达到优良标准。

1.2施工准备

1.2.1总体施工安排

具体施工顺序:先土建、预留预埋,后安装。安装施工顺序为电力管廊单独安装,雨水、污水、热力主管道随土建结构铺设。其余同管廊各专业管线自下至上分专业分段流水安装施工。以不相互干扰作为施工组织前提。

工程具备开工条件后,初期按需配备各机械设备尽快进场,以保证工程按时保量开工、工作面的展开和顺利进行下去。在工程施工中加强施工组织管理,使各工序之间有机结合,合理安排平行作业和流水作业的交叉进行,确保工程的施工进度如期进行。

根据该工程的工程数量、工期要求和现场察看的情况,我公司将投入挖掘机、推土机等设备(详见后表)。按照先下后上、先挖后填、先主体后附属的施工顺序合理安排作业。

1.2.2工程所需机械、人员和临时设施准备及进场

根据施工进度需要,人员、机械设备、物资采用分期分批进驻现场,并依据情况变化随时调整加强。部分人员、前期使用的机械设备,在施工合同指定的开工日期内进驻现场。首批机械设备主要有发电机、水泵、自卸汽车、挖掘机、装载机、测量和检测设备等,进场后主要工作是施工临时设置搭设、打开工作面、土方调运等。其余施工人员及机械设备于开工后3天内全部陆续到达现场,全面

铺开施工。

施工区域道路交通较为方便,机械设备可通过现有道路调往本项目施工工地。材料大都从当地采购,可通过场内现有公路运至施工现场。施工工人安排本公司长期施工作业人员,从公司基地或其他工地调配,不足部分由劳动力市场招聘,人员进场采用客运车辆载入。

主要施工机械,我公司储备充足,保证满足施工生产要求。

根据施工合同的要求,为满足本工程的施工需要,根据本工程的实际情况,为进一步保证本工程的施工需要,满足工程进度、质量要求,同时视现场的实际条件,本工程选用较先进和新型的建筑机械设备,在确保工程施工质量的同时,尽可能减少繁重而耗时的人工操作。工程材料物资由供货单位运至现场仓库或我施工人员指定位置。

配合建设单位进行施工临时设施的选址和建设、施工用水用电的接通。按照施工总平面布置图平整临时用地,搭建临时用房在施工围栏内,要求场地高出自然地坪,并且设置施工排水沟,以防雨天积水,配备齐全各种安全和消防设施。

1.2.3项目管理班子配备

(1)项目组织机构的运行与作用

本工程实行项目法管理,组建项目经理部,配备各组织成员。项目部组织机构严格按照我司的质量管理体系分工明确,各司其职,充分协调,确保工程质量和工期能够达到要求。

项目部组织机构在施工过程中加强管理。项目组织机构配备强有力、高素质、经验丰富的管理班子。在施工技术措施、安全文明技术措施等方面进行总体策划并组织实施、检查。在整个项目的实施过程中,做到目标明确、管理严格,制度健全,施工方案科学合理,确保工程按目标完成。

在管理水平保证的情况下,由项目部进行组织并考核分项工程的专业队伍。施工专业队服从项目部管理机构的领导。严格按照各专业的施工操作规程。确保工程的顺利进行。

为确保本工程按期完成,必须加大工程所需人力的投入,组建强有力的项目班子,并依不同的施工时段及工程施工的进展情况,有计划、及时地组织和调配人员上场。项目经理部由项目经理、项目技术负责人、施工员、预算员、质检员、安全员、材料员、试验员、合同管理员等管理人员组成项目管理班子,做到机构健全、职责明确、人员齐备、专业配套,以保证投入的管理人员能满足工程施工的需要。

(2)主要岗位设置及工作职责

①、项目经理:为实施本工程项目的最终负责人,负责本工程项目的质量方针、质量目标、质量体系及质量计划在工程实施过程中的贯彻执行,并负责对本工程项目从合同谈判至竣工验收结算的全过程管理。

熟悉工程项目标书及所有合同文件,使其在工程实施过程中得以全面履行,审查项目部下属各部门编制的各项计划,并对人、财、物进行调度。

检查本工程项目施工进度、工程质量、安全生产、文明施工和环保措施,及时控制和解决工程施工过程中的关键问题,并与业主及监理工程师保持经常性的接触。

②、技术负责人:全面负责本工程项目生产技术管理工作,协助项目经理对工程项目施工质量体系的建立和有效运行进行具体组织和领导,组织工程技术人员进行图纸会审及技术、质量、安全交底工作,并对本项目的施工质量在技术上负责。

③、施工员:科学合理组织工程施工,保证本工程项目质量目标的实现。在施工过程中按设计意图、施工规范、质量标准及合同要求组织和指导施工,负责工程质量初验,保证每道工序按质量标准和设计要求施工。

④、预算员:做好工程的施工成本分析,及时提供施工进度结算报表,同时在施工过程中做好成本控制,确保工程施工成本在受控状态。掌握总进度计划和实际进度计划,科学地编制资源供应计划;每月进行生产进度统计、分析,并提出工期预测,指导施工;加强计划管理,运用先进项目管理软件技术,提出合理
