预制管桩工程施工组织设计方案
- 格式:doc
- 大小:49.50 KB
- 文档页数:25

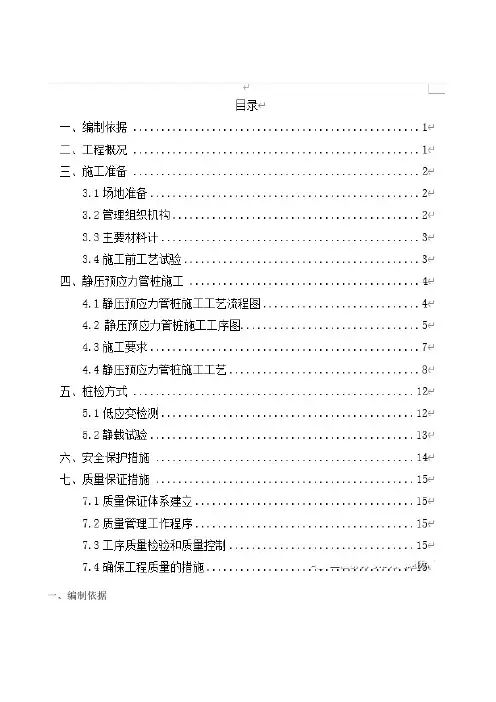

一、编制依据尖。
贯入类型采用静压方式。
管桩桩径400mm,壁厚95mm,AB型桩。
桩身混凝土等级为C80,总根数为358根。
本工程±0.000相当于黄海高程7.350m,ZH-1桩顶设计标高为:-2.050m,有效桩长约为38;m;ZH-2桩顶设计标高为:-0.450m,-0.520m,有效桩长为34m;ZH-3桩顶设计标高为:-0.900m,有效桩长为34m。
ZH-1预应力管桩单桩竖向承载力特征值为800KN,桩基础以全风粗砾砂为持力层,桩端进入持力层不小于0.8米;ZH-2、ZH-3预应力管桩单桩竖向承载力特征值550KN,桩基础以粉质黏土为持力层,桩端进入持力层不小于0.8米。
三、施工准备3.1场地准备(1)处理施工场地内影响压桩的上空及地下障碍物。
(2)平整及处理施工场地,达到地面平整、排水通畅、坡度不大于2%。
对于可能不适合压桩机正常运行的松软场地应作处理,使场地的承压能力能满足压桩机正常运行的要求。
(3)在不受施工影响的地方设置基桩轴线的控制点和水准基点,且标记明显并作好保护。
(4)施工现场必要的工作人员到位、配套工种齐备。
并向施工人员进行技术安全交底。
3.2管理组织机构3.4施工前工艺试验开工前进行试桩6根。
施工前的工艺试验主要是验证以下几个方面:(1)单桩承载力特征值;(2)根据地质情况和设计桩径选择的施工机具、设备、施工工艺是否满足设计要求;(3).验证设计参数及处理效果。
四、静压预应力管桩施工4.1静压预应力管桩施工工艺流程图4.3施工要求4.3.1管桩进场(1)桩出厂时厂方应提供产品质量合格证,其规格、批号、制作日期应符合相应的验收批号内容。
(2)单节管桩可用专用吊钩钩住管桩两端内壁直接进行水平起吊。
(3)当场地及供桩条件许可时,宜单层放置。
若需叠层堆放时不宜超过3层。
(4)叠层堆放时,应在垂直于桩长方向的地面上设置2道垫木,贴地垫木应有足够的宽度和高度,支点应分别位于离桩端头0.21倍桩长处。
第1篇一、工程概况本工程位于XX市XX区,占地面积约为XX平方米,总建筑面积约为XX平方米。
本工程采用预制管桩基础,桩基础设计为预应力混凝土管桩,桩径为Φ500mm,桩长为XX米,单桩承载力设计值为XXkN。
本方案旨在为预制管桩施工提供详细的施工步骤和注意事项。
二、施工准备1. 施工图纸及资料熟悉并掌握施工图纸,包括桩基础平面布置图、桩基础详图、桩基础施工图等,确保施工过程符合设计要求。
2. 材料设备(1)预制管桩:应符合国家标准GB/T 51028-2015《预应力混凝土管桩》的要求,质量合格证齐全。
(2)桩尖:应符合国家标准GB/T 51028-2015的要求,质量合格证齐全。
(3)混凝土:应符合国家标准GB 50164-2011《混凝土质量控制标准》的要求,质量合格证齐全。
(4)钢筋:应符合国家标准GB 1499.2-2007《钢筋混凝土用钢第2部分:热轧钢筋》的要求,质量合格证齐全。
(5)施工设备:桩机、吊车、振动锤、平板振动器、钢筋切断机、钢筋弯曲机、混凝土搅拌机、混凝土输送泵等。
3. 人员组织成立预制管桩施工班组,明确各工种人员职责,确保施工质量。
4. 施工现场布置(1)桩基施工区域应平整、坚实,排水畅通。
(2)设置桩基施工围挡,确保施工安全。
(3)设置材料堆场,分区堆放材料,确保材料整齐有序。
三、施工工艺1. 桩位放样根据施工图纸,利用全站仪进行桩位放样,确保桩位准确无误。
2. 桩基开挖(1)根据桩位放样,进行桩基开挖,开挖深度应满足设计要求。
(2)桩基开挖过程中,应保持土体稳定,防止坍塌。
3. 桩基清底(1)清除桩基底部杂质,确保桩基底部平整。
(2)桩基底部土体不得有积水,如有积水,应及时清除。
4. 桩基打桩(1)根据桩基设计要求,选择合适的桩机进行打桩。
(2)桩机就位后,进行桩机调试,确保桩机运行正常。
(3)开始打桩,桩机应以匀速、平稳的方式将桩体打入土层,确保桩体垂直度符合要求。
预应力钢筋砼管桩施工方案预应力钢筋砼管桩施工方案一、引言预应力钢筋砼管桩是一种常用的基础施工技术,合用于土质较差、承载力要求较高的场地。
本旨在提供预应力钢筋砼管桩施工的详细步骤和要点,确保施工过程安全有效,达到设计要求。
二、工程准备1. 施工前准备在施工前,必须完成的准备工作包括:1.1 完成施工图设计和相关计算;1.2 准备好所需工具和设备;1.3 准备好施工材料,包括预应力钢束、砼料等;1.4 确定施工区域边界,并进行必要的围护;1.5 检查地质勘察报告,了解地下情况。
2. 施工组织与施工队伍2.1 成立专门的施工组织机构,明确责任和职责;2.2 招募施工队伍,确保施工人员熟悉工作流程和安全要求;2.3 制定施工计划,包括工期、人员配置等。
三、施工流程3.1 钢筋加工3.1.1 根据施工图纸要求,加工预应力钢束;3.1.2 进行钢筋连接和扎捆。
3.2 钻孔施工3.2.1 根据设计要求,确定钻孔位置和孔径;3.2.2 使用钻机进行钻孔,同时进行排土;3.2.3 检查孔径尺寸和竖直度,确保符合要求。
3.3 钢筋布置和张拉3.3.1 根据设计要求,将预应力钢束布置在孔内;3.3.2 进行预应力钢束张拉,控制张拉力和伸长量;3.3.3 固定预应力钢束,确保张拉力传递到混凝土中。
3.4 砼浇注3.4.1 准备好砼料和搅拌设备;3.4.2 逐层浇注砼料,确保充实和密实;3.4.3 进行振捣,消除空隙温和泡。
3.5 竖向压载3.5.1 在砼浇注结束后,按设计要求进行竖向压载;3.5.2 监测竖向位移和变形,记录数据。
四、安全措施4.1 施工现场要设置明显的警示标志;4.2 钻孔施工时必须佩戴安全帽、护目镜等个人防护装备;4.3 钻孔机械操作人员必须熟悉操作规程,严禁违规操作;4.4 钻孔过程中,注意防止土方崩塌,采取必要支护措施;4.5 砼浇注时,注意操作人员的安全,避免发生意外事故。
附件:- 钻孔机械操作规程- 施工图纸- 砼浇注记录表- 预应力钢筋张拉记录表法律名词及注释:1. 钢筋混凝土结构设计规范:由国家质量监督检验检疫总局发布的用于钢筋混凝土结构设计的规范文件。
管桩桩基工程施工组织设计桩基工程施工组织设计是指在桩基工程施工中,经过全面研究和分析,结合工程特点和施工条件,制定出详细的施工方案和施工组织设计,明确施工流程、工艺、材料、设备和人员配置等,确保施工能够按照规定的程序、质量要求和安全要求来进行。
一、项目概况桩基工程是工程项目的一个重要组成部分,其中包括工程的桩基施工、测量、检测等工作。
本工程包括xx种类型的桩基,共计xx根。
施工单位为xx公司,负责本工程的施工。
二、施工目标1.安全目标:确保施工过程中的人身安全和财产安全。
2.质量目标:保证桩基施工按照设计要求和规范进行。
3.进度目标:合理安排施工时间,保证工程按时完工。
4.经济目标:以科学的施工方法和规范的管理,控制成本,确保经济效益。
三、施工方案1.施工流程:按照开挖基坑、测量放线、桩基施工、检测等顺序进行。
2.施工方法和工艺:采用挖孔灌注桩施工方法,包括挖孔、打桩筒、钢筋安装、模板安装、灌注等工艺。
3.材料和设备:根据设计要求选用桩基材料,并保证供应及时。
选用符合规范要求的设备,并确保设备运行良好。
4.施工组织:明确工程负责人、技术负责人和施工人员的职责,制定施工管理制度和安全操作规程。
5.安全措施:采取必要的安全措施,包括人员佩戴安全帽、安全带,合理设置警示标志,设立安全监控系统等。
四、施工计划1.进度计划:根据施工工艺和仔细计算,编制桩基工程的施工进度计划,明确各个施工阶段的时间节点。
2.资源计划:合理安排人员、设备和材料的使用,确保供应及时、充足。
3.风险分析:根据工程特点和施工条件,分析可能出现的风险,并制定相应的应对措施。
五、质量控制1.质量目标:根据设计要求及相关规范,制定桩基施工的质量目标,包括桩基强度、垂直度、水平度等。
2.质量控制措施:严格按照工艺规范和施工要求进行操作,对桩基施工过程进行全程监控和检测,确保施工质量。
3.质量验收:经过相应的质量检测,对桩基进行验收,确保施工质量符合要求。
静压预应力管桩施工组织设计一、引言静压预应力管桩是一种高效、环保、节能的桩基工程技术,广泛应用于各类建筑基础工程中。
其优点在于施工速度快、质量稳定、承载力高,且具有较好的经济效益和社会效益。
为了确保静压预应力管桩施工顺利进行,本文将对静压预应力管桩的施工组织设计进行详细阐述。
二、工程概况本工程为某市一商业综合体,包含一栋五星级酒店、一栋写字楼及商业裙楼。
为确保建筑物的安全性和稳定性,设计采用静压预应力管桩进行基础工程处理。
根据工程特点,施工组织设计应注重施工流程的优化、施工质量的控制以及施工安全的管理。
三、施工流程1、测量放线:按照设计要求,对桩基进行精确测量放线,确定桩位。
2、桩机就位:将桩机移动到指定桩位,确保桩机稳定。
3、压桩:将预制管桩按照设计要求进行压入。
4、接桩:根据设计要求,对接桩进行焊接。
5、送桩:将桩顶送至设计标高。
6、终压:达到设计终压值后,停止压桩。
7、截桩:截除多余的桩头。
8、验收:对桩基进行质量验收。
四、施工质量控制1、预制管桩质量:进场的预制管桩应符合设计要求,并经过严格的质量检验。
2、施工过程控制:施工过程中,应定期对桩机的水平度和垂直度进行检查和调整,确保压桩质量。
同时,对压入的预制管桩进行实时监测,确保其满足设计要求。
3、焊接质量:对接桩的焊接应按照相关规范进行,确保焊接质量和连接性能。
4、终压值控制:终压值应按照设计要求进行控制,确保预制管桩的承载力满足设计要求。
5、截桩控制:截除多余的桩头时,应确保截面平整,不影响桩基质量。
6、验收控制:质量验收应严格遵循相关规范和设计要求,确保预制管桩的施工质量满足标准。
五、施工安全管理1、培训与教育:对施工人员和管理人员进行全面的安全教育培训,提高安全意识。
2、安全防护措施:制定并执行严格的安全防护措施,如穿戴防护设备、定期检查施工现场的安全状况等。
3、安全操作规程:制定并执行安全操作规程,规范施工过程中的各项操作,确保施工安全。
预应力管桩施工方案第1篇预应力管桩施工方案一、项目背景随着我国基础设施建设的快速发展,预应力管桩作为一种常见的桩基形式,以其施工速度快、质量稳定、适应性强等优点,在各类工程中得到了广泛应用。
本项目为某地区一重要基础设施工程,基础采用预应力管桩,为确保施工质量、安全和进度,特制定本施工方案。
二、施工目标1. 确保施工过程中质量合格,满足设计要求;2. 确保施工安全,杜绝重大安全事故;3. 按照施工进度计划,高效完成施工任务。
三、施工准备1. 技术准备(1)熟悉施工图纸,了解设计要求;(2)编制施工组织设计、专项施工方案;(3)对施工人员进行技术培训,掌握施工工艺和质量标准;(4)明确施工过程中各工序的验收标准。
2. 材料准备(1)预应力管桩:符合国家标准和设计要求,具有出厂合格证;(2)水泥、砂、石子等原材料:符合国家标准和设计要求,具有出厂合格证和检测报告;(3)施工机械设备:性能稳定,满足施工要求。
3. 现场准备(1)平整施工场地,确保运输和施工顺利进行;(2)设置施工围挡,确保施工现场安全、整洁;(3)搭建临时设施,满足施工需求;(4)现场设置排水系统,确保雨季施工不受影响。
四、施工工艺及操作要点1. 桩基施工(1)采用静压法施工,施工前应进行试桩,确定压桩力、桩长等参数;(2)桩基施工顺序:从中间向两侧或四周进行;(3)桩基施工过程中,应严格控制桩位偏差、桩长、桩身垂直度等;(4)桩基施工过程中,应加强监测,确保施工质量。
2. 管桩制作(1)采用预应力混凝土管桩,应符合国家标准和设计要求;(2)管桩制作过程中,应严格控制原材料质量、配合比、浇筑、养护等环节;(3)管桩制作完成后,应进行质量检测,合格后方可使用。
3. 管桩运输与堆放(1)采用专业运输车辆,确保管桩在运输过程中安全、稳定;(2)堆放场地应平整、坚实,堆放层数不超过三层;(3)管桩堆放过程中,应采取防滚动、防倾斜措施。
4. 管桩施工(1)施工前应检查桩位、桩长、桩身质量等;(2)采用静压法施工,施工过程中应控制压桩速度、压桩力等;(3)施工过程中应加强监测,确保桩基质量;(4)施工完成后,应进行桩基验收。
预应力管桩施工组织设计方案预应力管桩是一种广泛应用于土木工程中的地基基础,它具有较高的承载力和抗震性能,广泛应用于大型桥梁、高建筑、隧道、码头、水利工程等领域。
预应力管桩施工组织设计方案是保证工程建设质量和高效施工的重要手段。
以下是一个以为限的预应力管桩施工组织设计方案的样例。
一、背景与目的本次施工项目是建设一座跨越江河的铁路大桥,桥墩基础采用预应力管桩,目的是提高桥梁的承载力和抗震性能。
本次施工的背景是基础地质条件较复杂,需要充分发挥预应力管桩的优势,同时确保施工安全和质量。
本次施工组织设计的目的是制定一套科学合理的施工方案,保证项目的高质量、高效率、低风险推进。
二、施工组织设计原则根据本项目的实际情况,本次预应力管桩施工组织设计应遵守以下原则:1.安全第一,预防和消除事故隐患。
制定详细严格的安全管理制度,确保施工过程中的每一个环节都符合安全要求。
2.生产高效,质量可靠。
采用先进的设备和工艺技术,保证施工进度和质量。
3.环境友好,文明施工。
减少对施工环境的影响,控制施工噪音和尘土污染。
4.科学合理,经济节约。
优化设计方案,降低施工成本,提高使用效益。
三、施工方案1.预备工作1)确定施工区域,进行网格化标准化建设,确保施工场地平整牢固,为施工打好基础。
2)制定现场安全生产方案,制定专门的资产管理和作业规范,安排督导人员严密监督施工过程并及时发现问题。
3)采用机械化装备对地面进行清理,管道运输车辆和大型机械进出场地进行封闭,保证施工安全、整洁有序。
同时制定良好的现场文明施工制度,保证施工现场的整洁和环境的净化。
2.管桩制作1)水泥搅拌站根据原材料配比制作预制管桩,严格控制质量,并在成品库中进行分类储存,做好记录管理工作。
2)在管桩制作前,进行检查检测,检查管材尺寸、墙厚和钢筋的位置是否符合设计要求,如果出现了质量问题及时进行调整。
3.管桩施工1)确定施工顺序和方法,遵循管桩施工的安全规范,采用科学的施工方案。
一、工程概况本工程为某综合楼项目,位于XXXX地区,总建筑面积约XXX平方米。
基础采用预制管桩,桩型为PHC-A300(100)-30a80c高强混凝土管桩,桩长30米,单桩承载力特征值550KN。
工程总桩数XXX根,预计工期为6个月。
二、施工组织设计1.施工准备(1)人员准备:组织专业施工队伍,配备项目经理、技术负责人、施工员、质量员、安全员等岗位人员。
(2)材料准备:确保预制管桩、钢筋、混凝土等材料符合设计要求,并提前进行采购、检验、储备。
(3)机械设备准备:配备打桩机、吊车、搅拌机、振捣器等机械设备,确保施工过程中设备正常运行。
2.施工工艺(1)桩基施工:采用静压法预制管桩施工,按照以下步骤进行:1)测量放样:根据设计图纸,进行桩位测量放样,确保桩位准确。
2)桩基施工:采用静压法将预制管桩压入土层,直至达到设计桩长。
3)桩顶处理:对桩顶进行切割、凿毛等处理,为后续施工创造条件。
(2)钢筋施工:根据设计图纸,对桩基进行钢筋绑扎,确保钢筋位置、间距、保护层厚度符合要求。
(3)混凝土施工:按照混凝土配合比,搅拌混凝土,进行桩基混凝土浇筑,确保混凝土质量。
3.质量控制(1)材料检验:对预制管桩、钢筋、混凝土等材料进行检验,确保材料质量符合设计要求。
(2)施工过程检验:对桩基施工、钢筋施工、混凝土施工等过程进行检验,确保施工质量符合规范要求。
(3)验收:桩基施工完成后,进行桩基质量验收,确保工程质量合格。
4.安全措施(1)施工人员安全培训:对施工人员进行安全培训,提高安全意识。
(2)现场安全检查:定期进行现场安全检查,发现安全隐患及时整改。
(3)施工防护措施:在施工过程中,采取相应的防护措施,确保施工人员安全。
5.进度安排(1)施工准备阶段:1个月。
(2)桩基施工阶段:2个月。
(3)钢筋施工阶段:1个月。
(4)混凝土施工阶段:1个月。
(5)验收阶段:1个月。
三、结语本工程预制管桩施工组织设计旨在确保工程顺利进行,提高施工质量,确保工程安全。
第1篇一、工程概况本工程为XX项目,位于XX市XX区,总建筑面积为XX万平方米。
基础形式为桩基础,桩型采用预应力混凝土管桩,总桩数为XX根,桩长XX米,桩端持力层为第XX层粉砂夹粉土、粉质粘土或第-1层粉细砂夹粉土、粉质粘土。
单桩竖向承载力特征值分别为550KN(700KN)和800 KN(1200KN),桩身混凝土强度为C80。
二、施工准备1. 技术准备:组织施工技术人员进行图纸会审,明确施工工艺、技术要求和质量标准。
对施工人员进行技术培训,确保施工人员掌握桩基施工技术。
2. 材料准备:根据施工图纸及工程量,提前准备预应力混凝土管桩、水泥、钢筋、砂石等原材料。
对进场材料进行验收,确保材料质量符合要求。
3. 施工设备准备:准备施工所需的各种设备,如打桩机、挖掘机、混凝土搅拌机、运输车辆等。
确保设备性能良好,满足施工需求。
4. 施工现场准备:清理施工现场,确保施工场地平整、畅通。
搭建施工临时设施,如施工便道、材料堆场、办公区等。
三、施工组织1. 施工顺序:按照施工图纸及施工组织设计要求,依次进行桩基础施工、基础垫层施工、主体结构施工。
2. 施工流程:桩基础施工→基础垫层施工→主体结构施工。
3. 施工方法:(1)桩基础施工:采用锤击法进行预应力混凝土管桩施工,确保桩位准确、桩长满足设计要求。
(2)基础垫层施工:在桩基础施工完成后,进行基础垫层施工,确保垫层厚度及平整度符合设计要求。
(3)主体结构施工:按照施工图纸及施工组织设计要求,进行主体结构施工。
四、质量控制1. 材料质量:严格控制进场材料质量,确保原材料质量符合设计要求。
2. 施工过程质量:加强施工过程质量控制,严格执行施工规范和操作规程。
3. 成品保护:加强成品保护,确保施工过程中不损坏已完成的桩基础和基础垫层。
4. 检验检测:对桩基础、基础垫层和主体结构进行检验检测,确保工程质量符合设计要求。
五、安全管理1. 施工现场安全管理:加强施工现场安全管理,确保施工人员安全。
「预应力砼管桩施工组织设计」预应力混凝土管桩是一种在地基工程中广泛应用的结构形式,它具有承载能力强、变形小、耐久性好等特点,特别适用于土质较差或地基受到严重沉降和水位较高的情况。
预应力混凝土管桩的施工组织设计是确保施工质量和安全的基础,下面将对预应力混凝土管桩施工组织设计进行详细介绍。
一、施工前的准备工作1.调查研究:对工程地点进行详细的勘察,了解地质条件、水文地质条件、地下水位等。
根据勘察结果,确定施工方案和施工方法。
2.设计研究:根据勘察结果,进行管桩的设计计算,确定管桩的尺寸、布置和预应力设计。
3.施工准备:组织人员进行技术培训,确保施工人员掌握相关知识和技能。
采购所需的施工材料和设备,进行材料和设备的检查和试验。
二、施工方案的制定1.设计方案:根据设计要求,确定管桩的布置方案和预应力设计。
确定使用的浆液、预应力束、钢筋和混凝土配合比等。
2.施工组织方案:确定施工组织方案,包括施工人员的组织和分工、施工材料的储存和使用、施工设备的安装和调试、施工工期的安排等。
三、施工技术措施1.土方开挖:根据设计要求进行土方开挖,保证桩基的稳定和安全。
采用适当的技术措施,防止土方塌方和坍塌现象。
2.基础处理:对于地下水位高或土质较差的地区,需要进行基础处理。
采用沉井、灌注桩或加固土方等方法,保证桩基的稳定。
3.钢筋制作和安装:根据设计要求,制作预应力桩端部分的钢筋,并进行现场焊接。
按照设计要求,安装预应力束和钢筋。
4.浆液注入:选择合适的浆液,按照设计要求,进行浆液的配制和注入。
保证浆液的质量和流动性,确保预应力的传递和施工质量。
5.混凝土浇筑:选择合适的混凝土配合比,进行混凝土的搅拌和运输。
采用适当的技术措施,确保混凝土的均匀性和致密性。
6.压浆:在混凝土硬化前进行压浆,通过压浆,提高管桩的抗渗性能和耐久性。
7.后续处理:在管桩施工完成后,进行后续处理,包括桩顶处理、防腐处理等。
四、施工质量和安全控制1.质量控制:对施工过程中的关键环节进行质量控制,包括材料的检验、设备的检查和试验,以及实施监控和质量检测等。
目录一、编制依据 (1)二、工程概况 (1)三、工程地质及水文地质条件 ......................................... 3'四、施工方案 (3)4.1施工准备 (3)4.1.1材料准备 (3)4.1.2技术准备 (3)4.1.3机械设备配置计划 (3)4.1.4劳动力准备 (4)4.1.5材料供应计划 (4)4.1.6作业条件 (7)4.2施工方法 (7)4.2.1试桩的目的 (7)4.2.2试桩的步骤 (7)4.3施工方法及工序 (7)4.3.1施工顺序流程 (7)4.3.2材料堆放、吊装、运输要求 (7)4.3.3施工工艺 (8)五、技术复核容及方法 (12)5.1复核点容、方法汇总表 (12)六、质量标准及保证措施 (13)6.1 质量控制点 (13)6.2 质量保证措施 (14)6.3 质量通病的预防 (14)七、安全注意事项及保证措施 (15)八、文明施工及环境保证措施 (17)一、编制依据1、滨沣雅苑一期工程施工设计图纸、设计交底、设计变更、勘察报告;2、中铁一局集团施工工艺标准;3、我单位现有同类工程施工经验及施工管理、技术、科研、机械设备配套能力以及资金投入能力。
4、国家、市及建筑工程现行有关施工及验收规、规程、质量技术标准,以及市在安全文明施工、环境保护、交通疏导等方面的规定。
本工程所执行的规及标准:二、工程概况滨沣雅苑一期工程包括1-3、5-10、12-16、20-23号楼、地库一至四、地库六及配建1,工程地点位于市津南区八里台镇国家农业科技园区,总建筑面积39843.48m2,地上建筑面积为24722.78m2,地下建筑面积15121m2,其中最大单体建筑面积为4466.88m2;本工程结构类型为框架、剪力墙结构;层数为-1、2、3、4、6层;最大建筑高度20.2米,最大跨度9.5米,最大基坑深度4.9米。
图一施工平面图三、工程地质及水文地质条件根据勘察报告提供,按地层渗透性评价,地下水及土对混凝土结构具有微腐蚀性。
目录第一章总体概述 (1)一、工程概况 (1)二、编制依据 (1)三、施工条件 (2)第二章工程质量、进度和安全目标 (3)第三章主要施工方法 (3)一、压桩工艺流程 (3)二、工艺流程详述 (4)第四章施工布署 (6)一、施工准备 (6)二、施工布置 (7)第五章施工进度计划 (8)第六章主要施工机具设备 (8)第七章施工组织 (9)一、组织管理体系 (9)二、主要管理人员(桩基) (9)三、劳动力配备计划 (9)第八章工程质量和工期保证措施 (10)一、质量管理保证措施 (10)二、施工质量保证措施 (11)三、组织管理保证措施 (17)四、工期保证措施 (18)第九章文明施工与安全生产措施 (18)一、文明施工措施 (18)二、安全生产措施 (19)三、压桩机操作使用注意事项 (21)附图:桩机行走路线图 (23)word格式整理第一章总体概述一、工程概况工程名称:笔岗社区公寓综合楼工程建设单位:广州市萝岗区东区街笔岗社区经济联合社设计单位:广东省建筑艺术设计院有限公司监理单位:广东粤能工程管理有限公司施工单位:广东省第二建筑工程公司工程位置及规模:本工程位广州开发区东区护林路以南、东鹏大道以西。
项目拟建建筑物地上裙楼2层,1幢17层住宅楼,设二层地下室,为框剪结构。
本工程总建筑面积约:28247m2,由地下室、裙楼及1栋转角塔楼组成,其中地下室面积约:5759m2,地上面积约:22488m2,其中塔楼1栋17层,总高度49.8m,裙楼2层。
二、编制依据XX市金典房地产开发有限公司与XX市XX建筑工程公司签定的施工合同。
1.2广东省工程勘察院提供的《岩土工程详细勘察报告》。
1.3广东建筑艺术设计院有限公司提供的桩基础平面图。
1.4主要的国家或行业规范、标准、规程、图集、地方标准、法规图集。
类别名称编号或文号如下:《建筑桩基技术规范》 JGJ94-94《建筑施工安全检查标准》 JGJ59-99《施工现场临时用电安装技术规范》 JGJ46-88《建筑地基基础工程质量验收规范》 GB50202-2002《建筑工程施工质量验收统一标准》 GB50300-2001《建筑钢结构焊接规程》 JGJ81《预应力混凝土管桩基础技术规程》DBJ/T15-22-98三、施工条件场地东、北面为道路,西、南面均分布有楼房,场地原地貌单元属残丘地带,现场地内地面较为平坦。
预应力管桩施工方案第一章工程概况一、设计概述沉桩前查明地下管线和构筑物的位置,排除地下障碍物。
拟建场地全场分布杂填土,为新近堆填,结构松散,预制桩施工时清除填土中块石等大块度硬杂物﹐以免影响沉桩;沉桩顺序采用先深后浅、先大截面后小截面的原则,自中间向两边对称前进,或自中间向四周进行,如遇保护对象,则宜背离保护对象,由近向远沉桩,以防桩身倾斜及桩顶破坏。
采用预转引孔取土结合静压沉桩施做,隔一引一,梅花形布置,孔径为400mm ,引孔深度为桩长一半。
先张法预应力混凝土管桩质量和承载力试验按《建筑桩基技术规范》(JGJ94—2008)及《建筑基桩检测技术规范》(JGJ106—2014)有关条例执行,要求桩基施工后,采用动测法进行桩身完整性检测,检测柱数不少于对应单体总桩数的20%(且不少于10根);采用静载试验对桩基竖向承载力进行检验,检测桩数不少于对应单体总桩数的1%(且不少于3根);当总桩数小于50根时,检测数量不应少于2根。
当有抗拔桩时,需竖向抗拔静载试验对桩基抗拔承载力进行检验,检测比例与竖向承载力检验一致。
第二章编制依据1、《建筑桩基技术规范》(JGJ94—2008)2、《先张法预应力混凝土管桩》2010浙G22图籍3、《建筑地基基础工程施工质量验收规范》(GB50202—2002)4、《混凝土结构工程施工质量验收规范》(GB50204—2002)5、《先张法预应力混凝土管桩》(GB13476--2009)第三章施工准备(一)人员准备本桩基工程我公司将以项目部组织施工,实行项目经理负责制,在施工全过程项目经理对现场人、财、物全面调控,并成立项目部,项目部领导班子由项目经理、技术负责人和项目副经理组成,下设管理人员和作业班组。
(二)现场准备:1、在开工前做好“三通一平”工作,清除场地上影响打桩的一切障碍。
2、根据施工机械情况,应留出施工工作面。
施工机械自身所须的最小施工工作面需要5.0m。
3、详细了解场地周围地下管线及邻近建“构”筑物状况位置,以免打桩时将其破坏。
目录第一章编制依据和说明........................................................................................................§1.1 编制依据 .....................................................................................................................§1.2 编制说明 ..................................................................................................................... 第二章工程概况 ....................................................................................................................§2.1 项目概况 .....................................................................................................................§2.2工程概况 ......................................................................................................................§2.3主要工程量 ..................................................................................................................§2.4地质情况 ......................................................................................................................§2.5地下水概况 ..................................................................................................................§2.6本工程的施工目标 (9)§2.7施工重点难点 .............................................................................................................. 第三章施工总体部署............................................................................................................§3.1工程管理目标 ..............................................................................................................§3.2项目管理机构 ..............................................................................................................§3.3施工总体部署 ............................................................................................................. 第四章施工平面布置及管理................................................................................................§4.1施工平面布置原则......................................................................................................§4.2施工平面布置步骤......................................................................................................§4.3施工平面布置计划......................................................................................................§4.4平面管理措施 .............................................................................................................. 第五章施工进度计划及措施................................................................................................§5.1工期目标 ......................................................................................................................§5.2工效分析 .................................................................................. 错误!未指定书签。
目录第一章工程概况 (2)第二章施工部署 (3)第三章管桩质量要求 (4)第四章施工准备 (5)第五章管桩施打工艺及质量要求 (6)第六章安全措施 (9)第七章施工进度计划及劳力组织 (11)第八章附施工总平面布置图 (12)第九章附桩机行机路线图 (13)第一章工程概况1、**220KV**变电站位于**,工程建设规模为:建筑占地面积**m2;总建筑面积**m2。
工程设计系**省电力设计研究院,**建设总公司承建。
2、站址场地设计标高为**m,**路高程为**m,站区比路面高出**m。
依据**年**月实测提供的资料,**路与站址高差为**m,即场地需填高**m。
3、依据**省电力设计研究院提供的工程地址勘测报告所述:站区地貌为**港北面之沿海滩地,地形平坦。
钻孔揭露,地层主要为杂填土、中细砂、淤泥、淤质土、粘土和粗砂层,各层分布较均,厚度及埋深变化不大,在整个站址中,除极个别外,各层均有分布。
归为六层(详见地质报告)。
4、根据设计要求,本工程主控楼均采用桩径为φ500的PHC预应力高强混凝土管桩,桩长由设计标高起计为**~**m,单桩设计承载力**KN,桩除满足桩长外,还应进入第⑥层粉砂层不少于1m。
打桩要求“重锤低击”,锤击要求除达到设计要求外,尚应满足最后三阵十锤,每十锤总贯入度不大于20~30mm。
接桩时应清除连接钢板上的杂物,用接桩器对接,保证上下桩钢板面紧密接触,要求对角线施焊焊接完毕冷却后,方能继续施打,焊条直径D≥4mm,焊缝分两次满焊,焊条型号为**。
本工程总桩数为**根,按设计要求先施打**根桩,以确定各项参数。
第二章施工部署(一)施工现场组织机构关系本合同实施项目经理负责制,项目经理是施工的组织者、指挥者和安全、质量的第一责任人。
第三章管桩质量要求1、外型尺寸①桩长允许偏差±0.4%。
②桩外经允许偏差+5mm,-4mm。
③壁厚允许偏差-5mm(正偏差不限)。
④桩身弯曲度:桩长/1000。
.预应力混凝土管桩工程施工方案编制:审核:审批:目录1.编制依据 (3)2.工程概况 (5)2.1 设计概况 (6)2.2 工程地质分布情况 (6)3.施工组织及部署 (6)3.1 工程目标 (7)3.2 项目经理部组织机构 (8)3.3 施工准备 (9)4.施工进度计划 (14)5.劳动力计划 (15)6.施工总平面布置 (15)6.1 施工总平面布置依据 (15)6.2 施工总平面图内容 (16)7. 主要施工办法 (16)施工工艺流程图 (16)7.1试打桩 (17)7.2测量放线 (17)7.3沉桩 (18)7.4焊接接桩 (19)7.5送桩 (20)7.6终止沉桩 (21)7.7空孔处理 (21)8.确保质量的技术组织措施 (22)8.1管理措施 (22)8.2技术措施: (22)8.3质量检验及质量保证措施: (23)8.4桩成品保护措施: (30)9.确保工期的技术组织措施 (31)10.确保安全生产的技术组织措施措施 (32)11. 确保文明施工的技术组织措施 (33)12.相关附表(图): (35)12.1 预应力管桩检验标准 (35)12.2 桩位偏差检验标准 (35)12.3 桩位图及走向、顺序 (36)1 编制依据a.本工程地质报告;b.设计文件规定及现行相关的规范和标准;c.业主提供的工程进度方面的资料;d.本公司承担类似工程的建设经验。
1.1 本工程采用的技术标准、规范a、测量工程采用技术标准、规范:《工程测量规范》GB50026-93 ??2007版b、桩基施工及验收、质量评定主要采用技术标准、规范:《建筑地基基础设计规范》GB/T50007-2011《建筑工程施工质量验收统一规范》GB50300-2013《建筑地基基础施工质量验收规范》GB50202-2016《建建筑地基处理技术规范》JGJ79-2012《建筑工程桩基检测技术规范》JGJ/T106-2014《建设工程项目管理规范》GB/T50326-2016《建设工程监理规范》GB50319-2013《地基与基础工程施工及验收规范》GB50202-2016《建筑桩基技术规范》JGJ94-2008《建筑施工高处作业安全技术规范》JGJ80-2016《建筑机械使用安全技术规范》JGJ33-2013《施工现场临时用电安全技术规范》JGJ46-2005《建设工程施工现场供用电安全规范》GB50194-2014 《先张法预应力混凝土管桩》GB13476-2009《先张法预应力混凝土管桩》图集10G409c、工程技术资料管理采用的技术标准、规范和要求:《建设工程文件归档整理规范》GB/T50328-2014《文书档案案卷格式》GB9705—20082.工程概况2.1 设计概况本工程基础设计为高强度预应力管桩(PHC)AB型,桩径φ500mm壁厚为100mm、桩身混凝土强度不低于C80,单桩竖向承载力特征值>1400kN,终压值通过现场试压桩确定,桩长15~18m。
一、工程概况工程名称:香榭丽舍13#楼建设单位:宏旭房地产开发有限责任公司设计单位:高新技术产业开发区规划建筑堪察单位:中建建筑设计施工单位:省七建建设有限责任公司建设地点:市呼兰区路大街香榭丽舍13#楼为民用住宅,层数为地上17层,建筑物总高度52.55米,建筑面积11312.77㎡;本工程预应力管桩设计选用PTC-A400(95)预应力管桩类型。
(一)、管桩工程设计情况本工程采用管桩型号:1、香榭丽舍13#楼工程,PTC-A400(95)桩长24M,单桩承载力设计值为1100KN,桩数根。
3、总桩数:PTC-A400(95)桩长24M,桩数40+32*2=104根,合计3744米;(二)、场地地质情况:详见中建建筑设计提供的工程勘察报告(详勘)。
三、施工部署1、将建设单位提供的控制线或角柱点及水准点引出,距离在不受压桩影响的场外区域设置复测基准点。
2、为减少测量误差,按极座标法进行测量放线。
放线前施工测量人员先根据图纸计算好桩位点,然后填写桩位测量定位记录表。
3、桩位放好后,先由项目组织自检和总包核检。
无误后报监理进行复核验收,并办理签证手续。
4、为了掌握沉桩后顶标高与设计标高及单桩沉桩过程最终压力与设计要求标准情况,了解静压桩的工艺性能和最后贯入情况,开工前必须请建设单位、设计单位、质监单位、监理单位、施工单位技术人员到场进行试桩,并由设计单位对桩参数作出鉴定,提出控制标准,工程桩按此标准进行施工。
如遇特殊情况及时通报有关单位,研究确定,合理解决。
三、管桩施工工艺与方法桩管预制:本工程采用的管桩是由专业厂家生产预制的,并由甲方负责采购供应,本设计以下重点为沉桩施工工艺。
按照设计要求本工程沉桩施工采用静压方式,接桩采用钢板端焊接式。
(1)施工方法预制管桩的施工,一般情况下采用分段压放、逐段接长的方法。
其程序为:测量定位桩机就位再压桩送桩至设计桩顶标高终止压桩切割桩头1、桩机安装就位桩机现场安装:桩机安装方法具体见桩机安拆方案。
桩机就位:利用桩机上行走装置、移动行走就位,行走过程中要保持架底盘平稳,桩机就位后将行走油门关闭,然后将机架底盘调到水平固定。
2、桩位放线:该工程平面布置形状为多变形群体组成,平面几何图形较为复杂,建筑工程轴线与测量控制座标系不平行,给工程轴线定位和桩位放样工作造成一定难度,而桩位测定的精确程度,则是保证管桩施工质量的重要环节,为此拟定桩位放线方案如下:(1)定位前,根据建设单位提供的座标控制点、建筑物轴线座标点及有关数据,进行测量业数据计算和复核;并将计算成果及测量方案报监理单位审核。
(2)在上述成果方案核对无误后,拟定采用极座标法测定桩位,在桩位中心打入钢筋头作为标志,同时在其上涂红油漆使标高明显,并撒石灰圈定,用直角坐标进行复核,自检合格后,报请监理单位和总包复验、认可后方可开始压桩,压桩过程中,每一根管桩就位,由施工员和专职质检员再次复核,准确对中,确保桩位精确无误。
其放样误差控制在20mm 围,轴线测量误差不超过轴线长度的1/2000。
4、吊桩利用桩机上附属起重钩及桩机卷扬机吊桩就位,当桩位距桩管堆放点较远时,配用吊车。
5、插桩管桩用桩机上起吊钩吊入机架导向杆,用压梁上桩冒将桩管固定,当桩被吊入夹桩钳后,由指挥员指挥机长将桩徐徐下降,直到桩夹离地面10cm,然后将桩尘对准桩位下插,先施沉管桩0.5-1m左右,此时停止施压,再从桩的两个正交侧面校正桩身垂直度。
6、压(沉)桩桩管垂直度调整后,启动卷扬机,利用卷扬收放钢丝索,将压力通过压梁桩帽施加到桩顶上,将桩逐渐沉入土中,因上部土层较松,故第一节桩管沉压过程中,原起吊桩管用邦扎钢丝绳需固定在桩管上,以防止桩管在其自重作用下下沉,如果沉管到接桩位置(顶端高出地面0.8M左右),桩管仍下沉将采用专用的钢夹板将桩管夹持住再进行接桩。
施压过程中,注意观察桩身情况,确保轴心受力,若有偏心,及时较正,压桩应连续间歇时间不就超过1个小时。
7、接桩采用坡口对焊法,焊机选用交流电焊机,接头钢板为低碳钢,采用E4303焊条。
坡口焊接选用φ4-φ5焊条。
焊接方法及技术要求:将下节桩压至桩顶距离地面0.8-1.0M处,吊上节桩,使上、下桩对中,使之同心不发生偏移,同时调好垂直度,使上、下桩轴线一致,在垂直度得到保证后,若发现桩端平面吻合,超过(5mm)即用锲形铁片(锲形铁片由厂家提供)填实后再施焊。
接头质量好坏关系到整极桩质量的好坏,施焊应对称、分层、均匀、连续进行,焊缝应连续饱满。
若在大风和雨天施工,应用可靠的防风、防雨措施。
焊接后应进行外观检查,焊缝不得不凹痕、咬边、焊瘤、夹碴、裂缝等表面缺陷。
焊接结束后,焊缝应自动冷却后,才能继续压桩,自然冷却时间一般不少于1分钟,严禁用水冷却或焊好立即沉压,这是因为焊好即压,高温的焊缝遇到地下水会冒白烟,如同淬火一样,焊缝容易变脆而被压裂。
当管桩较密集且桩接头有较大裂缝时,压桩引起的土体上涌,有可能将桩接头拉断,造成严重的质量事故。
同时施焊前,桩端钢帽应用钢丝刷刷净,去掉上面的泥土、铁锈等杂物。
焊接完毕,进行三检制度(自检—总包检—监理工科检),合格后方可沉压。
8、送桩当设计桩顶标高低于地面标高时,采用专用桩筒送桩。
送桩方法:将送桩筒底端对准送桩桩顶(锥形导向头套桩管空),然后施压以便达到设计标高位置,桩顶标高采用水准仪测量控制。
送桩完毕,遗留桩坑采用片、块石回填,以防发生安全事故。
当达到桩管极限压力后而没有达到设计标高,停止送桩,待土方挖好后,由总包单位再进行切割桩头。
四、施工组织管理与进度计划(一)施工前准备1、甲方负责三通一平。
(场地平整:为便于桩机行走,在桩机进场前,甲方负责安排堆土机,将场地起伏不平地面推平,因桩机自重较大,场地地面推平后,用压路机辗压密实,以加强地基土强度,提高地基土承载力,避免施工过程中桩机一陷)。
2、抄平放线:据甲方提供的建筑物定位图及相应坐标点,测放建筑物轴线定位点,并将轴线点向外引测到不受压桩影响地段,另外:在场地周边,不受压桩影响地段,测放5-6个高程控制点。
3、施工用水、用电压桩施工期间除照明电外,大部分为施工用电,依据施工设备功率其电压和容量应为380V、150KW以上电源。
电源距桩机应在100M之,且保证使桩机正常运行施工。
因管桩是建设单位直接从有生产能力和资质的预应力管桩生产厂家购买,如不考虑后期主体施工期间的用水量,压桩期间以少量的施工用水和生活用水。
(二)机具设备及人员管理1、进场的设备如下:(1)锤击式压桩机 1台(2)交流电焊机 3台(3)经纬仪 2台(4)水准仪 1台2、施工管理桩基工程质量对整个工程结构安全使用至关重要,经公司集体研究确定选派富有管桩施工经验、技术管理过硬的为该工程项目经理,设立项目部,实行项目责任制,以确保工程保质、保量、按期顺利安全施工任务,严格按创优等级要求施工。
(1)工程管理机构图如下:公司经理项目经理项目技术质量负责人施工员技术质量员电焊组测量组桩机组(2)桩机施工人员桩机操作兼机长1名测量员2名电焊工3名电工1名普工2名(三)施工进度计划为了确保工期顺利完成,现就工程进度计划进行可行性分析:1、以单桩消耗时间统计施工准备管桩垂直度校正压(沉)桩,累计时间约为1h左右。
(四)保证工期的主要措施1、制定分项计划及时调整优化以工期为总目标,以此为基础制订出各阶段的分段目标,然后采取措施完成每一个分段目标:在落实施工方案后,根据实际情况的变化,对计划进行改进、优化,使各个序衔接、劳动力安排、机具设备等安排更加合理。
2、加强协调组织保障3、工艺技术保障采取科学的施工工艺和方法,严格按设计施工,对生产中出现的不同情况及时采用合理的技术手段加以解决。
4、管理制度保障绘制各种进度计划,质量、施工组织管理,安全组织管理、标化管理网络图。
五、工程质量保证与管理措施(一)为了方便管桩施工,质量得到保证,特制定严格的质量保证措施:1、施工前必须进行施工图纸会审:参与桩基施工技术交底会议。
组织全体职员学习有关规,熟悉并掌握施工工艺技术流程,增强质量意识,提高施工责任感。
2、严格按图纸施工,配备专职质检员,严格执行各有关质量管理制度,确保工程质量符合规要求。
3、经纬仪、水准仪等在使用前均应进行校正标定,桩位测量放样必须由专职测量员负责,桩位测放后应进行复核。
自复无误后再请现场工程监理、总包代表复核,以防因测量放样误差使桩产生偏位。
4、管桩进场后进行严格检查,对于不符合图集标准的桩,严禁使用,并立即退回厂家。
5、沉桩过程中,一旦发生桩身垂直度误差大于设计要求时应立即停止沉桩,采取相应措施进行纠正。
6、当沉桩过程中出现以下情况应立即停止施工,并及时通报监量、设计等有关人员,我方分析原因,提出可行性处理措施,请监理、设计等有关人员审批。
(1)桩身突然倾斜、跑位:(2)桩端砼碎:(3)地面明显隆起邻桩上浮或位移过大;(4)桩的下沉状况与土质地质报告资料明显不符或试验桩的不沉记录相比有异常形象;(5)当沉桩时,周围建筑物或设施出现明显开裂或破坏时。
7、接桩质量控制在三级以上,必须持证上岗,为保证电焊质量,逢大雨时停止施焊。
8、各施工班组要认真做好施工记录,如实正确,对原始资料应及时管理。
9、在施工中如遇到重大生产、技术问题,应及时向甲方监理部门、设计单位等汇报,并提示其处理措施。
10、采用科学的打桩流水和打桩顺序。
(二)工程质量控制方法1、施工中实施两级技术交底的措施,防止对图纸,规及技术标准不熟悉,不了解,及重视进度,忽视质量或靠经验施工的盲目性,坚决做到质量第一,严格按有关规、标准指导施工,切实落实质量管理制度。
2、桩位位置正确是保证工程质量的关键,压桩前按如下程序进行控制:坐标数据计算复核检查报审批准施测放样自检合格报验验收合格批准桩机就位插桩。
3、接桩:管桩焊接质量是影响桩身质量的关键,必须保证焊接质量达到规标准的规定。
施焊人员必须持上岗证方可操作。
坡口焊的焊条大小应根据桩端间隙选用,焊缝分三层施焊,终焊时焊缝必须饱满,无漏焊、无夹渣现象。
焊接质量控制程序:底桩与上节桩对接同心测量复核校正垂直度合格施焊焊工自检合格施工员、质量员验收验收合格向总包、监理单位报验验收合格批准施压。
但应注意做到,从终焊到施压向隔必须保证自然冷却5-8min,高温条件下适当延长冷却时间。
4、管桩单桩承载力应符合设计要求,如低于设计值,应及时通报设计单位、业主和相关单位。
控制方法:压桩至设计标高后,最终压力偏低或低于设计值,应采用压下一根柱时一次不要压到设计标高,根据实际情况预留一段长度停压相应天数后进行复压,取两次压力读数的差值,换算出压力最终值,并及时向有关各方通报。
向设计单位提供数据供其参考。
六、施工安全保证措施(一)管理措施建立项目经理负责制的安全生产保证体系,将安全生产做为生产管理者的首要职责抓紧抓好。
