聚合物砂浆修补方案
- 格式:docx
- 大小:154.09 KB
- 文档页数:8

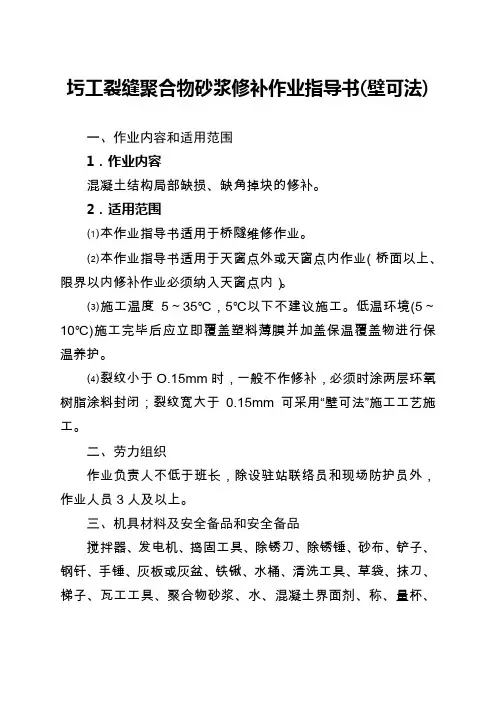

圬工裂缝聚合物砂浆修补作业指导书(壁可法)一、作业内容和适用范围1.作业内容混凝土结构局部缺损、缺角掉块的修补。
2.适用范围⑴本作业指导书适用于桥隧维修作业。
⑵本作业指导书适用于天窗点外或天窗点内作业(桥面以上、限界以内修补作业必须纳入天窗点内)。
⑶施工温度5~35℃,5℃以下不建议施工。
低温环境(5~10℃)施工完毕后应立即覆盖塑料薄膜并加盖保温覆盖物进行保温养护。
⑷裂纹小于O.15mm时,一般不作修补,必须时涂两层环氧树脂涂料封闭;裂纹宽大于0.15mm可采用“壁可法”施工工艺施工。
二、劳力组织作业负责人不低于班长,除设驻站联络员和现场防护员外,作业人员3人及以上。
三、机具材料及安全备品和安全备品搅拌器、发电机、捣固工具、除锈刀、除锈锤、砂布、铲子、钢钎、手锤、灰板或灰盆、铁锹、水桶、清洗工具、草袋、抹刀、梯子、瓦工工具、聚合物砂浆、水、混凝土界面剂、称、量杯、安全带(绳)、安全帽、安全网、口罩、护目镜等。
四、作业程序1.准备作业准备检查料具和安全用具。
2.作业过程⑴清除和清理修补区域内混凝土基层表面浮尘、油污、苔藓等影响粘结力的物质,如修补区域内裸露钢筋已生锈,要进行打磨除锈。
⑵对结构缺损的修补,其修补处理范围应比实际破损范围向外适度扩大,切割或剔凿出混凝土修补区域的垂直边缘,其深度≥5mm,以免修补区域边缘薄片化。
(3)对有粘结加固的大面积平滑基面,应进行凿毛或使用混凝土界面剂处理。
(4)用水将处理过的修补区域内混凝土基层充分浸润,但表面不得存留明水。
(5)按照规定的配合比在搅拌器皿中直接加入称量好的清洁水,然后一边加入砂浆一边低速搅拌。
先持续拌合3min左右至混合物外观完全均匀,无粉团、凝块。
再继续拌合2~3min,追加的拌合时间对砂浆粉末乳剂的再乳化作用非常重要。
少量修补时可人工拌合聚合物砂浆,若大面积修补时建议使用低速搅拌机拌合。
(6)再次用水湿润施工基面,即可使用拌合好的聚合物修补砂浆在修补和加固基面上施工。
聚合物砂浆施工方案聚合物砂浆是一种高性能的建筑材料,广泛应用于建筑施工中。
下面是一个关于聚合物砂浆施工的方案。
一、施工前准备1. 安全措施:施工现场应设置明显的警示标志,工人应佩戴防护用品。
2. 确定施工面积:根据实际需要确定施工的面积,确保材料的使用量。
二、基底处理1. 清洁:将施工面进行彻底的清洁,清除杂物和污垢。
2. 凹陷修补:对于有凹陷或裂缝的地方,用填补技术进行修复。
3. 涂布底漆:在施工面上涂布一层聚合物砂浆专用底漆,提高粘结力。
三、砂浆施工1. 配料:根据施工需要,按照规定的比例将聚合物砂浆和清水充分搅拌均匀,注意防止砂浆的过度稀薄或过度浓稠。
2. 渗透涂布:用刷子将砂浆涂布在基底上,厚度一般为2-3mm,保证整块基底均匀涂布。
3. 整平:用刮板或抹刀将涂布的砂浆整平,并保证表面平整度。
4. 特殊处理:对于需要特殊处理的部位,如角部、管道孔、接缝等,使用适当的工具进行处理。
5. 保护层:在砂浆施工完成后,应及时进行保护措施,避免外界因素对施工面的损害。
四、施工后处理1. 施工环境:施工完成后,应确保施工环境的通风良好,保持适宜的温度和湿度。
2. 施工周期:根据施工环境和聚合物砂浆的特性,控制好施工的周期,确保施工面的质量。
3. 快干处理:聚合物砂浆施工完成后,进行快干处理,加快施工面的硬化速度。
4. 检查验收:施工完成后,进行验收工作,检查施工面的平整度、粘结力等指标是否符合要求。
总结:聚合物砂浆施工方案主要包括施工前准备、基底处理、砂浆施工和施工后处理四个部分。
在施工过程中,需要确保施工面的清洁、平整度和粘结力,控制好施工周期和施工环境,以保证施工面的质量。
最后,对施工面进行检查验收并进行保护措施。

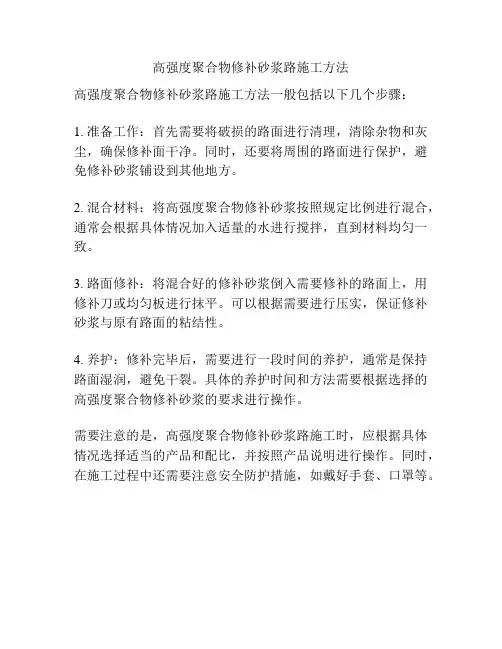

高强度聚合物修补砂浆路施工方法
高强度聚合物修补砂浆路施工方法一般包括以下几个步骤:
1. 准备工作:首先需要将破损的路面进行清理,清除杂物和灰尘,确保修补面干净。
同时,还要将周围的路面进行保护,避免修补砂浆铺设到其他地方。
2. 混合材料:将高强度聚合物修补砂浆按照规定比例进行混合,通常会根据具体情况加入适量的水进行搅拌,直到材料均匀一致。
3. 路面修补:将混合好的修补砂浆倒入需要修补的路面上,用修补刀或均匀板进行抹平。
可以根据需要进行压实,保证修补砂浆与原有路面的粘结性。
4. 养护:修补完毕后,需要进行一段时间的养护,通常是保持路面湿润,避免干裂。
具体的养护时间和方法需要根据选择的高强度聚合物修补砂浆的要求进行操作。
需要注意的是,高强度聚合物修补砂浆路施工时,应根据具体情况选择适当的产品和配比,并按照产品说明进行操作。
同时,在施工过程中还需要注意安全防护措施,如戴好手套、口罩等。
聚合物高强修补砂浆的使用方法聚合物高强修补砂浆是一种特殊的砂浆材料,它具有较高的强度和耐久性,广泛应用于建筑和工程修补领域。
本文将介绍聚合物高强修补砂浆的使用方法,帮助读者正确使用和施工。
在使用聚合物高强修补砂浆之前,需要对待修补的表面进行清洁和处理。
清除表面的灰尘、油污和松散的材料,确保表面干燥、坚固和无杂质。
可以使用清水和刷子进行清洁,或者使用专门的表面处理剂,去除污垢和老旧材料。
接下来,将聚合物高强修补砂浆按照使用说明进行配制。
根据不同的产品,可能需要将粉末和液体按照一定的比例混合,搅拌均匀。
一般来说,将液体慢慢加入粉末中,并不断搅拌,直到得到均匀的糊状物。
在混合好的聚合物高强修补砂浆还未开始凝固之前,将其涂抹到需要修补的表面上。
可以使用刷子、铲子或者抹刀等工具,根据具体情况选择合适的涂抹工具。
将砂浆均匀地涂抹在表面,并利用工具将其填充到需要修补的区域。
在涂抹砂浆的过程中,需要注意修补层的厚度和平整度。
一般来说,修补层的厚度应根据具体的修补需求来确定,但通常不宜超过5mm。
同时,要确保修补层的表面平整,以便后续的表面处理和装饰。
在涂抹完成后,需要等待聚合物高强修补砂浆完全干燥和凝固。
具体的时间取决于产品的性质和环境条件,一般需要等待24小时以上。
在此期间,应尽量避免对修补层施加额外的压力或受到外界的干扰,以确保修补效果的稳定性和耐久性。
修补完成后,可以根据需要进行表面处理和装饰。
可以使用砂纸、砂轮或者涂料等材料,对修补层进行打磨、喷涂或者涂刷,以达到理想的表面效果。
同时,还可以根据需要进行防水处理或者防腐处理,提高修补层的耐久性和使用寿命。
聚合物高强修补砂浆是一种非常实用的建筑修补材料,具有很高的强度和耐久性。
正确的使用方法可以确保修补效果的稳定和持久。
希望通过本文的介绍,读者能够更好地理解和掌握聚合物高强修补砂浆的使用方法,为实际工程施工提供参考和指导。

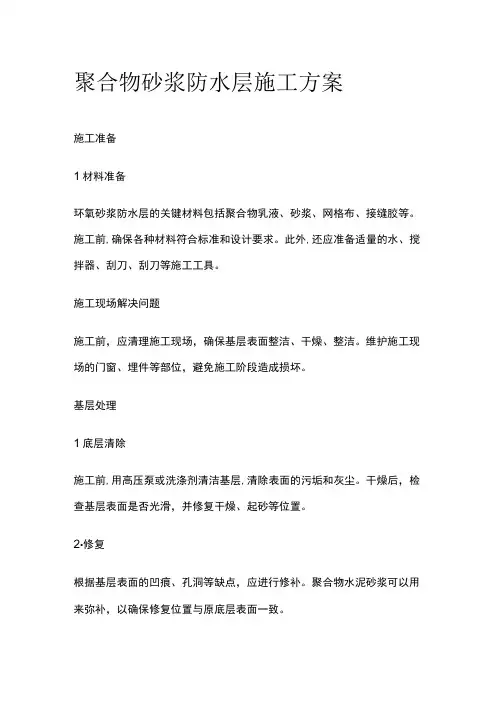

聚合物砂浆防水层施工方案施工准备1材料准备环氧砂浆防水层的关键材料包括聚合物乳液、砂浆、网格布、接缝胶等。
施工前,确保各种材料符合标准和设计要求。
此外,还应准备适量的水、搅拌器、刮刀、刮刀等施工工具。
施工现场解决问题施工前,应清理施工现场,确保基层表面整洁、干燥、整洁。
维护施工现场的门窗、埋件等部位,避免施工阶段造成损坏。
基层处理1底层清除施工前,用高压泵或洗涤剂清洁基层,清除表面的污垢和灰尘。
干燥后,检查基层表面是否光滑,并修复干燥、起砂等位置。
2•修复根据基层表面的凹痕、孔洞等缺点,应进行修补。
聚合物水泥砂浆可以用来弥补,以确保修复位置与原底层表面一致。
3.潮湿解决施工前,基层表面应潮湿,以保证环氧砂浆的附着力。
可以用喷壶在基层表面洒水,使其湿润均匀,但不能有明水。
防水层施工1底层粉刷根据设计要求的涂层厚度,在基层表面粉刷聚合物乳液,保证粉刷均匀,不漏刷,不沉积。
粉刷后,根据需要铺设网格布。
铺装网格布根据设计要点选择合适的网格布,按照规范进行铺装。
网格布的搭接总宽度不应小于IOO毫米,并用专用接缝胶固定。
确保网格布整齐无褶。
擦拭防水层底层涂层干燥后,根据设计要求的涂层厚度,用搅拌好的环氧砂浆进行防水层施工。
擦拭时,砂浆应密实整洁,并根据设计要求的厚度和坡度进行刮擦。
应改进和解决出水口、阳角线等位置。
4•接缝解决在防水层施工过程中,接缝应根据设计要求进行处理。
对于不同材料之间的接缝,应使用专用接缝胶进行处理,以确保接缝紧密,不渗水。
接缝解决后,应检查防水功能。
质量管理材料质量检验1在施工过程中,对进场材料进行全面的质量检验,包括聚合物乳液、砂浆、网格布等材料的质量和性能参数,应符合设计要求。
施工技术参数控制在施工过程中,应控制各种施工技术参数,如粉刷厚度、擦拭时间、搅拌时间等。
确保所有参数都符合设计要求和施工技术。
三是施工阶段控制在施工过程中,应对施工现场进行管理,确保施工过程符合规范要求。
及时解决和纠正施工中的难题,保证施工质量。

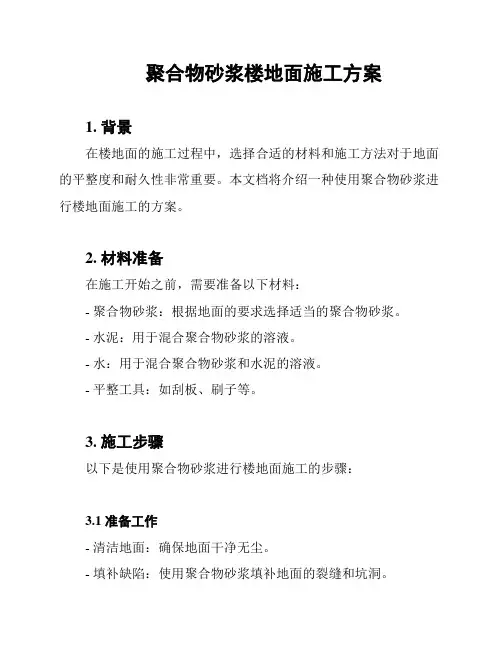

聚合物砂浆楼地面施工方案
1. 背景
在楼地面的施工过程中,选择合适的材料和施工方法对于地面的平整度和耐久性非常重要。
本文档将介绍一种使用聚合物砂浆进行楼地面施工的方案。
2. 材料准备
在施工开始之前,需要准备以下材料:
- 聚合物砂浆:根据地面的要求选择适当的聚合物砂浆。
- 水泥:用于混合聚合物砂浆的溶液。
- 水:用于混合聚合物砂浆和水泥的溶液。
- 平整工具:如刮板、刷子等。
3. 施工步骤
以下是使用聚合物砂浆进行楼地面施工的步骤:
3.1 准备工作
- 清洁地面:确保地面干净无尘。
- 填补缺陷:使用聚合物砂浆填补地面的裂缝和坑洞。
3.2 聚合物砂浆的使用
- 混合聚合物砂浆:按照厂家的说明将聚合物砂浆与水泥和水混合,直到得到均匀的浆糊溶液。
- 倒入地面:将混合好的聚合物砂浆均匀倒入地面,通过平整工具使其平整。
- 等干:让聚合物砂浆在地面上干燥,并且按照要求的时间进行养护。
4. 注意事项
在进行聚合物砂浆楼地面施工时,需要注意以下事项:
- 按照厂家的指导使用合适的聚合物砂浆。
- 确保地面干净无尘,以确保施工质量。
- 注意施工过程中的环境温度和湿度,以养护和干燥聚合物砂浆。
5. 结论
使用聚合物砂浆进行楼地面施工是一种可行的方法,它可以提高地面的平整度和耐久性。
在施工过程中,需要正确选用材料和掌握施工步骤,以确保施工质量。
以上是聚合物砂浆楼地面施工方案的简要介绍。
希望本文档能对您有所帮助。
聚合物水泥砂浆施工方案1. 简介聚合物水泥砂浆是一种利用聚合物改性剂改善水泥砂浆性能的新型建筑材料。
它具有优异的抗裂性、抗渗性和抗老化性能,能够提高砂浆的粘结强度和耐久性。
本文档将介绍聚合物水泥砂浆施工方案,包括前期准备、材料配比、施工工艺和施工注意事项等内容。
2. 前期准备在施工之前,需要进行以下准备工作:•确定施工范围和工期•准备必要的工具和设备,如搅拌机、刮板、扫帚等•检查施工现场的基础条件和环境要求,确保符合施工要求•进行安全措施的评估和确定,保证施工过程的安全性3. 材料配比在聚合物水泥砂浆的施工中,材料的配比控制是非常重要的,它直接关系到砂浆的性能和质量。
一般的配比原则如下:•水泥:一般选用普通硅酸盐水泥,按照设计要求确定用量。
•砂子:选用细度模数适中的细砂,保证砂浆的流动性和填充性。
•聚合物改性剂:根据聚合物改性剂的用量要求配比,一般为水泥质量的3%~8%。
4. 施工工艺根据聚合物水泥砂浆的施工流程,以下是一般的施工工艺:4.1. 表面处理将施工表面清理干净,清除积尘、油污等杂物。
如有裂缝或凹陷,应进行修补,确保施工表面平整牢固。
4.2. 搅拌砂浆将水泥和砂子按照设计配比放入搅拌机中,开启搅拌机进行充分混合。
搅拌时间一般为3~5分钟,直到砂浆均匀、稠度适中。
4.3. 加入聚合物改性剂待砂浆搅拌均匀后,加入预先配好的聚合物改性剂,继续搅拌至聚合物改性剂均匀分散在整个砂浆中。
4.4. 施工用刮板将调好的聚合物水泥砂浆均匀涂抹在施工表面。
施工厚度一般为2~3mm。
注意施工过程中的均匀性和厚度控制。
4.5. 养护将施工表面进行养护,避免过快蒸发和干燥。
通常采取喷水、覆盖湿布等方式,持续保持湿润状态,养护时间一般为3~7天。
5. 施工注意事项在聚合物水泥砂浆施工过程中,需要注意以下事项:•搅拌和施工过程要保证材料的质量和配比准确性。
•施工现场应做好防尘和防污染措施,保持施工环境的清洁。
•施工前要对施工表面进行评估,确保表面平整、牢固。
保利鑫城楼板加固工程聚合物砂浆施工方案编制人:审核人:徐州鼎力建筑加固工程有限公司2016年03月25日目录1.编制依据 (3)2.工程概况 (3)3.施工准备 (3)3.1机具准备 (3)3.2 劳动力准备 (4)4.工艺流程 (4)5.施工方法 (4)5.1 测量放线 (4)5.2剔凿工程 (5)5.3 高压水气清洗 (5)5.4 钢筋除锈 (6)5.5 环保型钢筋阻锈剂涂刷 (6)5.6结构界面胶喷涂 (7)5.7聚合物砂浆喷涂 (8)5.8聚合物砂浆封闭剂 (9)5.9粘贴碳纤维加固补强 (10)6.质量保证措施 (10)6.1 聚合物砂浆 (12)6.2 结构界面胶 (13)7.安全保证措施 (13)7.1 临时用电安全管理 (13)7.2 高处作业及垂直交叉作业安全管理 (14)1.编制依据1)《建筑抗震鉴定标准》GB50023-20092)《建筑抗震设防分类标准》GB 50223-20083)《建筑抗震设计规范》GB 50011-2001(2008年版)4)《建筑抗震加固技术规程》JGJ 116-20095)《混凝土结构加固设计规范》GB50367-20066)《建筑结构加固工程施工质量验收规范》GB50550-20107)《建筑结构荷载规范》GB 50009-2001(2006年修订版)8)《混凝土结构设计规范》GB 50010-20029)《高层建筑混凝土结构技术规程》JGJ3-200210)《碳纤维片材加固混凝土结构技术规程》CECS 146:2003;2.工程概况本方案主要对楼板进行修复加固,修复加固材料均使用单组份I级聚合物砂浆和碳纤维。
3.施工准备3.2 劳动力准备测量:1人剔凿工:3人木工:2人钢筋工:2人抹灰工:2人架子工:2人合计:12人4.工艺流程界面凿毛------高压水气清洗------钢丝刷除锈------涂刷钢筋阻锈剂------喷涂界面剂------水泥基聚合物砂浆------涂刷封闭剂------粘贴碳纤维5.施工方法5.1 测量放线首先找出需修复加固的构件,在构件上标识出所处楼层及构件对应编号,并拍照存档。

采用TK聚合物砂浆进行修补加固处理时,应根据当地的气候条件、工程特点及施工进度合理组织施工。
施工流程为:旧混凝土凿毛→喷砂(或用钢刷)除锈(污)→涂刷钢筋防锈剂→用清水冲洗饱和→基面涂刷TK界面剂→抹TK聚合物砂浆→养护→涂防碳化剂。
3.1基底处理(1)凿毛。
为确保TK聚合物砂浆与基底混凝土具有良好的粘结,一般用钢丝刷或喷砂方法清除表面浮层污物(有油漆或油脂污染部位用丙酮洗刷)。
如基面松动严重,应采用人工凿毛方法,凿掉破损的混凝土,使基底露出坚硬、牢固的混凝土面,凿毛必须彻底全面,但也不宜深度过大,以免破坏了未碳化和损破的混凝土。
如果钢筋锈蚀外露,还应对钢筋表面进行除锈,并涂刷钢筋防锈剂。
(2)饱和。
对凿除的混凝土表面,采用高压水枪(采用饮用水)将碎屑、灰尘冲洗干净,并连续、均匀地喷洒,使表层混凝土达到饱和状态,且表面无明水。
3.2砂浆的配制根据选用的原材料、设计技术及施工和易性要求事先进行试拌。
现场可用砂浆搅拌机拌和或人工拌和,其各组分的配比用量必须严格控制。
先将称好的水泥、砂搅拌均匀,再将称好的TK改性乳液、活性剂及其他外加剂和水混合后加入,充分搅拌均匀即可。
各组分配比必须严格控制。
若人工拌和,宜在铁皮板上进行,以防止拌和水流失,造成因砂浆水灰比改变而影响砂浆的和易性,拌和水应采用饮用水。
每次拌和砂浆的方法应根据砂浆施工的进度确定。
拌和成的砂浆存放的时间不宜超过45min。
若拌成砂浆未及时使用而出现干硬现象,不能再加水重新拌和,应舍弃不用。
3.3施工(1)TK界面剂的涂刷。
抹砂浆之前,在工作基面上涂刷聚合物界面改性剂,涂刷时应均匀,不得有漏涂、流淌。
(2)TK砂浆抹面施工。
待TK界面剂用手摸感到似粘非粘时,应立即抹砂浆,可采用机械喷涂或人工压抹,操作速度要快,且朝一个方向,一次用力抹平,避免反复抹。
(3)如修补厚度超过3cm时,应分层施工。
层与层之间应间隔4h;对于破坏较深的部位(大于5cm),可先采用TK聚合物混凝土进行修补,养护3~5d后,再抹TK砂浆。

防撞墙破损严重部位施工计划之五兆芳芳创作
2017年进行现场调查,设计规模内部分防撞墙破损严重,存在防撞墙钢筋锈胀、混凝土脱落情况,需扶植单位、监理单位、施工单位配合现场确定维修部位.
破损严重具体部位及桩号如下:
大桥左右幅防撞墙钢筋锈胀、砼脱落
一、聚合物砂浆施工计划:
1、对需要砂浆修补的防撞墙弹线,确保剔除部位朴直端方.
2、用高压水枪、风镐、锤子、砂轮、砂布、刷子等东西凿除、打磨涂抹部位,以漏出坚固混凝土或锈蚀钢筋为尺度.
3、清理涂抹部位,对钢筋进行除锈、涂刷阻锈剂处理.
(1)首先人工对锈蚀钢筋进行涂刷除锈剂.
(2)人工采取钢刷对锈蚀的钢筋进行刮刷,除去概略锈蚀.
(3)最先人工涂刷阻锈剂,包管钢筋概略清洁、枯燥.
4、准备聚合物修补砂浆,合适设计标准要求.
5、聚合物砂浆采取手持电动砂浆搅拌钻进行搅拌,充分混杂后按照施工要求加水调至所需稠度;
6、抹浆施工,操纵速度要快,朝一个标的目的一次抹平,避免频频涂抹.防撞墙根部坡面及正面采取线尺挂线,包管防撞墙整体轮廓线型.
7、抹浆厚度小于15毫米,当分层抹浆修补时,要在前层砂浆初凝后再进行下一层砂浆修补.对厚度超出15mm的破损严重部位需挂设纤维网.
8、用砂轮、砂布、刷子打磨涂抹部位,概略滑腻,无沙粒,碎渣碎屑随时清理,在抹浆前将需修补处用水淋湿,要确保砂浆与修补接触面能够完成粘结.
二、有机硅涂刷施工计划
1、用砂纸毛刷将聚合物砂浆抹浆处清理洁净,确保概略枯燥无杂物.
2、用专用喷枪将搅拌好的涂料均匀涂覆,注意不漏涂.
3、风雨禁止施工.。
聚合物砂浆加固工法引言聚合物砂浆加固工法是一种常用于建筑物结构强化的方法。
它通过使用聚合物砂浆填充和包围受损的建筑物组件,提高其抗震和抗水性能。
本文将详细介绍聚合物砂浆加固工法的原理、施工步骤和适用范围。
一、原理聚合物砂浆加固工法的原理是利用聚合物砂浆的高强度和粘结性,将其注入到建筑物受损部位中,形成坚固的保护层。
聚合物砂浆具有较高的粘结强度,可以将受损的建筑材料紧密粘合在一起,增强其整体抗压能力。
同时,其具有良好的抗水性能,可以有效防止水分渗透和建筑物结构受潮。
二、施工步骤1. 检查受损部位:在施工前,需要对建筑物进行全面检查,确定受损部位的位置和程度。
只有了解受损情况,才能选择适用的聚合物砂浆类型和施工方案。
2. 准备工作:清理和修复受损部位,确保表面平整、无尘、无杂质。
将聚合物砂浆按照配比要求进行搅拌,保证其质量和粘度。
3. 注入聚合物砂浆:使用专用的注射设备将聚合物砂浆注入到受损部位。
注入时要注意均匀分布和适量控制,避免过量或不足。
4. 确保固化:聚合物砂浆注入后,需要等待一段时间,确保其充分固化。
具体时间根据聚合物砂浆的类型和厚度而定。
5. 验收和检测:待聚合物砂浆固化后,进行验收和检测。
检查注入部位是否牢固,观察是否有渗水现象。
必要时,进行必要的修补和完善。
三、适用范围聚合物砂浆加固工法适用于一些建筑物结构受损的情况,如混凝土裂缝、砖墙脱落、柱子破损等。
它可以强化建筑物的整体抗震性能,提高其抵御自然灾害的能力。
同时,聚合物砂浆也可用于防水处理,可在地下室、浴室等易受潮的区域中使用。
总结聚合物砂浆加固工法是一种常用的建筑结构强化方法。
通过注入聚合物砂浆,可以提高受损建筑物的抗震性能和抗水性能。
它具有使用方便、施工周期短、效果显著等优点,适用于各种类型的建筑物,为其结构提供可靠的保护。
然而,在实际施工中,必须严格按照聚合物砂浆的使用说明进行操作,以免影响加固效果。
此外,施工过程中也需要注意安全事项,确保工人的人身安全。
聚合物砂浆修补方案精编WORD版一、项目背景近年来,由于建筑物的老化和使用过程中的损耗,砂浆表面会出现开裂、脱落等问题,影响建筑物的美观和使用寿命。
为了解决这些问题,我们采用聚合物砂浆进行修补工作。
二、修补方案1.材料准备a)聚合物砂浆:选择优质的聚合物砂浆,确保其具有良好的耐久性和粘结性。
b)混凝土表面处理剂:选用适合表面处理的剂,用于增强砂浆和混凝土的粘结力。
c)清洁剂:用于清洁砂浆修补区域,确保表面无尘、无杂物。
d)混合搅拌工具:如电动搅拌机或手动搅拌棒,用于将砂浆与水进行混合。
e)修补工具:如钢刷、刮板、镘刀等,用于修补砂浆表面。
2.施工步骤a)清洁表面:用清洁剂清洗砂浆修补区域,确保表面干净无尘。
b)表面处理:涂刷混凝土表面处理剂,增强砂浆与混凝土之间的粘结力。
c)砂浆混合:按照聚合物砂浆的比例,将砂浆和水进行混合,搅拌均匀。
d)砂浆涂抹:用刮板或镘刀将砂浆涂抹于砂浆修补区域,确保砂浆与墙面或地面完全贴合。
e)平整处理:用刮板或镘刀将砂浆表面抹平,并确保表面与周围的墙面或地面平齐。
f)养护处理:施工完成后,对修补区域进行养护处理,避免砂浆过早干燥和破坏。
三、安全措施1.在施工过程中,要佩戴适当的个人防护装备,如手套、口罩和护目镜。
2.严格按照使用说明操作材料,避免误服或误触。
3.施工区域要做好通风,避免有害气体积聚。
4.存放和处理材料时,要遵守相关规定,防止对环境造成污染。
四、质量控制1.严格按照材料配比进行施工,确保施工砂浆的质量和性能。
2.在修补过程中,要保持施工区域的湿润,以促进砂浆与混凝土的粘结。
3.施工完成后,要仔细检查修补区域,确保表面无开裂、空鼓等问题。
五、成本控制1.合理选用材料,选择性价比高的聚合物砂浆,避免浪费。
2.在施工过程中,注重节约材料的使用量,减少不必要的浪费。
3.施工人员要严格遵守操作规范和施工要求,避免因操作不当而导致的材料浪费和重新修补的成本。
六、修补效果评估1.修补后的砂浆应与周围的墙面或地面无明显色差和质感差异。
聚合物砂浆施工方案引言聚合物砂浆是一种新型的建筑材料,具有很多优点,如强度高、耐久性好、施工方便等。
本文将详细介绍聚合物砂浆的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的处理措施。
施工前的准备工作在进行聚合物砂浆施工前,需要进行如下准备工作:1.确定施工范围:根据工程的需要,确定聚合物砂浆的施工范围,包括墙面、地面等。
2.准备材料:准备好所需的聚合物砂浆、水、稀释剂等材料,并按照规定的比例进行搅拌。
3.清理基面:将施工区域的基面进行清理,确保无尘、无杂物。
4.底层处理:对基面进行底层处理,如填补裂缝、修复损坏部分等。
5.涂布底漆:在基面上涂布一层底漆,提高聚合物砂浆的附着力。
施工过程中的注意事项在进行聚合物砂浆施工时,需要注意以下几点:1.搅拌:将聚合物砂浆、稀释剂、水按照规定的比例倒入搅拌桶中,用电动搅拌机进行搅拌,直至均匀。
避免出现结块或悬浮物。
2.喷涂:采用喷涂的方式进行施工,喷涂厚度应符合设计要求,避免出现厚薄不均的情况。
3.紧贴:喷涂完聚合物砂浆后,用刮板将其紧贴在基面上,确保与基面之间的贴合度。
4.平整:用木板或批刀将喷涂的聚合物砂浆进行整平,确保表面平整、光滑。
5.注意温度:施工时应注意环境温度,避免在高温、低温或潮湿的条件下施工。
6.施工速度:施工过程中需要控制施工速度,避免过快或过慢导致施工质量不达标。
施工后的处理措施聚合物砂浆施工完成后,需要进行一些处理措施,以确保其质量和使用寿命。
1.养护:聚合物砂浆喷涂完成后,需要进行一定的养护措施,如覆盖湿布、喷水养护等。
2.防水处理:根据需要,对聚合物砂浆施工区域进行防水处理,如涂刷防水涂料。
3.检查修复:在施工完成后,定期检查聚合物砂浆施工区域,发现问题时及时修复。
4.清洁保养:及时清洁施工区域,避免污染和积尘。
5.预防措施:在聚合物砂浆施工区域设置警示标识,避免人为损坏。
结论聚合物砂浆施工方案的准备工作包括确定施工范围、材料准备、清理基面等,施工过程中需要注意搅拌、喷涂、紧贴、平整等技术要点,施工完成后需要进行养护、防水处理、检查修复等措施。
聚合物砂浆的施工方案范本1. 引言本文档旨在提供一份聚合物砂浆的施工方案范本。
聚合物砂浆作为一种新型的建筑材料,在墙体施工、地面铺设等方面具有广泛的应用。
本施工方案将详细介绍聚合物砂浆的施工步骤、要点和注意事项,以保证施工质量和效果。
2. 施工准备在进行聚合物砂浆施工之前,需要进行一系列的准备工作。
具体包括:•清理施工现场:清除杂物、灰尘和污垢,保持施工区域清洁。
•准备工具和材料:根据施工计划,准备好所需的工具和材料,包括刮刀、批刀、聚合物砂浆、水泥、砂石等。
3. 施工步骤3.1 表面处理在施工前,需要对待施工的地面或墙面进行表面处理。
具体步骤如下:1.清洁表面:用清水和洗涤剂清洗地面或墙面,确保其干净无灰尘。
2.补平表面:检查并修复地面或墙面的不平整部分,确保施工平整。
3.检查裂缝:检查是否存在裂缝,若有裂缝,则进行修补。
3.2 聚合物砂浆的施工聚合物砂浆施工的具体步骤如下:1.调配砂浆:按照聚合物砂浆的配比,将聚合物砂浆与水泥、砂石等材料按比例混合,并充分搅拌均匀。
2.预备砂浆:将调配好的砂浆放置一段时间,以便其充分膨胀。
3.填充砂浆:用刮刀或批刀将砂浆均匀地填充到需要施工的地面或墙面上。
4.抹平砂浆:用刮刀或批刀将填充好的砂浆抹平,确保表面平整。
5.压光砂浆:用压光机对施工的砂浆进行压光,使其表面更加光滑。
6.养护砂浆:施工完成后,需要对砂浆进行养护,包括保持施工区域湿润和避免外力碰撞。
3.3 施工质量控制为了保证施工质量,需要进行必要的质量控制措施,包括:1.施工现场监控:定期检查施工现场,确保施工过程符合要求。
2.材料质量检验:对使用的聚合物砂浆和其他材料进行质量检查,确保其符合标准。
3.施工过程记录:记录施工过程中的关键信息,包括施工日期、施工人员等,以备后续管理和追溯。
4.施工效果评估:对施工完成的砂浆进行评估,检查是否存在开裂、剥离等质量问题。
4. 注意事项在聚合物砂浆的施工过程中,需要注意以下事项:1.检查材料质量:在施工前,对使用的聚合物砂浆和其他材料进行质量检查,确保其符合使用标准。
修补砂浆的施工方法常见的三种修补砂浆的施工方法包括聚合物修补砂浆、环氧修补砂浆、混凝土修补砂浆。
一、聚合物修补砂浆施工方法1.基本要求:基层表面应光滑、粗糙、洁净、无油污、无浮灰、无起砂、空鼓和裂缝。
2.基础处理:施工前用高压水冲洗并保持湿润,无积水。
当界面粘结时,可以预先涂覆界面处理剂。
3.材料准备:将实际量的90%的水倒入粉末中搅拌均匀,然后逐渐倒入剩余的10%的水,搅拌不结块。
配制好的泥浆应在0.5-1小时内用完。
4.施工准备:在湿润的混凝土基层表面均匀涂刷界面剂(比例为3:1),聚合物修补砂浆一次施工面积不宜过大。
5.分层施工:当立面或顶面厚度大于10mm时,应分层、分条、分块进行施工,每块面积不大于10平方米,交错施工的间隔时间不应小于24小时。
6.后续工作:聚合物修补砂浆铺好后,应立即抹灰找平一次,不宜重复抹灰。
如有气泡,应刺破压实,表面应密实。
二、修补环氧砂浆的施工方法1.施工工具:准备电动搅拌器、搅拌桶、水桶、抹刀、软刷、保养用喷水设备等。
,施工温度为-5℃-40℃。
2.确定区域:修补处理的范围应扩大100mm,混凝土修补区域的垂直边缘应切割或凿除,深度≥5mm,以防止修补区域边缘变薄。
3.清理基层:清理修补区域混凝土基层表面的浮尘和油污,清除松散部分,清理修补区域外露钢筋表面的铁锈和杂物。
4.施工准备:将已清理干净的修补区域混凝土基层凿毛或用混凝土界面处理剂进行界面处理,然后用气泵或水将修补区域已处理好的混凝土基层表面清理干净,下道工序不得留有积水。
5.混合砂浆:将环氧修补砂浆按1:2或1:3的比例混合,机械搅拌2-3分钟,人工搅拌5分钟左右,确保混合均匀。
6.将混合好的环氧修补砂浆材料均匀涂抹在患病处,等待其自然干燥。

对于要压光的表面,最外面的抹灰要拌得略薄,时间要掌握好,以利于压光。
三、修补混凝土砂浆的施工方法1.清除混凝土表面的松散动物,清理钢筋上的铁锈,去除灰尘。
阻锈剂可用于钢筋处理。
聚合物修补砂浆是一种以水泥为主、聚合物、硅粉及其他多种无机材料复合改性而成的粒粉状混合料,其粘结、抗裂、变形抗冻、耐腐蚀、耐磨等性能比普通水泥砂浆有较大提高,可适应不同强度等级混凝土的孔洞、蜂窝、麻面等缺陷修补,能形成耐久性良好的修补层。
一、产品特点1、施工方便:具有良好的施工和易性能,施工时无需振捣,在现场加水搅拌即可使用。
2、早强、高强:1d抗压强度可达20MPa以上,能最快速度的加快工程进度。
3、粘结性能好:如使用混凝土多功能界面剂时与新老混凝土的粘结强度大于2.5 MPa,可最大程度保证修补砂浆与修补基层间的紧密连接。
4、可冬季施工:聚合物修补砂浆可允许环境温度在- 5℃以上时,进行混凝土结构的装门面、水平面、及顶面的修补室外施工。
5、耐久性强:50次冻融循环后强度无明显变化,在机油中侵泡30天后强度提高。
二、适用范围1、特别适合应用与平面、立面和顶部结构的破损修补。
2、工业厂房及地下停车场混凝土地坪破损部位的修补及抢修。
3、建(构)筑物使用高强不锈钢绞线网的抹灰找平保护砂浆。
4、可用于对于混凝土结构表面的裂缝的修补。
5、用于混凝土路面、桥梁、隧道、机场跑道、高速公路车道、港口、码头的修补及抢修。
6、混凝土梁、承重柱、桥面板及漏天薄板等表面麻面、蜂窝、起砂、露骨、开裂、吊块的修补。
注:以上数据是在标准实验室温度条件下测得。
上表给出的各项指标,可根据不同工程或客户需要适当调整。
三、施工方法1、基层处理:(1)清除基层所有松的砼、灰尘、油渍、污物等杂物。
(2)如果被修补的结构已经露出钢筋,则要清楚钢筋上所有的锈迹,清除不牢固的砼。
(3)清除的深度最小不小于6mm。
用切割工具沿修补边缘切割出小于6mm的深度,结构顶部或悬壁处根据需要增加额外的钢丝或钢筋。
(4)施工前应用高压水枪冲洗并保持潮湿状态,但不得有积水,界面粘接时,可预先涂刷混凝土多功能水性界面剂。
2、材料搅拌:(1)可以采用机械搅拌或人工拌和,严格按照产品合格证上的水料比加水。
墙面聚合物砂浆施工方案1. 引言墙面聚合物砂浆是一种用于墙面装饰和修补的材料,具有良好的耐久性和装饰效果。
本文档将介绍墙面聚合物砂浆施工的方案,包括材料准备、工具准备、施工步骤等内容。
2. 材料准备在进行墙面聚合物砂浆施工前,需要准备以下材料:•聚合物砂浆:根据施工要求选择合适的聚合物砂浆,一般有多种颜色可供选择。
•水:用于调配砂浆。
•砂浆添加剂:根据聚合物砂浆的要求,选择合适的添加剂,如改善粘结性、提高柔韧性等。
•清水:用于清洗施工工具和墙面。
•打磨工具:用于打磨砂浆表面的工具。
3. 工具准备除了材料准备外,还需要准备以下工具:•搅拌机:用于将水和聚合物砂浆充分混合。
•平整刀:用于将砂浆刮平。
•镘刀:用于将砂浆涂抹到墙面上。
•刮板:用于修补墙面上的不平整部分。
•抹子:用于抹平砂浆表面。
•批刀:用于修补墙面的小缺陷。
•圆角刀:用于修整墙角。
4. 施工步骤步骤一:准备墙面在施工前,需要确保墙面干净、平整,并且没有油污和粉尘。
可以使用清水和刷子清洗墙面,然后等待墙面完全干燥。
步骤二:混合砂浆将适量的水倒入搅拌机中,按照砂浆包装上的指示将适量的聚合物砂浆倒入搅拌机中,然后启动搅拌机进行搅拌,直到砂浆均匀无块状物。
步骤三:涂抹砂浆使用镘刀将混合好的砂浆涂抹到墙面上,注意要均匀地将砂浆涂抹到墙面的每个区域。
如果发现墙面上有不平整的部分,可以使用刮板修复。
步骤四:打磨砂浆表面在砂浆干燥之前,可以使用打磨工具对砂浆表面进行打磨,使其更加光滑平整。
注意不要过度打磨,以免损坏砂浆表面。
步骤五:抹平砂浆表面等砂浆完全干燥后,使用抹子对砂浆表面进行抹平,使其更加平整光滑。
步骤六:修补和装饰如果在砂浆表面出现小缺陷,可以使用批刀进行修补。
此外,根据需要可以使用墙面贴纸或涂料进行装饰。
5. 安全注意事项在进行墙面聚合物砂浆施工时,需要注意以下安全事项:•使用工具时要注意安全,避免造成身体伤害。
•施工时要穿戴好工作服和手套,保护皮肤免受砂浆的刺激。
聚合物砂浆修补方案 TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-
修
补施工方案有限公司10月16
第一部分编制综合说明
1.工程概况:
本工程为框剪结构,本层楼板设计混凝土强度等级为C35, 楼板钢筋保护层厚度为15mm,设计楼面活荷载为2KN/m2。
露筋及疏松砂浆情况
2.修补编制依据
本工程建筑、结构施工图纸
《建筑工程施工质量验收统一标准》 (GB50300-2001);
《混凝土结构工程施工质量验收规范》(GB50204-2002)
《建筑结构荷载规范》(GB50009-2012)
《建筑抗震设计规范》(GB50011-2010)
《混凝土结构设计规范》(GB50010-2010)
《建筑结构可靠度设计统一标准》(GB50068-2001)
《工程测量规范》(BG50026-93);
《建筑机械使用安全技术规程》(JGJ33-2001);
《施工现场临时用电安全技术规程》(JGJ46-88);
第二部分施工方案
一、聚合物修补砂浆修补
1. 聚合物修补砂浆技术优点
聚合物修补砂浆是采用进口乳胶漆和特殊添加剂配置而成的改性水泥砂浆。
聚合物修补砂浆对原有结构构件进行表面处理,使整个结构重新满足使用要求。
聚合物修补砂浆具有强度高、韧性好,能大幅度
提高原有构件的强度。
被广泛应用于建筑、桥梁等钢筋混凝土受弯和大偏心受压构件的加固及表面混凝土受损的修补。
聚合物砂浆产品特点:
在截面加固施工中,无需模板,施工程序简化,施工速度快。
聚合物修补砂浆具有耐火、耐高温性、耐腐蚀、耐老化等特点;
聚合物修补砂浆强度高,收缩率低、极限拉伸应变大、密实性好,与原混凝土表面粘结强度高;施工后,与原混凝土构件相容性好,质量易于保证效果好;
聚合物修补砂浆拌和物具有良好工作性能,可小面积施工。
本工法,适用于修补有缺陷的混凝土结构。
聚合物砂浆适用范围:建筑混凝土缺陷修补。
2本工程应用范围
本工程应用在楼板表面疏松部位修补,以提高钢筋抗腐蚀、碳化能力。
3聚合物修补砂浆施工总则
、为使本工程聚合物修补砂浆施工做到技术可靠、确保质量,须按如下施工程序进行操作。
、聚合物修补砂浆施工应由专业施工队伍进行。
、聚合物修补砂浆修复混凝土结构时,除应符合施工程序外,还应遵守国家现行的有关技术标准、规范规定。
、材料性能要求
本工程聚合物修补砂浆为建材厂生产的“SM-103聚合物修补砂浆”,其性能如下表所示:
聚合物修补砂浆性能表1
4聚合物修补砂浆施工工艺流程
清理原砼面疏松砂浆→钢筋清理→基面湿润→混凝土界面处理→聚合物修补砂浆修补施工→养护
5.操作要点
施工准备
1技术准备:熟悉、审查施工图纸和有关的设计;
2材料准备:准备所需要的聚合物修补砂浆,准备好砂浆搅拌机、电动混凝土表面凿毛机等施工设备;
3劳动组织准备:向施工队组、工人进行施工组织设计、计划和技术的交底;
4施工现场准备:做好施工场地的安装、调试施工设备;做好材料的储存和堆放;安排好安全等措施。
修补部位表面处理
1采用人工凿毛、气动混凝土表面凿毛机对原构件混凝土表面进行凿毛,清除掉混凝土表面砂浆层、劣质疏松混凝土;
2用水冲洗凿毛后原构件表面的浮碴、尘灰。
聚合物修补砂浆施工
1聚合物修补砂浆施工温度易在5℃以上时进行施工,冬季施工时应采取防冻措施或采用具有在低温下能硬化的聚合物修补砂浆;
2搅拌聚合物修补砂浆:按照出厂说明书控制用水量,将水)和干粉用强制性搅拌机搅拌均匀;
3人工抹聚合物修补砂浆施工
(1)在抹灰过程中,要及时检查聚合物修补砂浆表面是否有松动,开裂、下坠,滑移等现象,如有发生应及时消除补抹,压实;
(2)当聚合物修补砂浆达到一定强度后,用锤击听声方法进行检查,对空鼓。
脱壳处应及时进行处理;
养护
1室内施工后,宜将门窗关闭,以免通风过强造成表面干裂,室外构件要采取措施防止烈日暴晒;
2在抹完后6小时后,即可进行水养护。
水养护采用喷射水雾养护,养护时间不少于3天;
3当气温低于+5℃时,不宜喷水养护,应采用塑料布覆盖密封保水养护。
6?材料
1采用的聚合物修补砂浆应该具有相应的出厂合格证;
7?质量控制和验收
遵守下列质量标准及其技术规范
《混凝土结构加固设计规范》(GB50367)
《混凝土结构工程施工质量验收规范》(GB 50204)
《建筑工程施工质量验收统一标准》(50300GB)
《混凝土膨胀型、扩展型建筑锚栓》(JG160)
《钢筋混凝土用热轧带肋钢筋》GB1499
《钢筋混凝土用热轧光圆钢筋》GB 13013
《钢筋混凝土用余热处理钢筋》GB13014
《钢筋焊接及验收规程》(JGJ18)
《混凝土结构后锚固技术规程》(JGJ145)
施工操作质量控制和验收一般规定
1施工前,技术负责人与作业班组长、作业班组长与操作人员要认真做好书面技术交底;
2施工过程中,施工员、质检员要坚守现场、监督管理;
施工操作质量控制和验收内容
中的规定;
2聚合物修补砂浆后,应对砂浆层面进行平整处理,要求表面平整度不大于5mm/m
3聚合物修补砂浆平整处理后,应对构件的尺寸偏差进行检查。
检查的数量和检验的方法应按《混凝土结构工程施工质量验收规范》GB 50204执行;
4、聚合物修补砂浆硬化7天后,应用小铁锤对硬化砂浆进行轻轻敲打,如发出鼓声,说明砂浆和原构件表面之间存在空隙,应及时提出处理方案。
8?安全措施
9?环保措施
建筑垃圾及粉尘控制的技术措施
1原构件混凝土表面进行处理时,应经常洒水和浇水,以减少粉尘污染;
2原构件混凝土表面进行处理时,工人应该佩戴口罩,降低粉尘对人体的危害;
3原构件混凝土表面处理的垃圾应由垃圾装袋运出。
现场主出入口外设有洗车台位,运输车辆必须冲洗干净后方能离场上路行驶;
4喷射砂浆施工时,工人应该佩戴口罩,降低喷射粉尘对人体的危害
2016年10月16日。
