济南至东营高速公路工程第十四合同段冲击碾压施工方案

青岛公路建设集团有限公司

济南至东营高速公路第十四项目部二0—四年二月二十六日

路基冲击碾压首件工程施工方案

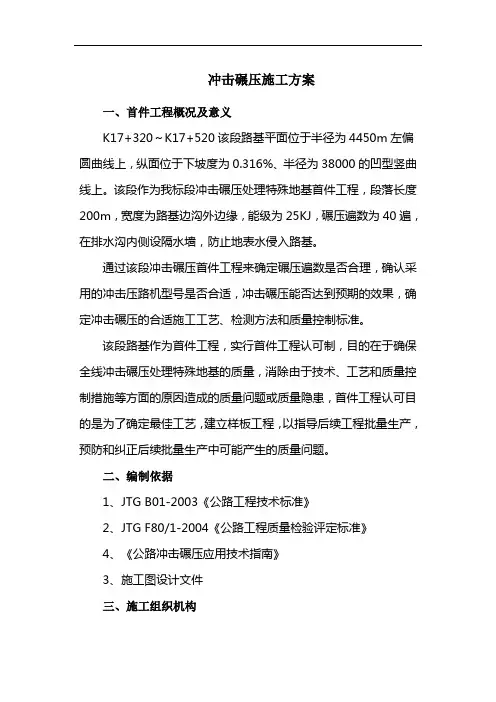

一、编制依据

1、济南至东营高速公路路桥工程施工招标文件

2、公路工程质量检验评定标准JTGF80 1-2004,

3、《公路路基施工技术规范》 (JTG F10-2006)

4、《公路冲击碾压应用技术指南》交通部公路科学研究院2006 版

5、两阶段施工图设计。

6、当地地质、气候、水文、地形、地貌等自然地理特征。

7、结合公司现有机械、设备、施工能力以及施工同类工程的经验等。

二、工程概况及工程环境

1.工程概况

本标段为济东高速公路第十四合同段,施工里程K114+300—K125+120,全长,路基顶宽度28米,双向四车道,设计时速120Km/h。

本项目地处黄河冲积平原,地质条件多为粉土、粉砂土、砂土地质,地质条件较差,为了提高地表压实度,减少沉降,全线路基除地基处理路段外地基表层均采用25KJ 三边形双轮冲击压实压路机冲击碾压,要求有效影响深度》,有效影响深度范围内压实度 > 90%,地基沉降量按

10cm计。冲击压实遍数推荐值为10-20遍,具体遍数根据试验段确定。

2.工程地质本项目所在地质为鲁北黄河冲积平原,全桥的地质情况总体上由上而下为:粉

土、

粉质粘土、粉砂土。

3.气候条件

项目所属区域气候属暖温带季风型大陆性气候区,四季分明,降水集中,气候适宜,降水集中在夏秋两季,冬春干旱少雨。全年平均气温在C〜C之间,极端最高气温C〜C,极端最低气温C〜C,年均降水量在575毫米〜毫米之间,年均无霜期在158 天〜222天之间。空气干燥多风,每年6〜9月为雨季,11〜次年3月为冬季,平均最低气温-2C,平均最高气温26C,平均风

速,台风时最大风速56 mS。

三、试验准备

1.试验目的

①按规范和设计要求,路基土方

施工以前,选取不小于120m 土质具有代表性,条

件好的路段作为冲击碾压试验路段首先施工

②试验路段施工的目的在于通过试验,得出路基冲击碾压的沉降量、压实度、贯入值等参数,相应的碾压遍数和行使速度,总结出最佳的施工工艺和施工组织,用以指导其他路段的冲击碾压施工。

③确定合适的冲击压路机型号、施工工艺、质量检测方法以及质量控制标准。

④确定冲压遍数、压实度、沉降值等参数,施工过程中地表沉降量应达到冲击碾压试验路段地表沉降量标准。

2.试验段选取

试验段选取K116+960〜K117+180段,全长220m。该段地形较为平坦,地层结构

具有代表性,该段路基原地表取样土工试验检测报告最大干密度为、最佳含水率%。试验段面积10648m2,本试验段具有我标段路基原地表的共同特点。

四、机械设备配备与人员安排

1 •机械设备和仪器进场表

2.管理人员安排

五、施工方法

1 •施工工艺流程图

合格]

2、施工准备

①冲击碾压前需清除表土,进行场地平整,坑槽按要求处理完毕,地埋管线做出

明确标识或进行加固处理,以免损坏,导致不必要的纠纷和经济损失。

②使用振动式压路机对试验段范围内表面松散土进行碾压一遍,修筑机械设备进出口道路,排除地表水,施工区周边作排水沟以确保场地排水畅通防止积水。

③测量放线,用白灰定出控制轴线、冲击碾压场地边线。该段路基坡脚平均宽度为米,冲压宽度应宽出坡脚各1米,实际冲碾宽度为米,每碾压车道宽度为。并用石灰在车道的两头及中间标识编号。编号顺序从线路左侧向右侧依次编号。如图。

3、试验段布置

冲击碾压试验段长度220m,按20米一个断面进行部署检测点。沉降检测每个断面布置3个检测点,测点位置是线路中线一个点两侧据中桩14米各一个点,用直径20cm

白灰点进行标识。检测点标志采用路基外设置的彩旗护桩或用木质护桩,或用GPS定位

恢复检测点位置如下图所示:

路基宽度

图注:1、图中“O”为高程检测点,“■”为高程和距离固定桩;

2、测量时,各点位置准确量取,压实度检测在图中各点周围2m内检测。

压实度检测断面与沉降检测断面相同,每断面仅检测路中线左右各一点。

在碾压过程中按照检测方法每5遍检测一次压实度及沉降,并详细记录数据,待碾压完毕后对检测数据进行整理分析,确定最佳碾压数据以指导冲击碾压施工。

4、施工工艺

①清表后用平地机对冲压工作面进行清理,整平,压路机进行碾压。

②埋设观测点标志,冲击前观测沉降标志的标高,并做好记录。

③冲击碾压前对试验段的地表土质的天然含水量、最佳含水量、最大干密度值进行检测,取

得各项参数后方可进行冲击碾压施工。

④冲击压路机进行冲击碾压,机械行进速度在10〜12m/h之间,从路基的一侧向

另一侧转圈冲碾。

⑤冲碾前测量一次沉降观测点的标高,以后每冲碾5次测量一遍标高,以计算沉

降量,直至冲碾20遍。

⑥冲击碾压施工过程中,施工场地宽度大于冲击压路机转弯半径的四倍时,以道路中心线对

称地将场地分成两半,压实行驶路线按下图所示:冲碾顺序应符合

“先两边,后中间”错轮进行,轮迹覆盖整个路基表面为冲碾一遍。

冲击碾压路线示意图

(a)将冲碾压路机行进路线如图,冲击压路机开始时沿1号窄道冲碾,冲碾到该路段末尾后调头,由1号窄道转到4号窄道反方向冲碾,冲碾至该路段起点后,再次在1、4 车道错轮再冲碾一遍。然后转弯调头,对2号窄道和5号窄道转圈进行冲碾。以此类推,采用上述循环方法,依次对各12个窄道进行冲碾施工。

(b)根据实际情况在施工场地的两端设置30m的转弯场地。

(c)本标段冲击压路机型号为25KJ型,单个轮宽为,两冲碾轮的内间距为,每遍冲碾要保证错一轮宽碾压。

(d)冲碾结束,用平地机整平施工冲碾路段,然后采用振动压路机将路基表面碾压密实平整,若表土干燥,应适量洒水,以保证压实效果。

六. 施工注意事项

1、测点位置应与冲击碾压前的位置相对应。如冲碾后灰点不好找可用护桩拉钢尺恢复或者用GPS恢复测点。

2、用冲击式压实机进行冲击碾压时,因机械的调头范围较大,选择试验段应尽可能在较长的连续作业段进行。不但可以提高冲击碾压效率,也可以避免因过多的“接头” 而影响路基的整
