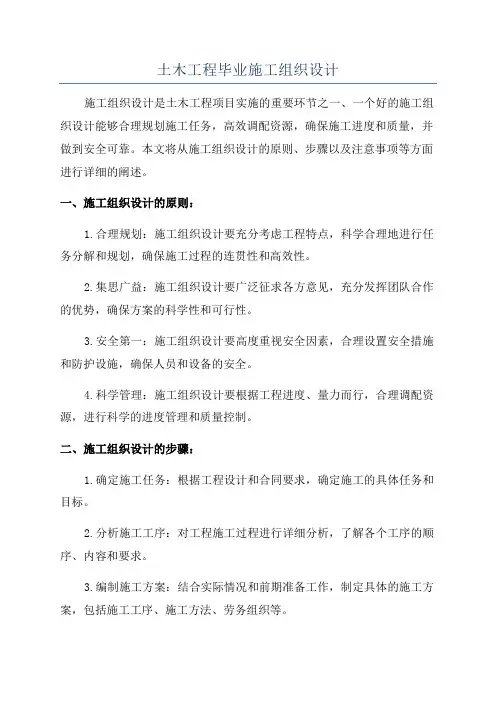

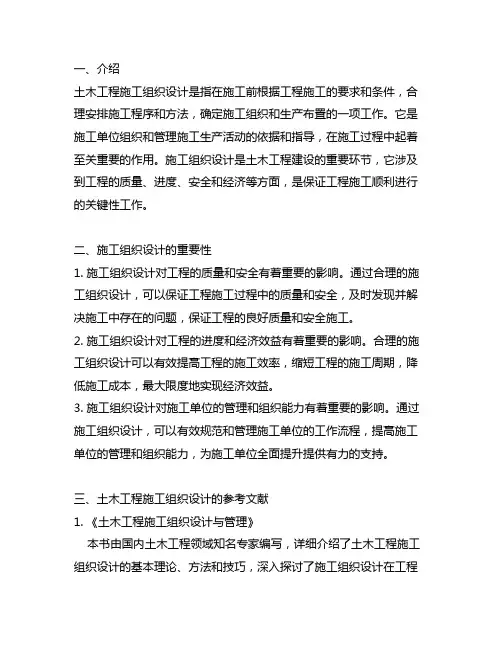

土木工程施工组织设计
- 格式:pdf
- 大小:292.39 KB
- 文档页数:30
中北大学
课程设计说明书
学生姓名:李春林学号:1007054107
学院:理学院
专业:土木工程
题目:某学院新校区1#宿舍楼施工组织设计
职称:高级工程师
2013年1月4日
课程设计说明书
一.编制说明 (1)
1.1工程概况 (1)
1.2施工目标 (1)
1.3施工条件 (2)
1.4编制依据 (2)
二.施工方案 (2)
2.1过程 (3)
2.2各施工段的施 (3)
2.3施工 (4)
2.5主体分部分项工程 (4)
三.施工进度计划 (24)
四.施工现场平面布置 (24)
五.质量、安全文明施工措施 (25)
5.1质量 (25)
5.2安全质量措施 (26)
(28)
一.编制说明
1.1工程概况
某学院新校区1号宿舍楼位于新校区中北部,护理大楼北侧,2号宿舍楼西侧,洗浴中心东侧。1号宿舍楼由6层的宿舍部分和1层的生活辅助用房部分组成。1号宿舍楼共计647间男学生宿舍,其中包括646间3人间宿舍和1间残疾人宿舍,可供1939位学男学生居住。3人间宿舍面积为17.49m2,设三个床位,人均居住面积5.8m。1层至6层层高均为3.6m,庭院内可供消防车驶入,作为消防车回车场。根据本项目周围的道路现状,及本校区的竖向设计图(由xx提供)。本项目±0.000绝对高程为827.45m。
建筑设计使用年限:五十年。
建筑耐火等级:二级
抗震设防烈度:8度
屋面防水等级:Ⅲ级
总建筑面积:23520.43m2
工程名称一层二~五层六层
面积(m2)4460.563831.163735.23
层高(m) 3.6 3.6 3.6室内外高差为0.45m,建筑总高度为23.85m。
基础为钢筋混凝土梁板式筏板基础,主体的结构形式为剪力墙结构,内外墙均由加气混凝土砌块砌筑(厚度为200mm),(GSZ板轻
质隔墙厚度为100mm,用于外墙立面造型)。楼板均为现浇板。
水暖为一般给排水设施和热水采暖系统;水源和电源可就近引入现场。
1.2施工目标
工期目标:2012年8月15日施工开始后300天内完成建设并交付使用。
质量目标:明确各施工工序质量指标和责任人,通过对各施工工序的控制,保证达到各分项质量指标,从而保证实现总体目标合格。
安全目标:负伤事故频率控制在 1.2‰以下,因工死亡事故为零,杜绝重大安全事故,施工现场贯标达标,确保达到区安全文明工地,确保达到区安全文明工地。
1.3施工条件
基本风压:Wo=0.40KN/m2
地面粗糙度类别:B类
基本雪压:So=0.35KN/m2
场地标准冻深:0.8m
1.4编制依据
1、《建筑结构制图标准》
2、《建筑结构可靠度设计统一标准》
3、《建筑抗震设防分类标准》
4、《建筑抗震设计规范》
5、《建筑结构荷载规范》
6、《混凝土结构设计规范》
7、《高层建筑混凝土结构设计规程》
8、《建筑地基基础设计规程》
9、《建筑变形测量规程》
10、《砌体结构设计规范》
11、《工业建筑防腐设计规范》
12、《地下工程防水技术规范》
13、《湿陷性黄土地区建筑规范》
14、其他国家及地区现行有关规范和规定
二.施工部署
2.1总体原则
根据本工程特点,合理安排施工工序、抓住工程施工重点控制是保证整个工程质量及工期按时实现的关键。在施工部署上,本着“主体连续施工,安装、装修穿插进行”的原则,结合本工程的实际情况部署施工。
装修、同时协调众多专业、分包队伍的交叉作业,做到忙而不乱,有条不紊。施工管理中进行施工网络计划控制和分包管理,及时跟踪检查各施工工序的进度情况,及时调整计划,按时实现总工期。工程施工分阶段进行,并根据不同的施工阶段配备充足的机械设备和管理人员、劳动力,保证满足工程施工需要。在结构施工阶段现场各个单体各设立1台满足施工需要的塔吊、1-2台井式或者门式提升机,具体位置详见《施工现场平面布置图》。所有混凝土全部采用
商品混凝土混凝土浇筑采用泵送。
2.2工期安排
日历工期300天,预计2012年8月15日具备开工条件,要求2013年6月11日竣工验收。
建议施工进度计划的时间分配如下:
施工前准备过程
地基基础工程2012年8月15日——2012年10月9日
主体结构工程2012年10月10日——2013年2月6日
裙房工程2012年2月17日——2012年3月8日
砌筑工程2012年3月9日——2012年4月3日
屋面工程2012年3月9日——2012年3月28日
安装工程2012年4月3日——2012年4月17日
装饰装修工程2012年4月17日——2012年5月16日
室外工程2012年5月17日——2012年6月5日
竣工验收2012年6月6日——2012年6月10日
2.3施工顺序
施工顺序为:基础工程——主体结构——砌筑工程——屋面工程——装修工程(见施工横道图)
2.4流水段划分
地基基础工程
主体结构工程
砌筑工程、屋面工程、设备安装工程
装饰装修工程
三.施工方案
3.1地基基础工程施工方案
基础工程的施工顺序
基础工程是指室内地坪(±0.000)以下的所有工程。其施工顺序一般是:挖土——做垫层——筏板基础——回填土。
注意挖土与垫层之间搭接应紧凑,以防积水侵泡货曝晒地基,影
