1、局部屋面防水分隔缝设置不满足规范要求;
2、屋面与女儿墙接触部位局部开裂;
3、幼儿园室内与廊道纯在高差不满足规范要求;
4、楼梯间部分落地窗无栏杆防护不满足规范要求;
5、物管用房进出口上方檐口按照规范需增加雨棚;
6、按照规范要求,消防控制室不能有水管穿过,需调整水管走向。
7、边坡防护存在安全隐患;
其中1~4条我施工单位已安排整改,5~7条中涉及的部位我施工单位已按建设单位下发的设计图纸施工完毕,涉及的问题需要建设单位确认是否增加或调整。

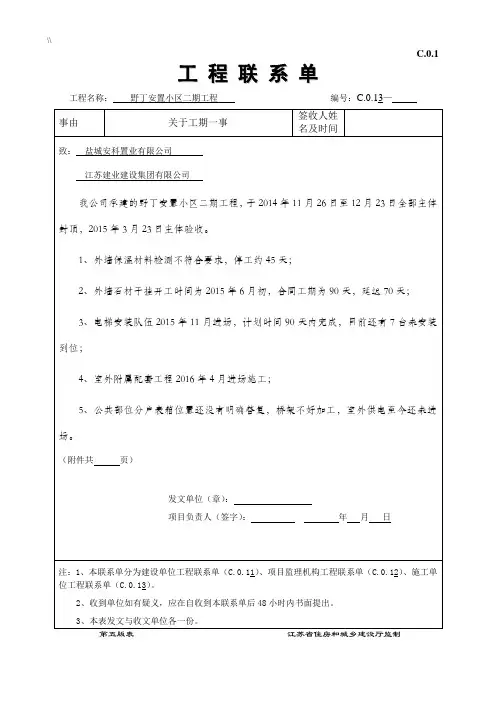

工程联系单
☑急件☑请确认
☑请回复
致:
签发日期:
由:
发文编号:
工程名称:
档案编号:CZ/JS-035
如接收本文件不清楚或漏页,请致电:
内容:
我公司承建的xx棚户区改造新建(安置房)一期工程现已于2018年12月29日组织竣工验收,验收时各相关单位基本同意本工程竣工验收,但相应提出了部位问题,现根据竣工验收会相关单位提出的相应问题上报建设单位,请确认!
施工单位(章):
项目经理:
日期:
监理
单位
收件人
收文
时间
建设
单位
收件人
收文
时间
如接收本文件不清楚或漏页Βιβλιοθήκη Baidu请致电:
