钢筋混凝土水池施工技术交底
- 格式:doc
- 大小:36.00 KB
- 文档页数:14

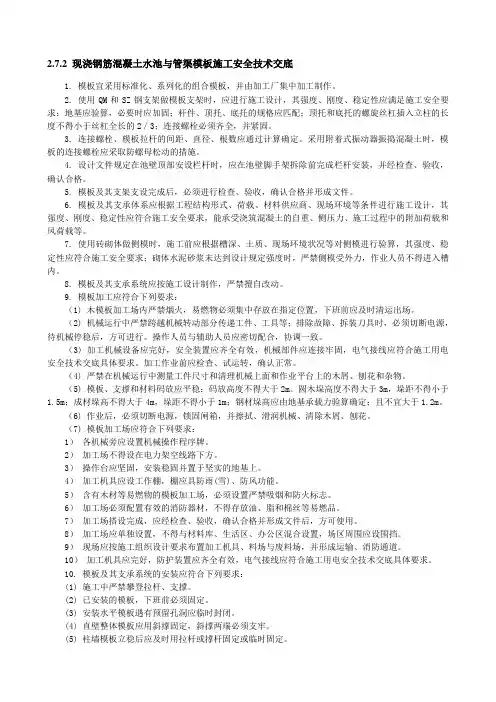

2.7.2 现浇钢筋混凝土水池与管渠模板施工安全技术交底1. 模板宜采用标准化、系列化的组合模板,并由加工厂集中加工制作。
2. 使用QM和SZ钢支架做模板支架时,应进行施工设计,其强度、刚度、稳定性应满足施工安全要求;地基应验算,必要时应加固;杆件、顶托、底托的规格应匹配;顶托和底托的螺旋丝杠插入立柱的长度不得小于丝杠全长的2/3;连接螺栓必须齐全,并紧固。
3. 连接螺栓、模板拉杆的间距、直径、根数应通过计算确定。
采用附着式振动器振捣混凝土时,模板的连接螺栓应采取防螺母松动的措施。
4. 设计文件规定在池壁顶部安设栏杆时,应在池壁脚手架拆除前完成栏杆安装,并经检查、验收,确认合格。
5. 模板及其支架支设完成后,必须进行检查、验收,确认合格并形成文件。
6. 模板及其支承体系应根据工程结构形式、荷载、材料供应商、现场环境等条件进行施工设计,其强度、刚度、稳定性应符合施工安全要求,能承受浇筑混凝土的自重、侧压力、施工过程中的附加荷载和风荷载等。
7. 使用砖砌体做侧模时,施工前应根据槽深、土质、现场环境状况等对侧模进行验算,其强度、稳定性应符合施工安全要求;砌体水泥砂浆未达到设计规定强度时,严禁侧模受外力,作业人员不得进入槽内。
8. 模板及其支承系统应按施工设计制作,严禁擅自改动。
9. 模板加工应符合下列要求:(1) 木模板加工场内严禁烟火,易燃物必须集中存放在指定位置,下班前应及时清运出场。
(2) 机械运行中严禁跨越机械转动部分传递工件、工具等;排除故障、拆装刀具时,必须切断电源,待机械停稳后,方可进行。
操作人员与辅助人员应密切配合,协调一致。
(3) 加工机械设备应完好,安全装置应齐全有效,机械部件应连接牢固,电气接线应符合施工用电安全技术交底具体要求。
加工作业前应检查、试运转,确认正常。
(4) 严禁在机械运行中测量工件尺寸和清理机械上面和作业平台上的木屑、刨花和杂物。
(5) 模板、支撑和材料码放应平稳;码放高度不得大于2m。

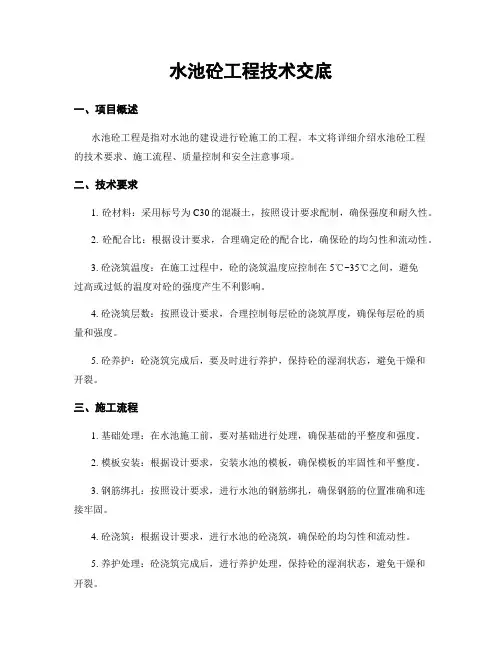

水池砼工程技术交底引言概述:水池砼工程是一项重要的建造工程,其施工技术交底对于保证工程质量和安全至关重要。
本文将从五个大点出发,详细阐述水池砼工程技术交底的内容和要点。
正文内容:1. 水池砼工程技术交底的必要性1.1 交底的定义和目的1.2 交底对工程质量的影响1.3 交底对施工安全的重要性1.4 交底对工程进度的影响2. 技术交底的内容和要点2.1 施工图纸和设计要求的解读2.2 施工工艺和流程的交底2.3 施工材料和设备的交底2.4 施工质量控制要点的交底2.5 安全措施和应急预案的交底3. 技术交底的形式和方式3.1 会议形式的技术交底3.2 文件形式的技术交底3.3 现场演示和实操的技术交底3.4 视频和图文资料的技术交底3.5 交底记录和签字确认的重要性4. 技术交底的注意事项4.1 交底人员的选择和培训4.2 交底内容的准确性和完整性4.3 交底时间和频率的合理安排4.4 交底沟通的有效性和及时性4.5 交底记录的保存和归档5. 技术交底的效果和评估5.1 施工过程中的交底效果评估5.2 工程质量和安全的评估5.3 交底对工程进度的影响评估总结:水池砼工程技术交底对于保证工程质量、安全和进度至关重要。
交底内容应包括施工图纸解读、工艺流程、材料设备、质量控制和安全措施等要点。
交底形式可以是会议、文件、现场演示等多种方式,但记录和签字确认是不可或者缺的环节。
在进行技术交底时,需要注意交底人员的选择和培训、内容的准确性和完整性、交底时间和频率的合理安排等方面。
通过评估交底的效果,可以及时发现问题并采取相应措施,确保水池砼工程的顺利进行。

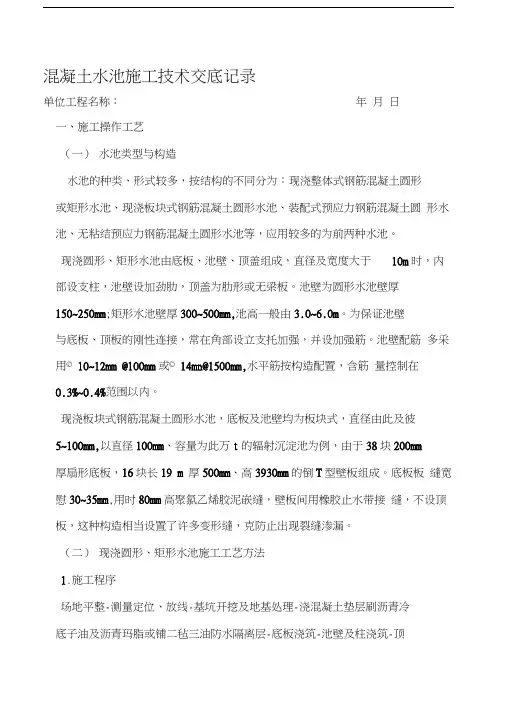

混凝土水池施工技术交底记录单位工程名称:年月日一、施工操作工艺(一)水池类型与构造水池的种类、形式较多,按结构的不同分为:现浇整体式钢筋混凝土圆形或矩形水池、现浇板块式钢筋混凝土圆形水池、装配式预应力钢筋混凝土圆形水池、无粘结预应力钢筋混凝土圆形水池等,应用较多的为前两种水池。
现浇圆形、矩形水池由底板、池壁、顶盖组成,直径及宽度大于10m时,内部设支柱,池壁设加劲肋,顶盖为肋形或无梁板。
池壁为圆形水池壁厚150~250mm;矩形水池壁厚300~500mm,池高一般由3.0~6.0m。
为保证池壁与底板、顶板的刚性连接,常在角部设立支托加强,并设加强筋。
池壁配筋多采用© 10~12mm @100mm或© 14mn@1500mm,水平筋按构造配置,含筋量控制在0.3%~0.4%范围以内。
现浇板块式钢筋混凝土圆形水池,底板及池壁均为板块式,直径由此及彼5~100mm,以直径100mm、容量为此万t的辐射沉淀池为例,由于38块200mm厚扇形底板,16块长19 m 厚500mm、高3930mm的倒T型壁板组成。
底板板缝宽慰30~35mm,用时80mm高聚氯乙烯胶泥嵌缝,壁板间用橡胶止水带接缝,不设顶板,这种构造相当设置了许多变形缝,克防止出现裂缝渗漏。
(二)现浇圆形、矩形水池施工工艺方法1.施工程序场地平整-测量定位、放线-基坑开挖及地基处理-浇混凝土垫层刷沥青冷底子油及沥青玛脂或铺二毡三油防水隔离层-底板浇筑-池壁及柱浇筑-顶板浇筑T试水T池外壁抹砂浆、刷沥青冷底子油及沥青玛脂或铺二毡三油防水隔离T池内壁、底板抹防水砂浆T进出管道安装T四周及顶板回填土T作散水坡及栏杆。
2.土方开挖及地基处理(1)水池土方一般采用机械开挖,用0.5~1.0 m3正铲或反铲挖土机进行,采取正向开挖,一侧或两侧装土,每台配备份4~5台自卸翻斗汽车运土,另配一台推土机集中土方和整平场地,池测开斜坡道作为运输通道;挖出土方部分堆放在池周围筑堤、挡水并留作以后回填之用;部分运往土场堆放或摊平造地。

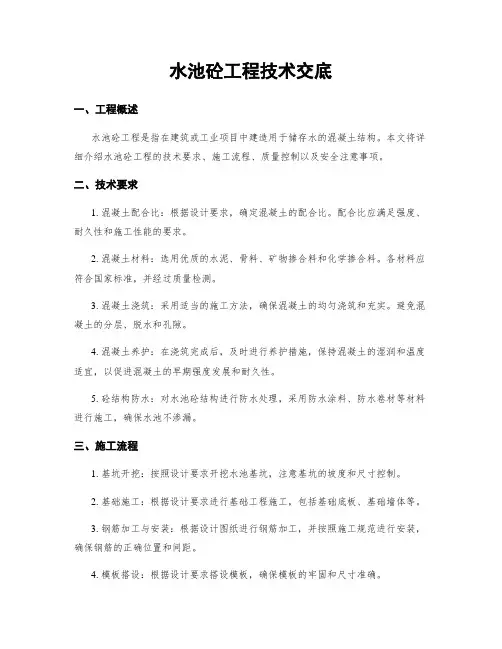

水池砼工程技术交底一、项目概述水池砼工程是指在建造、水利、环保等领域中,对水池进行砼施工的工程项目。
本文将详细介绍水池砼工程的施工流程、材料要求、质量控制等技术要点。
二、施工流程1. 前期准备在进行水池砼工程施工之前,需进行充分的前期准备工作,包括设计方案的审查、施工图纸的制定、材料的采购等。
2. 地基处理水池砼工程的地基处理是保证水池稳定性的重要环节。
首先,需要对地基进行清理,确保基础土层无杂物。
然后,根据设计要求进行地基处理,如填土、夯实等。
3. 防水层施工为了防止水池渗漏,需要在地基处理完成后进行防水层的施工。
常用的防水材料有防水卷材、涂料等,根据设计要求选择合适的防水材料进行施工。
4. 钢筋工程在进行砼浇筑之前,需要进行钢筋工程的施工。
根据设计要求,将钢筋按照布置图纸进行加工、焊接等工艺处理,并进行质量检查。
5. 砼浇筑砼浇筑是水池砼工程的核心环节。
在进行砼浇筑之前,需进行模板搭设、砼配合比的调整等工作。
然后,将准备好的砼通过泵车或者人工运输到施工现场,进行浇筑。
浇筑完毕后,需进行养护,保持砼的湿润。
6. 水池设备安装水池砼工程完成后,需要进行水池设备的安装。
根据设计要求,安装水泵、管道、阀门等设备,并进行连接、调试等工作。
三、材料要求1. 砼材料砼材料应符合国家相关标准的要求,包括水泥、砂、石等。
水泥应为普通硅酸盐水泥,砂和石应符合相应的级配要求。
2. 钢筋材料钢筋材料应符合国家相关标准的要求,包括钢筋的种类、规格、质量等。
钢筋应进行质量检查,确保无锈蚀、损伤等问题。
3. 防水材料防水材料应符合国家相关标准的要求,包括防水卷材、涂料等。
防水材料应具有良好的防水性能,能够有效阻挠水的渗漏。
四、质量控制1. 施工质量检查在水池砼工程的施工过程中,应定期进行质量检查,确保施工质量符合设计要求和相关标准。
质量检查内容包括砼强度、钢筋焊接质量、防水层的完整性等。
2. 施工记录在水池砼工程的施工过程中,应做好详细的施工记录,包括施工日期、施工人员、材料使用情况等。
水池砼工程技术交底一、工程概述水池砼工程是指在建筑或工业项目中建造用于储存水的混凝土结构。
本文将详细介绍水池砼工程的技术要求、施工流程、质量控制以及安全注意事项。
二、技术要求1. 混凝土配合比:根据设计要求,确定混凝土的配合比。
配合比应满足强度、耐久性和施工性能的要求。
2. 混凝土材料:选用优质的水泥、骨料、矿物掺合料和化学掺合料。
各材料应符合国家标准,并经过质量检测。
3. 混凝土浇筑:采用适当的施工方法,确保混凝土的均匀浇筑和充实。
避免混凝土的分层、脱水和孔隙。
4. 混凝土养护:在浇筑完成后,及时进行养护措施,保持混凝土的湿润和温度适宜,以促进混凝土的早期强度发展和耐久性。
5. 砼结构防水:对水池砼结构进行防水处理,采用防水涂料、防水卷材等材料进行施工,确保水池不渗漏。
三、施工流程1. 基坑开挖:按照设计要求开挖水池基坑,注意基坑的坡度和尺寸控制。
2. 基础施工:根据设计要求进行基础工程施工,包括基础底板、基础墙体等。
3. 钢筋加工与安装:根据设计图纸进行钢筋加工,并按照施工规范进行安装,确保钢筋的正确位置和间距。
4. 模板搭设:根据设计要求搭设模板,确保模板的牢固和尺寸准确。
5. 混凝土浇筑:进行混凝土的配合、搅拌和运输,按照施工方案进行浇筑,注意均匀性和充实性。
6. 养护处理:在混凝土浇筑完成后,进行养护处理,包括湿润养护和温度控制。
7. 防水处理:对水池砼结构进行防水处理,采用防水涂料或防水卷材等材料进行施工。
四、质量控制1. 材料质量控制:对水泥、骨料、矿物掺合料和化学掺合料进行质量检测,确保符合国家标准。
2. 施工工艺控制:按照施工方案进行施工,严格控制浇筑速度、振捣时间和养护条件。
3. 混凝土强度检测:进行混凝土强度检测,确保混凝土达到设计要求的强度。
4. 钢筋安装质量控制:对钢筋进行检查,确保钢筋的正确安装和间距。
5. 模板质量控制:检查模板的牢固性和尺寸准确性,确保模板满足设计要求。
钢筋混凝土水池施工技术交底范本一:一:施工概述1.1 工程名称1.2 工程位置及范围1.3 工程目的与要求1.4 施工单位1.5 监理单位1.6 施工期限1.7 施工人员组织及安排二:施工准备工作2.1 地质勘察及分析2.2 工程设计与图纸2.3 施工材料准备2.4 施工设备准备2.5 施工方案编制三:工程施工流程3.1 地基处理3.2 钢筋安装3.3 混凝土浇筑3.4 水池防水处理3.5 水池安装设备3.6 水池周边景观建设3.7 环境保护措施四:施工注意事项4.1 安全施工4.2 施工质量控制4.3 工期控制4.4 施工材料保管4.5 施工设备维护保养五:施工验收及保养5.1 施工验收标准5.2 施工验收流程5.3 施工保养及维护要点5.4 保修责任期附件:1. 工程图纸2. 施工方案3. 工程设计文件4. 施工现场照片法律名词及注释:1. 施工单位:负责承接施工工程,按照设计要求进行施工。
2. 监理单位:负责对施工工程进行监督、检查和验收,确保施工质量合格。
3. 施工期限:工程完成需要的时间周期,根据实际情况确定。
4. 施工人员:包括施工队长、工人、技术人员等。
5. 施工方案:根据设计要求制定的具体施工步骤和措施。
6. 施工质量控制:对施工过程中的质量进行监控和控制,确保施工质量符合要求。
7. 施工保养:在工程竣工后进行的保养工作,以保证工程质量和使用寿命。
---------------------------------------------------------------------范本二:一:施工概述1.1 工程名称及性质1.2 工程位置及范围1.3 工程目的与要求1.4 施工单位信息1.5 监理单位信息1.6 施工期限及进度计划1.7 施工人员组织及安排二:施工准备工作2.1 工程资料准备2.1.1 工程设计与图纸2.1.2 施工方案编制2.1.3 施工许可证2.2 施工材料准备2.3 施工设备准备2.4 安全措施和应急预案准备三:工程施工流程3.1 地基处理3.2 钢筋安装3.3 混凝土浇筑3.4 水池防水处理3.5 水池附属设施安装3.6 涂装及喷涂处理3.7 清理及维护四:施工质量控制4.1 施工现场管理4.2 施工工艺控制4.3 施工材料质量控制4.4 沟通协调与问题解决五:施工验收及保养5.1 工程验收准备5.2 工程验收标准和程序5.3 施工保养要求5.4 保修责任期附件:1. 工程设计图纸2. 施工方案文件3. 施工许可证4. 钢筋、混凝土等材料进场单及验收报告5. 施工现场照片法律名词及注释:1. 施工单位:根据合同要求,负责承担施工的单位。
现浇钢筋混凝土水池与管渠混凝土施工安全技术交底一、现浇钢筋混凝土水池与管渠混凝土施工安全技术交底1. 混凝土的配合比应符合施工设计的规定,不得随意更改;用于输送或贮存饮用水的管渠、水池等构筑物,混凝土中的外加剂不得污染水质,有碍人体健康。
2. 混凝土浇筑前应清除模板内的泥土杂物;采用空气压力清除时,空压机电气接线与拆卸必须由电工操作,严禁将气嘴对向人、设备、设施。
3. 混凝土运输前应踏勘运输道路,检查路况、地下管线等构筑物和架空线路状况,确认安全;在社会道路上运输不得遗洒,污染环境;使用手推车运送混凝土,装料应低于车槽10cm以上,车槽前必须装设挡板;卸料时应设挡掩,严禁撒把。
4. 混凝土拌和应符合下列安全要求:(1) 搅拌机运行时,严禁人员进入贮料区和卸料斗下。
(2) 作业人员向搅拌机料斗内倾倒水泥时,脚不得蹬踩料斗。
(3) 搅拌站边界应设护栏和安全标志,非施工人员不得入内。
(4) 手推车向搅拌机料斗内倾倒砂石料时,应设挡掩,严禁撒把倒料。
(5) 现场需机械拌和混凝土时,搅拌站应根据环境状况采取防噪音、防尘措施。
(6) 严禁在搅拌机运转时将手或木棒、工具等伸进搅拌筒或在筒口清理混凝土。
(7) 机械运转过程中,机械操作工应精神集中,严禁离岗;机械发生故障必须立即关机、断电。
(8) 作业后应及时清理拌和场地,废水应排至规定地点,不得污染环境,不得堵塞雨污水排放设施。
(9) 需进入搅拌筒内作业时,必须先关机、断电、固锁电闸箱,并在搅拌筒外设专人监护,严禁离开岗位。
(10) 固定式搅拌机的料斗在轨道上提升(降落)时,严禁其下方有人;料斗需悬空放置时,必须将料斗固锁。
(11) 现场宜采用预拌混凝土;在城区、居民区、乡镇、机关、事业等单位人员密集区施工,不得现场机械拌和混凝土,减少噪音污染。
(12) 搅拌站机械设备的各种电气设施必须由电工引接、拆卸;作业中发现漏电征兆、缆线破损等必须立即停机、断电,由电工处理。

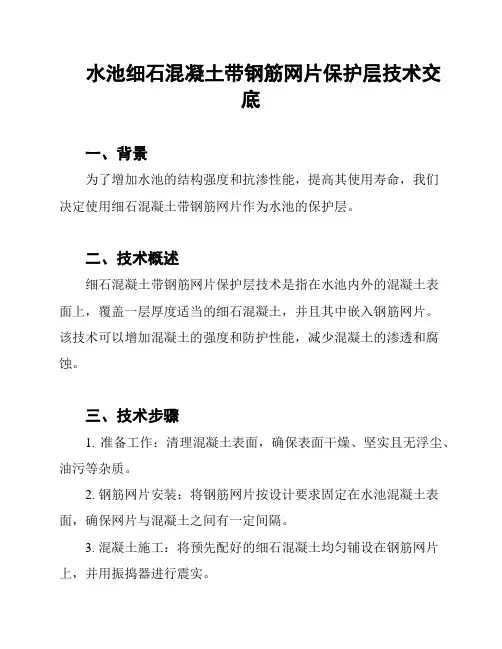

水池细石混凝土带钢筋网片保护层技术交底一、背景为了增加水池的结构强度和抗渗性能,提高其使用寿命,我们决定使用细石混凝土带钢筋网片作为水池的保护层。
二、技术概述细石混凝土带钢筋网片保护层技术是指在水池内外的混凝土表面上,覆盖一层厚度适当的细石混凝土,并且其中嵌入钢筋网片。
该技术可以增加混凝土的强度和防护性能,减少混凝土的渗透和腐蚀。
三、技术步骤1. 准备工作:清理混凝土表面,确保表面干燥、坚实且无浮尘、油污等杂质。
2. 钢筋网片安装:将钢筋网片按设计要求固定在水池混凝土表面,确保网片与混凝土之间有一定间隔。
3. 混凝土施工:将预先配好的细石混凝土均匀铺设在钢筋网片上,并用振捣器进行震实。
4. 细石混凝土的养护:在施工完毕后,及时进行细石混凝土的养护,保持养护时间和环境温湿度符合设计要求。
四、技术要求- 细石混凝土配合比:应按设计要求进行配合,确保强度和耐久性。
- 混凝土振捣:应采用适宜的振捣器进行震实,以消除空隙并提高密实度。
- 钢筋网片:应选用耐腐蚀性强、强度高的钢筋网片,并按设计要求进行固定。
- 细石混凝土养护:养护时间和环境温湿度应符合设计要求,以保证混凝土的强度和稳定性。
五、安全注意事项在进行水池细石混凝土带钢筋网片保护层施工时,应注意以下事项:1. 使用个人防护装备,包括安全帽、防护眼镜和手套等。
2. 确保施工现场通风良好,避免吸入有害气体。
3. 严格按照操作规程进行施工,切勿随意更改步骤和施工方法。
4. 在施工过程中严禁吸烟、使用明火及其他火源。
以上是关于水池细石混凝土带钢筋网片保护层技术的交底内容,请施工人员务必遵守操作规程和要求,确保施工质量和安全。

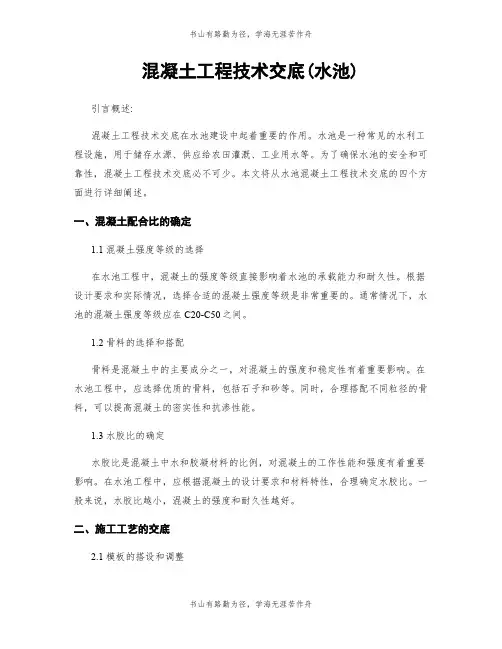

混凝土工程技术交底(水池)引言概述:混凝土工程技术交底在水池建设中起着重要的作用。
水池是一种常见的水利工程设施,用于储存水源、供应给农田灌溉、工业用水等。
为了确保水池的安全和可靠性,混凝土工程技术交底必不可少。
本文将从水池混凝土工程技术交底的四个方面进行详细阐述。
一、混凝土配合比的确定1.1 混凝土强度等级的选择在水池工程中,混凝土的强度等级直接影响着水池的承载能力和耐久性。
根据设计要求和实际情况,选择合适的混凝土强度等级是非常重要的。
通常情况下,水池的混凝土强度等级应在C20-C50之间。
1.2 骨料的选择和搭配骨料是混凝土中的主要成分之一,对混凝土的强度和稳定性有着重要影响。
在水池工程中,应选择优质的骨料,包括石子和砂等。
同时,合理搭配不同粒径的骨料,可以提高混凝土的密实性和抗渗性能。
1.3 水胶比的确定水胶比是混凝土中水和胶凝材料的比例,对混凝土的工作性能和强度有着重要影响。
在水池工程中,应根据混凝土的设计要求和材料特性,合理确定水胶比。
一般来说,水胶比越小,混凝土的强度和耐久性越好。
二、施工工艺的交底2.1 模板的搭设和调整水池混凝土工程中,模板的搭设是关键步骤之一。
在交底中,应详细说明模板的材料、尺寸和搭设方法。
同时,需要提醒施工人员注意模板的调整和固定,确保模板的平整和稳定。
2.2 浇筑和振捣混凝土的浇筑和振捣是水池工程中的重要环节。
在交底中,应详细说明浇筑的方法和顺序,以及振捣设备的使用和操作要点。
同时,提醒施工人员注意混凝土的均匀性和密实性,确保混凝土的质量。
2.3 养护措施的落实混凝土的养护对于水池工程的质量和使用寿命至关重要。
在交底中,应详细说明养护措施的落实要求,包括湿养护、覆盖保温、防止干裂等。
同时,提醒施工人员按照要求进行养护,确保混凝土的强度和耐久性。
三、施工安全的交底3.1 安全防护设施的设置在水池混凝土工程中,施工安全至关重要。
在交底中,应详细说明安全防护设施的设置要求,包括安全网、防护栏杆等。

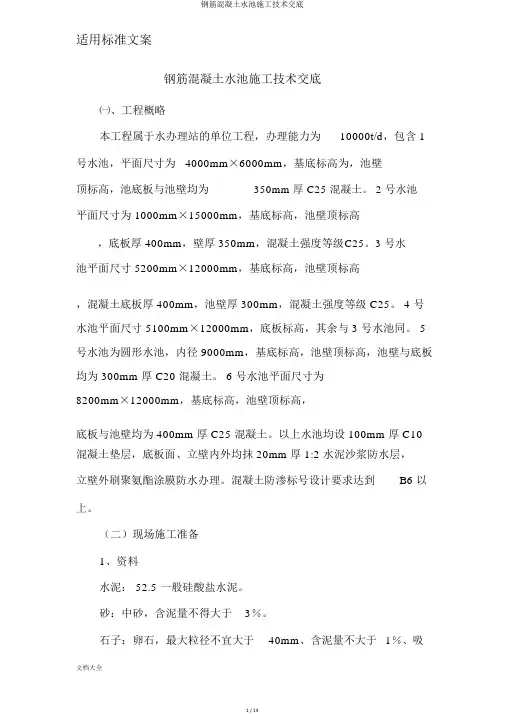

适用标准文案钢筋混凝土水池施工技术交底㈠、工程概略本工程属于水办理站的单位工程,办理能力为10000t/d,包含 1 号水池,平面尺寸为4000mm×6000mm,基底标高为,池壁顶标高,池底板与池壁均为350mm 厚 C25 混凝土。
2 号水池平面尺寸为 1000mm×15000mm,基底标高,池壁顶标高,底板厚 400mm,壁厚 350mm,混凝土强度等级C25。
3 号水池平面尺寸 5200mm×12000mm,基底标高,池壁顶标高,混凝土底板厚 400mm,池壁厚 300mm,混凝土强度等级 C25。
4 号水池平面尺寸 5100mm×12000mm,底板标高,其余与 3 号水池同。
5 号水池为圆形水池,内径 9000mm,基底标高,池壁顶标高,池壁与底板均为 300mm 厚 C20 混凝土。
6 号水池平面尺寸为8200mm×12000mm,基底标高,池壁顶标高,底板与池壁均为 400mm 厚 C25 混凝土。
以上水池均设 100mm 厚 C10 混凝土垫层,底板面、立壁内外均抹 20mm 厚 1:2 水泥沙浆防水层,立壁外刷聚氨酯涂膜防水办理。
混凝土防渗标号设计要求达到B6 以上。
(二)现场施工准备1、资料水泥: 52.5 一般硅酸盐水泥。
砂:中砂,含泥量不得大于3%。
石子:卵石,最大粒径不宜大于40mm、含泥量不大于1%、吸水率不大于%。
钢筋:须有出厂证明书和钢筋试考证明,性能指标切合规范规定。
聚氨酯:北京三原建筑粘合资料厂生产的聚氨酯防水资料,分甲、乙两组,分别用桶包装。
协助资料包含以下几种:磷酸或苯磺酰氯:作缓凝剂用。
二月桂酸二丁基锡;促凝剂。
二甲苯:冲洗工具。
醋酸乙酯:冲洗手上凝胶用。
107胶:修理基层用。
2、现场作业条件⑴、达成灰土地基检查查竣工作。
⑵、各项原资料需经检验,企业试验室已提交混凝土与沙浆配合比,其抗渗强度等级切合设计要求,并提升。
水池砼工程技术交底一、项目概述水池砼工程是指对水池的建设进行砼施工的工程。
本文将详细介绍水池砼工程的技术要求、施工流程、质量控制和安全注意事项。
二、技术要求1. 砼材料:采用标号为C30的混凝土,按照设计要求配制,确保强度和耐久性。
2. 砼配合比:根据设计要求,合理确定砼的配合比,确保砼的均匀性和流动性。
3. 砼浇筑温度:在施工过程中,砼的浇筑温度应控制在5℃~35℃之间,避免过高或过低的温度对砼的强度产生不利影响。
4. 砼浇筑层数:按照设计要求,合理控制每层砼的浇筑厚度,确保每层砼的质量和强度。
5. 砼养护:砼浇筑完成后,要及时进行养护,保持砼的湿润状态,避免干燥和开裂。
三、施工流程1. 基础处理:在水池施工前,要对基础进行处理,确保基础的平整度和强度。
2. 模板安装:根据设计要求,安装水池的模板,确保模板的牢固性和平整度。
3. 钢筋绑扎:按照设计要求,进行水池的钢筋绑扎,确保钢筋的位置准确和连接牢固。
4. 砼浇筑:根据设计要求,进行水池的砼浇筑,确保砼的均匀性和流动性。
5. 养护处理:砼浇筑完成后,进行养护处理,保持砼的湿润状态,避免干燥和开裂。
6. 模板拆除:砼养护完成后,根据设计要求,拆除水池的模板,确保模板拆除的安全和顺利。
四、质量控制1. 砼强度检测:对每批砼进行强度检测,确保砼的强度符合设计要求。
2. 砼坍落度检测:对每批砼进行坍落度检测,确保砼的流动性符合设计要求。
3. 砼密实度检测:对每批砼进行密实度检测,确保砼的密实度符合设计要求。
4. 钢筋位置检测:对水池的钢筋进行位置检测,确保钢筋的位置准确。
5. 砼表面平整度检测:对水池的砼表面进行平整度检测,确保砼表面的平整度符合设计要求。
五、安全注意事项1. 施工人员必须佩戴安全帽、安全鞋等个人防护用品,确保施工安全。
2. 施工现场必须设置警示标志,确保施工区域的安全。
3. 施工设备必须经过检测和维护,确保设备的正常运行和安全性。
4. 施工过程中要注意砼的浇筑速度和均匀性,避免砼流动不畅或过快。
一、交底项目:水池钢筋施工安全技术二、交底目的:为确保水池钢筋施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
三、适用范围:适用于水池钢筋绑扎、焊接、安装及养护等工序。
四、交底内容:1. 施工准备- 作业人员必须经过专业培训,熟悉钢筋施工工艺和安全操作规程。
- 施工现场应设置明显的安全警示标志,确保施工区域安全。
- 施工前应检查钢筋、焊接设备、防护用品等是否齐全完好。
2. 钢筋加工- 钢筋加工应在指定区域进行,严禁在非指定区域加工。
- 钢筋下料、弯曲、焊接等操作应符合设计要求和国家标准。
- 钢筋加工过程中,严禁违规操作,如用力过猛、操作不规范等。
3. 钢筋绑扎- 绑扎钢筋前,应清除钢筋表面的油污、锈蚀等杂质。
- 绑扎钢筋时,应确保钢筋位置准确,绑扎牢固。
- 高空绑扎钢筋时,作业人员应佩戴安全带,并设置安全防护措施。
- 绑扎过程中,严禁将工具、材料等物品随意放置,以免坠落伤人。
4. 钢筋焊接- 焊接作业人员应持证上岗,并严格按照焊接工艺进行操作。
- 焊接前,应检查焊接设备、焊条等是否完好。
- 焊接过程中,应采取防火、防触电等措施。
- 焊接完成后,应及时清理焊接部位,防止火灾事故。
5. 钢筋安装- 安装钢筋时,应确保钢筋位置准确,并与模板固定牢固。
- 高空安装钢筋时,作业人员应佩戴安全带,并设置安全防护措施。
- 遇到复杂结构或高空作业时,应制定专项安全措施。
6. 钢筋养护- 钢筋养护期间,应保持混凝土湿润,防止钢筋生锈。
- 养护过程中,应定期检查钢筋保护层厚度,确保符合设计要求。
五、注意事项:1. 施工过程中,应严格遵守国家有关安全生产的法律法规。
2. 作业人员应严格遵守操作规程,严禁违规操作。
3. 施工现场应保持整洁,防止杂物坠落伤人。
4. 作业人员应定期进行安全教育培训,提高安全意识。
5. 发生安全事故时,应立即停止施工,及时上报并采取相应措施。
六、检查执行情况:- 作业人员应对本交底内容进行学习和掌握,并在施工过程中严格执行。

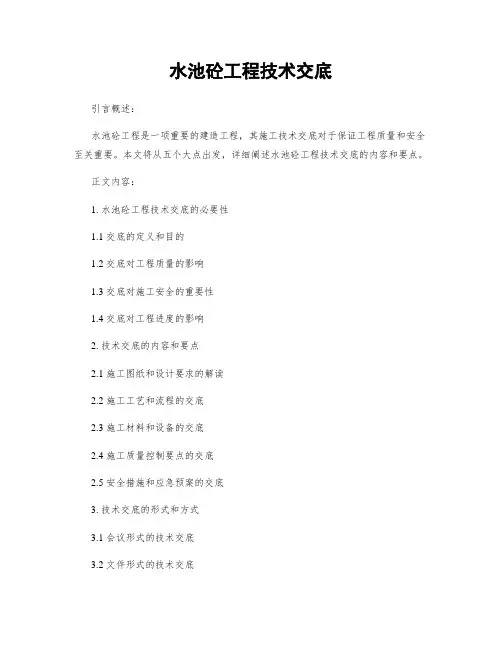

水池砼工程技术交底引言概述:水池砼工程是指在建造、市政、工业等领域中用于存储水的容器,其施工需要严格遵守相关技术规范和标准。
技术交底是指施工单位将工程相关技术要求、施工方案等内容向施工人员进行详细说明和传达的过程。
水池砼工程技术交底对确保工程质量和施工安全至关重要。
一、设计要求1.1 确定水池砼工程的设计参数,包括容积、尺寸、承载能力等。
1.2 确保设计符合相关标准和规范,如《混凝土结构工程施工规范》等。
1.3 确定水池的使用环境和功能要求,如储水、污水处理等。
二、施工准备2.1 确保施工人员具备相关资质和经验,特殊是具有水池砼工程施工经验的技术人员。
2.2 确保施工现场的环境整洁,材料设备齐全,施工计划合理。
2.3 对施工现场进行安全检查,确保施工过程中的安全措施得到有效执行。
三、砼浇筑3.1 确保砼配合比符合设计要求,按照标准进行配制。
3.2 确保砼浇筑过程中的振捣、坍落度等指标符合规范要求。
3.3 确保砼浇筑后的养护工作得到有效执行,保证砼的强度和耐久性。
四、防水处理4.1 确保水池砼工程的防水处理符合相关标准和规范,如采用合格的防水材料和施工工艺。
4.2 确保防水处理的质量和效果,防止水池漏水对周围环境造成影响。
4.3 对防水处理的质量进行检测和验收,确保工程质量。
五、验收交付5.1 对水池砼工程进行综合验收,包括外观质量、功能性能等方面。
5.2 确保交底的技术资料齐全,包括设计图纸、施工记录、验收报告等。
5.3 对水池砼工程的使用和维护进行培训,确保用户能正确操作和保养水池。
结语:水池砼工程技术交底是保障工程质量和施工安全的重要环节,施工单位应严格按照像关规范和标准进行操作,确保工程顺利完成并达到设计要求。
通过科学的技术交底和严格的施工管理,可以有效提高水池砼工程的质量和安全性。
水池砼工程技术交底一、项目背景本次水池砼工程是位于某城市的污水处理厂的一个重要部份,主要用于储存和处理污水。
为确保工程质量和安全,进行技术交底是必要的。
二、工程概况1. 工程地点:某城市污水处理厂2. 工程内容:水池砼工程3. 工程规模:水池总容积为XXX立方米,分为上、下两层,每层容积分别为XXX立方米和XXX立方米。
4. 工程材料:主要使用混凝土、钢筋等材料。
三、工程要求1. 设计要求:按照像关设计图纸和规范要求进行施工。
2. 施工要求:确保施工过程中的质量和安全,保证水池的结构坚固、密封性好。
3. 工期要求:按照合同约定的工期完成工程。
四、施工流程1. 准备工作:包括施工材料的准备、施工机械设备的准备、施工人员的组织等。
2. 基础施工:进行基坑开挖、基础浇筑等工作,确保基础坚固。
3. 墙体施工:按照设计要求进行水池墙体的砼浇筑,包括模板搭设、钢筋布置、混凝土浇筑等。
4. 地板施工:进行水池地板的砼浇筑,包括模板搭设、钢筋布置、混凝土浇筑等。
5. 屋面施工:进行水池屋面的砼浇筑,包括模板搭设、钢筋布置、混凝土浇筑等。
6. 其他工程:包括水池进出水口、排气口、检修口等的施工。
五、施工质量控制1. 施工材料:材料要求符合相关标准,采用合格的混凝土、钢筋等。
2. 施工工艺:按照设计要求和规范进行施工,确保施工工艺正确。
3. 施工质量检验:对砼强度、密封性等进行检测,确保达到设计要求。
4. 施工记录:记录施工过程中的关键节点、质量检验结果等,以备查档。
六、施工安全措施1. 安全教育:对施工人员进行安全教育和培训,提高他们的安全意识。
2. 安全设施:设置必要的安全警示标志、安全防护网等设施,确保施工现场安全。
3. 施工操作规范:按照像关规范进行施工操作,避免安全事故的发生。
七、工程验收1. 施工完成后,进行工程验收,确保工程质量符合设计要求和规范要求。
2. 工程验收合格后,进行竣工手续办理,包括相关资料的整理和归档。
水池砼工程技术交底一、工程概述水池砼工程是指在建造工程中用于储存和供应水源的设施。
本工程旨在确保水池的结构稳固、密封性良好,并满足相关安全标准和要求。
二、工程要求1. 设计要求:根据设计图纸和相关规范要求,进行施工。
2. 施工材料:水泥、砂、石子、钢筋等。
3. 施工工艺:混凝土浇筑、养护等。
4. 施工环境:保持施工现场的整洁和安全。
三、施工步骤及技术要点1. 地基处理a. 清理施工现场,确保地基平整。
b. 按设计要求进行地基处理,如填土、压实等。
2. 模板安装a. 根据设计图纸,制作水池的模板。
b. 安装模板,确保模板的稳固和密封性。
3. 钢筋绑扎a. 根据设计要求和图纸,进行钢筋的加固和绑扎。
b. 确保钢筋的位置准确,并与模板连接坚固。
4. 混凝土浇筑a. 准备好混凝土材料,按照设计比例进行配制。
b. 进行混凝土的浇筑,确保混凝土均匀分布并充实模板内部。
c. 采用振捣机械对混凝土进行振捣,以排除空隙和提高密实度。
5. 养护a. 在混凝土浇筑完成后,进行养护工作。
b. 使用喷水或者覆盖湿布等方式,保持混凝土表面的湿润。
c. 控制养护环境温度和湿度,确保混凝土的强度和密封性。
四、质量控制要求1. 施工过程中,严格按照设计要求和相关规范进行操作。
2. 混凝土配比应符合设计要求,确保混凝土的强度和耐久性。
3. 钢筋的加固和绑扎应符合规范要求,确保结构的稳固性。
4. 混凝土浇筑后,应及时进行养护,保证混凝土的质量。
五、安全措施1. 施工现场应设置警示标识,确保工人和周围人员的安全。
2. 施工人员应佩戴安全帽、安全鞋等个人防护装备。
3. 使用机械设备时,操作人员必须熟悉设备操作规程,并保持设备的良好状态。
4. 施工过程中,应注意防止坍塌、滑倒和物体坠落等意外事故的发生。
六、验收标准1. 水池砼工程验收应符合相关规范和设计要求。
2. 混凝土的强度、密封性和外观应满足设计要求。
3. 水池的结构稳固,无渗漏现象。
一、交底项目:水池钢筋绑扎施工二、交底目的:为确保水池钢筋绑扎施工过程中的安全,预防安全事故发生,提高施工人员的安全意识,特进行安全技术交底。
三、交底时间:[填写日期]四、交底地点:[填写地点]五、交底对象:所有参与水池钢筋绑扎施工的施工人员及管理人员。
六、交底内容:1. 施工前的准备工作:- 施工人员必须经过专业培训,熟悉钢筋绑扎的施工工艺和安全操作规程。
- 所有施工人员必须穿戴好个人防护用品,包括安全帽、工作服、安全鞋、手套等。
- 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、警示标志等。
2. 钢筋材料及工具检查:- 钢筋应符合设计要求,表面无裂纹、油污等缺陷。
- 施工工具如扳手、钳子、切割机等应完好无损,确保操作安全。
- 钢筋存放时应分类堆放,避免混淆和损伤。
3. 施工过程中的安全注意事项:- 钢筋下料时,应使用正确的切割工具,确保切割面平整,避免切割过程中发生伤害。
- 钢筋绑扎时,应保持工作区域整洁,不得堆放杂物,以防绊倒或跌落。
- 在高空作业时,必须使用安全带,并确保安全带系挂正确。
- 钢筋绑扎过程中,如需移动位置,应先确认周围环境安全,避免发生跌落。
- 钢筋连接处应牢固,防止因连接不良导致钢筋脱落或损坏。
- 不得在钢筋上站立或攀爬,以免发生坠落事故。
4. 起重吊装安全:- 起吊钢筋骨架时,下方禁止站人,必须待骨架降落到离地1米以内才准靠近,就位支撑好,方可摘钩。
- 吊运短钢筋应使用吊笼,吊运超长钢筋应加横担,捆绑钢筋应使用钢丝绳千斤头,双条绑扎,禁止用单条千斤头或绳索绑吊。
- 吊运过程中,应注意与电线保持安全距离,避免发生触电事故。
5. 应急处理:- 施工现场应配备急救箱,并定期检查药品的有效性。
- 施工人员应熟悉基本的急救知识,如止血、包扎、搬运伤员等。
- 发生安全事故时,应立即停止施工,组织人员抢救,并立即上报相关部门。
七、检查执行情况:[填写检查执行情况]八、交底人:[填写交底人姓名及职务]九、记录人:[填写记录人姓名及职务]十、备注:1. 本安全技术交底应在施工前进行,施工过程中如有变更,应及时更新。
水池钢筋混凝土技术交底一、工程概述本次施工的水池为钢筋混凝土结构,其主要功能是_____。
水池的尺寸为长_____米、宽_____米、高_____米。
水池的设计使用年限为_____年,抗震设防烈度为_____度。
二、施工准备1、技术准备熟悉施工图纸,理解设计意图,进行图纸会审,提出图纸中存在的问题。
编制施工方案,明确施工工艺、施工顺序、质量标准和安全措施。
对施工人员进行技术交底,使其了解施工要点和质量要求。
2、材料准备钢筋:选用符合设计要求的钢筋,钢筋的品种、规格、质量应符合国家标准。
钢筋应具有出厂质量证明书和试验报告单,并按规定进行抽样复验。
水泥:选用_____牌普通硅酸盐水泥,水泥的强度等级应符合设计要求。
水泥应有出厂质量证明书和试验报告单,并按规定进行抽样复验。
砂:选用中砂,砂的含泥量不应大于_____%,细度模数应为_____。
石子:选用_____mm 连续级配的石子,石子的含泥量不应大于_____%,针片状颗粒含量不应大于_____%。
水:采用饮用水。
外加剂:根据设计要求选用外加剂,外加剂应有出厂质量证明书和试验报告单,并按规定进行抽样复验。
3、主要机具准备钢筋加工设备:钢筋调直机、钢筋切断机、钢筋弯曲机等。
混凝土搅拌设备:强制式搅拌机、配料机等。
混凝土运输设备:混凝土搅拌运输车、混凝土输送泵等。
混凝土振捣设备:插入式振捣器、平板振捣器等。
其他机具:电焊机、电锯、电钻、水准仪、全站仪等。
三、钢筋工程1、钢筋加工根据设计图纸和规范要求,对钢筋进行下料、加工。
钢筋的弯曲半径、弯钩长度应符合设计要求。
钢筋加工的形状、尺寸应符合设计要求,其偏差应符合规范规定。
2、钢筋连接钢筋连接方式主要有焊接和机械连接。
焊接连接应符合设计要求和规范规定,焊接接头应进行外观检查和力学性能试验。
机械连接接头应符合设计要求和规范规定,并进行接头的抗拉强度试验。
钢筋接头的位置应符合设计要求和规范规定,在同一截面内的接头数量不应超过钢筋总数的_____%。
混凝土工程技术交底(水池)混凝土工程技术交底(水池)引言概述:混凝土工程技术交底是指在水池建设过程中,施工方向相关人员详细说明混凝土工程的相关技术要求和施工细节。
本文将从水池的基础、结构、防水、养护和安全等五个方面,分别介绍混凝土工程技术交底的内容。
一、基础方面:1.1 基础的准备工作:包括清理施工现场、测量标高和标线的设置。
1.2 基础混凝土的配合比:根据设计要求和土壤条件,确定合适的水泥、砂、骨料和水的配合比。
1.3 基础混凝土的浇筑:确保混凝土均匀浇筑,避免出现空洞和松散现象。
二、结构方面:2.1 结构模板的搭设:根据设计图纸,搭设合适的结构模板,确保水池的形状和尺寸准确无误。
2.2 钢筋的布置:按照设计要求,将钢筋按照一定的间距和层数进行布置,保证水池的强度和稳定性。
2.3 混凝土浇筑和振捣:确保混凝土均匀浇筑,并采用适当的振捣方法,以提高混凝土的密实度和强度。
三、防水方面:3.1 防水材料的选择:根据水池的使用要求,选择合适的防水材料,如聚合物防水涂料或防水卷材。
3.2 防水层的施工:确保防水层的涂布或铺设均匀牢固,避免出现漏水现象。
3.3 防水层的检测:在施工完成后,进行防水层的检测,以确保其质量和可靠性。
四、养护方面:4.1 初期养护:在混凝土浇筑完成后,及时进行初期养护,如覆盖湿布、定期浇水等,以保持混凝土的湿润。
4.2 后期养护:在混凝土达到一定强度后,进行后期养护,如喷涂养护剂、保温等,以提高混凝土的强度和耐久性。
4.3 养护期的监测:在养护期间,定期进行养护质量的监测,如测量混凝土的强度和温度等,以确保养护效果。
五、安全方面:5.1 施工安全措施:在施工过程中,严格遵守安全操作规程,如佩戴安全帽、使用安全绳索等,确保施工人员的人身安全。
5.2 施工现场的防护:设置合适的警示标志和围栏,防止非施工人员进入施工现场,确保周围环境的安全。
5.3 施工设备的检测和维护:定期对施工设备进行检测和维护,确保其正常运行,避免发生意外事故。
三)钢筋工程(一)钢筋工程概况清水池所用钢筋约320吨,主要包括底板、框架基础暗梁、池壁、池柱、顶板、集水坑、进人孔、通风孔、阀门井、钢筋混凝土溢流堰、溢流井等。
(二)施工准备1.测量准备根据坐标控制点,在垫层上放出清水池轴线和基础梁、壁板、柱位置线;底板上层钢筋绑扎完成后工地测量人员必须组织测放墙、柱插筋位置线(用红油漆标注)。
底板混凝土浇筑完成,支设竖向模板前,在板上放出壁板、柱子平面控制轴线。
待竖向钢筋绑扎完成后,在竖向钢筋上部标出标高控制点。
2。
技术准备钢筋工长,技术人员及放样人员要认真阅读审查图纸,详读设计图纸总说明及设计变更通知单。
做出钢筋加工配料单,配料单送交技术部及钢筋工长审查并签认后方能进行钢筋的加工。
对于钢筋接头的连接,在连接加工前,要对每批钢筋进行接头工艺检验.试验人员要作好原材料进场的复验工作,对复验合格的原料钢筋要挂好复验合格标识牌,对未做复验的原材料钢筋挂好待验标识牌(标识牌要注明钢筋的炉号、规格、型号和数量)。
3.垫块基础底板的保护层采用50mm厚大理石垫块;池壁内外侧采用35㎜、50㎜塑料垫块;顶板的保护层采用25mm厚大理石垫块;梁柱的保护层采用40mm厚大理石垫块。
4.绑扎铁丝直径≤12mm钢筋采用20号铁丝绑扎,直径>12mm钢筋采用22号铁丝绑扎。
5.作业条件:5.1对进场加工钢筋的施工人员要进行进场教育,对全体员工认真组织好技术交底,对特殊作业人员进行培训。
如:电焊工需培训合格,持证上岗。
5。
2钢筋工种的技术人员要根据设计图纸、施工规范及钢筋工程的构造要求,按构件编制详细的配料单,并交技术部门和钢筋工长审查,核对其每根钢筋的直径、式样、根数等项目是不是存在施工图与配料单不相符的情况。
5.3核查钢筋场的原材料,如钢筋的品种、规格以及数量是否能满足配料单及施工图的要求.5.4核查钢筋的原材料是否具备必要的合格证,出厂质量证明书和试验报告单,而且要将合格证证件与实物加以核对,根据钢筋表面标志和每捆或每盘上附带的标牌必须作到清楚无误.5。
钢筋混凝土水池施工技术交底㈠、工程概况本工程属于水处理站的单位工程,处理能力为10000t/d,包括1号水池,平面尺寸为4000mm×6000mm,基底标高为-3.60m,池壁顶标高2.90m,池底板与池壁均为350mm厚C25混凝土。
2号水池平面尺寸为1000mm×15000mm,基底标高-4.10m,池壁顶标高1.20m,底板厚400mm,壁厚350mm,混凝土强度等级C25。
3号水池平面尺寸5200mm×12000mm,基底标高-2.38m,池壁顶标高3.90m,混凝土底板厚400mm,池壁厚300mm,混凝土强度等级C25。
4号水池平面尺寸5100mm×12000mm,底板标高-3.00,其他与3号水池同。
5号水池为圆形水池,径9000mm,基底标高-3.80m,池壁顶标高4.60m,池壁与底板均为300mm厚C20混凝土。
6号水池平面尺寸为8200mm×12000mm,基底标高-2.80,池壁顶标高3.20m,底板与池壁均为400mm厚C25混凝土。
以上水池均设100mm厚C10混凝土垫层,底板面、立壁外均抹20mm厚1:2水泥砂浆防水层,立壁外刷聚氨酯涂膜防水处理。
混凝土防渗标号设计要求达到B6以上。
(二)现场施工准备1、材料水泥:52.5普通硅酸盐水泥。
砂:中砂,含泥量不得大于3%。
石子:卵石,最大粒径不宜大于40mm、含泥量不大于1%、吸水率不大于1.5%。
钢筋:须有出厂证明书和钢筋试验证明,性能指标符合规规定。
聚氨酯:三原建筑粘合材料厂生产的聚氨酯防水材料,分甲、乙两组,分别用桶包装。
辅助材料包括以下几种:磷酸或苯磺酰氯:作缓凝剂用。
二月桂酸二丁基锡;促凝剂。
二甲苯:清洗工具。
醋酸乙酯:清洗手上凝胶用。
107胶:修补基层用。
2、现场作业条件⑴、完成灰土地基检查验收工作。
⑵、各项原材料需经检验,公司试验室已提交混凝土与砂浆配合比,其抗渗强度等级符合设计要求,并提高0.2MPa。
㈢、防水混凝土施工操作1、施工顺序浇灌C8混凝土垫层→弹出池壁外底线→绑扎底板钢筋池壁插筋→支模板焊接止水钢板浇筑底板混凝土搭设钢管支撑架绑扎池壁钢筋→组装池壁外模板浇筑池壁混凝土→拆模2、垫层混凝土垫层强度等级为C10,要求严格控制垫层厚度和表面平整度。
弹好池壁外边线。
3、绑扎钢筋底板为双层钢筋,上层钢筋应设铁马凳作钢筋支撑,其间距为1500mm,采用16钢筋制作。
池壁吊模下设铁马凳作模板支撑。
事先弹好底板钢筋的分档标志,并摆好下层钢筋。
绑扎钢筋时,除靠近外围两行的相交点全部绑扎牢固外,中间的相交点可相隔交错扎实,但必须保证钢筋不位移。
摆好钢筋马凳后即可绑上层钢筋的纵横两个方向定位钢筋,并在定位钢筋上画出分档标志,然后穿放纵横钢筋,绑扎方法与下层钢筋相同。
底板上下层钢筋有接头时,应按规要求错开,其位置与搭接长度要符合设计要求,钢筋搭接处,应在中央与两端按规定用铁丝扎实。
池立壁钢筋插筋按图纸要求伸入基础深度要符合设计要求,并绑扎固定牢固,以确保位置准确,必要时可采用电焊焊牢。
底板钢筋绑扎后应随即垫好砂浆垫块。
待底板混凝土灌筑后,在底板上放线,再校正预埋立壁插筋,凡位移严重应进行处理。
先绑2~4根立壁钢筋,并画好分档标志,然后在其下部和齐胸处绑两根横向钢筋进行定位,在横筋上画好分档标志,然后绑其余竖筋,最后绑其余横筋。
墙筋应逐点绑扎,其搭接长度、位置及绑扎方法与底板相同。
立壁双排钢筋之间应绑间距支撑,双排钢筋的外侧绑扎砂浆垫块,保在钢筋保护层厚度。
配合其他工种安装各种预埋铁管件、预留洞口,其位置、标高均应符合设计要求。
4、支模在底板混凝土浇筑前,在距壁表面1m处每隔1m设置一个20钢筋桩,长120~150mm,以便于在池壁支模时作支顶之用。
池立壁外模的支撑方法:地面以下采用直接支撑在土坡上的方法,地面以上采用地面支设斜撑的方法,当池壁在地面以上较高的水池采用钢管支撑架加固外模板。
池立壁模的支撑方法:在池设置钢管脚手架,并设水平撑杆、斜撑杆,加短木、木楔等进行支撑。
钢管脚手架里皮立杆离池壁300mm,外皮立杆离池壁2800mm,纵立杆间距1200mm,每排立杆均设剪刀撑,大横杆间距1200mm,小横杆支撑模板的100mm×100mm方楞。
模板一律采用定型组合钢模板,选用P3012、P3019、P3006等。
矩形水池的模板沿长度方向水平布置,池壁与池壁相交是八字角的水池,在该处采用厚3mm的钢板制作特制模板,见图25-l,且用圆形锁卡与组合钢模板连接,以增加壁模板的整体性和稳定性。
图25一1八字角立壁支模由于模板是水平方向放置,故竖向用100×100rnrn楞木固定模板,间距1000mm,用8#铁丝与模板连接固定。
外模板用12钢筋拉杆固定,以抵抗混凝土的侧压力,该钢筋拉杆用12钢筋在其两端压扁至1.20~1.50mm,再在上钻13的孔,用回锁卡与模板连接。
为了达到防渗的目的,该钢筋拉杆应进行除锈处理。
5、混凝土灌注⑴、混凝土搅拌:搅拌机棚应设置公司试验室提交的混凝土配合比标志板,按配合比要求分别固定水泥、砂、石子各个磅秤的标量,磅称要经过检查,定期校验,以保证后台上料计量精确。
加水必须严格控制计量。
加料顺序:先倒石子,再倒水泥,后倒砂子,最后加水,外加剂按定量与水一并加入。
第一盘混凝土搅拌应多加一袋水泥。
混凝土搅拌时间不少于1.5min。
每台班应做两次混凝土坍落度试验。
按规定填写混凝土施工日志。
⑵、混凝土自搅拌机卸出后,用手推车及时运至浇灌地点,运送时应防止水泥浆流失,混凝土从搅拌机卸出至浇灌完毕的延续时间,由于气温较高,不得大于60min。
⑶、在底板混凝土浇灌时,手推车距混凝土操作面的高度不得大于600mm,否则应将手推车中混凝土倒入操作平台铁板上,再人工用铁锹灌入。
不得采用集中一处倾倒。
水池立壁混凝土浇灌一律采用将手推车中混凝土卸在操作平台铁板上,再用铁锹灌人模。
⑷、振捣一律采用振捣棒进行振捣。
底板混凝土振捣时,振捣棒与混凝土面应斜向振捣。
浇灌混凝土时应注意保护钢筋与预埋钢管的位置,振捣棒不得碰及钢筋与预埋钢管。
⑸、混凝土养护是保证防水抗渗混凝土质量的重要一环,在混凝土浇灌完后12h以,应对混凝土覆盖草袋浇水养护,特别是底板混凝土,气温较高,必须保持草袋湿润,养护时间不得少于7昼夜。
⑹、填写混凝土施工记录,按规留置混凝土试块,每班为一组。
⑺、混凝土施工缝按设计要求采用如图25-2的接缝形式,采用钢板止水带- 1.2×300mm,与钢筋进行点焊固定,其他地方不留水平施工缝,池立壁一律不留垂直施工缝。
为了达到以上要求,浇灌池立壁混凝土采用分层赶浆法连续施工,不产生水平与垂直施工缝,以保证混凝土的施工质量。
图25-2施工缝接缝方式混凝土作业组共8个,施工中各作业小组依次投入后,在立面上形成台阶形分层流水作业、同步等速前进的作业方式。
在时间和空间上保证施工的严密性、规律性和连续性。
分层高度的确定,第一层施工时要处理施工缝,工序较多,操作条件差,为保证与其他层等速前进,应比中间层稍薄一些,故第一层浇灌高度定为900mm,中间层浇灌高度为1200mm,最上一层因池顶下料,操作条件比较好,灌筑高度为1400mm。
流水步距,即分段长度,指上下层两个作业小组相继投入同一施工段工作的间隔时间,分层赶浆法采用固定节拍的流水施工,根据现场搅拌机和运输能力确定为3~4m,气温高时可适当缩短。
施工时,由A与A’两个小组从起点朝相反方向推进,在A与A’小组完成第一个施工段后,B与B’小组投入施工,在B与B’小组施工完第一个施工段后,C与C’小组投入施工。
所有小组投入施工后,池壁立面形成阶梯型流水施工。
㈣、水泥砂浆防水层1、水泥底板水泥砂浆防水层⑴、清理基层:将松散混凝土清洗干净,凸出的鼓泡剔除。
⑵、刷水泥素浆:用水泥:防水油=1:0.03(重量比)加上适量的水拌合成粥状,铺摊在地面上,用扫帚均匀扫一遍。
⑶、底层砂浆:底层砂浆用1:3水泥砂浆,掺入水泥重量3%~5%的防水粉。
拌好的砂浆倒在地上,用杠尺刮平,木抹子顺平,铁抹子压一遍。
⑷、刷水泥素浆:24h后刷水泥素浆一道。
配合比为水泥:防水油=1:0.03,加适量水。
⑸、面层砂浆:刷素水泥浆后接着抹面层砂浆,配合比及做法同底层。
⑹、刷水泥素浆:面层砂浆初凝后刷最后一遍素浆,配合比为水泥:防水油=1:0.01加适量水,与面层砂浆紧密结合在一起压光、压实。
⑺、养护:待地面有一定强度后,表面盖麻袋或草袋经常浇水湿润,养护时间为周。
⑻、五层做法总厚度控制在15~20mm左右,每层连续施工,各层紧密结合不留施工缝。
2、水池立壁水泥砂防水层混凝土墙面如有蜂窝及松散混凝土要剔掉,用水冲刷干净,然后用1:3水泥砂浆抹平表面有油污应用掺有10%的火碱水溶液刷洗干净。
所有混凝土表面应凿毛。
⑴、刷水泥素浆:配合比为水泥:水:防水油=1:0.8:0.025(重量比),先将水泥与水拌合,然后加入防水油搅拌均匀,再用软毛刷子将基层表面涂刷均匀,随即抹第二层水泥防水砂浆。
⑵、抹底层砂浆:底层用1:2.5水泥砂浆,加水泥重量3%~5%防水粉水灰比为0.6~0.65,稠度为7~8cm。
先将防水粉和水泥、砂子拌匀后再加水拌合。
搅拌均匀后进行抹灰操作,底层抹灰厚度7mm 左右,在抹灰未凝固之前用扫帚扫毛。
砂浆要随拌随用,拌合及使用砂浆不得超过60min,严禁使用隔夜砂浆。
⑶、刷水泥素浆:在底子灰抹完后隔1d再刷水泥素浆,配合比及做法和第一层相同。
⑷、抹面层砂浆:在刷素浆后,紧接着抹面层,配合比同底层砂浆,抹灰厚度在7mm左右,凝固前要用木抹子搓平,用铁抹子压光。
⑸、养护与水池底板防水水泥砂浆同。
㈤、聚氨酯防水涂膜1、施工工具电动搅拌器、拌料桶、小型油漆桶、橡皮刮板、塑料刮板、铁皮刮板、磅秤、油漆刷、长把刷、小抹子、油工铲刀、笤帚、墩布。
2、作业条件⑴、防水基层不平处用1:3水泥砂浆做找平层,其表面要求抹平压光,其平整度可用2m直尺检查,基层与直尺之间最大空隙不应大于10mm。
⑵、基层砂浆必须牢固、无裂缝,不允许有空鼓、松动、鼓包、凹坑、起砂掉灰等缺陷存在,基层的阴阳角一律做成半径约10mm平整光滑的小圆角。
⑶、凡与基层相连的管件、排水口必须安装牢固,接缝严密,收头圆滑,不允许有松动现象。
⑷、基层表面要求基本干燥,含水率不大于9%。
⑸、在晴天时施工。
3、清理基层先用铲刀和管帚等工具将基层表面突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清扫干净,对阴阳角、管根等部位更应认真清理,如发现油污、铁锈等要用钢丝刷、砂纸和有机溶剂清除干净。
4、涂布底胶相当于传统的刷冷底子油工序。
其目的是隔断基层潮气,防止防水涂膜起鼓脱落;加固基层,提高涂膜与基层的粘结强度,不使涂层发生剥离等现象,防止涂膜出现针眼气孔等缺陷。
