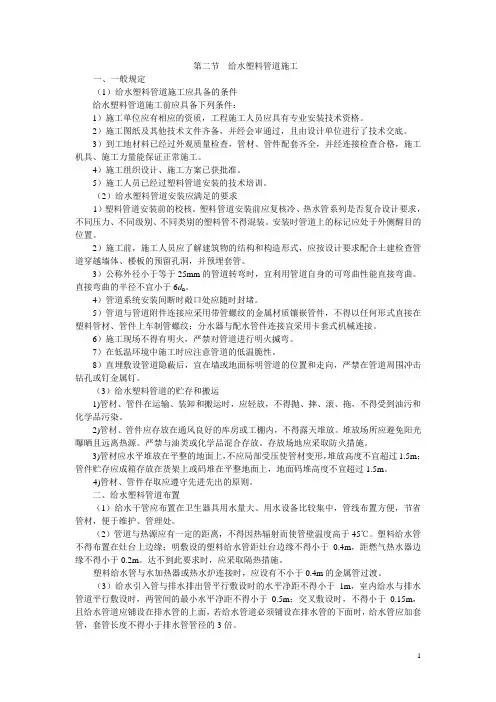

室内给水塑料管道施工
- 格式:doc
- 大小:34.50 KB
- 文档页数:14
第二节给水塑料管道施工一、一般规定(1)给水塑料管道施工应具备的条件给水塑料管道施工前应具备下列条件:1)施工单位应有相应的资质,工程施工人员应具有专业安装技术资格。
2)施工图纸及其他技术文件齐备,并经会审通过,且由设计单位进行了技术交底。
3)到工地材料已经过外观质量检查,管材、管件配套齐全,并经连接检查合格,施工机具、施工力量能保证正常施工。
4)施工组织设计、施工方案已获批准。
5)施工人员已经过塑料管道安装的技术培训。
(2)给水塑料管道安装应满足的要求1)塑料管道安装前的校核。
塑料管道安装前应复核冷、热水管系列是否复合设计要求,不同压力、不同级别、不同类别的塑料管不得混装。
安装时管道上的标记应处于外侧醒目的位置。
2)施工前,施工人员应了解建筑物的结构和构造形式,应按设计要求配合土建检查管道穿越墙体、楼板的预留孔洞,并预埋套管。
3)公称外径小于等于25mm的管道转弯时,宜利用管道自身的可弯曲性能直接弯曲。
直接弯曲的半径不宜小于6d n。
4)管道系统安装间断时敞口处应随时封堵。
5)管道与管道附件连接应采用带管螺纹的金属材质镶嵌管件,不得以任何形式直接在塑料管材、管件上车制管螺纹;分水器与配水管件连接宜采用卡套式机械连接。
6)施工现场不得有明火,严禁对管道进行明火揻弯。
7)在低温环境中施工时应注意管道的低温脆性。
8)直埋敷设管道隐蔽后,宜在墙或地面标明管道的位置和走向,严禁在管道周围冲击钻孔或钉金属钉。
(3)给水塑料管道的贮存和搬运1)管材、管件在运输、装卸和搬运时,应轻放,不得抛、摔、滚、拖,不得受到油污和化学品污染。
2)管材、管件应存放在通风良好的库房或工棚内,不得露天堆放。
堆放场所应避免阳光曝晒且远离热源。
严禁与油类或化学品混合存放。
存放场地应采取防火措施。
3)管材应水平堆放在平整的地面上,不应局部受压使管材变形,堆放高度不宜超过1.5m;管件贮存应成箱存放在货架上或码堆在平整地面上,地面码堆高度不宜超过1.5m。
塑料(PP-R+PVC)给排水管安装工艺安装室内聚丙烯(PP-R)给水管道需要进行以下准备工作。
首先,管材和管件需要有质量检验部门的产品合格证,并且应具备有关卫生建材等部门的认证文件。
其次,管材和管件上应标明规格、工称压力和生产厂名或商标,包装上应有批号、数量、生产日期和检验代号。
管材和管件的内外壁应光滑平整,无气泡、裂口、裂纹、脱皮和明显的痕纹、凹陷,且色泽基本一致。
热熔机应为配套产品,并附有合格证和使用说明书。
主要机具包括管手剪、细齿锯或专用管子切割机、热熔机、木工锉或专用削刀、钢尺、卷尺、水平尺、线坠。
作业条件需要材料、施工力量、机具等能保证正常施工,施工场地及施工用水、用电、材料存放场地等临时设施能满足施工需要。
安装流程包括安装准备、预制加工、干管安装、立管安装、支管安装、卡件固定、封口堵洞、系统试压、系统消毒和系统冲洗。
管道敷设安装需要注意以下几点。
管道安装时,不得有轴向扭曲。
穿墙或穿楼时,不宜强制校正。
给水聚丙烯管与其他金属管道平行敷设时,净距离不宜小于100mm,且聚丙烯管宜在金属管道的内侧。
室内明装管道在土建粉饰完毕后进行,安装前应配合土建正确预留孔洞或预埋套管。
管道穿越楼板时,应设置钢套管,套管高出地面50mm,并有防水设施。
埋地管道回填时,管周回填土不得夹杂坚硬物,应先用沙土回填至管顶上侧300mm处,经夯实后方可回填原土。
管道在穿越基础墙时,应设置金属套管。
套管与基础墙预留孔上方的净空高度不应小于100mm。
热熔连接需要按照以下步骤进行。
首先,热熔工具接通电源,到达工作温度指示灯亮后方能开始工作,机内装有恒温器,温度控制在240~260度。
其次,切割管材,必须使端面垂直于管轴线。
管材切割一般使用管子剪或管道切割机,但切割后管材断面应去除毛边和毛刺。
最后,管材与管件连接端面必须清洁、干燥、无油。
热熔深度应符合技术要求。
支吊架安装需要注意以下几点。
管道安装时必须按不同管径和要求设置管卡或吊架,位置应准确、管卡与管道接触应紧密,但不得损伤管道表面。
一、工程概况本工程为低压塑料管道安装工程,主要包括给水管道、排水管道、中水管道等。
管道材质为UPVC塑料管,适用于室内外给排水、中水、雨水等工程。
管道安装应满足《给排水管道工程施工及验收规范》(GB50242-2002)等相关标准要求。
二、施工准备1. 材料准备(1)UPVC塑料管:内外表面光滑,无气泡、裂纹,管壁厚薄均匀,色泽一致,直管段挠度不大于1%。
(2)UPVC塑料管件:包括弯头、三通、四通、异径管、伸缩节、阀门等,造型规矩、光滑、无毛刺,承口应有梢度,并与插口配套。
(3)粘结剂:选用与UPVC塑料管相匹配的粘结剂,具有良好粘结性能和耐候性。
(4)辅助材料:胶带、胶布、密封胶、毛刷、卷尺、水平尺等。
2. 机具准备(1)手锯、平面锉刀、毛刷、卷尺、水平尺等。
(2)切割工具:切割机、锯片等。
(3)焊接工具:电热风枪、焊接片等。
3. 作业条件(1)根据施工图纸编制的管材、管件、辅料计划按质量要求备齐。
(2)室内排水管道和管件按施工图纸和建筑物结构实际情况先进行实物排列,经核实各部位标高、位置、甩口尺寸以及与其它管道间距确实准确无误。
(3)楼层内排水管道的安装,应与结构施工隔开一~二层,且管道穿越结构部位的孔洞等均已预留完毕,室内模板或杂物清除后,室内弹出房间尺寸线及准确的水平线。
三、施工工艺1. 安装准备(1)检查管道、管件、粘结剂等材料的质量,确保符合要求。
(2)清理施工现场,确保安装区域整洁、平整。
(3)根据设计图纸,确定管道走向、标高、坡度等参数。
2. 管道切割(1)根据管道长度要求,使用切割机进行切割。
(2)切割面应平整,无毛刺,长度误差不大于±2mm。
3. 管道安装(1)根据设计图纸,确定管道走向,进行定位。
(2)使用水平尺和卷尺,调整管道标高和坡度,确保符合要求。
(3)将管道插入管件,调整位置,确保管道连接牢固、密封。
(4)使用粘结剂进行管道连接,待粘结剂固化后,进行质量检查。
第1篇1.1 工程名称:室内给水管塑料管施工1.2 工程地点:XX市XX区XX小区1.3 工程规模:本工程为XX小区室内给水管塑料管改造工程,主要包括给水管材、管件、阀门、水泵、计量仪表等设备的采购、安装及调试。
1.4 工程内容:室内给水管塑料管改造,包括主管道、支管道、阀门、水泵、计量仪表等设备的安装。
1.5 工程期限:预计施工工期为60天。
二、施工准备2.1 施工组织2.1.1 成立施工项目部,由项目经理、技术负责人、施工负责人、质量负责人、安全负责人等组成。
2.1.2 施工项目部负责施工组织、技术指导、质量控制、安全管理等工作。
2.2 施工人员2.2.1 施工人员需具备相应的资质和技能,经过培训合格后方可上岗。
2.2.2 施工人员需熟悉施工图纸、施工方案、施工工艺和质量标准。
2.3 施工材料2.3.1 给水管材:符合国家相关标准的PPR、PE等塑料管材。
2.3.2 管件:符合国家相关标准的三通、弯头、阀门等管件。
2.3.3 阀门:符合国家相关标准的截止阀、球阀、闸阀等阀门。
2.3.4 水泵:符合国家相关标准的水泵。
2.3.5 计量仪表:符合国家相关标准的流量计、压力表等计量仪表。
2.4 施工机具2.4.1 管道切割机、电焊机、扳手、卷尺、水平尺、钢卷尺等。
2.4.2 水泵、阀门、计量仪表等设备的安装工具。
2.5 施工场地2.5.1 施工现场需平整、开阔,满足施工要求。
2.5.2 施工现场需设置安全警示标志,确保施工安全。
三、施工工艺3.1 施工流程3.1.1 施工测量:根据施工图纸,对施工现场进行测量,确定管道走向、管道高度、管道间距等。
3.1.2 材料准备:根据施工图纸,准备所需的管材、管件、阀门、水泵、计量仪表等材料。
3.1.3 管道安装:按照施工图纸,进行管道安装。
3.1.4 水泵、阀门、计量仪表等设备安装:按照施工图纸,进行水泵、阀门、计量仪表等设备的安装。
3.1.5 系统调试:对给水系统进行调试,确保系统正常运行。

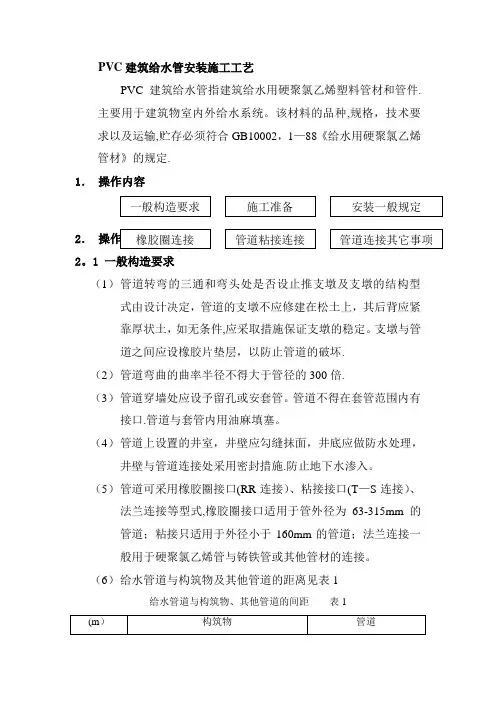

PVC 建筑给水管安装施工工艺PVC 建筑给水管指建筑给水用硬聚氯乙烯塑料管材和管件.主要用于建筑物室内外给水系统。
该材料的品种,规格,技术要求以及运输,贮存必须符合GB10002,1—88《给水用硬聚氯乙烯管材》的规定. 1. 操作内容2.2。
1 一般构造要求(1) 管道转弯的三通和弯头处是否设止推支墩及支墩的结构型式由设计决定,管道的支墩不应修建在松土上,其后背应紧靠厚状土,如无条件,应采取措施保证支墩的稳定。
支墩与管道之间应设橡胶片垫层,以防止管道的破坏. (2) 管道弯曲的曲率半径不得大于管径的300倍.(3) 管道穿墙处应设予留孔或安套管。
管道不得在套管范围内有接口.管道与套管内用油麻填塞。
(4) 管道上设置的井室,井壁应勾缝抹面,井底应做防水处理,井壁与管道连接处采用密封措施.防止地下水渗入。
(5) 管道可采用橡胶圈接口(RR 连接)、粘接接口(T —S 连接)、法兰连接等型式,橡胶圈接口适用于管外径为63-315mm 的管道;粘接只适用于外径小于160mm 的管道;法兰连接一般用于硬聚氯乙烯管与铸铁管或其他管材的连接。
(6) 给水管道与构筑物及其他管道的距离见表1给水管道与构筑物、其他管道的间距 表1(1)对所挖的沟槽的标高及管道基础的质量进行检查,合格后才能铺设管道.(2)对施工用的管材、管件、橡胶圈、胶粘剂进行检查,确认合格后,才能使用。
(3)准备好管道安装用不同规格的管材、管件以及主要安装机具和辅助材料.2.3 安装一般规定(1)管道的一般铺设过程是将管材放入沟槽、接口、部分回填、试压、全部回填。
只有在条件不允许而且管径不大的情况下,才可将3根管道在沟槽上接好后,平稳放入沟槽.(2)在沟槽内铺设给水管道,如设计未规定采用其他材料的基础时,一般均应铺设在未经扰动的原土上。
管道安装后,铺设管道时所用的垫块应及时拆除.(3)管材在吊运及放入沟时,应采用可靠的软带吊具,平稳下沟,不得与沟壁或沟底激烈碰撞。
PVC给水管道施工规程1、一般规定1、1 管道材料1、1、1 安装前应对材料的外观、接头配合公差进行检查,清除管材及管件内外的污物和杂物;1、1、2 管材、管件必须为新品;管材、管件应有明显标志标明生产厂的名称和规格及批号;1、1、3 管材和管件的颜色应一致,无色泽不均匀及分解变色线;内外壁光滑平整,无痕纹、凹陷;1、1、4 管材轴向直线度偏差应小于1%;管材端口必须平整,并垂直于轴线;1、1、5 管件厚度不得小于相应管材的壁厚;1、1、6 管道螺纹断丝或缺丝,不得大于螺纹全数的10%;不得在塑料管及管件上直接套丝。
1、2 材料贮运1、2、1 管材应按不同规格分别进行捆扎,且每扎重量不宜超过50kg;1、2、2 搬运管材、管件时,应小心轻放;严禁与尖锐物品碰触、抛摔滚拖;1、2、3 管材、管件不得露天存放;距离热源不小于1m,存放库房温度不超过40℃;1、2、4 管材应水平堆放在平整的支垫上;支垫宽度不应小于75mm,间距不应大于1m;外悬端不应超过0。
5m,堆置高度不得超过1。
5m。
1、3 管道系统安装过程中,应防止油漆、沥青等有机污染物与PVC管材、管件接触。
1、4 管道安装间断或完毕的敞口处,应随时封堵。
1、5 在PVC管道上方有焊接作业时,必须采取隔离措施,防止焊渣烫伤管材表面。
1、6 管道土建预留孔规范:1、6、1 预留孔尺寸宜较管外径大50~100mm;1、6、2 架空管上部的净空不宜小于140mm。
1、7 横管宜有2‰~5‰的坡度坡向排水装置。
直管段大于20米时宜设置胀缩补偿装置。
1、8 塑料螺纹管件应清洁不乱丝,螺接牢固,并留2~3扣螺纹1、9 塑料管与金属配件螺接时,其连接部位管径不得大于63mm ,密封料宜采用生料带。
1、10 管道系统的坐标、标高允差及平直允差应符合下表规定:2、配管与粘接2、1 程序:放线、绘制施工图,排管、预装配、标记、编号,粘接,接头养护。
2、2 切管工具宜选用细齿锯、割刀或专用切管机具。
室内PP-R管道安装施工工艺标准生活给水管—聚丙烯管PP-R为给水管,可广泛应用于室内冷、热给水系统、空调水系统;PP-R管材是由无规共聚聚丙烯材料制造而成;具有重量轻、卫生无毒、耐热性好、耐腐蚀、保温性能好等优点;本工程室内冷水埋地支管采用聚丙烯塑料管PP-RS5,压力等级 Mpa;热水管采用热水型聚丙烯塑料管PP -R,压力等级;均采用热熔连接;一、施工准备1. 施工技术人员认真熟悉图纸,领会设计意图,对图纸中发现的问题及时与业主方、监理联系,并作好会审记录;安装人员须熟悉PP-R管的一般性能,掌握必须的操作要点;2. 在各项预制加工项目开始前,根据设计施工图编制材料计划,将需要的材料、设备等按规格、型号准备好;3. 材料设备要求:到现场的管材、管件等须认真检查并经监理、业主验明材质,品牌与甲方要求一致,包括管材与管件、热熔阀门必须同品牌、同规格、同等级标准;同时核对质保书,合格证等,经多方现场验收合格签字确认后方能入库,并分别作好标识,对产品质量无法确认的要求乙方委托的第三方进行相关质量检测;1管材和管件的内外壁应光滑平整,无气泡、裂纹、脱皮和明显的痕纹、凹陷,色泽应基本一致;2管材的端面应垂直于管材的轴线;管件应完整、无缺损、无变形3施工现场与材料存放处温差较大时,应于安装前将管件和管材在现场放置一定时间,使其温度接近施工现场环境温度;二、管道安装所有户内管道从水表后开始采用PP-R管,进户管管径要求:安装1 工2 为,材料进货时应严格检验,其管径椭圆率应<10%,管材同一截面的壁厚偏差应<14%,内外壁应光滑、平整,无气泡、裂口、裂纹、凹陷、脱皮和严重的冷斑及明显的痕迹;3 管材切割管材切割采用专用管剪切断:管剪刀片卡口应调整到与所切割管径相符,旋转切断时应均匀加力,切断后,断口应用配套整圆器整圆;断管时,断面应同管轴线垂直、无毛刺;4 PP-R管的连接可采用焊接、热熔和螺纹连接等方式;其中热熔连接最为可靠,操作方便,气密性好,接口强度高;本工程管道连接采用手持式熔接器进行热熔连接;连接前,应先清除管道及附件上的灰尘及异物;管道连接采用熔接机加热管材和管件,管材和管件的热熔深度应符合要求;连接时,无旋转地把管端插入加热套内,达到预定深度;同时,无旋转地把管件推到加热头上加热,达到加热时间后,立即把管子与管件从加热套与加热头上同时取下,迅速无旋转地、均匀用力插入到所要求的深度,使接头处形成均匀凸缘;在规定的加热时间内,刚熔接好的接头还可进行校正,但严禁旋转;将加热后的管材和管件垂直对准推进时用力不要过猛,防止弯头弯曲;连接完毕,必须紧握管子与管件保持足够的冷却时间,冷却到一定程度后方可松手;当PP-R管与金属管件连接时,应采用带金属嵌件的PP-R管作为过渡,该管件与PP-R 管采用热熔承插方式连接,与金属管件或卫生洁具的五金配件连接时,采用螺纹连接,宜以聚丙乙烯生料带作为密封填充物;安装时,不得用力过猛,以免损伤丝扣配件,造成连接处渗漏;5 管道安装特别是热水管安装时,应考虑管道的热膨胀因素,管道连接时在空间允许的地方应用管道转弯折角自然补偿管道的伸缩,利用自然补偿时管道支架采用滑动支架,但不设固定支架的直线管道最大长度不得大于3m;管道三通连接处及直线管道的自然补偿,可采用固定支架:|滑动支架6 当管道不能利用自然补偿时,管道采用固定支架限制热膨胀;7 管道支架应在管道安装前埋设,应根据不同管径和要求设置管卡和吊架,位置应准确,埋设要平整,管卡与管道接触应紧密,不得损伤管道表面;采用金属管卡时,金属管卡与管道之间应采用塑料等软物隔离;在金属管配件与给水PP-R管连接部位,管卡应设在金属管一边;在阀门、水表等给水设备处应设固定支架,其重量不应作用于管道上;冷热水管道支架的最大安装距离见下表;冷热水管共用支架时,应根据热水管支架间距确定; 聚丙烯管冷热水管道支架的最大安装距离mm8 水平管道纵横方向弯曲,立管垂直度,成排管道安装偏差须满足下表;聚丙烯管安装允许偏差mm三、系统水压试验要求1、管道安装过程中,可分层或单套进行水压试验;由于本工程仅限于水表后至室内埋地部分,且室内阀后设计压力要求不大于,故管道的工作压力和试验压力分别为:工作压力为,试验压力为;2、在整个给水管道系统安装完毕后再全面检查,核对已安装的管子、阀门、垫片、紧固件等,全部符合设计和技术规范规定后,把不宜和管道一起试压的配件拆除,换上临时短管,所有开口处进行封闭,并从最低处灌水,高处放气.对试压合格的管道进行吹洗工作,直至污垢冲净为止,并做好各项吹扫清洗记录和试压记录等工作;3 、试验压力为系统工作压力的倍,但不得大于管材许用压力;4、试验时应缓慢注水,注满后应做密封检查;5、加压宜用手压泵缓慢升压至试验压力后,稳压1h,压降不小于,然后下降至工作压力的倍稳压2小时,进行外观检查,不渗不漏压力下降不超过为合格;6、压力试验完毕,接口部位专用堵头封堵,冬季当室外气温低于5℃时提前排空管内积水,确保冻裂管道;四、注意的问题1、搬运和安装管道时应避免碰到尖锐物体,以防管道破损;2、管道安装过程中,应防止油漆等有机污染物与管材、管件接触;3、安装与金属管连接的带金属嵌件的专用管件时,不要用力过猛,以免损伤丝扣配件,造成连接处渗漏;4、管材和管件加热时,应防止加热过度,使厚度变薄;管材在管配件内变形;5、在热熔插管和校正时,严禁旋转;6、操作现场不得有明火,严禁对管材用明火烘弯;7、安装中断或完毕的敞口处,一定要临时封闭好,以免杂物进入;五、成品保护1、管件和管材不应长期置于阳光下照射,为避免管子在储运时弯曲,堆放应平整,堆置高度不得大于2m;搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐触碰和抛、摔、拖;2、埋暗管封蔽后,应在墙面明显位置,注明暗设管的位置及走向,严禁在管上冲击或钉金属钉等尖锐物;3、管道安装后不得作为拉攀、吊架等使用;六、注意的安全1、进入施工现场必须戴好安全帽;施工现场禁止吸烟、随地大小便;操作高度大于2m 视为高空作业,高空作业必须系好安全带;2、正确使用各种机具,砂轮机不能反转,切割时人必须站在切割机一侧进行,防止砂轮片碎裂伤人;3、堆放和安装管材时,应注意防火安全远离火源,防止造成火灾;距离热源不得小于1m,严禁使用太阳灯取暖;4、使用人字梯必须加装连档绳,保证梯子与地面成60°~70°角;梯子底角,采用橡胶、麻布包裹以防滑;5、每日施工完后,要求将施工现场残留材料清理干净;。
建筑室内塑料(PP—R)给水管道安装工艺规范标准目录第一节材料要求 (2)第二节主要工具 (2)第三节操作工艺 (2)第四节质量标准 (7)第五节成品保护 (9)第六节应注意的质量问题 (9)室内PP —R 给水管道安装,适用于建筑中室内生活给水、生活热水和饮用洁净水,工作压力不大于0.6MPa 工作温度不高于70C º的管道安装。
第一节 材料要求1.1 生活给水系统所选用的聚炳稀管材和管件,应有质量部门的产品合格证,并应具有市有关卫生、建材等部门的认证文件。
1.2 产品质量要求:管材管件的外观质量应符合下列规定:(1) 管材和管件的外壁应光滑平整,无气泡、裂口、裂纹、脱皮和明显的痕纹、缺陷,色泽基本一致,冷水管、热水管必须有醒目的永久标记。
(2) 管材不应有可见杂质和不透光,管材的端面应垂直于管材的轴线。
(3) 管件应完整、无缺损、无变形,和模缝浇口应平整、无开列。
(4) 建筑给水用聚炳稀管材和管件的公称压力的选用,应根据长期工作的最高水温、承受的水压和要求使用年限确定和设计。
(参考国标冷热水聚丙烯系统。
(5) 给水管道必须采用与管材相适应的管件生活给水系统所涉及的材料必须达到饮用水卫生标准。
(6) 给水管道材料必须具备卫生检测报告。
第二节 主要工具2.1机具:手持式热熔机、手电钻、电锤、和手动试压泵等。
2.2 工具:专用断管器、活扳手、管钳、手锤。
第三节 操作工艺3.1 工艺流程 安装准备 预制加工 干管安装 管道冲洗支管安装 管道保温 立管安装3.2安装准备:认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。
参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理。
有问题及时与设计和有关人员研究解决,办好变更洽商记录。
3.3预制加工:按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、调直、校对、热熔),分组连接。
PP-R 给水管工程施工方案和技术措施一、材料预备1、PPR 管材及管件,用于生活饮用水系统时,其产品必需经卫生检验部门检验合格,具备检验报告和认证文件,具备生产厂家质检合格证明,并应有明显标识,标明生产厂家名称、规格,其包装上应标有生产批号、数量、生产日期和检验代号,产品外观检验应符合以下规定:(1)管材、管件应颜色全都,无色泽不均匀及分解变色线。
(2)管材及外壁均应光滑、平坦,无气泡、裂口、裂纹、脱皮、分层和严峻的冷斑及明显的痕纹、凹陷等缺陷。
(3)管材、轴向不得有异向弯曲,其直线度偏差应小于 1%,管材端口必需平坦,并垂直与轴线。
(4)管件应完整,无缺损、变形、合模缝,浇口应严整无开裂。
(5)管材、管件的物理、力学性能、管材尺寸、外径、壁厚公差、粘接收件与管材公差应符合相关标准标准要求。
2、计量水表应符合设计要求,并经自来水公司和技术监视局的认可,水表质量合格,其外表铸造应规章、光滑、无砂眼、裂纹,表盖玻璃无损伤,铅封完好,有出厂质量合格证明。
二、机具预备1、加工机械:砂轮锯、电锤、角磨机、热溶机、电动或手动试压泵、手电钻等。
2、手用工具:套丝板、压力钳、手锯、手锤、活扳手、手压泵、捻凿、断管器、割胀管器、管剪刀、规整圆器等。
3、其他:水平尺、线坠、钢卷尺、小线、压力表、卡尺等。
三、作业条件1、沿管线铺设位置清理干净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
2、每层均应有明确的标高线,暗装竖井管道,应把竖井内的杂物去除干净,并有防坠落措施。
3、支管安装应在墙体砌筑完毕,墙面未装修前进展。
4、明装管道应在管道安装前先设置管卡,其位置应准确,埋设应平坦、结实,卡件与管材接触严密,但不得损伤管材外表。
承受金属卡子时,卡件与管道间应用塑料带或橡胶物隔垫,不得使用硬物隔垫。
四、工艺流程:安装前预备→进场材料检验→预制加工→干管安装→立管安装→支管安装→管道试压→系统冲洗、消毒→系统通水1、安装预备:认真生疏图纸,了解设计意图,依据施工方案打算的施工方法和技术交底的具体措施做好预备工作。

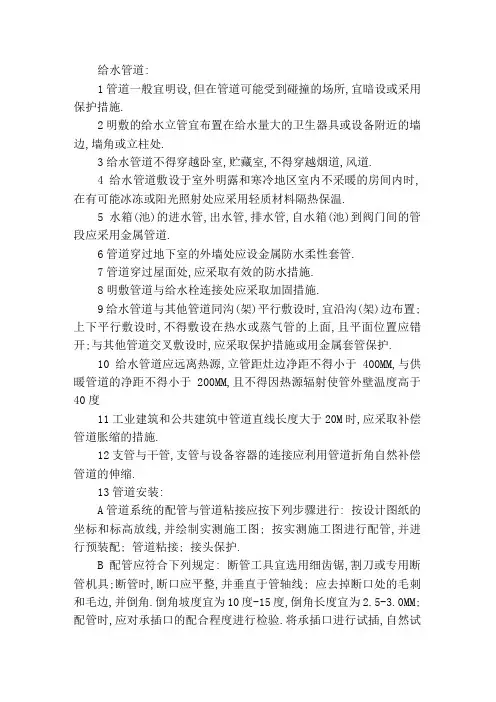

给水管道:1管道一般宜明设,但在管道可能受到碰撞的场所,宜暗设或采用保护措施.2明敷的给水立管宜布置在给水量大的卫生器具或设备附近的墙边,墙角或立柱处.3给水管道不得穿越卧室,贮藏室,不得穿越烟道,风道.4给水管道敷设于室外明露和寒冷地区室内不采暖的房间内时,在有可能冰冻或阳光照射处应采用轻质材料隔热保温.5水箱(池)的进水管,出水管,排水管,自水箱(池)到阀门间的管段应采用金属管道.6管道穿过地下室的外墙处应设金属防水柔性套管.7管道穿过屋面处,应采取有效的防水措施.8明敷管道与给水栓连接处应采取加固措施.9给水管道与其他管道同沟(架)平行敷设时,宜沿沟(架)边布置;上下平行敷设时,不得敷设在热水或蒸气管的上面,且平面位置应错开;与其他管道交叉敷设时,应采取保护措施或用金属套管保护.10给水管道应远离热源,立管距灶边净距不得小于400MM,与供暖管道的净距不得小于200MM,且不得因热源辐射使管外壁温度高于40度11工业建筑和公共建筑中管道直线长度大于20M时,应采取补偿管道胀缩的措施.12支管与干管,支管与设备容器的连接应利用管道折角自然补偿管道的伸缩.13管道安装:A管道系统的配管与管道粘接应按下列步骤进行: 按设计图纸的坐标和标高放线,并绘制实测施工图; 按实测施工图进行配管,并进行预装配; 管道粘接; 接头保护.B配管应符合下列规定: 断管工具宜选用细齿锯,割刀或专用断管机具;断管时,断口应平整,并垂直于管轴线; 应去掉断口处的毛刺和毛边,并倒角.倒角坡度宜为10度-15度,倒角长度宜为2.5-3.0MM; 配管时,应对承插口的配合程度进行检验.将承插口进行试插,自然试插深度以承口长度的1/2-2/3为宜,并作出标记.C管道的粘接连接应符合下列规定: 管道粘接不宜在湿度很大的环境下进行,操作场所应远离火源,防止撞击和阳光直射.在-20度以下的环境中不得操作; 涂抹胶粘剂应使用鬃刷或尼龙刷.用于擦揩承插口的干布不得带有油腻及污垢; 在涂抹胶粘剂之前,应先用干布将承,插口处粘接表面擦净.若粘接表面有油污,可用干布蘸清洁剂将其擦净.粘接表面不得沾有尘埃,水迹及油污; 涂抹胶粘剂时,必须先涂承口,后涂插口.涂抹承口时,应由里向外.胶粘剂应涂抹均匀,并适量; 涂抹胶粘剂后,应在20S内完成粘接.若操作过程中,胶粘剂出现干涸,应在清除干涸的胶粘剂后,重新涂抹; 粘接时,应将插口轻轻插入承口中,对准轴线,迅速完面.插入深度至少应超过标记.插接过程中,可稍做旋转,但不得超过1/4圈.不得插到底后进行旋转;粘接完毕,应即刻将接头处多余的胶粘剂擦揩干净.D初粘接好的接头,应避免受力,须静置固化一定时间,牢固后方可继续安装. E在零度以下粘接操作时,不得使胶粘剂结冻.不得采用明火或电炉等加热装置加热胶粘剂.14塑料管与金属管配件的螺接:A塑料管与金属管配件采用螺纹连接的管道系统,其连接部位管道的管径不得小于63MM。
室内塑料给水管道安装方法一、施工准备1、室内埋地塑料给水管道敷设时,必须在土建工程回填土夯实后,重新开挖进行。
铺设管道的沟底应平整,不得有突出的尖硬物体,必要时可铺100厚的砂垫层。
2、室内明敷管道应在土建粉饰完毕后进行安装,安装前应首先复核预留孔洞的位置是否正确。
3、管道嵌墙暗敷时,应配合土建预留孔槽。
二、施工方法1、施工中应遵循以下施工工艺:弹线→安装支架或管卡→取料断管、进行试安装→胶水→热熔连接安装→静置固化24h→给水配件安装→试压试验。
2、管道连接前先对承插口的配合程度进行检验,将承插口进行试插,自然试插深度以承口长度的1/2-2/3为宜,并作出标记。
3、在热熔连接前先用干布将承、插口处连接表面擦净,将承口、插口套入热熔机中,加热到一定温度时取下,迅速连接完成。
4、连接时将插口轻轻插入承口中,对准轴线,迅速完成。
插入深度至少应超过标记。
插接过程中,可稍做旋转,但不得超过1/4圈,不得插到底后进行旋转。
5、初连接好的接头,应避免受力,须静置固化一定时间,牢固后方可进行下步工序施工。
三、安装注意事项1、严禁在回填土之前或在未经夯实的土层中进行管道敷设。
2、塑料管出地坪处应设置护管,其高度应高出地坪100mm。
塑料管在穿基础墙时,应设置金属套管。
室内管道穿越楼板时,必须设置套管,穿越屋面时必须设置金属套管,套管均应高出地坪屋面不小于100mm。
3、螺纹塑料管件与金属管配件螺接,宜采用聚四氟乙烯生料带作为填充物,不宜使用厚白漆、麻丝。
4、塑料管应用专用管卡,管卡位置应准确,埋设牢固,管卡与管道接触紧密,不得损伤管道表面。
若采用金属管卡固定管道时,金属管卡与塑料管间应采用塑料带或橡胶物隔垫。
5、在金属管配件与塑料给水管连接部位,管卡应设在金属管配件一端,并尽量靠近金属管配件。
6、管道安装完毕必须进行试压试验,验收合格后方可进行下道工序施工。
2)切割管材必须使端面垂直于管轴线,管材切一般使用专用管子剪,如为大管径,则用锯条切割,切割后断面去毛刺和毛边。
3)管格与管件连接端面必须清洁、干燥、无油。
4)用卡尺和合适的笔在管端测量并标绘出热熔深度,热熔深度应符合下表规定:公称外径(mm)热熔深度(mm)加热时间(s)加工时间(s)冷却时间(min)32 20 8 4 4管件与管子热熔过程5)熔接弯头或三通时,按设计图纸要求应注意其方向,在管件和管材的直线方向上,用辅助标志标出其位置。
6)连接前应检查管件的定位线,并参照管材冷、热水的标识线使其连接后的成型管道的标识线方向一致(应朝外)。
7)连接时,无旋转地把管端导入加热套管内,插入到所标志的深度,同时无旋转地把管件推到加热管上,达到规定标志处。
一般地可用心中默读数字法掌握加热时间,或观察管件、管材的加热程度,当模头上出现一圈PPR热熔凸缘时,即可将管材、管件从模头上取下进行下道工序。
8)达到加热时间后,立即把管材、管件从加热套与加热头上同时取下,迅速无旋转地直线均匀插入到所标深度,使接头处形成均匀凸缘。
9)在规定时间内,刚熔接好的接头还可校正,但严禁旋转。
5.支吊架安装采用镀锌角管1)管道安装时必须按不同管径和要求设置管卡或吊架,位置应准确,管卡与管道接触应紧密,不得损伤管道表面。
2)若采用金属卡或吊架时,金属管卡与管道之间应采用塑料带或橡胶等软物隔垫。
在实际操作中常以同材质的管材或PVC-U排水管材作垫圈。
用橡胶隔垫6.立管和横管支吊架的间距不得大于下表列数据冷水管支吊架最大间距公称外径(mm)20 25 32 40 50 63横管(mm)650 800 950 1100 1250 1400立管(mm)1000 1000 1500 1700 1800 2000 热水管支吊架最大间距公称外径(mm)20 25 32 40 50 63横管(mm)500 600 700 800 900 1000立管(mm)900 1000 1200 1400 1600 1700注:冷热水管共用支吊架应根据热水管吊架间距确定,暗敷直埋管线的支架间距可采用1000--1500mm。
室内给水塑料管道安装施工方案(1)硬聚氯乙烯(PVC-U)给水管道安装1)适用范围。
适用于新建、改建、扩建的民用建筑工程中水温不高于45*系统工作压力不大于0.6MPa,DNW110的室内给水管道工程,以及DNW315的居住小区、厂区室外给水管道埋地铺设。
工业建筑工程可参考使用。
该管材不得用于室内消防管道和与其相连接的其他给水系统。
2)管材选择。
①应根据系统的工作压力和输送的水温,再考虑工程安全余量来选择管材的公称压力。
公称压力(PN)指在20^、50年寿命的条件下,管材的设计最大允许工作压力。
②若温度t在25~45°C之间时应按表1-31中不同温度的下降系系数(ft)修正管材设计最大允许工作压力(PD),PD=ft・PN。
表1-31③考虑在施工和使用过程中,管道会产生一定的附加应力和磨损等不利情况。
因此推荐系统的工作压力Ps=0.6~0.8PD。
④综合上述因素,系统工作压力W0.6MPa的室内给水管道,当DNW40时宜选用公称压力1.6MPa的管材;当DN250时宜选用公称压力1.0MPa及以上的管材。
3)管道连接。
①粘接承插接口:适用管径DNW110,—般用于室内给水管道安装。
②橡胶圈承插接口:适用管径DN263,可用于室内,外给水管道安装。
③过渡连接:PVC—U管道与小管径的金属附件或其他种类的管道,宜采用注塑成型的嵌铜内丝连接。
PVC—U管道与较大管径的金属附件或其他种类的管道可采用法兰连接。
4)管道布置与敷设。
①室内管道宜暗装,也可明装,但不得埋设在承重结构内。
②室内管道可在管井,管窿、吊顶、管沟内敷设。
DNW25时也可嵌墙埋设,并应采用粘接。
③管道明装时,在有可能碰撞、冰冻或阳光直射的场所应采取保护措施。
④管道垂直穿越墙,板、梁、柱时应加套管;穿越地下室外墙时应加防水套管;穿楼板和屋面时应采取防水措施。
⑤与其他管道同沟(架)平行敷设时,宜沿沟(架)边布置;上下行敷设时,不得敷设在热水或蒸汽管的上面,且平面位置应错开;与其他管道交叉敷设时,应采取保护措施。
室内硬质聚氯乙烯排水管道安装工艺1、施工准备1.1材料规定:1.1.1管材为硬质聚氯乙烯(UPVC)。
所用粘接剂应是同一厂家配套产品,应与卫生洁具连接相合适,并有产品合格证及阐明书。
1.1.2管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。
直管段挠度不不小于l%.管件造型应规矩、光滑,无毛刺。
承口应有梢度,并与插口配套。
1.1.3其他材料:粘接剂、型钢、圆钢、卡件、螺栓、螺母、肥皂等。
1.2重要机具:1.2.1手电钻、冲击钻、手锯、铣口器、钢刮板、活扳手、手锤、水平尺、套丝板、毛刷、棉布、线坠等。
1.3作业条件:1.3.1埋设管道,应挖好槽沟,槽沟要平直,槽内沉沙,排水管敷设在沙层上。
1.3.2暗装管道(包括设备层、竖井、吊顶内旳管道)首先应查对多种管道旳标高、坐标旳排列有无矛盾。
预留孔洞、预埋件已配合完毕。
土建模板已拆除,操作场地清理洁净,安装高度超过3.5m应搭好架子。
1.3.3室内明装管道要与构造进度相隔二层旳条件下进行安装。
室内地平线应弹好,初装修抹灰工程已完毕。
安装场地无障碍物。
2、操作工艺2.1工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验→通水试验2.2预制加工:根据图纸规定并结合实际状况,按预留口位置测量尺寸,绘制加工草图。
根据草图量好管道尺寸,进行断管。
断口要平齐,粘接前应对承插口先插入试验,不得所有插入,一般为承口旳3/4深度。
合格后,用棉布将承插口需粘接部位旳水分、灰尘擦拭洁净。
用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀,约30s至1min即可粘接牢固。
粘牢后立即将溢出旳粘接剂擦拭洁净。
多口粘连时应注意预留口方向。
2.3干管安装:首先根据设计图纸规定旳坐标、标高预留槽洞或预埋套管。
埋入地下时,按设计坐标、标高、坡向、坡度开挖槽沟并扎实。
采用托吊管安装时应按设计坐标、标高、坡向做好托、吊架。
武汉建工安装工程有限公司企业标准室内给水塑料管道安装(热熔连接) 施工工艺标准Q/JB 01-17-20061 适用范围本工艺标准适用于建筑给水及采暖工程中工作压力不大于0.6Mpa,工作水温不大于70℃的场合的的室内给水、室内热水供应聚丙烯管道(PP-R)、聚乙烯管道(PE)、聚丁烯管道(PP-C) 和孔网钢带管道的安装。
2 施工准备2.1 材料的质量要求2.1.1工程所需用的材料应有产品质量合格证明文件,其规格,型号及性能检测报告应符合国家技术标准和设计要求。
管材和管件上均应有醒目的标志,并应标明规格、公称压力、用途(冷水管或热水管)和生产厂名或商标。
材料包装完好。
包装上应标有批号、数量、生产日期和检验代号。
同一工程管材和管件均应使用同一厂家生产的产品。
2.1.2 材料进场时应按有关规定进行检查验收,并经监理工程核查确认。
2.1.3管材和管件的内外壁应光滑平整,无气泡、裂口、裂纹、脱皮和明显的痕纹、凹陷,且色泽基本一致。
管材的端面应垂直于管材的轴线。
管件应完整,无缺损,无变形。
合模缝绕口应平整无开裂。
2.1.4聚丙烯 (PP-R)管材规格尺寸及偏差符合表2.1.4-1规定。
聚丙烯 (PP-R)管件的承口尺寸应符合表 2.1.4-2规定。
聚丙烯管道(PP-R).的物理力学性能应符合表2.1.4-3规定。
2.2 主要机具2.2.1 通用机械设备电动砂轮切割机、刨槽机、电锤、手电钻2.2.2 专用工具机械:自调式热熔焊机2.2.3 测量、检测和试验设备钢卷尺、压力表(精度为0.01MPa)、手动试压泵。
2.3 作业条件2.3.1 若管道采用直埋式,应对管槽进行检查,管槽内表面应平整,不应有尖角等突出物;若管道采用非直埋式,应检查管架是否处于同一平面,在设计管段内是否在同一直线上(可采用拉线检查)。
2.3.2 管道连接使用热熔工具时,应遵守与之相关的电气安全操作规程;土建结构已完成,现场清理干净,操作现场不应有明火,禁止对PPR管进行明火烘烤;尽量避免污染管材、管件及热熔工具;热熔加工时应尽量选择安全、平整、洁净的场地施工;废弃管材不应烧毁或填埋,应交回材料员统一处理。
QG/SJG021室内给水塑料管道施工作业指导书上海市第四建筑有限公司科技部室内给水塑料管道施工工艺1主要内容与适用范围1.1本规程规定了室内给水塑料管道施工工艺的各项要求。
1.2本规程适用于工业与民用建筑物内,室内给水塑料管道工程的安装施工。
2引用标准2.1《建筑给水排水及采暖工程施工质量验收规范》GB50242-20022.2《国家施工标准手册》S1,S2,S33主要技术要求3.1材料要求3.1.1对进场材料进行质量验收,凡损坏、严重锈蚀的材料一律不可使用于工程。
3.1.2对用于工程的材料均应有产品质保书或合格证,对特殊产品应有技术文件。
3.1.3材料进场应按施工阶段分批进料。
规格、型号、数量、质量验收后应有记录。
3.2确定各部位管道所采用的支墩、吊卡、墙卡的形式和固定方式。
3.3地下室、吊顶内和管笼内的管道布置,应画出空间交叉施工草图。
3.4主要机具和场地准备3.4.1常用机械:电动套丝机、砂轮切割机、砂轮锯、手电钻、冲击钻、电锤等。
3.4.2常用器具:管钳、手锯、剪刀、活扳手、死扳手、工作台、扶梯、螺丝刀、手锤、手铲、圆锤、铜管弯器、鲤鱼钳等。
3.4.3常用量具:水平尺、划规、线坠、钢卷尺、角尺、塞尺等。
3.4.4检查机具的安全性能和机械性能,同时对机具进行保养。
3.4.5按施工现场布图,合理的确定机具布置位置和预制加工场地位置,布置位置的应便于制作和操作。
3.4.6确定废料和短料堆放处,确保文明施工。
3.5技术准备认真熟悉图纸,参看有关专业设备图和装修建筑图,核对各种管道的标高是否有交叉,管道排列所用空间是否合理。
有问题及时与设计和有关人研究解决,办好变更洽商记录。
4操作工艺4.1工艺流程:施工准备工作→管道、管件、设备器具的检验→测量与定位→预留孔洞处理→预埋件处理→支、吊、托架的安装→管道预制大样图的绘制→立管及水平总管的预制→立管及水平总管的安装→水平横干管、支管安装→泵房设备的安装→给水管道压力试验与清洗→卫生器具的安装与镶接→交工验收4.2操作工艺及要点:4.2.1一般规定4.2.1.1管道在安装施工前,应具备下列条件:施工技术图纸及其它技术文件齐全,并且已进行图纸技术交底,满足施工要求;施工方案、施工技术、材料机具供应等能保证正常施工;施工人员应经过管道安装技术的培训。
室内给排水工程施工方案本工程室内生活给水管采用PPR给水管,热熔连接,室内排水管采用UPVC等塑料管,承插连接,胶粘剂粘接。
一、给水管道安装当室内给水管道采用PPR塑料管材热熔连接,管道与金属管配件,如阀门、水表、龙头等的连接应采用专用配件螺纹连接或法兰连接。
1、热熔时采用专用的热熔工具,如:塑料管切管器,倒角工具,手动加热器和熔接机.熔接机上的加热头和加热套,根据直径可以更换,其与管子和管件的贴合表面,必须具有抗粘附的涂层.2、用热熔焊接时,管子和管件搭接,不用任何添加剂而直接进行熔接。
管子端头和管件借助于一个两端分别为插头和插孔型加热器加热到熔接温度,然后连接。
3、热熔连接应按下列步骤进行:1)热熔工具接通电源,到达工作温度指示灯亮后方能开始操作;2)切割管材,必须使端面垂直于管轴线。
切割后管材断面应去除毛边和毛刺;3)管材与管件连接端面必须清洁、干燥、无油;4)用卡尺和合适的笔在管端测量并标绘出热熔深度,热熔连接技术参数按材料使用说明书进行.5)熔接弯头或三通时,按设计图纸要求,应注意其方向,在管件和管材的直线方向上,用辅助标志标出其位置;6)连接时,无旋转地把管端导入加热套内,插入到所标志的深度,同时,无旋转地把管件推到加热头上,达到规定标志处。
加热时间必须满足的规定要求;7)达到加热时间后,立即把管材与管件从加热套与加热头上同时取下,迅速无旋转地直线均匀插入到所标深度,使接头处形成均匀凸缘。
4、管道安装时必须按不同管径和要求设置管卡或吊架,位置应准确,埋设要平整,管卡与管道接触应紧密,但不得损伤管道表面。
5、明管敷设的支吊架作防膨胀的措施时,应按固定点要求施工。
管道的各配水点、受力点以及穿墙支管节点处,应采取可靠的固定措施。
6、管道嵌墙暗敷时,墙槽深度为De+20mm,宽度De+40-60mm,凹槽表面必须平整,不得有尖角等凸起物,管道试压合格后,墙槽用M7.5级水泥沙浆填补密实,管道暗敷处地坪面层内,应按设计图纸位置进行,如现场施工有更改,应作号图示记录,并在现场标注,防止二次粉饰损坏。
常青花园车量段与综合工程QG/SJG021室内给水塑料管道施工作业指导书上海市第四建筑有限公司科技部室内给水塑料管道施工工艺1主要内容与适用范围1.1本规程规定了室内给水塑料管道施工工艺的各项要求。
1.2本规程适用于工业与民用建筑物内,室内给水塑料管道工程的安装施工。
2引用标准2.1《建筑给水排水及采暖工程施工质量验收规范》GB50242-20022.2《国家施工标准手册》S1,S2,S33主要技术要求3.1材料要求3.1.1对进场材料进行质量验收,凡损坏、严重锈蚀的材料一律不可使用于工程。
3.1.2对用于工程的材料均应有产品质保书或合格证,对特殊产品应有技术文件。
3.1.3材料进场应按施工阶段分批进料。
规格、型号、数量、质量验收后应有记录。
3.2确定各部位管道所采用的支墩、吊卡、墙卡的形式和固定方式。
3.3地下室、吊顶内和管笼内的管道布置,应画出空间交叉施工草图。
3.4主要机具和场地准备3.4.1常用机械:电动套丝机、砂轮切割机、砂轮锯、手电钻、冲击钻、电锤等。
3.4.2常用器具:管钳、手锯、剪刀、活扳手、死扳手、工作台、扶梯、螺丝刀、手锤、手铲、圆锤、铜管弯器、鲤鱼钳等。
3.4.3常用量具:水平尺、划规、线坠、钢卷尺、角尺、塞尺等。
3.4.4检查机具的安全性能和机械性能,同时对机具进行保养。
3.4.5按施工现场布图,合理的确定机具布置位置和预制加工场地位置,布置位置的应便于制作和操作。
3.4.6确定废料和短料堆放处,确保文明施工。
3.5技术准备认真熟悉图纸,参看有关专业设备图和装修建筑图,核对各种管道的标高是否有交叉,管道排列所用空间是否合理。
有问题及时与设计和有关人研究解决,办好变更洽商记录。
4操作工艺4.1工艺流程:施工准备工作→管道、管件、设备器具的检验→测量与定位→预留孔洞处理→预埋件处理→支、吊、托架的安装→管道预制大样图的绘制→立管及水平总管的预制→立管及水平总管的安装→水平横干管、支管安装→泵房设备的安装→给水管道压力试验与清洗→卫生器具的安装与镶接→交工验收4.2操作工艺及要点:4.2.1一般规定4.2.1.1管道在安装施工前,应具备下列条件:施工技术图纸及其它技术文件齐全,并且已进行图纸技术交底,满足施工要求;施工方案、施工技术、材料机具供应等能保证正常施工;施工人员应经过管道安装技术的培训。
4.2.1.2提供的管材和管件,应符合设计规定,并附有产品说明书和质量合格证书。
4.2.1.3管材、管件应作外观质量检查,如发现质量有异常,应在使用前进行技术鉴定。
4.2.1.4管道系统安装过程中所有开口处应及时封堵。
4.2.1.5施工安装时,应复核冷、热水管的公称压力等级和使用场合。
管道的标记应面向外侧,处于显眼位置。
4.2.2管道敷设安装4.2.2.1管道嵌墙、直埋敷设时,宜在砌墙时预留凹槽。
凹槽表面必须平整,不得有尖角等突出物,管道试压合格后,凹槽用M7.5级水泥砂浆填补密实。
4.2.2.2若在墙体上开槽,应先确认墙体强度。
强度不足时或墙体不允许开槽时不得开槽,只能在墙面上固定敷设后用M7.5水泥砂浆抹平,或加贴侧砖加厚墙体。
4.2.2.3管道在楼(地)坪面层内直埋时,预留的管槽深度不应小于De+5mm,当达不到此深度时应加厚地坪层,管槽宽度宜为De+40mm。
管道试压合格后,管槽用与地坪层相同标号的水泥砂浆填补密实。
4.2.2.4直埋敷设的管道必须有埋设位置的施工记录,竣工时交业主存档。
4.2.2.5管道安装时,不得有轴向扭曲。
穿墙或穿楼板时,不宜强制校正。
给水塑料管与其它金属管道平行敷设时,应有一定的保护距离,净距离不宜小于100mm,且塑料管宜在金属管道的内侧。
4.2.2.6给水引入管与排水排出管的水平净距不得小于1m,室内给水与排水管道平行敷设时两管间的最小水平净距不得小于0.5m,交叉铺设时垂直净距不得小于0.15m。
给水管应铺在排水管上面,若给水管必须铺在排水管的下面时,给水管应加套管,其长度不得小于排水管管径的3倍。
4.2.2.7室内明装管道,宜在土建粉刷或贴面装饰完毕后进行,安装前应配合土建正确预留孔洞或预埋套管。
4.2.2.8管道穿越楼板时,应设置套管,套管高出地面50mm,并有防水措施。
管道穿越屋面时,应采取严格的防水措施。
穿越管段的前端应设固定支架。
4.2.2.9直埋式敷设在楼(地)坪面层及墙体管槽内的管道,应在封蔽前做好试压和隐蔽工程的验收记录工作。
4.2.2.10建筑物埋地引人管或室内埋地管道的敷设要求如下:室内地坪±0.00以下管道敷设宜分两阶段进行。
先进行室内段的敷设,至基础墙外壁处为止;待土建施工结束,外墙脚手架拆除后,再进行户外连接管的敷设;室内地坪以下管道的敷设,应在土建工程回填土夯实以后,重新开挖管沟,将管道敷设在管沟内。
严禁在回填土之前或在未经夯实的土层中敷设管道;管沟底应平整,不得有突出的尖硬物体。
土壤的颗粒粒径不宜大于12mm,必要时可铺100mm厚的砂垫层;管沟回填时,管周围的回填土不得夹杂尖硬物体。
应先用砂土或过筛的粒径不大于12mm的泥土,回填至管顶以上0.3m处,经洒水夯实后再用原土回填至管沟顶面。
室内埋地管道的埋深不宜小于0.3m。
4.2.2.11管道出地坪处,应设置保护套管,其高度应高出地坪100mm;4.2.2.12管道在穿越基础墙处,应设置金属套管。
套管顶与基础墙预留了孔的孔顶之间的净空高度,应按建筑物的沉降量确定,但不应小于0.1m;4.2.2.13管道在穿越车行道时,覆土深度不应小于0.7m。
达不到此深度时,应采取严格的保护措施。
4.2.3管道连接4.2.3.1PVC-U硬聚氯乙烯给水管道的连接一般采用粘接连接。
管道严格按以下操作程序进行:严格检查管口扣承口表面,检查无污后用清洁干布蘸无水酒精或丙酮等清洁剂擦拭承口及管口表面,不得将管材、管件头部浸入清洁剂。
待清洁剂全部挥发后,将管口、承口用清洁无污的鬃刷蘸胶粘剂涂刷管口、管件承口,涂刷时先涂承口,后涂插口,由里向外均匀涂刷,不得漏涂。
胶粘剂用量应适量。
涂刷胶粘剂的管表面经检查合格后,将插口对准承口迅速插入,一次完成,当插入1/2承口时应稍加转动,但不应超过90度,然后一次插到底部。
全部过程应在20秒内完成。
粘接工序完成,应将残留承口的多余胶粘剂擦揩干净。
粘接部位在一小时内不应受外力作用,24小时内不得通水试压。
4.2.3.2PP-R聚丙烯给水管道的连接同种材质的给水聚丙烯管材和管件之间,应采用热熔连接或电熔连接,熔接时应使用专用的热熔或电熔焊接机具。
直埋在墙体或地坪面层内的管道,只能采用热(电)熔连接,不得采用丝扣或法兰连接,丝扣或法兰连接的接口必须明露。
给水聚丙烯管材与金属管件相连接时、应采用带金属嵌件的聚丙烯管件作为过渡,该管件与聚丙烯管采用热(电)熔连接,与金属管件或卫生洁具的五金配件采用丝扣连接。
热熔连接应按下列进行:热熔工具接通电源,等到工作温度指示灯亮后,方能开始操作;管材切割前,必须正确丈量和计算好所需长度,用合适的笔在管表面画出切割线和热熔连接深度线,连接深度应符合要求;切割管材,必须使端面垂直于管轴线。
管材切割应使用管子剪或管道切割机;注:用钢锯锯断管材的方法,不予提倡,万一使用时,应清除锯口的毛边和毛刺;管材与管件的连接端面和熔接面必须清洁、干燥、无油;熔接弯头或三通时,应注意管线的走向宜先进行预装,校正好走向后,用笔画出轴向定位线;加热:管材应无旋转地将管端导入加热套内,插人到所标志的连接深度,同时,无旋转地把管件推到加热头上,并达到规定深度标志处。
加热时间必须符合规定(或热熔机具生产厂的规定);达到规定的加热时间后,必须立即将管材与管件从加热套和加热头上同时取下,迅速无旋转地直线均匀地插入到所标深度,使接头处形成均匀的凸缘;在规定的加工时间内,刚熔接好的接头允许立即校正,但严禁旋转;在规定的冷却时间内,应扶好管材、管件,使它不受扭、受弯和受拉。
电熔连接应按下列步骤进行:按设计图将管材插入管件,并达规定深度,校正好方位;将电熔焊接机的输出接头与管件上的电阻丝接头夹好,开机通电加热至规定时间后断电;冷却至规定时间。
当管道采用法兰连接时,应符合下列规定:法兰盘套在管道上。
校直两对应的连接件,使连接的两片法兰垂直于管道中心线,表面相互平行。
法兰的衬垫,应采用耐热无毒橡胶圈。
应使用相同规格的螺栓,安装方向一致。
螺栓应对称紧固。
紧固好的螺栓应露出螺母之外,宜齐平。
螺栓螺帽宜采用镀锌件。
连接管道的长度应精确,当紧因螺栓时,不应使管道产生轴向拉力。
法兰连接部位应设置支吊架。
4.2.4支吊架安装4.2.4.1管道安装时必须按不同管径和要求设置管卡或支、吊架、位置应准确,埋设应平整。
管卡与管道接触紧密,但不得损伤管道表面。
4.2.4.2采用金属管卡或金属支、吊架时,卡箍的内侧面应为圆柱面,卡箍与管道之间应夹垫塑胶类垫片。
固定支、吊架的本体,应有足够的刚度,不得产生弯曲等变形。
4.2.4.3当给水塑料管道与金属管配件连接时,管卡或支、吊架应设在金属管配件一端。
4.2.4.4三通、弯头、配水点的端头、阀门、穿墙(楼板)等部位,应设可靠的固定措施。
用作补偿管道伸缩变形的自由臂,不得固定。
4.2.5管道试压4.2.5.1PVC-U硬聚氯乙烯给水管道的试压将试压管段末端封堵,缓慢注水,注水过程中同时将管内气体排出;管道系统充满水后,进行水密性检查;对系统加压,加压宜采用泵缓慢升压,升压时间不应小于10min;升至规定试验压力后,停止加压,稳压1h,观察接点部位有否漏水现象;稳压1h后,再补压到规定的试验压力值,15min内压力降不超过0.05MPa为合格;第一次试压合格后进行第二次试压,将系统加压到试验压力持续3h,以压力不低于0.6MPa,且系统无渗漏现象为合格。
管道系统试压后,发现渗漏水或压力下降超过规定值时,应检查管道进行排除;再按以上规定重新试压,直至符合要求。
4.2.5.2PP-R聚丙烯给水管道的试压冷水管试验压力,应为管道系统设计工作压力的1.5倍,但不得小于1.0MPa。
热水管试验压力,应为管道系统设计工作压力的2.0倍,但不得小于1.5MPa。
管道水压试验应符合下列规定:热(电)熔连接的管道,应在接口完成超过24h以后才能进行水压试验,一次水压试验的管道总长度不宜大于500m;水压试验之前,管道应固定牢固,接头须明露,除阀门外,支管端不连接卫生器具配水件;加压宜用手压泵,泵和测量压力的压力表应装设在管道系统的底部最低点(不在最低点时应折算几何高差的压力值),压力表精度为0.01MPa;管道注满水后,排出管内空气,封堵各排气出口,进行水密性检查;缓慢升压,升压时间不应小于10min,升至规定试验压力(在30min内,允许2次补压至试验压力),稳压1h,检验应无渗漏,压力降不得超过0.06MPa;在设计工作压力的1.5倍状态下,稳压2h,压力降不得超过0.03MPa,同时检查无发现渗漏,水压试验为合格。
