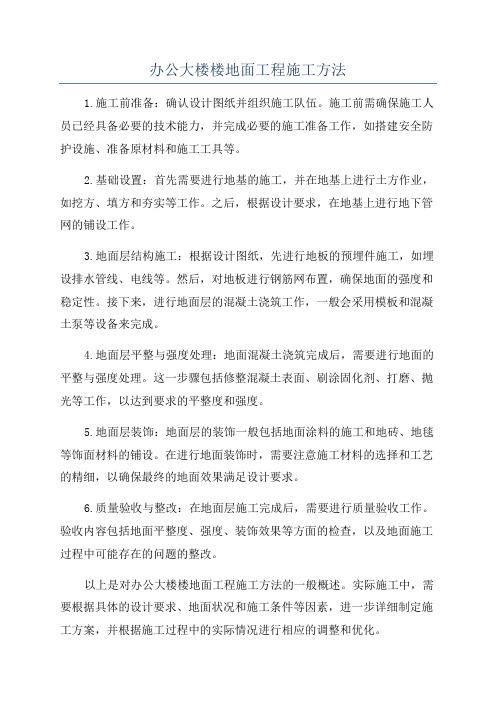

办公楼地面工程施工方法

  • 格式:doc
  • 大小:26.50 KB
  • 文档页数:3

下载文档原格式

  / 3
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
●灌浆擦缝
在铺砌后1~2昼夜进行灌浆擦缝。灌浆擦缝方法有二种百度文库一种是湿擦法;另一种是干擦法;
▲湿擦法施工:根据板块的颜色,选择相同颜色矿物颜料和水泥拌和均匀调成1:1水泥浆,用浆壶徐徐灌入板块之间缝隙;边灌边用橡皮锤轻轻敲击石板面使灌入水泥浆排气。要轻轻操作,防止碰撞和猛灌。灌浆1~2h后,用同色水泥浆擦缝,与板面擦平,使缝隙密实、均匀、干净、颜色一致,同时将板面上的水泥浆擦干净。然后用干锯覆盖保护,2~3d禁止上人。
办公楼地面工程施工方法
●办公楼楼地面
●办公楼楼地面在装修前应先作一、二层样板,经各监理单位认可方可大面积施工。楼地面找平层施工时应特别注意各类房间地面的高低差和卫生间地面的排水坡度。
一、水泥砂浆面层(用作办公楼屋面找平层参考)
(一)、施工工艺
1、刷素水泥浆结合层:宜刷水灰比为0.4∽0.5的素水泥浆,也可在基层上均匀洒水湿润后,再撒水泥粉,用竹扫帚均匀涂刷,随刷随做面层,并控制一次涂刷面积不宜过大。
感谢您的阅读!
2、打灰饼、冲筋:根据本层测量的楼地面起+0.5m水平线,在地面四周做灰饼,然后拉线打中间灰饼再用干硬性水泥砂浆做软筋,软筋间距约1.5m左右。在有地漏和坡度要求的地面,应按设计要求做泛水和坡度,对于面积较大的地面,则应用水准仪测出面层平均厚度,然后边测有排水坡度的标高边做灰饼。
3.水泥砂浆地面操作
●工艺流程
准备工作→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→铺花岗石块(或地面砖)→灌缝、擦缝→打腊。
●准备工作
熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
●基层处理:清除地面垫层上障碍物,浮灰清扫干净。
●弹线
在房间的主要部位弹互相垂直的控制十字线,并依据墙面+500线,找出面层标高,在墙面弹好水平线,注意楼面要与走道面层标高差。
水泥:
32.5号普通硅酸盐水泥,应有出厂证明和复试合格证。并备适量擦缝用的32.5号普通硅酸盐白水泥。
砂:中砂或粗砂,使用前要过筛。
花岗岩石(或地面砖):
按设计图纸要求的规格备料,宜选用细密、坚实、色泽鲜明、表面光泽的石材(或地面砖),不得有隐伤、风化等缺陷。不宜用易褪色材料包装。浅色花岗岩不宜用草绳、草帘等捆绑,以防污染。应按规格堆放,侧立存放。
(2)、第二遍压光:在水泥浆初凝前,即可用铁抹子压抹第二遍(此时人站在上面有脚印但不下陷、要用水泥袋纸包裹平整木板垫脚),要求不漏压,做到压光;凹坑、砂眼和踩的脚印都要填补压平。
(3)、第三遍压光:在水泥砂浆终凝前,此时人踩上去有细微脚印,当拭抹无抹纹时,即可用灰匙抹压第三遍,压时用劲稍大一些,把第二遍压光时留下的抹纹、细孔等抹平,达到压平、压实、压光。
●铺花岗岩块(或地面砖)
一般先用房间中部向两侧采取退步形铺砌,板块在铺砌前应浸湿润,阴干后备用。铺砌时,要先进行试铺,待合适后再将板揭起,在找平层上均匀布一层干水泥面,并洒水一遍,同时在板背面洒水,作正式铺砌。铺砌时,石块要四角同时下落,并用木锤工或橡锤敲击平实,注意随时找平找直。花岗岩石(或地面砖)地面缝隙不得大于1mm.

岗岩石进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号,以备正式铺贴时按号取用。有裂纹、缺棱掉角不得使用。
设加工棚,安装好台钻及砂轮锯,并接通水、电源。
室内抹灰、地面垫层、水电设备管线等均已完成。
大面积施工前应先放出施工大样,并做模板,经质检部门鉴定合格后方可按样板工艺操作施工。
●操作工艺
(1)、混凝土基层通常用干硬性水泥砂浆,砂浆外表湿润松散、以手握成团、落地开花、不泌出水分为准。采用32.5号水泥1:2.5的配比。操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺以冲筋为准刮平、拍实,待表面水分稍干后(禁止用水泥粉吸水催干),用木抹子搓平,要求把砂眼、凹坑、脚印打搓磨掉,操作人员在操作半径内打磨搓平完后进行铁抹子抹光,对于拉毛地面不用压光。向后退着操作,在水泥砂浆初凝前完成。
地砖应在埋地管安装完毕,各专业检查无误后,方可进行施工,以避免造成返工。
铺贴时,应从里向外铺贴,先小间房后公用部位。
铺贴时,一个房间一次完成,不能分次铺贴。
铺贴完成后,铺锯末浇水养护3~4天,养护期不得上人。
有泛水坡度房间,坡高应符合设计及规范要求。
●花岗岩地面:(用于办公楼入口处及台阶)
●材料要求:
●试拼
在正式铺设前,对每一房间的花岗岩板块(或地面砖),按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。
刷水泥浆结合层。
用喷壶洒水湿润基层,然后刷107胶素水泥浆一道(内掺水重10%的107胶)。
铺砂浆
根据水平线,定找平层厚度,拉十字控制线,铺找平层水泥砂浆,找平层厚度宜高出大理石底面标高水平线3~4mm。
矿物颜料(擦缝用)蜡、草酸。
●主要机具
手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、铁水平尺、弯铁方尺、钢斧子、合金钢扁凿子、台式钻、合金钢钻头、扫帚、砂轮、磨石机、钢丝刷。
●作业备件
结构经验收合格、水电、通风、设备安装等应提前完成。
内墙面弹好500mm水平线。
打蜡
当各工序完工不再上人时方可打蜡。用干净的布或麻丝沾稀糊状的成蜡涂在板块上,涂敷应均匀。待第一遍完成后,再进行第二遍打蜡,要求光亮,颜色一致。
▲干擦法施工:因为缝隙太小,只1mm宽度,难以灌浆下去,且速度很慢,干擦法施工主法是用纯白水泥直接扫缝,再用铁抹子的侧面(带尖锐抹子)把白水泥嵌入至缝隙之中,再用适量水份润湿,随即用清洁的毛巾擦干净。
(4)、养护:水泥砂浆完工后,第二天要及时浇水养护,使用矿渣水泥时尤应注意加强养护。必要时可蓄水养护,养护时间宜不少于7天。
二、地砖楼地面:(用于厂房卫生间和办公室楼地面及楼梯和卫生间)
●施工工艺:
清理基层→抹底层砂浆→弹线分格→铺地砖→剔缝→白水泥擦缝→清洗表面→养护。
●注意事项:
清理基层并浇水湿润,在抹底层砂浆之前应于基层上刷一道水泥素浆。
